塔式起重机混凝土基础方案

合集下载

塔式起重机专项施工方案

塔式起重机专项施工方案

塔式起重机专项施工方案
塔式起重机是一种常用的起重设备,广泛应用于建筑工地、码头、港口等场所。

在进行塔式起重机施工时,需要制定专项施工方案,包括以下几个方面内容:
1. 设备选择:根据工程需要,确定适合的塔式起重机型号和参数,包括最大起重量、工作半径、最大高度等。

2. 安装场地选择:选择安装场地,并进行场地平整、加固等工作。

确保场地符合起重机的安装要求,同时考虑周围环境对起重机操作的影响。

3. 基础施工:根据塔式起重机的要求,在安装场地上进行基础施工。

包括地基处理、基础布置、混凝土浇筑等工作,确保起重机的安全稳定地安装在基础上。

4. 起重机安装:根据起重机的安装要求,进行吊装和组装工作。

确保各部件的安装位置正确、紧固可靠,并进行验收和调试工作。

5. 安全措施:制定并实施起重机施工的安全措施。

包括安全培训、设立警示标志、设置临时隔离区域、安装避雷装置等,确保施工过程中的人员和设备安全。

6. 施工组织:制定施工组织计划,明确各工序的负责人和工作内容,合理分配资源和人员,确保施工进程有序进行。

7. 施工过程控制:在施工过程中对各项工作进行全程监控和控制。

及时处理施工现场问题,确保施工进度和质量。

8. 施工记录和验收:对施工过程进行详细记录,包括施工计划、施工图纸、现场照片等。

在施工完成后进行验收工作,确保起重机安装和使用符合相关规定和标准。

在制定塔式起重机专项施工方案时,需要充分考虑各种因素,包括起重机的性能要求、现场的地形和环境、施工时可能遇到的问题等。

同时,需要密切配合施工人员、安全监察人员等相关人员的工作,确保施工过程安全、高效、顺利完成。

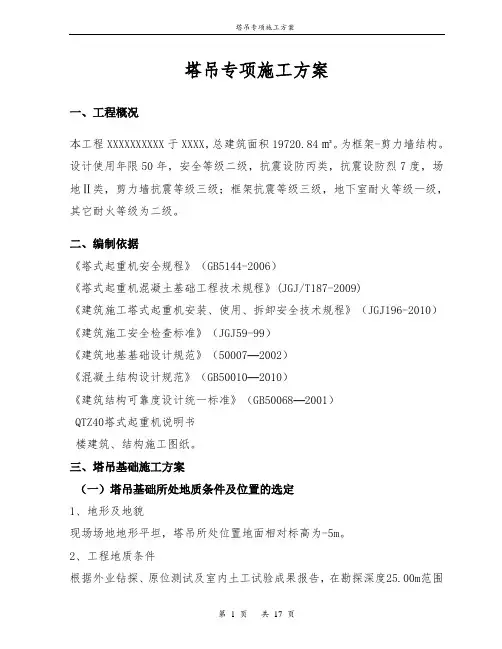

塔吊专项施工方案

塔吊专项施工方案

塔吊专项施工方案一、工程概况本工程XXXXXXXXXX于XXXX,总建筑面积19720.84㎡。

为框架-剪力墙结构。

设计使用年限50年,安全等级二级,抗震设防丙类,抗震设防烈7度,场地Ⅱ类,剪力墙抗震等级三级;框架抗震等级三级,地下室耐火等级一级,其它耐火等级为二级。

二、编制依据《塔式起重机安全规程》(GB5144-2006)《塔式起重机混凝土基础工程技术规程》(JGJ/T187-2009)《建筑施工塔式起重机安装、使用、拆卸安全技术规程》(JGJ196-2010)《建筑施工安全检查标准》(JGJ59-99)《建筑地基基础设计规范》(50007—2002)《混凝土结构设计规范》(GB50010—2010)《建筑结构可靠度设计统一标准》(GB50068—2001)QTZ40塔式起重机说明书楼建筑、结构施工图纸。

三、塔吊基础施工方案(一)塔吊基础所处地质条件及位置的选定1、地形及地貌现场场地地形平坦,塔吊所处位置地面相对标高为-5m。

2、工程地质条件根据外业钻探、原位测试及室内土工试验成果报告,在勘探深度25.00m范围内,场地主要土由杂填土、素填土、黄土状粉土、圆砾、泥质砂岩等组成。

1)杂填土○1-1和素填土○1-2杂填土○1-1Q4ml:杂色,含大量砖瓦碎石、沙子、白灰等,充填少量粘性土,土质均匀,结构松散,该层在场地内局部分布。

素填土○1-2Q4ml :黄褐~褐黄色,硬素~坚硬。

以粘土为主,含少量砖瓦碎片、灰渣等,土质不均,具有湿陷性,湿陷系数平均值为0.039,湿陷性中等,压缩系数平均值为0.81,属高压缩性土,该层在场地内普遍分布。

2)黄土状粉土②Q4ml:褐黄色,坚硬为主,局部硬素或可塑。

具虫孔、大孔,含蜗牛壳、钙质薄膜,具有湿陷性,湿陷系数为0.035,湿陷中等,压缩系数平均值为0.35,属中等压缩性土。

3)黄土状粉土③Q4ml:褐黄色,坚硬~硬塑,局部可塑。

具虫孔、大孔,含蜗牛壳、钙质薄膜,局部具有湿陷性,压缩系数平均值为0.20,属于中等压缩性土,该层在场地普遍分布。

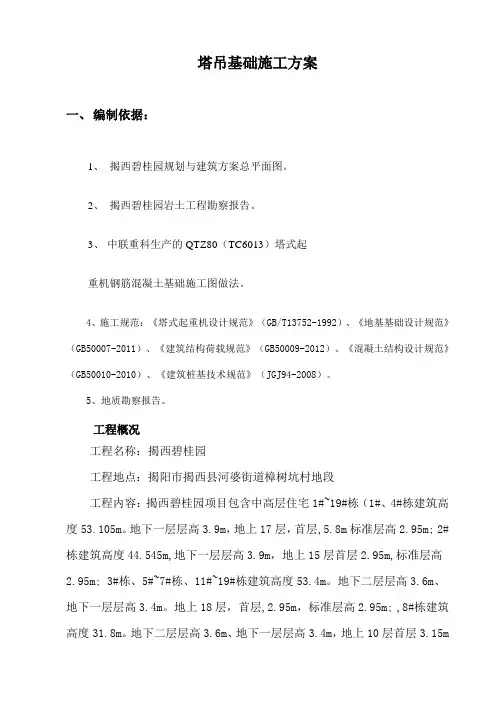

塔吊基础施工方案(矩形板式塔吊桩基础)

塔吊基础施工方案(矩形板式塔吊桩基础)

塔吊基础施工方案一、编制依据:1、揭西碧桂园规划与建筑方案总平面图。

2、揭西碧桂园岩土工程勘察报告。

3、中联重科生产的QTZ80(TC6013)塔式起重机钢筋混凝土基础施工图做法。

4、施工规范:《塔式起重机设计规范》(GB/T13752-1992)、《地基基础设计规范》(GB50007-2011)、《建筑结构荷载规范》(GB50009-2012)、《混凝土结构设计规范》(GB50010-2010)、《建筑桩基技术规范》(JGJ94-2008)。

5、地质勘察报告。

工程概况工程名称:揭西碧桂园工程地点:揭阳市揭西县河婆街道樟树坑村地段工程内容:揭西碧桂园项目包含中高层住宅1#~19#栋(1#、4#栋建筑高度53.105m。

地下一层层高3.9m,地上17层,首层,5.8m标准层高2.95m; 2#栋建筑高度44.545m,地下一层层高3.9m,地上15层首层2.95m,标准层高2.95m; 3#栋、5#~7#栋、11#~19#栋建筑高度53.4m。

地下二层层高3.6m、地下一层层高3.4m。

地上18层,首层,2.95m,标准层高2.95m; ,8#栋建筑高度31.8m。

地下二层层高3.6m、地下一层层高3.4m,地上10层首层3.15m标准层高3.15m;9#栋建筑高度23.9mm。

地下一层层高3.9m,地上8层首层2.95m标准层高2.95m;10#栋建筑高度32.750m。

地上11层首层2.95m标准层高2.95m;商业、会所、垃圾站等,总建筑面积24.05万平方米。

其中:地上总建筑面积约194468平米;地下室总建筑面积约46032平米。

本工程参建单位如下:建设单位:揭阳碧桂园置业开发有限公司设计单位:广东博意建筑设计院有限公司监理单位:广东利泰安建设项目管理有限公司施工单位:广东省兴宁市第二建筑工程有限公司设计思路:本工程计划安装11台塔吊,其中:1#塔吊安装在1#楼,采用中联重科TC6013,臂长40米,5桩承台(静压管桩,直径500)2#塔吊安装在2#楼,采用重庆大江本Q5513,臂长40米,5桩承台(静压管桩,直径500)3#塔吊安装在3#楼,采用广西雄起TC6013,臂长50米,5桩承台(静压管桩,直径500)4#塔吊安装在4#楼,采用中联重科TC6013,臂长48米,5桩承台(静压管桩,直径500)7#塔吊安装在7#楼,采用中联重科TC6013,臂长40米,5桩承台(静压管桩,直径500)11#塔吊安装在11#楼,采用中联重科TC6013,臂长56米,天然基础12#塔吊安装在12#楼,采用中联重科TC6013,臂长50米,天然基础15#塔吊安装在15#楼,采用中联重科TC6013,臂长56米,5桩承台(静压管桩,直径500)16#塔吊安装在16#楼,采用中联重科TC6013,臂长56米,5桩承台(静压管桩,直径500)17#塔吊安装在1#楼,采用中联重科TC6013,臂长40米,单桩承台(灌注桩桩,直径1000)18#塔吊安装在18#楼,采用中联重科TC6013,臂长56米,天然基础二、管桩施工1、根据地勘报告与现场实际土质情况决定基础形式采用预应力管桩基础,取7#塔吊做如下计算。

TC6013塔吊基础施工方案

TC6013塔吊基础施工方案

塔式起重机基础设计施工方案一、工程概况1、工程名称和地址工程名称:地 址:2、工程基本情况建设单位:公司设计单位:公司施工单位:监理单位:公司施工安全监督机构:工程概况 以及2层地下室、总建筑面积 平方米。

安装设备名称:塔式起重机设备自编号: 1 号规格型号:QTZ80(TC6013QA-6)出厂编号: 备案编号:安装高度:80米安装位置:轴与轴交接二、地基承载力计算2.1 塔吊部署1.塔吊有效半径的计算根据现场实际情况,本工程设置一台TC6013A-6型塔吊,具体情况如下: 1#塔吊设置于 轴与 轴之间,塔吊中心距N轴5.5m。

TC6013A-6型塔吊最大工作幅度为60米,最大附着起升高度220米,最大起重量为6t。

覆盖本楼全部及地下室部分,进行立体运输作业。

塔吊基础平面位置见附图。

2.塔吊有效起吊高度的计算塔吊的有效起吊高度H≥H建+h1+h2+h3其中:H建为塔吊基础面至建筑檐口的总高度;h1为塔吊基础顶至±0.000的距离;h2为吊装物体至吊钩的距离;h3为操作面的高度。

H≥58+9+2+2=(71m)综上,确定塔吊的安装高度为:H=80m;1塔吊平面布置详见附图,基础剖面如下图所示:2.2 塔吊选型根据本工程的特点,1#塔租用长沙中联重工科技发展股份有限公司生产的TC6013A-6型塔吊,其主要技术参数有:起重半径:60m 无斜撑独立起升高度:46m 最大起重量:6t(15 m处) 最大工作幅度的起重量:1.3t每个标准节为:1.80×1.80×2.80m 额定功率:43Kw 附着上方允许最大悬臂高度为35.7m2.3 塔吊基础的结构设计 2.3.1 TC6013A-6塔吊基础采用φ400预应力管桩,单桩承载力设计值R=2000 KN、单桩抗拔力设计值Rv=400 KN。

承台混凝土采用C35商品混凝土。

在混凝土轴心抗拉强度值应达到C30时,即可进行安装工作(实际安装进入时间以留设的同条件养护混凝土试件抗压强度为准)。

塔吊基础施工方案最终版

塔吊基础施工方案最终版

目录塔吊基础施工方案第一章、编制说明及编制依据1.编制说明本方案为宁波市杭州湾新区建中220KV变电站塔吊基础设计及施工专项方案,塔吊的安装和拆除另行单独编制专项方案。

2.编制依据(1)《建筑地基基础设计标准》(GB50007-2021)(2)《建筑地基基础工程施工质量验收标准》(GB50202-2021)(3)《建筑机械利用平安技术规程》(JGJ33-2021)(4)《建筑桩基技术规程》(JGJ94-2021)(5)《混凝土结构设计标准》(GB 50010-2021)(6)《混凝土结构工程施工质量验收标准》(GB50204-2021)2021版(7)《塔式起重机混凝土基础工程技术规程》(JGJ/T187-2021)(8)《塔式起重机平安规程》(GB5144-2021)(9)《施工现场临时用电平安技术规程》(JGJ46-2021)(10)保利三水云东海高尔夫花园首开区(C组团)工程施工图纸(11)保利三水云东海高尔夫花园首开区(C组团)工程《岩土工程勘探报告》(12)《TC6513和TC6013塔式起重机说明书》第二章、工程概况工程位于佛山市三水区大学路以北,学海中路以西,为一类居住用地。

项目位于云东海片区,云东海高尔夫球场周围。

总用地规模为平方米,项目用地被高尔夫球场分割为A、B、C三个相对独立的地块,其中B区已建,A区展现部份主体结构已大体施工完毕。

工程拟采用天然地基浅基础或桩基础,结构形式为异形柱框架结构;该项目均为2—3层楼别墅建筑。

本工程场地土层散布均匀,高低起伏较大,地下水位初见为埋深平均埋深,标高为平均标高为稳固水位埋深,平均埋深,标高为平均标高为。

每一年4---9月为雨季,大气降雨充沛,降雨量大于蒸发量,水位会明显上升;而在冬季因降水减少,降雨量小于蒸发量,地下水位相应下降,估量地下水年转变幅度为。

本工程采用天然地基,基础持力层为④层粉质粘土,地基承载力设计值为240KPa,基础置于持力层很多于300mm。

塔吊基础施工方案

塔吊基础施工方案

浙江建工集团金地西沣公元项目DK-B工程C标段塔吊基础方案西沣路地区城市综合改造项目DK-B项目C标段总包工程塔吊基础方案目录第一节编制依据 (2)第二节工程概况 (5)第三节塔吊设计参数 (6)第四节塔吊基础设计 (11)第四节施工工艺 (8)第五节基础施工工艺及注意事项 (11)第六节施工技术资料准备 (12)第三节塔吊基础计算书 (13)浙江建工集团金地西沣公元项目DK-B工程C标段塔吊基础方案第一节编制依据本工程施工组织设计;1.金地西沣DK-B工程岩土工程勘察报告;2.GB50202-2013《地基与基础施工质量验收规范》;3.GB50007-2011《建筑地基基础设计规范》;4.JGJ33-2012《建筑机械使用安全技术规程》;5.GB5144-2012 《塔式起重机安全规程》;6.GB/T5031-2008 《塔式起重机技术条件》;7.ZHDB 207063-2004《塔式起重机试验导则》;8.GB50278-2010《起重设备安装工程施工及验收规范》;9.《大型起重机械拆卸、安装、维修规定》;10.国家质检总局70号令《特种设备作业人员管理规定》;11.国家质检总局92号令《起重机械安全监察规定》;12.《建筑机械使用安全技术规程强制性条文》;13.本工程设计图纸;14.QTZ80(ZJ5910)西湖牌塔式起重机使用说明书,QTZ80中联TC6010-6塔式起重机使用说明书,京龙QTZ125(Q6513)塔式起重机使用说明书。

二、工程概况1、工程名称:西沣路城市综合改造项目DK-B项目C标段2、建设单位:陕西金地家宜置业有限公司3、监理单位:陕西华茂建设监理咨询有限公司4、施工单位:浙江省建工集团有限责任公司5、建设地点:西沣路以东,西部大道以北6、结构形式:车库为框架结构,主楼为剪力墙结构146989.83㎡。

7、建设规模:有我方承建的11#、12#、13#、14#、15#楼及附属裙房地库。

7015塔吊基础方案

7015塔吊基础方案

XX#楼塔式起重机基础方案固定预埋腿式基础北京世纪红工贸有限公司C3#楼塔吊基础方案一、编制依据1、依据JGJ33-2001《建筑机械使用安全技术规程》2、XXXXX项目XX#楼及地下车库施工图纸3、GB5144-2006《塔式起重机安全规程》二、工程概况本工程为根据工程实际情况,在X#楼使用二台TC7015塔吊。

三、塔吊基础施工1、塔吊基础概况塔吊基础在车库底板之外,其混凝土强度采用C35,基础底面根据现场地耐力情况选择基础尺寸,基础高度为1400mm,基础配钢筋及地耐力要求详见基础图。

2、塔基施工工艺流程定位放线→桩基施工(基础强度达不到使用要求时)→塔坑开挖→基坑支护→清底验槽→C15素砼垫层浇筑→塔吊基础底层钢筋绑扎→塔吊基础预埋件定位、调整→塔吊基础顶层钢筋绑扎→支模、浇筑基础砼→基础砼养护。

3、塔吊基础施工(1)根据塔吊基础定位,放出桩位及塔吊基础线。

(2)塔吊基坑开挖,开挖时采用机械和人工配合进行,应尽量避免扰动基底土层,预应力混凝土管桩施工后,将槽底修平整,基底标高控制到位,最后组织槽底验收,验收合格后浇筑100厚C15砼垫层,并放出塔吊基础轮廓线、标准节轮廓线和塔吊中心控制线。

(3)基础施工采用预埋腿式塔吊基础:绑扎塔吊基础钢筋,同时将塔吊基础预埋腿在钢筋绑扎的同时进行调整固定,并确定预埋腿安装标高,柱脚下支墩面标高应严格控制,并具有足够的支撑强度。

在砼浇筑中将其标高按照技术要求做以准确的调整,并在砼终凝前加强看护,不得发生位移(垂直度、平整度及标高)。

为确保预埋腿准确,保证塔吊顺利安装,施工中可采取设置附加固定架进行固定。

对预埋腿的有关要求:①基础表面平整;②注意接地正确;③预埋腿的周围钢筋数量不得减少和短缺;④预埋腿不得与基础钢筋焊接,防止预埋腿变形。

(4)根据厂家提供的基础图,支设模板,保证基础的截面尺寸和标高,经检查合格后浇筑基础砼。

基础砼采用C35砼,浇筑时应振捣密实,表面找平。

塔吊基础施工方案及地基承载力计算书(最终版)

塔吊基础施工方案及地基承载力计算书(最终版)

目录一、编制依据 (1)二、工程概况 (1)三、塔吊设计参数 (2)四、塔吊基础设计 (4)五、塔吊基础施工技术措施及质量验收 (5)六、塔吊穿地下室处理措施 (7)七、塔吊基础计算书 (9)1. 参数信息 (9)2. 基础最小尺寸确定 (9)3、塔吊基础承台顶面的竖向力和弯矩确定 (9)4、矩形承台弯矩及单桩桩顶竖向力的计算 (10)5、矩形承台截面主筋的计算 (10)6、桩承载力验算 (11)7、桩竖向承载力验算 (12)8、塔吊稳定性验算: (12)附图: (13)高层塔吊基础施工方案一、编制依据1、本工程施工组织设计;2、哈尔滨世茂滨江新城三期三区工程岩土工程勘察报告;3、GB50202-2002《地基与基础施工质量验收规范》;4、GB50205-2001《钢结构工程施工质量验收规范》;5、GB50007-2002《建筑地基基础设计规范》;6、GB50017-2003《钢结构设计规范》;7、JGJ33-2001《建筑机械使用安全技术规程》;8、JGJ94-2008《建筑桩基技术规范》;9、本工程设计图纸;10、长沙中联重工科技发展股份公司生产的QTZ63(TCT5010-4)型平头塔式起重机使用说明书。

二、工程概况1、工程名称:哈尔滨世茂滨江新城三期三区项目2、建设单位:哈尔滨世茂滨江新城开发建设有限公司3、监理单位:北京中建工程顾问有限公司4、施工单位:中建三局第三建设工程有限责任公司5、建设地点:哈尔滨市松北区世茂大道西端。

6、结构形式:地下室部分为框剪结构,主体为剪力墙结构7、建设规模:哈尔滨世茂滨江新城三期三区工程位于哈尔滨市松北区三环路以西,四环以东,世茂大道以南,松花江以北。

本工程拟建11栋高层,其中三栋21层,五栋18层,三栋15层;69栋别墅,层数为2 -3层。

建筑用地面积174545.60㎡,代征半道、绿地等面积22481.77㎡。

各栋高层层数及建筑高度如下表:项目设计使用功能高档住宅及配套地下车库单体数量11建筑层数地上/地下68#-70#(15/1);71#-73#、75#、78#(18/1);74#、79#、80#(21/1)建筑高度68#-70#楼—45.9m;71#、72#楼—55.1m;73#、75#、78#楼—54.6m;74#、79#、80#楼—63.9m本工程11栋高层除78#和79#高层共用一台塔吊外,其余各栋均设置一台塔吊共布置10台塔吊。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

镇雄县职业技术学校(二标段) 塔式起重机基础方案 第 1 页 共 1 页 塔式起重机混凝土基础设计方案

1 工程名称 镇雄县中等职业技术学校(二标段) 2 施工单位 云南省建设投资控股集团有限公司 3 出租单位 4 操作单位 5 安装单位 6 设备型号 QTZ80—5610 7 制造/日期 中联重科股份有限公司 8 高度/栋号 栋/ 米 9 备案证号 10 工地编号

方案编制单位:云南建投第十五建设有限公司(章) 签 字 职 务 职 称 编制 审核 批准 联系 日期 2014 年8月28日 镇雄县职业技术学校(二标段) 塔式起重机基础方案 第 2 页 共 2 页 1、塔机砼基础图(详见附图,包括配筋图、与桩连接、平面图、立面图) 根据本工程地质勘测报告,用PKPM软件计算,塔机砼基础采用预应力方桩桩承台基础,基础桩采用PHS-450×450×250桩,做法同地下室工程桩,桩基深度达到持力层。 砼承台基础尺寸为:长×宽×高5000×5000×1500mm,砼强度为C35、P6,同相邻筏板砼强度。 2、地质资料、勘察报告

依据二0一三年昆明市宏达房地产开发有限公司提供的该工程《岩土工程勘察报告》,场地地质概况如下: 序号 土层厚度(m) 极限侧阻力标准值(kPa) 极限端阻力标准值(kPa) 土名称 1 3.1 60 140 ②1粉质粘土土 2 9.3 100 210 ②4圆砾 3 20 50 160 ④1粉土 4 33 55 180 ⑤1圆砾 选择第⑤1圆砾层为持力层。

3、基础施工 1)、基础桩布置见下图 镇雄县职业技术学校(二标段) 塔式起重机基础方案

第 3 页 共 3 页 2)、承台基础施工 承台配筋如下图:

基础混凝土等级为C35,采用汽车泵进行浇筑,基础模板使用砖胎模。 4、基础降排水措施 塔机基础高于室外地坪,周围设置排水沟,所以塔机基础不需做排水处理 5、塔吊基础计算

依据《塔式起重机混凝土基础工程技术规程》(JGJ/T 187-2009)、QTZ80-5610(中联重科)塔式起重机基础说明书,通过 PKPM施工软件(2013年 7月 6 日版)计算如下: (1). 参数信息 塔吊型号: QTZ80-5610 塔机自重标准值:450kn 起重荷载标准值:1T 塔吊最大起重力矩:630kn.m 非工作状态下塔身弯矩:1654.9KN.m 塔吊计算高度:94 塔身宽度:1.6m 桩身混凝土等级:C80 承台混凝土等级:C35 保护层厚度:50mm 矩形承台边长:5000mm 承台厚度:1500mm 承台箍筋间距:150mm 承台钢筋级别:三级 承台顶面埋深:1500mm 桩直径: 450×450×250 桩间距:3500mm 桩钢筋级别:预应力钢筋 桩入土深度:23 桩型与工艺:预应力方桩,静压

(2)桩基础设计验算 1、桩顶作用效应(JGJT187-2009塔式起重机混凝土基础工程技术规范,6.3.2) 非工况: 承台自重:Gk=5.0X5.0X1.5X25=812.5KN 镇雄县职业技术学校(二标段) 塔式起重机基础方案 第 4 页 共 4 页 Qk=(Fv+Gk)/n=(488.9+812.5)/4=325.35KN Qkmax=Qk+(M+FnXh)/L=325.35+(1815.4+81X1.3)/(3.5X2)=713.39KN Qkmax=Qk+(M+FnXh)/L=325.35-(1815.4+81X1.3)/(3.5X2)=62.69KN 2、单桩竖向承载力特征值(JGJT187-2009塔式起重机混凝土基础工程技术规范,6.3.3~6.3.6) 塔机附近探孔地质情况,地面高程1889.29米 ,桩顶设计高程1888.34米;从上到下依次为:(1)3.6米,(2)1.5米,(3)2.7米,(4)5.5米,(5)1.8米,(6)2.4米,(7)5.9米,桩长选用23米,桩底在(7)顶面以下5.2米处。

土层名称 重力密度γ (Kn/m3) 承载力特征值 fak(kPa)

旋挖钻孔灌注桩 极限侧阻力标准值 qsik(kPa) 极限端阻力标准值 Qpk(kPa)

○21粉质粘土 18 140 60 140 ○24圆砾 20 210 100 210 ④1粉土 19.7 160 50 160 ⑤1圆砾 19.2 180 55 180

桩基竖向承载力应满足kaQR,max1.2kaQR

/240.45603.6501.51002.7505.5201.8202.4555.2/21120asiaipapRuqlqAkN()

Ra=1120KN>Qk=325.35KN 通过以上计算桩基竖向承载力满足要求。 3、桩的抗拔承载力 桩的抗拔承载力应满足:

'minkaQR

故抗拔系数i取0.8,桩在水下部分取浮容重。 '

22min120.540.450.8(603.6501.51002.7505.5201.8202.4555.2)(0.450.25)231582314aisiaipk

RuqlGkNQkN

满足抗拔要求。 4、桩身承载力 载荷效应基本组合下的桩顶轴向压力设计值: Qmax=rQkmax=1.35X713.39KN=963KN 根据国家标准图集[PHS-AB450(250)型],有竖向抗 镇雄县职业技术学校(二标段) 塔式起重机基础方案 第 5 页 共 5 页 压承载力设计值3107PRkN, Qmax=rQkmax=1.35X713.39KN=963KN桩身承载力满足要求。 5、桩身抗拔承载力

轴心抗拔桩桩身拔承载力'min1.351418.9kQQkNkN, 根据国家标准图集[PHS-AB450(250)型],有竖向抗拉承载力设计值772PUNkN,Q=rQkmin=1.35X62.69KN=84.63KN抗拔满足要求 (3)承台验算 配筋采用说明书配筋,φ25三级钢筋,上下双向布置,间距15厘米,支腿处有弯起钢筋,还有架立钢筋,见塔机基础图。

1、承台配筋率(承台的配筋率,规范没有要求,应该验算桩的配筋率,灌注桩的配筋率0.2%-0.65%)底层钢筋33-φ25三级钢筋,ƒy=300MPa ,As=16190mm2底层受拉钢筋合力点至截面近边缘的距离as=50+1.5×25=87.5mm 表层受压钢筋合力点至截面近边缘的距离 '501.52587.5samm

配筋率ρ=As/(b(h-as))×100%=0.313%>0.20%,满足要求 2、承台正截面受弯承载力计算 不计承台自重,边桩的竖向反力设计值,γ =1.35,bz为桩间距3.5米 N=r(Fv/4+(M+FhXh)/(2bz))=1.35X(488.9/4+(1815.4+81X.3)/(2X3.5))=535KN 边桩中心线至塔身边缘距离

S=(bz-bt)/2+(3.5-1.6)/2=0.95m,Tb为标准节宽度; 计算截面处的弯矩设计值 224621.351247SMNSkNm

Ms=1016KNXm承台斜截面承载力计算 斜截面最大剪力设计值 V =2N =2×535 =1070KN 承台有效高度 h0 =h -as = 1300 -87.5 =1212.5mm 截面高度影响系数 βhs = (800/h0)(1/4)=(800/912.5)(1/4) =0.66 塔身边缘至桩内边缘的水平距离 a = 1.35 -0.4 =1.125 m 截面剪跨比:因为 a / h0 =200 /1120 =1.23 承台剪切系数 α =1.75/ (λ +1)=0.78 斜截面承载力 βhs×α×ft×b×h0=0.967×0.78×1.57×5300×912.5=5727kN>V=924kN 满足要求。 镇雄县职业技术学校(二标段) 塔式起重机基础方案 第 6 页 共 6 页 3、角桩对承台的冲切承载力计算 按倾覆力矩作用于承台对角线方向,扣除承台自重,计算桩顶竖向力设计值。 Nl =γ ( Qkmax-Gk/4) =1.35×(713-488.9/4 )= 797KN 截面高度影响系数 βhp = 0.9 +(2000-h)/12000 =0.98 塔身柱边至桩内边缘的水平距离 a1 =1125mm 角桩内边缘至承台外边缘的水平距 C1 =725mm 角桩冲跨比 λ1=a1 / h0 =1125 /912.5 =1.23 角桩冲切系数 β1= 0.56/(λ1 +0.2) =0.39 冲切承载力: 2β1(C1+a1/2)βhp×ft×h0=2×0.39×(725+1125/2)×0.98×1.57×912.5=1410KN > Nl =797KN 满足规范要求。
