外脚手架施工技术交底

外脚手架施工技术交底

外脚手架施工技术交底一、工程概况本项目为某高层建筑外脚手架施工工程,位于城市中心区域,总占地面积约为20000平方米,建筑主体结构为钢筋混凝土框架结构,建筑高度为100米,共计30层。

本工程外脚手架施工范围包括建筑物的四周立面,涉及脚手架搭设面积约为5000平方米。

二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织施工人员学习本工程外脚手架施工方案,了解施工工艺及质量、安全要求。

2. 对脚手架施工人员进行技术培训,确保掌握相关操作技能。

3. 编制脚手架施工详图,明确脚手架搭设的平面布置、立杆、横杆、扫地杆、剪刀撑等构造要求。

4. 制定脚手架施工进度计划,确保施工进度与整体工程进度相协调。

5. 组织专家对施工方案进行评审,完善施工方案,确保施工安全、质量。

(二)、物资准备工作1. 根据施工图纸及工程量清单,计算主要材料需用量,如下:- 钢管:约30吨;- 扣件:约5万个;- 脚手板:约5000平方米;- 安全网:约5000平方米;- 钢丝绳:约1吨;- 连接件:约0.5吨。

2. 提前与材料供应商沟通,确保材料供应及时、质量可靠。

3. 对进场材料进行验收,检查产品质量合格证、检验报告等资料,确保材料符合国家标准。

4. 妥善保管材料,避免受潮、生锈、变形等影响材料性能。

5. 根据施工进度计划,提前准备好所需材料,确保施工顺利进行。

三、一般规定1. 本工程外脚手架施工应严格遵守国家和地方的相关法律法规,以及行业标准《建筑施工扣件式钢管脚手架安全技术规范》等规定。

2. 脚手架施工前必须编制详细的施工方案,并经审批合格后方可施工。

3. 脚手架施工应遵循安全第一、预防为主的原则,确保施工过程中的人身安全和工程质量。

4. 脚手架施工前应进行安全技术交底,确保所有施工人员了解施工方案、工艺流程、安全措施等。

5. 脚手架搭设过程中,应定期进行检查和验收,发现问题及时整改,确保脚手架结构安全可靠。

6. 脚手架搭设和拆除作业必须由具有相应资质的专业队伍进行,严禁无资质或非专业人员操作。

外脚手架包工包料承包合同

外脚手架包工包料承包合同

外脚手架包工包料承包合同合同编号:_______外脚手架包工包料承包合同甲方(承包方):_______乙方(发包方):_______根据《合同法》及相关法律法规的规定,甲乙双方在平等、自愿、公平、诚实信用的原则基础上,就甲方承包乙方的外脚手架工程,达成如下协议:一、工程概况1.工程名称:_______2.工程地点:_______3.工程范围:外脚手架的设计、制作、安装、拆除及材料供应等。

4.工程期限:自_______年_______月_______日至_______年_______月_______日。

二、合同价款1.合同总价款为人民币(大写):_______元整(小写):¥_______元。

2.付款方式:(1)合同签订后_______日内,乙方向甲方支付合同总价款的_______%作为预付款;(2)工程进度达到_______时,乙方向甲方支付合同总价款的_______%;(3)工程竣工并验收合格后_______日内,乙方向甲方支付合同总价款的_______%;(4)剩余_______%的款项作为质保金,质保期为工程竣工之日起_______年,质保期满后_______日内无质量问题,乙方向甲方支付。

三、工程质量和安全1.甲方应严格按照国家有关标准和规范进行外脚手架的设计、制作、安装、拆除等,确保工程质量和安全。

2.甲方应定期对工程质量和安全进行检查,发现问题及时整改。

3.乙方应提供必要的施工条件,配合甲方进行工程质量和安全的检查和整改。

四、工程变更和违约责任1.合同签订后,如乙方要求变更工程范围、设计、材料等,双方应协商一致,并签订书面变更协议,相关费用由乙方承担。

2.甲方未按合同约定完成工程,每延期一日,应向乙方支付合同总价款_______%的违约金。

3.乙方未按合同约定支付款项,每延期一日,应向甲方支付合同总价款_______%的违约金。

五、争议解决本合同在履行过程中,如发生争议,双方应友好协商解决;协商不成的,任何一方均有权向合同签订地人民法院提起诉讼。

脚手架隐蔽工程验收记录

脚手架隐蔽工程验收记录

脚手架隐蔽工程验收记录一、工程概况本工程为脚手架隐蔽工程验收项目,位于XX市XX区,工程性质为商业住宅楼,总占地面积约20000平方米,主体建筑高度为98米,共计30层。

本工程脚手架搭设主要用于主体结构施工、装饰装修施工以及外墙施工等阶段。

根据工程特点及施工要求,采用落地式双排钢管外脚手架。

二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织项目技术负责人、施工员、安全员等相关人员进行脚手架施工方案的学习和培训,确保全体施工人员熟悉施工工艺、操作规程及安全措施。

2. 根据工程实际情况,编制脚手架施工方案,并提交给相关部门审批。

3. 对脚手架施工方案进行技术交底,确保施工人员掌握施工要求。

4. 制定脚手架验收标准,明确验收程序和验收要求。

(二)、物资准备工作1. 根据脚手架施工图纸及工程量清单,计算主要材料需用量,如下:- 钢管:约100吨;- 扣件:约50万个;- 脚手板:约20000平方米;- 钢丝绳:约10吨;- 安全网:约10000平方米;- 连墙件:约5000套;- 钢管立杆:约10000根;- 钢管横杆:约20000根;- 钢管斜杆:约15000根;- 钢管连接件:约50000套。

2. 提前与材料供应商联系,确保材料质量和供应时间。

3. 对进场材料进行验收,确保材料符合国家规定和施工要求。

4. 对材料进行分类、堆放、保管,防止材料损坏、丢失。

5. 根据工程进度,提前准备好施工所需的各种工具、设备,如:电焊机、切割机、冲击钻等。

三、一般规定1. 施工前应认真阅读设计图纸及施工方案,了解工程特点及施工要求,严格按照国家相关标准和规范进行施工。

2. 施工过程中应遵循以下一般规定:a. 脚手架搭设前应进行现场勘查,了解地形、地质、周边环境等情况,确保搭设方案合理。

b. 脚手架搭设应按照施工方案进行,不得随意更改。

如需变更,应重新提交审批。

c. 脚手架搭设过程中,应定期进行安全检查,发现问题及时整改。

钢管脚手架验收标准及清单

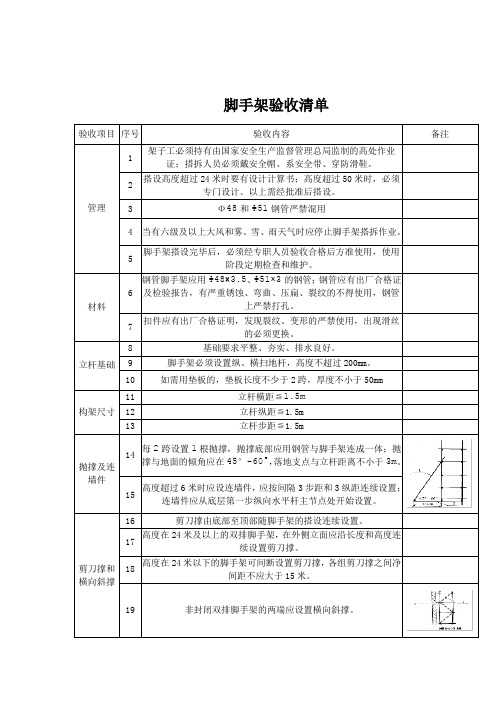

钢管脚手架验收标准及清单
5
脚手架搭设完毕后,必须经专职人员验收合格后方准使用,使用阶段定期检查和维护。
材料
6
钢管脚手架应用Ф48×3.5、Ф51×3的钢管;钢管应有出厂合格证及检验报告,有严重锈蚀、弯曲、压扁、裂纹的不得使用,钢管上严禁打孔。
7
扣件应有出厂合格证明,发现裂纹、变形的严禁使用,出现滑丝的必须更换。
立杆基础
8
基础要求平整、夯实、排水良好。
15
高度超过6米时应设连墙件,应按间隔3步距和3纵距连续设置;连墙件应从底层第一步纵向水平杆主节点处开始设置。
剪刀撑和横向斜撑
16
剪刀撑由底部至顶部随脚手架的搭设连续设置。
17
高度在24米及以上的双排脚手架,在外侧立面应沿长度和高度连续设置剪刀撑。
18
高度在24米以下的脚手架可间断设置剪刀撑,各组剪刀撑之间净间距不应大于15米。
脚手架验收清单
验收项目
序号
验收内容
备注
管理
1
架子工必须持有由国家安全生产监督管理总局监制的高处作业证;搭拆人员必须戴安全帽、系安全带、穿防滑鞋。
2
搭设高度超过24米时要有设计计算书;高度超过50米时,必须专门设计。以上需经批准后搭设。
3
Ф48和Ф51钢管严禁混用
4
当有六级及以上大风和雾、雪、雨天气时应停止脚手架搭拆作业。
19
非封闭双排脚手架的两端应设置横向斜撑。
杆件连接
20
立杆应采用对接扣件接长,且交错布置,两相邻立杆的接头在高度方向错开的距离不宜小于500mm。
21
水平杆连接,宜采用对接也可采用搭接,搭接长度应大于500mm。
脚手板及护板
22
作业层脚手板应铺满,当空间受限不能铺满时,应采取有效防护措施。

材料进场台账

材料进场台账

附件1:材料清单工程名称:荔湾区XXXXXXXXXXXXX工程编号:001序号材料名称产地品牌规格数量进场时间拟用部位检验状态1钢管脚手架扣件云南云海玛钢GBU48A4000个2012-7-14教学楼合格深圳市xxx建设工程有限公司工程名称:荔湾区XXXXXXXXXXXXX工程编号:002序号材料名称产地品牌规格数量进场时间拟用部位检验状态142.5R型普通硅酸盐水泥广州石井水泥42.5R50吨2012-7-14教学楼基础、主体合格深圳市xxx建设工程有限公司附件1:工程名称:荔湾区XXXXXXXXXXXXX工程编号:003序号材料名称产地品牌规格数量进场时间拟用部位检验状态1密目式安全立网深圳必安建筑器材实ML-1.8*6M8000㎡2012-7-16教学楼合格深圳市xxx建设工程有限公司工程名称:荔湾区XXXXXXXXXXXXX工程编号:004序号材料名称产地品牌规格数量进场时间拟用部位检验状态1高频焊管广州市花都区165*5.0*6000300个2012-7-15流花中学、芦荻西小学桩基础合格深圳市xxx建设工程有限公司工程名称:荔湾区XXXXXXXXXXXXX工程编号:005序号材料名称产地品牌规格数量进场时间拟用部位检验状态1I级200单向碳纤维布德州骏腾建材料CJL-3002000㎡2012-7-18教学楼主体梁、柱合格深圳市xxx建设工程有限公司工程名称:荔湾区XXXXXXXXXXXXX工程编号:006序号材料名称产地品牌规格数量进场时间拟用部位检验状态1碳纤维浸渍胶上海悍马建筑科技30kg/组2000kg2012-7-20教学楼主体梁、柱合格深圳市xxx建设工程有限公司工程名称:荔湾区XXXXXXXXXXXXX工程编号:007序号材料名称产地品牌规格数量进场时间拟用部位检验状态1电悍网河北省安平县穗丰网12.7×12.73000㎡2012-7-29教学楼合格深圳市xxx建设工程有限公司附件1:工程名称:荔湾区XXXXXXXXXXXXX工程编号:008序号材料名称产地品牌规格数量进场时间拟用部位检验状态1一般结构用焊接钢管唐山市丰润区鑫兴高频焊管厂3.0×Φ481200条2012-7-30教学楼外脚手架合格深圳市xxx建设工程有限公司材料清单工程名称:荔湾区XXXXXXXXXXXXX工程编号:009序号材料名称产地品牌规格数量进场时间拟用部位检验状态1对接扣件孟村回族自治县环宇管件GBZ48A200套/袋2012-7-22教学楼外脚手架合格深圳市xxx建设工程有限公司材料清单序号材料名称产地品牌规格数量进场时间拟用部位检验状态1PVC-给水管材广东联塑科技实业有限公司dn100×4.2(mm)500m2012-8-21教学楼室外合格2PVC-给水管材广东联塑科技实业有限公司dn160×6.2(mm)500m2012-8-21教学楼室外合格深圳市xxx建设工程有限公司材料清单工程名称:荔湾区XXXXXXXXXXXXX工程编号:011号1阻燃PVC电线槽广东联塑科技实业有限公司39×19(B)500m2012-8-21教学楼室内、室外合格2阻燃PVC电线槽广东联塑科技实业有限公司24×14(B)500m2012-8-21教学楼室内、室外合格3阻燃PVC电线槽广东联塑科技实业有限公司99×40(B)500m2012-8-21教学楼室内、室外合格4阻燃PVC电线槽广东联塑科技实业有限公司59×22(B)500m2012-8-21教学楼室内、室外合格深圳市xxx建设工程有限公司材料清单工程名称:荔湾区XXXXXXXXXXXXX工程编号:012序号材料名称产地品牌规格数量进场时间拟用部位检验状态1热轧普碳钢板广西柳州钢铁股份4.0×1260×L700㎡2012-8-20教学楼梁合格深圳市xxx建设工程有限公司材料清单工程名称:荔湾区XXXXXXXXXXXXX工程编号:013序号材料名称产地品牌规格数量进场时间拟用部位检验状态1结构粘钢胶上海悍马建筑科技30Kg/组60斤2012-8-22教学楼梁合格深圳市xxx建设工程有限公司材料清单工程名称:荔湾区XXXXXXXXXXXXX工程编号:014序号材料名称产地品牌规格数量进场时间拟用部位检验状态1乙烯基化学锚栓上海悍马建筑科技Rm16200条2012-8-22教学楼梁合格深圳市xxx建设工程有限公司材料清单工程名称:荔湾区XXXXXXXXXXXXX工程编号:015序号材料名称产地品牌规格数量进场时间拟用部位检验状态1注射式植筋胶上海悍马建筑科技390ML/支80支2012-8-20教学楼承台、梁合格深圳市xxx建设工程有限公司材料清单工程名称:荔湾区XXXXXXXXXXXXX工程编号:016序号材料名称产地品牌规格数量进场时间拟用部位检验状态1改性环氧树脂植筋胶武汉中建建筑科技1650支2012-8-20教学楼承台、梁合格深圳市xxx建设工程有限公司材料清单工程名称:荔湾区XXXXXXXXXXXXX工程编号:017序号材料名称产地品牌规格数量进场时间拟用部位检验状态1钢筋混凝土用热轧圆钢筋广州钢铁控股有限公司8×F19吨2012-8-24教学楼承台、梁、柱合格深圳市xxx建设工程有限公司材料清单工程名称:荔湾区XXXXXXXXXXXXX工程编号:018序号材料名称产地品牌规格数量进场时间拟用部位检验状态深圳市xxx建设工程有限公司材料清单工程名称:荔湾区XXXXXXXXXXXXX工程编号:019序材料名称产地品牌规格数量进场时间拟用部位检验状态号深圳市xxx建设工程有限公司材料清单工程名称:荔湾区XXXXXXXXXXXXX工程编号:020序材料名称产地品牌规格数量进场时间拟用部位检验状态号深圳市xxx建设工程有限公司材料清单工程名称:荔湾区XXXXXXXXXXXXX工程编号:021序材料名称产地品牌规格数量进场时间拟用部位检验状态号1钢筋混凝土用热轧带肋钢筋广州钢铁控股有限公司16×1220吨2012-8-24教学楼承台、梁、柱合格深圳市xxx建设工程有限公司材料清单工程名称:荔湾区XXXXXXXXXXXXX工程编号:022序号材料名称产地品牌规格数量进场时间拟用部位检验状态1钢筋混凝土用碳素钢钢筋广州钢铁控股有限公司18×1219吨2012-8-25教学楼承台、梁、柱合格深圳市xxx建设工程有限公司材料清单工程名称:荔湾区XXXXXXXXXXXXX工程编号:023序号材料名称产地品牌规格数量进场时间拟用部位检验状态1钢筋混凝土用热轧带肋钢筋广州钢铁控股有限公司20×127吨2012-8-25教学楼承台、梁、柱合格深圳市xxx建设工程有限公司材料清单工程名称:荔湾区XXXXXXXXXXXXX工程编号:024序号材料名称产地品牌规格数量进场时间拟用部位检验状态1氧化铝建型广东省佛山南海大沥池工业100×253吨2012-9-3教学楼窗合格深圳市xxx建设工程有限公司材料清单工程名称:荔湾区XXXXXXXXXXXXX工程编号:025序号材料名称产地品牌规格数量进场时间拟用部位检验状态深圳市xxx建设工程有限公司材料清单工程名称:荔湾区XXXXXXXXXXXXX工程编号:026序材料名称产地品牌规格数量进场时间拟用部位检验状态号深圳市xxx建设工程有限公司材料清单工程名称:荔湾区XXXXXXXXXXXXX工程编号:027序材料名称产地品牌规格数量进场时间拟用部位检验状态号深圳市xxx建设工程有限公司材料清单工程名称:荔湾区XXXXXXXXXXXXX工程编号:028序材料名称产地品牌规格数量进场时间拟用部位检验状态号深圳市xxx建设工程有限公司材料清单工程名称:荔湾区XXXXXXXXXXXXX工程编号:029序材料名称产地品牌规格数量进场时间拟用部位检验状态号深圳市xxx建设工程有限公司材料清单工程名称:荔湾区XXXXXXXXXXXXX工程编号:030序材料名称产地品牌规格数量进场时间拟用部位检验状态号深圳市xxx建设工程有限公司。

落地式脚手架验收记录表

落地式脚手架验收记录表

落地式脚手架验收记录表一、引言在建筑施工过程中,脚手架的搭建和使用是必不可少的环节。

其中,落地式脚手架由于其稳固性和承载力大等特点,被广泛使用。

为了确保施工安全,提高工程质量,落地式脚手架的验收工作显得尤为重要。

本文将详细介绍落地式脚手架验收记录表的内容和填写方法。

二、落地式脚手架验收记录表概述落地式脚手架验收记录表是一份用于记录和评估脚手架搭建质量的重要文件。

该表格主要包括脚手架的基本信息、搭建过程记录、质量检测和评估等内容。

通过对这些信息的记录和分析,可以全面了解脚手架的实际情况,为后续施工提供可靠的依据。

三、落地式脚手架验收记录表填写方法1、脚手架基本信息在记录表中填写搭建脚手架的基本信息,包括工程名称、脚手架类型、搭建日期等。

这些信息有助于了解脚手架的使用背景和后续的维护保养工作。

2、搭建过程记录详细记录脚手架的搭建过程,包括材料使用情况、搭建人员、安全措施等。

这些信息有助于了解脚手架的搭建质量和施工安全情况。

3、质量检测与评估对脚手架的质量进行检测和评估,包括支架的平整度、紧固件的使用情况、支架的垂直度等。

同时,结合搭建过程记录,对脚手架的整体质量进行评估,并提出改进意见。

四、落地式脚手架验收记录表的审核与保管1、审核在填写完落地式脚手架验收记录表后,应组织专业人员进行审核,确保表格内容的真实性和完整性。

审核过程中,重点检查填写的信息是否符合实际情况,是否存在遗漏或错误等问题。

2、保管审核通过后的落地式脚手架验收记录表应妥善保管,作为工程档案的一部分。

在保管过程中,应注意防火、防盗、防潮等措施,确保表格的安全和完整性。

同时,应根据需要提供给相关部门查阅,为后续工作提供参考。

五、结论落地式脚手架验收记录表是建筑施工中重要的质量保证文件之一。

通过填写和审核该表格,可以全面了解脚手架的搭建和使用情况,确保施工安全和质量。

在实际工作中,应认真填写表格内容,严格把关审核过程,确保表格的真实性和完整性。

外脚手架拆除施工方案(完整版)

外脚手架拆除施工方案(完整版)

外脚手架拆除施工方案(完整版)范本一:【外脚手架拆除施工方案(完整版)】1. 施工概述:1.1 施工目的:对外脚手架进行拆除,确保施工场地的安全整洁。

1.2 施工地点:详细说明拆除的外脚手架所在位置及范围。

1.3 施工要求:列出拆除施工过程中需要注意的要求,如安全防护、环境保护等。

2. 施工人员和责任:2.1 施工负责人:指定一名具有相关经验和资质的人员负责施工工作,包括协调和指导施工人员。

2.2 施工人员:明确施工队伍的构成和人员职责,如拆除人员、安全监督员等。

3. 施工准备:3.1 安全措施:列出拆除施工中需要采取的安全措施,如佩戴安全帽、使用安全绳索等。

3.2 工具材料准备:列出拆除外脚手架所需的工具和材料清单,如扳手、起重机械等。

4. 拆除步骤:4.1 清理周边:清理外脚手架周边的杂物和障碍物,确保施工区域的整洁。

4.2 拆除连接件:按照预定的顺序,逐步拆除外脚手架的连接件,确保拆除过程平稳有序。

4.3 拆除主体结构:根据安全要求,采用合适的方法和工具拆除外脚手架的主体结构。

4.4 清理现场:拆除完成后,彻底清理施工现场,确保无残留物和安全隐患。

附件:1. 外脚手架拆除工具清单2. 外脚手架拆除安全措施法律名词及注释:1.《建筑法》:全国人民代表大会常务委员会依法制定的建筑行业法律法规。

2.《安全生产法》:全国人民代表大会常务委员会根据国家安全生产监督管理的需要制定的法律。

范本二:【外脚手架拆除施工方案(完整版)】1. 施工概述:1.1 施工目的:拆除外脚手架设备,为后续施工阶段提供空间。

1.2 施工地点:明确外脚手架设备所在地点及范围。

1.3 施工要求:详细说明拆除施工过程中需要注意的要求,如保证施工安全、保护周边环境等。

2. 施工人员和责任:2.1 施工负责人:指定一名有相关经验和资质的人员负责施工工作,包括统筹协调和指导施工人员。

2.2 施工人员:明确施工团队的成员及其职责,如拆除人员、安全监督员等。

外墙装饰工程脚手架方案(3篇)

外墙装饰工程脚手架方案(3篇)

第1篇一、工程概况本项目位于XX市XX区,为一栋高层住宅楼,总建筑面积约为XX万平方米。

建筑高度为XX米,共XX层,其中地下1层,地上XX层。

外墙装饰工程包括石材干挂、涂料、真石漆等。

为确保施工安全,特制定本脚手架方案。

二、脚手架工程总体要求1. 脚手架必须符合国家现行规范和标准的要求,确保结构稳定、安全可靠。

2. 脚手架的搭设、使用、拆除过程必须严格按照规范进行,确保施工安全。

3. 脚手架的设计、施工、验收等环节必须由具有相应资质的专业人员进行。

4. 脚手架应具有良好的通风、采光条件,满足施工人员的生活和工作需求。

三、脚手架类型选择根据工程特点和施工要求,本次脚手架采用以下类型:1. 双排落地式钢管脚手架2. 现浇混凝土模板支撑体系3. 吊篮脚手架四、脚手架搭设要求1. 双排落地式钢管脚手架(1)基础处理:在脚手架基础处进行平整、夯实,确保基础坚实可靠。

(2)立杆设置:立杆采用φ48×3.5mm钢管,间距不大于1.5m,水平间距不大于2m。

立杆底部设置垫板,垫板厚度不小于50mm。

(3)横杆设置:横杆采用φ48×3.5mm钢管,间距不大于1m,水平间距不大于2m。

横杆与立杆连接处采用扣件连接。

(4)斜撑设置:斜撑采用φ48×3.5mm钢管,间距不大于4m,与立杆成45°角设置。

(5)防护设施:设置防护栏杆、踢脚板、安全网等防护设施,确保施工人员安全。

2. 现浇混凝土模板支撑体系(1)基础处理:与双排落地式钢管脚手架基础处理相同。

(2)立杆设置:立杆采用φ60×4mm钢管,间距不大于1m,水平间距不大于1.5m。

(3)横杆设置:横杆采用φ60×4mm钢管,间距不大于1m,水平间距不大于1.5m。

(4)斜撑设置:斜撑采用φ60×4mm钢管,间距不大于4m,与立杆成45°角设置。

(5)防护设施:设置防护栏杆、踢脚板、安全网等防护设施,确保施工人员安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

外脚手架材料清单表格
1. 概述
外脚手架是在建筑施工中使用的一种临时支撑结构,用于提供工人和材料的支撑平台。

为了帮助大家更好地了解外脚手架所需的材料,以下是一份外脚手架材料清单表格。

2. 清单表格
3. 解释
- 立杆:用于支撑外脚手架的主要立柱结构。

- 横杆:用于连接立杆,形成脚手架的水平支撑横梁。

- 斜杆:连接立杆和横杆,在外脚手架的稳定性和强度方面起
到重要作用。

- 横梁:用于连接立杆,增强外脚手架的稳定性和承重能力。

- 支撑杆:用于支撑和加固外脚手架的竖向结构。

- 踏板:提供给工人行走和操作的平台。

- 框架:支撑踏板的主要结构。

- 联接件:用于连接外脚手架的各个部件,确保结构的牢固性。

- 锁紧销:用于连接外脚手架的部件,并起到稳定作用。

- 特殊连接件:根据具体需要选用的特殊部件,以满足实际使
用要求。

4. 备注
- 所示材料清单仅供参考,具体使用数量根据实际情况确定。

- 在选择材料时,应考虑到外脚手架的高度、承重要求以及施工环境等因素。

- 所有材料均应符合国家建筑行业相关标准和规定。

5. 结论
以上是一份外脚手架材料清单表格,列出了外脚手架中常用的材料及其规格,以帮助施工人员在选择和采购材料时有所依据。

请根据实际工程需求进行具体选择和确定,以确保脚手架的稳定性和安全性。
