竭诚为您提供优质文档/双击可除储罐沉降观测规范篇一:储罐基础沉降观测记录篇二:储罐试水及基础沉降试验方案宁夏宝丰能源集团有限公司15万吨/年煤焦油加工项目装置区内槽罐体充水试验施工方案审批:审核:编制:山西省工业设备安装公司宝丰能源焦油项目部20xx-9-26施工组织设计/方案审批页工程名称:宁夏宝丰能源集团有限公司15万吨/年煤焦油加工项目装置区内槽罐试水试验专项施工方案审批页审批意见:建设单位:部门批准:建设单位负责人:审批日期:年月日目录一、工程概况.........................................................5二、试验准备.........................................................5三、试验步骤及检查验收.......................................5四、工期安排...................................................7五、试验组织 (7)一.工程概况宝丰能源15万吨/年焦油加工工程中装置区内非标槽罐共有58台,立式储罐43台,卧式储罐15台。
按设计图纸和施工规范gb50128-20xx要求,储罐建造完毕,须做充水试验对罐体的强度、严密性、稳定性以及罐基础进行检验。
二.试验准备1、沉降观测点的设置宜选用不受破坏和不受扰动的基准点作为水准点,并做好基准点的维护和标识;按规范要求在储罐基础的四周360度均分各取4个点作为基础沉降观测点,用倒红三角显著标识。
2、罐体检查除作为试水管路连接及排气、加压外的所有附件已封堵紧固;其它与罐体焊接的构件全部完工;储罐焊缝外观质量、无损探伤、罐体几何形状和尺寸等检查完成,且结果合格;所有与严密性试验有关的焊缝,均不得涂刷油漆。
3、试水管路的敷设、检验量具的设置3.1充水水源取自现场施工用水管段中,用dn65消防水管注水,用dn80钢管接至罐底dn80底油出口,两段各安装1只dn80截断阀,充水管路靠罐部位开三通安装1只dn25球阀作为试验排水,罐顶透光孔作为灌水排气。
沉降观测专项方案

xxx新闻传媒中心一期工程沉降观测专项方案xxx建工集团有限公司新闻传媒中心一期工程项目经理部附件1xxx建工xxx新闻传媒中心一期工程沉降观测专项方案审批页审批人:年月日审核人员:年月日项目经理:年月日编制负责人:年月日编制人员:年月日xxx建工集团有限公司(盖公司章或项目章)xxx新闻传媒中心一期工程项目经理部编制附件2xxx建工集团有限公司xxx新闻传媒中心一期工程项目部内部评审表编号:附件3xxx建工集团有限公司第一建筑工程分公司施工方案审批表编号:备注:评审、审批意见填写不下,可另加附页。
目录一、工程概况 (1)二、编制目的及依据 (1)三、沉降观测的基本要求 (2)四、安全保证措施 (7)五、仪器保养和使用制度 (8)一、工程概况xxx新闻传媒中心工程为xxx市重点建设工程,本工程位于xxx市渝北区空港新城同茂大道和秋城大道相交处西北侧,同时也位于轨道交通五、十号线交汇处的西北侧,即xxx空港新城两路组团。
施工交通便利。
本工程共分为塔楼与裙楼2部分。
其中塔楼由:地下车库、休息区、舞蹈室、健身房、韵律操房及办公会客厅等一体的多功能大楼,地上34层、地下4层;裙楼主要由地下车库餐厅、多功能会议室等组成,地上4层、地下4层。
主要参建单位建设单位:xxx日报报业集团;设计单位:中国机械工业第三设计研究院;监理单位:xxx市永安工程建设监理有限公司;施工单位:xxx建工集团有限公司。
二、编制目的及依据1、编制目的本工程位于xxx市渝北区空港新城同茂大道和秋城大道相交处西北侧,根据地堪报告,拟建场地内地层层序较正常,无滑坡、断层、危岩、崩塌等不良地质现象,岩土体总体稳定性较好。
地下4层,地上34层,地面以上建筑高度为163.8m,为了保证建构筑物的正常使用寿命和建(构)筑物的安全性,在高层建筑物施工过程中应用沉降观测加强过程监控,指导合理的施工工序,预防在施工过程中出现不均匀沉降,避免因沉降原因造成建筑物主体结构的破坏或产生影响结构使用功能的裂缝,造成巨大的经济损失,需对建筑物进行沉降观测。
沉降观测方案

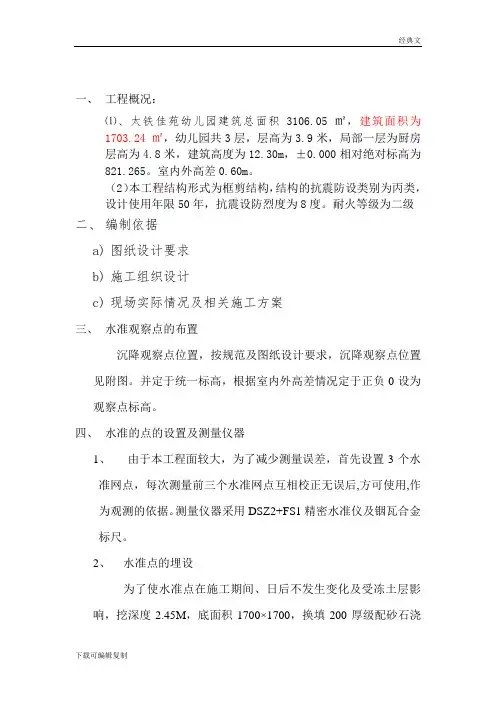

一、工程概况:⑴、太铁佳苑幼儿园建筑总面积3106.05㎡,建筑面积为1703.24㎡,幼儿园共3层,层高为3.9米,局部一层为厨房层高为4.8米,建筑高度为12.30m,±0.000相对绝对标高为821.265。
室内外高差0.60m。
(2)本工程结构形式为框剪结构,结构的抗震防设类别为丙类,设计使用年限50年,抗震设防烈度为8度。
耐火等级为二级二、编制依据a)图纸设计要求b)施工组织设计c)现场实际情况及相关施工方案三、水准观察点的布置沉降观察点位置,按规范及图纸设计要求,沉降观察点位置见附图。
并定于统一标高,根据室内外高差情况定于正负0设为观察点标高。
四、水准的点的设置及测量仪器1、由于本工程面较大,为了减少测量误差,首先设置3个水准网点,每次测量前三个水准网点互相校正无误后,方可使用,作为观测的依据。
测量仪器采用DSZ2+FS1精密水准仪及铟瓦合金标尺。
2、水准点的埋设为了使水准点在施工期间、日后不发生变化及受冻土层影响,挖深度2.45M,底面积1700×1700,换填200厚级配砂石浇筑300×300高度1000水准点基座,基座上部浇筑水准观察点,桩身Φ100,水准点采用Φ22的钢筋伸入基座,水准点的顶为半圆形,并高出柱身80mm,柱身周围回填级配砂石,详见设计图所示。
五、沉降观察组织与实施为了准确的反映沉降变化,组成以王保法、李世杰测量小组,对楼座进行沉降观察,每次测量前三个水准点进行互校,标高一致后方可投入使用,当其中一个水准点高程与另外两个水准点高程不符时,以其中两个标高相同的水准点为依据,进行测量,并及时调整有误差的水准点。
沉降观察的路线确定:以1#水准点为后视,从M1#测量至M10#,最后为1#水准点,周圈闭合测量一次,误差小于1mm 为正确。
观察时间:1、每三层主体砼浇筑完观察一次。
2、填充墙每砌筑完三层观察一次。
3、停工复工各测一次。
4、雨季和冬季后观察一次。
防沉降施工方案(3篇)

第1篇一、工程概况本项目位于我国某城市,工程占地面积约为10万平方米,总建筑面积约为20万平方米。
项目包括住宅、商业、办公等建筑,总投资约10亿元。
根据地质勘察报告,该区域地下水位较高,土层主要为粉质黏土、粉土,地基承载力较低,存在较大的沉降风险。
为确保工程质量和安全,特制定本防沉降施工方案。
二、施工目标1. 严格控制施工过程中的沉降量,确保建筑物安全、稳定。
2. 降低施工对周边环境的影响,减少对地下管线、道路等设施的损害。
3. 提高施工效率,缩短施工周期。
三、施工原则1. 预防为主,防治结合。
2. 严格控制施工过程,确保施工质量。
3. 优化施工方案,提高施工效率。
4. 保护环境,确保施工安全。
四、施工措施1. 施工准备(1)成立防沉降专项施工小组,负责施工过程中的防沉降工作。
(2)对施工人员进行防沉降知识培训,提高施工人员的防沉降意识。
(3)制定详细的施工方案,明确各阶段的防沉降措施。
(4)准备必要的防沉降材料,如土工布、砂石、钢筋等。
2. 施工过程(1)地基处理1)采用强夯法对地基进行加固处理,提高地基承载力。
2)在基础垫层中设置土工布,防止地基沉降。
3)在基础垫层中设置砂石层,提高地基的排水性能。
(2)基础施工1)基础施工前,对基础位置进行沉降监测,确保基础位置准确。
2)采用预制钢筋混凝土基础,提高基础的抗沉降能力。
3)在基础底部设置钢筋网,提高基础的抗拉、抗压性能。
4)在基础底部设置土工布,防止地基沉降。
(3)主体结构施工1)主体结构施工过程中,对主体结构进行沉降监测,确保主体结构安全。
2)采用钢筋混凝土框架结构,提高主体结构的抗沉降能力。
3)在主体结构中设置钢筋网,提高主体结构的抗拉、抗压性能。
4)在主体结构中设置土工布,防止地基沉降。
(4)屋面及装饰装修施工1)屋面及装饰装修施工过程中,对屋面及装饰装修进行沉降监测,确保屋面及装饰装修安全。
2)采用轻质屋面材料,降低屋面及装饰装修的重量,减少沉降。
公路路基沉降观测方案

群众服务中心一级主干道工程第二标段路基沉降变形观测专项方案编译:审计:日期:1.项目概述马新成区群众服务中心一级主干道工程是黔东南苗族侗族自治州群众服务中心主干道。
该项目的建设将促进和拓展经开区和凯马新城的城市发展空间,对后续城市建设起到重要作用。
凯西新城州群众服务中心一级主干道起于凯斯大道,与凯斯大道左侧90°相交。
路线全长3163.394,主干道标准建设,设计速度60 km/h。
为及时控制路基开挖的沉降和位移,指导路基施工过程,确保工后沉降满足设计要求和路基的稳定性,有效控制路基工程质量,特制定本方案。
2.编制依据2.1《公路路基设计规范》2.2路基工程施工图设计2.3工程测量规范2.4路基横断面图3.路基沉降变形监测的目的3.1控制和保证路基工序质量,确保工后沉降符合设计要求(一般面积不大于15cm,年沉降速率小于4cm/年,涵背过渡段不大于8cm)。
3.2.通过连续、正确、完整、系统的观测分析,预测沉降趋势,验证和指导施工,正确控制路堤填筑速率,保证路基路面完工时间。
3.3确保路基稳定和施工安全。
4路基沉降变形观测方案4.1观察内容根据设计和规范要求,观测的主要内容有:地基沉降、水平位移和路基沉降观测;涵洞与路堤过渡段的沉降观测。
4.2观测断面的设置4.2.1基础沉降观测根据《公路路基施工技术规范》的要求,沿公路方向每隔100~200m设置一个观测断面。
路堤填筑施工前,在基面中心线上埋设沉降板,进行第一次观测。
4.2.2路堤水平位移观测根据《公路路基施工技术规范》的要求,沿公路每隔100~200m 在路堤两侧坡脚外2m和10m处设置水平位移观测桩,在路基填筑前埋设,进行首次观测。
4.2.3路基本体沉降观测填至设计标高后,在基底沉降板埋深段里程对应的基床面顶面,左右设计线外3.2m处设置观测桩,与其他观测桩同步观测。
路堑开挖前,在路堑顶部外5m处设置位移观测桩;平台建成后,在平台中心设置位移观测桩进行位移观测。
如何做好土木工程沉降观测

如何做好土木工程沉降观测
筑物日益增多,工程建筑物的兴建,改变了地面原有的状态,并且对于建筑物的地基施加了一定的压力,这就必然会引起地基及周围地层的变形。
为了保证建(构)筑物的正常使用寿命和建(构)筑物的安全性,并为以后的勘察设计施工提供可靠的资料及相应的沉降参数,建(构)筑物沉降观测的必要性和重要性愈加明显。
某商业大厦沉降观测
高层建筑施工中沉降观测技术的应用
施工测量及沉降观测施工方案
建(构)筑物沉降观测成果
某小学教学楼沉降观测方案
住宅工程沉降观测方案
某学校教师公寓沉降观测点施工方案
某住宅小区沉降观测成果报告
某扩建工程沉降观测技术报告书
某培训中心工程沉降观测方案
现行规范也规定,高层建筑物、高耸构筑物、重要古建筑物及连续生产设施基础、动力设备基础、滑坡监测等均要进行沉降观测。
特别在高层建筑物施工过程中,应用沉降观测加强过程监控,指导合理的施工工序,预防在施工过程中出现不均匀沉降,及时反馈信息,为勘察设计施工部门提供详尽的一手资料,避免因沉降原因造成建筑物主体结构的破坏或。
建筑物沉降观测方案及规范

建筑物沉降观测方案及规范高层建筑沉降观测的规范要求变形控制测量一般规定5.1.1 各类沉降观测的等级和精度要求,应视工程的规模、性质及沉降量的大小及速度进行设计而确定。
同一测区或同一建筑物随着沉降量和速度的变化,可以采用不同的观测精度。
5.1.2 布置和埋设沉降观测点(变形点)时,应考虑观测方便、易于保存、稳固和美观。
5.1.3 沉降观测宜采用几何水准测量方法,也可采用静力水准测量方法。
5.1.4 观测记录和成果应清晰完整、准确无误,并符合本规程节的规定。
每一周期观测完后,可提供周期或阶段性成果。
整个工程结束后,应提供综合性成果资料。
5.1.5 对于深基础建筑或高层、超高层建筑,沉降观测应从基础施工开始,以获取基础和主体荷载的全部沉降量(该建筑的总沉降量)。
建筑物沉降观测5.5.1 建筑物沉降观测应测定建筑物及地基的沉降量、沉降差及沉降速度并计算基础倾斜、局部倾斜、相对弯曲及构件倾斜。
5.5.2 沉降观测点的布设应能全面反映建筑物及地基变形特征,并顾及地质情况及建筑结构特点。
点位宜选设在下列位置:建筑物的四角、大转角处及沿外墙每~处或每隔~根柱基上。
高低层建筑物、新旧建筑物、纵横墙等交接处的两侧。
建筑物裂缝和沉降缝两侧、基础埋深相差悬殊处、人工地基与天然地基接壤处、不同结构的分界处及填挖方分界处。
宽度大于等于或小于而地质复杂以及膨胀土地区的建筑物,在承重内隔墙中部设内墙点,在室内地面中心及四周设地面点。
邻近堆置重物处、受振动有显著影响的部位及基础下的暗浜(沟)处。
框架结构建筑物的每个或部分柱基上或沿纵横轴线设点。
片筏基础、箱形基础底板或接近基础的结构部分之四角处及其中部位置。
重型设备基础和动力设置基础的四角、基础型式或埋深改变处以及地质条件变化处两侧。
电视塔、烟囱、水塔、油罐、炼油塔、高炉等高耸建筑物,沿周边在与基础轴线相交的对称位置上布点,点数不少于个。
5.5.3 沉降观测的标志可根据不同的建筑结构类型和建筑材料,采用墙(柱)标志、基础标志和隐蔽式标志等形式。
沉降观测施工方案

*****沉降观测专项施工方案编制:审核:审批:***2018年3 月2 日一、工程概况................................................................错.. 误!未定义书签。
二、编制依据..................................................................错.. 误!未定义书签。
三、沉降观测的基本要求................................................................................4..1、仪器设备、人员素质的要求.................................................................4.2、观测时间...............................................................................................5...3、观测点的设置......................................................................................5..4、观测规则...............................................................................................5...5、观测准备工作........................................................................................6..6、沉降观测精度要求................................................................................6..7、沉降观测成果整理及计算要求.............................................................6.四、具体观测程序及步骤................................................................................6..1、沉降观测...............................................................................................6...3、统计表汇总............................................................................................7..6、观测中注意事项....................................................................................7..4、曲线形状注意问题................................................................................7..五、各项工程投入..............................................................................................8..六、质量保证措施............................................................................................8..七、观测频率...................................................................................................9...八、安全保护措施............................................................................................9..九、附图:.......................................................................................................9...一、工程概况:序号项目内容1 工程名称2 工程地址3 建设单位4 设计单位5 监理单位6 质量监督单位7 施工总承包单位8 资金来源9 合同承包范围10 结算方式11 合同工期总工期:800 天年月日至年月日12 质量目标合格工程1.建筑设计简介:表2序号项目内容1 建筑功能楼层用途楼层用途地下一层车库地上办公地下二层车库2 建筑面积总建筑面积(m2)44079.2 占地面积(m2) 5912.03地下建筑面积(m2)2.地上建筑面积(m2)44079.3标准层面积(m2)1773地上20层建筑 3层数地下地下2 层地下部分层高地下一层7.42(m) 地下二层 6.60 建筑 4层高地上部分层高首层 4.0(m)标准层 4.05 建筑高度绝对标高(m) ±0.000=85.85m室内外高差(m)0.30基底标高(m) 71.85 基础埋深(m) 14.03建筑檐高(m) 84.60m6 建筑平面轴线编号01/8轴线编号A-G 轴距68.65 m 轴距63.38m7 建筑防火地上、地下耐火等级为一级。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
沉降施工方案
一、沉降观测点的布置及方法
1、观测点的布置及做法:根据图纸上观测点的位置,由专业测量人员负责观测,观测点采用先浇筑后钻孔设置。
2、沉降观测的方法:根据现场实际情况,建筑物内选择坚固稳定的地方,埋设四个水准基点,组成闭合水准路线,以确保观测结果的精确度。
沉降观测是一项长期的系统观测工作,为了保证观测成果的正确性,尽可能做到四定:即固定人员观测和整理成果,固定使用的水准仪及水准尺,固定的水准点,以及按规定的日期、方法和路线进行观测。
沉降观测的时间和次数根据《地基基础施工规范》规定,基础做好之后每施工1层结构观测一次,主体竣工后每月观测一次,并做好每次的观测记录。
必要时委托具有国家资格证书的测绘院,按照上述方案来完成此工作。
二、沉降观测基本要求
1.仪器设备的要求
根据沉降观测精度要求高的特点,为能精确地反映出建构筑物在不断加荷作用下的沉降情况,一般规定测量的误差应小于变形值的1/10~1/20,为此要求沉降观测应使用精密水准仪(S1或S05级),水准尺也应使用受环境及温差变化影响小的高精度铝合金水准尺。
在不具备铝合金水准尺的情况下,使用一般塔尺尽量使用第一段标尺。
2.观测点的要求
为了能够反映出建构筑物的准确沉降情况,沉降观测点要埋设在最能反映沉降特征且便于观测的位置。
一般要求建筑物上设置的沉降观测点纵横向要对称,且相邻点之间间距以15~30m 为宜,均匀地分布在建筑物的周围。
3.沉降观测的自始至终要遵循“五定”原则
所谓“五定”,即通常所说的沉降观测依据的基准点、工作基点和被观测物上的沉降观测点,点位要稳定;所用仪器、设备要稳定;观测人员要稳定;观测时的环境条件基本一致;观测路线、镜位、程序和方法要固定。
以上措施在客观上尽量减少观测误差的不确定性,使所测的结果具有统一的趋向性,保证各次复测结果与首次观测的结果可比性更一致,使所观测的沉降量更真实。
4.施测要求
仪器、设备的操作方法与观测程序要熟悉、正确。
在首次观测前要对所用仪器的各项指标进行检测校正,必要时经计量单位予以鉴定。
连续使用3~6 个月重新对所用仪器、设备进行检校。
在观测过程中,操作人员要相互配合,工作协调一致,认真仔细,做到步步有校核。
5.沉降观测精度的要求
施工过程中,采用二等水准测量的观测方法就能满足沉降观测的要求。
各项观测指标要求如下:
(1)往返较差、附和或环线闭合差:
∆ h = ∑a−∑b ≤L√n
(或∆ h = ∑a−∑b ≤0.1√n )
式中:n ——表示测站数;
L——表示观测路线距离。
(2)前后视距:≤30m;
(3)前后视距差:≤1.0m;
(4)前后视距累积差≤3.0m;
(5)沉降观测点相对于后视点的高差允许偏差:≤1.0mm;
(6)水准仪的精度不低于N2级别。
6.沉降观测成果整理及计算要求
原始数据要真实可靠,记录、计算要符合施工测量规范的规定,按照依据正确、严谨有序、步步校核、结果有效的原则进行成果整理及计算。
三、具体施测程序及步骤
1.建立水准控制网
根据工程的特点布局、现场的环境条件制订测量施测方案,由建设单位提供的水准控制点(或城市精密导线点),根据工程的测量施测方案和布网原则的要求建立水准控制网,要求如下:
(1)周围要引最少两个水准点(现场材料领用处周围)。
(2)在场区内任何地方架设仪器至少后视到两个水准点,并且场区内各水准点构成闭合图形,以便闭合检校。
2、建立固定的观测路线
由场区水准控制网,依据沉降观测点的埋设要求或图纸设计的沉降观测点布点图,确定沉降观测点的位置。
在控制点与沉降观测点之间建立固定的观测路线(具体路线由业主、监理现场确定),并在架设仪器站点与转点处做好标记桩,保证各次观测均沿统一路线。
3.沉降观测
根据编制的工程施测方案及确定的观测周期,首次观测应在观测点稳固后及时进行。
首次观测应自第一层基础施工阶段开始,在基础的纵横轴线上(基础局边)按设计好的位置埋设沉降观测点(临时的),等临时观测点稳固好,进行首次观测。
首次观测的沉降观测点高程值是以后各次观测用以比较的基础,其精度要求非常高,施测时用N2级精密水准仪,并且要求每个观测点首次高程应在同期观测两次后决定。
随着结构每升高1层,临时观测点移上1层并进行观测直到±
0.000,再按规定埋设永久观测点(每栋建筑的四角处)。
然后每施工1层就复测一次,直至竣工。
根据现场情况,设置沉降观测点1#楼5个、2#楼4个、3#楼6个、4#楼4个、5#楼5个、6#楼5个、7#楼5个、10#楼7个、12#楼6个、12#abc 楼6个.沉降点详细位置见附图4。
4.将各次观测记录整理检查无误后,进行平差计算,求出各次每个观测点的高程值,从而确定出沉降量。
某个观测点的每周期沉降量:∆ c= H n, i−H n , i− 1
N 表示某个观测点,I 表示观测周期数( I =1,2,3……)且H1=H0 累计沉降量:∆c =∑∆c (n),n 表示观测点号。
四、统计表汇总
(1)根据各观测周期平差计算的沉降量,列统计表,进行汇总。
(2)绘制各观测点的下沉曲线。
首先建立下沉曲线坐标;横坐标为时间坐标,纵坐标上半部为荷载值,下半部为各沉降观测周期的沉降量。
将统计表中各观测点对应的观测周期所测得沉降量画于坐标中,并将相应的荷载值也画于坐标中连线,就得到对应于荷载值的沉降曲线。
(3) 根据沉降量统计表和沉降曲线图,预测建筑物的沉降趋势。
定期将建筑物的沉降情况及时的反馈到有关主管部门,正确地指导施工。
