合能排水板施工方案(2)
排水板施工方案(详细)

排水板施工方案一、施工方法1.工艺流程基层验收→规划弹线→空铺排水板(只有要求固定的部位、区域才固定)→钉挂侧墙防水排水板→橡胶锤轻扣扣合搭接带→自检验收→检查验收。
2.基层种类要求(1)坚实、平整的混凝土表面(2)坚实、平整的水泥砂浆抹面(3)铺贴于坚实稳定基层的防水材料表面3.操作要点及技术要求(1)排水板自然展开、舒松地铺设于规划好的位置。
(2)排水板可按排水坡度的纵向或横向统一的方向铺设。
(3)搭接必须按照顺排水坡度的方向搭接,不允许逆向搭接。
(4)需要定位的部位或形状变化部位需要临时固定时,采用沥青马蹄脂点式粘接固定(5)排水板的终止收口需要结合建筑部位设计确定。
4.回填方法在排水系统上回填土,为了防止运土车辆对排水系统的破坏,回填需要由周边向内回填,工序如下:(1)在回填时先行铺设无纺布,一边铺设无纺布一边采用回填土堆点压固,随后回填土(可直接铺设带布排水板直接回填土)。
(2)第一层回填土一次性回填厚度要大于600mm后,蛙夯机夯实后才可以在回填土上行走(3)其后分层回填,每次回填厚度可为600mm厚。
(4)最后留有300~500mm厚为人工配制种植土,自然回填,不夯实。
二、施工注意事项1.请在干燥、通风的环境下储存排水板,防止曝晒、远离火源。
2.请立放或平放排水保护板,不得倾斜或交叉横压,堆放高度不要超过3层、避免重物堆压3.铺设时要平整自然,顺坡或依水流向铺设.铺设前的准备工作1.清理铺设现场的垃圾、水泥找平、使现场没有明显凹凸处,室外车库顶和屋顶花园需要有2-5‰的找坡。
2.屋顶绿化和室外车库顶板绿化可配多孔渗水管使用,这样能把排水板中排出的水集中排到附近的下水管或附近城市下水道。
3.地下室地面防渗水,在基础上面架空地坪,也就是在做地坪前现做一层排水板,圆突台向上,四周留有盲沟,使地下水上不来,渗水自然通过排水板的空间流入四周盲沟,再通过盲沟流入集水坑。
4.地下室内墙防渗水,可在建筑物主体墙面上铺设排水板,圆突台面向主体墙面,排水板外再砌一层单墙或用钢丝网粉水泥来保护排水板,使墙外面的渗水板的空间直向下流入盲沟直致集水坑。
排水板施工方案

排水板施工方案(2)主要机具:清理基工具:铁锹、扫帚、墩布、钢丝刷、手锤、钢凿、高压水泵等。
土方推平、开挖工具:推土机、手推车、铁锹等。
排水板施工工具:剪刀、裁纸刀。
四、施工流程示意图:(如下)五、塑料排水板适用范围及工艺原理1. 适用于一般工业与民用建筑工程中采用种植物的隔热屋面工程,以及地下车库顶板、裙楼屋面、架空层和屋顶等有种植要求的园林建筑工程。
2. 该排水保护板系采用高密度聚乙烯(HDPE)土工膜,经特殊工艺压型,在土工膜上压出封闭突起的圆台状、柱状、球冠状壳体,形成的一种膜、壳连续,具有立体空间和一定支撑刚度,结合表面铺贴的无纺土工布滤水层,构架出架空层,利用架空层形成排水、排气通道;同样利用架空层达到隔音、隔振的功能;在排水板上铺贴的土工布滤水层阻止泥土微粒通过,避免通道阻塞,使孔道排水顺畅,从而形成一个具有渗水、贮水和排水功能的系统。
3. 传统的排水方式使用砖石瓦块作为导滤层,使用较多的鹅卵石或碎石作为滤水层,将水排到指定地点;而现在用排水板取代鹅卵石滤水层来排水则省时、省力又节能、节省投资以及降低建筑物的荷载。
六、施工工艺流程及操作要点1. 种植顶板面施工工艺流程顶板(屋面)结构层清理→聚氨酯防水→找坡层施工→自粘卷材防水施工→干铺油毡→细石混凝土保护层→排水盲沟→排水层施工→隔离过滤层施工→回填土施工→种植介质层施工→植物层种植。
2. 施工操作要点(1)施工前须完成的其他工作1)种植顶板(屋面)上的反梁、电缆井、排水沟、主楼侧壁墙等构件,在排水板施工前均应进行防水处理。
2) 种植顶板(屋面)上的预留孔洞、埋件、电器和给排水管道等,涉及到安装施工的工作都应在排水板施工前完成,不应在排水板施工后进行;给排水系统的管道还应在安装完毕后试压检验合格,各种管道节点的密封处理应符合防水施工要求。
3)细石混凝土保护层应达到相应的强度,表面清理干净,无其他杂物。
4)防水卷材在墙面收头必须仔细打胶(压条)处理,防止埋土时脱落。
排水板安全施工方案设计

排水板安全施工方案设计一、施工准备在施工前,需对施工现场进行全面检查,确保施工场地平整、无障碍,并做好临时设施、施工道路、水源、电源等的准备。
同时,编制详细的施工计划,明确施工进度和质量控制目标。
二、人员组织与培训成立专业施工团队,明确各岗位职责。
对参与施工的人员进行安全培训和技术交底,确保每位施工人员都了解排水板施工的基本知识和安全操作规程。
三、施工机具准备根据施工需要,提前准备好各类施工机具,如挖掘机、装载机、压路机、排水板铺设机械等。
并确保这些设备状态良好,能够正常运行。
四、材料采购与进场选择符合规范要求的排水板材料,确保材料质量。
材料进场前需进行严格检验,确保其满足设计要求。
材料进场后,要合理存放,避免受潮、损坏。
五、现场勘查与技术交底在施工前,进行详细的现场勘查,了解地质、地形、地下水等情况。
技术交底要详细全面,确保施工人员了解施工要点和难点。
六、施工流程排水板施工的流程主要包括:场地整平、铺设垫层、排水板铺设、连接固定、土方回填、压实等步骤。
施工过程中要严格控制每道工序的质量,确保整体施工质量。
七、安全措施制定详细的安全施工措施,包括设置安全警示标志、佩戴安全防护用品、定期进行安全检查等。
同时,要定期进行安全教育和培训,提高施工人员的安全意识。
八、质量保证措施在施工过程中,要严格按照施工规范和设计要求进行施工。
加强现场质量管理,对施工质量进行定期检查,确保施工质量符合要求。
九、环境保护措施施工过程中要注意环境保护,减少噪音、粉尘等污染物的排放。
合理利用资源,减少浪费。
施工结束后,要及时清理现场,恢复环境。
十、应急预案制定完善的应急预案,包括施工现场突发事件的处理流程、救援措施等。
确保在发生突发事件时,能够及时、有效地应对,保障人员安全。
以上是排水板安全施工方案设计的主要内容,实际施工过程中,还需根据现场情况灵活调整方案,确保施工顺利进行。
排水板施工方案

排水板施工方案排水板施工方案一、施工准备1. 现场勘测:对施工区域进行勘测,了解场地状况、存在的问题及可能的风险。
2. 设计方案:根据勘测结果,制定合理的施工方案,并进行必要的设计。
二、材料采购1. 排水板:选用质量好、耐用的排水板材料,保证施工质量。
2. 辅助材料:根据具体情况选购需要的辅助材料,如固定件、密封胶等。
三、施工过程1. 无尘处理:清理施工区域,确保无杂物、灰尘等污染物。
2. 固定排水板:根据设计方案,使用固定件将排水板固定在施工区域,并确保牢固可靠。
3. 接缝处理:使用密封胶对排水板的接缝进行处理,确保水不会渗透进入地下或其他不应渗水的区域。
4. 排水板测试:安装完成后,使用水源对排水板进行测试,确保排水效果正常。
5. 改进施工:如果测试中发现排水效果不理想,需要及时改进施工,根据具体情况进行调整。
四、安全措施1. 佩戴防护用品:施工人员必须佩戴安全帽、工作鞋、手套等防护用品,确保施工安全。
2. 安全警示:在施工现场设置明显的安全警示标志,提醒他人注意施工区域。
3. 废弃物处理:将施工过程中产生的废弃物及时清理,防止造成环境污染。
五、质量控制1. 施工验收:在施工完成后,进行验收工作,确保施工符合设计要求。
2. 辅助工具:使用专业的辅助工具对施工过程进行监测,确保施工质量可靠。
六、清理工作1. 施工完毕后,清理施工区域,将杂物、废弃物等清理干净。
2. 整理工具:将工具进行整理,妥善存放。
3. 施工污染处理:对施工过程中产生的污染物进行妥善处理,防止对环境造成影响。
总结:施工排水板时需要注意安全、质量等因素,确保施工质量和现场安全。
同时,也要注意施工区域的清洁,并对施工过程中产生的废弃物进行妥善处理,保护环境。
排水板施工方案word版

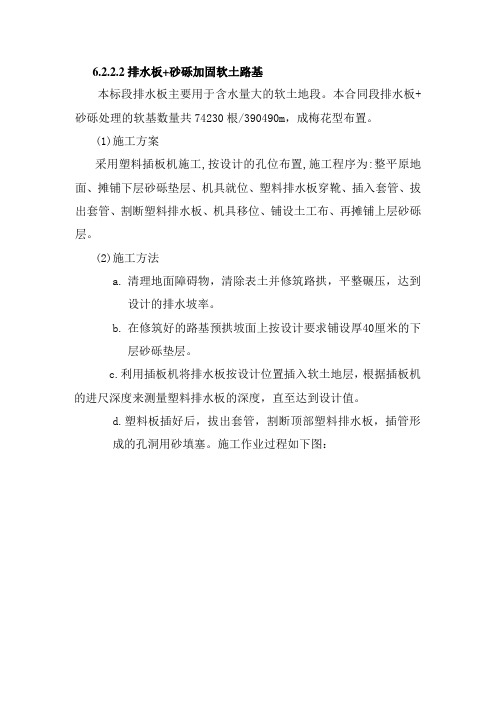

6.2.2.2排水板+砂砾加固软土路基本标段排水板主要用于含水量大的软土地段。
本合同段排水板+砂砾处理的软基数量共74230根/390490m,成梅花型布置。
(1)施工方案采用塑料插板机施工,按设计的孔位布置,施工程序为:整平原地面、摊铺下层砂砾垫层、机具就位、塑料排水板穿靴、插入套管、拔出套管、割断塑料排水板、机具移位、铺设土工布、再摊铺上层砂砾层。
(2)施工方法a.清理地面障碍物,清除表土并修筑路拱,平整碾压,达到设计的排水坡率。
b.在修筑好的路基预拱坡面上按设计要求铺设厚40厘米的下层砂砾垫层。
c.利用插板机将排水板按设计位置插入软土地层,根据插板机的进尺深度来测量塑料排水板的深度,直至达到设计值。
d.塑料板插好后,拔出套管,割断顶部塑料排水板,插管形成的孔洞用砂填塞。
施工作业过程如下图:米,小于0.074mm的粘粒含量要少于5%;土工布为100%聚丙烯连续长丝非编制针刺土工织物,极限抗拉强度不小于19KN/m,有效孔径不小于0.09mm,单位质量不小于250g/m2,CBR抗刺穿强度不小于2900N;塑料排水板截面积为100*4.5mm2,滤膜渗透系数大于1.5*10-3cm/s,浸泡三天后的湿态单宽(每10米)抗拉强度大于25N。
b.施工之前应将塑料排水板堆放在现场,并加以覆盖,以防暴露在空气中老化。
c.施工时应严格按照图纸指出的位置、深度和间距布置。
d.塑料排水板在插入地基的过程中应保证板不扭曲、透水膜无破损和不被污染。
板的底部应有可靠的锚固措施,以免在抽出保护套管时将其带出。
e.塑料排水板插好后应及时将露在垫层的多余部分切断,并加以保护,以防因插板机移动、车辆的进出或下雨时受到损坏而降低排水效果。
f.塑料排水板采用滤套内平接的方法搭接,搭接长度不得小于200mm。
g.土工织物按图纸施工,在平整的下承层上全断面铺设。
铺设时,土工织物应拉直平顺,紧贴下承层。
土工织物搭接在现场由人工缝合,填料高度不足1m时,机械不应在路幅内掉头。
排水板施工方案

排水板施工方案1. 简介排水板是一种用于排水系统的构建材料,主要用于防止水池、道路、屋顶等地面积水。
本文档将介绍排水板的施工方案,包括施工前的准备工作、施工步骤和注意事项等内容。
2. 施工前准备工作在进行排水板施工前,需要进行以下准备工作:2.1 确定施工区域首先需要确定需要施工的区域,包括具体的位置和面积。
同时需要对施工区域进行测量和标记,以便后续施工。
2.2 准备材料和工具根据施工需求,准备所需的排水板、胶粘剂、切割工具等材料和工具。
确保所有材料和工具都符合相关安全标准。
2.3 清理施工区域在施工前需要清理施工区域,清除杂物和障碍物,保证施工区域的平整和干净。
2.4 检查施工区域对施工区域进行检查,确保没有地面凹陷、漏水等问题。
如果有问题需要提前进行修复。
3. 施工步骤3.1 铺设排水板根据施工区域的准备工作,开始铺设排水板。
将排水板按照预先测量的位置逐个铺设在需要施工的区域上。
排水板之间要保持一定的间隙,确保水能顺利进入排水板。
3.2 切割排水板若遇到有不规则形状的区域,需要使用切割工具将排水板进行切割。
确保切割的形状和尺寸符合实际需要,并使得排水板与周围区域完美贴合。
3.3 固定排水板使用胶粘剂将排水板固定在地面上,确保排水板不会移动。
注意在固定过程中要使用适量的胶粘剂,避免涂抹过多或过少。
3.4 清理工作在完成排水板的铺设和固定后,清理施工区域,确保没有残留的材料和工具。
检查排水板的铺设质量,确保所有排水板与地面接触紧密,没有空隙。
4. 注意事项在排水板的施工过程中,需要注意以下事项:•安全第一,遵守相关安全操作规程,使用个人防护装备。
•施工前要对施工区域进行仔细检查,确保没有地面问题。
•使用合适的工具和材料进行施工,避免使用损坏的排水板或过期的胶粘剂。
•在固定排水板时,注意胶粘剂的使用量,过多或过少都会影响固定效果。
•施工完成后,及时清理施工区域,检查排水板的质量,确保没有质量问题。
排水板安全施工方案模板
质量检查
3.2 检查方法
采用目测、手摸、仪 器检测等方法,对排 水板的平整度、连接 件的牢固性等进行检 查
质量检查
3.3 处理措施
对于检查中发现的问题,及时采取措施进行处理,如重 新铺设、加固连接等
安全措施
பைடு நூலகம் 安全措施
4.1 人员安全
附则
10.3 责任与监督
排水板安全施工方案实施过程中 ,各相关单位和人员应明确责任 ,加强监督,确保施工质量和安 全
附则
10.4 预案备案
本安全施工方案模板应提交相关部门备案,以备查阅和参考
结语
结语
1
以上是排水板安全施工方案模板的详细内容
通过科学的准备、规范的施工流程、严格的质量检查和安全措施, 我们能够确保排水板安全施工的顺利进行
2
3
同时,我们还应注重后期维护、应急处理、培训与交底、环境保护 与文明施工等方面的工作,提高排水板安全施工的水平
展望未来,我们将继续努力,学习新技术、新方法,不断提高排水 板安全施工的质量和效率
4
-
THE END
感谢您的观看
THANK YOU FOR WATCHING
准备工作
引言
1.1 现场勘察
在施工前,需对现场进 行详细勘察,了解地 形、地貌、地下管线等 基本情况,为后续施工 提供依据
第一章:准备工作
1.2 材料准备
根据设计要求,准备足够数量和规格的 排水板、连接件等材料,并确保材料质 量符合要求
“
第一章:准备工作
1.3 设备准备
准备必要的施工设备,如挖掘机、铲车、平板车等,以及施工 用电等设备
排水板施工方案
排水板施工方案一、防排板概述防排板—系采用高密度聚乙烯(HDPE)经挤出或吹塑法生产形成高密度聚乙烯土工膜,然后经特殊工艺压型在土工膜上压出封闭突起的半锥状、柱状、半球状壳体,形成的一种膜、壳连续、具有立体空间和一定空间支撑刚度、液体可以在其内流动排泄的板材。
该种板材自身就具有防水、防植物根系穿刺的功能,板材具有平面内柔韧性好、空间刚度极高的特点,能够承受150Kpa的抗压负荷,是一种性能极好的工程防水保护材料。
防排板具有营造层内排水、排放土壤内渗透水、防植物根系穿刺、层内积水疏导排泄、隔热、隔振、卷材防水系统软保护等功能于一体的排水、防护体系。
防排板本身采用的是高密度聚乙烯(HDPE)片材,该材料本身是高分子防水材料,而且其本身构造的特性,可以起到排水、防水层柔性保护和耐根系穿刺等复合功能。
本公司通过多年的实践经验,结合各大项目的实际情况,为满足业主新提出防排水板能满足一道防水效果的要求,我公司拟定一套施工措施。
以下方案供业主参考。
二、防排板施工节点图示三、排水系统安装工艺HW-PED20防排板的安装施工根据设计图要求铺设,板材的长边拼接采用热风焊接或热熔焊接的方式,搭接宽度为100mm;短边搭接宽度为100mm,短边搭接用台湾胶带粘接。
聚酯土工布采用搭接的方式,长短边搭接长度各为100mm。
1.工艺流程基层验收→规划弹线→空铺防排板→焊接搭接缝→铺设聚酯无纺布→自检验收→检查验收→覆土2.产品使用规格及参数(1)种植区域采用HW-PED20防排板保护板(高度20mm 厚度0.9mm 规格20000*2400*20mm)进行铺设(2)消防通道区域采用双层HW-PED20防排板保护板(高度20mm 厚度0.9mm规格20000*2400*20mm)进行铺设;(3)顶板排水暗沟四周采用HW-PEZ30排水板(高度30mm 规格333*333*30mm)形成排水暗沟,收集浇溉用水或雨水排至周边排水口;(4)过滤层:满铺沪望土工布(质量200g/㎡规格100000*2500mm)3.操作要点及技术要求(1)基层清理干净,防排板自然展开、疏松地铺设于规划好的位置。
排水板施工方案
排水板施工方案排水板施工方案一、方案背景随着城市化进程的不断推进,城市排水系统的建设和升级已经成为一个重要的任务。
而排水板作为城市排水系统的重要组成部分,对于提高排水效率、解决城市排水问题起着至关重要的作用。
因此,开展排水板施工工作是我们推进城市排水系统升级的必然选择。
二、施工目标1. 提高城市排水系统的排水能力,确保城市排水系统的正常运行。
2. 解决城市排水难题,减少城市内涝现象。
3. 优化城市排水系统的结构,提高排水效率。
三、施工内容1. 地面准备工作:清理施工区域的垃圾和杂物,确保施工区域的整洁。
2. 排水板材料准备:准备所需要的排水板材料,确保施工材料的质量和数量。
3. 排水板敷设工作:将排水板按照设计图纸敷设在预定的位置上,确保排水板平整牢固。
4. 排水板连接工作:排水板之间采用榫卯连接方式,确保排水板之间的连接紧固可靠。
5. 排水板固定工作:利用地脚螺钉将排水板固定在地面上,确保排水板不会被风雨等外力影响。
6. 排水板调试工作:按照设计要求进行排水板的调试工作,确保排水系统的效果达到设计要求。
四、施工要求1. 施工人员必须按照相关规定进行施工,严禁违章施工。
2. 施工人员必须穿着安全防护装备,确保施工人员的人身安全。
3. 施工过程中必须严格按照施工方案执行,确保施工质量。
4. 施工现场必须保持整洁,杂物必须及时清理。
5. 施工完工后必须进行验收,确保施工效果符合设计要求。
五、施工进度安排1. 地面准备工作:1天。
2. 排水板材料准备:1天。
3. 排水板敷设工作:根据施工面积确定时间。
4. 排水板连接工作:根据施工面积确定时间。
5. 排水板固定工作:根据施工面积确定时间。
6. 排水板调试工作:根据施工面积确定时间。
六、施工风险分析1. 施工过程中可能会受到天气因素的影响,如雨水等,需要合理安排施工时间。
2. 施工过程中可能会遇到现有地下设施的干涉,需要及时解决并进行调整。
3. 施工过程中可能会发生安全事故,需要严格遵守相关安全规定,确保施工人员的人身安全。
排水板的铺设规程,排水板的施工方法(二)
排水板的铺设规程,排水板的施工方法(二)引言概述:排水板在城市道路、广场、停车场等场所的铺设是非常重要的一项工程。
本文将详细介绍排水板的铺设规程及施工方法,包括选用材料、准备工作、施工步骤、关键注意事项等方面的内容。
通过遵循本文所述的规程和方法,能够确保排水板的铺设质量和使用效果。
正文:一、选用材料1.1 选择适宜的排水板材料,如聚乙烯、聚氯乙烯等,具有良好的强度和耐腐蚀性能。
1.2 确保材料符合相关标准和要求,检查材料的外观质量,不存在明显的缺陷和损伤。
二、准备工作2.1 根据设计要求,制定铺设方案,确定排水板的位置和数量。
2.2 清理施工区域,确保地面平整、清洁,去除杂物和障碍物。
2.3 对施工区域进行测量、定位,标志出排水板的位置和线路。
三、施工步骤3.1 按照设计要求和铺设方案,将排水板进行正确的拼装和连接,确保排水板之间的连接紧密、牢固。
3.2 使用专用工具和设备进行排水板的铺设,确保每块排水板的水平度和平整度。
3.3 对排水板进行固定,采用专用的固定件或胶粘剂,确保排水板的稳固性和安全性。
3.4 在排水板之间设置适当的脱水缝隙,以便水流顺畅地排出。
3.5 检查排水板的铺设效果,确保排水板的表面平整、无波浪、无明显的间隙。
四、关键注意事项4.1 铺设排水板时,要根据实际情况进行调整,确保排水板的倾斜度和水平度合理。
4.2 施工过程中要注意安全,采取必要的防护措施,避免工人受伤或发生事故。
4.3 施工中要严格按照相关标准和规范进行操作,确保工艺的正确性和施工质量。
五、总结通过以上的铺设规程和施工方法,能够保证排水板的铺设质量和使用效果。
在施工过程中,需要合理选择材料、做好准备工作、按照步骤进行施工,同时要注意关键事项和安全防护措施。
只有严格遵循规程和方法,才能确保排水板具备良好的排水性能和稳定性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录
编制依据 (2)
工程概况 (2)
地下车库顶板种植系统简介 (2)
车库顶板排水保护系统设计方案 (3)
排水板介绍 (5)
排水板安装施工工艺 (6)
成品保护 (7)
应注意的质量问题 (7)
安全保证措施 (7)
排水保护系统施工方案
一、编制依据
1、车库顶板构造。
2、规范
(1)《屋面工程技术规范》(GB50345—2004)
(2) 建筑构造通用图籍88J5-1
二、工程概况
工程名称:中大国际车库顶板排水板工程
施工内容:排水板铺设和土工布铺设
三、社区地下车库顶板种植系统简介
地下车库种植平台定位
利用社区绿地下建设地下车库是汽车时代的居住特点,地下车库顶板作为种植、交通平台也就形成了一种全新环境体系——浅盆地生态体系。
地下车库由于面积较大,其使用功能、以及钢筋混凝土结构耐久性都要求做到严格的密闭防水,上部的覆盖土层厚度往往是以所种植的植物的需求而定,尽可能减少结构的负荷,这就形成了浅盆地形态:
●稳定的不透水层,大环境沟通受阻。
●根深植物根系在盆地水平延伸扩展。
●深层积水、上部干燥导致植物物种单一化。
浅盆地形态不能满足多样化种植生态要求
浅盆地形态的人工干预措施
城市居住社区绿地需要的是植物物种多样性的生态环境,阔叶乔木的环境洁净效果最为优良,因此社区绿地需要以阔叶乔木、灌木、多年生草本植物营造,浅盆地形态显然不能满足上述要求。
因此必须采取人工干预措施——人工环境循环系统
浅盆地形态的人工环境循环系统是采用特殊材料建立起快速的水、气流动循环系统。
现代合成材料技术的发展为浅盆地形态的人工环境循环系统提供了更加方便的营造手法,利用合成材料薄膜压型制成的排水板构筑排水层、聚酯无纺布过滤水土保持,人工干预系统更加灵活、轻便,系统构造自上而下设计如下:
1、人工配制种植土层,自然堆填。
2、自然土壤基层。
3、浇灌系统(在土壤基层中预埋)。
4、滤水土工布和排水板。
5、防水保护层。
6、防水层。
7、车库顶板钢筋混凝土结构。
四、车库顶板排水保护系统设计方案
根据车库顶板的具体条件,其地下车库顶板的防水、排水保护、种植推荐下述系统设计推荐系统构造自上而下设计如下:
1、人工配制种植土层,自然堆填。
2、自然土壤基层。
3、滤水土工布。
4、排水板。
5、防水保护层。
6、卷材防水层。
7、找平层。
7、成库顶板钢筋混泥土结构。
五、排水板介绍
排水板是由聚丙烯或者是聚乙烯经过挤出或者注塑而成。
排水板上铺一层过滤土工布,以阻止泥土微粒通过,从而避免排水通道阻塞使孔道排水顺畅。
传统的排水方式使用砖石瓦块作为导滤层、使用较多的鹅卵石或碎石作为滤水层、将水排到指定地点。
而用排水板取代鹅卵石滤水层来排水则省时、省力又节能、节省投资、还能降低建筑物的荷载。
排水板的一般理化性能见下表:
排水板具有营造排放土壤内渗透水、层内积水疏导排泄、隔热、隔振、等功能于一体的排水体系。
排水板本身采用的是聚乙烯或者聚丙烯材料,该材料本身是高分子防水材料,而且其本身构造的特性,可以起到排水、隔热等复合功能,相对比传统的排水系统该产品具有以下优缺点:
1、工期:
排水板直接空铺于防水保护层上,不像刚性保护层需要养护,回填土可以随后跟进,极大的缩短了工期。
2、造价:
排水板具有通透的构造体系,排水能力较强,可以取消车库顶板的找坡层,利用水自身重力排水,而且可以取代原来的双向配筋细石混凝土保护层,代替原来的卵石排水层,施工简单,施工费用低廉,这样将大大的降低工程的造价。
六、排水系统安装施工工艺
排水板的安装施工直接在已经完工的防水保护层上铺设,板材的长短边拼接采用拼接方式,短边进行拼接,长边进行焊接。
安装施工条件
1、基层表面应平整;
2、防水层和保护层施工完毕并经过验收。
3、车库顶板坡度为3‰-5‰左右。
施工工艺
排水板的安装施工根据设计图要求铺设,必须采用车库顶板满铺方式铺设。
1、工艺流程
基层验收→基础打扫→铺排水板→铺土工布→自检验收→检查验收。
2、施工规范
(1)排水板存贮在干燥、通风的环境下。
远离火源
(2)立放或平放排水板,排水板堆放高度不得超过2.5m,避免重物堆压。
(3)铺设排水板时要铺的自然平整。
(4)单铺土工布时搭接处保证3-5cm,搭接处压实避免移动,并随后回填,第一层回填土保证夯实后才进行下一步,分层回填。
3、回填方法
为了防止运土车辆对排水系统的破坏,回填需要由周边向内回填,工序如下:(1)在回填时才先行铺设滤水无纺布,随后回填土。
(2)第一层回填土一次性回填厚度要大于400mm厚,蛙夯夯实后才可以在
回填土上行走车辆。
(3)其后分层回填,每次回填厚度可为300mm厚。
(4)最后根据需要回填人工配制种植土,自然回填,不夯实。
七、成品保护
1、已铺设的排水板排水层,应采取措施进行保护,严禁在铺设的排水层上进行施工和运输,并应及时进行下道工序的施工。
2、排水层施工时要注意已经施工完成的其他成品保护。
八、应注意的质量问题
1、拼接缝:拼接缝没有拼接牢固,有翘边现象。
2、土工布:必须保证上层的无纺布整体覆盖住排水板,以免土体进入排水板的空间内,阻塞排水。
九、安全保证措施
1、作业人员应经过安全技术培训、考核。
2、材料存放于通风远离火源的地方。
3、施工人员应佩戴安全帽、穿软底鞋。
严禁在没有任何防护措施的情况下违章作业。
4、施工用电源必须配置漏电保护装置;
5、严禁在酒后作业,严禁乱摸、乱动非本工种的任何机械、电气设备。
6、其他未尽事项按相应安全技术作业要求执行。
