3A2 国家电网公司工程建设质量责任考核办法
工程建设质量安全进度考核管理办法

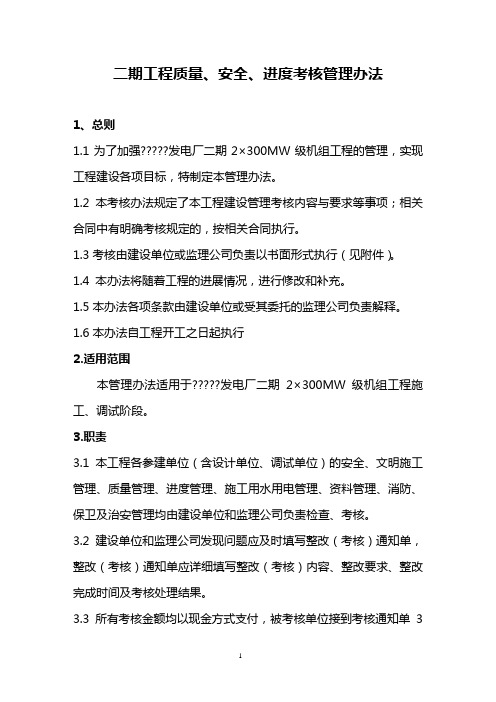

二期工程质量、安全、进度考核管理办法1、总则1.1为了加强发电厂二期2×300MW级机组工程的管理,实现工程建设各项目标,特制定本管理办法。
1.2本考核办法规定了本工程建设管理考核内容与要求等事项;相关合同中有明确考核规定的,按相关合同执行。
1.3考核由建设单位或监理公司负责以书面形式执行(见附件)。
1.4 本办法将随着工程的进展情况,进行修改和补充。
1.5本办法各项条款由建设单位或受其委托的监理公司负责解释。
1.6本办法自工程开工之日起执行2.适用范围本管理办法适用于发电厂二期2×300MW级机组工程施工、调试阶段。
3.职责3.1 本工程各参建单位(含设计单位、调试单位)的安全、文明施工管理、质量管理、进度管理、施工用水用电管理、资料管理、消防、保卫及治安管理均由建设单位和监理公司负责检查、考核。
3.2 建设单位和监理公司发现问题应及时填写整改(考核)通知单,整改(考核)通知单应详细填写整改(考核)内容、整改要求、整改完成时间及考核处理结果。
3.3 所有考核金额均以现金方式支付,被考核单位接到考核通知单3天内向建设单位财务部门交付(财务部门开具收据,复印件交与监理单位存档)。
4.具体规定4.1安全、文明施工考核4.1.1施工承包商安全第一责任者考核4.1.1.1不能按要求学习、宣传、贯彻《安全生产法》及国家、集团公司安全管理的规定和有关会议精神,没有相关学习记录的考核500~2000元。
4.1.1.2不能及时参加安委会工作例会的,考核300~1000元。
4.1.1.3安全投入方面应满足安全施工基本要求,保证专款专用。
投入不能满足安全需要的,每次考核800~3000元。
4.1.1.4事故处理坚持“四不放过”原则,没有按程序进行事故处理,每次考核1000~20000元。
4.1.1.5没有年度安全计划、工作规划、教育培训计划,或计划落实不到位的,每缺一项考核200~1000元。
4.1.1.6目标管理方面,年初有目标,过程有检查,年终有考核,按考核结果兑现奖罚;无目标、无检查和考核,缺一项考核500~1000元。
国家电网公司输变电工程达标投产考核办法-电网基建〔2011〕146号

国家电网公司文件国家电网基建〔2011〕146号关于印发《国家电网公司输变电工程达标投产考核办法》的通知各区域电网公司、省(自治区、直辖市)电力公司,国网直流、交流建设分公司:为实现建设“一强三优”现代公司的战略目标,贯彻基建管理以“安全为基础、质量为中心”的指导思想,强化输变电工程建设过程质量控制,全面提升基建管理标准化、专业化水平,公司组织编制《国家电网公司输变电工程达标投产考核办法》,经公司规章制度管理委员会审议通过,现予以印发,请认真贯彻执行。
原《国家电网公司输变电工程达标投产考核办法(2005版)》(国家电网工〔2005〕255号)同时废止。
—1—附件:《国家电网公司输变电工程达标投产考核办法》二○一一年一月三十日主题词:城乡建设输变电考核办法通知国家电网公司办公厅2011年1月30日印发—2—《国家电网公司输变电工程达标投产考核办法》第一条为实现国家电网公司(以下简称“公司”)建设“一强三优”现代公司和坚强智能电网的战略目标,贯彻基建管理以“安全为基础、质量为中心”的指导思想,强化输变电工程建设过程质量控制,全面提升基建管理标准化、专业化水平,建成投运“管理规范、设计合理、功能完备、运行可靠”的工程项目,制定本办法。
第二条公司系统投资建设的110(66)千伏及以上新建变电站(换流站、开关站、串补站,下同)工程或折单长度在20公里以上的输电线路工程项目,均应进行达标投产考核。
第三条工程建设应以国家、电力行业、公司颁发的有关输变电工程建设规程、规范、标准、制度和主管部门审查批准的文件、设计图纸、资料等为依据。
严禁借达标投产之名更改设计、提高工程建设标准。
第四条达标投产考核单位为工程建设管理单位,批复单位为项目法人单位或行使相关项目法人职能的部门(公司特高压及跨区联网工程建设管理部门、网省(自治区、直辖市)电力公司)。
各批复单位每年初应组织各建设管理单位对上一年需进行达标投产考核的输变电工程项目进行统计汇总(见附表A-1),并在每年1月31日前报公司及网公司。
(管理制度)国家电网公司输变电优质工程评定管理办法(年版)

(管理制度)国家电网公司输变电优质工程评定管理办法(年版)国家电网公司输变电优质工程评定管理办法第一章总则第一条【编制依据】为贯彻“百年大计、质量第一”的方针,落实国家《质量发展纲要(2011-2020)》、《建设工程质量管理条例》等政策法规,以及行业、国家电网公司(以下简称公司)工程建设有关质量管理制度、标准,规范工程建设质量管理,努力创建优质工程,持续提升输变电工程建设质量和工艺水平,实施质量强网,特制定本办法。
第二条【编制目的】输变电优质工程是在达标投产考核基础上,对工程项目的管理规范性、技术先进性、质量和工艺优良性、运行可靠性、指标合理性等方面进行评定。
第三条【适用范围】本办法适用于公司系统投资(含委托建设管理)的35千伏及以上电压等级变电站工程(含新建、改扩建及同期配套工程),35千伏及以上电压等级输电线路工程。
第二章申报基本条件第四条输变电工程达标投产和优质工程申报应具备以下条件:(一)工程建设符合国家基本建设程序。
(二)工程项目移交生产运行时间满3个月,且不超过1年。
(三)变电站工程与输电线路工程分别申报。
(四)工程项目通过达标投产考核和优质工程自检。
(五)公司考核评定的项目通过优质工程复检。
(六)按现行国家、行业及公司的技术规范、质量标准及相关规定组织施工,并认真开展施工和调试质量的检验及评定,工程质量总评为优良,且满足:(1)变电站土建分项工程合格率100%,分部工程合格率100%,单位工程优良率100%,观感得分率≥90%;(2)变电站安装分项工程合格率100%,分部工程合格率100%,单位工程优良率100%;(3)输电线路分项工程优良率100%,分部工程优良率100%。
(七)工程技术档案资料按照规定移交。
(八)工程建设期间及投运后,未发生五级及以上质量事件。
(九)工程建设期间及投运后,未发生人身死亡、三人及以上人身重伤事故。
(十)工程建设工期满足要求。
第五条考核评定范围(一)公司优质工程考核评定的项目(1)110千伏及以上电压等级新建变电站(换流站、开关站、串补站等,下同)工程。
26附件1《国家电网公司电网建设工程安全管理评价办法》

《国家电网公司电网建设工程安全管理评价办法》第一章总则第一条为贯彻落实“安全第一、预防为主、综合治理”的方针,加强电网建设工程安全管理,通过对电网建设工程项目安全管理工作开展评价,提高电网建设工程安全生产管理水平,特制定本办法。
第二条电网建设工程安全管理评价工作,是针对电网建设工程施工高峰期的安全管理工作进行阶段性评价。
通过对电网工程项目的安全管理体系建设、安全风险管理、分包管理、现场安全管理等工作内容、指标进行量化评价,获得被评价项目安全管理工作状态是否满足有关要求的结果,促进电网建设项目各参建单位不断提高自身的安全管理水平,确保建设工程项目安全管理工作始终可控、能控、在控。
第三条本办法所采用的《电网建设工程安全管理评价表》(附后),是根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、《电力建设安全工作规程》和《国家电网公司基建安全管理规定》等法律法规、标准规范及公司有关规章制度而制定。
第四条本办法适用于公司系统投资管理的35千伏及以上电网工程项目。
第五条《电网建设工程安全管理评价表》也可作为网省公司、直属单位对电网建设工程项目安全检查的参考依据。
第二章安全管理评价内容与方法第六条电网工程项目安全管理评价工作由建设管理单位或业主项目部组织有关专家、工程参建各方,共同参与相关工作。
第七条电网工程项目安全管理评价工作,分别按照电网工程项目安全管理评价标准表中的表I对“业主项目部安全管理”、表II对“监理项目部安全管理”、表Ⅲ对“施工项目部安全管理”、表IV对“施工现场安全管理(分为变电工程和输电线路工程)”共4类评价表,对业主、监理、施工项目部及施工现场安全管理进行定量评价。
对有多个监理、施工单位参加的电力建设工程项目,应分别进行评价。
第八条施工周期超过5个月且线路长度大于10公里的线路工程,在杆塔组立初期和架线施工初期,要分别组织开展安全管理评价工作;施工周期少于5个月,或长度小于10公里、大于5公里的线路工程,在杆塔组立初期或架线施工初期组织开展一次安全管理评价工作;长度小于5公里的线路工程,可根据工程特点确定是否开展安全管理评价工作。
国家电网公司输变电工程达标投产考核办法

国家电网公司输变电工程达标投产考核办法(2005版)第一条为实现公司“一强三优”的战略目标,贯彻基建管理以“安全为基础、以质量为中心”的指导思想,在输变电工程项目建设中强化过程控制意识,全面提升工程建设质量,保证向生产部门移交“性能可靠、资产优良”的工程项目,制定本规定。
第二条本规定适用于公司系统110220千伏及以上电压等级新建输变电工程(线路工程规模在50公里及以上)的达标投产考核工作。
其他电压等级输变电工程可参照执行。
第三条凡是经国家电网公司审核或审批,区域电网公司、省(自治区、直辖市)电力公司和国网建设分公司有限公司负责建设管理的新建输变电工程,均应进行“达标投产”考核。
第四条输变电工程达标投产的考核,必须是以国家、电力行业、本公司颁发的有关输变电工程建设的现行标准、规程、规范和主管部门审查批准的文件、最终版设计图纸、资料(进口设备按合同的要求)等为依据,严禁以“达标投产”为名更改设计和提高建设标准。
第五条以工程项目(单位工程)为对象进行输变电工程达标投产考核。
考核内容主要包括工程的综合管理、设计管理、安全健康环境管理和文明施工及生产管理、施工质量及工艺、设备安装与、工程调整试验、以及考核期内的技术指标、档案管理等。
第六条工程项目达标投产考核期为工程投产移交生产后的3个月。
第七条工程项目应按《变电所(换流站)工程达标投产考评标准》(附录A)、《输电线路工程达标投产考评标准》(附录B)进行量化综合评分。
第八条工程达标投产考核工作分为自检和复检两个阶段。
由建设单位组织、各参建单位参加的考核工作小组,负责工程项目达标投产的自检工作。
330千伏及以上电压等级输变电工程由工程所在地的区域电网公司负责组织复检;对有重要作用或特殊意义的工程项目由国家电网公司组织复检,或委托区域电网公司组织复检,国家电网公司可派专家参加复检工作;总部直接投资的工程项目由国家电网公司组织复检;220千伏输变电工程由各省(自治区、直辖市)电力公司组织复检。
国家电网公司安全生产责任制考核办法范本

国家电网公司安全生产责任制考核办法范本一、总则为了提高国家电网公司的安全生产管理水平,保障员工生命财产安全和公司长远发展,制定并实施安全生产责任制考核办法。
本办法适用于国家电网公司全体员工,包括直接和间接参与安全生产工作的各级管理人员和普通员工。
二、责任考核原则1. 安全第一原则。
安全是最重要的前提和基础,所有员工都必须将安全放在首位,做到安全思想与行动一致。
2. 防范为主原则。
预防事故发生是安全管理的核心,各级管理人员要加强对生产过程中的各类风险隐患的排查和治理,确保安全风险可控。
3. 全员参与原则。
安全工作是全员参与的责任,除了安全生产部门,每个部门的主要负责人都应承担领导安全生产的责任,并将安全纳入到日常工作中。
4. 上下联动原则。
各级管理人员要落实安全工作责任,形成上下贯通的安全工作体系,确保责任到岗到人。
5. 效果导向原则。
对于安全生产工作的考核,要注重其实际效果,以事故率、事故损失指标等为主要考核依据。
三、责任考核内容1. 安全制度落实。
各部门要认真贯彻执行公司安全制度,确保制度与操作一致。
安全制度不仅是纸面上的东西,更重要的是要在工作中得到贯彻和落实。
2. 安全培训和教育。
各部门负责人要对员工进行定期的安全培训和教育,确保员工具备必要的安全知识和技能,提高其安全防范意识。
3. 安全检查和隐患治理。
各部门要定期组织安全检查,发现安全隐患及时整改。
对于涉及员工生命安全的重大隐患,要立即停止作业,并上报公司安全生产部门。
4. 事故处理和应急处置。
各部门要建立健全事故处理和应急处置机制,及时处理和处置事故,最大限度减少事故损失。
5. 安全责任追究。
对于安全事故中存在的责任问题,要严肃追究相关责任人的责任,形成有力的震慑效应。
6. 安全生产宣传。
各部门要加强安全生产宣传,提高员工的安全意识,通过多种形式向员工传递安全知识和经验。
四、责任考核方法1. 定期考核。
每季度进行一次安全生产责任考核,由各级管理岗位的主要负责人负责填写和上报考核表。
输变电工程建设现行主要质量管理制度
《输变电工程建设现行主要质量管理制度、施工与验收质量标准目录》第一部分国家电网公司现行输变电建设工程主要质量管理制度1.1 国家电网公司电力建设工程施工技术管理导则国家电网工[2003] 153 号1.2国家电网公司输变电工程达标投产考核办法(2005版)国家电网基建[2005]255 号1.3 国家电网公司工程建设质量管理规定(试行)国家电网基建〔2006〕699 号1.4 国家电网公司工程建设质量责任考核办法(试行)国家电网基建〔2006〕674 号1.5 国家电网公司输变电优质工程评选办法(2008 年版) 国家电网基建〔2008〕288 号1.6 关于调整输变电工程达标投产考核及批复程序的通知国家电网基建〔2009〕 281号1.7 国家电网公司输变电工程典型施工方法管理规定国家电网基建(2010〕165 号1.8国家电网公司工程建设施工质量监理管理办法国家电网基建〔2010〕166号1.9国家电网公司输变电工程安全质量管理流动红旗竞赛实施办法-----国家电网基建〔2010〕167 号1.11国家电网公司输变电工程质量通病防治工作要求及技术措施---基建质量〔2010〕19 号1.12关于应用《国家电网公司输变电工程施工工艺示范手册》的通知----基建质量〔2006〕 135 号1.13关于印发《国家电网公司输变电工程建设创优规划编制纲要》等 7 个指导文件的通知--基建质量[2007]89 号1.14关于利用数码照片资料加强输变电工程安全质量过程控制的通知---基建安全〔2007〕 25 号1.15关于印发变电站工程和输电线路工程监理工作表式(2007 年版)的通知----基建质量〔2007〕 11号1.16关于印发《110kV~1000kV变电(换流) 站土建工程施工质量验收及评定统一表式》等 3 类表式的通知---基建质量[2008]75 号1.17关于印发《国家电网公司输变电优质工程考核项目及评分标准库(2009版)》的通知----基建质量〔2009〕 68 号1.18关于应用《国家电网公司输变电工程施工工艺示范》光盘的通知----基建质量〔2009〕 290号1.19关于2010 年输变电工程达标创优工作总体安排的通知---基建质量〔2010〕 9 号1.20 国家电网公司十八项电网重大反事故措施(试行)---国家电网生技[2005]400 号1.21 关于印发协调统一基建类和生产类标准差异条款(输电线路部分)的通知---办基建〔2008〕 1 号1.22 关于印发协调统一基建类和生产类标准差异条款(变电部分)的通知--办基建〔2008〕 20 号第二部分现行输变电建设工程主要质量标准(企业标准)2.1 110kV~1000kV变电(换流)站土建工程施工质量验收及评定规程Q/GDW183-20082.2输变电工程建设强制性条文实施规程 Q/GDW 248-2008ﻫ2.3 750kV 变电站电气设备施工质量检验及评定规程Q/GDW120-2005ﻫ2.4 750kV 变750kV 架空送电2.5电所构支架制作安装及验收规范 Q/GDW 119-2005ﻫ线路施工质量检验及评定规程 Q/GDW 115-20052.6 750kV 高压电气(GIS、隔离开关、避雷器)施工及验收规范Q/GDW 123-20052.7 750kV 架空送电线路LGJK-300/50 扩径导线架线施工工艺导则---Q/GDW 124-20052.8 750kV 电力变压器、油浸电抗器、互感器施工及验收规范--Q/GDW 192-20082.9 1000kV 架空送电线路施工及验收规范 Q/GDW 153-2006ﻫ2.10 12.11000kV 架空送电线路张力架线施工工艺导则Q/GDW154-2006ﻫ1000kV 架空送电线路铁塔组立施工工艺导则 Q/GDW 155-20062.12 1000kV 架空送电线路工程施工质量检验及评定规程Q/GDW 163-2007ﻫ2.13 1000kV 配电装置构支架制作施工及验收规范 Q/GDW 164-2007ﻫ2.14 1000kV 交流变电站构支架组立施工工艺导则 Q/GDW 165—2007ﻫ2.15 1000kV 变电站电气设备施工质量检验及评定规Q/2.161000kV变电站二次接线施工工艺导则Q/GDW 1 GDW189-2008ﻫ90-20082.17 1000kV 变电站接地装置施工工艺导则Q/GDW 191-2008 2.18 1000kV电力变压器、油浸电抗器、互感器施工及验收规范---Q/GDW 192-20082.19 1000kV电力变压器、油浸电抗器施工工艺导则 Q/GDW193-20082.20 1000kV 电容式电压互感器、避雷器、支柱绝缘子施工ﻫ工艺导则Q /GDW 194-20082.21 1000kV 高压电器(GIS、 HGIS、隔离开关、避雷器)施工及验收规范Q/GDW195-20082.22 1000kV 隔离开关施工工艺导则 Q/GDW 196-2008ﻫ2.23 1000kV 母线装置施工工艺导则 Q/GDW 197-20082.24 1000kV 母线装置施工及验收规范 Q/GDW198-20082.25 1000kV 气体绝缘金属封闭开关设备施工工艺导则 Q/GDW 199-2008ﻫ2.26 1000kV 交流电气设备监造导则 Q/GDW 320-20092.27±800kV换流站施工质量检验及评定规程 Q/GDW 217-20082.28 ±800kV换流站阀厅施工及验收规范Q/GDW218-20082.29 ±800kV 换流站直流高压电器施工及验收规范Q/GDW219-20082.30±800kV换流站换流变压器施工及验收规范Q/GDW 220-2008ﻫ2.31 ±800kV 换流站换流阀施工及验收规范 Q/GDW221-2008ﻫ2.32±800kV换流站交流滤波器施工及验收规范Q/GDW 222-20082.33±800kV 换流站母线装置施工及验收规范 Q/GDW 223-20082.34 ±800kV 换流站屏、柜及二次回路接线施工及验收规范 Q/GDW800kV 架空送电线路施工及验收规范 Q/GDW 225-20±224-2008ﻫ2.35082.36 ±800kV架空送电线路施工质量检验及评定规程 Q/GDW 226-20082.37 ±800kV 直流输电系统接地极施工及验收规范 Q/GDW227-20082.38±800kV 直流输电系统接地极施工质量检验及评定规程Q/GDW 228-20082.39 ±800kV直流输电系统架空接地极线路施工及验收规范Q/GDW229-20082.40±800kV直流输电系统架空接地极线路施工质量检验及评定规程Q/GDW 230-20082.41 架空输电线路钢管塔组立施工工艺导则 Q/GDW 346-20092.42架空输电线路钢管塔运输施工工艺导则 Q/GDW 346-2009第三部分现行输变电建设工程主要质量标准(电力行业标准)3.1 架空绝缘配电线路施工及验收规范DL/T 602-19963.2110kV-500kV 架空电力线路工程施工质量检验及评定规程DL/T 5168-20023.43.3 110kV 及以上送变电工程启动及竣工验收规程DL/T 782-2001ﻫ750kV 架空送电线路铁塔组立施工工艺导则DL/T5342-2006ﻫ3.5750kV 架空送电线路张力架线施工工艺导则DL/T 5343-20063.6 直流换流站二次电气设备交接试验规程DL/T 1129-20093.8±800kV 3.7 高压直流输电工程系统试验规程 DL/T1130-2009ﻫ3.9高压直流输电工程高压直流输电工程系统试验规程DL/T 1131-2009ﻫ启动及竣工验收规程DL/T 967-2005ﻫ3.10 电力工程地下金属构筑物防腐技术导则DL/T 5394-2007ﻫ3.11 电气装置安装工程质量检验及评定规程 DL/T 5161.1-5161.17-2002ﻫ3.12交流电气装置的接地DL/T 621-19973.13 电力建设施工质量验收及评定规程第 1 部分土建工程 DL/T5210.1-20053.14 电力设备典型消防规程 DL/T 5027-1993ﻫ3.15 跨越电力线路架线施工规程DL/T 5106-1999第四部分现行输变电建设工程主要质量标准(国家标准) ﻫ编号标准名称标准号备注ﻫ4.1 110-500kV 架空电力线路施工及验收规范GB50233-2005ﻫ4.2750kV 架空送电线路施工及验收规范 GB 50389-2006ﻫ4.3电气装置安装工程高压电器施工及验收规范GBJ 147-904.4电气装置安装工程电力变压器、油浸电抗器、互感器ﻫ施工及验收规范GBJ 148-904.5 电气装置安装工程母线装置施工及验收规范GBJ 149-904.6 电气装置安装工程电气设备交接试验标准 GB 50150-2006ﻫ4.7 电气装置安装工程电缆线路施工及验收规范 GB 50168-20064.8 电气装置安装工程接地装置施工及验收规范 GB 50169-20064.14.9 电气装置安装工程旋转电机施工及验收规范 GB 50170-2006ﻫ0电气装置安装工程盘、柜及二次回路接线施工及验收规范GB 50171-924.124.11电气装置安装工程蓄电池施工及验收规范 GB 50172-92ﻫ电气装置安装工程 35kV 及以下架空电力线路施工及验收规范GB 50173-924.13 电气装置安装工程低压电器施工及验收规范GB 50254-964.14 电气装置安装工程电力变流设备施工及验收规范GB 50255-96 4.15 电气装置安装工程起重机电气装置施工及验收规范 GB 50256-96 4.16 电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范GB 50257-964.17 电气装置安装工程电气照明装置装置施工及验收规范GB 50259-964.18 建筑工程施工质量验收统—标准 GB 50300-20014.19 建筑电气工程施工质量验收规范 GB 50303-20024.20建筑地基基础工程施工质量验收规范 GB 50202-2002ﻫ4.21 电梯工4.22砌体工程施工质量验收规范程施工质量验收规范 GB 50310-2002ﻫGB 50203-20024.23 建筑装饰装修工程质量验收规范 GB 50210-2001ﻫ4.24 建筑防腐蚀工程施工及验收规范 GB 50212-2002ﻫ4.25建筑防腐蚀工程质量检验评定标准 GB 50224-954.26 给水排水构筑物工程施工及验收规范 GB 50141-2008ﻫ4.27建筑给水排水及采暖工程施工质量验收规范 GB 50242-20024.29室外硬4.28 给水排水管道工程施工及验收规范 GB 50268-2008ﻫ聚氯乙烯给水管道工程施工及验收规程 CECS 18-90 ﻫ4.30屋面工程质量验收规范 GB 50207-2002ﻫ4.31建筑地面工程施工质量验收规范GB 50209-20024.32 地下防水工程施工质量验收规范 GB 50208-2002ﻫ4.33 通风与空调工程施工质量验收规范 GB 50243-20024.34混凝土质量控制标准 GB 50164-92ﻫ4.35 混凝土强度检验评定标准 GB 50107-20094.36 混凝土外加剂 GB 8076-2008ﻫ4.37 通用硅酸盐水泥GB 175-2007 4.38 建筑用卵石、碎石 GB/T 14685-200lﻫ4.39 建筑用砂 GB/T 1464.41建筑石油沥青 GB/T 84-200lﻫ4.40 烧结普通砖 GB 5101-2003ﻫ494-19984.42 木结构工程施工质量验收规范 GB 50206-2002ﻫ4.43 普通砼力学性能试验方法标准 GB/T 50081-2002ﻫ4.44 钢筋混凝土用钢第 1部分:热轧光园钢筋 GB1499.1-2008ﻫ4.45 钢筋混凝土用钢第 2部分:热轧带肋钢筋GB 1499.2-20074.46 混凝土外加剂应用技术规程 GB 50119-20034.47 用于水泥和混凝土中的粉煤灰 GB 1596-20054.48 聚氨脂防水卷材 GB/T 19250-20034.49 聚氯乙烯防水卷材 GB/T 19252-2003ﻫ4.50氯化聚乙烯防水卷材GB/T 19253-2003· 9 ·第五部分现行输变电建设工程相关质量标准(相关管理标准) ﻫ编号标准名称文号备注ﻫ5.1工程质量监督导则建质(2003)162 号5.2 电力建设工程质量监督规定(暂行)电建质监(2005)52 号ﻫ5.3变电站土建工程质量监督检查典型大纲电建质监(2005)57 号5.4 变电站工程投运前电气安装调试质量监督检查典型大纲电建质监(2005)57 号5.5 换流站工程电气安装调试质量监督检查典型大纲电建质监(2007)26号5.6 送电线路工程质量监督检查典型大纲电建质监(2005)57 号5.7 电力建设房屋工程质量通病防治工作规定电建质监(2004)18 号5.9 5.8工程建设标准强制性条文(房屋建筑部分)建标(2002)219 号ﻫ工程建设标准强制性条文(电力工程部分) 建标(2006)102号ﻫ5.10工程建设标准强制性条文(工业建筑部分)建标〔2000〕 40 号5.11 电力建设工程监理规范 DL/T 5434-2009ﻫ5.12 建设电子文件与电子档案管理规范 CJJ/T 117-20075.13国家重大建设项目文件归档要求与档案整理规范DA/T 28-2002 5.14 电力工程竣工图文件编制规定DL/T 5229-20055.15 建设工程项目管理规范 GB/T 50326-20065.16 建设工程监理规范 GB 50319-20005. 17 建设工程文件归档整理规范GB/T 50328-2001· 10 ·第六部分现行输变电建设工程相关质量标准(建筑行业标准) ﻫ编号标准名称标准号备注ﻫ6.1钢筋焊接及验收规范 JGJ 18-20036.2 建筑桩基检测技术规范JGJ 106-20036.3 混凝土中钢筋检测技术规程 JGJ/T 152-20086.56.4 钢结构高强度螺栓连接的设计、施工及验收规范 JGJ 82-91ﻫ建筑涂饰工程施工及验收规程JGJ/T 29-2003ﻫ6.6建筑工程饰面6.7砌筑砂浆配合比设计规程 JGJ砖粘贴强度检验标准JGJ 110-2008ﻫ98-20006.8 早期推定混凝土强度试验方法标准JGJ/T 15-20086.9 建筑砂浆基本性能试验方法标准 JGJ 70-20096.116.10普通混凝土用砂、石质量及检验方法标准 JGJ 52-2006ﻫ混凝土用水标准JGJ 63-20066.12 普通混凝土配合比设计规程 JGJ 55-2000ﻫ6.13建筑工程饰面砖粘结强度检验标准 JGJ 110-20086.14 混凝土中钢筋检测技术规程JGJ/T 152-2008ﻫ6.15道路用石油沥青SH0522-2000。
26附件1《国家电网公司电网建设工程安全管理评价办法》
26附件1《国家电⽹公司电⽹建设⼯程安全管理评价办法》《国家电⽹公司电⽹建设⼯程安全管理评价办法》第⼀章总则第⼀条为贯彻落实“安全第⼀、预防为主、综合治理”的⽅针,加强电⽹建设⼯程安全管理,通过对电⽹建设⼯程项⽬安全管理⼯作开展评价,提⾼电⽹建设⼯程安全⽣产管理⽔平,特制定本办法。
第⼆条电⽹建设⼯程安全管理评价⼯作,是针对电⽹建设⼯程施⼯⾼峰期的安全管理⼯作进⾏阶段性评价。
通过对电⽹⼯程项⽬的安全管理体系建设、安全风险管理、分包管理、现场安全管理等⼯作内容、指标进⾏量化评价,获得被评价项⽬安全管理⼯作状态是否满⾜有关要求的结果,促进电⽹建设项⽬各参建单位不断提⾼⾃⾝的安全管理⽔平,确保建设⼯程项⽬安全管理⼯作始终可控、能控、在控。
第三条本办法所采⽤的《电⽹建设⼯程安全管理评价表》(附后),是根据《中华⼈民共和国安全⽣产法》、《建设⼯程安全⽣产管理条例》、《电⼒建设安全⼯作规程》和《国家电⽹公司基建安全管理规定》等法律法规、标准规范及公司有关规章制度⽽制定。
第四条本办法适⽤于公司系统投资管理的35千伏及以上电⽹⼯程项⽬。
第五条《电⽹建设⼯程安全管理评价表》也可作为⽹省公司、直属单位对电⽹建设⼯程项⽬安全检查的参考依据。
第⼆章安全管理评价内容与⽅法第六条电⽹⼯程项⽬安全管理评价⼯作由建设管理单位或业主项⽬部组织有关专家、⼯程参建各⽅,共同参与相关⼯作。
第七条电⽹⼯程项⽬安全管理评价⼯作,分别按照电⽹⼯程项⽬安全管理评价标准表中的表I对“业主项⽬部安全管理”、表II对“监理项⽬部安全管理”、表Ⅲ对“施⼯项⽬部安全管理”、表IV对“施⼯现场安全管理(分为变电⼯程和输电线路⼯程)”共4类评价表,对业主、监理、施⼯项⽬部及施⼯现场安全管理进⾏定量评价。
对有多个监理、施⼯单位参加的电⼒建设⼯程项⽬,应分别进⾏评价。
第⼋条施⼯周期超过5个⽉且线路长度⼤于10公⾥的线路⼯程,在杆塔组⽴初期和架线施⼯初期,要分别组织开展安全管理评价⼯作;施⼯周期少于5个⽉,或长度⼩于10公⾥、⼤于5公⾥的线路⼯程,在杆塔组⽴初期或架线施⼯初期组织开展⼀次安全管理评价⼯作;长度⼩于5公⾥的线路⼯程,可根据⼯程特点确定是否开展安全管理评价⼯作。
国家电网公司输变电工程达标投产考核办法电网基建〔〕精编号
国家电网公司文件国家电网基建〔2011〕146号关于印发《国家电网公司输变电工程达标投产考核办法》的通知各区域电网公司、省(自治区、直辖市)电力公司,国网直流、交流建设分公司:为实现建设“一强三优”现代公司的战略目标,贯彻基建管理以“安全为基础、质量为中心”的指导思想,强化输变电工程建设过程质量控制,全面提升基建管理标准化、专业化水平,公司组织编制《国家电网公司输变电工程达标投产考核办法》,经公司规章制度管理委员会审议通过,现予以印发,请认真贯彻执行。
原《国家电网公司输变电工程达标投产考核办法(2005版)》(国家电网工〔2005〕255号)同时废止。
附件:《国家电网公司输变电工程达标投产考核办法》二○一一年一月三十日《国家电网公司输变电工程达标投产考核办法》主题词:城乡建设输变电考核办法通知国家电网公司办公厅2011年1月30日印发第一条为实现国家电网公司(以下简称“公司”)建设“一强三优”现代公司和坚强智能电网的战略目标,贯彻基建管理以“安全为基础、质量为中心”的指导思想,强化输变电工程建设过程质量控制,全面提升基建管理标准化、专业化水平,建成投运“管理规范、设计合理、功能完备、运行可靠”的工程项目,制定本办法。
第二条公司系统投资建设的110 (66)千伏及以上新建变电站(换流站、开关站、串补站,下同)工程或折单长度在20公里以上的输电线路工程项目,均应进行达标投产考核。
第三条工程建设应以国家、电力行业、公司颁发的有关输变电工程建设规程、规范、标准、制度和主管部门审查批准的文件、设计图纸、资料等为依据。
严禁借达标投产之名更改设计、提高工程建设标准。
第四条达标投产考核单位为工程建设管理单位,批复单位为项目法人单位或行使相关项目法人职能的部门(公司特高压及跨区联网工程建设管理部门、网省(自治区、直辖市)电力公司)。
各批复单位每年初应组织各建设管理单位对上一年需进行达标投产考核的输变电工程项目进行统计汇总(见附表A-1),并在每年1月31日前报公司及网公司。
国家电网公司安全生产责任制考核办法
国家电网公司安全生产责任制考核办法为了建立健全国家电网公司的安全生产责任制,提高公司安全生产管理水平,保障员工生命财产安全与社会稳定,制定如下考核办法:一、考核目的建立健全国家电网公司安全生产责任制,推动安全文化建设,提高安全生产管理水平,确保安全生产责任有效落实,促进公司安全生产稳步发展。
二、考核内容1.安全生产管理制度的建立和执行2.安全生产工作的组织和领导3.安全生产宣传教育4.安全生产事故的预防和应对5.安全生产管理人员的职责履行情况6.安全培训与考核情况7.安全管理措施的落实情况8.安全生产绩效和质量的提高情况三、考核方法1.实地检查。
通过对企业的实地检查,了解安全生产管理制度的建立和执行情况,以及安全管理措施的落实情况。
2.文件清查。
对企业的安全生产管理制度和管理文件进行清查,了解企业的宣传教育、安全培训与考核等情况。
3.现场演练。
对企业进行现场演练,全面了解企业的安全生产预防和应对能力,以及安全生产管理人员的职责履行情况等。
4.问卷调查。
对企业内部员工进行问卷调查,了解企业的安全生产文化、员工安全意识、安全培训与考核情况等。
四、考核评价将考核评价结果分为优秀、良好、合格、不合格四个等次,对考核不合格的单位和个人,将按照国家电网公司安全生产管理规定进行处理和纠正。
五、考核周期考核周期为一年,每年安排一次安全生产责任制考核工作,以不定期、不定时、不定点的形式进行。
同时,针对先进典型的安全生产管理经验和成功做法进行学习交流,促进安全生产责任制的不断完善和提高。
六、考核结果的应用根据考核结果,国家电网公司将加强宣传教育活动,推动整改措施的落实,整合先进生产技术资源,积极推动员工安全培训,提高安全管理质量和效率,不断提高公司的安全生产管理水平和安全文化建设水平,确保公司的安全生产工作得到持续稳步发展和改进。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
国家电网公司工程建设质量责任考核办法(试行)
第一章 总则
第一条 为全面落实工程建设质量责任制,进一步提高公司基建系统工程质量意识,保证工
程建设质量,实现公司建设坚强电网的战略目标,依据国务院《建设工程质量管理条例》和
国家有关法律、法规和规章以及《国家电网公司工程建设质量管理规定(试行)》的规定,
结合公司工程建设实际,制定本办法。
第二条 公司工程建设质量责任考核实行统一领导、分级管理。公司基建部归口管理公司系
统输变电工程建设质量责任考核工作,直接负责公司系统330千伏及以上输变电工程的质量
责任考核工作。
各网省公司负责220千伏及以下输变电工程的质量责任考核工作。
电源项目的质量责任考核工作由公司基建部负责或委托有关网省公司、直属公司负责。
第三条 公司工程建设实行政府监督、项目法人(含建设管理单位,下同)管理与验收,工
程设计、监理、施工、制造、调试单位自检的质量保证体系。项目法人对工程质量负建设管
理责任,勘察设计单位对勘察设计质量负责,施工单位对施工质量负责,设备制造单位对设
备质量负责,监理单位对工程质量负监理责任,试验调试单位对试验调试工作负责,各相关
单位从业人员按照有关规定对其产品或者服务质量负相应责任。
第四条 从事公司系统输变电工程的建设、勘察、设计、监理、施工、制造、试验调试等单
位必须建立健全质量保证体系,制定和完善岗位质量责任制,明确质量责任人。
第五条 工程质量责任考核方式:
(一)奖励
1、公司系统通报表扬。
2、由项目法人单位给予物质奖励。
3、对参建单位在后续工程招标中适当加分。
(二)处罚
1、通报批评、责令改正。
2、依据合同对参建单位进行经济处罚。
3.对参建单位进行不良行为记录,在后续工程招标中进行相应扣分。
4、在一定时期内取消公司投资的工程建设项目的投标资格。
5、对公司系统内有关单位的责任人员进行处分。
第六条 各单位及相关人员的工程质量管理责任、工程质量事故的分类按《国家电网公司工
程建设质量管理规定(试行)》执行。
第七条 区域电网公司、省(自治区、直辖市)电力公司、直属公司年度质量管理基本目标
是:
1、考核范围内的220千伏及以上输变电工程和电源工程实现100%达标投产。
2、考核范围内的220千伏及以上输变电工程的优质工程率达到或超过50%。
3、全年不发生重大及以上工程质量事故。
第八条 本办法适用于公司系统220千伏及以上输变电工程和公司系统投资或控股电源工程
的质量责任考核,其他工程可参照执行。
本办法中的有关要求应在工程设备招标及非物资类招标的招标文件和有关合同中予以明确和
落实。
第二章 表扬和奖励
第九条 每年从获得公司优质工程的项目中,按以下原则选出10个样板工程,对相关区域电
网公司、省(直辖市、自治区)电力公司、直属公司及公司系统内参建单位中做出突出贡献
的领导、有关部门和人员进行表扬。
(一)负责样板工程建设的区域电网公司、省(自治区、直辖市)电力公司、直属公司必须
实现了本办法第七条规定的年度质量目标;
(二)10个样板工程的确定要兼顾220千伏、330-500千伏、750千伏及以上三个电压等级
的输变电工程和电源工程。
(三)样板工程的确定要综合考虑工程的代表意义、优质工程评审时的排序位置、获得国家
级优质工程奖等情况。受表扬人员的名单由各单位推荐,公司审查批准。
第十条 按照公司达标投产、优质工程评审规定,通过达标和评优考核的工程项目的命名和
奖励办法按有关规定执行。工程项目获得国家级优质工程奖的区域电网公司、省(自治区、
直辖市)电力公司、直属公司,在同业对标考核中进行加分。
第十一条 获得公司及国家级优质工程奖励的工程项目的设计、监理、施工单位,除了由项
目法人单位按照合同规定进行奖励外,在公司系统进行的工程招标中给予适当加分,具体办
法按相应的招标管理规定执行。
第三章 处罚
第十二条 对于未能完成本办法第七条规定的年度工程质量目标的区域公司、省(自治区、
直辖市)电力公司、直属公司,在公司系统内进行通报批评。
第十三条 公司对一般及以上工程质量事故,在公司系统内进行通报。
第十四条 对工程质量事故负有责任的工程参建单位(勘察设计、监理、施工、设备制造、
试验调试等),除了按照与项目法人或建设管理单位签订的合同承担相应的质量责任之外,
在参与公司系统工程建设项目投标时按以下规定处罚。
(一)对特大质量事故负主要责任的单位,从事故调查报告公布之日起一年内取消参加公司
系统工程项目的投标或工程承包资格;对重大质量事故负主要责任的单位,从事故调查报告
公布之日起至少半年内取消参加公司系统工程项目的投标或工程承包资格;对一般质量事故
承担主要责任的单位,从事故调查报告公布之日起至少三个月内取消参加公司系统工程项目
的投标或工程承包资格。
(二)对因质量事故受到取消投标资格处罚的单位,在处罚期满前必须经公司或公司委托的
区域电网公司、省(自治区、直辖市)电力公司、直属公司对其事故整改情况进行检查,确
认合格后方可解除投标限制。
(三)公司系统项目进行招标时,对投标人两年内发生的工程质量事故在评标时进行扣分,
具体办法按公司招投标有关管理规定执行。
第十五条 对隐瞒事故的工程参建单位,一经查实后参照上述规定从严处罚。
第十六条 工程项目发生质量事故,公司系统内各有关单位根据事故调查结论,按人事管理
权限,依据各单位人事管理相关规定,对事故主要责任人、次要责任人、事故责任单位相关
领导、项目法人项目负责人、项目法人相关领导给予相应的行政处分。
第十七条 工程建设项目实行委托建设管理的,对受托建设管理单位相关人员及领导的事故
责任处罚参照项目法人相应人员的处罚标准执行。
第十八条 隐瞒工程质量事故,根据隐瞒事故的性质、危害程度和具体情节,对隐瞒事故的
主要策划者、发生隐瞒事故单位的相关领导以及对隐瞒事故调查处理不力的相关单位领导给
予行政处分。
第十九条 因工程质量原因造成人身事故,设备事故或电网事故的,按公司《电力生产事故调
查规程》规定进行事故调查,并按公司《安全生产工作奖惩规定》进行处罚。
第二十条 实行工程质量责任“专题汇报”制度。
发生特大质量事故或性质严重、造成严重影响的重大质量事故,区域电网公司、省(自治区、
直辖市)电力公司、直属公司主要领导要在事故发生后的一个月内到公司作专题汇报。
发生重大质量事故,区域电网公司、省(自治区、直辖市)电力公司、直属公司分管领导要
在事故发生后的一个月内到公司专题汇报。
未完成优质工程率指标的区域公司、省(自治区、直辖市)电力公司、直属公司,有关单位
要在指标公布后两周内向公司进行专题报告,查找原因,明确责任单位和责任人员。
第四章 附则
第二十一条 区域电网公司、省(自治区、直辖市)电力公司、直属公司可根据本规定制定
实施细则和补充规定。
第二十二条 本办法由公司基建部负责执行监督和解释。
第二十三条 本办法自印发之日起施行。
二〇〇六年八月十日
