文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如报告范文、策划方案、鉴定材料、心得体会、条据书信、合同协议、规章制度、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays, such as report templates, planning plans, appraisal materials, insights, evidence letters, contract agreements, rules and regulations, teaching materials, essay encyclopedias, and other sample essays. If you would like to learn about different sample formats and writing methods, please pay attention!冬季施工安全培训总结6篇一般当我们培训结束后,都是需要将培训总结写好的,为了对培训的流程做好全面回顾和梳理,写好相关的培训总结是很关键的,以下是本店铺精心为您推荐的冬季施工安全培训总结6篇,供大家参考。

安全施工保证措施

安全施工保证措施

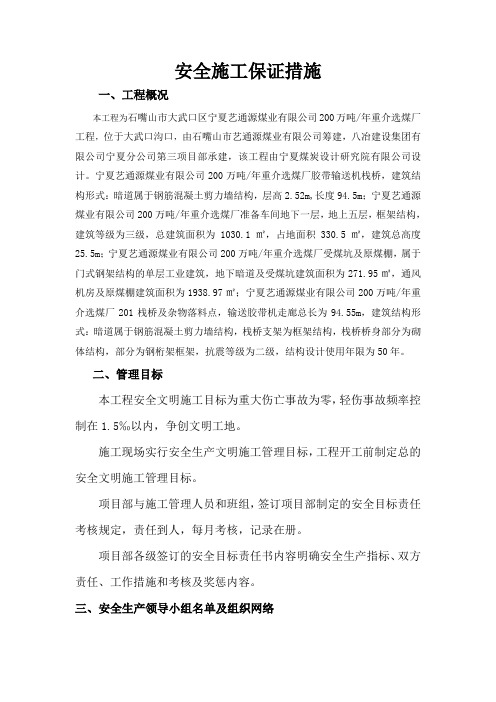

安全施工保证措施一、工程概况本工程为石嘴山市大武口区宁夏艺通源煤业有限公司200万吨/年重介选煤厂工程,位于大武口沟口,由石嘴山市艺通源煤业有限公司筹建,八冶建设集团有限公司宁夏分公司第三项目部承建,该工程由宁夏煤炭设计研究院有限公司设计。

宁夏艺通源煤业有限公司200万吨/年重介选煤厂胶带输送机栈桥,建筑结构形式:暗道属于钢筋混凝土剪力墙结构,层高2.52m,长度94.5m;宁夏艺通源煤业有限公司200万吨/年重介选煤厂准备车间地下一层,地上五层,框架结构,建筑等级为三级,总建筑面积为1030.1㎡,占地面积330.5㎡,建筑总高度25.5m;宁夏艺通源煤业有限公司200万吨/年重介选煤厂受煤坑及原煤棚,属于门式钢架结构的单层工业建筑,地下暗道及受煤坑建筑面积为271.95㎡,通风机房及原煤棚建筑面积为1938.97㎡;宁夏艺通源煤业有限公司200万吨/年重介选煤厂201栈桥及杂物落料点,输送胶带机走廊总长为94.55m,建筑结构形式:暗道属于钢筋混凝土剪力墙结构,栈桥支架为框架结构,栈桥桥身部分为砌体结构,部分为钢桁架框架,抗震等级为二级,结构设计使用年限为50年。

二、管理目标本工程安全文明施工目标为重大伤亡事故为零,轻伤事故频率控制在1.5‰以内,争创文明工地。

施工现场实行安全生产文明施工管理目标,工程开工前制定总的安全文明施工管理目标。

项目部与施工管理人员和班组,签订项目部制定的安全目标责任考核规定,责任到人,每月考核,记录在册。

项目部各级签订的安全目标责任书内容明确安全生产指标、双方责任、工作措施和考核及奖惩内容。

三、安全生产领导小组名单及组织网络施工现场安全领导小组名单组长:孙世强副组长:孙永刚组员:专(兼)职安全员名单专职安全员:兼职安全员:施工现场安全组织网络公司总工程师:刘振松项目经理:孙世强安全员:土建班组李军钢筋班组李忠峰木工班组蒋得金电气班组高志阳水暖班组刘自强安装班组高志阳四、分部(分项)工程安全技术措施1、脚手架安全措施脚手架在搭设前,进行设计计算,并严格按设计进行搭设。

输电线路存在的主要问题、对策及措施

输电线路存在的主要问题、对策及措施
1.3鸟类对输电线路造成的影响
鸟类在飞行的过程中由于身体与输电线路的直接接触而造成的输电线路的闪咯、由于鸟类的粪便落在输电线路上造成的跳闸等问题,都将影响输电线路的正常运行。
1.4人为因素造成的输电线路问题
近年来,由于人为因素造成输电线路运行异常的现象屡见不鲜。例如:有的人在利益面前失去了自我,对输电线路、附属设备进行盗窃,这种行为严重危及到输电线路的安全与稳定运行,建议电力企业应联合相关部门联合工作,加大对偷到输电线路及设备的打击力度和惩罚力度。再例如:有的人在高压输电线路周边放风筝,不小心将风筝线缠绕在输电线路上,从而造成输电线路跳闸问题的发生。
1.2输电线路被冰覆盖造成的影响
输电线路大部分是暴露在野外的地方,野外风大、气大的地区,输电线路很容易受到大风的影响,线路在大风的影响下产生摆动,最终导致输电线路出现跳闸或者短路的现象;再例如:在冬季到来后,气温下降,如果下雪后,线路会被冰所覆盖,那么,在风的影响下将会对电路和电力设备带来损伤,严重的还将造成输电线路的短线、倒塌等大事故的发生,这种影响带来的损失是巨大的,2008年发生在我国南方的冰雪导致线路的损伤问题严重影响了我国的人民的正常生活、生产,对国家带来的巨大的经济损失。
2.6定期检查检测
在输电线路的正式运行过程中要严格按照规程定期检查检测,及时检修,加强对故障多发点的观测、巡视,运行巡视过程中要全部检查到位,不能留下任何检查死点。电气设备在运行中的巡视可分为特殊巡视、定期巡视和登杆检查等,要加强特定环境下对导线腐蚀、断股、抛股的巡查,同时要加强对输电线路中的各类辅助设施的巡视检查,对于不及格、老化严重的相关设备应当做好设备缺陷记录,及时向上汇报,并根据设备缺陷的严重程度进行分类,提出相应的修正意见,严格按照缺陷流程进行管理和更换,不留隐患。巡线人员必须熟悉管辖线路的设备运行状况,掌握设备变化规律和检修标准,熟知有关规程规定,经常分析运行中出现的异常情况,提出预防事故的措施。线路巡视实行责任制,责任落实到人。一般缺陷应按时上报,重大缺陷及紧急缺陷立即上报专职技术人员、分公司及生产技术部,缺陷上报必须做到清楚、真实。

输电线路防风偏措施分析

输电线路防风偏措施分析

输电线路防风偏措施分析摘要:近年来,随着电网的快速发展和电网规模的迅速扩大,输电线路的走廊变得越来越紧张。

越来越多的输电线路需要穿过地形复杂和恶劣天气条件的区域。

同时,自然条件的变化显着增加了输电线路上的风偏闪络事故,这对输电线路的安全稳定运行产生了重大影响。

因此,本文介绍了防风偏从输电线偏离的措施,以便可以将其用作相关工作的参考。

关键词:输电线路;防风偏;措施前言:当前,我国在防风偏技术的理论研究和实践中已经取得了丰硕的成果。

各种防风偏技术不断涌现,线路风偏故障的机会不断减少,电网电源的可靠性得到了显着提高。

然而,线路防风偏技术在线路污染控制方面还远远没有成熟,并且仍会不时发生风偏跳闸事故。

因此,各线路运维单位将加强与内部高校的合作,对风偏进行详细的理论研究和实践,进一步发展防风偏技术和电网防灾减灾技术。

必须促进电力系统的稳定运行并确保安全。

此,本文分析了防止输电线路防风偏的措施。

一、输电线路风偏故障的特点(一)气象条件发生了变化当输电线路上经常出现风偏故障时,通常是天气状况变化最大的时候。

一般来说,风力比较大。

输电线路受风影响,线路发生故障。

(二)输电线路风偏故障的发生比较有规律性一般而言,输电线路的故障周期较为规律。

从长远来看,哪个季节多风,有多大风,具有一定的规律性。

但是,可能会发生异常情况。

例如,突然的强风可能会在该区域中持续一段时间,从而严重损坏传输线。

(三)输电线路发生风偏故障的地方杆塔相对集中根据有关部门对输电线路风偏故障的记录,输电线路发生风偏故障的电线杆和电线塔相对集中。

在这种情况下,它通常会对输电线路的正常运行造成很大的冲击,从而极大地影响电力系统的正常运行。

二、风偏事故现象和原理(一)杆塔发生倾斜或歪倒如果风过大并且超过了塔架的机械强度,则塔架会倾斜或变形,从而损坏塔架或导致断电。

主要原因是:1)风超过了塔架的设计强度。

2)杆塔组件的腐蚀和强度损失。

3)由于在建造塔后基础尚未压实,因此一段时间后基础周围的土壤可能会腐蚀并不均匀地下沉,从而导致塔变形。

综述输电线路铁塔基础混凝土冬季施工保温新措施

综述输电线路铁塔基础混凝土冬季施工保温新措施

综述输电线路铁塔基础混凝土冬季施工保温新措施作者:李光照来源:《科学与财富》2012年第11期摘要:本文通过多年工作实践和经验,就输电线路铁塔基础混凝土的冬季施工措施进行分析与阐述,就其施工要点和施工的关键性技术进行了全面分析,提出了相应的处理意见和合理有效的控制措施。

关键词:输电线路冬季施工基础混凝土是输电线路铁塔的主要基础建设材料之一,在施工的过程中,混凝土浇筑是该项目工程混凝土冬季施工的关键环节,因此,在极端的环境中对工程各方面的质量、方案有更高要求的时候,更是要求有更严格的标准。

1、掏挖式基础坑冻土层处理冬天开挖地下和冻结深度效应,当地下水位变化,基坑稳定性将受到很大的影响,并挖出来的土应堆放在1.5米的坑,减少负荷坑壁,防止崩溃现象,必须根据具体情况合理建设在冬天,坡。

挖式塔基础的关键是保护土壤,使基础的抗倾覆力。

除基本冻结层,为保护开挖基坑边缘损坏,要求用大锤,打孔或钻孔机钻坑,沿圆线间隔50毫米钻头,钻通过冻土层,使内部和外部边缘的冻土冻土坑口的边界,然后,还用大锤,钢或钻孔机配合使用去除冻土层基坑内撬棍。

2、人工白天开挖,夜间保温法:冬天地球逐渐暴露,逐层冷冻,基础建设我们使用分块开挖方法,在白天,晚上的时间对基坑开挖的暴露部分,应覆盖保温材料,但材料确保初二拆除,以多次周转使用,常用的草席或草袋子。

夜间覆盖保温材料的选择,注意:⑴,保温材料应放在干燥的状态,保温材料;接缝严密,防止漏;应注意,大风和降温,因为在这种情况下,应加强绝缘;3、基础砼现场浇筑基础施工在条件允许的情况下,应尽量先进行掏挖式基础和耐张转角塔基础的浇筑。

3.1、水加热:交通便利,桩号,你可以使用2水箱,在交通条件桩,可用水桶或大锅煮水,水的温度,可发射100℃,但混凝土材料的投入顺序如下:首先,然后把沙石料,热水,是混合均匀,再放入水和泥防冻剂。

禁止80℃以上的水和水泥直接接触,导致虚假的水泥混凝土,冲击强度。

架空输电线路常见故障分析与防范措施

架空输电线路常见故障分析与防范措施

架空输电线路常见故障分析与防范措施摘要:对近几年广东阳山地区35kV和110kV架空输电线路的常见故障进行分类举例和分析,并从设计、施工、运行三个阶段对架空输电线路的反事故措施进行探讨,以提高35kV和110kV架空输电线路的安全稳定运行水平,提高供电可靠性。

关键字:输电线路故障分析接地措施近几年,架空输电线路故障时有发生,造成大面积停电,极大地影响用电户的正常生产和生活。

现就35kV和110kV架空输电线路的常见故障进行分析,并对35kV和110kV架空输电线路故障防范措施进行探讨,以提高电网安全稳定运行水平,提高供电可靠性。

1 35kV和110kV架空输电线路基本情况1.1 地理位置,气候条件阳山县位于粤北,属于山区,80%为山地,森林覆盖面积大,气温冬冷夏凉,空气清新,属亚热带山区型气候。

1.2 线路功能,运行特点35kV和110kV架空输电线路主要起着连接各发电站和变电站使系统联网,输送电能的作用,是阳山县域电网主干道,电力大动脉。

阳山电网结构薄弱,部分线路残旧并且采用的是钢筋混凝土杆,7条35kV线路运行年限接近30年,其中一条110kV和两条35kV线路运行年限超过40年,输电线路主要架设在连绵起伏的山上,线路长,跨越范围广,基本贯穿全县各个乡镇。

1.3 电网建设与故障防范形势随着经济社会发展,电力需求不断增加,35kV和110kV线路逐步大幅度改造,电网结构在不断改进。

至2010年年底35kV和110kV 输电线路全长由2009年的390.907增加到433.927公里,110kV网构达到N-1要求。

预计“十二五”结束,35kV输电线路混凝土杆全部换为铁塔,35kV网构达到N-1要求,输电线路全长超过500公里,输电线路故障防范面临更多挑战。

2 35kV和110kV架空输电线路常见故障及典型事例2008年年初至2011年3月阳山地区架空输电线路接地故障较多,综合这段时间实际情况来看,主要有线路结冰、雷击、大风、设施质量、设施被盗、树木触线等六个方面的原因,以下就六个方面进行典型故障举例:2.1 线路结冰严重,杆塔失稳2008年年初,阳山地区输电线路普遍结冰,地势较高输电线路严重结冰,35kV官大线倒杆3座、35kV黎大线倒杆7座、35kV黄燕线6座、35kV太杨线倒杆6座和110kV阳电线倒杆塔28座和出现不同程度断横担、断线现象。

冬季施工安全技术交底

冬季施工安全技术交底各施工队班组:根据《建筑工程冬季施工规程》室外日平均气温连续五天低于5℃或最低气温达到零度,即进入冬季施工。

为确保冬季施工的顺利安全,根据冬季施工的特点,特作如下交底:1、冬天气温低,各种钢制物件韧性偏差,各班组应每日指派人员专责对各部位操作架,特别是外脚手架、外爬架的各固定螺栓、连接扣件各提升、保险装置、设备及各部位防护用的连接钢管,支撑拉杆等应严格检查,是否有裂缝、变形及断裂等危险现象,必须做到及时发现及时处理,消灭一切危险隐患。

2、各施工作业部位进行严格检查,确保各部位的安全防护设施严密,可靠、有效。

3、各施工作业面必须满铺标准脚手板,捆扎牢固,无探头板活动板、严禁无脚手板施工。

严禁利用其它铺助材料(如钢管、钢模、薄板、云料等)代替脚手板进行任何作业,严禁利用其它简易架子如利用钢筋骨架、模架、模板等进行各部位的登高作业。

严禁翻越脚手架上下。

4、在高处及洞口、临边、外墙等危险部位施工人员必须正确使用保险带,挂好保险钩,所有施工人员进入施工现场必须戴好安全帽,系好安全带,严禁穿着硬底易滑带钉的鞋及拖鞋进入施工现场,严禁酒后上班。

5、生活区、施工现场禁止随便泼水,生活区及各施工道路、架子及各施工作业面等应经常清扫,保证无积水、积雪、积水等危险现象,各斜道应有可靠的防滑条及挡车、挡人措施,高处作业必须有安全可靠的登高措施,杜绝滑跌掉落、高空坠落等危险现象的发生。

6、必须经常时各架子,马道等进行严格检查,如有松动、下沉等现象必须及时采取加固等可靠措施,遇有大雪必须及时将架子上特别是外爬架上的积雪清除干净,防止发生意外事故。

7、加强生活用电施工用电的管理,禁止和拉乱接任何电源线路,设备、禁止私烧电炉、热得快及大功率的灯泡和家电,禁止私用碘钨灯取暖,禁止私自生火。

8、装拆电线、电气设备必须由专职持证电工进行,对各输电线路、设备经常进行严格检查(每日不少于一次)。

严禁有破损漏电等任何危险现象。

季节性施工措施

季节性施工措施冬季施工措施当室外平均气温连续五天稳定低于5 C 或当日气温低于-3 C 时开始进入冬季施工,必须按冬季施工规定采取相应措施:1)组织有关人员学习冬季施工规范及规程,逐级向下进行交底。

2)密切注意气象动态,专人与气象部门联系并记录公布,以防寒流突然袭击和极端负温的影响。

3)做好物资储备和机械设备的保养及维修工作,不要因小失大,马虎凑合。

4)加强对砼的养护特殊处理,。

原则上不浇水,放草袋覆盖。

砼中适量加一些外加剂,改善砼的强度,适应冬季施工的需要。

5)加强对砂浆配合的控制工作,适量加入外掺剂,改善砂浆的融冻点,满足施工需要。

在进行砌筑工程时,砂浆应使用掺盐抗冻砂浆。

砂浆的流动性应比常温适量增大,根据出现的负温天气情况,砂浆试块与砌体同条件的要增做一组,必要时可采用热水拌合砂浆。

雨季施工措施1)做好防雨前期准备(1)施工期间密切注意大气预报,台风来临前,做好相应防护及加固措施。

(2)配备足够的雨季防雨防潮材料和设备,包括潜水泵、塑料薄膜、彩条布、雨衣、雨鞋等。

2)安排好雨期施工项目,不宜在雨期施工的项目,应尽量避开雨期施工。

3)做好现场的排水系统(1)场区应有良好的排水系统。

场区总排水区按甲方指定的排水去向沿场区四周设置排水渠。

(2)在生活区、钢筋加工场、周转料具堆场、仓库、机棚以及大型机械基础周边设置排水沟,疏通排水沟道,准备好排水机具,防止雨水淹泡地基。

(3)运输道路应做好路拱,压密实,上铺100mm 厚粒石石粉。

保证而后通行不陷。

道路两旁要做好排水沟,排水沟与总排水渠相通,并向排水方向找坡。

4)机电设备检测与防护(1)机电设备的电闸要采取防雨、防潮措施,并应安装接地保护装置,以防漏电、触电。

(2)井架、塔吊应设置避雷针,塔式起重机的接地装置要进行全面检查,其接地装置要符合规程要求,并进行遥测。

(3)对塔吊、井架等的附墙点进行检查,加固。

(4)加强施工电缆、电线的检查加固,对台风暴雨期间不使用的电器设备,将其电源全部切断。

电气安装工程安全技术措施

电气安装工程安全技术措施1、电气安装工程施工主要安全技术措施内容(1)根据基坑、基槽、电缆沟挖土方的深度和土壤种类,选择土方开挖方法。

同时确定设置边坡的坡度或采用固壁支撑的方法,以防止土方塌方。

(2)脚手架、吊车、三木搭等吊装装置的强度设计及吊装过程主要安全技术措施。

(3)架空线路、电缆施工临时搭设的越线架的架设要求、架设层次和段落。

(4)高层作业脚手架、塔架、门式架等垂直运输设备拉线要求及防护技术措施。

(5)“四口、五临边”的防护和立体交叉施工作业场的隔离防护措施。

(6)高层作业及外装灯饰、避雷设施安装时外架与高压输电线路的间距,当电压为10kV、间距小于5m时,必须搭设绝缘隔离防护棚或防护网架。

(7)凡高于周围避雷设施的电气工程、临设工程、吊架、吊车等金属构筑物,所采取的防雷措施。

(8)电缆头制作、油漆作业等易燃、易爆、有毒作业及其场所采取的防火、防爆、防毒措施。

(9)季节性施工,如雨季施工防雨、防洪,冬季施工防冻、防滑、防火、防中毒等所采取的措施:①夏季安全技术措施,主要是预防中暑措施。

①雨季安全技术措施:a.防触电措施;b.防雷击措施;c.防脚手架、吊架、塔架倒塌及槽、坑、沟边坡坍塌的措施。

①冬季安全技术措施:a.施工及现场取暖锅炉安全运行措施,煤炉防煤气中毒措施;b.脚手架、吊架、塔架、高处作业、临建等的防风倒塌措施;c.斜道、通行道、爬梯、作业面的防滑措施;d.现场防火措施;e.防误食亚硝酸钠等防冻剂中毒的措施。

(10)安装工程与周围通行道路及民房防护隔离措施。

(11)安装人员在施工过程中个人的安全防护措施。

(12)安装现场临时用电安全技术措施。

(13)安装现场、制作加工机械使用安全技术措施。

2、土方工程施工安全防护要点(1)挖土方应从上而下分层进行,两人操作间距应大于 2.5m,禁止采用挖空底脚的操作方法。

(2)开挖坑(槽),沟深度超过1.5m时,一定要按土质和挖的深度按规定进行放坡或加可靠支撑。

冬雨季施工方案

冬雨季施工方案第章冬季和雨季施工方案第一节冬雨季施工概况冬雨季施工期间,因气候寒冷或多雨将对整个施工过程中的质量、进度、安全等产生较大影响。

根据本工程的特点和进度计划安排,该工程总工期为415日历天,计划开工日期为2007年8月10日,计划竣工日期为2008年9月27日,整个施工期将跨越两个雨季和一个冬季,各期的施工项目及影响到的工序如下:1)雨期施工项目2007年雨季期间主要施工项目为土方开挖;2008年雨季期间主要施工项目为室内外装修及水电设备安装工程。

2)冬期施工项目2007年冬季期间主要施工项目为主体钢筋混凝土结构工程以及二次结构砌筑工程。

针对冬雨期施工项目与特点编制相应方案。

第二节雨季施工方案一.雨季施工特点雨季施工主要以预防为主,采用防雨措施及加强排水手段,切实抓好雨施前的各项准备工作及雨施过程中的领导工作。

合理安排生产进度计划,不宜在雨天施工的工序,如电线、电缆敷设、管道保温、油漆、焊接等,尽量避开雨天施工,如工期紧张,无法避开时,做好现场安全防护,并做好安全技术交底,确保工程的顺利进行。

二.雨期施工准备1.雨期施工前认真组织有关人员分析雨期施工生产计划,根据雨期施工项目编制雨期施工措施,所需材料要在雨期施工前准备好。

2.树立防汛领导小组,制订防汛打算和紧急预防步伐,其应包括现场和周边的道路、住民小区。

3.夜间设专职的值班人员,保证昼夜有人值班并做好值班记录,同时要设置天气预报员,负责收听和发布天气情况。

4.组织相关人员进行一次全面检查施工现场的准备工作,包括临时设施、临电、机械设备、外架防护等项工作,检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅。

5.现场道路边设排水沟,保证不滑、不陷、不积水。

清理现场障碍物,保持现场道路畅通。

道路两旁一定范围内不要堆放物品,且高度不宜超过1.5m,保证视野开阔,道路畅通。

6.脚手架立杆底脚必须设置垫木或混凝土垫块,并加设扫地杆,同时保证排水良好,避免积水浸泡。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

输电线路冬季施工安全措

Revised by Hanlin on 10 January 2021
输电线路冬季施工安全措施
冬季施工,安全工作是重中之重。较春夏秋三季,安全管控难度更大,
为有效控制施工安全风险,制定公司冬季施工安全措施,要求所有冬季
施工的项目部要组织全体施工人员认真学习本措施和有关的安全管理规
定、制度,杜绝习惯性违章,做好事故的预防工作,依靠分公司、项目
部及施工队严格的安全管理,使自身的安全素质得到提高,齐心协力,
保证冬季施工的安全。

一、冬季安全管理
1.各项目部指定专人每天通过网络、手机等掌握第二天和未来三天天气
情况,根据气候变化,随时灵活安排不同工序作业,在遇到大风、雨、雪
等恶劣天气时应立即停止高空作业,做好气象记录。

2.各项目部必须定期组织全体施工人员学习有关冬季施工的理论、规
范、规定和施工安全技术要求;必须对全体职工定期进行技术安全教
育,并做好学习记录。

3.每个月中对驾驶人员在项目部会议室进行一次《道路交通安全法》及
安规学习,并进行考试,考试合格后方可进行上岗操作。
4.各项目部要加强作业人员生活区的管理,工人宿舍取暖设施必须设专人
管理,轮流值守,并排好轮岗人员时间表。严禁明火取暖和乱拉、乱接电
器,严防烟气中毒、火灾和触电事故。

5.项目各级安全管理人员应利用各种时机、场合进行冬季安全教育和交
底,听讲人员必须在交底记录上签字,形成记录并保存。

6.各级安全员要结合当前工程所展开的工序及时办理安全工作票,对冬
季安全作业做出明确安全要求并督促带班者进行宣读。

7.有高空作业的现场,必须设专职安全监护人,认真监护,确保施工人
员正确使用个人安全防护用品、按照安全规定安全作业,现场专职安全
监护人必须在项目部备案,并穿红色马夹或戴红袖箍。

8.为施工人员购置防寒衣物,佩用冬季防风、防寒等劳动保护用品,做
好防寒保暖工作,防止野外施工人员冻伤。配备充足的安全防护用品,
安全带必须使用公司指定厂家的产品,并要有延长绳,同时要有一定的
存量,以应对突发事件的需要。安全帽购买公司指定厂家的棉安全帽,
工作鞋必须有防滑性能。

9.加强对明火作业的管理,对各类易燃、易爆物品要严格管理,做好出入
库及使用、归还登记,严防发生火灾、爆炸事故。
二、生活、驻地冬季管理
10.施工人员驻点取暖的燃煤炉,烟道要经常清理,保持烟道通风顺
畅,房屋应有固定的通风部位,夜晚设专人守夜值班,防止发生火灾和
造成人员煤气中毒。施工队长必须每个房间检查或安排专职人员进行检
查。

11.施工驻地采用电炉取暖(或烧水)和使用电褥子时,应掌握和懂得
用电安全及防护知识,根据用电负荷,采用配套规格的绝缘导线,并把
线接好、接牢、统一布线,且应与房屋的铁附件及砖砼结构绝缘防止短
接及触电,出工前应将电源切断,严禁私拉乱接。

12.取暖不得使用悬挂电炉丝的方法,以免造成人员误操作,导致人员
触电。在施工驻地内严禁乱接乱拉照明电力线,宿舍内在未经施工队长
及安全员同意不得使用高功率的电器用品(如电炉、电暖气等),防止
因用电量过高线路熔断引起火灾。

13.工地库房内应规范布置电源线,库房内灯泡不应大于60w。库房内不
应住人,应严禁烟火,库房并设有灭火器材。熔断丝的规格应按设备容
量选用,且不得用其它金属线代替。
14.材料站、各施工队应选用优质煤炭进行取暖,避免劣质煤炭产生较
大煤气,造成煤气中毒事故。所有购买或自制煤炉,必须进行检查及测
试,待确定无漏烟现象、烟筒无堵塞后,方可继续使用。

15.煤炉附近严禁放置可燃物品(煤炭、衣物等),煤炉上严禁悬挂物
品。门窗关闭不要太严密,要留有一定的缝隙。也可在煤火炉上放加满
水的水桶,人员离开时,煤火炉要封好,其他易燃物品远离火源。

16.凡是生有煤火炉的房间,不得存放柴油、汽油、氧气瓶、乙炔瓶等
易燃易爆物品

17.如发生煤气中毒事故,应立即进行急救(将中毒人员抬至空气畅通
处并采取人工呼吸现场急救),并及时拨打“120”急救电话。

18.冬季施工期间,施工队要合理的安排好作息时间,防止施工人员因
天黑下班误踩深沟、风雪较大,发生滚坡和迷路等人身伤害事故。

三、施工现场安全管理
19.现场负责人每日工作前应对现场布置进行检查,发现不合理的布
置,及时纠正,确认现场布置无误后方可进行施工。
20.现场施工人员每日工作前应对现场所有工器具进行认真检查,现场
使用的工器具要与工程相匹配,工器具检查无误后方可使用。对不符合
要求的要坚决清除施工现场。

21.作业前安全技术交底要严格履行,每天进行宣读并由所有接受交底人
员签字。

22.基础浇制、铁塔组立、导地线展放等同一地点连续作业时间超过三天
的,现场必须搭设暖棚,用于守夜及作业人员取暖

23.看工地或基础浇制采用暖棚法时,守夜值班人员不得少于2人,火源
不得与易燃物靠近,以防发生火灾,并且守夜值班人员不得在坑内长时
间逗留或睡觉,以防人员发生煤气中毒。

24.施工现场施工人员不得单独远离场所,作业完毕,施工负责人应清点
人数。尤其是傍晚收工过程中,对沿途信号人员必须进行清点。

25.对工作范围较广的工序,如基坑开挖和清理、基础浇制、岩石坑基础
爆破、工作前和工作后都应清点人员,以防漏人,造成人员失去方向后
冻伤。
26.施工中应尽量减少交叉作业。必需交叉时,施工负责人应事先组织
交叉作业各方,商定各方的施工范围及安全注意事项。各工序应密切配
合,施工场地尽量错开,以减少干扰。无法错开的垂直交叉作业,层间
必须搭设严密、牢固的防护隔离设施。

27.冬季坑槽施工时,应根据土质情况和工程特点制定边坡防护措施:
施工中和化冻后要检查边坡稳定,出现裂缝、土质疏松或护坡桩变形等
情况要及时采取措施。
