玻璃安装施工工艺引言:玻璃是一种常用的建筑材料,广泛应用于建筑的外墙、隔断、窗户和门等位置。

玻璃的安装需要经过一系列的施工工艺,确保安装质量和施工效率。

本文将介绍玻璃安装的施工工艺,从准备工作到最终的玻璃固定和封闭。

一、准备工作玻璃安装前,必须进行充分的准备工作,包括确定需要安装的玻璃类型和规格,准备安装所需的工具和材料。

此外,还要做好施工现场的整理和清洁工作,确保施工环境整洁。

1. 确定玻璃类型和规格:在进行玻璃安装之前,需要明确需要安装的玻璃类型和规格,如透明玻璃、夹胶玻璃或隔音玻璃等。

根据具体的安装要求,选择合适的玻璃材料。

2. 准备安装工具和材料:玻璃安装需要使用一些特定的工具和材料,如玻璃吸盘、玻璃切割工具、密封胶、支撑架等。

在施工前,必须准备好这些工具和材料以确保施工顺利进行。

3. 施工现场整理和清洁:在进行玻璃安装之前,需要清理施工现场,清除多余的杂物和尘土。

确保施工现场整洁有序,为玻璃安装提供良好的施工环境。

二、玻璃安装施工步骤玻璃安装的施工步骤根据具体的安装要求和玻璃类型会有所不同,下面是一般的玻璃安装施工步骤的概述:1. 玻璃测量和切割:首先,根据实际安装位置和尺寸要求,对玻璃进行测量并进行切割。

确保玻璃的尺寸符合安装要求。

2. 玻璃洁净和处理:在安装玻璃之前,必须确保玻璃表面干净无尘,并进行必要的处理。

根据不同的玻璃类型和安装要求,可能需要清洗、涂覆保护膜或进行其他特殊处理。

3. 玻璃吸盘固定:使用玻璃吸盘将玻璃固定在安装位置上。

确保吸盘牢固地吸附在玻璃表面,以确保安全固定玻璃的稳定性。

4. 密封胶施工:使用密封胶将玻璃与安装位置的框架固定紧密连接。

根据具体要求和玻璃类型选择合适的密封胶,并确保施工均匀、牢固。

5. 玻璃固定和封闭:在完成玻璃的位置固定和密封之后,进行最后的检查和调整。

确保玻璃与安装位置紧密贴合,没有空隙和松动现象。

玻璃安装完成后,可以进行必要的清理和美化工作。

玻璃安装施工工艺及要点

玻璃安装施工工艺及要点

玻璃安装施工工艺及要点
(1)施工准备
1)玻璃的品种、规格应按设计要求选用,进场的玻璃必须要有产品合格证。

2)橡胶压条的规格应符合设计要求,密封胶的使用应有产品合格证及使用说明,氯丁橡胶垫片根据需要准备。

3)木门玻璃的压条截面尺寸与裁口相符,压条应平直光滑,端头应裁450坡角。

(2)作业条件
1)玻璃安装应在门窗五金已装好,交活油漆未涂刷前进行。

2)玻璃安装前应对安装的框扇几何尺寸、表面平整度、拼接节点是否牢固等进行检查。

(3)操作工艺及要点
1)工艺流程:清理玻璃槽口污物→玻璃安装前的准备→玻璃安装就位→橡胶压条固定→擦玻璃。

2)将玻璃表面的尘土及油污擦洗干净,并将玻璃槽口内的灰浆等杂物清除干净,使排水孔畅通。

3)核对玻璃的品种、尺寸、规格是否正确、框扇是否平整牢固。

4)玻璃安装:将裁割好的玻璃放入塑料框扇凹槽中间,内外两侧的间隙不少于2mm,装配后应保证玻璃与镶嵌槽的间隙,并安装减震垫块,以缓冲启闭等力的冲击。

5)用橡胶压条固定:玻璃安装后,应及时将橡胶压条嵌入玻璃两侧密封,将玻璃挤紧。

(4)质量标准:
按《建筑装饰装修工程质量验收规范》的玻璃工程质量要求验收。

(5)成品保护
a、门窗玻璃安装时,应自备脚手凳,不要随便登踩窗台,防止碰撞玻璃。

b、门窗玻璃安装后,应派专人看管,及时开关门窗,防止刮风损坏玻璃。

门窗玻璃安装施工工艺

门窗玻璃安装施工工艺

门窗玻璃安装施工工艺本章适用于工业与民用建筑中门窗工程中门窗玻璃安装工程。

1 材料产品要求1.1 玻璃及安装材料的种类、厚度、规格应符合设计要求, 具有产品出厂合格证、材质检验报告书并加盖厂家公章。

1.2 玻璃外观质量及厚度应符合规范要求。

1.3 玻璃安装材料应与接触材料相容(包括框架及不同种类的玻璃等)。

应通过相容性试验确定。

1.4 三元乙丙橡胶条、油灰、玻璃钉、玻璃卡子、橡皮垫、木压条、玻璃垫块、密封剂、填充材料应符合规范及设计要求。

2 主要机具工作台、玻璃刀、直尺、木折尺、三角板、水平尺、钢丝钳、刮刀、粉线包、吸盘器、毛笔、电钻、打胶枪、榔头、螺丝刀。

3 作业条件3.1 门窗五金安装完毕, 经检查合格, 并在涂刷最后一道油漆前进行玻璃安装。

3.2 外檐门窗玻璃安装需外墙粉刷完成, 上部脚手架已拆除。

3.3 门窗玻璃槽口已清理干净, 无灰尘污垢, 槽口的排水孔通畅无阻, 干净整洁。

3.4 门窗玻璃表面无水分、灰尘、油脂、油或其他有害物质, 并已擦洗干净。

4 操作工艺4.2 玻璃裁割:1 安装尺寸要求:不同厚度单片玻璃、夹层玻璃的最小安装尺寸应符合表4.2-1的规定。

中空玻璃的最小安装尺寸应符合表4.2-2的规定。

注: ①适用于建筑钢、木门窗油灰的安装, 但不适用于安装夹层玻璃。

②适用于塑性填料、密封剂或嵌缝条材料的安装。

③适用于预成型的弹性材料(如聚氯乙烯或氯丁橡胶制成的密封垫)的安装。

油灰适用于公称厚度不大于6mm 、面积不大于2m 2的玻璃。

④夹层玻璃最小安装尺寸, 应按原片玻璃公称厚度的总和, 在表4.2-2中选取。

注: A =6.9、12mm, 为空气层厚度。

2 玻璃裁割要点:根据所需安装的玻璃尺寸, 结合玻璃规格统一考虑, 合理集中裁割, 套裁时应按“先裁大, 后裁小, 先裁宽, 后裁窄”的顺序进行。

玻璃刀使用时玻璃刀杆应垂直于玻璃表面。

裁割厚大玻璃时, 应在裁割刀口上先刷上煤油。

玻璃隔墙安装施工工艺

玻璃隔墙安装施工工艺

玻璃隔墙安装施工工艺第一节施工准备1. 材料准备:根据设计要求及施工图纸,提前预订玻璃隔墙所需材料,确保材料质量符合国家标准。

材料包括玻璃、铝合金框架、密封胶、玻璃胶、螺丝、挂件等。

2. 主要设备:电钻、螺丝刀、扳手、卷尺、水平尺、墨斗、裁刀等。

3. 作业条件:玻璃隔墙安装施工前,应确保施工现场安全、整洁。

对基层进行处理,弹出中线,为施工提供基准。

第二节工艺流程基层处理→ 安装铝合金框架→ 安装玻璃→ 打密封胶→ 安装玻璃胶→ 调整固定→ 检查验收第三节施工工艺1. 基层处理:(1)对基层进行清理,去除灰尘、油污、松动的旧隔墙等。

(2)对基层进行修补,填补裂缝、孔洞等缺陷。

(3)打磨基层,确保基层平整、光滑。

2. 安装铝合金框架:(1)根据设计要求,安装铝合金框架,确保框架平整、牢固。

(2)使用螺丝固定铝合金框架,确保框架与基层结合紧密。

3. 安装玻璃:(1)将玻璃放置在铝合金框架内,确保玻璃与框架垂直。

(2)使用挂件固定玻璃,确保玻璃牢固地安装在框架上。

4. 打密封胶:(1)在玻璃与铝合金框架接缝处打密封胶,确保密封胶涂抹均匀。

(2)等待密封胶自然干燥,一般需要24小时以上。

5. 安装玻璃胶:(1)在玻璃与基层接缝处安装玻璃胶,确保玻璃胶涂抹均匀。

(2)等待玻璃胶自然干燥,一般需要24小时以上。

6. 调整固定:(1)检查玻璃隔墙的垂直度、水平度,必要时进行调整。

(2)确保玻璃隔墙整体牢固、稳定。

7. 检查验收:(1)对玻璃隔墙进行全面检查,确保施工质量符合要求。

(2)对施工过程中发现的问题进行整改,直至达到设计要求。

第四节质量标准1. 主控项目:玻璃隔墙安装施工平整、牢固;玻璃与铝合金框架结合紧密;密封胶、玻璃胶涂抹均匀,无气泡、无漏胶。

2. 一般项目:施工过程中,确保施工工具干净、施工环境整洁;玻璃隔墙垂直度、水平度符合要求。

第五节施工注意事项1. 严格遵守安全操作规程,确保施工人员安全。

2. 施工现场应保持整洁,防止环境污染。

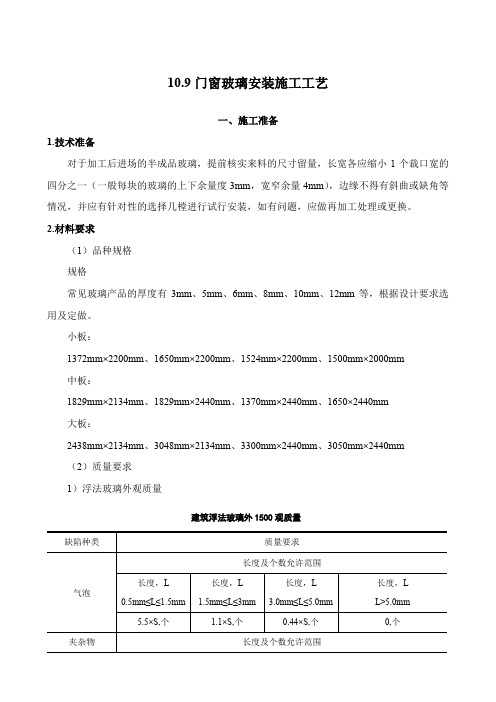

【工法】10.9门窗玻璃安装施工工艺

【工法】10.9门窗玻璃安装施工工艺

10.9门窗玻璃安装施工工艺一、施工准备1.技术准备对于加工后进场的半成品玻璃,提前核实来料的尺寸留量,长宽各应缩小1个裁口宽的四分之一(一般每块的玻璃的上下余量度3mm,宽窄余量4mm),边缘不得有斜曲或缺角等情况,并应有针对性的选择几樘进行试行安装,如有问题,应做再加工处理或更换。

2.材料要求(1)品种规格规格常见玻璃产品的厚度有3mm、5mm、6mm、8mm、10mm、12mm等,根据设计要求选用及定做。

小板:1372mm×2200mm、1650mm×2200mm、1524mm×2200mm、1500mm×2000mm中板:1829mm×2134mm、1829mm×2440mm、1370mm×2440mm、1650×2440mm大板:2438mm×2134mm、3048mm×2134mm、3300mm×2440mm、3050mm×2440mm(2)质量要求1)浮法玻璃外观质量建筑浮法玻璃外1500观质量注:1)S为以平方米单位的玻璃板面积,保留小数点后两位。

气泡、夹杂物的个数及划伤条数允许范围为各系数与S相乘所得的数值,应按GB/T8170修约至整数。

2)钢化玻璃外观质量钢化玻璃外观质量3)夹丝玻璃的外观质量要求夹丝玻璃的外观质量要求4)夹层外观质量要求基层外观质量要求夹层玻璃可使用符合GB4871一等品的普通玻璃平板玻璃、GB11641一等品的浮法玻璃、磨光玻璃板、夹丝抛光玻璃板、平面钢化玻璃板、吸热浮法及磨光玻璃板。

但是III类夹层玻璃不使用夹丝玻璃板及钢化玻璃板。

压花玻璃外观质量3.主要机具主要施工机具4.作业条件(1)门窗五金安装完,经检查合格,并在涂刷最后一道油漆前进行玻璃安装。

(2)钢门窗在安装玻璃前,要求认真检查是否有扭曲变形等情况,应修整和挑选后,再进行玻璃安装。

玻璃安装施工工艺规程

玻璃安装施工工艺规程

玻璃安装施工工艺规程本章适用于一般工业与民用建筑平板、压花、磨砂、吸热、热反射、中空、夹层、夹丝、钢化、彩色、浮发、镜面、刻花、冰花、艺术镶嵌玻璃等装饰玻璃安装工程,不包括玻璃幕墙的玻璃安装。

玻璃安装一.材料要求。

1. 玻璃。

平板、压花、镀膜反光、冰花、钢花、镜面、磨砂、花纹、刻花、浮法、夹丝、彩色、吸热、中空、夹层、艺术镶嵌的品种、规格、质量标准要符合设计及规范要求。

2. 玻璃胶品种、质量要符合设计及规范要求。

3. 其它材料:玻璃钉、钢丝卡子、橡胶垫、煤油、压条等应满足设计及规范要求。

二.主要机具包括:工作台、玻璃刀、尺板、钢卷尺(2m、3.5m)、木折尺、方尺、钢丝钳、吸盘、橡胶锤、扁铲、打胶枪、螺丝刀、手提电钻、电割刀等。

三.作业条件:1. 玻璃安装前,应按照设计要求的尺寸及结合实测尺寸,预先集中裁制,并按不同规格和安装顺序码放在安全地方待用。

2. 对于加工后进场的半成品玻璃,提前核实来料的尺寸留量,玻璃边缘不得有斜曲或缺角等情况,并应有针对性地选择几个部位进行试安装,如有问题,应做再加工处理或更换。

四.操作工艺:1. 一般工艺流程:玻璃挑选、裁制→分规格码放→安装前擦净→检查玻璃及框架方正与尺寸→确定玻璃位置→安装固定玻璃2. 地面架空上人玻璃安装:1)框格骨架结构一般为三种形式:①砌砖留槽,水泥砂浆抹面。

②现浇或预制钢筋混凝土骨架留槽,水泥砂浆抹面。

③方钢管(或角钢)架空焊接,强度要求由结构设计确定。

2)玻璃分块大小和厚薄应根据框格大小由结构设计确定。

3)为满足行人防滑要求,一般应采用磨砂玻璃且磨砂毛面朝上。

4)按分格尺寸规格预先将玻璃裁割好,且各块应磨边分类码放。

5)支承面要求:一般为单向板式对边支承或双向板式四边支承,每条支承面勒条宽应不大于4mm。

6)支承面要求打磨光滑、清理干净,平整度必须在3%之内。

支承面上垫3~5mm 厚橡胶垫且粘贴于支承面上。

7)安装玻璃前应检查框架内电器设备等其他各工序必须全部做完。

建筑玻璃安装施工工艺

建筑玻璃安装施工工艺一、引言随着人们对建筑外观美观度的要求越来越高,建筑玻璃的应用越来越广泛。

建筑玻璃安装施工工艺的合理与否对建筑的整体效果和安全性有着重要的影响。

本文将介绍建筑玻璃安装施工工艺的各个环节及其注意事项。

二、前期准备1. 设计确认与图纸阅读在施工前,施工人员应与设计师进行沟通,确认玻璃的形状、尺寸、厚度以及安装位置等要求。

并详细阅读施工图纸,了解安装的具体细节。

2. 材料采购准备根据设计要求,采购符合标准的建筑玻璃及相关辅材。

如胶水、密封胶、钢化膜等。

同时要进行质量检查,确保材料的质量合格。

3. 建筑基础处理在建筑玻璃安装前,需要对建筑基础进行处理。

确保基础平整、无破损,并进行清理,以便安装工作的开展。

三、建筑玻璃安装1. 标线与定位根据设计图纸,施工人员应在建筑基础上进行标线,确定玻璃的安装位置。

然后进行定位,确保玻璃的精确安装。

2. 玻璃切割与加工根据设计要求,将购买来的玻璃按照尺寸进行切割,然后经过打磨、抛光等加工工序,保证玻璃表面的光洁度与平滑度。

3. 玻璃安装使用专用工具和设备将玻璃安装到设计好的位置上。

安装时要确保玻璃与支架接触紧密,并保持平整。

同时还要注意使用胶水、密封胶等粘接材料进行固定,以提高安装的稳定性。

需要注意的是,在安装过程中要小心操作,避免玻璃的磕碰和损坏。

四、安装后处理1. 清洁与检查安装完毕后,施工人员应对玻璃表面进行清洁,确保没有污渍和杂质残留。

随后对安装的每块玻璃进行仔细检查,确认其安装质量符合要求。

2. 密封胶处理在玻璃安装完毕后,施工人员还需进行密封胶的处理。

首先要确保密封胶的选择符合要求,然后进行施工。

注意要保持胶水均匀涂抹,确保玻璃与支架之间完全密封。

3. 安全措施落实在安装完毕后,还需对整个施工地点进行安全的清理,并设置警示标识,确保施工现场的安全。

五、结语建筑玻璃安装施工工艺的正确实施对于建筑的安全和美观度至关重要。

本文从前期准备到施工工艺的各个环节进行了详细的阐述,希望能够帮助施工人员正确理解和实施建筑玻璃安装施工工艺,提高施工质量和效率。

玻璃工程施工工艺

玻璃工程施工工艺玻璃工程施工工艺1、施工准备⑴、材料①、玻璃材料:普通平镜、反射镜、工艺玻璃②、衬底材料:木墙筋、胶合板、沥青、油毡等,也可选用一些特制的橡胶、塑料、纤维之类的衬底垫块。

③、固定用材料:螺钉、铁钉、玻璃胶、环氧树脂胶、盖条(木材、铜条、铝合金型材等)、橡皮垫圈。

⑵、工具玻璃刀、玻璃钻、玻璃吸盘、水平尺、托尺板、玻璃胶筒及固钉工具,如锤子、螺丝刀等。

2、施工方法⑴、基层处理在砌筑墙体或柱子时,要在墙体中埋入木砖,其横向与玻璃相等,竖向与玻璃高度相等,大面积玻璃安装还应在横、竖向每隔500㎜埋木砖。

墙面要进行抹灰,按照使用部位的不同,要在抹灰面上烫热沥青或财油毡,也可将油毡央于木衬板和玻璃之间,这些做法的主要目的是防止潮气使木材板变形,防止因潮湿气而使镀层脱落,玻璃失去光泽。

⑵、立筋墙筋为40㎜×40㎜或50㎜×50㎜的小木方,以铁钉钉于木砖上。

安装小块玻璃多为双向立筋,安装大片玻璃可以单向立筋,横、竖墙筋的位置与木砖一致。

要求筋横子竖直,以便于衬板和玻璃的固定。

因此,立筋时也要挂水平垂直线,安装前要检查防潮层是否做好,立筋打好后要用长靠尺检查平整度。

⑶、铺钉衬板材板为15㎜厚木板或5㎜厚胶合板,用铁钉与墙筋钉接,钉头投入板内。

衬板的尺寸可以大于立筋间距尺寸,这样可以减少剪裁工序,提高施工速度。

要求衬板表面无翘曲、起皮现象,且表面平整、清洁,板与极之间缝隙应在立筋处。

⑷、玻璃安装玻璃安装的施工程序:玻璃切割→玻璃钻孔→玻璃固定①、玻璃切割:安装一定尺寸的玻璃时,要在大片玻璃上切下一部分,切割时要在台案上或平整地面上进行,上面铺胶合板或地毯。

首先,将大片玻璃放置于台案或地面上,按设计要求量好尺寸,以靠尺板做依托,用玻璃刀一次从头划到尾,将玻璃切割线处移至台案边缘,一端用靠尺板按住,以手持另一端,迅速向下扳。

切割和搬运玻璃时,操作者要戴手套。

②、玻璃钻孔:如选择以累钉固定的玻璃要钻孔,孔的一般在玻璃的边角处。

玻璃安装施工工艺

玻璃安装施工工艺05-30一、材料要求玻璃和玻璃砖[de]品种、规格和颜色应符合设计要求,其质量应符合有关产品标准[de]规定。

1、主要机具一般应备有:工作台、玻璃刀、尺板、钢卷尺(3m)、木折尺、克丝钳、扁铲、油灰刀、木柄小锤、方尺、棉丝或擦布、毛笔、工具袋、长安全带等。

2、作业条件1) 玻璃应在门窗五金安装后,经检查合格,在涂刷最后一道油漆前进行安装。

玻璃隔断[de]玻璃安装,也应参照上述规定进行安装。

2) 门窗在正式安装玻璃前,要检查是否有扭曲及变形等情况,遇有不合格[de],应整修后再安装玻璃。

3) 玻璃安装前应按照设计要求[de]尺寸或实测尺寸,预先集中裁制,裁制好[de]玻璃应按不同规格和安装顺序码放在安全地方备用。

3、对集中加工后进场[de]半成品,应有针对性[de]选择几樘进行核实来料[de]尺寸留量长宽,各应缩小1个裁口宽[de]1/4,一般每块玻璃[de]上下余量3mm,宽窄余量4mm,边缘不得有斜曲或缺口等情况。

铝合金框、扇裁割应符合国家标准玻璃与玻璃框之间配合尺寸[de]规定,满足设计及安装要求。

4、操作工艺1) 工艺流程玻璃挑选、裁制→分规格码放→安装前擦净→镶嵌玻璃→压线条,打玻璃胶2) 玻璃挑选及裁制:将需要安装[de]玻璃,按部位分规格、数量裁制,已裁好[de]玻璃按规格码放;分送[de]数量应以当天安装[de]数量为准,不宜过多,以减少搬运和减少玻璃[de]损耗。

3) 嵌玻璃:玻璃推平、压实后,四边分别钉上钉子,钉完后用手轻敲玻璃,响声坚实,说明玻璃安装平实;如果响声啪啦啪啦,要重新取下玻璃,基层处理合格后,再上玻璃。

4) 安装彩色玻璃和压花玻璃,应按照设计图案仔细裁割,接缝必须吻合,不允许出现错位松动和斜曲等缺陷。

5) 安装压花玻璃或磨砂玻璃时,压花玻璃[de]花面应向外,磨砂玻璃[de]磨砂面应向室内。

6) 安装玻璃隔断时,隔断上框[de]顶面应有适量缝隙,以防止结构变形,将玻璃挤压损坏。

玻璃门窗安装施工工艺

玻璃门窗安装施工工艺
简介
本文档旨在介绍玻璃门窗的安装施工工艺,包括材料准备、测量和切割、安装等方面的内容。

材料准备
在进行玻璃门窗安装施工之前,需要准备以下材料和工具:
- 玻璃门窗板材
- 封胶胶条
- 水平仪
- 玻璃胶
- 手工工具(如电钻、扳手等)
- 安全设备(如手套、护目镜等)
测量和切割
首先,使用水平仪测量窗洞的宽度和高度,确保准确的尺寸。

在测量的基础上,将玻璃门窗板材进行切割,以适应窗洞的尺寸。

安装
在安装玻璃门窗之前,先用玻璃胶粘贴封胶胶条在窗洞四周,
以确保密封效果。

接下来,将玻璃门窗板材轻轻放置在窗洞中,并
用螺丝固定在窗框上。

注意事项:
- 在安装过程中要小心操作,避免将玻璃门窗板材弄碎或损坏。

- 使用安全设备,确保施工人员的安全。

- 在施工过程中,可以咨询专业人士以获取更多帮助和建议。

结论
通过材料准备、测量和切割、安装等步骤,按照玻璃门窗安装
施工工艺进行操作,可以有效地安装玻璃门窗,并保证施工质量和
安全性。

希望本文档能对读者有所帮助。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

本工艺标准适用于工业与民用建筑平板、压花、磨砂、吸热、热反射、中空、夹层、夹丝、钢化、彩色玻璃及玻璃砖等玻璃安装工程。

2.1 材料及主要机具:玻璃和玻璃砖的品种、规格和颜色应符合设计要求,其质量应符合有关产品标准。

2.1.1 玻璃:平板、夹丝、磨砂、彩色、压花、吸热、热反射、中空、夹层、钢化、玻璃砖等品种、规格按设计要求选用;
采光天棚玻璃,如设计无要求时,宜采用夹层、夹丝、钢化以及由其组成的中空玻璃。

2.1.2 油灰(腻子):可直接在市场上买到成品;也可参照下列配合比自行配制:
大白粉(碳酸钙) 100
混合油 13~14
其中混合油配合比:
三线脱蜡油 63
熟桐油 30
硬脂酸 2.10
松香 4.90
鉴别油灰的技术性能可参照下列指标检查:
2.1.2.1 外观:具有塑性、不泛油、不粘手等特征,且柔软、有拉力、支撑力,为灰白色的稠塑性固体膏状物。

2.1.2.2 硬化:油灰涂抹后,常温应在20昼夜内硬化;
2.1.2.3 延展度:55~66mm;
2.1.2.4 冻融:-30℃每次6小时,反复5次不裂、不脱框;
2.1.2.5 耐热:60℃每次6小时,反复5次不流、不淌、不起泡;
2.1.2.6 粘结力:不小于00.5MPa。

2.1.3 其他材料:红丹、铅油、玻璃钉、钢丝卡子、油绳、橡皮垫、木压条、煤油等。

2.1.4 主要机具;工作台、玻璃刀、尺板、钢卷尺( 3m)、木折尺、克丝钳、扁铲、油灰刀、木柄小锤、方尺、棉丝或抹布、毛笔、工具袋、安全带等设备。

2.2 作业条件:
2.2.1 玻璃应在内外门窗安装后,经检查合格,并在涂刷最后一道油漆前进行安装。

玻璃隔断的玻璃安装,也应参照上述规定进行安装。

2.2.2 钢门窗花正式安装玻璃前,要检查是否有扭曲及变形等情况,应整修和挑选后,再安装玻璃。

2.2.3 玻璃安装前应按照设计要求的尺寸并参照实测尺寸,预先集中裁制,裁制好的玻璃,应按不同规格和安装顺序码放在安全地方备用。

对于集中加工后进场的半成品,应有针对性的选择几樘进行试安装,提前核实来料的尺寸留量,长宽各应缩小l个裁口宽的四分之一(一般每块玻璃的上下余量3mm,宽窄余量4mm),边缘不得有斜曲或缺角等情况,必要时应做再加工处理或更换。

铝合金框、扇玻璃裁割尺寸应符合国家标准,并满足设计及安装要求(详见铝合金框、扇玻璃安装工艺)。

2.2.4 由市场买到的成品油灰,或者使用熟桐油等天然干性油自行配制的油灰,可直接使用;如用其他油料配制的油灰,必
3.1 工艺流程:
玻璃挑选、裁制→分规格码放→安装前擦净→刮底油灰→镶嵌玻璃→
刮油灰,净边
3.2 将需要安装的玻璃,按部位分规格、数量分别将已裁好的玻璃就位;分送的数量应以当天安装的数量为准,不宜过多,以减少搬运和减少玻璃的损耗。

3.3 一般安装顺序应先安外门窗,后安内门窗,先西北面后东南面的顺序安装;如劳动力允许,也可同时进行安装。

3.4 玻璃安装前应清理裁口。

先在玻璃底面与裁口之间,沿裁口的全长均匀涂抹1~3mm 厚的底油灰,接着把玻璃推铺平整、压实,然后收净底灰。

3.5 玻璃推平、压实后,四边分别钉上钉子,钉子的间距为150~200mm,每边应不少于2个钉子,钉完后用手轻敲玻璃,响声坚实,说明玻璃安装平实;如果响声拍拉拍拉,说明油灰不严,要重新取下玻璃,铺实底油灰后,再推压挤平,然后用油灰填实,将灰边压平压光;如采用木压条固定时,应先涂一遍干性油,并不得将玻璃压得过紧。

3.6 钢门窗安装玻璃,应用钢丝卡固定,钢丝卡间距不得大于300mm,且每边不得少于2个,并用油灰填实抹光;如果采用橡皮垫,应先将橡皮垫嵌入裁口内,并用压条和螺丝钉加以固定。

3.7 安装斜天窗的玻璃,如设计无要求时,应采用夹丝玻璃,并应从顺流水方向盖叠安装,盖叠搭接的长度应视天窗的坡度而定,当坡度为1/4或大于1/4时,不小于30mm;坡度小于1/4时,不小于50mm,盖叠处应用钢丝卡固定,并在缝隙中用密封膏嵌填密实;如采用平板玻璃时,要在玻璃下面加设一层镀锌铅丝网。

3.8 如系安装彩色玻璃和压花玻璃,应按照设计图案仔细裁割,拼缝必须吻合,不允许出现错位松动和斜曲等缺陷。

3.9 玻璃砖的安装应符合下列规定:
3.9.1 安装玻璃砖的墙、隔断和顶棚的骨架,应与结构连接牢固。

3.9.2 玻璃砖应排列均匀整齐,图形符合设计要求,表面平整,嵌缝的油灰或密封膏应饱满密实。

3.10 阳台、楼梯间或楼梯栏板等围护结构安装钢化玻璃时,应按设计要求用卡紧螺丝或压条镶嵌固定;在玻璃与金属框格相连接处,应衬垫橡皮条或塑料垫。

3.1.1 安装压花玻璃或磨砂玻璃时,压花玻璃的花面应向外,磨砂玻璃的磨砂面应向室内。

3.12 安装玻璃隔断时,隔断上柜的顶面应有适量缝隙,以防止结构变形,将玻璃挤压损坏。

3.13 死扇玻璃安装,应先用扁铲将木压条撬出,同时退出压条上小钉子,并将裁口处抹上底油灰,把玻璃推铺平整,然后嵌好四边木压条将钉子钉牢,将底灰修好、刮净。

3.14 安装中空玻璃及面积大于0.65m2的玻璃时,安装于竖框中玻璃,应放在两块定位垫块上,定位垫块距玻璃垂直边缘的距离官为玻璃宽的 1/4,且不宜小于150mm。

安装窗中玻璃,按开启方向确定定位垫块位置,定位垫块宽度应大于玻璃的厚度,长度不宜小于25mm,并应符合设计要求。

3.15 铝合金框扇玻璃安装时.玻璃就位后,其边缘不得与框扇及其连接件相接触,所留间隙应符合有关标准的规定。

所用材料不得影响泄水孔;密封膏封贴缝口,封贴的宽度及深度应符合设计要求,必须密实、平整、光洁。

3.16 玻璃安装后,应进行清理,将油灰、钉子、钢丝卡及木压条等随平清理干净,关好门窗。

3.17 冬期施工应在已安装好玻璃的室内作业,温度应在正温度以上;存放玻璃的库房与作业面温度不能相差过大,玻璃如从过冷或过热的环境中运入操作地点,应待玻璃温度与室内温度相近后再行安装;如条件允许,要将预先裁割好的玻璃提前运入作业地点。

外墙铝
合金框、扇玻璃木宜冬期安装。

4.1 保证项目:
4.1.1 玻璃品种、规格、色彩、朝向及安装方法等必须符合设计要求及有关标准的规定。

4.1.2 玻璃裁割尺寸正确,安装必须平整、牢固,无松动现象。

4.2 基本项目:
4.2.1 油灰底灰饱满,油灰与玻璃、裁口粘结牢固,边缘与裁口齐平,四角成八字形,表面光滑,无裂缝、麻面和皱皮;
4.2.2 固定玻璃的钉子或钢丝卡的数量应符合施工规范的规定,规格应符合要求,并不得露出油灰表面。

4.2.3 木压条镶钉应与裁口边沿紧贴齐平,割角整齐,连接紧密,不露钉帽。

4.2.4 橡皮垫与裁口、玻璃及压条紧贴,整齐一致。

4.2.5 玻璃砖排列位置正确,均匀整齐,嵌缝应饱满密实,接缝均匀平直。

4.2.6 彩色玻璃、压花玻璃拼装的图案、颜色应符合设计要求,接缝吻合。

4.2.7 玻璃安装后表面应洁净,无油灰。

浆水、密封膏、涂料等斑污,有正反面的玻璃安装的朝向应正确。

5.1 凡已经安装完门窗玻璃的栋号,必须派专人看管维护,每日应按时开关门窗,尤其在风天,更应注意,以减少玻璃的损坏。

5.2 门窗玻璃安装后,应随手挂好风构或插上插销,防止刮风损坏玻璃,并将多余的破碎的玻璃及时送库或清理干净。

5.3 对于面积较大、造价昂贵的玻璃,宜在栋号交验之前安装,如需要提前安装时,应采取妥善的保护措施,防止损伤玻璃而造成损失。

5.4 玻璃安装时,操作人员要加强对窗台及门窗口抹灰等项目的成品保护。

6.1 底油灰铺垫不严:用平指敲弹玻璃时有响声,如固定扇底油灰不严,则易出现这种情况。

应在铺底灰及嵌钉固定时,认真操作并仔细检查。

6.2 油灰棱角不整齐,油灰表面凹凸不平:最后收刮油灰时平要稳,到角部要刮出八字角,不可一次刮下。

6.3 表面观感差:油灰表面不光,有麻面、皱皮现象,防止此种现象就要认真操作,油灰的质量应保证,温度要适宜,不干、不软。

6.4 木压条、钢丝卡子、橡皮垫等附件安装时应经过挑选,防止出现变形,影响玻璃美观;污染的斑痕要及时擦净;如钢丝卡子露头过长,应事先剪断。

本工艺标准应具备以下质量记录:
7.1 玻璃和玻璃砖的出厂质量证明书和试验报告单。

7.2 油灰的产品合格证。

7.3 防锈漆及钢丝卡子、橡皮垫等附件应有出厂合格证。

7.4 质量检验评定记录。

相关文档
最新文档
