护栏工程监理细则

合集下载

护栏首件工程监理总结

护栏首件工程监理总结

护栏首件工程监理总结为更好加强对工程施工质量的管理,确保本工程优质、高效的建成,并根据宁宿徐高速公路工程建设指挥部关于对各分项工程实施首件工程认可制的精神要求,xx标项目部选用K24+214.6十老路分离式立交右幅外侧作为首件护栏工程。

该护栏于20xx年12月13日开始钢筋加工及安装,12月18日砼浇注结束。

具体监理总结如下;一、工程概况xx路分离式立交桥中心桩号K24+214.6,上跨越主线交角为83.3°,桥梁全宽12.0米,桥面净宽11.0米,斜桥正做。

采用20+2*25+20米预应力混凝土现浇连续箱梁桥。

桥梁总长为96.16米。

桥梁外侧设置组合式防撞护栏,护栏底宽0.5m。

二、现场主要监理人员1、结构监理工程师1名,结构监理员1名主要负责护栏模板、钢筋、砼各道工序的现场监理工作。

2、试验监理工程师1名主要负责进场原材料抽检试验、砼拌和前集料含水量试验、砼施工配合比、砼坍落度、砼试块抽检的现场监理工作。

三、监理程序流程1、原材料抽检试验护栏所用碎石来自xx本地、黄沙来自安徽明光、水泥采用xx本地的打石山水泥;钢筋采用沙钢钢材。

所有材料经项目部自检及监理抽检合格后方可使用,且必须备料充足。

2、钢筋加工及安装所用护栏钢筋经项目部自检和监理复核合格后,方可进行护栏钢筋加工及安装。

护栏钢筋成型后经过自检,报请结构监理工程师复验。

按设计图纸,护栏钢筋的长度、规格、钢筋数量及锈蚀情况,水平筋间距及搭接长度是否满足设计图纸和规范要求。

3、模板模板经项目部自检合格后报请结构监理工程师复验,主要检查模板的支立是否牢固、线条是否顺直、拼缝是否严密及钢筋的保护层厚度、预埋钢板的尺寸及位置是否准确及模板尺寸是否符合设计图纸要求等项目。

4、砼浇筑在模板验收合格后,由项目部试验技术员和试验监理工程师经过现场试验测定各种原材料的含水量,根据试验配合比来确定砼施工配合比,再由拌和楼拌制砼,通过砼搅拌车运输砼,主要检查砼的和易性及坍落度,必须严格控制砼坍落度在7~9cm,浇筑时是否分层等项目。

护栏防护工程施工(3篇)

护栏防护工程施工(3篇)

第1篇一、施工准备1. 项目立项:根据国家及地方相关政策,项目单位需向相关部门申请立项,获得批准后方可进行施工。

2. 施工方案编制:根据项目实际情况,编制详细的施工方案,包括施工组织设计、施工工艺、施工顺序、施工进度安排等。

3. 人员培训:对施工人员进行岗前培训,确保施工人员掌握护栏防护工程施工的相关知识和技能。

4. 材料设备准备:根据施工方案,准备所需的各种材料、设备,如波形护栏、立柱、连接件、锚固件等。

二、施工工艺1. 测量放样:根据设计图纸,对施工现场进行测量放样,确定立柱位置。

2. 钻孔、锚固:在立柱位置钻孔,安装锚固件,确保立柱稳固。

3. 立柱安装:将立柱插入钻孔,调整垂直度,确保立柱垂直。

4. 波形护栏安装:将波形护栏板放置在立柱上,用连接件固定,确保波形护栏板与立柱连接牢固。

5. 立柱与地面连接:将立柱与地面进行连接,确保立柱稳定性。

6. 安全防护措施:在施工过程中,设置安全警示标志,确保施工人员及过往行人的安全。

三、质量控制1. 材料检验:对进场的材料进行检验,确保材料质量符合设计要求。

2. 施工过程检验:在施工过程中,对施工质量进行检验,确保施工质量达到设计标准。

3. 隐蔽工程验收:对施工过程中的隐蔽工程进行验收,确保施工质量。

4. 工程竣工验收:在工程完工后,组织竣工验收,确保工程质量。

四、施工安全1. 施工现场安全防护:在施工现场设置安全防护设施,如安全网、防护栏等,确保施工人员及过往行人的安全。

2. 施工人员安全培训:对施工人员进行安全培训,提高安全意识。

3. 施工现场管理:加强施工现场管理,确保施工过程安全有序。

4. 应急预案:制定应急预案,应对突发事件,确保施工安全。

总之,护栏防护工程施工是一项复杂的系统工程,需要严格按照施工方案、施工工艺和质量控制要求进行。

在施工过程中,注重施工安全,确保工程质量和进度,为人民群众创造一个安全、舒适的出行环境。

第2篇标题:护栏防护工程施工,筑牢安全防线正文:随着我国经济的快速发展,道路交通事业也取得了显著成果。

安全监理细则

安全监理细则

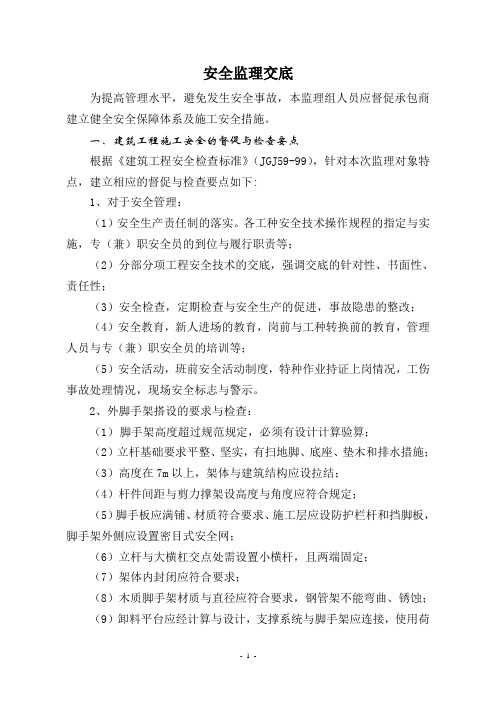

安全监理交底为提高管理水平,避免发生安全事故,本监理组人员应督促承包商建立健全安全保障体系及施工安全措施。

一、建筑工程施工安全的督促与检查要点根据《建筑工程安全检查标准》(JGJ59-99),针对本次监理对象特点,建立相应的督促与检查要点如下:1、对于安全管理:(1)安全生产责任制的落实。

各工种安全技术操作规程的指定与实施,专(兼)职安全员的到位与履行职责等;(2)分部分项工程安全技术的交底,强调交底的针对性、书面性、责任性;(3)安全检查,定期检查与安全生产的促进,事故隐患的整改;(4)安全教育,新人进场的教育,岗前与工种转换前的教育,管理人员与专(兼)职安全员的培训等;(5)安全活动,班前安全活动制度,特种作业持证上岗情况,工伤事故处理情况,现场安全标志与警示。

2、外脚手架搭设的要求与检查:(1)脚手架高度超过规范规定,必须有设计计算验算;(2)立杆基础要求平整、坚实,有扫地脚、底座、垫木和排水措施;(3)高度在7m以上,架体与建筑结构应设拉结;(4)杆件间距与剪力撑架设高度与角度应符合规定;(5)脚手板应满铺、材质符合要求、施工层应设防护栏杆和挡脚板,脚手架外侧应设置密目式安全网;(6)立杆与大横杠交点处需设置小横杆,且两端固定;(7)架体内封闭应符合要求;(8)木质脚手架材质与直径应符合要求,钢管架不能弯曲、锈蚀;(9)卸料平台应经计算与设计,支撑系统与脚手架应连接,使用荷载应有限定标牌。

3、基坑支护的安全检查:(1)应有支护方案,深度超过2m者,应设临边防护措施,放坡开挖时安全边坡应符合规定;(2)基坑施工应有排水措施;(3)基坑坑边荷载,如积土、料具堆放和机械设备等距槽边距离应满足设计规定;(4)基坑应上下通道,基坑支护应进行变形监测,土方开挖应按操作要求,作业环境应符合规定。

二、文明施工的检查文明施工检查包括现场围护、封闭管理、施工场地安排、材料堆放、现场住宿与防火、现场治安综合治理、施工现场标牌、生活设施、保健急救及社区服务等。

四口五临边及其防护监理细则

四口五临边及其防护监理细则

xxxx工程(四口五临边安全防护)监理实施细则编制人:审批人:编制单位:xxxxxxxxx编制日期:2024年 2 月15 日目录一、工程概况 (1)二、编制依据 (1)三、专业工程特点 (1)四、监理工作流程 (6)五、监理工作要点 (7)六、监理工作方法及措施 (9)七、四口五临边安全防护监理管理制度 (11)一.工程概况1、工程名称:xxxxxxxx2、工程地点:xxxxxxxx3、建设单位:xxxxxxxx4、设计单位:xxxxxxxx5、监理单位:xxxxxxxx6、施工单位:xxxxxxxx根据本项目实际情况填写工程概况内容,一般施工合同或监理合同里面有这方面的内容,摘抄过来。

二、编制依据2.1《中华人民共和国建筑法》;2.2《中华人民共和国安全生产法》;2.3《建设工程安全生产管理条例》;2.4《建筑施工安全技术统一规范》GB50870-20132.5中国监理协会《房屋建筑工程监理工作标准(试行)》2020年2.6 《建设工程监理规范》GB/T50319-20132.7《建筑施工安全检查标准》JGJ59-20112.8 《建筑施工高处作业安全技术规范》JGJ80-20162.9 《建筑与市政工程施工现场安全卫生与职业健康通用规范》GB55034-20222.10 《建设工程安全文明施工标准》SJG46-20232.11 经批准的施工组织设计、专项施工方案;2.12 经批准的监理规划、安全监理规划三、专业工程特点xxxx工程施工阶段“四口五临边”及其安全防护工作,伴随着整个建筑主体结构施工过程,分布到每个施工楼层和通道,经历整个施工过程和全部作业面,量大面广周期长,其特点如下:3.1 “四口”及其安全防护措施特点“四口”,指的是建筑主体工程施工过程中的预留洞口、电梯井口、通道口、楼梯口的防护。

其特点包括:•防护措施:需要采取相应的防护措施,以避免发生人员高处坠落事故和物体打击伤害,如预留洞口按规范要求设置单层单向预铺钢筋、铺设盖板,根据洞口大小按规范要求设置防护栏杆,涉及临空面需要设置临边防护,按规范要求设置防护栏杆、安全网等。

临边、洞口、高处作业安全监理细则范文(三篇)

临边、洞口、高处作业安全监理细则范文(三篇)

临边、洞口、高处作业安全监理细则范文临边、洞口和高处作业是建筑施工中较为危险的作业环节,为了确保施工作业过程中的安全,特制订本安全监理细则。

一、作业前准备1. 操作人员应接受岗前培训,并持有相关的作业资格证书。

2. 负责监督作业现场的人员应熟悉作业场所的地形、地貌,了解相关工艺和作业规程。

3. 作业前应检查所使用的工具、设备和安全防护用品的完好情况,确保其正常使用。

二、临边作业安全监理细则1. 在进行临边作业前,必须设置可靠的防护措施,如围栏、警示带等,确保作业现场的安全。

2. 所有参与临边作业的劳动者必须佩戴安全带,并进行防坠器的正确使用和固定,以防止坠落事故发生。

3. 临边作业现场应张贴明显的安全警示标志,提醒作业人员注意安全。

4. 临时搭设的临边作业平台必须符合规范要求,结构牢固,材料可靠,有防滑措施,并进行定期检查和维护。

5. 临边作业现场应设立专人进行监督和管理,及时发现和处理作业现场存在的安全隐患。

三、洞口作业安全监理细则1. 洞口作业前必须进行安全检查,确保洞口结构安全稳定,材料完好。

2. 洞口作业现场应设置警示标志,防止其他人员误入作业区域。

3. 洞口附近应设置可靠的安全围栏或警示带,防止人员误入或坠落。

4. 洞口作业人员应严格按照操作规程进行作业,禁止在洞口附近离开岗位或进行危险行为。

5. 洞口作业人员应佩戴防护用品,如安全帽、防护手套等,并设有专人进行安全监督。

四、高处作业安全监理细则1. 在进行高处作业前,必须进行详细的作业方案编制和安全评估,确保作业过程安全可控。

2. 高处作业现场应设立临时安全防护设施,如安全围栏、安全网等,以防止坠落事故发生。

3. 进行高处作业的人员必须佩戴安全帽,防滑鞋,并正确使用安全绳、安全带等防坠器具。

4. 高处作业现场应设置观察点,负责监督和指导作业人员的安全作业。

5. 对高处作业现场进行定期巡查,及时发现并解决安全隐患。

综上所述,临边、洞口和高处作业的安全监理细则是为了确保施工作业过程中的安全。

高空作业安全监理细则

高空作业安全监理细则

奉贤海湾国际名苑项目工程(高空作业安全控制监理实施细则编制:审批:上海浦东新区建设监理有限公司二0一0年七月目录1.高处作业安全基本规定2.临边与洞(孔口作业安全实施控制细则2.1临边防护2.1.1防护栏杆的设置2.1.2防护栏杆的选材2.1.3构造要求2.2洞(孔口防护2.22一般规定2.2.3构造要求3.攀登与悬空作业安全实施控制细则3.1攀登作业3.1.1登高用电梯的使用要求3.1.2钢结构安装用登高设施的防护要求3.2悬空作业3.2.1构件吊装与管道安装3.2.2钢筋绑扎3.2.3混泥土浇筑3.2.4悬空门窗作业4.操作平台与交叉作业安全实施控制细4.1操作平台作业4.1.1移动式操作平台4.1.2交叉作业防护4.2一般要求4.2.1安全网一、定义:凡在坠落高度基准面2M以上(含2M,有可能坠落的高处进行作业,均称为高处作业。

例如建筑施工中的临边、洞口、攀登、悬空、操作平台与交叉作业等,包括室外的施工作业所遇到的坑、沟、洞和槽,都可以形成高处作业的状态与环境。

二、进行高处作业时,施工单位应根据具体施工现场情况制订出相的安全防护技术措施,其要求大致有以下几个方面:1、凡在坠落高度基准面2M以上(含2M位置进行的作业,应使用脚手架、吊驾、梯子、脚手板、防护围栏、挡脚板和安带等。

2、作业前,应认真检查所用的安全设施是否坚固、牢靠。

高处作业所用工具、材料严禁投掷,上下立体交叉作业却有需要时,中间须设施。

3、高处作业人员严禁骑座在脚手架的栏杆上或踏在、骑在未安装牢固的设备、管道、模板或其他构件上。

4、高处作业应设置可靠扶梯,作业人员应沿着扶梯上下,不得沿着立杆或栏杆攀登。

5、在雪天应采取防滑措施,当风速在10.M/s以上和雷电、暴雨、大雾等气象条件下,不得进行露天高处作业和吊装作业。

6、夜间进行高处作业,必须有足够照明,楼梯、空洞等处应设明显的标志。

7、非有关人员未经领导批准,不得攀登高处。

高处作业人员与地面设联系信号或通信装置,并指定专人负责。

交通安全设施监理细则范文(三篇)

交通安全设施监理细则范文第一章总则第一条为了加强对交通安全设施建设工程的监理,确保交通安全设施建设工程质量,提高道路交通安全水平,保障人民群众生命财产安全,制定本细则。

第二条本细则适用于交通安全设施建设工程的监理。

第三条交通安全设施建设工程监理应遵循安全、规范、公平、公正的原则,保证工程施工质量、时间节点和成本控制。

第四条监理机构应具备相应的综合管理和专业技术能力,依法取得监理业务资质,并由相关主管部门进行监管。

第五条监理机构应建立健全监理体系,确定监理方案,明确监理职责和监理方法,并有资质的监理人员进行监理工作。

第六条监理机构应保证监理人员独立、公正、客观地进行监理工作,不得有利益输送、泄露工程商业秘密等违法行为。

第七条监理机构应当对交通安全设施建设工程实行日常监理、阶段性监理、竣工验收监理等监理方式,确保整个工程过程的质量控制和安全管理。

第二章监理范围和要求第八条监理工程的范围应包括但不限于以下内容:(一)道路交通设施的修建、改造、拓宽工程监理;(二)交通标志标线的设置和调整监理;(三)交通信号灯、监控摄像头、护栏等设施的安装和调试监理;(四)交通设施维护工程的监理;(五)交通设施拆除工程的监理;(六)其他与交通安全设施有关的工程监理。

第九条监理机构应当按照国家相关法律法规的要求,对交通安全设施建设工程进行监理,对施工方进行合同管理、工程质量检查、安全生产监督,确保工程的安全、质量和进度。

第十条监理机构应当按照工程建设法规的要求,及时发现并整改工程施工中的违法行为。

第十一条监理机构应定期向建设单位提供监理报告,推动施工进度,跟踪工程质量,发现问题及时处理,并提出合理化建议。

第十二条监理机构应当对交通安全设施建设工程的竣工验收提供监理证据,确保工程质量达到设计要求。

第三章监理工作的流程和要求第十三条交通安全设施建设工程的监理应当按照以下流程进行:(一)签订监理合同:监理机构与建设单位签订监理合同,明确监理工作的范围、职责和费用等事项。

栏杆安装工程操作管理规程

栏杆安装工程操作管理规程为了更好的完成栏杆安装工程,明确各单位职责及工作标准,特编制阳台栏杆安装各阶段管理规程如下:一、建设单位:a)根据工程进度控制计划,进行栏杆的采购,并明确栏杆工程的起、止时间;b)定标后,与栏杆厂家进行栏杆样式、型材、零部件的封样工作;c)施工过程中严禁各方用酸性液体接触栏杆;二、监理1.组织召开栏杆工程的专题会议,明确总分包责任及相应技术要求;2.审核栏杆厂家的施工方案及备料、生产、安装进度计划;3.按合同及相应生产工艺要求,对栏杆的生产加工进行跟踪管理、检查;着重检查栏杆的制作尺寸误差、焊缝饱满度、除锈、酸洗淋化、是否整体镀锌、喷塑质量;4.按合同及相应验收规范,对每批进场栏杆进行抽检;a)栏杆表面应无除锈工艺时严重的打磨痕迹,无焊缝不饱满情况;b)喷塑面层是否有严重破损情况,喷涂厚度是否均匀,无淋挂、起皱或起色、色泽应均匀;c)木扶手无翘曲、无通节;d)至少按1%比例且不少于2件对分批进场成品进行破损检查,主要检查栏杆整体镀锌质量是否符合设计要求;5.按相关技术标准、规范要求,对栏杆安装质量进行检查:a)预埋件埋设是否符合尺寸、强度要求;b)固定件与预埋件应满焊连接,焊接处无夹渣、焊瘤、虚焊等现象;c)膨胀螺栓是否为M10不锈钢规格;螺栓入实心结构不含砂浆层厚度和外墙面砖厚度深度是否大于30mm;d)栏杆挂片安装是否满足通线的美观要求;e)木扶手固定为沉头螺丝;木扶手需要拼接时,必须在立挺连接片处拼接,并满足美观要求;f)栏杆厂家安装完每片栏杆后,及时用塑料布进行成品保护,并及时维护、拆除成品保护措施;g)分段工程开放前或移交业主前,及时对栏杆表面灰尘、杂质进行清理工作;6.总包单位对栏杆工程应给予的现场配合工作:a)按工期要求及时提供条件,满足栏杆量尺要求;如由于工期限制,无法及时提供成活作业面,则需要提前弹“成活面”线,让栏杆厂家量尺;且保证施工后实际线位与“成活面”线误差不超过±2mm;b)提供栏杆成品可合理摆放的场地,提供临近栏杆安装作业面的施工电源;c)合理安排垂直运输工具,便于栏杆厂家运输物料;7.负责质量分析跟踪;施工过程中及时组织按楼、楼层或单元组织总包、栏杆厂家进行成品、半成品移交工作,并在移交验收单上签字确认;8.如上述各方出现违反上述要求及相应合同规定,监理有权对责任方进行相应金额的处罚;如存在影响工程质量、进度等问题,监理单位未组织、协调、管理,则对监理单位承担200-500元/日的违约金处罚;三、总包:1、单位工程开工后15日内,向监理及建设单位上报栏杆预埋件进场计划及栏杆进场安装计划;2、按栏杆进场安装计划,提前3日向监理单位提交栏杆安装土建基础条件报验单,积极参与监理组织的查验,并立即落实监理书面提出的整改问题;3、根据相应要求埋设预埋件,并满足预埋件的强度要求栏杆预埋件由铁艺厂家制作;4、栏杆零部件进场后,总包单位负责在场区提供堆放场地;栏杆安装过程中,总包将免费提供安装单位临时用电,并提供垂直运输配合;5、栏杆连接板焊接完成后,总包单位负责对栏杆固定件周围进行抹灰粘砖处理,使固定螺栓下部的连接钢板埋入抹灰瓷砖层以下;6、栏杆完全安装完成后,总包有责任对成品栏杆进行验收并接受成品移交,负责成品保护,如发生成品破坏,负责按价赔偿;7、如出现违反上述要求及相应合同规定的,监理有权对责任方进行1000—5000元不等的处罚;四、铁艺厂家:1.对照土建施工图纸和栏杆安装技术要求,对施工图纸进行确认,着重核对从可塌面计算,栏杆高度是否满足规范要求,以及栏杆立杆间距不应大于110mm;并为结果负责;2.对栏杆图纸进行二次设计,着重验算栏杆结构强度、固定方式、固定强度等;3.栏杆酸洗淋化和整体镀锌前3天,书面通知甲方现场工程师和监理到厂内进行质量检查,否则甲方、监理有权不对此批次栏杆进行验收;4.按照设计图纸要求,制作预埋件,并提供给总包单位,以书面形式向总抱单位明确预埋件的施工要求,并现场协助配合总包单位做好预埋件的预埋工作;5.积极参与监理组织的栏杆安装工程基础条件移交查验,并有义务协助监理确认整改后问题是否合格;6.按合同及相应要求安装栏杆:a)按图纸加工、安装栏杆、栏杆扶手;b)固定件与预埋件焊接牢固,并满足尺寸、位置要求;c)每片栏杆安装牢固,按要求安装螺栓的加强垫、防松垫片;d)栏杆安装完成后,及时进行成品保护工作,并及时维护成品保护措施;e)室内完成三遍大白后,安装室内窗护栏;7.栏杆固定后,对总包抹灰收口工程进行检查,并对栏杆根部或连接焊板四周与抹灰或瓷砖交接收口处进行打胶密封防水处理;8.栏杆栏杆安装过程中,安装单位必须遵守施工现场安全用电及安全防护要求,拆除原有临边防护后必须立即完成栏杆安装并固定牢固,替代原有防护设施;9.如出现违反上述要求及相应合同规定的,监理有权对责任方处以1000—5000元不等的处罚;。

园绿化工程监理细则(绿化部分)

绿化工程监理细则(绿化部分)一、xx绿化工程的特点:我公司承担监理范围的本园林绿化工程是2003年重点工程,也是塑大城市的一项形象工程具有任务紧,工程任务紧,工程量大,质量要求高的特点,具体绿化工程主要特点如下:1、以树种多(109种),类型为(乔、灌、草、果、桑等),片林多和自然式栽植为主线,以小品景观建筑衬托在绿色之中给人以回归自然的舒适感觉,构成本施工区绿化工程的特点。

2、地形狭长,土层较薄,土壤PH值较高,前期土方工程较大造成了绿化工程推迟到6、7月份植物生长季节栽植,因此控制前期土方工程进度,是绿化效果好坏的主要前提。

3、错季栽植树木是本工程绿化的主要特点,因此采取必要的措施和加大监理力度是苗木成活的主要关键。

4、抗旱保水是干旱地区绿化种植的主要特点,也是本工程监理的注意要点和采取措施的主要依据。

二、监理工作的流程:1、工程流程:2、化施工操作流程图(见附表)。

3、要是工程质量控制流程的监理如下:三、监理工作的控制要点及目标值根据“城市绿化工程施工和验收规范”和“天津市城镇绿化技术规程”把好每一道工序,前期工序自把好关后,再进行下一道工序主要控制要点如下:四、监理工作的方法入措施:我们在熟悉图纸和有关法规、规范后、控制工程质量、工期、工程量、协调建设单位与工程建设等有关各方关系。

本着“预防为主,跟踪到位”的原则。

科学地、客观地、慎重地,做到提—的观点有理、有据、再发各种指令,以控制目标的按约实现。

认真参加和组织各种会议,保证各方经常沟通,按期总结效果,分析问题,并将下一步应解决的问题通报建设单位和有关方。

对工程合同的履行和管理过程中的信息,资料,要进行监督管理。

(一)方法:首先监理人员严格按照监理程序开展工作,按照各项相关的规范、规程、标准对质量、进度、计量等进度严格把关、对关键部位、关键工序进行旁站、在施工过程中经常地进行巡视和检查。

见证取样频率100%,现场使用仪器,设备检查100%,隐蔽工程检查100%。

路面施工安全监理细则(5篇)

路面施工安全监理细则1、底基层施工安全(1)消解石灰时,不得在浸水的同时边投料边翻拌,人员应远避,以免烫伤;(2)沿路肩堆放的石灰消解时,应慢洒水或泼水,操作人员应站在上风处;(3)装卸、撒铺及翻动粉状材料时,操作人员应站在上风处,轻拌轻翻以减少粉尘,并应佩戴口罩或其他防护用品。

装卸石灰时尽量避免在大风天气下进行。

2、沥青路面施工安全(1)安全防护①从事沥青作业人员,皮肤外露部分均需涂抹防护药膏;②沥青操作工的工作服及防护用品,应集中存放,严禁穿戴回家和存入集体宿舍。

(2)沥青加热安全①加热炉使用前必须进行耐压试验,水压力应不低于额定工作压力的两倍;②对加热炉及设备应作全面检查,各种仪表应齐全完好。

泵、阀门、循环系统和安全附件应符合技术和安全要求,超压、超温报警系统应灵敏可靠;③必须经常检查循环系统有无渗漏、振动和异声,定期检查膨胀箱的液面是否超过规定,自控系统的灵敏性和可靠性是否符合要求,并定期清除炉管内的积尘。

(3)沥青撒布车作业安全①检查机械、撒布装置及防护、防火设备是否齐全有效;②满载沥青的撒布车应中速行驶。

遇有弯道、下坡时,应提前减速,尽量避免紧急制动。

行驶时严禁使用加热系统;③驾驶员与机上操作人员应密切配合,操作人员应佩戴齐全防护用品,注意自身安全。

作业时,在喷洒沥青方向____米内不得有人停留;④沥青撒布施工现场严禁使用明火。

(4)碎石撒布车施工安全①撒布碎石时撒布机车速要稳定,不允许在撒布过程中换挡;②撒布机在工作过程中,可以与自卸汽车刚性连接,边撒布边倒料,也可以停止行走和撒布,待自卸汽车卸料完毕后再进行撒布,应防止自卸汽车碰撞撒布机;③禁止撒布机自行长途转移;④撒布机在工作过程中要布置警戒人员,注意行人和车辆,以防发生碰撞和碎石飞溅伤人事故。

(5)沥青混和料拌和站作业安全①沥青混和料拌和站的各种机电设备,在运转前均需由机工、电工、电脑操作人员进行仔细检查;②机组投入运转后,各部门、各岗位人员都要随时监视各部位运转情况,不得擅自离岗;③运转中严禁非作业人员靠近各种运转机构。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

护栏工程施工监理细则
1、工厂制作控制重点:
①用于护栏制作的设备是否满足本工程要求。

②护栏所用材料是否符合规范标准。

③护栏工厂制作厂内应配备常用于护栏制作的设备:锯床、钻床、冲床、压滚机、压力机、组合模具、镀锌槽、吹锌机、酸洗池等。

④护栏用钢材:
a、立柱、护栏板、横隔梁、端头梁应符合GB700-88,普通碳素结构钢(Q235)
屈服点不应小于235MP
a,抗拉强度不小于400 MP

范围内,延伸率26%。

b、热扎无缝钢管其抗拉强度不小于400MP
a,屈服点小于250MP

,伸长
率不大于20%。

c、高强度螺栓、螺母、垫圈应符合国家GB3632-3633-83规定,高强度螺栓、螺母、垫圈其材料为45号钢或20MnTib钢,屈服点不小于990 MP

,抗
拉强度不应小于1100 MP

,延伸率不大于或等于10%,收缩率42%,洛氏硬度34-40,螺母宜选用35号钢制成,其物理化学性能应符合GB699的规定。

⑤制作过程中立柱、护栏板、横隔梁、端头梁的下料尺寸、对孔眼位置和标准件的配合是否顺畅吻合。

⑥钢结构件及焊接是否满足设计规范要求,焊缝是否饱满、平顺、美观,钢结构件是否存在锈蚀、有明显缺陷等情况,不合格的产品不准进入下道工序。

查验镀锌过程中,酸洗、烘干、镀锌等工序是否满足设计要求,查验合格成品厂内保管情况。

⑵常见通病防治:
①立柱、护栏板、横隔梁、端头工厂制作过程中,查验下料尺寸,板材厚度,钢管内外直径、臂厚是否符合图纸设计要求,材料是否锈蚀严重,有明显缺陷的不合格材料不准进入下道工序。

查验半成品和首件配合的孔眼是否正确,首件应在工厂中进行组装,来判定立柱、护栏板、横隔梁、端头之间的配合是否顺畅和符合设计要求,焊接、焊缝要平顺、饱满、美观,并经常对半成品、成品件进行抽查。

②钢构件经查合格后进行热浸镀锌处理,镀锌前,应检查酸洗池中含酸浓
度,镀锌槽中的锌是否符合GB470-83“锌锭”中所规定的0号或1号锌,检查经过酸洗待镀的钢构件表面应无返潮、脏、锈、鳞屑或其它类似污染物,注意锌槽中温度变化情况,镀锌成品件应无镀层不均匀,无淋挂,锌瘤、光洁度色差一致,没有疤斑,无明显缺陷,成品件无变形情况,锌层厚度应达到设计要求。

镀锌成品件工厂内保管,镀锌成品件应仓库保管,隔离地面,防止硫酸和其它污染等。

2、护栏安装控制重点:
护栏现场安装前,监理工程师认真审查承包人的施工组织设计,对施工所用设备是否符合本标段的要求,查验承包人的首件样品,并保留,以备检验每批次的质量是否和样品一致,查验并复核承包人的放样,特别对过桥、通道、涵洞、中央分隔带、开口、立交、平交等进行复测,查验立柱的安装深度、垂直、水平、平顺等项目。

①审查承包人进场设备能否满足本工程需要。

②对承包人的首件样品包括:立柱、护栏板、横隔梁、端头、托架、柱帽、高强度螺柱、螺帽、垫圈、活动护栏、活动护栏座进行全面检查,必要时根据设计要求进行荷载试验,首批样品批准后方可施工。

③监理工程师应了解承包人对护栏过桥、涵洞、通道、开口、立交平交、预埋立柱的放样情况。

④立柱是机械打入还是预埋,承包人均应做一段试验段,监理工程师对试验段进行全面检查合格后,再进行全线的施工。

立柱安装检验合格后,无质量问题,方可进行挂护栏板的安装及紧固螺栓等工作。

⑴常见通病防治:
①施工过程中监理工程师应经常对承包人的设备跟踪,查验打桩机、发电机、掘进设备的漏油现象,防止损坏和污染路面。

②监理工程师对承包人提供的首件样品保管好,并做好标记,以后所到施工现场的批件必须和首件样品一致,进入现场的产品必须报验手续齐全,经监理工程师抽检合格认可后,才能进行现场安装。

③立柱放样根据设计图纸进行放样,并以桥梁、通道、涵洞、中央分隔带、开口、立交、平交的等控制点来进行测距定位,可以利用调整段调整间距,并
用分配方法处理间距零头数、放样后调查每根立柱位置,如遇到地下管线、横向排水管、盲沟、泄水管等或涵洞、通道顶部埋土深度不足时,应调整某些立柱的位置,必要时改变立柱的方式。

中分带活动护栏基础开挖前,必须调查清楚通信管道走向和预埋管道深度,防止开挖损坏通信管道和管道内光缆,情况核实无误后,经监理工程师复查认可,才能进行护栏基础开挖。

④承包人立柱的首批成品件合格后,进行试验段的施工。

监理工程师应对试验段的立柱施工进行全过程跟踪,查验立柱安装应与图纸相符,并与道路线形相协调。

查验立柱的打入深度、垂直、水平、平顺、间距、高度。

立柱打入时,应精确定位,如打入过深时,不得将立柱拔出加以矫正,应须将其全部拔出待基础压实后再重新打入。

无法打入的立柱,可采用开挖钻孔埋设立柱。

预埋立柱时,回填土应用良好的材料并分层夯实,每层厚度不超过15cm,回填的压实度不应小于相邻原状土,岩石中的柱坑应用粒料回填夯实,铺有路面的路段,设置立柱时,柱坑从路基面层下5cm采用与路基相同的材料回填,分层夯实,余下的部分用与路面相同的材料回填并夯实。

有预埋孔的立柱填料(砼或砂浆)应根据图纸和有关规范标准执行,立柱不应由于采用打入法施工而出现任何可见的变形、裂缝或镀锌层损坏,较轻的损坏可以用冷镀锌化合物予以修复,过度损坏的立柱都应拆除,立柱安装后,其水平方向和竖直方向应与道路线形相适应,平顺,护栏的连接螺栓中心,相对于路缘石顶面或路面的平均高度按设计图纸要求,检查护栏板的变形情况是否在规定范围内,检查合格后,再进行护栏板的安装,护栏板安装过程中,护栏板应轻拿轻放,不准损坏路面、标线、或其它设施。

护栏板是通过拼接螺栓相互拼接,连接螺栓、拼接螺栓不宜过早拧紧,以便在安装过程中利用护栏板的长圆孔时进行调整,使其形成平顺的线形,避免局部凸凹,护栏板的顶面与路面竖曲线相协调,当护栏的线形认为比较满意时,查验每根螺栓是否下槽后方可拧紧螺栓。

⑤活动护栏的基础应在路面铺装前施工完毕,开挖时注意不得破坏通讯设施,基础预埋管件应采取保护措施,防止落物进预埋管件,预埋管件安装应使其垂直地面与线形相协调,不得凸凹和扭曲,应易于拔出和重新插入。

⑥紧急电话开口处应安装端头梁,并进行锚固,端头锚固主要包括钢丝绳、锚固件和砼基础。

桥梁护栏与路基护栏的连接应根据设计图纸要求相连接。


基础相连接的护栏必须待砼强度达50%以上才能拧紧螺栓,基础砼应符合规范要求。

⑦立柱机械打入时,如遇路基坚硬,无法打入,要求承包人采取开挖(30cm),并增加大型号的液压打桩机。

NH-LS31标
护栏安装施工工序检查、质量控制要点
护栏施工监理流程图
江苏省高速公路市段工程项目
承包单位合同号
监理单位江苏交通工程咨询监理有限公司编号
中间检验申请单
A-10
江苏省高速公路市段工程项目
承包单位合同号
监理单位江苏省交通工程咨询监理有限公司编号
施工放样报验单
A-4
江苏省高速公路市段工程项目
承包单位合同号
监理单位江苏省交通咨询监理有限公司编号
波形梁护栏现场质量检验报告单
c-3-1
承包人:年月日
江苏省高速公路市段工程项目
承包单位合同号
监理单位江苏交通工程咨询监理有限公司编号
波形板、护栏立柱工程安装质量检查表
桩号D-305
检查者:单位:日期:
江苏省高速公路市段工程项目
承包单位合同号
监理单位江苏省交通咨询监理有限公司编号
分项工程现场检测记录表
C-1-33
江苏省高速公路市段工程项目
承包单位合同号
监理单位江苏交通工程咨询监理有限公司编号
中间检验申请单
A-10
承包单位合同号
监理单位江苏省交通工程咨询监理有限公司编号
施工放样报验单
A-4
承包单位合同号
监理单位江苏省交通咨询监理有限公司编号
混凝土浇筑申请报告单
c-2-6
江苏省高速公路市段工程项目
承包单位合同号
监理单位江苏省交通咨询监理有限公司编号
混凝土基础现场质量检验报告单
c-2-10
承包人:年月日
江苏省高速公路市段工程项目
承包单位合同号
监理单位江苏省交通咨询监理有限公司编号
分项工程现场检测记录表
C-1-33
江苏省高速公路市段工程项目
承包单位合同号监理单位江苏交通工程咨询监理有限公司编号
活动护栏安装质量检查表
江苏省高速公路市段工程项目
承包单位合同号
监理单位江苏交通工程咨询监理有限公司编号
中间检验申请单
A-10
江苏省高速公路市段工程项目
承包单位合同号
监理单位江苏省交通咨询监理有限公司编号
视线诱导标现场质量检验报告单
c-3-4
承包人:年月日
江苏省高速公路市段工程项目
承包单位合同号
监理单位江苏省交通咨询监理有限公司编号
分项工程现场检测记录表
C-1-33
江苏省高速公路市段工程项目
承包单位合同号
监理单位江苏省交通工程咨询监理有限公司编号
工程报验单
A-11
江苏省高速公路市段工程项目
承包单位合同号
监理单位江苏交通工程咨询监理有限公司编号
中间计量表
E-13。
