铁路简支T梁预制施工工艺及方法

合集下载

T梁预制方法、施工工艺、施工要点和注意事项

T梁预制方法、施工工艺、施工要点和注意事项

1施工方法、施工工艺、施工要点和注意事项1.1施工方法1.1.1钢筋加工及安装T梁钢筋工程按照结构位置可分为肋板钢筋、横隔板钢筋、翼板钢筋三大部分。

采用在钢筋场集中下料加工,肋板及横隔板钢筋安装通过胎架辅助进行准确安装,然后用肋板钢筋笼吊装桁架结合龙门吊吊入模板内,最后在顶部进行翼板钢筋绑扎安装。

1.1.2波纹管定位及安装梁肋钢筋安装的同时,根据胎架标尺在梁肋环形筋上焊接波纹管定位筋,然后进行波纹管安装,最后采用U形筋卡紧波纹管,并与梁肋环形钢筋焊接牢固。

1.1.3模板设计及安装T梁模板由肋板模板、梳形模板和堵头模板三个部分组成。

由专业厂家加工生产,运送到施工现场后,进行打磨试拼合格后,方可投入使用。

在肋板钢筋笼安装时,用人工结合龙门吊进行肋板模板支设,并涂抹脱模剂,待吊入钢筋笼后,进行安装堵头模板及梳形模板,顶板钢筋安装完成后,最后用泡沫胶对模板接缝及穿孔处进行圭寸堵。

1.1.4混凝土施工经检验钢筋及模板各项指标符合要求后,进行混凝土浇筑施工。

混凝土采由2号拌合站集中拌合,罐车运送至现场,由人工、料斗结合小龙门吊按顺序进行纵向分段,横向分层浇筑。

浇筑完成后,混凝土初凝之前,进行梁顶拉毛处理。

最后,用土工布覆盖洒水养生。

1.1.5模板拆除待混凝土强度达到2.5MPa时,进行模板拆除。

拆除时,先进行梳形模板拆除,再进行梁端堵头模板拆除,最后进行梁肋模板拆除(横隔板底模不拆)。

拆除完成后,横隔板底模用方木结合楔形块进行支撑,并对梁端进行凿毛处理。

1.1.6混凝土养生模板拆除完成后,在梁肋两侧贴塑料薄膜,翼缘板环形钢筋上悬挂喷淋管,进行喷淋养生;顶板采用土工布覆盖洒水养生。

养生周期不得少于7d。

1.1.7预应力系统施工待混凝土强度达到设计强度的90%且混凝土龄期不小于7d,弹性模量达到90%t,方可张拉。

进行预应力钢束张拉施工。

首先进行钢绞线整体穿束,然后安装锚具进行张拉。

张拉时,采用智能张拉设备结合千斤顶支撑架和手拉葫芦进行张拉。

铁路T梁预制施工方法及工艺

铁路T梁预制施工方法及工艺

铁路T梁预制施工方法及工艺根据本项目设计图纸,在本标段联络线中:肖家大桥、社门范家特大桥、丁家村特大桥、联络线禾水特大桥中上部结构采用24m、32m预制T梁,全线共预制T梁99孔。

(1)制梁设备及工装模板:模板分底模、外侧模和端模以及桥面挡板等配件。

张拉设备:包括预应力张拉千斤顶、油泵等。

混凝土设备:主要有微机自动控制搅拌站、混凝土输送泵、混凝土振捣设备、龙门吊、砂石输送带等。

钢筋设备:钢筋切断机、无齿锯、钢筋调直机、钢筋弯折机、电焊机、对焊机等。

吊装设备及滑移设备:龙门吊、卷扬机、整体滑模滑车、滑模轨道、横移滑道等。

主要试验和检测设备:压力试验机、万能材料试验机、恒温养护箱、水泥软练设备一套、混凝土养护箱、硬度仪、静载试验设备等。

其它:汽车吊、载重汽车、翻斗车、变压器、发电机、锅炉等。

(2)钢配件的加工与安装钢配件:指支座板、联结铁、支承垫板。

钢配件应严格按设计的材质、尺寸及工艺要求加工,经检验合格后,方准予以使用。

钢配件在搬运中,严禁抛掷、摔砸、倾倒,以免变形,影响安装使用。

钢配件应安装牢固、位置准确、与模板密贴,保证浇筑混凝土时配件周围不漏浆。

支座板的加工应符合桥梁设计图及相应支座图的要求,预埋钢筋与支座板焊接时,应采用胎卡具预留反拱法施焊,以尽量减少焊接翘曲变形。

(3)钢筋的制作与安装钢筋制作参照整孔箱梁钢筋施工章节,此处不做叙述。

钢筋骨架在绑扎就位前,应先检查底模板。

涂刷隔离剂,安装好支座钢板,在确认底模板与支座板尺寸位置符合要求后,方可画线绑扎。

为了加快桥梁生产速度,设计3套钢筋绑扎胎卡具,可预先在胎卡具上把梁体及桥面钢筋绑扎好,再利用龙门吊吊装钢筋骨架到生产台座上,调整、安装到钢筋骨架验收标准。

钢筋骨架制作必须严格遵照图纸规定尺寸和钢筋编号,在底模板或胎卡具标明位置,再布筋绑扎。

钢筋骨架绑扎好后,用撬棍从下缘箍筋处横向将钢筋骨架逐段细心抬起,在下缘箍筋、蹬筋和纵向拉筋交叉处,垫以水泥砂浆垫块,其位置须相互错开、分散布置,间距以80cm 为宜,距跨中截面至少0.5m;并在腹板蹬筋上卡入砂浆短撑块并绑扎,以保证腹板厚度及蹬筋位置的准确。

预应力混凝土简支t梁施工方案及流程

预应力混凝土简支t梁施工方案及流程

预应力混凝土简支t梁施工方案及流程范本一:预应力混凝土简支t梁施工方案及流程1. 基本概述1.1 工程背景1.2 工程目标1.3 施工原则2. 施工准备2.1 设计文件审查2.2 材料采购准备2.3 机械设备准备2.4 施工人员培训3. 施工方案3.1 基础准备工作3.2 预应力钢筋布置3.3 筋架制作3.4 模板搭设3.5 预应力张拉施工3.6 混凝土浇筑3.7 后期养护4. 施工流程及注意事项4.1 施工流程图4.2 各个施工环节的具体注意事项5. 安全措施5.1 施工现场安全要求5.2 施工人员个人防护5.3 应急预案6. 质量控制6.1 施工质量要求6.2 施工过程中的质量检查6.3 质量验收标准7. 风险评估及应对措施7.1 施工过程中可能出现的风险7.2 针对各种风险的应对措施附件:详细的图纸、设计文件等相关附件。

法律名词及注释:1. 预应力混凝土:通过在混凝土中设置预应力钢筋,利用预应力钢筋的拉应力来抵消混凝土在使用过程中产生的压应力。

2. 张拉施工:运用张拉设备将预应力钢筋的两端施加拉力,使其产生预应力。

范本二:预应力混凝土简支t梁施工方案及流程1. 工程概述1.1 工程背景1.2 工程目标1.3 施工原则2. 施工准备2.1 设计文件审查2.2 材料采购2.3 机械设备准备2.4 施工人员组织3. 施工方案3.1 基础准备工作3.2 预应力钢筋布置3.3 模板搭设3.4 预应力张拉施工3.5 混凝土浇筑3.6 后期养护4. 施工流程及注意事项4.1 施工流程图4.2 各个施工环节的具体要求及注意事项5. 安全措施5.1 施工现场安全要求5.2 施工人员个人防护措施5.3 应急预案6. 质量控制6.1 施工质量要求6.2 施工过程中的质量检查6.3 质量验收标准7. 风险评估及应对措施7.1 施工过程中可能存在的风险7.2 针对各种风险的应对措施附件:详细的施工图纸、设计文件等相关附件。

铁路简支T梁预制施工工艺标准及方法

铁路简支T梁预制施工工艺标准及方法

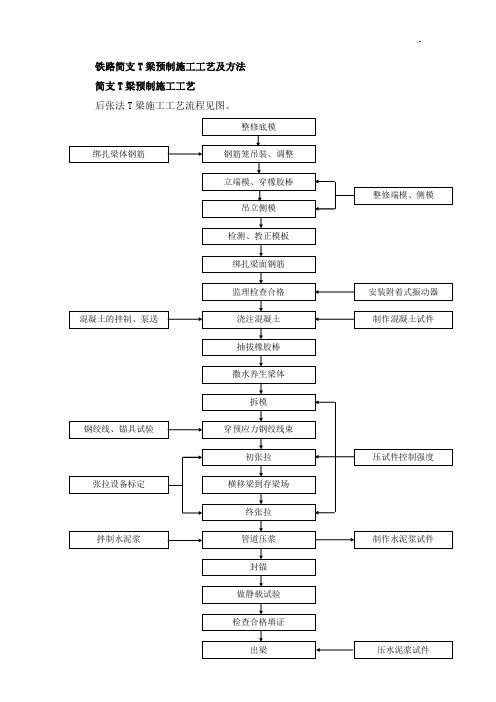

铁路简支T梁预制施工工艺及方法简支T梁预制施工工艺后张法T梁施工工艺流程见图。

后张法预应力T梁施工工艺流程图简支T梁预制施工方法钢筋笼采用事先预制整体吊装;大节块模板拼装利用龙门提升人工配合;混凝土采用拌和站集中拌和、混凝土输送泵泵送、混凝土布料杆布料;浇注时采用斜向分段、水平分层的施工方法;振捣时采用高频附着式振动器为主、插入式振捣棒为辅;混凝土采用覆盖撒水自然养生;梁体预应力张拉采用二次张拉横向移梁;两台大龙门同步提升装梁,运梁平板由梁场铁路专用线出梁。

(1)钢筋制作、安装工艺①原材料检验及堆放检验出厂质量证明书和试验报告单是否齐全,手续齐全后由试验室按规定抽式样进行力学试验,试验合格后方可使用。

必须按不同钢筋的等级、牌号、规格及生产厂家分批验收、分批堆放,不得混杂,且应设立标识。

钢筋应存放在工棚中以防生锈,使用前应将表面的油浸、漆皮、鳞锈等清理干净。

②钢筋的加工钢筋的类型、规格、直径均应符合设计要求。

成型后的钢筋要求形状正确,符合设计要求,按其类型编码存放,并挂上标识牌。

③钢筋的焊结及绑扎焊工必须持证上岗,必须根据施工条件进行试焊,由试验室鉴定合格后方可正式施焊。

各种成型钢筋按型号、规格分类码放,并做好标识。

钢筋骨架绑扎,必须严格按图纸施工,绑扎应牢固,骨架应有足够的刚度。

梁的混凝土保护层厚度,应符合设计图纸的规定。

为加快施工进度,梁场设置绑扎台座,钢筋骨架应在绑扎台座上进行绑扎,以有利于控制钢筋绑扎质量。

梁的底腹钢筋骨架和顶板骨架分别预制,用龙门吊将骨架吊装就位。

④预应力管道的设置梁体纵向预应力管道的设置是在钢筋骨架中穿橡胶棒并按50~60cm设置定位钢筋网片与其固定好,确保管道位置准确。

为增加橡胶棒的刚度在棒内预先穿入钢筋芯棒,混凝土初凝后要及时拔出预埋橡胶棒。

梁体横向预应力管道的设置可使用镀锌钢管预埋加固定位,待混凝土初凝后拔出。

(2) 模板施工工艺①底模的铺设铺设底模前应检查台座标高是否符合要求,达到要求方可铺设。

铁路工程:T形梁的预制程序

铁路工程:T形梁的预制程序

铁路工程:T形梁的预制程序
T形梁的预制程序
1.普通钢筋混凝土简支梁预制施工程序:台座整平、安装支座预埋板一安装梁体钢筋一安装侧模、端头模板一安装桥面钢筋以及预埋件一浇筑混凝土一养护一移梁至存梁场。

2.后张法预应力混凝土简支梁预制施工程序:台座整平、安装支座预埋板一安装梁体钢筋一安装制孔器一安装外模、端头模板一安装桥面钢筋以及预埋件一浇筑混凝土一抽拔制孔器一清理孔道一养护一穿预应力束一张拉预应力束一孔道压浆、封锚一浇筑梁端混凝土一移梁至存梁场。

3.先张法预应力混凝土简支梁预制施工程序:台座整平、安装支座预埋板一安装并张拉预应力束一安装梁体钢筋一安装外模、端头模板一安装桥面钢筋以及预埋件一浇筑混凝土一养护一放张预应力束一封锚、浇筑梁端混凝土一移梁至存梁场。

1。

铁路T梁架设施工工艺和方法

铁路T梁架设施工工艺和方法

铁路T梁架设施工工艺和方法1施工工艺采用T130架桥机架梁,架梁前先单机压道,其轴重不小于276KN,压道范围为前方压上桥台1m,后方压到大轴重最远停留处以远50m。

压道速度1~3km/h,最大不得超过5km/h。

在大轴重经常停留地段、桥台尾与线路衔接处和个别有疑问的薄弱处所,放慢速度或较长时间地停在该处任其沉落。

压道次数以压到无显著下沉为标准。

顶落梁时选用经过检查的液压千斤顶,其标记载重量比实际受载量大1.5倍以上,梁每端选用同类型的千斤顶起顶,千斤顶下垫厚度不小于16mm的钢板,头部垫不小于30×40cm的硬木板。

顶落梁作业两端交替进行,高差不宜过大,严禁同时起落,同时设置保险木垛。

顶落梁时施顶位置须符合施顶处至梁端的要求距离,并避开后张梁封端混凝土,千斤顶头部至预制梁两侧面的横向距离不小于10cm。

捆梁时钢丝绳保持垂直,其破断安全系数不小于10,位置符合允许悬出长度的规定,钢丝绳与梁体接触部位加垫护梁铁瓦,吊起梁时注意横向倾斜不超过2%,纵向倾斜亦不宜过大。

梁体吊离支承面20~30mm时暂停起吊,对各重要受力部位和关键处所进行观察,确认一切正常后继续起吊。

下落梁时严防碰撞第一片梁和过大的横向顶拉。

计算主机第一位轮对中心到台胸墙前或已架梁的前端距离,并在轨面画出停车标记,对位后按规定采取制动和安装止轮装置固定主机,主机全悬臂状态下严禁走行对位。

伸臂前使车体前端和两侧的千斤顶支撑到位。

松开限制机臂装置,安装1、2号柱销轴,将吊梁、铺轨小车运行到规定位置。

伸机臂时,保持机臂处于水平状态,其中心线与车体中心线在同一垂直平面内。

伸臂到位后立即安装定位销轴方可拉动机臂和摆动机臂,拉摆动机臂到位立即安装2号柱销轴。

开始立0号柱,0号柱下用硬木作支垫,在台托盘上立0号柱时搭设悬臂式枕木垛,将0号柱反力直接传到实心部分。

0号柱到位后保持垂直状态,机臂保持水平。

立好0号柱后将2号柱销轴全部抽出,2号柱油缸上顶,压实0号柱底面支垫木板,完全放松摆头油缸钢丝绳,使机臂处于支承在0号和1号柱上的完全简支状态,再次拧紧0号柱法兰盘连接螺栓,并进行架桥机各部位详细检查,确认一切正常后,用换装龙门吊将运梁车上的梁片换装到2号机动车上,运至主机尾连挂,开动相关机关进行喂梁、捆梁、吊梁、出梁架设。

T梁预制施工方案步骤

T梁预制施工方案步骤本文档介绍了T梁预制施工的步骤,以确保施工过程顺利进行。

以下是具体的步骤:1. 准备工作:在开始施工前,需要对施工区域进行清理和准备。

清除杂物、矫正地基,确保工作空间安全清洁。

准备工作:在开始施工前,需要对施工区域进行清理和准备。

清除杂物、矫正地基,确保工作空间安全清洁。

2. 测量和设计:通过测量确定T梁的尺寸和要求,以确保预制部件与实际需求相匹配。

根据设计要求进行图纸绘制和制作模板,以供后续施工使用。

测量和设计:通过测量确定T梁的尺寸和要求,以确保预制部件与实际需求相匹配。

根据设计要求进行图纸绘制和制作模板,以供后续施工使用。

3. 材料准备:根据设计要求,准备所需的预制材料。

例如,混凝土、钢筋和其他支撑材料。

材料的质量要符合相关标准,以确保施工的牢固性和耐久性。

材料准备:根据设计要求,准备所需的预制材料。

例如,混凝土、钢筋和其他支撑材料。

材料的质量要符合相关标准,以确保施工的牢固性和耐久性。

4. 模板安装:根据设计图纸,将预制T梁的模板安装在施工区域。

确保模板的位置准确、稳定,并符合设计要求。

模板安装后,进行认真检查和调整,以确保准确性和质量。

模板安装:根据设计图纸,将预制T梁的模板安装在施工区域。

确保模板的位置准确、稳定,并符合设计要求。

模板安装后,进行认真检查和调整,以确保准确性和质量。

5. 混凝土预制:在模板安装好后,进行混凝土的预制工作。

混凝土的配比应该符合设计要求,并按照正确的方法进行搅拌、浇筑和振捣,以确保混凝土的质量和强度。

混凝土预制:在模板安装好后,进行混凝土的预制工作。

混凝土的配比应该符合设计要求,并按照正确的方法进行搅拌、浇筑和振捣,以确保混凝土的质量和强度。

6. 维护和养护:在混凝土浇筑完成后,对预制的T梁进行维护和养护工作。

如及时浇水保湿、覆盖塑料薄膜等措施,以促进混凝土固化和强度发展。

维护和养护:在混凝土浇筑完成后,对预制的T梁进行维护和养护工作。

T梁预制、架设施工方案

T 梁预制、架设施工方案一、 T 梁预制1、建造台座预制台座采用框架式台座,预制台座根据设计要求设置反拱度,以保证张拉后T 梁的线形,具体设置按设计要求处理。

在台座上预留穿索兜底所需的活动底板。

在预制场场地内做好排水系统,避免在施工过程中渗水到台座基底,引起台座下沉、开裂。

台座两侧设置排水槽以利养护和施工排水,并于台座两侧沿纵向每2米埋设钢筋套沟,以便设置花蓝拉杆固模或拆模。

预制台座、存梁台座间距应大于1.5倍模板宽度,以便吊装模板。

在台座设计专项方案里,台座尺寸必须考虑台座两侧止浆带预留宽度,一般用橡胶管做止浆带。

2、模板制作台座布置示意图5 15 梁宽 50制梁模板采用厂家订做的定型大块标准化整体钢模,钢板厚度不小于6mm,侧模长度比设计梁长度长1%,各种螺栓采用标准化螺栓,模板应指定专业厂家进行加工生产,出厂前进行试拼,确保模板接缝密合平顺,不漏浆,无错台。

钢模设计具有足够的刚度和强度,几何平面尺寸制作满足设计要求,钢板拼装连结拉固简单方便,模板平时擦油保养,用时清除油渍和砼斑点,涂脱模剂,并经常检查校正。

空心板的芯模采用定型钢模。

T梁横隔板底模不应与侧模连成一体,必须采用独立的底模,以保证在先拆除侧模后,横隔板的底模仍能起支撑作用,避免横隔板与翼缘、腹板交界处出现因横隔板砼过早悬空而引起裂纹。

3、钢筋骨架及预应力管道的安装(1)、钢筋骨架的制作①、钢筋下料时先核对钢筋种类、直径、尺寸、数量、计算下料长度。

钢筋弯曲时在弯筋机上搭一个平台,然后按1:1的比例放大样,弯制后的钢筋经检查符合要求后挂牌存放在整洁的场地内,严防不同规格型号的钢筋混堆乱放。

②、骨架钢筋片在底模上绑扎,绑扎钢筋前,要仔细放样,T梁顶板钢筋要在模板安装后绑扎。

安放预埋件,并设置预应力管道的定位钢筋。

(2)、波纹管安装T梁及空心板预应力筋孔道采用波纹管制孔,波纹管内安放内衬管,防止砼或杂质进管形成堵塞。

①、波纹管的连接采用大一号型的波纹管。

T梁预制安装专项施工方案

T梁预制安装专项施工方案一、引言T型梁是一种常用的预制混凝土构件,在桥梁、隧道等工程中得到了广泛应用。

T型梁的预制安装过程需要严格按照专项施工方案进行操作,以确保施工质量和安全。

本文将介绍T梁预制安装的专项施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收标准。

二、施工前的准备工作1. 设计确认在进行T型梁的预制安装前,需要对设计图纸进行确认,确保与实际情况一致,并了解T型梁的规格、数量等信息。

2. 施工方案制定根据设计要求和实际情况,制定T梁的预制安装施工方案,包括施工步骤、安装顺序、作业人员安排等内容。

3. 材料准备准备好所需的T型梁、预制构件、支撑材料、绳索等施工材料,确保质量合格。

三、施工过程中的注意事项1. 施工现场准备在开始施工前,清理施工现场,确保平整清洁,设置施工标志和警示标识,确保安全施工。

2. T梁吊装使用专业起重设备对T型梁进行吊装,严格按照设计要求进行操作,确保吊装过程平稳顺利。

3. 安装定位将T型梁准确定位到预留位置上,调整位置、高度、水平度等参数,确保安装正确。

4. 连接固定通过螺栓、焊接等方式将T型梁连接固定,确保稳固牢固,承受荷载。

四、施工后的验收标准1. 外观检查对安装完成的T型梁进行外观检查,检查表面是否平整、无明显破损等问题。

2. 尺寸测量测量T型梁的尺寸是否符合设计要求,包括长度、宽度、高度等参数。

3. 承载力检测对T型梁进行承载力测试,确保其能够承受设计荷载的要求。

五、总结T梁预制安装是一项重要的工程活动,需要严格按照施工方案操作,确保施工质量和安全。

本文介绍了T梁预制安装的专项施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收标准。

希望对相关从业人员有所帮助。

铁路简支梁预制施工工艺及方法

铁路简支梁预制施工工艺及方法1. 引言铁路简支梁是铁路桥梁的重要组成部分,广泛应用于铁路线路的建设和维护中。

而在铁路简支梁的施工过程中,预制施工工艺和方法是非常重要的环节。

本文将介绍铁路简支梁预制施工工艺及方法,从材料选择、施工流程、施工控制等多个方面进行细致的描述。

2. 材料选择在铁路简支梁的预制施工过程中,材料的选择是至关重要的一步。

常用的材料包括混凝土、钢筋、模板等。

以下是对每种材料的详细介绍:2.1 混凝土混凝土是铁路简支梁的主要材料之一,其性能直接影响梁的耐久性和承载能力。

在选择混凝土时,需要考虑到以下几个因素:•强度等级:根据梁的设计要求和使用环境,选择相应的混凝土强度等级;•抗渗性:由于梁在使用过程中可能会受到水的冲击,选用具有良好抗渗性的混凝土;•初凝时间:根据施工进度和施工方法选择初凝时间适中的混凝土;2.2 钢筋钢筋是铁路简支梁的另一个重要材料,用于增强梁的抗拉能力。

在选择钢筋时,需要考虑以下几个因素:•直径和间距:根据梁的设计要求和受力情况,确定钢筋的直径和间距;•钢筋等级:根据设计要求和安全系数,选择适当的钢筋等级;•长度和连接方式:根据梁的尺寸和施工情况,确定钢筋的长度和连接方式;2.3 模板模板是铁路简支梁预制施工的辅助工具,用于固定混凝土和钢筋的形状。

在选择模板时,需要考虑以下几个因素:•耐用性:模板需要具有足够的耐用性,能够经受长期使用而不变形;•安装和拆卸便捷性:模板的安装和拆卸应该方便快捷,以提高施工效率;•平整度和尺寸精度:模板应具备一定的平整度和尺寸精度,以保证梁的几何形状;3. 施工流程铁路简支梁的预制施工流程主要包括以下几个步骤:3.1 准备工作在开始施工前,需要做好准备工作,包括施工图纸的查看和理解、工具和设备的准备、施工场地的清理等。

3.2 模板安装根据梁的几何形状和尺寸,将模板进行安装。

在安装模板时,应注意模板的水平度和稳定性,以确保梁的准确形状。
