公路工程桩基施工方案

合集下载

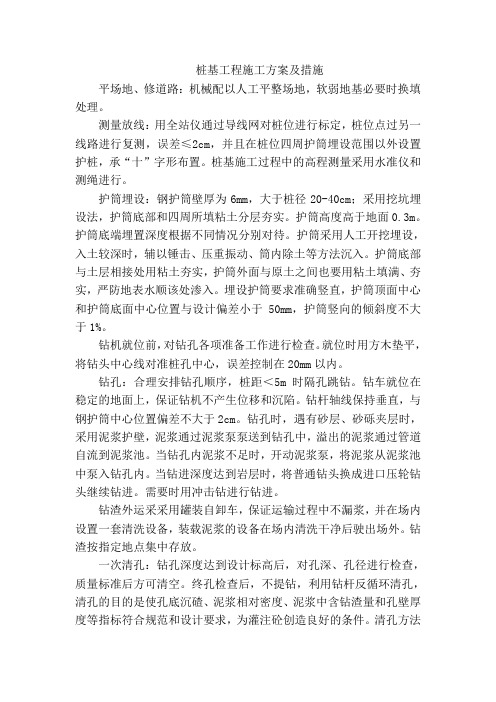

桩基工程施工方案及措施

桩基工程施工方案及措施

桩基工程施工方案及措施平场地、修道路:机械配以人工平整场地,软弱地基必要时换填处理。

测量放线:用全站仪通过导线网对桩位进行标定,桩位点过另一线路进行复测,误差≤2cm,并且在桩位四周护筒埋设范围以外设置护桩,承“十”字形布置。

桩基施工过程中的高程测量采用水准仪和测绳进行。

护筒埋设:钢护筒壁厚为6mm,大于桩径20-40cm;采用挖坑埋设法,护筒底部和四周所填粘土分层夯实。

护筒高度高于地面0.3m。

护筒底端埋置深度根据不同情况分别对待。

护筒采用人工开挖埋设,入土较深时,辅以锤击、压重振动、筒内除土等方法沉入。

护筒底部与土层相接处用粘土夯实,护筒外面与原土之间也要用粘土填满、夯实,严防地表水顺该处渗入。

埋设护筒要求准确竖直,护筒顶面中心和护筒底面中心位置与设计偏差小于50mm,护筒竖向的倾斜度不大于1%。

钻机就位前,对钻孔各项准备工作进行检查。

就位时用方木垫平,将钻头中心线对准桩孔中心,误差控制在20mm以内。

钻孔:合理安排钻孔顺序,桩距<5m时隔孔跳钻。

钻车就位在稳定的地面上,保证钻机不产生位移和沉陷。

钻杆轴线保持垂直,与钢护筒中心位置偏差不大于2cm。

钻孔时,遇有砂层、砂砾夹层时,采用泥浆护壁,泥浆通过泥浆泵泵送到钻孔中,溢出的泥浆通过管道自流到泥浆池。

当钻孔内泥浆不足时,开动泥浆泵,将泥浆从泥浆池中泵入钻孔内。

当钻进深度达到岩层时,将普通钻头换成进口压轮钻头继续钻进。

需要时用冲击钻进行钻进。

钻渣外运采采用罐装自卸车,保证运输过程中不漏浆,并在场内设置一套清洗设备,装载泥浆的设备在场内清洗干净后驶出场外。

钻渣按指定地点集中存放。

一次清孔:钻孔深度达到设计标高后,对孔深、孔径进行检查,质量标准后方可清空。

终孔检查后,不提钻,利用钻杆反循环清孔,清孔的目的是使孔底沉碴、泥浆相对密度、泥浆中含钻渣量和孔壁厚度等指标符合规范和设计要求,为灌注砼创造良好的条件。

清孔方法采用抽浆清孔法,初步清孔可采用掏渣法。

桩基工程施工完整方案(3篇)

桩基工程施工完整方案(3篇)

第1篇一、工程概况本项目为XX地区XX建筑项目,桩基础工程是整个项目施工的关键环节。

桩基础工程主要包括桩基设计、桩基施工、桩基检测等环节。

本方案旨在为桩基施工提供详细的指导,确保工程质量和施工进度。

二、施工准备1. 技术准备:组织施工人员学习桩基施工规范、工艺流程和操作规程,确保施工人员熟悉施工技术和质量要求。

2. 材料准备:提前采购符合设计要求的桩基材料,如钢筋、混凝土、桩基预制构件等。

3. 机械设备准备:准备施工所需机械设备,如桩基钻孔设备、混凝土搅拌运输车、混凝土泵等。

4. 施工场地准备:清理施工场地,确保场地平整、排水畅通。

三、施工工艺流程1. 桩基设计:根据地质勘察报告,进行桩基设计,确定桩型、桩径、桩长、桩基配筋等参数。

2. 桩基施工:(1)桩基钻孔:根据设计要求,采用旋挖钻、冲击钻等设备进行钻孔。

(2)钢筋笼制作与吊装:根据设计要求,制作钢筋笼,并在现场进行吊装。

(3)混凝土浇筑:将混凝土运输至施工现场,采用混凝土泵进行浇筑。

(4)桩基检测:对桩基进行检测,确保桩基质量符合设计要求。

3. 桩基验收:桩基施工完成后,进行验收,包括桩基质量、桩基位置、桩基垂直度等。

四、施工质量控制1. 桩基设计质量:严格按照规范和设计要求进行桩基设计,确保桩基设计合理、可靠。

2. 桩基施工质量:严格控制桩基施工过程,确保桩基质量符合设计要求。

(1)钻孔质量:严格控制钻孔深度、孔径、孔位等参数,确保钻孔质量。

(2)钢筋笼制作与吊装:严格控制钢筋笼的尺寸、形状、位置等,确保钢筋笼质量。

(3)混凝土浇筑:严格控制混凝土配合比、浇筑速度、浇筑高度等,确保混凝土质量。

3. 桩基检测:对桩基进行检测,确保桩基质量符合设计要求。

五、施工安全措施1. 人员安全:加强对施工人员的安全教育培训,提高安全意识。

2. 机械设备安全:定期检查机械设备,确保设备运行正常。

3. 施工现场安全:设置安全警示标志,加强施工现场管理,确保施工安全。

公路工程施工施工方案(3篇)

公路工程施工施工方案(3篇)

第1篇一、工程概况本项目为某地区公路工程,全长XX公里,设计时速为XX公里/小时。

起点位于XX市XX区,终点位于XX市XX区。

公路沿线地形复杂,跨越多个山脉和河流,地质条件较为复杂。

二、施工方案1. 施工组织(1)成立项目经理部,负责项目的全面管理工作。

(2)项目经理部下设工程技术部、质量安全部、合同预算部、物资设备部、综合办公室等职能部门。

(3)施工现场设立项目经理部,负责施工现场的日常管理工作。

2. 施工进度(1)根据工程特点,制定合理的施工进度计划,确保工程按期完成。

(2)采用流水施工、分段施工、交叉施工等方法,提高施工效率。

(3)加强施工现场的协调管理,确保各工序顺利进行。

3. 施工工艺(1)路基工程路基施工分为路基土方、路基填筑、路基排水等工序。

路基土方:采用挖掘机、推土机等大型设备进行土方开挖,确保路基土方开挖质量。

路基填筑:采用挖掘机、自卸汽车等设备进行路基填筑,确保路基填筑密实。

路基排水:采用排水沟、涵洞等设施进行路基排水,确保路基排水畅通。

(2)路面工程路面施工分为基层、面层、交通设施等工序。

基层:采用水泥稳定碎石、石灰稳定土等材料进行基层施工,确保基层质量。

面层:采用沥青混凝土、水泥混凝土等材料进行面层施工,确保路面平整、密实。

交通设施:根据设计要求,安装交通标志、标线、护栏等设施,确保交通安全。

(3)桥梁工程桥梁施工分为桩基、承台、墩身、梁体等工序。

桩基:采用钻孔桩、挖孔桩等工艺进行桩基施工,确保桩基质量。

承台:采用钢筋混凝土结构进行承台施工,确保承台稳定性。

墩身:采用钢筋混凝土结构进行墩身施工,确保墩身质量。

梁体:采用预制梁、现浇梁等工艺进行梁体施工,确保梁体质量。

(4)隧道工程隧道施工分为开挖、支护、衬砌等工序。

开挖:采用钻爆法、掘进机等工艺进行隧道开挖,确保开挖质量。

支护:采用锚杆、喷射混凝土等工艺进行隧道支护,确保隧道安全。

衬砌:采用钢筋混凝土结构进行隧道衬砌,确保隧道质量。

桩基工程现场施工方案(3篇)

桩基工程现场施工方案(3篇)

第1篇一、工程概况桩基工程作为建筑工程的重要组成部分,其质量直接关系到整个建筑物的稳定性和安全性。

本方案针对桩基工程的现场施工进行详细规划,确保施工过程安全、高效、优质。

二、施工准备1. 技术准备:- 严格按照设计图纸和规范要求进行施工。

- 组织施工人员学习桩基施工技术、安全操作规程等相关知识。

2. 材料准备:- 确保水泥、钢筋、模板等原材料符合质量标准。

- 对施工设备进行定期检查、保养,确保其正常运行。

3. 人员准备:- 指定项目经理、技术负责人、安全员等岗位,明确各自职责。

- 对施工人员进行岗前培训,提高其专业技能和安全意识。

三、施工工艺1. 钻孔施工:- 根据地质情况选择合适的钻孔方法,如旋挖钻、冲击钻等。

- 钻孔过程中,密切关注钻孔深度、孔径、垂直度等参数,确保符合设计要求。

2. 钢筋笼制作与安装:- 根据设计图纸制作钢筋笼,确保其尺寸、形状、间距等符合要求。

- 安装钢筋笼时,注意保护钢筋笼不受损坏,确保其垂直度。

3. 混凝土浇筑:- 准备混凝土拌合物,确保其质量符合要求。

- 采用分层浇筑、连续浇筑的方式,避免出现冷缝、蜂窝、麻面等质量问题。

4. 桩顶处理:- 混凝土浇筑完成后,及时清理桩顶浮浆,确保桩顶平整、美观。

四、质量控制1. 原材料检验:对水泥、钢筋、模板等原材料进行检验,确保其质量符合要求。

2. 施工过程控制:对钻孔、钢筋笼制作与安装、混凝土浇筑等施工过程进行严格把控,确保其质量符合设计要求。

3. 验收与检测:对完成的桩基进行验收和检测,确保其承载力、沉降等指标满足设计要求。

五、安全管理1. 安全教育:对施工人员进行安全教育培训,提高其安全意识。

2. 现场巡查:定期对施工现场进行巡查,及时发现和消除安全隐患。

3. 应急处理:制定应急预案,确保在发生安全事故时能够及时有效地进行处理。

六、进度控制1. 制定施工进度计划:根据工程量和施工条件,制定合理的施工进度计划。

2. 动态调整:根据实际情况,对施工进度计划进行动态调整,确保工程按期完成。

桩基工程施工完整方案

桩基工程施工完整方案

桩基工程施工完整方案一、前期准备1.1 立项阶段桩基工程施工前,需根据设计文件和勘察报告等资料,对工程进行立项。

立项阶段,需要进行项目验收、编制施工方案、搭建施工组织,确定施工队伍、安排施工人员,并确定施工要求和施工计划等。

1.2 勘察阶段在施工前,需进行勘察工作,包括地质勘察、水文勘察、地形勘察等,对工程区域的地质情况、水文情况和地形情况进行详细的调查和分析,以便制定合理的施工方案。

1.3 设计阶段在竣工设计文件中,需将桩基施工的设计要求、施工工艺和质量要求等内容明确规定,以保证桩基施工的质量安全。

1.4 材料准备在施工前需要购置桩基施工所需的各种材料,如钢筋、混凝土、锚杆、砂浆等,确保施工期间材料供应充足。

1.5 施工方案编制在准备阶段,需对桩基施工的工艺流程、施工程序、安全技术措施等进行详细编制和规划。

并根据实际情况制定应急预案,保障施工过程中的安全。

二、施工准备2.1 场地准备在桩基施工前期,需组织工程机械进行场地平整。

清除施工场地上的杂物和杂草,保证施工场地的整洁,为桩基施工提供良好的施工环境。

2.2 设备调试在施工前,需要对施工机械进行设备调试,确保施工设备处于良好的工作状态,保障施工的顺利进行。

2.3 施工人员培训在施工前,需对施工人员进行相关技术培训,确保施工人员掌握桩基施工的工艺流程和安全操作规程。

2.4 桩基验收在施工前,需要对桩基的质量进行验收,确保桩基工程的质量符合设计要求,保障施工的顺利进行。

2.5 安全生产培训在施工前,需对施工人员进行安全生产培训,增强施工人员的安全意识,确保施工过程中的安全。

2.6 施工期间的交底在施工前,需对施工方案进行交底,明确施工程序和工艺要求,确保施工过程中的准确顺利进行。

三、施工过程3.1 基础处理在桩基施工前,需首先对桩基周围进行基础处理,如挖沟、钻孔、冲洗等,确保桩基的周围环境达到施工要求。

3.2 施工设备和材料调运在施工过程中,需对施工设备和施工材料进行调运和装载,确保施工所需的设备和材料随时到位。

桩基工程专项施工方案(3篇)

桩基工程专项施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX项目桩基工程2. 工程地点:XX市XX区XX街道3. 工程规模:占地面积XX平方米,总建筑面积XX平方米4. 工程结构:框架结构,地上XX层,地下XX层5. 施工单位:XX建设集团有限公司6. 设计单位:XX建筑设计研究院二、施工依据1. 《建筑工程施工质量验收统一标准》(GB 50300-2013)2. 《建筑桩基技术规范》(JGJ 94-2008)3. 《建筑抗震设计规范》(GB 50011-2010)4. 《建筑地基基础设计规范》(GB 50007-2011)5. 《建筑基坑支护技术规程》(JGJ 120-2012)6. 工程设计图纸及相关施工图7. 施工合同及施工图纸会审纪要三、施工目标1. 确保工程质量达到国家规定的合格标准。

2. 确保工程进度满足合同要求。

3. 确保施工安全,实现零事故目标。

4. 优化施工方案,提高施工效率,降低施工成本。

四、施工组织1. 施工单位成立桩基工程专项施工领导小组,负责施工过程中的组织协调、质量控制和进度管理。

2. 施工单位成立质量保证体系,明确各级人员职责,落实质量责任制。

3. 施工单位成立安全生产领导小组,负责施工过程中的安全生产管理。

五、施工工艺及方法1. 桩基类型:根据地质勘察报告,本项目采用钻孔灌注桩,桩径Φ600mm,桩长XX米。

2. 施工工艺流程:桩基施工→桩基检测→桩基验收。

(一)桩基施工1. 施工准备:根据设计图纸,进行桩位放样,确保桩位准确无误。

准备施工所需的机械设备、材料、人员等。

2. 钻孔施工:采用旋挖钻机进行钻孔,钻孔过程中注意控制钻进速度,防止塌孔、卡钻等现象发生。

3. 灌注混凝土:在钻孔完成后,立即进行混凝土灌注。

混凝土采用商品混凝土,坍落度控制在180-220mm之间。

混凝土灌注过程中,注意控制灌浆速度,确保混凝土密实。

4. 钢筋笼制作及安装:钢筋笼采用现场制作,确保钢筋笼尺寸准确,焊接质量合格。

桥梁桩基工程专项施工方案(3篇)

第1篇一、工程概况本工程为某市某桥梁工程,桥梁全长500米,桥梁结构为预应力混凝土连续梁。

桩基础采用钻孔灌注桩,桩径为1.2米,桩长为40米,共需桩基数量为100根。

本专项施工方案旨在确保桥梁桩基工程的安全、优质、高效完成。

二、施工准备1.人员准备:组织一支专业、经验丰富的施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等。

2.材料准备:确保桩基工程所需的钢筋、混凝土、水泥、砂石等材料质量符合国家标准。

3.设备准备:准备钻孔灌注桩施工所需的设备,如钻机、混凝土搅拌机、输送泵、振捣器、钢筋笼制作设备等。

4.施工图纸及技术资料:熟悉施工图纸,了解工程特点、施工要求及注意事项。

5.施工现场:确保施工现场平整、排水良好,满足施工要求。

三、施工工艺1.桩基定位:根据设计图纸,利用全站仪等测量设备,对桩位进行精确定位。

2.钻孔:采用旋挖钻机进行钻孔,确保钻孔垂直度、孔径及孔深符合设计要求。

3.清孔:采用潜水泵进行清孔,确保孔底沉渣厚度小于20cm。

4.钢筋笼制作与吊装:根据设计图纸,制作钢筋笼,确保其尺寸、形状、间距等符合要求。

采用起重机进行吊装,确保钢筋笼位置准确。

5.混凝土灌注:采用混凝土输送泵进行混凝土灌注,确保混凝土质量、灌注速度及连续性。

6.成桩检测:采用声波透射法检测桩身质量,确保桩身无缺陷。

四、施工质量控制1.材料质量:严格按照国家标准采购、检验钢筋、混凝土、水泥、砂石等材料。

2.施工工艺:严格按照施工规范和操作规程进行施工,确保施工质量。

3.钢筋笼制作与吊装:确保钢筋笼尺寸、形状、间距等符合设计要求,吊装过程中防止变形。

4.混凝土灌注:确保混凝土质量、灌注速度及连续性,防止出现断桩、夹泥等质量问题。

5.成桩检测:采用声波透射法检测桩身质量,确保桩身无缺陷。

五、施工安全措施1.施工现场:设置安全警示标志,确保施工人员遵守安全操作规程。

2.高空作业:佩戴安全带,确保施工人员安全。

3.机械设备:定期检查、维护机械设备,确保其安全运行。

互通桩基专项施工方案

一、编制依据1. 《公路桥梁施工规范》(JTG/T F50-2011)2. 《公路工程桩基施工及验收规范》(JTG/T F62-2004)3. 《公路工程地基处理规范》(JTG/T F10-2006)4. 《互通立交设计规范》(JTG D20-2017)二、适用范围本方案适用于互通立交工程中桩基施工,包括桩基钻孔、钢筋笼制作与安装、混凝土浇筑等工序。

三、施工准备1. 施工现场应具备满足桩基施工的场地、设备、材料等条件。

2. 桩基施工前,应进行地质勘察,了解地质情况,为桩基设计提供依据。

3. 桩基施工前,应编制桩基施工组织设计,明确施工工艺、进度、质量、安全等要求。

四、施工工艺流程1. 桩基钻孔:采用旋挖钻机进行钻孔,钻孔前应进行试钻,确保钻孔质量。

2. 钢筋笼制作与安装:根据设计要求,制作钢筋笼,并安装到钻孔内。

3. 混凝土浇筑:采用混凝土泵车进行浇筑,浇筑前应检查混凝土配合比,确保混凝土质量。

4. 成桩养护:桩基浇筑完成后,应进行养护,养护时间根据混凝土强度等级和施工季节确定。

五、施工质量控制1. 钻孔质量:钻孔深度、直径、垂直度等应符合设计要求。

2. 钢筋笼质量:钢筋笼的尺寸、形状、焊接质量等应符合设计要求。

3. 混凝土质量:混凝土强度、坍落度、和易性等应符合设计要求。

4. 成桩质量:桩身完整性、桩顶标高、桩基沉降等应符合设计要求。

六、施工安全措施1. 施工现场应设置安全警示标志,确保施工人员安全。

2. 钻孔、钢筋笼制作与安装、混凝土浇筑等工序应严格执行操作规程,确保施工安全。

3. 施工过程中,应定期进行安全检查,及时发现并消除安全隐患。

七、施工进度安排1. 桩基施工前,应编制详细的施工进度计划,明确各工序的施工时间。

2. 施工过程中,应严格按照进度计划进行施工,确保工程按期完成。

八、施工资料管理1. 施工过程中,应做好施工记录,包括钻孔、钢筋笼制作与安装、混凝土浇筑等工序的施工数据。

2. 施工完成后,应整理施工资料,包括施工图纸、施工记录、验收报告等,为工程验收提供依据。

桩基工程的基础施工方案(3篇)

第1篇一、工程概况本工程位于某市某区域,主要建筑物包括办公楼、住宅楼等。

桩基础工程是本工程的重要组成部分,其质量直接影响到整个建筑物的安全和使用寿命。

为确保桩基工程的质量和进度,特制定本施工方案。

二、施工原则1. 安全第一:在施工过程中,始终把安全放在首位,严格执行安全操作规程,确保施工人员的人身安全。

2. 质量为本:严格按照设计要求和规范标准进行施工,确保桩基工程的质量。

3. 科学管理:建立健全施工管理制度,加强施工过程监控,确保工程进度和成本控制。

4. 环保施工:遵守国家环保法规,采取有效措施,减少施工对环境的影响。

三、施工准备1. 技术准备(1)熟悉图纸,了解工程特点,掌握设计要求。

(2)编制施工组织设计,明确施工方案、施工工艺、施工顺序等。

(3)组织技术人员进行技术交底,确保施工人员掌握施工技术。

2. 材料准备(1)桩基材料:钢筋、水泥、砂、石子、混凝土等。

(2)施工设备:桩机、搅拌机、泵车、运输车等。

(3)施工工具:测量仪器、吊装设备、切割设备等。

3. 人员准备(1)组织施工队伍,明确施工人员职责。

(2)对施工人员进行岗前培训,提高施工技能和安全意识。

(3)建立健全施工队伍管理制度,确保施工队伍稳定。

4. 施工现场准备(1)平整施工现场,确保施工场地满足施工要求。

(2)设置施工围挡,防止施工对周边环境的影响。

(3)设置临时设施,如办公室、仓库、厕所等。

四、施工工艺1. 桩基施工工艺(1)桩基设计:根据地质勘察报告和设计要求,确定桩型、桩径、桩长等参数。

(2)桩基施工:按照施工方案,进行桩基施工,包括桩基成孔、钢筋笼制作、混凝土浇筑等。

(3)桩基检测:对桩基进行质量检测,确保桩基质量满足设计要求。

2. 施工流程(1)桩基设计:根据地质勘察报告和设计要求,进行桩基设计。

(2)桩基施工:按照施工方案,进行桩基施工。

(3)桩基检测:对桩基进行质量检测。

(4)桩基验收:对桩基进行验收,确保桩基质量。

桩基工程施工方案和施工措施

桩基工程施工方案和施工措施一、技术措施1、测量放线首先要根据设计图纸进行计算,对建设单位提供的水准点和控制点进行校核,在图纸上标明。

然后利用全站仪进行精确测量放线,复核基准水准点和控制点,并根据施工现场的具体情况定出控制网,并将复核结果和自己设立的控制网交监理审核。

2、锤击管桩施工预制预应力管桩采用静压法施工,投入静力压桩机2台。

打桩过程中,送桩器和桩身的中心线应重合,当桩身倾斜率超过0.8%时,应找出原因并设法纠正。

当桩尖进入硬土层后,严禁用移动桩架等强行回扳的方法纠偏。

接桩焊接时要由两人同时对称施焊,焊缝应连续、饱满,不得有施工缺陷,如咬边、夹渣、焊瘤等。

烧焊至少有两层或两层以上,焊渣应用小锤敲掉。

烧焊完成后,应冷却8分钟以上。

焊接用的电焊条需选用E42或以上的焊条。

3、施工节约技术措施我们将始终站在业主的角度,树立工程全局观念,通过优秀的人才、科学的管理、先进的技术和设备、经济合理的施工方案和工艺、科学的策划和部署、有效的组织、管理、协调和控制,使该工程成本和造价得到最为有效的控制;同业主、设计院,监理公司和工程相关各方共同努力,优化施工组织和安排,使工程各个环节衔接紧密,高效顺利地向前推进;从图纸设计、材料设备选型和工程招标、现场施工组织、管理、协调与控制等方面,提出行之有效的合理建议与方案,加强“过程”、“程序”和“环节”控制,追求:“过程精品”,避免不必要的拆改、浪费,尽最大能力减少和节省工程成本和造价,使业主的投资发挥最佳的效益的效果。

通过长期的工程实践,我们充分认识到只有整个工程成本和造价得到良好的控制,才能对整个工程有利、对业主有利。

二、施工组织机构1、组织机构项目经理部是本项目实施管理者。

在该工程施工中,我公司将按项目管理的原理,组织工程施工与管理,建立以项目经理为核心的项目班子,实行项目经理负责制,项目班了在公司的直接监督与控制下,履行工程施工的权利和义务。

项目管理机构由项目领导层、专业管理层和劳务层组成。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

桩基施工方案 1

目 录 1、编制依据及编制原则............................................................................................................................................. 1 1.1编制依据 ............................................................................................................................................................ 1 1.2编制原则 ............................................................................................................................................................ 1

2、工程概况 ................................................................................................................................................................ 2 2.1设计概况 ............................................................................................................................................................ 2 2.2工程地质概况 .................................................................................................................................................... 2 2.3气候条件 ............................................................................................................................................................ 3

3、总体施工方案 ........................................................................................................................................................ 3 3.1施工进度计划 .................................................................................................................................................... 3 3.2投入本工程的施工机械设备 ............................................................................................................................. 3

4、施工方案及施工措施............................................................................................................................................. 4 4.1钻孔灌注桩施工方法、工艺 ............................................................................................................................. 4 4.2施工注意事项 .................................................................................................................................................. 12

5、质量控制措施 ...................................................................................................................................................... 12 5.1质量检测及控制程序....................................................................................................................................... 12 5.2钻孔灌注桩质量控制措施 ............................................................................................................................... 13

6、安全保证措施 ...................................................................................................................................................... 15 6.1安全管理目标 .................................................................................................................................................. 15 6.2施工安全组织机构 .......................................................................................................................................... 15 6.3安全施工一般规定 .......................................................................................................................................... 15 6.4钻孔灌注桩施工安全技术措施 ....................................................................................................................... 17

7、文明施工措施及环境保护措施 ........................................................................................................................... 20 7.1文明施工措施 .................................................................................................................................................. 20 7.2环境保护措施 .................................................................................................................................................. 20 桩基施工方案

1 1、编制依据及编制原则 1.1编制依据 (1)合同文件、施工图设计文件中明文规定的技术规范、规定、标准以及有关现行的国家和行业技术规范和标准。 (2)施工图及设计指导意见。 (3)《公路工程国内招标文件范本》〔2003〕94号内容。 (4)业主相关要求。 (5)相关规范。 (6)踏勘工地,从现场调查、采集、咨询所获取的资料。 (7)延安市市区河道管理暂行办法。 (8)我单位的施工能力、技术力量和经济实力以及我单位在类似工程的施工经验。 1.2编制原则 (1)遵循业主要求,确保实现质量、安全、工期、环境保护和文明施工等各方面的工程目标。 (2)指导思想:施工技术先进、施工方案可行、重信誉守合同、施工组织科学、按期优质安全建成,不留后患。 (3)严格执行施工过程中涉及的相关规范、规程和技术标准。 (4)贯彻执行国家和当地政府的方针政策、遵守法律法规、尊重当地的村规民俗。 (5)重视生态环境,在施工期间及竣工通车后不发生水土流失,不破坏当地环境。 (6)坚持用工制度的动态管理。根据工作的需要,合理配备劳动力资源。 (7)重视施工范围内的工程地质、水文地质调查,建立以地质工作内容

相关文档
最新文档
