粮库室外路面施工方案道路是粮库室外重要的部分,对于粮库的管理和运营起着至关重要的作用。
因此,在施工道路时需要制定合理的方案和计划,以确保施工的顺利进行和道路的坚固耐久。
以下是一个700字的粮库室外路面施工方案。
1.前期准备工作首先,需要对粮库周围的地形和现有路面进行勘察和评估。
根据勘察结果,制定详细的施工方案和设计图纸。
与此同时,还需采购施工所需的材料和设备,并进行相应的储备。
2.道路挖掘与平整在施工之前,需要对原有道路进行挖掘和平整。
这一步骤旨在清除道路上的杂物和不平坦表面。
挖掘的深度应根据设计要求来确定,并确保在挖掘过程中不损坏周围设施以及路基。
3.填充路基材料为了使道路更加坚固耐用,需要进行路基填充工作。
路基应使用符合相关规定要求的石料进行填充,层层压实。
填充之后应仔细检查路基的平整度和稳定性,确保其符合设计要求。
4.设置排水系统为了保持道路干燥和防止积水,需要设置良好的排水系统。
这包括路沟、排水管道和雨水收集池等设施。
在施工时,应根据实际需要进行排水设施的设置,并确保其排水效果良好。
5.铺设路面材料最后一步是铺设路面材料。
路面材料的选择应根据道路的负荷和使用环境来确定。
常见的路面材料包括水泥混凝土、沥青和砂石等。
在施工过程中,应确保路面材料的厚度和均匀性,并采取适当的措施来保证路面的平整度。
6.施工完工验收路面施工完成后,需要进行完工验收。
检查路面的平整度、平整度和排水情况,确保其达到设计要求。
如果存在问题,应及时进行修复和调整,直到达到要求为止。
7.施工管理和安全措施在施工过程中,应加强施工管理,严格按照相关规定和标准进行操作。
同时,需要设置和执行相应的安全措施,确保施工人员和周围环境的安全。
以上是一个700字的粮库室外路面施工方案。
通过详细的施工计划和合理的施工流程,可以确保道路施工的顺利进行,并最终实现道路的坚固耐久和安全可靠。
粮库施工组织设计

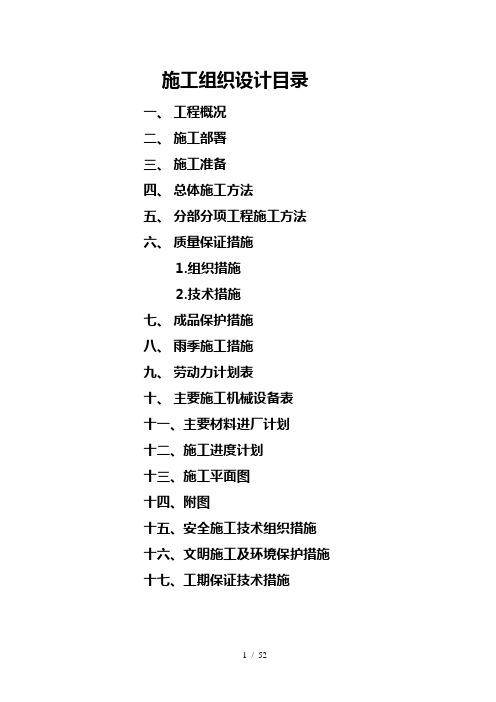

施工组织设计目录一、工程概况二、施工部署三、施工准备四、总体施工方法五、分部分项工程施工方法六、质量保证措施1.组织措施2.技术措施七、成品保护措施八、雨季施工措施九、劳动力计划表十、主要施工机械设备表十一、主要材料进厂计划十二、施工进度计划十三、施工平面图十四、附图十五、安全施工技术组织措施十六、文明施工及环境保护措施十七、工期保证技术措施吉林****国家粮食储备库施工组织设计一、工程概况吉林省2003年国家储备粮库罩棚专项建设工程施工吉林**** 国家粮食储备库位于梅河口市建国路,罩棚建筑面积为2016平方米,结构形式为单层门式刚架结构,建筑物主体一层,基础为钢筋砼独立基础,钢柱顶标高为6米,底标高为-0.15米,屋面为0.8厚压型钢板,封墙板为压型钢板。
二、施工部署施工段的划分:根据本工程结构形式、特点以及工程量、材料、机具、人力等资源情况,并且为后期钢结构安装创造充分条件,罩棚基础施工时将工程以中间为界分为两大部分同时施工,各工程在各段内进行平行流水交叉施工,钢结构吊装时亦分为两部分同时吊装。
工期总体安排:招标工期:2004年5月10日-2004年7月31日投标工期:2004年5月10日-2004年7月16日。
按招标日期提前15天完成。
质量目标:优良三、施工准备1.施工道路及临时用水、用电及临时设施的准备1.1施工道路:进入后修筑施工道路,施工道路采用山皮石铺筑1.2施工用水:进入现场后做临时管线将水从水源引至各用水点。
1.3施工用电:经建设单位指定地点将电源引至施工现场,在现场内设一个配电箱,现场用电由该箱引至各用电部位。
1.4临时设施:根据施工总平面图,确定施工现场临时设施位置,工地各种休息临时房屋均采用活动板房,水泥库及其它库房采用240厚红砖砌筑,地面铺红砖地面,在红砖地面下铺一层塑料布防潮。
各种作业棚采用木脚手杆绑扎,棚顶采用干铺油毡防水。
1.5测量仪器的准备及选择根据工程的实际情况,本工程计划配备两台DS3水准仪、两台J2经纬仪。
粮库工程施工组织设计方案.doc

粮库工程施工组织设计方案.doc 范本一:粮库工程施工组织设计方案1. 项目概况1.1 项目背景1.2 项目目标1.3 项目范围1.4 项目主要2. 施工组织机构及人员2.1 施工组织机构2.2 施工人员及分工3. 施工方案3.1 施工计划3.2 施工工序及操作流程3.3 施工设备及使用计划3.4 施工材料及供应计划4. 安全措施4.1 安全管理组织机构4.2 安全交底及培训4.3 施工现场安全措施4.4 紧急救援预案5. 质量控制5.1 质量管理组织机构5.2 施工质量检查计划5.3 施工质量控制措施6. 环境保护6.1 环境保护组织机构6.2 施工环境影响评价6.3 环境保护措施7. 合同管理7.1 合同管理组织机构7.2 合同履约计划7.3 合同变更及索赔管理8. 文档控制8.1 文档编号及版本控制8.2 文档分发与存档9. 项目风险及对策9.1 项目风险分析9.2 项目风险对策计划附件:1. 施工组织机构图2. 施工计划表3. 安全交底记录4. 质量检查记录5. 环境保护监测报告法律名词及注释:1. 施工组织机构:指施工项目中的各级组织和各个部门,包括施工领导机构、施工管理机构、施工班组等。
2. 安全交底:指施工人员在进入施工现场前,由项目负责人或安全管理人员对其进行安全方面的交底和培训。
3. 紧急救援预案:指针对突发事件或事故,制定的应急救援方案,包括人员疏散、伤员救治、火灾扑救等。
范本二:粮库工程施工组织设计方案1. 项目介绍1.1 项目背景1.2 项目目标1.3 项目范围1.4 项目2. 组织机构与人员分工2.1 项目组织机构2.2 人员分工及职责3. 施工方案3.1 施工计划3.2 施工工序3.3 施工流程3.4 设备使用计划3.5 材料供应计划4. 安全管理4.1 安全管理组织机构4.2 安全培训与交底4.3 施工现场安全措施4.4 紧急救援预案5. 质量管理5.1 质量管理组织机构5.2 质量检查计划5.3 质量控制措施6. 环境保护6.1 环境保护组织机构6.2 环境影响评估6.3 环境保护措施7. 合同管理7.1 合同管理组织机构7.2 合同履约计划7.3 合同变更与索赔管理8. 文档控制8.1 文档编号与版本控制8.2 文档分发与存档9. 项目风险与对策9.1 项目风险分析9.2 项目风险对策计划附件:1. 组织机构图2. 施工计划表3. 安全交底记录4. 质量检查记录5. 环境保护监测报告法律名词及注释:1. 项目组织机构:指施工项目中的各级组织和部门,包括项目领导机构、施工管理机构、施工班组等。
粮库安全施工组织设计

专项安全施工组织设计本工程为 21m 跨预应力钢筋混凝土折线型屋架原粮仓(实心墙),仓库为排架结构,轴线尺寸 21m×60m,散装装粮 3950T (按稻谷计,建造层数为一层,耐火等级为二级;抗震设防烈度为 6 度;建造结构安全等级为二级,建造设计使用年限50 年。
针对本仓库工程,为了保证本工程施工安全,我项目部特制定以下专项安全施工组织设计,主要内容如下:Ⅰ、组织管理措施为了保证本工程施工的安全,特制以下安全措施及安全施工方法,本工程施工时应成立项目安全领导小组,落实责任,确保责任到人,并制定专门的考核办法,定期进行考核。
项目安全领导小组组长由项目经理担任,项目副经理或者技术负责人、专职安全员担任副组长,各专业工长及专业班组长任组员。
Ⅱ、安全技术管理措施:⑴、进入施工现场作业人员必须戴好安全帽,佩带相应劳动保护用品,特殊是井下作业人员,必须穿好长筒绝缘胶靴。
井口的作业人员必须拴好安全带,系好保险钩。
严禁穿三鞋(拖鞋、高跟鞋、硬平底鞋) 和赤脚、赤膊及酒后施工作业。
⑵、浇注第一节砼护壁,应高出井沿 200mm ,厚度同护壁,主要起保护井口和防止物体滑落井内伤人。
⑶、井口周边 2m 范围以内不得堆放杂物,孔内运出的土石料应堆放在离井口 2m 以外的地方,并及时清理出场,保持作业场所整洁。
(4)、井内吊运土方或者物料时,应采用稳定性好的双耳圆形吊筐。
上料不得超过吊筐容积的 80%,分量不得超过40KG ,不得使用单耳吊桶或者吊筐,大块石头破碎后装运。
起吊时应保持垂直平稳、不许斜吊、过急和晃动,以免落物伤人。
对于爆破后或者不易打碎的孤石,应用绳子拴好,并在井下人员上井后,井上人员才干起吊石头。
(5)、人工挖孔应保证每节护壁砼设计厚度、同心度、直径及垂直度。
每挖成一节就应及时绑钢筋支模浇灌砼。
护壁砼浇灌要周围同步上升,振捣密实,•待砼达到规定强度后方可拆模。
挖孔进尺较深,不及时浇灌护壁砼或者拆模过早,在动水压力作用下,容易造成塌方和护壁变形。
白城第六粮库地坪施工组织设计

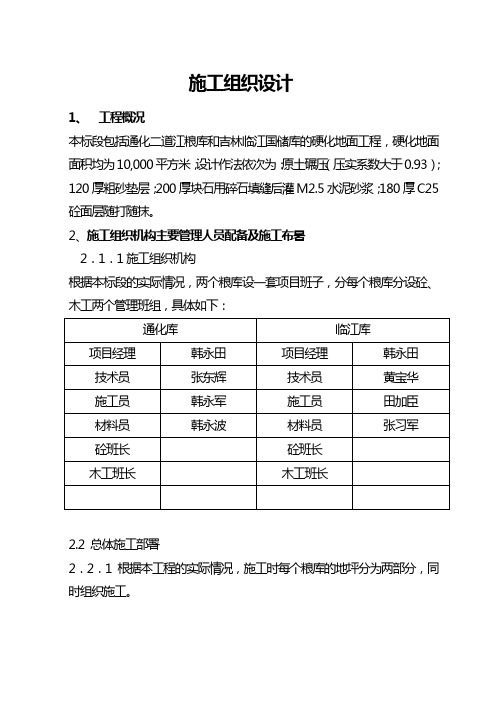

施工组织设计1、工程概况本标段包括通化二道江粮库和吉林临江国储库的硬化地面工程,硬化地面面积均为10,000平方米,设计作法依次为:原土碾压(压实系数大于0.93);120厚粗砂垫层;200厚块石用碎石填缝后灌M2.5水泥砂浆;180厚C25砼面层随打随抹。
2、施工组织机构主要管理人员配备及施工布暑2.1.1施工组织机构根据本标段的实际情况,两个粮库设一套项目班子,分每个粮库分设砼、木工两个管理班组,具体如下:2.2 总体施工部署2.2.1根据本工程的实际情况,施工时每个粮库的地坪分为两部分,同时组织施工。
2.2.2施工准备(1)施工用电,利用粮库已有电源引入地坪施工现场,现场内设封闭配电柜一个。
(2)工用水,由已有水源引入地坪施工现场,每台搅拌机设两个水箱(3)临时设施:由于在粮库院内施工的防火需要,施工现场仅设办公室,更房、休息室、仓库用房、宿舍、伙房在粮库院外另行解决。
(4)施工机械:本工程每个粮库投入挖掘机2台,推土机2台,碾压机2台,搅拌机2台。
(5)工期:2001.8.30----2001.10.5(6)质量标准:优良3 主要分部分项施工方法3.1定位放线:采用建筑方格网法进行场地测量放线。
3.2土方工程(1)用推土机对场地内耕耘、清除后,根据标高换素土。
(2)在土质不良或纵坡过大地段,须局部换土,辗压密实。
(3)填土前检验填料含水量是否在控制范围内,如偏高采用晾晒或均匀掺入干土措施,如偏低可预先浇水湿润。
(4)填土应分层摊铺压实,每层厚度不得大于300毫米,采用辗压机压实,辗压时,轮机相互搭接防止漏压,每层接缝处作成斜坡形辗压重叠5-10左右,上下层错缝不小于1米。
(5)素土夯压后,做干容重试验,压实系数要大于0.93。
3.3砂垫层的施工(1)地基辗压完成后,按设计要求做垫层,砂石总厚度为20CM,分二层辗压,每层厚度不超过15CM,并辗压至中密以上,干容重在1700KG/M3以上。
粮库地坪施工方案(3篇)

第1篇一、项目概述项目名称:某粮库地坪施工项目项目地点:某市某粮库项目规模:占地面积约10000平方米项目工期:60天项目内容:粮库地坪铺设,包括基础处理、混凝土浇筑、耐磨地坪施工、防护层施工等。
二、施工准备1. 施工组织设计根据项目规模和工期要求,成立施工项目部,明确各岗位职责,制定详细的施工组织设计。
2. 人员准备组织施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等,并对人员进行专业培训。
3. 材料准备(1)水泥:选择强度等级不低于C30的普通硅酸盐水泥。
(2)砂:中粗砂,含泥量不大于3%。
(3)石子:粒径为5-20mm的碎石,含泥量不大于1%。
(4)外加剂:减水剂、早强剂等。
(5)耐磨骨料:石英石、花岗岩等。
(6)防护层材料:环氧树脂、聚氨酯等。
4. 施工机械准备(1)混凝土搅拌机、混凝土输送泵、振捣器等混凝土施工设备。
(2)切割机、磨光机、抛光机等耐磨地坪施工设备。
(3)防护层施工设备:喷枪、滚筒等。
5. 施工场地准备(1)清理场地,确保施工区域无障碍物。
(2)搭建临时设施,如办公室、宿舍、食堂等。
(3)设置安全警示标志,确保施工安全。
三、施工工艺1. 基础处理(1)清除地表杂物,确保地面平整。
(2)检查基础强度,必要时进行加固处理。
(3)铺设排水坡,确保地面排水畅通。
2. 混凝土浇筑(1)根据设计图纸,确定混凝土配合比。
(2)搅拌混凝土,确保搅拌均匀。
(3)浇筑混凝土,采用分层浇筑,每层厚度不超过30cm。
(4)振捣混凝土,确保混凝土密实。
3. 耐磨地坪施工(1)混凝土初凝后,进行耐磨骨料撒布。
(2)用磨光机对耐磨层进行打磨,使其平整。
(3)对耐磨层进行清洗,去除浮浆。
(4)涂刷耐磨层保护剂,提高耐磨性能。
4. 防护层施工(1)根据设计要求,选择合适的防护层材料。
(2)对防护层材料进行预处理,确保表面清洁、干燥。
(3)采用喷涂、滚涂等方法进行防护层施工。
(4)防护层施工完成后,进行养护。
粮库施工组织设计方案.doc免费下载
粮库施工组织设计方案.doc免费粮库施工组织设计方案1. 引言1.1 项目背景1.2 目标与目的1.3 文档结构2. 项目概述2.1 项目概况2.2 项目目标2.3 项目范围3. 组织结构3.1 项目组织结构3.2 责任与权限4. 施工计划4.1 施工时间安排4.2 施工内容拆解4.3 资源需求4.4 风险分析5. 施工过程控制5.1 进场准备5.2 施工方法与工艺5.3 施工进度控制5.4 质量控制6. 安全与环保6.1 施工安全措施6.2 环保要求7. 质量验收与交付7.1 施工质量验收标准7.2 交付时间与方式7.3 交付文件8. 项目监管与沟通8.1 项目监管机制8.2 项目沟通与反馈9. 附件10. 法律名词及注释- 施工组织设计方案:指由施工组织编制的详细施工方案,包括施工计划、施工方法、施工工艺、安全措施等内容。
- 施工时间安排:确定施工工作进度的时间计划。
- 施工内容拆解:将整个施工工作拆解为不同的子,以便管理和控制。
- 资源需求:对施工所需人力、物力、财力等资源的需求分析和调配安排。
- 风险分析:对施工过程中可能出现的各种风险进行识别、评估和应对措施的制定。
- 施工安全措施:在施工过程中采取的各种措施,以确保工人和现场人员的人身安全和设备的安全。
---招聘流程设计方案1. 引言1.1 项目背景1.2 目标与目的1.3 文档结构2. 流程概述2.1 流程概况2.2 目标与范围2.3 相关方案3. 组织结构3.1 项目组织结构3.2 责任与权限4. 流程设计4.1 流程步骤4.2 流程输入与输出4.3 流程控制点5. 流程执行与跟踪5.1 流程执行控制5.2 流程跟踪与监控6. 流程优化与改进6.1 流程纠偏6.2 流程改进措施7. 邀请面试与评估7.1 面试邀请7.2 面试评估与记录8. 录用与入职8.1 录用决策8.2 入职流程9. 附件10. 法律名词及注释- 招聘流程设计方案:指由人力资源部门或专业机构编制的招聘流程的详细方案,包括流程步骤、流程输入与输出、流程控制点等内容。
粮食储备库工程施工组织设计
粮食储备库工程施工组织设计1. 引言粮食储备库作为保障国家粮食安全的重要基础设施,对于储存和保护粮食具有重要意义。
本文档旨在对粮食储备库工程的施工组织进行设计,确保施工过程高效、安全、质量可控。
2. 工程概述粮食储备库工程位于XX市郊区,总占地面积为XXX亩,建筑面积为XXX平方米。
该工程包括主体仓库、辅助设施、防护设施等,总工期约为XXX个月。
主要施工内容包括地基处理、主体建筑施工、设备安装等。
3. 施工组织设计3.1 组织架构根据工程规模和施工要求,本次施工组织设计将采用项目经理制,形成以下组织架构:•项目经理:负责整个工程的组织、协调和管理;•工程部:负责工程的技术、质量、安全管理;•施工队伍:负责具体的施工工作。
3.2 工期计划根据工程总工期,制定详细的工期计划,并按照施工进度进行动态调整。
工期计划主要包括以下内容:•地基处理阶段:地面平整、基坑开挖、地基处理等;•主体建筑施工阶段:混凝土浇筑、结构安装等;•设备安装阶段:设备选购、 transportation and installation等;•竣工阶段:工程验收、交付使用等。
3.3 施工方法针对不同施工工序和工艺要求,采用相应的施工方法,确保施工质量。
•地基处理阶段:采用机械方式进行地面平整,采用挖掘机进行基坑开挖,采用土方平衡法进行地基处理。
•主体建筑施工阶段:采用模块化施工方式,结合现场浇筑,加快施工进度,保证施工质量。
•设备安装阶段:遵循设备供应商提供的安装指南,根据施工图、设备要求进行安装调试。
•防护设施:采用可靠的安全防护设施,如消防设备、防盗报警系统等。
3.4 安全管理在施工过程中,要加强安全管理,确保施工过程安全可控。
具体措施包括:•制定安全操作规程,明确施工人员的安全责任和操作要求;•设置警示标志,提示施工现场的危险区域和安全注意事项;•安排专人负责现场安全管理,及时发现问题并采取措施解决;•每日召开安全例会,安排并记录安全措施的执行情况;•定期进行安全检查和隐患排查,确保施工现场的安全。
粮库项目施工设计方案
(此文档为word格式,下载后您可任意编辑修改!)粮库施工组织设计.txt遇事潇洒一点,看世糊涂一点。
相亲是经销,恋爱叫直销,抛绣球招亲则为围标。
没有准备请不要开始,没有能力请不要承诺。
爱情这东西,没得到可能是缺憾,不表白就会有遗憾,可是如果自不量力,就只能抱憾了。
本文由zwwfenglove贡献doc文档可能在WAP端浏览体验不佳。
建议您优先选择TXT,或下载源文件到本机查看。
目录第一章编制依据 (3)第二章工程概况 (3)第三章施工平面布置 (5)第四章施工准备 (6)第五章施工部署 (8)第六章主要项目的施工程序和施工方法 (11)第 1 节土方工程 (11)第 2 节基础工程 (13)第 3 节组合砌体工程 (17)第 4 节预应力拱板屋盖预制工程 (19)第 5 节吊装工程 (23)第 6 节防潮防水工程 (25)第七章施工计划及说明 (26)第八章质量目标及保证措施 (27)1第九章施工安全保证措施 (31)第十章现场文明施工管理 (34)第 1 节对"场容场貌"的规定 (34)第 2 节对"工地卫生"的规定 (35)第 3 节对"文明建设"的规定 (36)第十一章环保、环卫管理,文物保护 (37)第十二章新技术、新工艺、新设备、新材料的应用 (37)第十三章附表 (38)第 1 节附表 7-3 主要材料需用计划表 (38)第 2 节附表 7-4 主要施工机械需用计划表 (40)第 3 节附表 7-5 劳动力需用计划表 (42)第 4 节附表 7-6 节约计划表 (44)2第一章编制依据第一章编制依据1.1 某市****国家粮食储备库扩建工程施工招标文书1.2 设计图纸、国家有关设计规范1.3 国家有关施工规范、验收标准1.4 施工调查纪录第二章工程概况第二章工程概况2.1 工程性质及作用本工程为某市****国家粮食储备库扩建工程,设计粮食总容量为 0.4 亿斤,是确保国家正常粮食储备的工程之一。
白城固化地坪施工工程(3篇)
第1篇一、工程概况白城固化地坪施工工程位于我国吉林省白城市,该工程是白城市重点建设项目之一,旨在提高城市基础设施建设水平,改善城市环境。
工程总面积为10万平方米,包括停车场、人行道、广场等区域。
以下是该固化地坪施工工程的具体情况:1. 工程名称:白城固化地坪施工工程2. 工程地点:吉林省白城市3. 工程面积:10万平方米4. 施工单位:XX建筑集团有限公司5. 设计单位:XX设计研究院6. 监理单位:XX工程监理有限公司二、固化地坪施工工艺1. 施工准备(1)施工图纸会审:组织施工、设计、监理等相关单位对施工图纸进行会审,确保施工质量。
(2)材料准备:根据设计要求,选购符合国家标准的固化地坪材料,包括骨料、水泥、外加剂等。
(3)施工设备:准备施工设备,如搅拌机、输送泵、振捣器、切割机等。
2. 施工工艺(1)基层处理1)清理基层:对施工区域进行清理,清除杂草、杂物等。
2)基层平整:对基层进行平整处理,确保基层表面无凹凸不平现象。
(2)铺设基层1)撒布基层材料:按照设计要求,撒布基层材料,厚度约为2-3cm。
2)摊铺基层材料:使用输送泵将基层材料均匀摊铺。
3)振捣:使用振捣器对基层材料进行振捣,确保基层材料密实。
(3)铺设固化地坪1)撒布固化剂:按照设计要求,撒布固化剂,厚度约为1-2cm。
2)摊铺固化剂:使用输送泵将固化剂均匀摊铺。
3)振捣:使用振捣器对固化剂进行振捣,确保固化剂密实。
4)养护:固化剂摊铺完成后,进行养护,时间约为24小时。
(4)切割缝1)切割缝:按照设计要求,进行切割缝,宽度约为5-10cm。
2)清理切割缝:使用切割机清理切割缝,确保切割缝整齐。
(5)表面处理1)抛光:使用抛光机对固化地坪表面进行抛光处理。
2)清洁:使用清洁剂对固化地坪表面进行清洁。
三、施工质量控制1. 材料质量控制(1)材料进场检验:对进场材料进行检验,确保材料符合国家相关标准。
(2)材料储存:按照材料性质,进行合理储存,避免材料受潮、变质。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工组织设计1、工程概况本标段包括通化二道江粮库和吉林临江国储库的硬化地面工程,硬化地面面积均为10,000平方米,设计作法依次为:原土碾压(压实系数大于0.93);120厚粗砂垫层;200厚块石用碎石填缝后灌M2.5水泥砂浆;180厚C25砼面层随打随抹。
2、施工组织机构主要管理人员配备及施工布暑2.1.1施工组织机构根据本标段的实际情况,两个粮库设一套项目班子,分每个粮库分设砼、木工两个管理班组,具体如下:2.2 总体施工部署2.2.1根据本工程的实际情况,施工时每个粮库的地坪分为两部分,同时组织施工。
2.2.2施工准备(1)施工用电,利用粮库已有电源引入地坪施工现场,现场内设封闭配电柜一个。
(2)工用水,由已有水源引入地坪施工现场,每台搅拌机设两个水箱(3)临时设施:由于在粮库院内施工的防火需要,施工现场仅设办公室,更房、休息室、仓库用房、宿舍、伙房在粮库院外另行解决。
(4)施工机械:本工程每个粮库投入挖掘机2台,推土机2台,碾压机2台,搅拌机2台。
(5)工期:2001.8.30----2001.10.5(6)质量标准:优良3 主要分部分项施工方法3.1定位放线:采用建筑方格网法进行场地测量放线。
3.2土方工程(1)用推土机对场地内耕耘、清除后,根据标高换素土。
(2)在土质不良或纵坡过大地段,须局部换土,辗压密实。
(3)填土前检验填料含水量是否在控制范围内,如偏高采用晾晒或均匀掺入干土措施,如偏低可预先浇水湿润。
(4)填土应分层摊铺压实,每层厚度不得大于300毫米,采用辗压机压实,辗压时,轮机相互搭接防止漏压,每层接缝处作成斜坡形辗压重叠5-10左右,上下层错缝不小于1米。
(5)素土夯压后,做干容重试验,压实系数要大于0.93。
3.3砂垫层的施工(1)地基辗压完成后,按设计要求做垫层,砂石总厚度为20CM,分二层辗压,每层厚度不超过15CM,并辗压至中密以上,干容重在1700KG/M3以上。
辗铺过程中,加以处理及整理至如图纸所示的正确形状、标高和断面。
(2)砂垫层应摊铺均匀,并拉线找平。
(3)采用压路机往复碾压,一般碾压不少于4遍,轮距搭接不少于50厘米。
(4)找平和验收施工时,设置纯砂检查点,用200立方厘米的环刀取样,测定干砂的质量密度。
3.4块石铺设、碎石填缝灌浆(1)块石选用强度均匀和未风化的石料,其最大粒径不大于2/3垫层厚块石垫层应摊铺均匀,并拉线找平。
铺设时采用人工摆放。
(2)采用压路机往复碾压,达到不松动,表面无波纹为止(3)用碎石填缝后碾压。
(4)压实前洒水使毛石表面湿润,压实时含水率应为5-7%。
(5)在已碾压过的毛石层上,满灌M5.0水泥砂浆予以摊匀,并在其未干前均匀铺撒粒径为5-25毫米的嵌缝粒用压路机压至水泥溢出表面为止。
3.5砼面层铺筑(1)子的粒径不得大于5-40毫米,砂采用天然砂,含泥量不得大于3%,砂子颗粒级配符合规范要求。
(2)砼采用机械搅拌。
(3)砼配合比用试验室根据试验确定,采用搅拌机进行搅拌均匀,坍落度为30毫米。
(4)浇筑前,先在基层测量放线确定分块位置。
(5)在摊铺砼之前需在基层上安装两侧模板,底层同基层顶部之间空隙用砂浆填实,横板的位置根据分块位置及路面宽度加以控制。
施工路面时根据胀缝间距设置与胀缝同宽木条,固定牢固。
(6)将搅拌好的砼直接卸在基层上,用铁锹和耙摊铺平,用板式振捣器沿模板边缘和整个表面均匀地振实砼,全面振捣后,再用振动梁在砼表面缓慢而均匀地拖拉以初步整平表面。
(7)整平后,再用平直的滚杠进一步滚揉表面,使表面进行一步提浆并调匀。
(8)初步调平后,用6米的直尺检查其表面,如有不平之处进行抹平,每次检查范围与上次重叠,重叠部分为2米。
(9)面层砼随打随压光,砼振捣使用平板式振捣器,用铁滚子滚压提浆,用铁抹子将面层的凹坑、砂眼和不平处抹光用木抹子搓平。
(10)面层吸水后用铁抹子按先里后外的顺序第二次压光。
掌握好抹压时间,以抹子上去不留痕迹为宜,进行第三遍抹压,抹压时要用力,将抹子纹痕抹平压光。
如压不光可用毛刷沾少许水抹压,但要在终凝前完成。
(11)面层压光后,经一昼夜用锯沫子覆盖,常温下每天浇水2-4次,连续养护不少于14天。
(12)面层砼强度达到设计强度70%以上时,按设计分格缝要求尺寸弹线,用砼切割机割缝。
(13)在砼终凝前取出胀缝处木条4主要机械设备计划(每个粮库)5主要劳动力计划(每个粮库)6主要材料计划(每个粮库)7、技术、新工艺、新材料应用砼面层刷养护液,防止其表面出现裂缝。
8、质量保证措施质量目标:优良(-)证工程质量的组织措施(1)建立强有力的质量保证体系成立以技术经理、主任工程师、项目经理为核心的三级质量保证体系,实行质量否决制。
总工程师→技术质量处↓↓主任工程师→技术质量科↓↓项目经理→项目工程师,质量检查员整个体系围绕项目施工开展质量管理工作,通过计划、实施、检查和处理四个阶段,把经营生产全过程中的质量管理有机结合起来,实行全面质量管理。
(2)落实质量目标和岗位责任制,制定质量目标计划,把质量目标层层分解,实行”谁主管谁负责”的原则,使质量管理工作职责明确.目标分解:优良优良优良单位工程质量---- 各专业工程质量----分项工程质量----各工分解分解分解优良种施工班组工程质量----人落实(3)工地成立以项目经理为首,专职质检员,栋号三员组成,全面质量管理(TQC)小组,开展QC活动,对工程质量实行预测、预控,以防为主,经常检查施工全过程的工程质量。
(4)项目部各成员持证上岗,强化项目职能,严格进行工序管理,分项工程施工前,技术员做好技术交底和预防质量通病措施交底,使施工人员知其责明其任,质量标准坚持”三检”,即自检,专检,交接检,贯彻样板制,挂牌制. (5)为了控制材料质量,做好材料检测工作,项目部成立以项目工程不准使用所有建材检测,复试均由甲1级试验研究室检测,质量师为主,材料员,试化验工组成的质量控制及检测管理小组,严格对进场材料,构配件及设备的质量检查,无质量合格证明的产品,不合格的建材,构配件及设备坚决不用. (二)保证工程质量技术措施1、定位放线(1)工程控制点及轴线测放完毕后,技术人员必须依照图纸进行复测检查,减少测量误差,提高控制精度.(2)与工程施工有关的各种线寸应及时准确地进行标识,并注意保护,避免出现误用线寸的现象.(3)护好基准点.2、方工程(1)回填所用素土中不得含有草根等杂物。
(2)填挖接近完成时,复查地坪中线、地坪边缘线,对不符合要求的部分认真修理。
3、工程(1)砼所用的水泥、砂、碎石必须按规范有关规定分批检验合格后才能使用,由公司化验室派车去工地取试样。
(2)配合比下料单,要经项目工程师签字才能执行,C30以上砼必须经公司试验室试配。
(3)砼投料计量必须准确。
(4)砼搅拌时,要根据砂、碎石含水率及时调整配比。
(5)按规范有关规定留设砼临时施工缝。
(6)按规范有关规定对砼进行养护,浇筑砼前要提前用水浇湿木模板。
(7)当发生严重影响时砼质量的缺陷时,应先拿出处理措施,经监理工程师同意后,再按规范有关规定进行处理。
(8)砼施工时必须按高速后的配合比设料。
每个工作台班须经技术员检查塌落度合格后方可正式施工。
(9)砼在运输和浇灌过程中如发生离析、泌水现象则必须进行二次搅拌。
(10)砼面层必须按设计要求设置伸缩缝,纵向、横向缝间距为6M×6M,用切割机切割而成,缝宽为3MM,每隔24MM设一道温度缝,缝宽10-20MM。
其详细位置划分必须符合设计要求,并按规范要求施工。
(11)新浇筑的砼必须振捣密实,在凝结前,若发现微小裂缝,应使用喷雾器喷水湿润表面,砼振实后1-12小时后不得振动,如表面已凝固,不允许使用振捣器。
砼养护采用草袋、塑料薄膜覆盖,以免受日照、风吹、寒冷、雨水等危害。
每小时浇水一次,连续养护十四天。
(12)地坪的坡向、排水等均应满足设计要求,泄水畅通,无积水现象。
地面无裂缝,脱皮和起砂现象,接搓平顺,各项指标必须满足质量标准所要求的允许值。
(14)砼地坪面层随打砼随抹随压光。
压光后视气温情况,在七天后方可上人。
9、成品防护措施砼面层施工后未达到设计强度时不得硬化碰撞。
10、质量通病防冶措施10、1砼表面干缩裂缝预防措施砼水泥用量、水灰比、砂率不能过大;严格控制砂的含泥量;砼振捣密实并注意对板面进行抹压。
加强砼早期养护并适当延长养成护时间。
在高温低湿或大风施工应及早进行喷水养护。
11、明施工及环境保护措施a)组成施工平面图管理小组,加强材料、机械堆放、场内建筑等工作的协调与控制,发现问题及时处理。
b)施工现场设置公告牌、安全、消防、保卫、场容卫生环保等制度牌。
c)施工区域和生活区域划分明确,划分责任区设置标牌,分片包干到人负责场容整洁。
场区内设临时厕所,专人负责清理。
d)施工现场道路要平整、坚实、畅通。
生活区室内外要保持整洁有序,无污水、污物,垃圾集中堆放,及时清理。
饮用水要供应开水,饮水器具要卫生。
e)施工现场的建筑垃圾,要有专用垃圾通道,及时清运,适量洒水,减少扬尘。
f)水泥搬运过程中要减少扬尘,施工现场使用的茶炉、火灶等,排烟尘程度必须符合环保要求。
g)砼搅拌作业现场设沉淀池,清洗机械和运输车的废水经沉淀后,方可排入市政污水管线。
12、期保证措施工期:2001.8.30开工---2001.10. 5竣工12.1组织措施根据本标段的实际情况,两个粮库设一套项目班子,分别设两名项目经理、两名技术员,其它项目成员各一名。
每个粮库分设砼、木工两个管理班组,根据本工程的实际情况,施工时每个粮库的地坪分为两部分,同时组织施工。
12.2技术措施砼中掺加JFS-8超早强剂,该早强剂可大大提高砼的早期强度,而且对砼后期强度无影响,掺入该早强剂后,温度在5-15度,3.5天砼强度达到设计强度的90%-100%,13安全施工措施13.1 安全施工组织措施我们本着施工必安全,安全为生产的原则,本施工过程中人人重视安全,健全强有力的安全生产保证体系,公司生产经理为安委会主任,工程处主任为安委会副主任,项目经理为安全、消防组织实施人,安全工作放到各项工作之首当作大事抓,确保安全生产。
公司每月召开二次安委会,研究制定安全生产工作方针,工程处每周例会,研究安全施工生产问题,项目部逐日进行班前班后安全教育检查活动。
公司设安全处、工程处安全科。
项目设专职安全员二人,专门负责本工程施工的各项安全消防检查工作,做到以预防为主,消灭不安全隐患,把安全生产工作同各级领导实行安全值班制,逐月带领安全专业人员进行安全检查,发现问题及时处理。
13.2安全施工技术措施13.2.1开工前对班级要进行分工种的安全技术交底。
13.2.2对电器设备认真检查,防止漏电,振捣器要安装漏电保护器,一切电器设备配电箱要有防雨措施。
