中心粮库施工组织设计

合集下载

粮库施工组织设计

粮库施工组织设计

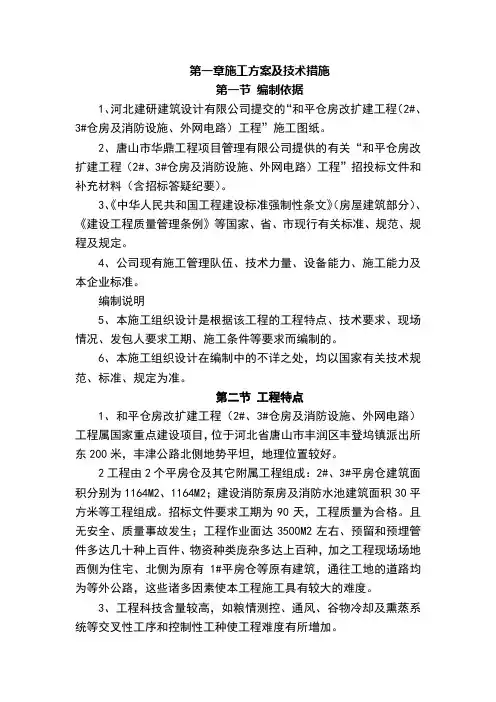

第一章施工方案及技术措施第一节编制依据1、河北建研建筑设计有限公司提交的“和平仓房改扩建工程(2#、3#仓房及消防设施、外网电路)工程”施工图纸。

2、唐山市华鼎工程项目管理有限公司提供的有关“和平仓房改扩建工程(2#、3#仓房及消防设施、外网电路)工程”招投标文件和补充材料(含招标答疑纪要)。

3、《中华人民共和国工程建设标准强制性条文》(房屋建筑部分)、《建设工程质量管理条例》等国家、省、市现行有关标准、规范、规程及规定。

4、公司现有施工管理队伍、技术力量、设备能力、施工能力及本企业标准。

编制说明5、本施工组织设计是根据该工程的工程特点、技术要求、现场情况、发包人要求工期、施工条件等要求而编制的。

6、本施工组织设计在编制中的不详之处,均以国家有关技术规范、标准、规定为准。

第二节工程特点1、和平仓房改扩建工程(2#、3#仓房及消防设施、外网电路)工程属国家重点建设项目,位于河北省唐山市丰润区丰登坞镇派出所东200米,丰津公路北侧地势平坦,地理位置较好。

2工程由2个平房仓及其它附属工程组成:2#、3#平房仓建筑面积分别为1164M2、1164M2;建设消防泵房及消防水池建筑面积30平方米等工程组成。

招标文件要求工期为90天,工程质量为合格。

且无安全、质量事故发生;工程作业面达3500M2左右、预留和预埋管件多达几十种上百件、物资种类庞杂多达上百种,加之工程现场场地西侧为住宅、北侧为原有1#平房仓等原有建筑,通往工地的道路均为等外公路,这些诸多因素使本工程施工具有较大的难度。

3、工程科技含量较高,如粮情测控、通风、谷物冷却及熏蒸系统等交叉性工序和控制性工种使工程难度有所增加。

为保证工程保质按期圆满完成任务,本施工组织设计根据以上特点和难点、在施工部署、施工方案、施工进度、施工平面布置、材料供应与质量和安全控制等方面做出了具体的、切实可行的部署与安排。

第三节工程概况1、建筑工程各平房仓平面呈矩形,轴线尺寸均为×24m、总高,耐火等级为二级,装粮高度,排架体系开间为,外围护墙体米以下为500厚实心烧结砖墙,米以上为500厚多孔砖墙。

粮仓工程施工组织设计

粮仓工程施工组织设计

粮仓工程施工组织设计一、工程概况本项目为粮仓工程,主要包括粮食仓库建设、粮食加工厂、粮食储备库、物流配送中心等设施。

粮食仓库建设规模为10万吨级,采用钢筋混凝土框架结构,占地面积约为20000平方米,总建筑面积约为15000平方米。

粮食加工厂包括粮食加工生产线、原料仓库、成品仓库等,占地面积约为8000平方米,总建筑面积约为5000平方米。

粮食储备库占地面积约为12000平方米,总建筑面积约为8000平方米。

物流配送中心占地面积约为10000平方米,总建筑面积约为6000平方米。

二、施工组织设计原则1. 确保工程质量:严格按照国家相关法律法规、规范标准和技术要求,确保工程质量,满足粮食储存和加工需求。

2. 保障施工安全:加强施工现场安全管理,预防安全事故的发生,确保施工人员的人身安全。

3. 控制工程进度:合理安排施工进度,确保工程按时完成,避免延期造成经济损失。

4. 降低工程成本:通过科学合理的施工组织和管理,有效控制工程成本,提高项目投资效益。

5. 文明施工:加强施工现场环境整治,营造良好的施工氛围,保护生态环境。

三、施工组织设计内容1. 施工总体布局:根据工程规模和特点,合理规划施工现场,划分施工区域,确保施工顺利进行。

2. 施工进度计划:制定详细的施工进度计划,明确各阶段施工内容、工程量和完成时间,确保工程按时完成。

3. 施工资源配置:合理配置施工机械、设备和人力资源,满足施工需求。

4. 施工工艺及质量控制:针对各分部分项工程,制定合理的施工工艺和质量控制措施,确保工程质量。

5. 施工安全管理:建立健全安全管理制度,加强施工现场安全管理,预防安全事故的发生。

6. 施工现场环境管理:加强施工现场环境整治,严格执行环保法规,保护生态环境。

7. 施工组织管理:建立健全项目管理体系,明确各部门和人员的职责,确保施工组织有序、高效运行。

四、施工组织设计实施与监控1. 施工过程中,严格按照施工组织设计进行施工,确保工程质量和进度。

粮库施工组织设计方案

粮库施工组织设计方案

目录第一章编制说明............................................... 错误!未定义书签。

第1节编制目的:......................................... 错误!未定义书签。

第2节编制依据:......................................... 错误!未定义书签。

第二章工程概况............................................... 错误!未定义书签。

第1节工程概况........................................... 错误!未定义书签。

第2节工程特点........................................... 错误!未定义书签。

第三章本工程指导思想、预期目标和有利条件..................... 错误!未定义书签。

第1节指导思想........................................... 错误!未定义书签。

第2节预期目标........................................... 错误!未定义书签。

第3节承接本工程的有利条件............................... 错误!未定义书签。

第四章施工部署............................................... 错误!未定义书签。

第1节组织机构........................................... 错误!未定义书签。

第2节施工顺序........................................... 错误!未定义书签。

第3节劳动力安排......................................... 错误!未定义书签。

粮库施工组织设计

粮库施工组织设计

第一章、编制说明第一节、编制目的本施工组织设计是指导********************工程项目顺利施工的技术资料文件第二节、编制依据1、由******************************项目施工招标文件。

2、建设单位提供的土建、土方、水暖和电气施工图纸。

3、辽宁省有关建筑工程管理、市政管理、环境保护等地方性法规及规定。

4、现场实际情况。

第三节、技术规范我们完全同意按照招标文件图纸内所规定的技术规范来实施工程施工及材料使用,具体的规范及标准为:1、GB50009-2012 建筑结构荷载规范2、GB50010-2010 混凝土结构设计规范3、GB50003-2011 砌体结构设计规范4、GB50011-2010 建筑抗震设计规范5、GB50320-2014 粮食平仓库设计规范6、GB50017-2002 钢结构设计规范7、GB700-2006碳素结构钢设计规范8、GB5117-2008 碳素钢焊条9、GB/T14957-2010 熔化焊用钢丝10、GB50352-2005 民用建筑设计通则11、GB50016-2014 建筑设计防火规范12、GB50037-2014建筑地面设计规范13、GB50345-2012屋面工程设计规范14、GB50205-2001 钢结构工程施工质量验收规范15、、GB50204-2015 混凝土结构工程施工质量验收规范16、GB50209-95 建筑地基与基础工程施工质量验收规范17、GB50661-2011钢结构焊接规范18、GB50116-2013火灾自动报警系统设计规范19、GB50016-2014建筑设计防火规范20 、GB50736-2012民用建筑供暖通风与空气调节设计规范21、GB50052-2009供配电系统设计规范22、GB50164-92 砼质量控制标准23、GBJ107-87 砼强度检验评定标准24、GB50217-2007电力工程电缆设计规范以上规范标准如有冲突,以较高要求为准,未列入的需用规范和标准,均按中华人民共和国现行有关法规及标准执行。

粮库施工组织设计方案 (2)

粮库施工组织设计方案 (2)

目录第一章编制说明 (3)第1节编制目的: (3)第2节编制依据: (3)第二章工程概况 (3)第1节工程概况 (3)第2节工程特点 (4)第三章本工程指导思想、预期目标和有利条件 (4)第1节指导思想 (4)第2节预期目标 (5)第3节承接本工程的有利条件 (5)第四章施工部署 (5)第1节组织机构 (5)第2节施工顺序 (6)第3节劳动力安排 (7)第4节主要施工机械、设备配备 (7)第五章施工准备 (7)第1节现场准备 (7)第2节材料准备 (7)第3节技术准备 (7)第六章施工进度计划 (8)第1节进度计划 (8)第2节控制点设置 (8)第3节确保工期的技术组织措施 (8)第七章施工总平面布置 (9)第八章主要分部分项工程施工方法 (9)第1节施工测量 (9)第2节土方及基础工程 (9)第3节钢筋混凝土结构工程 (10)第4节砖砌体工程 (12)第5节地面工程 (12)第6节装修工程 (13)第7节门窗工程 (14)第8节脚手架工程 (14)第9节屋面工程 (14)第10节钢结构工程 (15)第11节压型钢板屋面工程 (16)第12节拱板吊装 (17)第九章质量保证措施 (18)第1节质量目标 (18)第2节技术规范 (18)第3节质量保证措施 (19)第十章安全生产、文明施工、环境保护 (20)第1节安全生产 (20)第2节现场文明施工 (21)第3节环境保护措施 (21)第十一章特殊季节施工 (22)第1节雨季施工 (22)第2节高温季节施工 (22)第十二章成品保护 (22)第1节成品保护的组织管理 (22)第2节成品保护技术措施 (23)附:项目部人员组成质量控制系统图安全控制系统图机械资源表劳动力资源需用表进度计划横道图现场平面布置示意图第一章、编制说明第一节、编制目的本施工组织设计是指导清涧县县级中心粮库项目顺利施工的技术资料文件之一部分。

第二节、编制依据:1、由清涧县粮食局提供的县级中心粮库项目施工招标文件。

粮库施工组织设计

粮库施工组织设计

第一章各分部分项工程的主要施工方法第一节编制说明一、编制范围本工程为中央储备粮XX直属库新建的“中央储备粮XX直属库XX 县分库建仓项目工程”,本施工组织设计编制范围包括:1#、4#、5#平房仓和一站式服务中心及附属设施的建安施工及维保(1標段)。

二、编制原则1、符合招標文件、法律法规、技术规范、施工图纸的原则;2、遵循我公司质量管理体系(GB/T19001-2000-ISO9001)、环境管理体系(GB/T24001-2004/ISO14001)、职业健康安全管理体系(GB/T28001-2001)和公司各项《管理办法》的原则;3、体现技术先进、经济合理、生产均衡、符合实际的原则。

三、编制依据1、中央储备粮XX直属库XX县分库建仓项目施工招標文件;2、中央储备粮XX直属库XX县分库建仓项目工程施工图纸;3、本公司“三標一体化”管理体系和公司各项《管理办法》;4、现行国家及地方有关工程建设標准、规范;5、相关法律、法规。

四、总体说明本工程为中央储备粮XX直属库XX县分库建仓项目1標段施工工程,本工程中標后,我公司对此十分重视,认真研究招標文件、设计图纸,精心组织编制施工组织设计方案。

为圆满实现工程目標,我公司将组建一支强有力的项目班子,由业务精通人员组成项目经理部;由具有同类丰富工程施工经验和创优经验的项目经理担任本工程项目经理。

按项目法组织施工,充分利用各种有利条件,发挥我公司整体优势,调动我公司范围内的一切精干力量,确保本工程优质、顺利完成。

在工程施工中,我公司将配备各种资源(包括人员、物资、机械、资金)保证工程施工需要,同时我公司将按工程合同要求,尽职尽责、一丝不苟地履行合同条款,兑现標书中的承诺,确保实现各项施工目標。

我公司在本工程的施工中,将以优质、高效、安全、文明、环保为施工宗旨。

本着对业主高度负责的态度,确保本工程在招標人要求的工期内完成全部施工任务。

在工程施工中我公司将积极与质量监督部门配合,服从建设单位及监理单位的检查监督,从严控制工程质量,确保达到“一次验收合格”標准。

粮库平方仓施工组织设计

粮库平方仓施工组织设计

第一章编制概述第 1 节编制依据1、齐齐哈尔市京双粮库平房仓6#楼工程方案设计图纸、《齐齐哈尔市京双粮库2.5万吨仓容扩建项目第二标段建设工程招标文书》。

2、工程地质勘察,现场实地调查及踏勘获得的相关资料。

3、建筑工程质量验收规范系列标准,工程建设标准强制性条文,国家及行业现行建筑施工及验收规范和评优标准。

4、我公司多年的施工管理经验及其成熟的质量控制、进度控制、成本控制的技术措施;GB/T19001-ISO9001:2000 标准的质量管理体系。

5、公司在专业技术、机具设备、物资供应等方面的资源情况。

第2节编制内容及范围1.本施工组织设计内容主要包括项目管理机构、目标、施工部署、施工总平面布置、人力及机械配置、主要工程施工方案和方法、质量、安全和文明施工保证及周围环境保护措施等自开工至竣工的全过程组织管理措施。

2.本施工组织设计范围主要包括基础工程、混凝土工程、砌体工程、装饰铺贴工程、电安装工程的施工。

1.4 编制原则根据招标文件、施工设计图纸、文件资料要求,以及此工程中的工序技术特点和有关的工程量。

采用先进科学的施工方法,工程质量确保达到房屋建筑施工验收收“合格”标准,做到安全文明施工。

精心编制施工组织设计,严格按照质量评定验收标准及施工规范组织施工,保证工程质量。

第二章工程概况工程概况齐齐哈尔市京双粮库平房仓6#工程位于双河农场农直,建筑面积为1313.00平方米,耐火等级为二级,建筑结构安全等级二级,设计合理使用年限50年,本工程抗震设防烈度为非抗震,屋面防水等级为Ⅱ级,合理使用年限为15年。

装量高度为6m,设计仓库容量以小麦计5400吨,建设高度为8.1m,总长为60.74m,总宽为21.18m,车间檐口高度为10.1m,结构形式采用砖混排架钢屋架结构。

混凝土为C30,正负零以下采用M10水泥砂浆,正负零以上采用M10混合砂浆。

第三章施工组织及施工进度计划3.1 现场管理组织机构1、施工现场组织机构将把该工程列为公司重点工程,成立“齐齐哈尔市京双粮库平方仓6#”,充分发挥公司及项目部的技术力量优势,进一步加大我公司在工程项目上的人、财、物等方面的投入,加强项目的统一管理与协调,提高资源利用率,最大限度的降低工程成本。

粮库施工组织设计

粮库施工组织设计

粮库施工组织设计第一章工程概况本工程为中央储备粮兴隆直属库新建储备仓项目,座落于承德市承德县甲山镇赵家庄。

由四幢建筑特征几乎相同的单体工程及配套的发电机房、地磅房、消防水池等组成,A型平房仓长为66m,宽21m,共1幢,B型平房仓长为66m,宽24m,共3幢。

总建筑面积:6473平方米,仓储容量;2.84万吨。

建筑物高度10.14m,建筑耐火等级为二级,抗震设防烈度6度,设计使用年限50年。

1.1、建筑特征外墙材料为烧结实心砖;门窗采用平开密闭门,内设挡粮板,窗做两层,内层为钢丝网防雀窗,外层为密闭保温窗,门、窗外层采用0.6mm厚彩色钢板,内包50mm厚阻燃型挤塑聚苯板,框扇之间采用优质密封条密封;平房仓屋面防水等级为二级,防水耐用年限为15年,防水材料选用4mm厚SBS聚酯胎改性沥青防水卷材+3mmSBS聚酯胎改性沥青防水卷材,平房仓屋面采用无组织排水形式,地面防潮采用聚乙烯丙纶复合防水卷材(350g/m2)、墙体在标高-0.060下做30厚1:2.5水泥砂浆掺入5%防水剂、6.7m标高以下喷刷JG防水剂二遍;屋面保温100厚聚苯乙烯塑料板保温层。

1.2、结构特征本工程为单层钢筋混凝土框排架结构,檐高9.83米,结构安全等级为二级。

地基采用圆砾层为持力层。

基础底标高-1.7m,地基处理采用天然级配砂石回填,基础为钢筋砼独立基础,砼强度C30,垫层砼强度C10。

主体为单层钢筋混凝土框排架结构,普通烧结砖围护墙,内设现浇钢筋砼圈梁,屋面为预应力钢筋砼屋面板。

墙体±0.000以下为M10水泥砂浆砌筑,±0.000以上为M10混合砂浆砌筑,均采用MU10非粘土烧结普通砖。

1.3、工程质量标准:合格第二章施工方案2.1、各分部分项工程的主要施工方法(一)测量放线轴线测量:根据规划部门标定的坐标红线桩,计算出建筑物的轴线控制网,引出各轴线控制桩,并在相邻永久性物上设立控制点,轴线实行双控制。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中心粮库1#、2#仓库工程编制日期:—2017 年12月15第一章指导思想与实施目标 (3)第二章:编制说明 (4)第三章:工程概况 (5)第四章施工部署 (11)第五章施工准备 (13)第六章主要施工方法 (14)第七章主要物资计划 (39)第八章主要施工机械计划 (40)第九章主要劳动力安排计划 (41)第十章确保工程质量的技术组织措施 (42)第^一章安全文明施工的技术组织措施 (51)第十二章确保工期的技术组织措施 (61)第十三章施工总进度计划表或网络图 (65)第十四章施工总平面图 (65)第十五章节能专项施工方案 (66)第十六章节假日及雨季施工安排措施 (67)附:表 1 :拟投入本标段的主要施工设备表表 2:拟配备本标段的试验和检测仪器设备表表 3: 劳动力计划表表 4:计划开、竣工日期和施工进度网络图表 5 :施工总平面图表 6 :临时用地表第一章指导思想与实施目标1.1 指导思想我公司施工组织设计的指导思想是:“以质量求信誉,以信誉求发展” 。

以质量为中心按照IS09000?《质量管理和质量保证》系列标准,建立工程质量保证体系,选配高素质的项目经理,项目工程师及工程技术管理人员。

按国际惯例实施项目管理,科学管理,优质高速地完成本工程施工任务,创第一流水平的工程。

1.2 实施目标发挥我公司整体优势,科学地组织土建、安装与装饰的交叉作业、精心施工、严格履行合同、确保实现以下目标:1.2.1 质量目标 : 必须符合国家现行验收规范合格标准。

1.2.2 工期目标 : 根据公司现有的技术、设备及管理水平,确保该工程工期为180 日历天。

1.2.3 安全施工目标 : 采取有效的措施,杜绝死亡事故及重伤事故,轻伤频率控制在2%。

以下。

1.2.4 文明施工目标 : 确保文明施工,达到省级文明工地。

1.2.5 环保目标 : 采取有效措施减少施工噪音和环境污染,确保施工期间不扰民,不影响城市道路及环境卫生。

1.2.6 科技目标为实现质量、工期和安全文明施工等目标,充分发挥科技是第一生产力的作用。

在工程施工中,积极采用新技术、新工艺、新设备 , 以保证工程质量,加快施工进度:第二章编制说明2.1 编制目的本施工组织设计的编制目的是:为本工程施工组织提供完整的纲领性文件,用以指导建筑、安装、装饰工程的施工与管理,确保优质、高速、安全、文明地完成工程的建设任务。

2.2 编制依据1. 2.2.1 建筑工程施工质量验收统一标准及现行规范。

2.2.2 施工图纸、图案及设计单位对施工的要求。

2.2.3 本工程施工招标文件。

2.2.4 国家现行的技术政策,技术标准,施工及验收规范,工程质量评定标准及操作规程。

2.2.5 本公司的质量、安全、环境管理体系文件。

第三章工程概况一、工程概况中心粮库1#、2#仓库工程:总建筑面积2052.6平方米,建筑檐高为10.920m, 结构形式为排架结构,现浇钢筋砼柱,屋面采用预应力砼折线形屋架和预应力砼屋面板。

本工设计使用年限为50年,建筑结构安全等级为二级。

抗震设防烈度为 6 度,抗震等级:框架四级;建筑抗震设防类别:丙类;建筑物耐火等级:二级;屋面防水等级H级;砌体结构施工质量等级不得低于 B级;地面粗糙度类别为 B类。

二、建筑概况1、本工程活荷载标准值东至县黄荆中心粮库1#、2#仓库工程:2、混凝土强度等级3. 基础工程部分:a、地基基础设计等级为丙级。

基础米用钢筋混凝土独立柱基基础,基础持力层为第2层黏土,基础进入持力层下300。

b、基础回填土须及时在施工上部结构以前进行,按规定分层压实,层厚不大于300,压实系数〉=0.94,不得使用淤泥,耕植土,膨胀土以及有机质含量大于5%的土。

c、基坑开挖前应做好基坑支护施工组织设计,基坑开挖及降水过程中要采取措施确保周围建(构)筑物及地下设施的安全。

4、墙体:+0.000标高以下墙体采用10.0水泥砂浆砌筑MU10M岩实心砖;+0.000标高以上墙体采用 M10混合砂浆砌筑强度 MU10的页岩实心砖(湿容重W 17.0KN/ 立方米)。

防潮层采用1: 2水泥砂浆内掺水泥重量5%防水剂粉20厚。

设置在+0.000 下 60处。

外装饰:外1白色丙烯酸外墙涂料〈1 — 163〉外2,灰色丙烯酸外墙涂料〈9—165〉;内装饰:0墙面:7.1m标高以下采用聚合物水泥防水砂浆防潮墙面,具体做法为:内墙面清理干净,涂刷界面剂一道;15厚聚合物水泥砂浆打底扫毛(加设钢丝网)7.1m标高以上满粘SBS120(500g/m2) —层;10厚1: 2水泥砂浆抹光;大白浆两道o采用水泥砂浆墙面,具体做法为:内墙面清理干净,;15厚1: 3水泥砂浆打底(加设钢丝网);5厚1: 2水泥砂浆罩面压实赶光;大白浆两道。

②顶棚:钢筋混凝土板嵌缝批灰(含板缝处理),具体做法为:钢筋混凝土板底清理干净,腻子刮平:刷石灰浆二道;(板缝密封处处采用聚氨酯改性塑料油膏嵌填板缝,刷1厚聚氨酯涂料;)5、屋面:a) 30厚C20细石混凝土保护层,内掺3滩质密实剂,且内配双向钢丝网,每6X 6M设分格缝,缝宽20,内填密封膏;b) 25厚XPS板 (挤塑型聚苯板)保温层与基层点粘;c) 满粘SBC120(500g/M) 一层,上表面刷聚合物水泥;d) 1厚聚合物水泥抹平;e) 满粘 SBC120(500g/) 一层;f) 15 厚1: 2.5水泥砂浆找平层;g) 1厚高聚物改性沥青防水本涂膜隔气层,沿墙高出保温层上表面150mmh) 屋面基层处理干净,15厚1: 3水泥砂浆找平层。

6、油漆:不明露铁件只刷红丹一度,其余明露刷铁件铁件黑色调和漆。

7、其他①为利于保梁及便于已于人清扫,在内墙阴角及墙面与地面交接处均做R=100的圆角,地面防潮层四周沿墙身上翻,翻的防潮层置于墙身防潮层里侧。

②仓房气密性能应达到”在500帕压力下的半衰期不小于40s” r的指标, 应做好下述部位密闭处理;a:为方便熏蒸作业时嵌固塑料薄膜,在下述部位设密封槽,平堆粮线以上500 mn处沿墙四周;窗内侧四周距窗边缘100mn处;轴流风机孔内侧四周100mm 挡粮门与外门之间,距外门100mm处墙、顶、地四周;塑料密封槽采用塑料膨胀管(中距200mm固定在墙身底层抹灰上。

b :仓房门窗均选用粮仓专用保温密闭门窗;c :通风口,地上笼通风口设密闭盖或密闭窗;d:熏蒸检测孔,粮情检测进线孔预埋,均带翼环的穿墙套管;e :外门窗风压性能分级为 2 级。

8、供配电系统:①本工程用电均为三级负荷。

三级负荷:其他电力负荷及普通照明,其容量为 60KV,有功率为60KW/需要系数为 1.0.②楼层采用分散式供电,各层楼梯间内设置楼层总配电箱。

9、管材、保温防腐及阀门①埋地球墨铸铁管外刷石油沥青涂料二道。

所有管道支、吊架除绣后红丹打底,外刷与管道相同颜色漆两道。

②保温:管道明露室外部分均采用50 mm厚的岩棉壳保温,外包复合铝箔一层。

C阀门选用:管径小于DN50采用铜质截止阀,大于和等于 DN50采用优质闸阀。

10、管道敷设:阀门及配件需装可拆卸的法兰或螺纹活套,并安装在方便维修,拆卸的位置。

所有管道井内楼板应待管道安装后封堵。

给排水管道与其它专业管道交叉应互应互相协调。

除图纸注明标高外,设于吊顶内管道安装应尽可能紧贴梁底,立管应按规定尺寸靠近墙面或柱边,穿剪力墙部分预埋钢套管。

11 、防雷措施a:本工程为单层粮库(年雷击次数N= 0.0935次/a ),按三类防雷建筑设防,采用①12热镀锌圆钢作为接闪器,沿女儿墙四周明敷设,支持卡子间距为0.5 米,转角处悬空段不大于 0.3 米,避雷带高出屋面装饰柱或女儿墙 0.15 米,屋面采用30X 4热镀锌扁钢组成不大于12米X 12米或24米X 12米避雷网格。

b:避雷引下线利用结构柱内或剪力墙内主钢筋,钢筋单根截面为①10~©14 时,四根为一组;钢筋单根截面大于①16 时,三根为一组,钢筋上下应焊接连通。

作为引下线的柱子顶端预埋 100X 100X 8 mm热镀锌钢板(与引下线焊接连通),用于柱子内主钢筋与避雷连接的转换,引下线间距不大于 18 米。

c:在避雷引下线的外侧距室外地坪 0.5米处,设外接100X 100X6 mm热镀锌钢板作测接地电阻之用,具体位置详见接地平面图。

d:所有高出屋面的金属构件均须与避雷带焊接连通,高出屋面的非金属构器件应增加避雷带保护。

e:进入建筑的所有金属管道及套管应与接地网连接。

f:本工程强、弱电接地系统采用共用接地装置,要求总接地电阻R v 1欧姆。

g :屋顶所有设备配电线路保护钢管的两端和风机应分别与屋面防雷装置相连。

12、消防a:本工程室外消防用水量25L/S,室内消防用水量为25 L/S,火灾延续时间为2h,消火栓充实水柱为不小于10m,室内消防用水接自室外消防环管网,室外消防用水取自站内室外地上式消火栓。

区内引入两条DN150消火栓给水管,并形成环状,保证消防用水。

b: 室内消火栓:采用带灭火器箱甲型单阀出口室内消火箱,消火栓箱均为暗装,剪力墙处明装。

c: 梁板下横管尽可能贴梁板安装,室内消防给水管采用镀锌钢板,卡箍或螺纹连接。

d: 所有消防阀门均应采用明杆闸阀。

9。

13、设备安装:a. 除特别注明外,楼梯间内配电箱均为挂墙明装,下口距地 1.8 米;各楼层户内配电箱暗装,底边距地 1.8 米(或门上方暗装) ,其余配电箱底边距地 1.6 米暗装。

b. 楼梯间公共照明及办公照明均采用节能型吸顶灯。

卫生间壁灯距地2.4 米,管井道内照明灯具门上方 0.2 米壁装。

安全出口标志灯门上方 0.2 米明装,疏散指示标志灯距地 0.3 米靠墙、柱明装(或距地 2.5 米吊装)。

c. 所有照明开关均为下口距地 1.3 米嵌墙暗装,并距门框边不小于 0.2 米。

d. 卫生间插座采用防溅水型,其余插座均采用安全防护型。

管井内插座下口距地1.5 米明装,其余插座均为暗装,安装高度见材料表中说明。

14、照明及节能:a. 各功能用房的照度值及照明功率密度值按以下标准选取:卫生间 100L X (6W/rh);卧室 100L X( 5W/m)。

b. 选用高效节能灯具,荧光灯配电子镇流器和电容补偿。

补偿后功率因数 0.92 以上。

c. 公共通道照明均采用延时开关控制。

楼道应急照明为双灯 4线型,火灾时可由消防控制强投点亮。

d. 变电所低压侧设集中无功补偿,补偿后功率因数达到 0.92 以上。

e. 适当增大配电干线的截面,尽量减少电源电缆走回头路。

f. 应急照明的设计照度值,楼梯间不小于 5.01X,设备房按正常工作照度。

15、保安措施:a、本工程配电系统采用TN k S接地形式,在电内设有40*4扁铜作为PE干线,凡正常情况下不带电的电气设备的金属外壳及插座接地孔均应与 PE线作可靠连接,总配电箱严禁 PE线和中性线连接,竖向敷设的 PE干线应每三层与该。
