SGBZ-0605 10(6)kV交联聚乙烯绝缘电缆户内、户外热缩终端头制作技术交底
10kV交联聚乙烯电缆终端制作方法及改进工艺措施

10kV交联聚乙烯电缆终端制作方法及改进工艺措施现代配电网系统中交联聚乙烯电缆的使用越来越广泛,电缆终端头的制作是成为日常频繁而重要的一项工作,其制作工艺水平直接关系到设备的使用寿命和供电可靠性。
本文通过总结10kV交联聚乙烯电缆的一般制作方法,结合现场实际运行经验,对影响电缆终端工艺水平的因素加以深入分析,进而提出改进措施,对电缆终端现场制作具有重要的实践意义。
标签:交联聚乙烯电缆;终端;制作方法;改进工艺一、交联聚乙烯电缆结构交联聚乙烯电缆的结构示意图如图1所示,其中主要包括外护层、铠装层、内衬层、绝缘屏蔽层、金属屏蔽层、主绝缘层、导体屏蔽、导体以及填充物组成[1]。
外护层是铠装层外的防腐层,一般由聚乙烯采用挤包方式制成。
铠装层的作用是增加电缆的抗拉、抗压的机制强度,使电缆免遭机械损伤。
内衬层的作用是保护护套免受铠装层的损伤,同时起密封、防腐作用。
绝缘屏蔽层是改善绝缘电力线分布的一项措施,在绝缘表面和护套接触处,可能存在间隙,可能引起局部放电,绝缘屏蔽与绝缘层有良好的接触,且与金属屏蔽层等电位,避免了绝缘层与护套之间发生局部放电。
金属屏蔽层其作用是将电场限制在电缆内部和保护电缆免受外界电场干扰的外包接地屏蔽层。
主绝缘层的作用是耐受电网电压,交联聚乙烯绝缘属挤包绝缘,具有较高的耐热性和机械性能。
二、制作安装程序及工艺要求对于终端头,其标准化制作工艺流程如下:1、剥切外护套。
按图2所示尺寸,剥除外护套。
2、剥切铠装层。
自外护套切口处保留50mm(去漆),用铜绑扎线固定后其余剥除。
3、剥内衬层及填充物,自铠装切口处保留20mm内衬层,其余及其填充物剥除。
4、安装地线,用铜绑扎线将地线扎紧在去漆的钢铠上并焊牢。
5、绕包填充胶,用填充胶绕包填充电缆分支处空隙及内衬垫裸露部分的凹陷,并在清理干净的地线和外护套切口处朝电缆方向绕包一层30mm宽的密封胶。
6、固定指套,将指套套至线芯根部后加热固定,先缩根部,在缩袖口及手指。
10kV三芯交联电缆热缩型终端头制作教程

10kV三芯交联电缆热缩型终端头制作教程10kV三芯交联电缆热缩型终端头制作教程一、剥外护套及钢铠1、用电缆夹将电缆垂直固定。
2、量取650 mm(当采用绝缘管长度为800或1000时相应的增加电缆的开剥长度)。
,用胶带绑定。
剥电缆外护套。
3、留钢铠30mm,绑扎线,剥除其余钢铠。
二、剥除内垫层、分开芯线在钢铠断口处保留20mm内垫层,其余剥除,摘去填充物,分开线芯。
三、焊接地线1、用胶带临时扎紧电缆分支端头,分开电缆。
2、用扁锉打磨钢铠。
3、焊接地线。
将地线分别焊在铜屏蔽和钢铠上。
4、将另一根接地铜带分成三股,用铜扎线绑至断口30mm处。
5、用铜扎线扎紧至内护套20mm处焊锡。
6、将一根编织带放在下边绑好,然后将另一根编织带翻下,绑好(两根成180度)。
7、压入钢三叉,注意两根编织带分开绝缘。
四、收缩分支手套1、将三叉分支手套至根部并向下压紧。
在三相分叉处和根部包绕填充胶,使其形状似橄榄状,直径大于电缆直径约15mm。
钢铠焊接地线区要包在填充胶内。
2、由三相分叉根部加热热缩套管。
五、剥除铜屏蔽层、外半导电层1、至三叉分支手套上端口保留20mm铜屏蔽层,其余剥除。
2、保留20mm外半导电层,其余剥除。
六、剥线芯绝缘1、比接线耳长5mm剥线芯绝缘。
2、将半导电层保留处处理成小斜坡。
清理绝缘表面。
七、固定应力控制管、压接端子1、用清洁巾清除线芯绝缘表面。
2、用电吹风吹干。
3、至绝缘根部涂抹110mm硅脂胶。
4、将应力控制管套入绝缘线芯(搭接200mm铜屏蔽层)加热固定。
八、压接线端子1、在芯线端部剥除长度为接线端子深加5mm的绝缘层,压接端子。
2、临时用绑带保护芯线绝缘。
3、打磨压痕。
4、去掉临时绑带。
5、用清洁巾清除线芯绝缘表面。
6、用电吹风吹干。
7、在接线耳与线芯断口处包绕填充胶。
用密封填充胶填平金属端子处和绝缘连接处,搭接端子和线芯绝缘各10mm。
九、固定外绝缘管1、将绝缘管套装三叉根部(管上端超出填充胶10mm),确保套入根部。
6KV做电缆头交底

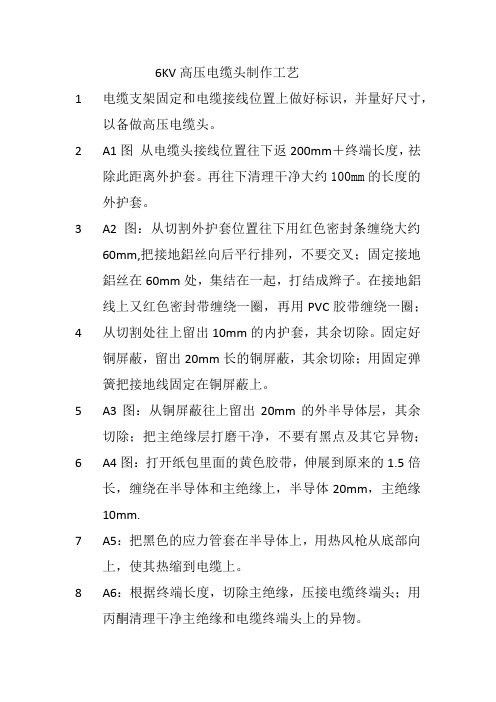

6KV高压电缆头制作工艺
1电缆支架固定和电缆接线位置上做好标识,并量好尺寸,以备做高压电缆头。
2A1图从电缆头接线位置往下返200mm+终端长度,祛除此距离外护套。
再往下清理干净大约100mm的长度的
外护套。
3A2图:从切割外护套位置往下用红色密封条缠绕大约60mm,把接地鋁丝向后平行排列,不要交叉;固定接地
鋁丝在60mm处,集结在一起,打结成辫子。
在接地鋁
线上又红色密封带缠绕一圈,再用PVC胶带缠绕一圈;4从切割处往上留出10mm的内护套,其余切除。
固定好铜屏蔽,留出20mm长的铜屏蔽,其余切除;用固定弹
簧把接地线固定在铜屏蔽上。
5A3图:从铜屏蔽往上留出20mm的外半导体层,其余切除;把主绝缘层打磨干净,不要有黑点及其它异物;6A4图:打开纸包里面的黄色胶带,伸展到原来的1.5倍长,缠绕在半导体和主绝缘上,半导体20mm,主绝缘
10mm.
7A5:把黑色的应力管套在半导体上,用热风枪从底部向上,使其热缩到电缆上。
8A6:根据终端长度,切除主绝缘,压接电缆终端头;用丙酮清理干净主绝缘和电缆终端头上的异物。
9A7:用红色的密封条缠绕电缆终端头,剩余的缠绕在终端头和主绝缘交界处。
10A8:把热缩直管套在电缆上,用热风枪从接地鋁线出向上缩,直到电缆终端头;
11A9:切除多余的热缩直管。
技术交底-北京建工集团-通用-10(6)KV油纸绝缘电缆户内型终端头制作范文

3.10.3从橡皮手指套至线鼻子全长用黑漆隔带以半重叠方法包缠二层。
3.11固定电缆终端头。装好尼龙电缆头的抱箍,将电缆头固定牢、距封地线50mm处安装固定电缆的支架,电缆垂直段超过1500mm应有二个固定支架。
3.7.5掰芯线,一只手用力握住芯绒根部,另一只手轻轻地将芯线掰开,用力不得过猛,以免损伤芯线绝缘纸。
3.8包缠电缆绝缘和套入耐油胶管:
将各芯线上的相色纸用手撕掉,用手拆棉丝沾酒精擦掉各芯线上的电缆油,然后顺绝缘纸缠绕的方向以半重叠的方法包缠二层黑漆隔带。按电缆芯线的长度套入耐油胶管,直至三芯分开处,距三芯分开处50mm、每相同200mm段采用半重叠包缠六层黑漆隔带。
4.1.2电缆终端头封闭严密,填料灌注饱满,无气泡、渗油现象,芯线连接紧密。
检验方法:观察检查和检查试验记录。
4.2基本项目:
电缆头外型美观、光滑、无砂眼、芯线弯曲处无折波。
检查方法:观察检查。
5成品保护
5.1制作电缆头的过程中,对易损件要轻拿轻放,材料工具保持干净,以免影响制作质量。
5.2灌注绝缘胶时,不许触动电缆头有关部件。
3.7.3胀铅:胀铅时用胀铅器,顺统包纸的缠绕方向与胀铅口成30°~45°角,将铅包胀成45°角形成喇叭口,铅口要光滑、对称、无毛刺。
3.7.4剥除统包纸:首先剥去外层半导体纸,然后在胀铅口25mm处包缠5层黑漆隔带,并填平胀铅喇叭口最后一层包过胀铅喇叭口,从电缆末端用手撕掉统包纸,用电工刀切去填料(须注意下刀方向应使刀滑脱时不致损伤电缆绝缘)。
5.3电缆头制作完毕后,立即安装固定,送电运行,暂不能送电或有其它作业时,对电缆头加木箱给予保护,防止砸、碰。
热缩电缆终端头的制作工艺介绍

热缩电缆终端头的制作工艺介绍热缩电缆终端头的制作工艺介绍热缩电缆终端头是一种用于保护电缆连接的重要材料,其制作过程需要精确的工艺和技术。
本文将介绍热缩电缆终端头的制作工艺过程。
一、材料准备首先需要准备的是热缩电缆终端头的材料。
这包括绝缘套管、热缩管、接线端子、卡箍等。
在选择这些材料时,需要注意它们的材质、尺寸和规格是否符合要求。
二、电缆预处理在制作热缩电缆终端头之前,需要对电缆进行预处理。
首先需要将电缆的绝缘层、护套剥离,露出电线的金属部分。
然后需要将电线的金属部分剪短,以保证接线端子与电线的连接质量。
三、接线端子安装在电缆预处理完成后,需要将接线端子安装到电线末端。
具体的操作过程是将接线端子放入电线上,并用钳子压紧,直到固定牢靠。
四、套管热缩安装好接线端子后,需要将绝缘套管和热缩管套在电线上。
在套管和热缩管的选择时,需要根据电缆的种类和规格选择相应尺寸的套管和热缩管。
然后需要用热枪加热套管和热缩管,使其与电线和接线端子紧密贴合,并达到绝缘和防水的目的。
五、卡箍安装最后,需要在绝缘套管的两端安装卡箍,以确保套管和热缩管不会脱落。
在安装卡箍的过程中,需要对卡箍的大小和数量作出正确的选择,并注意不要过度压紧,以免损坏套管和热缩管。
综上所述,热缩电缆终端头的制作过程需要经过材料准备、电缆预处理、接线端子安装、套管热缩和卡箍安装等多个步骤。
在制作过程中需要注意相关规格的选择和操作技巧,以确保制作的热缩电缆终端头具有良好的绝缘和保护效果。
六、质量控制在完成热缩电缆终端头的制作后,需要进行质量控制和检测。
首先需要检查接线端子、套管和热缩管之间的连接是否牢固、电缆连接点是否紧密,以保证电流的传导性和安全性。
其次需要进行绝缘阻值测试,以确定终端头的绝缘性能是否达到标准要求。
对于某些重要电缆连接,还需要进行压实测试,以确保接线端子能够承受所述的电流、电压等参数。
七、应用领域热缩电缆终端头广泛应用于电力、通信、铁路、石油化工、船舶等领域。

6kV电力电缆交联热缩终端头制作安装措施

6kV电力电缆交联热缩终端头制作安装措施
一、工程概况
本工程的6kV电力电缆主要集中在6kV配电室及低压变压器,就地高压马达,高压电力电缆的终端头均采用热缩材料制作。
二、编制依据
1、施工图纸
2、《电气安装工程施工及验收规范》
3、《火电施工质量检验及评定标准》
4、《热缩电缆头制作工艺说明书》(厂家提供)
5、《电力建设安全工作规程》
三、主要工器具、量具
工具:汽油喷灯、电烙铁、电缆剥切刀、手锯、斜口、平口螺丝刀、压线钳、扳手
量具;钢卷尺(3米)、摇表(2500V)
四、工艺流程与技术要求及标准
五、安全风险分析
六、安全注意事项
1、做热缩电力电缆头人员必须持有合格的电工证。
2、施工场所有落物尘埃太多时,应搭设专用防护工棚或采取相应防范措施。
3、剥切电缆时,用力方向不应对着自己或他人,以免伤人。
4、使用汽油喷灯注意防火,严格按照安全使用说明书进行使用。
5、阴雨天气,电缆容易受潮,高压电缆不要施工。
6、电缆头从开始制作到完毕,必须连续进行一次完成,以免电缆受潮,绝缘下降。
7、施工时,应在通风良好处进行。
8、焊接地线时,不得将电缆内部结构烫伤,使电缆绝缘降低。
七、环保注意事项
1、工作现场要文明施工,电缆垃圾随干随清,电缆头、电缆皮、要分类存放。
2、汽油喷灯使用完及时灭火焰,注意防火,减少汽油的挥发,减少对环境的污染。
3、制作电缆所用材料、附件要定量领取,不得乱弃,节省材料。
4、测电缆相序试灯的干电池更换以旧换新,切实保护好环境。
10kv电缆终端头制作讲解PPT演示课件
26
27
七、外观要求: 电缆头密封严密,填料饱满,无气泡、无 裂纹,线芯连接牢固,外形美观、光滑、无皱折、 有光泽、三芯对称、标识清晰。
八、应注意的问题 (1).从开始制作到制作完毕须连续进行, 一次完成,防止受潮,以保证制作质量。 (2).施工结束后,应按电力电缆试验规程 规定的标准进行耐压试验,合格后经核对相序无 误后方可投入运行。
13
(3)、连接点应耐腐蚀。铜和铝接触时, 应使这两种金属分子产生互相渗透,避免铝 被电化腐蚀以及因铜、铝热彭胀系数和弹性 模数的差异,连接点产生较大间隙而影响接 触。 (4)、连接点能耐震动。 (5)、连接点表面应连续光滑无毛刺,以 免造成电场的恶化。
2、绝缘可靠 电缆接头的绝缘结构应能满足电缆线路在各 种状况下长期安全运行的要求,并有一定的安 全裕度。
12
五、电力电缆接头的基本要求 1、导体连接好 对于终端头,要求电缆线芯与接线端子有良 好的连接。对于中间接头,则要求电缆线芯 与连接管有良好的连接。具体包括以下几个 方面: (1)、连接点的电阻小而稳定。连接点的电 阻与同型号、同长度的电缆线芯本身的电阻 比值,对于新安装的电缆接头应不大于1,运 行中的电缆接头应不大于1.2。 (2)、连接点具有足够的机械强度。对于固 定敷设的电力电缆,其连接点的抗拉强度不 应低于导体本 交联聚乙烯绝缘属挤包绝缘,是聚乙烯经过交 联反应后的产物,具有电气性能优良,介电常数 小,介质损耗小,加工方便,具有较高的耐热性 和机械性能。
⑦导体屏蔽(内屏蔽):导体屏蔽是包覆在导体 上的非金属电气屏蔽,它与被屏蔽的导体等电位, 并与绝缘层有良好的接触,使导体与绝缘界面表 面光滑,从而避免了在导体与绝缘层之间发生局 部放电。 ⑧导体:传输电流的载体,常用材料为铜、铝, 采用圆形绞合结构。
最新07-2 10(6)kV交联聚乙烯绝缘电缆户内、户外热缩终端头制作质量管理
07-210(6)k V交联聚乙烯绝缘电缆户内、户外热缩终端头制作质量管理建筑设备安装绝缘电缆热缩终端头制作分项工程施工技术(工艺、质量)交底卡建筑设备安装绝缘电缆热缩终端头制作分项工程施工技术(工艺、质量)交底卡建筑设备安装绝缘电缆热缩终端头制作分项工程施工技术(工艺、质量)交底卡绝缘电缆热缩终端头制作 分项工程施工技术(工艺、质量)交底卡GD33010109单位(子单位)工程名称 亨元保障性住房项目施工总承包所属子分部(系统)工程名称/分项(子系统)工程名称建筑电气安装工程,(电气动力、照明安装),电缆头制作安装相关的施工部位(层、区、段、房、室)A 栋住宅楼、B 栋托儿所、C 栋垃圾站、D 栋中学(室内电气工程)总承包施工单位 广州市恒盛建设工程有限公司 项目负责人 沈慧 专业承包施工单位项目负责人施工执行的技术标准(含企业的工艺规程、工法等)名 称及编号 建筑电气工程施工质量验收规范 GB50303-2002交底内容 摆放在大瓷盘中。
3.2设备点件检查:开箱检查实物是否符合装箱单上数量,外观有无异常现象,按操作顺序摆放在大瓷盘中。
3.3电缆的绝缘摇测:将电缆两端封头打开,用2500V 摇表、测试合格后方可转入下道工序。
3.4剥除电缆护层(图3.4):审批人(项目专业技术负责人)签名:交底人(项目专业工长或质检员)签名:接受人(施工班组长) 签名:绝缘电缆热缩终端头制作 分项工程施工技术(工艺、质量)交底卡GD33010109单位(子单位)工程名称 亨元保障性住房项目施工总承包所属子分部(系统)工程名称/分项(子系统)工程名称建筑电气安装工程,(电气动力、照明安装),电缆头制作安装相关的施工部位(层、区、段、房、室)A 栋住宅楼、B 栋托儿所、C 栋垃圾站、D 栋中学(室内电气工程)总承包施工单位 广州市恒盛建设工程有限公司 项目负责人 沈慧 专业承包施工单位项目负责人施工执行的技术标准(含企业的工艺规程、工法等)名 称及编号 建筑电气工程施工质量验收规范 GB50303-2002交底内 容图3.4 3.4.1剥外护层:用卡子将电缆垂直固定。
10kV交联聚乙烯绝缘电缆热缩接头制作标准工艺重点标准
10kV交联聚乙烯绝缘电缆热缩接头制作工艺原则11范畴本工艺原则合用于一般工业与民用建筑电气安装工程10(6)kV交联聚乙烯绝缘电力电缆热缩中间接头制作。
22施工准备2.1 设备及材料规定:2.1.1 重要材料:电缆头附件及重要材料由生产厂家配套供应。
并有合格证及阐明书。
其型号、规格、电压级别符合设计规定。
2.1.2 辅助材料:焊锡、焊油、白布、砂布、芯线连接管、清洗剂、汽油、硅脂膏等。
2.2 2.2重要机具:喷灯、压接钳、钢卷尺、钢锯、电烙铁、电工刀、克丝钳、改锥、大瓷盘。
2.3 作业条件:2.3.1 电缆敷设完毕,绝缘电阻测试合格。
2.3.2 作业场合环境温度0℃以上,相对湿度70%如下,严禁在雨、雾、风天气中施工。
2.3.3 施工现场要干净、宽阔、光线充足。
施工现场应备有220V交流电源。
2.3.4 室外施工时,应搭设临时帐蓬。
3 操作工艺3.1 3.1工艺流程:设备点件检查→剥除电缆护层→剥除铜屏蔽及半导导电层→固定应力管→压接连接管→包绕半导带及填充胶→固定绝缘管→安装屏蔽网及地线→固定护套→送电运营验收3.2 设备点件检查。
开箱检查实物与否符合装箱单上旳数量,外观有无异常现象。
3.3 剥除电缆护层(图2-28):图2-283.3.1 调直电缆:将电缆留合适余度后放平,在待连接旳两根电缆端部旳两米处内分别调直、擦干净、重叠200mm,在中间作中心标线,作为接头中心。
3.3.2 剥外护层及铠装:从中心标线开始在两根电缆上分别量取800mm、500mm,剥除外护层;距断口50mm旳铠装上用铜丝绑扎三圈或用铠装带卡好,用钢锯沿铜丝绑扎处或卡子边沿锯一环形痕,深度为钢带厚度1/2,再用改锥将钢带尖撬起,然后用克丝钳夹紧将钢带剥除。
3.3.3 剥内护层:从铠装断口量取20mm内护层,其他内护层剥除,并摘除填充物。
3.3.4 锯芯线、对正芯线,在中心点处锯断。
3.4 剥除屏蔽层及半导电层(图2-29):自中心点向两端芯线各量300mm剥除屏蔽层,从屏蔽层断口各量取20mm半导电层,其他剥除。
10kV电缆热缩终端头制作作业指导书
10kV电缆热缩终端头制作作业指导书
(1)检查电缆附件与电缆型号相符。
(2)将电缆置于终端位置,擦洗洁净终端1米范围内电缆护套。
(3)按厂家安装说明书要求的尺寸加适当长度剥除电缆外护套、铠装及衬垫层。
(4)再往下剥切内护套,露出铠装,并擦洗剥切区往下50mm长护套表面污垢。
(5)按电缆附件厂家供应安装制作说明书、安装图要求的尺寸、步骤逐项完成电缆头制作。
(6)制作完成的电缆头必需挂电缆标识牌。
安装要求及留意事项:a.需在编织接地线内层和外层各绕包热熔胶带1~2层,将接地线包在当中,套入的三芯分支套,尽量往下。
b.加热时需先从分支套中段环形加热收缩并向下缓慢环绕加热收缩,完全收缩后下口应有少量胶液挤出。
再从分支套指根部向上缓慢环绕加热直至完全收缩。
从分支套中部开头加热收缩有利于排出套内的气体。
c.所切铜屏蔽、外半导电层断口要整齐平滑,剥除要洁净,不要伤损主绝缘。
d.对于残留在主绝缘外表的半导电层,可用细砂布打磨洁净,必要时可使用玻璃刮除,刮除后需清洁主绝缘并用绝缘带填充半导电层与主绝缘的间隙。
e.压接端子后消失的毛刺,应锉平打光,并且清洗洁净,接线端子与主绝缘之间的空隙需用绝缘带填平。
f.全部热缩管的加热均由下至上匀称环形加热。
g.钢铠与电缆铜屏蔽层应分开接地。
- 1 -。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
卓信科技创作
SGBZ-0605 10(6)kV交联聚乙烯绝缘电缆
户内、户外热缩终端头制作技术交底
依据标准:
《建筑工程施工质量验收统一标准》GB50300-2001
《建筑电气工程施工质量验收规范》GB50303-2002
1、范围
本工艺标准适用于一般工业与民用建筑电气安装工程10(6)kV交联聚乙烯绝缘电缆户内、
户外热缩终端头制作。
2、施工准备
2.1设备及材料要求:
2.1.1所用设备及材料要符合电压等级及设计要求,并有产品合格证明。
2.1.2主要材料:绝缘三叉手套、绝缘管、应力管、编织铜线、填充胶、密封胶带、密封管、
相色管、防雨裙。辅助材料:接线端子、焊锡、清洁剂、砂布、白布、汽油、焊油。
2.2主要机具:
喷灯、压接钳、钢卷尺、钢锯、电烙铁、电工刀、克丝钳、改锥、大瓷盘。
2.3作业条件:
2.3.1有较宽敞的操作场地,施工现场干净,并备有220V交流电源。
2.3.2作业场所环境温度在0℃以上,相对湿度70%以下,严禁在雨、雾、风天气中施工。
2.3.3高空作业(电杆上)应搭好平台,在施工部位上方搭好帐篷,防止灰尘侵入(室外)。
2.3.4变压器、高压开关柜(高压开关)、电缆均安装完毕,电缆绝缘合格。
3、操作工艺
厂家有操作工艺可按厂家操作工艺进行。无工艺说明时,可按以下制作程序进行。要求从开
始剥切到制作完毕必须连续进行,一次完成,以免受潮。
3.1工艺流程:
2
3.2设备点件检查:开箱检查实物是否符合装箱单上数量,外观有无异常现象,按操作顺序
摆放在大瓷盘中。
3.3电缆的绝缘摇测:将电缆两端封头打开,用2500V摇表、测试合格后方可转入下道工序。
3.4剥除电缆护层(图3.4):
图3.4
设备点件检查
剥除电缆护层
焊接地线 包绕填充胶、固定三叉手套 剥铜屏蔽层和半导电层 固定应力管 压接端子 绝缘检测 固定绝缘管 固定防雨裙 固定相色密封管 固定密封管 送电运行验收
固定相色管
送电运行验收
户
内
户
外
3
3.4.1剥外护层:用卡子将电缆垂直固定。从电缆端头量取750mm(户内头量取550mm),剥
去外护套。
3.4.2剥铠装:从外护层断口量取30mm铠装,用铅丝绑后,其余剥去。
3.4.3剥内垫层:从铠装断口量取20mm内垫层,其余剥去。然后,摘去填充物,分开芯线。
3.5焊接地线(图3.5):
图
3.5
用编织铜线作电缆钢带及屏蔽引出接地线。先将编织线拆开分成三份,重新编织分别绕各相,
用电烙铁、焊锡焊接在屏蔽铜带上。用砂布打光钢带焊接区,用铜丝绑扎后和钢铠焊牢。在密封
处的地线用锡填满织线,形成防潮段。
3.6包绕填充胶,固定三叉手套(图3.6):
图
3.6
4
3.6.1包绕填充胶:用电缆填充胶填充并包绕三芯分支处。使其外观成橄榄状。绕包密封胶
带时,先清洁电缆护套表面和电缆芯线。密封胶带的绕包最大直径应大于电缆外径约15mm,将地
线包在其中。
3.6.2固定三叉手套:将手套套入三叉根部。然后,用喷灯加热收缩固定。加热时,从手套
的根部依次向两端收缩固定。
3.6.3热缩材料加热收缩时应注意:
3.6.3.1加热收缩温度为110~120℃。
3.6.3.2调节喷灯火焰其呈黄色柔和火焰,谨防高温蓝色火焰,以避免烧伤热收缩材料。
3.6.3.3开始加热材料时,火焰要慢慢接近材料,在材料周围移动,均匀加热,并保持火焰
朝着前进(收缩)方向预热材料。
3.6.3.4火焰应螺旋状前进,保证管子沿周围方向充分均匀收缩。
3.7剥铜屏蔽层和半导电层:由手套指端量取55mm铜屏蔽层,其余剥去。从铜屏蔽层端量
取20mm半导电层,其余剥去。
3.8制作应力锥。用酒精将电缆芯线擦试干净后按图3.8的要求进行操作。
图
3.8
3.9固定应力管:用清洁剂清理铜屏蔽层、半导电层、绝缘表面,确保表面无碳迹。然后,
三相分别套入应力管,搭接铜屏蔽层20mm,从应力管下端开始向上加热收缩固定。
3.10压接端子:先确定引线长度,按端子孔深加5mm,剥除线芯绝缘,端部削成“铅笔头”
状。压接端子,清洁表面,用填充胶填充端子与绝缘之间的间隙及接线端子上的压坑,并搭接绝
缘层和端子各10mm,使其平滑。
3.11固定绝缘管:清洁绝缘管,应力管和指套表面后,套入绝缘管至三叉根部(管上端超
出填充胶10mm)。由根部起加热固定。
3.12固定相色密封管:将相色密封管套在端子接管部位,先预热端子,由上端起加热固定。
户内电缆头制作完毕。
3.13固定防雨裙(图3.13):
5
图
3.13
3.13.1固定三孔防雨裙:将三孔防雨裙按图尺寸套入。然后,加热颈部固定。
3.13.2固定单孔防雨裙。按图尺寸套入单孔防雨裙,加热颈部固定。
3.14固定密封管:将密封管套在端子接管位,先预热端子,由上端起加热固定。
3.15固定相色管:将相色管分别套在密封管上,加热固定。户外头制作完毕。
3.16送电运行验收:
3.16.1试验。电缆头制作完毕后,按要求由试验部门作试验。
3.16.2验收。试验合格后,送电空载运行24h无异常现象,办理验收手续交建设单位使用。
同时提交变更洽商、产品说明书、合格证、试验报告和运行记录等技术文件。
4、质量标准
4.1主控项目
4.1.1高压电力电缆直流耐压试验必须按本规范第3.1.8条的规定交接试验合格。
4.1.2低压电线和电缆,线间和线对地间的绝缘电阻值必须大于0.5MQ。
4.1.3铠装电力电缆头的接地线应采用铜绞线或镀锡铜编织线,截面积不应小于表4.1.3的
规定。
表4.1.3电缆芯线和接地线截面积(mm2)
电缆芯线截面积 接地线截面积
120及以下 16
150及以下 25
注:电缆芯线截面积16mm2及以下,接地线截面积与电缆芯线截面积相等。
4.1.4电线、电缆接线必须准确,并联运行电线或电缆的型号、规格、长度、相位应一致。
6
4.2一般项目
4.2.1芯线与电器设备的连接应符合下列规定:
1截面积在1Omm2及以下的单股铜芯线和单股铝芯线直接与设备、器具的端子连接:
2截面积在2.5mm2及以下的多股铜芯线拧紧搪锡或接续端子后与设备、器具的端子连接;
3截面积大于2.5mm2的多股铜芯线,除设各自带插接式端子外,接续端子后与设备或器具的
端子连接:多股铜芯线与插接式端子连接前,端部拧紧搪锡;
4多股铝芯线接续端子后与设备、器具的端子连接;
5每个设备和器具的端子接线不多于2根电线。
4.2.2电线、电缆的芯线连接金具(连接管和端子),规格应与芯线的规格适配,且不得采用
开口端子。
4.2.3电线、电缆的回路标记应清晰,编号准确。
5、成品保护
5.1设备材料清点后,按顺序摆放在瓷盘中,用白布盖上,防止杂物进入。
5.2电缆头制作完毕后,通知试验部门尽快试验。试验合格后,安装固定。随后与变压器、
高压开关连接,送电运行。暂时不能送电或者有其它作业时,对电缆头加以防护,防止砸、碰电
缆头。
6、应注意的质量问题
6.1从开始剥切到制作完毕,必须连续进行,一次完成,以免受潮。
6.2电缆头制作过程中,应注意的质量问题(表6.2)。
电缆头制作过程中应注意的质量问题 表6.2
序号 常出现的质量问题 防治措施
1 做试验时泄漏电流过大 清洁芯线绝缘表面
2
三叉手套、难解难分缘管加热收缩局部烧伤或无光泽 调整加热火焰为呈黄色。加热火焰
不能停留在一个位置
3 热缩管加热收缩时出现气泡
按一定方向转圈,不停进行加热收
缩
4 绝缘管端部加热收缩时,出现开裂 切割绝缘管时,端面要平整
7、质量记录
7.1产品合格证。
7.2设备材料检验记录。
7.4电缆试验报告单。
7.5自互检记录。
7.6设计变更洽商记录。
7
8、安全环保措施
8.1在脚手架上作业,脚手板必须满铺,不得有空隙和探头板。使用的料具,应放人工具袋
随身携带,不得投掷。
8.2现场变配电高压设备,不论带电与否,单人值班严禁跨越遮栏和从事修理工作。
8.3高压带电区域内部分停电工作时,人体与带电部分必须保持安全距离,并应有人监护。
8.4在变配电室内,外高压部分及线路工作时,应按顺序进行。停电、验电悬挂地线,操作
手柄应上锁或挂标示牌。
8.5验电时必须戴绝缘手套,按电压等级使用验电器。在设备两侧各相或线路各相分别验电。
验明设备或线路确实无电后,即将检修设备或线路做短路接地。
