水泥稳定碎石基层技术规范80813
水泥稳定碎石基层施工技术指南

水泥稳定碎石基层施工技术指南高等级公路路面对其基层有较高的要求,对在水泥稳定碎石基层的机械化施工中,施工机械的配备、材料的用量及控制、施工工艺及其质量控制作了较详细的介绍。
标签:水泥稳定碎石;施工一、施工前的准备工作1.1.1底基层和基层的原材料试验项目及指标要求:1.碎石的技术指标见表1-1表1-1碎石技术指标项目含泥量泥块含量压碎值有机质含量硫酸盐含量技术指标≤2%≤0.7%≤30%≤2%≤0.25%2.石屑砂当量试验指标≥45%3.水泥宜选用普通硅酸盐水泥32.5,并符合国家规范标准要求,不宜使用快硬水泥、早强水泥以及已受潮变质的水泥。
在选择水泥厂家时,应该选择水泥质量比较稳定,关键是保证水泥批次之间的离散系数比较小的厂家。
也可以按照本工程的施工特点及工期要求,集中同水泥厂家签订水泥供应合同。
不要选择早期强度过高的水泥。
1.1.2底基层和基层混合料配合比设计验证试验1.集料级配采用1-3规定的级配范围。
2.击实试验:采用振动击实法确定最大干密度及最佳含水量,水泥剂量一般为3%-5%,当达不到强度要求时应调整级配,水泥的最大剂量不得超过6%。
3.7天(标准养护条件)龄期无侧限抗压强度试验:底基层设计强度2.5MPa,最大不得大于4MPa;基层设计强度3.8MPa,不得超过6MPa。
1.1.3底基层施工的准备对于新完成的路基,必须按规范的要求进行验收。
凡验收不合格的路段,必须采取措施使其达到验收的标准后,方可铺筑水泥稳定碎石底基层;对于已验收的路基,如时间较长,表面出现松散土,必须洒水整平压实后方可铺筑水泥稳定碎石底基层。
二、施工中的注意事项采用水泥稳定碎石做基层和底基层,采用稳定土集中厂拌法施工。
1.2.1原材料1.当采用连续式的稳定土拌和设备拌和时,应保证集料的最大粒径和级配符合表1-3的要求。
表1-3底基层基层水泥稳定碎石集料颗粒组成范围筛孔mm级配范围各级筛孔通过百分率(%)31.5 26.5 19.0 9.5 4.75 2.36 0.6 0.075级配上限100 100 89 67 39 23 18 5级配下限100 92 77 47 29 17 8 0级配中限100 96 83 57 34 20 13 2.52.在雨季施工时,应采用措施保护集料,特别是细集料(如石屑)应有覆盖,防止雨淋。
水泥稳定碎石基层施工技术及注意事项

水泥稳定碎石基层施工技术及注意事项水稳层是水泥稳定碎石层的简称,即采用水泥固结级配碎石,通过压实完成。
许多性质与混凝土相似,如厂拌法施工,从拌和机出料口出料至摊铺碾压完成控制在3h以内,这就是初凝问题,又如初凝后7天内就不能有振动荷载出现,这就是养生强度增长问题。
Db33t836-2022《公路水泥稳定碎石基层振动成型施工技术规范》是浙江省地方标准。
请仔细阅读。
一、水泥稳定碎石作用原理水泥稳定碎石采用级配碎石作为骨料,用一定量的胶凝材料和足够的砂浆体积填充骨料间隙,并按嵌挤原理进行摊铺压实。
其压实度接近压实度,其强度主要取决于碎石之间的嵌入和锁定原理。
同时,有足够的砂浆体积来填充骨料间隙。
其初始强度高,强度随龄期增长而迅速形成板体,具有强度高、抗渗性好、抗冻性好的特点。
水稳水泥的用量一般为3%∽ 7%,7天无侧限抗压强度可达1.5∽ 4.0%MPa,高于其他路基材料。
在水稳定生存后,它在雨中不会浑浊,表面坚实。
是高等级路面的理想基层材料。
由于水稳中含有水泥等胶凝材料,因而要求整个施工过程要在水泥终凝前完成,并且一次达到质量标准,否则不易修整。
因而施工中要求加强施工组织设计和计划管理,增加现场施工人员的紧迫感和责任感,加快施工进度,加大机械化施工程度,提高机械效率。
水稳的施工方法也符合现代化大规模机械化发展的方向。
因而水稳在公路工程中的应用会得到很快推广。
二、材料要求水稳材料主要由粒料和灰浆体积组成。
粒料为级配碎石,灰浆体积包括水和胶凝材料,胶凝材料由水泥和混合材料组成。
1.原材料水泥:采用42.5级普通硅酸盐水泥,宜采用初凝时间3h以上,终凝时间在6h以上。
水泥作为集合料的一种稳定剂,其质量对集料的质量是至关重要的,施工时选用终凝时间较长,标号较低的水泥。
为使稳定土有足够的时间进行拌和、运输、摊铺、碾压以及保证其具有足够的强度,不应使用快凝水泥、早强水泥以及受潮变质水泥。
一粗集料:采用压碎值不大于30%,单个颗粒的最大粒径不大于37.5mm,有机质含量应不超过2%的级配碎石。
公路工程中水泥稳定碎石基层施工技术

公路工程中水泥稳定碎石基层施工技术摘要:水泥稳定碎石是一种半刚性材料,拥有良好的抗冻性与耐用性,常用在公路工程基层施工建设中。
我国各地均开展不同程度的城市建设,对于交通运输系统提出更高要求,会逐步推动公路工程施工建设行业稳定上升,水泥稳定碎石应用频率也会进一步提高,有必要对其施工技术展开详细分析,提升该施工技术应用水平,逐步输出高质量的公路工程。
关键词:公路工程;水泥稳定碎石基层;施工技术某公路工程是城市次干路,呈东西走向,根据规划红线的宽度实施建设,采用双向四车道,路基宽度为24.5m,设计时速为60km/h。
路面为沥青混凝土结构,由上中下三层组合而成,基层选用的是水泥稳定碎石材料,厚度为35cm。
工程所在地气候条件为亚热带季风气候,春季雨水较多。
下面重点对该公路水泥稳定碎石基层施工技术要点展开分析。
1水泥稳定碎石基层施工工艺流程该项目水泥稳定碎石基层采用双层摊铺施工工艺,底基层厚度为18cm,松铺厚度为23.4cm。
基层设计厚度为36cm,分两层进行摊铺和压实,两层连续施工,分层压实,一次成型。
这样既保证层间良好结合,形成整体强度,而且节省了养护费用,为路面面层的施工争取了时间。
2公路水泥稳定碎石基层施工技术要点2.1准备施工材料1水泥。
本工程中,水泥选用的是标号为42.5的普硅水泥,初凝时间大于3h,终凝时间大于6h。
水泥如受潮不得在施工中使用,以免对基层的整体质量造成影响。
水泥的质量必须与现行规范要求相符,使用前,要检验其强度、安定性等重要指标。
2碎石及稳定粒料。
选用的碎石压缩值不得大于30%,有机质的含量不得超标,控制在2%以内,严禁使用硫酸盐含量超过0.25%的碎石;稳定粒料的7d浸水抗压强度要达到3.5MPa。
2.2混合料拌和完成前期准备工作后,需要着手处理水泥稳定碎石混合料的拌和作业。
一般使用专业的拌和机械设备完成该项施工内容,检验混合料拌和质量,符合公路工程施工需求后,再使用自卸运料车装载拌和完毕的混合料,并运输到公路工程施工现场,进行下一步操作。
水泥稳固碎石基层技术标准

水泥稳固碎石一样适用于基层或底基层,厚度一样在15~22cm,为保证其质量,标准施工进程,特制定了水泥碎石的施工技术交底。
本技术交底仅是对JTJ034-2000《公路路面基层施工技术标准》、图纸、标书中《技术标准》、合同附件等中“水泥稳固土”一章的补充,请各单位一并执行。
1.0 材料1. 1 路用的水泥、石子、砂等材料必需监理工程师批准。
未经批准的不许诺进场,更不准利用。
1. 2 水泥:选用终凝时刻较长(宜在6小时以上),且宜用325#矿渣及一般硅酸盐水泥。
快硬水泥、早强水泥和受潮变质的水泥严禁利用。
水泥品牌的选用应考虑其质量稳固性、生产数量、运距等各类因素。
水泥每次进场前应有合格证书,每200T应付水泥的凝结时刻、标号进行抽检。
1. 3 碎石:要求其压碎值不超过30%,最大粒径不大于30mm。
碎石的颗粒组成应符合JTJ034---93中第2.2.1.6中2#级配要求。
为了施工方便,宜采纳10--30mm的粗集料、5--10mm的中集料,0--5mm的石屑细集料三种粒料配合。
其粗集料的压碎值、各类粒料的筛分(要紧检查所进料的颗粒级配的误差情形),以下细土的塑性指数,小于的颗粒含量应符合JTJ034--93中的要求,上述材料进场后的实验项目每2000m3做2个样品实验。
1. 4 水:凡人或家畜的饮用水都可用于水泥碎石的施工。
2.0 混合料的组成设计2.1 组成设计原那么:①粉料含量不宜过量.②在达到强度的前提下,采纳最小水泥剂量,但不小于%.③改善集料级配,减少水泥用量,使水泥用量不大于6%.2.2 水泥剂量的配制可采纳4%、%、5%、%、6%五种剂量。
2.3 每种剂量的试件制取9个(最小数量)。
2. 4 试件必需在规定的温度(20±2℃)保湿养生6天,浸水养生1天后进行无侧限抗压强度,并计算实验结果的平均值、误差系数,并计算RX()是不是大于Rd(本工程设计强度为)。
设计剂量要选用知足强度的最小剂量,并非超过6%。
水泥稳定碎石基层施工细则

水泥稳定碎石基层施工细则
场拌水泥稳定碎石的施工除应按二灰稳定碎石的要求外,还应注意以下几点:
1、水泥:用带标号水泥,最好采用325#水泥,这样在强度一定的情况下,水泥用量较大,水泥碎石混合料稳定性较好,水泥的终凝时间要超过6小时。
2、场拌水泥碎石从加水拌合到碾压成型不得超过3小时。
3、在高速公路、一级公路禁用平地机摊铺水泥碎石,必须用摊铺机铺装。
4、横向接缝的处理。
(1)用摊铺机摊铺混合料时,中间不宜中断,如因故中断时间超过2小时,应设置横向接缝,摊铺机驶离摊铺混合料末端。
(2)人工将摊铺末端混合料整理整齐,紧靠混合料放两根方木,方木的高度应与混合料的压实厚度相同。
(3)将方木的另一侧用砂砾或碎石回填约3米长,其
高度应高出方木几厘米,以防碾压时方木纵向推移。
(4)将混合料碾压密实。
(5)再重新摊铺混合料前,将砂砾、碎石、方木除去,并将下承层顶面清扫干净。
5、纵向接缝的处理
原则上不允许出现纵缝,如果必须出现时,按《公路工程基层施工技术规范》2.5.14方法办理。
6、养护
可用塑料薄膜、湿砂、湿草帘或沥青乳液覆盖养生,不论用什么方法一定要保证在整个养生期内路面基层表面湿润。
如果设有下封层,基层碾压完毕检查合格后立即做下封层养生。
养生期间禁止任何车辆通行(洒水车除外)。
7、养生结束后,要钻芯检查基层成型情况,对不成形或成型不好的段落要查明原因,返工处理。
水泥稳定碎石基层施工工艺及质量措施

水泥稳定碎石基层施工工艺及质量措施一、水泥稳定碎石基层施工工艺1.施工前准备:清理基坡表面,确保基坡平整,无松散物,无淤泥等杂质。
将基层进行湿润处理,使其适度潮湿,提高粘结性能。
2.材料配比:按照设计要求,进行水泥、碎石和水的配比。
一般用砂浆配比计算方法,根据所需强度和耐久性来确定水泥用量。
3.搅拌:将水泥和碎石倒入搅拌车中进行搅拌。
搅拌时间一般控制在2-3分钟,使水泥均匀分布在碎石中。
4.运输:将搅拌好的水泥稳定碎石用运输车运输到施工现场。
运输过程中应注意防止结块、减少水泥混凝土液化,避免水泥浆流失。
5.铺设:将水泥稳定碎石均匀铺设在基层上。
一般采用机械铺设的方法,通过振动、压实方式使碎石与基层充分结合。
6.处理:将铺设好的水泥稳定碎石进行压实处理。
压实方式可采用压路机进行多次轮压,也可采用振动锤进行振动压实。
7.养护:施工完成后,需进行养护。
养护期间保持基层湿润,避免表面干裂。
养护时间一般为7-10天,以保证水泥充分水化。
二、水泥稳定碎石基层施工质量措施1.材料质量控制:水泥、碎石等材料应符合相关标准,保证其质量合格。
水泥应具有一定的抗压强度和抗渗性能。
碎石应符合强度和粒径要求。
2.施工现场控制:施工现场应保持干净整洁,无杂物影响施工质量。
施工时应注意防止雨水对施工质量的影响。
3.设备监控:对搅拌设备、运输车辆、压实设备等进行监控,确保其正常运转。
及时维护、保养设备,确保其工作效果。
4.技术操作控制:搅拌时间、施工速度、压实次数等操作参数应严格控制,保证稳定碎石与基层的结合牢固。
施工人员应熟悉工艺要求,严格操作。
5.质量检测:对施工中的水泥稳定碎石基层进行质量检测。
可采用取样检测、压实度检测、抗压强度检测等方法进行检测。
6.养护措施:施工完成后要进行养护,保持基层湿润。
在养护期间,需及时检查修复表面细小裂缝、坑洼等问题,确保基层的平整度和强度。
以上就是水泥稳定碎石基层施工工艺及质量措施的详细介绍。
水稳碎石施工工艺标准

水泥稳定碎(砾)石基层施工工艺标准1、合用范围1.1 水泥稳定碎(砾)石是在一定级配的碎石中,掺入适当的水泥和水,按照技术规定,经拌合、摊铺,在最佳含水量时压实及养护成型,可做为各级公路的基层和底基层。
水泥稳定碎(砾)石基层合用于新建和改建各级公路的半刚性路面结构,一般位于沥青混凝土面层或水泥混凝土面板下。
1.2 水泥稳定碎石压实厚度一般不超过20cm,当采用能量较大的振动压路机碾压时,压实厚度应根据实验适当增长。
当压实厚度超过上述规定期,应分层铺筑,每层最小压实厚度不小于10cm,下层宜稍厚。
1.3 水泥稳定碎石基层施工期的最低气温为5℃,并在第一次冰冻到来之前半个月到一个月完毕。
1.4 在高等级公路中采用集中厂拌法结合,摊铺机、压路机配合人工进行施工。
2、应用标准和规范2.1中华人民共和国国家标准《环境空气质量标准》GB 3095-962.2中华人民共和国行业标准《公路路面基层施工技术规范》JTJ 034-20232.3中华人民共和国行业标准《公路工程质量检查评估标准》JTG F80/1-20232.4中华人民共和国行业标准《公路工程施工安全技术规程》JTJ 076-953、施工准备3.1 技术准备3.1.1 集中技术人员进行图纸会审,熟悉各部结构,拟定合理的施工工艺。
3.1.2对全线的导线点、水准点进行加密、复测,精度符合规范规定。
3.1.3选定料场,进行配合比实验,并进行优化设计,拟定合理的配合比。
3.1.4具体了解现场施工环境,编制切实可行的施工方案,并具体进行技术交底。
3.1.5 制定关键工序控制措施、冬雨季施工措施及夜间施工措施。
3.1.6 对下承层进行验收,必须在其满足规范规定后方进行下道工序施工。
3.1.7 在施工前,下承层洒水湿润,以利于上下层联接。
3.1.8人员进行明确分工,责任贯彻到人,认真做好各自岗位工作。
3.1.9 建立建全质量保证体系,层层贯彻,使管理程序有效运转。
水泥稳定碎石基层施工工艺标准规范标准

水泥稳定碎石基层(底基层)施工工艺标准1 适用范围水泥稳定碎石是在一定级配的碎石中,掺入适当的水泥和水,按照技术要求,经拌和、摊铺,在最佳含水量时压实及养护成型,可作为各级公路的基层(底基层),一般位于沥青混凝土面层或水泥混凝土面板下。
市政道路工程可参照执行。
2 应用标准和规范2.0.1 《公路工程集料试验规程》(JTG E42-2005)。
2.0.2 《公路路面基层施工技术细则》(JTG/T F20—2015)。
2.0.3 《公路工程质量检验评定标准》(JTG F80/1-2012)。
2.0.4 《公路工程无机结合料稳定材料试验规程》(JTG E51-2009)。
2.0.5 《公路工程施工安全技术规程》(JTG F9—2015)。
2.0.6《环境空气质量标准》(GB 3095—2012)。
3 施工准备3.1技术准备3.1.1集中技术人员进行图纸会审,熟悉各部结构,确定合理的施工工艺。
3.1.2对全线的导线点、水准点进行加密、复测,精度符合规范要求3.1.3选定料场,进行配合比试验,并进行优化设计,确定合理的配合比。
3.1.4详细了解现场施工环境,编制切实可行的施工方案,并详细进行技术交底。
3.1.5做好安全防卫和安全技术交底工作,避免天气、施工机械等对生产人员的生命财产构成威胁。
3.1.6制定关键工序控制措施和冬雨季施工措施及夜间施工措施。
3.1.7对下承层进行验收,必须在其满足规范要求后才能进行下道工序施工。
3.1.8测量放样,直线(或大半径圆曲线)段每10m放一中桩中桩、边桩,小半径曲线处(匝道)按5m放一中、边桩,测量其高程并计算其要求调整的高度,作为钢丝基准线的标准。
3.2施工设备3.2.1 生产设备:水稳拌和站、满足水稳拌和站产量的装载机。
3.2.2施工设备:水稳摊铺机、自卸汽车、压路机、洒水车、平板夯等。
3.2.3测量器具:全站仪、水准仪、卡尺、钢钎、钢丝线等。
3.2.4水稳拌和站应做好调试工作,使用前应进行计量标定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

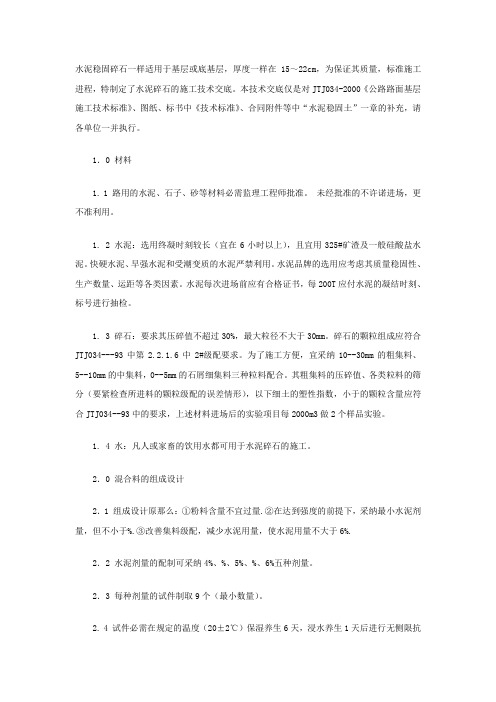

水泥稳定碎石一般适用于基层或底基层,厚度一般在15~22cm,为保证其质量,规范施工过程,特制定了水泥碎石的施工技术交底。
本技术交底仅是对JTJ034-2000《公路路面基层施工技术规范》、图纸、标书中《技术规范》、合同附件等中“水泥稳定土”一章的补充,请各单位一并执行。
1.0 材料1. 1 路用的水泥、石子、砂等材料必须监理工程师批准。
未经批准的不允许进场,更不准使用。
1. 2 水泥:选用终凝时间较长(宜在6小时以上),且宜用325#矿渣及普通硅酸盐水泥。
快硬水泥、早强水泥以及受潮变质的水泥严禁使用。
水泥品牌的选用应考虑其质量稳定性、生产数量、运距等各种因素。
水泥每次进场前应有合格证书,每200T应对水泥的凝结时间、标号进行抽检。
1. 3 碎石:要求其压碎值不超过30%,最大粒径不大于30mm。
碎石的颗粒组成应符合JTJ034---93中第2.2.1.6中2#级配要求。
为了施工方便,宜采用10--30mm的粗集料、5--10mm 的中集料,0--5mm的石屑细集料三种粒料配合。
其粗集料的压碎值、各种粒料的筛分(主要检查所进料的颗粒级配的偏差情况),0.5mm以下细土的塑性指数,小于0.075mm的颗粒含量应符合JTJ034--93中的要求,上述材料进场后的试验项目每2000m3做2个样品试验。
1. 4 水:凡人或牲畜的饮用水均可用于水泥碎石的施工。
2.0 混合料的组成设计2.1 组成设计原则:①粉料含量不宜过多.②在达到强度的前提下,采用最小水泥剂量,但不小于4.0%.③改善集料级配,减少水泥用量,使水泥用量不大于6%.2.2 水泥剂量的配制可采用4%、4.5%、5%、5.5%、6%五种剂量。
2.3 每种剂量的试件制取9个(最小数量)。
2. 4 试件必须在规定的温度(20±2℃)保湿养生6天,浸水养生1天后进行无侧限抗压强度,并计算试验结果的平均值、偏差系数,并计算RX(1-1.645Cv)是否大于Rd(本工程设计强度为3.5MPa)。
设计剂量要选用满足强度的最小剂量,并不超过6%。
2. 5 根据设计剂量做延迟时间对混合料强度的影响试验,并通过试验确定应该控制的延迟时间。
2.6 工地实际采用的水泥剂量较设计剂量增加0.5%。
3.0 水泥稳定碎石的质量控制标准。
3. 1 具体检测技术指标:(见后)3. 2 每一作业段碾压完成后,立即各项指标的检测,整理好内业资料向监理人员报验(24小时内)强度指标单独报验。
监理人员应在现场及时抽检,发现问题及时通知处理。
3. 3 各分项工程按照《河北省公路工程质量检验评定标准》、《河北省公路工程质量监督检查评比办法》进行评分。
各项工程评分必须在97分以上。
达不到此要求的不准交工。
4. 0 施工工艺要点4. 1 水泥碎石的施工工艺详见JTJ034-93《公路路面基层施工技术规范》中2.5-2.7条中的内容.4. 2 底基层检测及培土模4.2.1在摊铺水泥稳定碎石基层前一定要对底基层进行全面的检测,包括平面位置、高程、横坡度、宽度(强度、厚度已验过)及表面清洁情况,达不到要求者,采用合理的办法进行处理(尤其厚度不足处),特别是底基层的松散及起皮材料要彻底清除,决不能留下软弱夹层。
开始摊铺基层前在底基层上洒一遍水,保持表面湿润(不留明水)。
项次检查项目规定值或允许偏差检查方法要求指标合格率1. 压实度代表值极值98%94%每200米每车道2处。
按数理统计检查100%2. 平整度(mm)8 3米直尺每100米处10尺95%3. 宽度(cm)≥1200 尺量,每200米4处100%4. 纵断高程(mm)+5,-10 水准仪,每200米4断面(左中右三点高程)85%(其中不合格点要在+10mm—20mm内)5. 横坡(%)±0.3 水准仪,每200米4个断面95%6. 厚度代表值-10mm -20mm 每200米每车道一点,按数理统计法计算100% 极值。
7. 强度(MPa)大于设计每2000平方米1组(9个试件)按数理统计计算100%8. 水泥用量+0.5%~2%每2000平方米1组,6个样品100%9. 级配在规定范围内开始几盘必做,后按2000平方米一次做100%10. 延迟时间不超过规定时间4.2.2 在摊铺水泥稳定碎石前,必须在两边培土模,土模宽度比设计宽度宽10—20cm,土模高同水稳虚铺高一致,土模必须拉线垂直切直,土模要有一定的密实度,一般在80%左右,具体数据以试验段来定。
4.3 水泥碎石的现场负责人员(工长、试验人员、质检员)应选用事业心强、业务熟练、有管理才能的人员担任。
现场负责人要始终盯在施工现场,决不能有一时的脱岗。
4.4 基准的选用4.4.1 放样前,经理部主管测量人员和内部监理要对工段技术员进行控制点、水准点交底,控制测量资料必需是监理认可的资料,并对测量、放样数据进行抽检。
4.4.2 选用Φ(2—3mm)的钢丝作为基线。
4.4.3 张拉长度100—200m为佳,且须在两端用紧线器同时张紧,避免因钢丝不紧而产生挠度,张拉力为1KN。
4.4.4 钢钎选用具有较大刚度的Φ16—18光圆钢筋进行加工,并配固定架。
固定架采用丝扣为好,便于拆卸和调整标高;钢钎间距一般采用5—10m(直线段不长于10m,曲线段不长于5m)。
钢钎应打设在离铺设宽外30cm—40cm处。
4.4.5 内外侧均用钢丝控制标高,标高误差控制在-2mm、+5mm间。
4.4.6 钢钎必须埋设牢固,在整个作业期间应有专人看管,严禁碰钢丝,发现异常时立即恢复。
4.4.7 测量人员应紧盯施工现场,经常复核钢丝标高。
4. 5 水泥稳定碎石的拌和。
4.5.1 拌和设备的选型拌和装置宜选用性能好、拌和质量高的设备,此设备配有电子剂量装置(属重量比控制材料配比)。
拌和设备的台数、类型必须满足施工现场摊铺及施工进度的要求,并报监理工程师批准。
4.5.2 级配碎石集料的质量控制本工程采用规格分料掺配成混合料的施工方法。
在拌和之前,应反复检试调整,使其符合级配要求,同时,每天开始拌和前几盘应作筛分试验。
如有问题及时调整,全天拌和料应按摊铺面积和规范要求检测频率(2000m2一次)进行抽检。
4. 5. 3 水泥剂量的控制施工用的水泥剂量考虑施工离散性的影响,较设计值增加0.5%,在拌和过程中应随时观察混合料拌和后的颜色,防止水泥堵塞不流动。
按规定频度抽检水泥剂量,每工作班,根据所用水泥、集料量计算一下总的水泥用量是否满足要求。
4. 5 .4 含水量的控制含水量是水泥稳定级配碎石中一项重要控制指标,必须严格掌握。
在炎热的夏季施工,考虑到拌和、运输、摊铺过程中水分的蒸发,可以在拌和时加大水量,水量加大值应由拌和出料时含水量和摊铺碾压含水量进行对比,损失多少补多少。
根据施工经验,在夏季上午9点以前和下午5点以后,加水量比最佳含水量增加0.5%--1%左右,在上午9点到下午5点之间,加水量比最佳含水量可增加0.8%--1.5%。
在雨季施工期间,由于下雨的影响,砂石料中占有一定水分,因此,在每天拌和前应对砂石料进行含水量测定,加水量应按最佳含水量减去砂石含水量进行控制,在其他季节施工可不考虑增加或少量增加,增加量控制在0.5%以内。
4.5.5 防止碎石集料串斗和大于3cm料进入拌和机。
国产稳定土拌和机料斗偏小,料斗间间距近,上料时常发生串斗现象,造成级配不准,为此,要将料斗用挡板隔开。
1—3cm的石料中经常含有3cm以上的石块,为了避免进入拌和机,在其出口处加设一层3cm方格网,小于3cm的料从网中漏下进入传送带,大于3cm 的料则在筛网上及时剔除。
4.6 水泥稳定级配碎石的运输4.6.1 为了节省倒车及水泥稳定碎石的摊铺时间,一律采用15T以上自卸汽车,并要求车况良好。
自卸汽车的数量根据运距来定。
4.6.2 每天上班前应对车辆进行检查,排除故障,防止装好料后汽车不能自卸,使水泥稳定碎石混合料凝固造成浪费。
还要考虑运输距离的长短及天气情况决定是否用蓬布覆盖。
4.6.3 装车时,要不停地移动位置以使拌和楼拌卸中流出的混合料不离析。
4.6.4 发料时应认真填写发料单,内容包括车号、拌和机出料时间、吨位以及采用的水泥品种。
由司机带至摊铺现场,应由收料人员核对查收,严格控制混合料从拌和到碾压终了的延迟时间不超过3小时。
否则,将全车料废弃。
4.6.5 自卸汽车将混合料卸入摊铺机喂料斗时严禁撞击摊铺机。
4.7 水泥稳定级配碎石的摊铺4.7.1 摊铺机的选型:1. 优先选用ABG摊铺机全断面摊铺机,也可采用两台同种型号的摊铺机同时摊铺,即:两台相距5—8米,同步向前摊铺混合料。
2. 应根据摊铺速度、厚度、宽度等因素调整摊铺机夯锤频度,使其碾压前的密实度达80%以上。
3. 将螺旋送料器调整到最佳状态,使螺旋送料器中混合料的高度将螺旋器直径的2/3埋设,以避免离析现象和大料在底面现象发生,一般情况螺旋器轮边距底基层面为15~17CM。
4.7.2 在摊铺机就位前必须是下承层清扫干净并且洒水保持湿润,横向接头必须洒水泥浆。
4.7.3 当拌和好的混合料运至现场,应马上按松铺厚度均匀摊铺。
开始摊铺前,应将两侧分料器接头处(约50—60cm宽)离析混合料清除。
摊铺中如有离析现象(尤其两侧边缘),应用人工进行找补,同时注意含水量大小,及时反馈拌和场进行适当调整。
4.7.4 开始摊铺3—6米长时,应立即检测摊铺面的标高和横坡,不符合设计要求时,应适当调整熨平板高度和横坡直到合格,再进行摊铺。
正常施工时,摊铺机每前进10米,检测人员应检测一次摊铺机的标高、横坡。
并做好虚铺厚度记录。
摊铺面上的泥块及大颗粒的石块应人工拣除。
4.7.5 摊铺过程中要保持摊铺机的速度恒定,应考虑拌和场的生产能力与摊铺速度相匹配,避免中途不必要的停机,摊铺速度在1.0--3.0米/分钟。
另外,也要保证摊铺机的夯锤或夯板的震捣频率均匀一致,这些数据均可通过试验段总结出来,一旦得到可靠数据,就要恒定使用,不得随意调整。
4.7.摊铺机摊铺混合料时,因故中断然2小时或一天的工作段结束时必须设置横缝,摊铺机应驶离混合料未端。
4.7.7 横接缝的处理方式是将已压密实且高程、平整度符合要求的未端拉成一横向(与路中心垂直)垂直向下的断面,所有不满足压实度高程和平整度的端部混合料应予以铲除。
4. 8 水泥稳定碎石的碾压4.8.1 压路机的选择:建议采用配备较大吨位的振动压路机(如YZ18)两台,三轮光碾胶轮压路机各一台。
4.8.2 碾压顺序:先用振动压路机,不开振动,稳压1-2遍,然后振动碾压3-4遍,再用三轮光碾(18T以上)碾压1-2遍,最后由胶轮压路机碾压1-2遍赶光成活(以上所述一遍指压路机在同一轨迹上一进一退为一遍)。
