冷库门的安装
恒温室施工工艺

恒温室施工工艺1.1施工流程本项目恒温室采用六面体冷库板,先进行地面施工,然后墙板安装、顶板安装、包边包角处理、清洁工作,具体流程如下:施工场地验收→地面施工→水平放线→板固定底槽安装→板梁固定安装→立板安装→立板缝聚氨酯发泡→顶板吊梁安装→顶板安装→顶板缝聚氨酯发泡→角线安装→顶板洞口→库门安装→板缝打胶。
1.2施工顺序遵照“先地下、后地上;先封闭,后安装;先主体,后围护;先结构,后装修”的原则组织施工,主体自下而上,装饰由外到内,由上到下的施工顺序。
1.2.1施工场地验收A. 平整度验收检查基层面上没有不规则性、凹凸不平之现象,用长2M直尺贴在基层面上,看所出现的缝隙在2MM以内来作为基层平坦测定的方法。
修复方法:出现不平整现象采用水泥砂浆进行找平处理,各别凹凸点采用环氧修复。
B. 干燥度验收地面基础为冬季施工,水分不能很好的蒸发,施工时要检测地面的含水率,避免施工完成后地面出现返潮现象。
C. 基层面上的缺陷:(起壳、裂缝、缺口)起壳是混凝土和砂浆的结合面剥离,没有附着好的状态,如整个结合面都剥离的话,要把砂浆全部清除后重新抹面,如只是一部分有剥离的话以树脂注入的方法来补修。
裂缝往往是由起壳而发生的,对策是沿着裂缝部分用电动切割机开1CM左右宽度的U字型槽,用树脂砂浆来填补槽。
缺口是基层面的以部分发生凹窝的状态。
处理方法,是把粉尘等脏物吸扫干净,用树脂胶泥抹平。
1.2.2库板安装A.安装库板时首先对进场材料进行验收,检查是否存在运输导致的损坏;然后将库板运输至安装位置,如有板缝需清理先清理到位确保安装质量。
B.安装前须准备高空作业高位脚手架及特殊工具(大绳、板吊装固定架、滑轮等)。
C.首先放置基准线,放线要精确、到位。
图5 图6图7 图8D.地面库板施工:将地面库板按照排版图纸进行安装,壁板与地面采用密封胶粘接,板与板采用倒钩连接,为保证墙体的保温密封性能,使用胶枪在库板凸面的两个凹槽处打入密封胶(要求动作均匀打出的胶条不能间断)(如图5),以便更好的起到密封效果。
冷库设备安装方案

冷库设备安装方案一、引言冷库设备安装是指在冷库建设过程中,将各种冷库设备按照安装方案进行布置、安装与调试的过程。
本文档将介绍冷库设备安装的步骤、注意事项以及常见问题的解决方案。
二、冷库设备安装步骤1. 设备验收在安装冷库设备之前,需要进行设备验收。
验收的目的是确保所购买的设备符合设计要求,包括设备型号、规格、性能等方面的要求。
2. 设备安装场地准备在冷库设备安装之前,需要对设备安装场地进行准备。
场地准备包括清理、消毒、通风以及安装地面、墙壁等基础设施。
3. 设备安装设备安装是冷库建设的核心步骤。
该步骤包括设备的组装、连接、固定和调整等过程,确保设备能够正常运行。
4. 设备调试设备安装完成后,需要进行设备调试。
调试的目的是检查设备是否正常运行、工作效果是否符合设计要求。
5. 系统测试设备调试完成后,需要进行系统测试。
系统测试包括对冷库设备的各项指标进行检测,确保冷库系统能够正常运行,达到设计要求。
6. 设备交付设备安装与调试完成后,需要进行设备交付。
交付的内容包括设备的验收报告、使用说明书、设备维护手册等。
三、冷库设备安装注意事项1. 设备布局在进行冷库设备安装时,需要合理布置设备的位置。
设备之间的距离应符合安全要求,便于设备的维护和管理。
2. 设备连接设备的连接需要严格按照设备的连接图进行,确保连接的正确性和可靠性。
3. 设备固定设备在安装过程中需要进行固定,以防止设备在运行过程中发生移动或倾斜。
4. 设备调试设备调试时需要按照设备的调试步骤进行,确保设备能够正常运行,并进行必要的调整与优化。
四、常见问题及解决方案1. 设备无法正常启动解决方案:•检查设备的电源是否连接正常,电源开关是否打开。
•检查设备的连接线是否插牢固,接触良好。
•检查设备的保险丝是否正常工作。
•如以上检查无法解决问题,建议联系设备供应商或维修人员进行处理。
2. 设备噪音过大解决方案:•检查设备是否安装牢固,是否有松动。
•检查设备所处环境是否存在共振或其他影响噪音的因素。
冷库施工流程范文

冷库施工流程范文一、前期准备阶段1.项目规划:确定冷库的用途、功能和规模。
2.方案设计:根据要求进行冷库的平面布局设计,确定结构、设备和施工工艺等。
3.技术准备:编制施工方案和质量控制计划,进行技术交底和培训。
二、土建施工阶段1.场地准备:拆除、平整和清理场地,保证施工的顺利进行。
2.基础施工:进行地基开挖和回填,浇筑混凝土基础。
3.墙体结构:按照设计要求,进行墙体的施工和砌筑。
4.屋面结构:安装屋面结构和防水层。
5.门窗安装:安装冷库门、门框和窗户。
6.地面施工:进行地面的打磨、找平和施工。
三、设备安装阶段1.冷库机组安装:按照设计要求,安装冷库机组和附属设备。
2.制冷管道安装:进行制冷管道的布设和连接。
3.电气线路安装:进行电气线路的布设和接线。
4.照明设施安装:安装冷库照明设施和应急照明设备。
5.防火设施安装:安装防火墙、灭火器等防火设施。
四、保温施工阶段1.保温材料准备:准备保温材料,如保温板和保温毡。
2.保温层施工:按照设计要求,进行保温板的安装和接缝处理。
3.保温层检测:对保温层进行检测和验收,保证保温效果。
五、内装施工阶段1.墙面装饰:进行墙面的漆刷和装饰。
2.地面装饰:进行地面的装修和铺设地砖。
3.天花板装修:进行天花板的安装和装修。
4.隔断安装:按照设计要求,进行隔断的安装和装修。
5.通风系统安装:安装冷库的通风系统和风机等设备。
6.电气设备安装:安装冷库的电气设备和配电箱。
六、调试验收阶段1.设备调试:对冷库设备进行调试和检测,确保正常运行。
2.制冷试运行:进行冷库制冷系统的试运行和调试。
3.通风试运行:进行冷库通风系统的试运行和调试。
4.水试验收:进行冷库水系统的试验和验收。
5.电气试验:进行冷库电气设备的试验和验收。
6.器具验收:对冷库的各项设备和器具进行验收和验收。
7.竣工验收:对冷库的各项工程进行整体验收和验收。
七、运行维护阶段1.运维人员培训:对冷库运维人员进行培训和技术交底。
冷库安装方案

冷库安装方案1. 项目背景某公司为了提高食品储藏和保鲜的效果,计划在仓库内增加一个冷库,用于存放食品和饮料等易腐品。
本文旨在介绍该公司的冷库安装方案。
2. 设计思路根据客户的需求,我们选择了一个门式冷库进行安装。
门式冷库结构简单,在仓库内占地面积较小,适合在空间狭小的场合使用。
其将制冷和保持温度两个功能进行合理的结合,能够达到一定的储藏效果。
冷库设备的安装需要进行系统的规划,包括制冷设备、控制系统、门装置等,必须按照规范施工。
在完成施工过程中,应特别注意以下几个方面:2.1 设备选型主要涉及到冷机组、蓄冰系统、风机、冷却器和膨胀阀等。
在选型过程中,必须考虑到冷库的储藏需求和维护费用等因素,并且要保证选购的设备符合国家的标准和规定。
冷库中设备的布局对储藏和操作都有着重要的影响,该公司的冷库采用悬挂式空调进行制冷,需要预留固定支架。
2.3 隔墙的建造隔墙是冷库的主要构件,其材料应选用具有良好的保温防潮性能的材料,并按照规范进行施工。
2.4 压缩机房的布局在门式冷库结构中,压缩机房被设定在冷库前端,为了方便日常操作,我们还在墙面安装了集控面板,用于控制冷库的开关和温度变化。
3. 施工过程3.1 材料准备在施工过程中,需要准备的主要材料有预制墙饰面、隔墙板材、保温材料、保温涂料、五金配件等。
这些材料应严格按照规范进行选购和验收。
3.2 隔墙施工在选定材料后,按照设计图纸进行隔墙施工,使得冷库具有良好的密封性和保温性。
施工过程中应特别注意保障施工现场的安全。
我们在场地内预留好固定支架后,对制冷设备和控制系统进行安装。
在安装过程中,需要按照材料和设备的说明书进行正确的安装和连接。
4. 冷库验收冷库安装完毕后,需要进行验收工作。
该公司的冷库需要达到以下标准:•温度控制范围:-18°C到-22°C;•噪音级别:符合国家标准GB19153-2003《生产场所噪声卫生规定》标准;•制冷效果:能够在开门后30分钟内恢复原温度;•安全性:设备应符合国家安全生产标准,无明显的故障隐患。
冷库安装施工标准方案

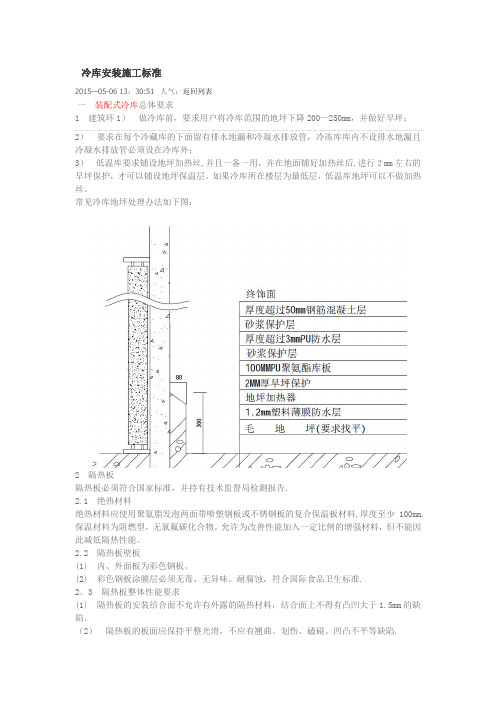

冷库安装施工标准2015—05-06 13:30:51 人气:返回列表一装配式冷库总体要求1 建筑环1)做冷库前,要求用户将冷库范围的地坪下降200—250mm,并做好早坪;2)要求在每个冷藏库的下面留有排水地漏和冷凝水排放管,冷冻库库内不设排水地漏且冷凝水排放管必须设在冷库外;3)低温库要求铺设地坪加热丝,并且一备一用,并在地面铺好加热丝后,进行2mm左右的早坪保护,才可以铺设地坪保温层。
如果冷库所在楼层为最低层,低温库地坪可以不做加热丝。
常见冷库地坪处理办法如下图:2 隔热板隔热板必须符合国家标准,并持有技术监督局检测报告.2.1 绝热材料绝热材料应使用聚氨脂发泡两面带喷塑钢板或不锈钢板的复合保温板材料,厚度至少100mm.保温材料为阻燃型,无氯氟碳化合物。
允许为改善性能加入一定比例的增强材料,但不能因此减低隔热性能。
2.2 隔热板壁板(1) 内、外面板为彩色钢板。
(2) 彩色钢板涂膜层必须无毒、无异味、耐腐蚀,符合国际食品卫生标准.2。
3 隔热板整体性能要求(1) 隔热板的安装结合面不允许有外露的隔热材料,结合面上不得有凸凹大于1.5mm的缺陷。
(2)隔热板的板面应保持平整光滑,不应有翘曲、划伤、磕碰、凹凸不平等缺陷.(3)允许在隔热板的内部采取增强性措施来提高机械强度,但不允许降低隔热效果。
(4)隔热板的周边材料必须采用与隔热材料相同的高密度硬质材料,不允许使用其他导热系数较大的材料。
(5)隔热墙板与地面相接处应有防止冷桥的措施.(6)隔热板之间的板缝处须采用玻璃胶或其他无毒、无异味、无有害物质挥发、符合食品卫生要求并且密封性良好的胶性材料密封。
(7)隔热板之间的联接结构应保证接缝之间的压力和接缝处连接牢固。
2。
4 隔热板安装要求库板和库板之间的接缝必须密封良好,两库板之间的拼接缝要求小于1.5mm,同时在结构上要求牢固可靠。
库体拼接完后,所有库板接缝应涂连续均匀的密封胶。
下面对各种接缝的断面结构进行说明:当顶板跨度超过4m或冷库顶板要载重时,必须对冷库顶板进行吊装。
冷库工程专线施工方案

冷库工程专线施工方案一、设计背景随着社会经济的快速发展和人们对食品安全的更高要求,冷库工程越来越受到人们的重视。
冷库作为食品加工和储存的重要设施,在现代农产品和食品加工中扮演着非常重要的角色。
因此,冷库工程的施工方案必须合理科学,严谨安全,方能保障冷库工程设施的使用效益和安全性。
二、项目概况本项目为冷库工程专线施工方案,项目总占地面积5000平方米,总建筑面积2000平方米,主要建设内容包括冷库主体建筑、保温设备、冷库门等。
冷库工程专线施工方案将针对冷库主体建筑、保温设备、冷库门等进行详细介绍和施工方案及工程进度计划。
三、施工方案3.1 冷库主体建筑施工方案冷库主体建筑施工方案主要包括土石方工程、基础工程、主体结构工程、建筑装饰工程等。
具体包括以下几个方面:(1)土石方工程:根据现场地质情况,采取不同的土石方施工方案,确保冷库主体建筑的地基承载能力和稳定性。
(2)基础工程:采用承台基础或桩基础、悬臂墙基础等合理的基础结构,确保冷库主体建筑的稳固性。
(3)主体结构工程:采用钢筋混凝土结构或钢结构,确保冷库主体建筑的承载能力和安全性。
(4)建筑装饰工程:进行外墙保温、防水、隔热等装饰工程,确保冷库主体建筑的保温性能和建筑外观美观。
3.2 保温设备施工方案保温设备施工方案主要包括保温隔热材料的选用和施工工艺。
具体包括以下几个方面:(1)保温材料选用:选择具有良好保温性能和耐用性的保温隔热材料,如聚氨酯泡沫板、挤塑板等。
(2)施工工艺:采用专业施工人员,按照施工规范和要求进行保温隔热材料的施工,确保保温设备的施工质量和保温效果。
3.3 冷库门施工方案冷库门施工方案主要包括冷库门的选用和安装。
具体包括以下几个方面:(1)冷库门选用:选择具有良好密封性能和耐用性的冷库门,如滑动门、摆动门等。
(2)安装工艺:采用专业安装人员,按照冷库门的安装规范和要求进行安装,确保冷库门的密封性能和使用效果。
四、工程进度计划根据以上施工方案,提出下列工程进度计划:4.1 冷库主体建筑施工进度计划(1)土石方工程:预计工期30天,计划在X年X月X日前完成。
土建冷库工程施工方案范本
土建冷库工程施工方案范本一、项目概述冷藏库是食品行业常见的重要设施,用于保持食品的新鲜度和质量。
随着食品行业的快速发展,冷藏库的需求也越来越大。
本项目是一座5000平方米的大型土建冷库,主要用于存储蔬菜、水果、肉类等食品,为食品加工企业提供冷藏服务。
二、施工前准备1. 确定施工队伍:施工队伍由具有相关经验的土建工程队伍组成,包括工程师、技术人员和施工工人。
2. 确定施工材料和设备:确认所需的土建材料和设备,并保证其质量和数量充足。
3. 制定施工计划:根据工程要求和时间节点,制定详细的施工计划,包括施工进度和工期安排。
4. 安排施工现场:确定施工现场,包括施工人员进出口、施工材料堆放区、设备摆放区等,确保施工现场安全有序。
三、工程施工过程1. 地基处理(1) 清理施工现场:清理施工现场,清除现场杂物和垃圾。
(2) 地基开挖:根据设计要求,进行地基开挖工作,确保地基平整。
(3) 地基处理:根据地基情况,进行地基处理,如夯实土壤、填充土方等。
2. 土建结构施工(1) 基础施工:进行地基基础的浇筑和固定,确保基础结构的牢固和稳定。
(2) 墙体、柱子施工:进行墙体和柱子的砌筑和浇筑,确保墙体和柱子的垂直度和水平度。
(3) 屋面施工:施工屋面结构,包括钢筋混凝土梁、板、砖等。
(4) 设备安装:安装冷库所需的设备,如压缩机、冷凝器、蒸发器等。
3. 冷库设施安装(1) 冷库门安装:安装冷库门,确保冷库门的密封性和耐用性。
(2) 冷库内部设施安装:安装冷库内部设施,如货架、冷藏货架、冷藏箱等。
4. 室内装修(1) 冷库内部装修:进行冷库内部装修,包括地面铺设、墙面处理、天花板安装等。
(2) 办公室装修:进行办公室的装修,包括地面铺设、墙面处理、家具摆放等。
5. 综合调试(1) 冷库设施调试:对冷库设施进行调试,确保其正常运行。
(2) 安全检查:对冷库设施进行安全检查,确保其安全可靠。
(3) 清洁消毒:对冷库设施进行清洁和消毒,确保其符合卫生标准。
气调冷库安装要求
大家都知道建冷库能实现果蔬的长期冷藏保鲜,尤其是气调冷库,因其良好的保鲜效果,受到企业的青睐,所以,很多企业纷纷开始建造,那在安装时有哪些要求呢,一般有以下五点。
第一点:气调冷库的库体形式也可以是多样的,有土建形式,也可是库板拼装式的…。
但由于气调库有以上的特点,贮藏的时间又较长,在气调库的库体设计时就要注意选择合适的形式和材料。
第二点:气调库是一种更密闭式冷库,当库内温度升降时,其气体压力也随之变化,库内外会形成一定气压差。
所以气压平衡安全装置的设置是必要的。
不然,容易使得库体受压渗气而破坏“气调”状态。
第三点:气调冷库设计中建议选用双速冷风机。
如果采用直接蒸发式冷风机应注意尽量缩小蒸发温度和库温的差值(通常选择3℃以下,以减少蒸发器结霜、脱水,维持较高的库内相对湿度),所以,相对一般冷库的蒸发器,气调库中的
冷风机换热面积应适当增大。
若果蔬采摘后至入库前能够及时预冷,保鲜效果更好。
第四点:气调冷库贮藏的货物为果蔬,为了减少干耗,传热温差小是维持库内要求的较高相对湿度是一个有效的方法。
第五点:气调冷库的库门选择也是关键,如果气调库的库门气密性不好,容易“渗气”导致所需“气调”状态破坏。
以上就是安装气调冷库时的要求介绍,希望对大家在安装时有所帮助。
同时,
如有不清楚的,可咨询郑州格美制冷设备公司,该公司主要从事从事制冷系统性能优化、制冷装置自动控制、室内人工环境一级低温技术等方面的应用工作。
不仅可根据客户的各种需求提供环保、节能、安全的制冷系统解决方案,具有专业的售后团队,且价格优惠,因此,现深受客户的好评。
冷库安装标准
冷库安装施工标准一装配式冷库总体要求1 建筑环境1) 做冷库前,要求用户将冷库范围的地坪下降200-250mm,并做好早坪;2) 要求在每个冷藏库的下面留有排水地漏和冷凝水排放管,冷冻库库内不设排水地漏且冷凝水排放管必须设在冷库外;3) 低温库要求铺设地坪加热丝,并且一备一用,并在地面铺好加热丝后,进行2mm左右的早坪保护,2隔热板必须符合国家标准,并持有技术监督局检测报告。
2.1 绝热材料绝热材料应使用聚氨脂发泡两面带喷塑钢板或不锈钢板的复合保温板材料,厚度至少100mm。
保温材料为阻燃型,无氯氟碳化合物。
允许为改善性能加入一定比例的增强材料,但不能因此减低隔热性能。
2.2 隔热板壁板(1) 内、外面板为彩色钢板。
(2) 彩色钢板涂膜层必须无毒、无异味、耐腐蚀,符合国际食品卫生标准。
2.3 隔热板整体性能要求(1) 隔热板的安装结合面不允许有外露的隔热材料,结合面上不得有凸凹大于1.5mm的缺陷。
(2) 隔热板的板面应保持平整光滑,不应有翘曲、划伤、磕碰、凹凸不平等缺陷。
(3) 允许在隔热板的内部采取增强性措施来提高机械强度,但不允许降低隔热效果。
(4) 隔热板的周边材料必须采用与隔热材料相同的高密度硬质材料,不允许使用其他导热系数较大的材料。
(5) 隔热墙板与地面相接处应有防止冷桥的措施。
(6) 隔热板之间的板缝处须采用玻璃胶或其他无毒、无异味、无有害物质挥发、符合食品卫生要求并且密封性良好的胶性材料密封。
(7) 隔热板之间的联接结构应保证接缝之间的压力和接缝处连接牢固。
2.4 隔热板安装要求库板和库板之间的接缝必须密封良好,两库板之间的拼接缝要求小于1.5mm,同时在结构上要2.5 库体隔热板接缝的密封性要求(1) 应保证墙板与地面结合处墙板的隔热材料与地坪中的隔热材料密切相接,有可靠的密封、防潮处理。
(2) 隔热板的接缝若采用现场灌注发泡方式密封结合,首先应保证使两块隔热板的隔热材料能够紧密相贴,然后使用密封胶布贴匀结合面,消除空隙,确保隔热材料粘合牢固。
冷库建造的流程和步骤
冷库建造的流程和步骤下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!冷库建造流程和步骤:1. 前期准备。
确定冷库需求(尺寸、温度要求、使用目的)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
不同类型冷库门的安装方法
一.装配式组合冷库整体式门框板的安装:
山东北斗制冷整体式门框板的安装同其它组合冷库库体墙板的安装一样,以挂钩、销盒与顶、底板、墙板相连。
二、组合冷库平移门的安装:
1、以2支M10双头螺柱及球头螺母穿墙固定
2、以6支Æ5×13铆钉将导轨固定于库体墙板或隔墙板上。
三、组合冷库旋转门的安装:
1、对冷藏门进行有效的维护,确保冷藏门无端障启闭,软门帘按期检查密封条和电热丝的机能,随时处理冰、霜、水,保持冷藏门的严密性,画册设计,防止运输工具碰撞库门。
2、在组合冷库门外侧设高效空气幕,并保证安装准确,运转正常,防静电地板。
