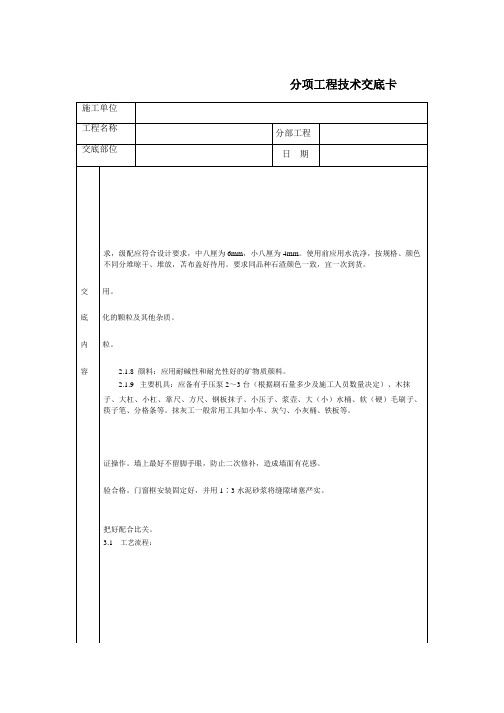

墙面水刷石技术交底

合集下载

墙面水刷石

墙面水刷石

【繁体转换简体方法】打开文档---菜单栏---审阅---繁转简---转换完成【简体转换繁体方法】交底部位打开文档---菜单栏---审阅---简转繁---转换完成工程名稱工程編號日期【繁体转换简体方法】打开文档---菜单栏---审阅---繁转简---转换完成【简体转换繁体方法】交底部位打开文档---菜单栏---审阅---简转繁---转换完成工程名稱工程編號日期交底內容:牆面水刷石本技術交底適用於一般工業與民用建築牆面水刷石、水刷豆石施工。

1.材料要求(1)水泥:325號及其以上礦渣水泥或普通矽酸鹽水泥,顏色一致,應採用同一批產品。

(2)砂:中砂。

使用前應過5mm孔徑的篩子。

【繁体转换简体方法】打开文档---菜单栏---审阅---繁转简---转换完成【简体转换繁体方法】交底部位打开文档---菜单栏---审阅---简转繁---转换完成工程名稱工程編號日期(3)石渣:顆粒堅實,不得含有粘土及其它有機物等有害物質。

石渣規格應符合規範要求,級配應符合設計要求,中八厘為6mm,小八厘為4mm,使用前應用水洗淨,按規格、顏色不同分堆晾乾,堆放時苫布蓋好待用。

要求同品種石渣顏色一致,宜一次到貨。

小豆石:粒徑以5~8mm為宜,含泥量不大於1%,用前過二遍篩,用水沖淨備用。

(4)石灰膏:使用前一個月將生石灰過3mm篩子淋成石灰膏,用時灰膏內不應含有未熟化的顆粒及其它雜質。

(5)生石灰粉:使用前一周用水將其燜透使其充分熟化,使用時不得含有未熟化的顆粒。

【繁体转换简体方法】打开文档---菜单栏---审阅---繁转简---转换完成【简体转换繁体方法】交底部位打开文档---菜单栏---审阅---简转繁---转换完成工程名稱工程編號日期(6)其它材料:107膠,YJ302介面處理劑,粉煤灰等。

顏料:應用耐鹼性和耐光性好的礦物質顏料。

2.主要機具應備有手壓泵2~3台(根據刷石量多少及施工人員數量決定),木抹子、大杠、小杠、靠尺、方尺鐵抹子、小壓子、漿壺、大,小水桶、軟硬毛刷子、筷子筆、米厘條等。

墙面水刷石施工工艺

墙面水刷石施工工艺

墙面水刷石施工工艺1. 简介墙面水刷石是一种常用的装饰材料,广泛应用于室内外墙面的装饰。

它具有质感细腻、耐久性强、施工工艺简单等特点,因此备受消费者青睐。

本文将介绍墙面水刷石的施工工艺,包括准备工作、施工步骤、注意事项等。

2. 准备工作在进行墙面水刷石施工之前,需要进行一些准备工作,以确保施工顺利进行。

2.1 材料准备•水刷石材料:根据实际需求选择合适的水刷石材料,常见的有水泥基和石膏基两种。

•水刷石底漆:墙面水刷石底漆具有增强附着力和防水性能的作用,需选择合适的底漆。

•工具:刷子、辅助工具等。

2.2 表面处理在施工之前,需要对要进行水刷石的墙面进行处理。

具体步骤如下:1.清洁表面:将墙面上的灰尘、污垢等清洁干净,确保表面干燥、洁净。

2.填补缝隙:检查墙面上是否有明显的裂缝或缺损,如有,需要进行填补,等待填补物完全干燥。

3.打磨表面:使用砂纸或砂轮将墙面表面打磨光滑,以提升水刷石的附着力。

2.3 底漆处理底漆处理是提升水刷石附着力和防水性能的重要步骤。

具体步骤如下:1.搅拌底漆:将底漆充分搅拌均匀,确保涂层质地均匀。

2.涂刷底漆:使用刷子将底漆均匀涂刷在墙面上,保证底漆的涂层厚度均匀一致。

涂刷后,等待底漆干燥。

3. 施工步骤完成准备工作后,开始进行墙面水刷石的施工。

一般而言,墙面水刷石的施工步骤包括以下几个主要阶段:3.1 铺底层1.搅拌水刷石材料:将水刷石材料充分搅拌均匀,确保质地均匀一致。

2.涂刷底层:使用刷子或辅助工具将水刷石材料均匀涂刷在墙面上,保持涂层厚度均匀一致。

涂刷后,等待底层干燥。

3.2 刮透平层1.准备透平工具:准备透平工具,如抹刀、铲刀等。

2.刮透平层:使用透平工具将水刷石材料刮平,使表面光滑平整。

刮平时需要注意力度均匀,以免造成表面不平整。

3.3 刷面层1.搅拌水刷石材料:将水刷石材料充分搅拌均匀,确保质地均匀一致。

2.涂刷面层:使用刷子或辅助工具将水刷石材料均匀涂刷在墙面上,保持涂层厚度均匀一致。

技术交底资料9.装饰工程-墙面水刷石施工之欧阳治创编

技术交底资料9.装饰工程-墙面水刷石施工之欧阳治创编
2.1.5石灰膏:使用前一个月将生石灰过3mm筛子淋成石灰膏,用时灰膏内不应含有未熟化的颗粒及其他杂质。
2.1.6生石灰粉:使用前一周用水将其焖透使其充分熟化,使用时不得含有末熟化的颗粒。
2.1.7其他材料:107胶、YJ302界面处理剂、粉煤灰等。
2.1.8颜料:应用耐碱性和耐光性好的矿物质颜料。
6.6刷石留槎混乱,整体效果差:刷石槎子应留在分格条中,或水落管后边,或独立装饰部分的边缘处,不得留在块中。
7质量记录
本工艺标准应具备以下质量记录:
7.1水泥出厂证明和试验报告。
7.2砂子质量证明书及含泥量报告。
7.3石渣、小豆石等质量证明书。
7.4生石灰粉、粉煤灰出厂合格证。
7.5其他材料:107胶、YJ302界面处理剂的出厂合格证及使用说明。
2.2.3外墙预留孔洞及预埋管等处理完毕。外墙空腔防水做完,并经淋水试验无渗漏,检验合格。门窗框安装固定好,并用1∶3水泥砂浆将缝隙堵塞严实。
2.2.4墙面清理干净,墙面上凸起的混凝土应剔平。凹处用1∶3水泥砂浆分层补平。
2.2.5水刷石大面积施工前应先做样板,确定配合比和施工工艺,责成专人统一配料,并把好配合比关。
3.2.7操作程序:门窗暄脸、窗台、阳台、雨罩等部位刷石应先做小面,后做大面,以保证大面的清洁美观。刷石阳角部位,喷头应从外往里喷洗,最后用小水壶浇水冲净。檐口、窗台暄脸、阳台、雨罩等底面应做滴水槽,上宽7mm,下宽10mm,深10mm,距外皮不少于30mm。大面积墙面刷石一天完不成,继续施工冲刷新活前。应将头天做的刷石用水淋透,以备喷刷时沾上水泥浆后便于清洗、防止污染墙面。岔子应留在分格缝上。
3.2.4弹线分格、粘分格条、滴水条:按图纸尺寸分格弹线、粘条,分格条上皮要做到平整,线条横平竖直交圈对口。并按规范规定的部位设置滴水条。

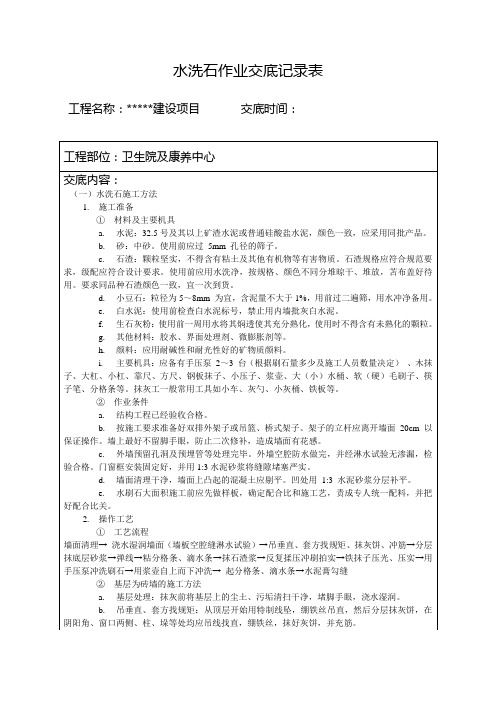

水洗石技术交底

水洗石技术交底
水洗石作业交底记录表
工程名称:*****建设项目 交底时间:
工程部位:卫生院及康养中心
交底内容:
(1)水洗石施工方法
1.施工准备
1材料及主要机具
a.水泥:32.5号及其以上矿渣水泥或普通硅酸盐水泥,颜色一致,应采用同批产品。
b.砂:中砂。使用前应过5mm孔径的筛子。
c.石渣:颗粒坚实,不得含有粘土及其他有机物等有害物质。石渣规格应符合规范要求,级配应符合设计要求。使用前应用水洗净,按规格、颜色不同分堆晾干、堆放,苫布盖好待用。要求同品种石渣颜色一致,宜一次到货。
3允许偏差项目:见下表。
外墙面水刷石允许偏差
项次
项目
允许偏差(mm)
检验方法
1
立面垂直
5
用2m托线板检查
2
表面平整
3
用2m靠尺及楔形塞尺检查
3
阴阳角垂直
4
用2m托线板检查
4
阴阳角方正
3
用20cቤተ መጻሕፍቲ ባይዱ方尺和楔形塞尺检查
5
分隔条平直
3
拉5m小线及尺量检查
4.成品保护
1粘在门窗框及砖墙上的砂浆应及时清理干净。铝合金门窗应及时粘好保护膜,以防污染。
4烂根:刷石与散水及与腰线等接触的平面部分没有清理干净,表面有杂物,待将杂物清净后形成烂根;由于在下边施工困难,压活遍数不够,灰层不密实,冲洗后形成掉渣或局部石渣不密实。刷石与散水和腰线接触部位的清理;刷石根部的施工要仔细和认真。
5阴角刷石、墙面刷石污染、混浊,不清晰:阴角做刷石分两次做两个面,后刷的一面就污染前面已刷好一面。整个墙面多块分格,后做的一块,刷洗时污染已经做好的一块;将阴角的两个面找好规矩,一次做成,同时喷刷。对大面积墙面刷石,为防止污染,在冲刷后做的刷石前,先将已做好的刷石用净水冲少干净并湿润后,再冲刷新做的刷石,新活完成后,再用净水冲洗已做好的刷石,防止因冲洗不净造成污染、混浊。

水刷石施工交底

水刷石施工交底

第 1 页共 6 页缝钢管制作成小滚子,来回滚压几遍然后再用抹子找平,这样便于提浆,同时密实度也好。

在阳角处要吊垂线,用木板条临时固定在一侧,并定出另一侧的罩面层高度,然后抹石子浆,抹完一侧后用靠尺靠在已抹好石子浆的一侧,再做未抹的一侧,接头处石子要交错避免出现黑边。

阴角可用短靠尺顺阴角轻轻拍打,使阴角顺直,现在我们普遍采用在阴角处加竖向分格条的做法,可取得更为满意的效果。

(3)冲洗冲洗是水刷石的关键工序,喷刷过早或过度,石子露出灰浆面过多容易脱落,喷刷过晚则灰浆冲洗不净,造成表面污浊影响美观。

喷刷应在面层刚刚开始初凝时进行,即用手指按压无痕或用刷子刷石子不掉粒为宜,这是保证喷刷质量的关键。

水刷石墙面的喷刷动作要快,1人在前面用软毛刷蘸水将表面灰浆刷掉,露出石子,避免掉粒,后面1人紧跟用喷雾器先将四周相邻部位喷湿,然后由上而下的顺序分段进行喷水冲刷,每段约80cm,喷头距墙面约10-20cm喷射要均匀,把表面的水泥浆冲掉,使石子外露粒径的1/3左右。

喷刷阳角处时,喷头要斜角喷刷,保持棱角明朗、整齐。

冲洗要适度不宜过快、过慢或漏冲洗。

(4)起分格条、修整喷刷时出现局部石子颗粒不均匀现象,应用铁抹子轻轻拍压,以达到表面石子颗粒均匀一致。

如出现裂纹现象要及时用抹子抹压把表面的水泥浆冲洗干净露出石子后,用小水壶由上而下冲洗干净,取出分格条后上下应清口,石子不能压条。

在喷刷完后的墙面上分格缝处用1:1水泥砂浆做凹缝深度3-4mm并上色。

最好在水泥砂浆内加色拌和均匀后再嵌缝,以增加美观。

第 3 页共 6 页五、质量通病及预防(一)水刷石面层空鼓1、主要原因基层处理不好,清扫不干净,浇水不匀,影响底层砂浆与基层的粘结性能。

一次抹灰太厚或各层抹灰跟得太紧。

水泥浆刮抹后,没有紧跟抹水泥石子浆,影响粘结效果。

夏季施工,砂浆失水太快,或没有适当浇水养护。

2、预防措施抹灰前,应将基层清扫干净,浇水时应均匀。

水泥浆结合层刮抹后应及时抹水泥石子浆,不能间隔。

通用-墙面水刷石

通用-墙面水刷石

分项工程技术交底卡施工单位工程名称分部工程交底部位日期求,级配应符合设计要求,中八厘为 6mm,小八厘为 4mm。

使用前应用水洗净,按规格、颜色不同分堆晾干、堆放,苫布盖好待用。

要求同品种石渣颜色一致,宜一次到货。

交用。

底化的颗粒及其他杂质。

内粒。

容 2.1.8 颜料:应用耐碱性和耐光性好的矿物质颜料。

2.1.9 主要机具:应备有手压泵 2~3 台(根据刷石量多少及施工人员数量决定)、木抹子、大杠、小杠、靠尺、方尺、钢板抹子、小压子、浆壶、大(小)水桶、软(硬)毛刷子、筷子笔、分格条等。

抹灰工一般常用工具如小车、灰勺、小灰桶、铁板等。

证操作。

墙上最好不留脚手眼,防止二次修补,造成墙面有花感。

验合格。

门窗框安装固定好,并用 1∶3 水泥砂浆将缝隙堵塞严实。

把好配合比关。

3.1工艺流程:门窗口四周堵缝(预制混凝土外墙板空腔板缝的处理)→墙面清理→浇水湿润墙面(墙板空腔缝淋水试验)→吊垂直、套方找规矩、抹灰饼、冲筋→分层抹底层砂浆→弹线→粘分格条、滴水条→抹石渣浆→反复揉压冲刷拍实→铁抹子压光、压实→用手压泵冲洗刷石用浆壶自上而下冲洗→起分格条、滴水条→水泥膏勾缝墙面水刷石分项工程质量技术交底卡1.1 本工艺标准适用于一般工业与民用建筑墙面水刷石、水刷豆石的施工。

2.1 材料及主要机具:2.1.1 水泥:325 号及其以上矿渣水泥或普通硅酸盐水泥,颜色一致,应采用同批产品。

2.1.2 砂:中砂。

使用前应过 5mm 孔径的筛子。

2.1.3 石渣:颗粒坚实,不得含有粘土及其他有机物等有害物质。

石渣规格应符合规范要2.1.4 小豆石:粒径以 5~8mm 为宜,含泥量不大于 1%,用前过二遍筛,用水冲净备2.1.5 石灰膏:使用前一个月将生石灰过 3mm 筛子淋成石灰膏,用时灰膏内不应含有未熟2.1.6 生石灰粉:使用前一周用水将其焖透使其充分熟化,使用时不得含有末熟化的颗2.1.7 其他材料:107 胶、YJ302 界面处理剂、粉煤灰等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

表C1-3 技术交底记录 工程名称 交底部位 工程编号 日 期 交底内容: 墙面水刷石

本技术交底适用于一般工业与民用建筑墙面水刷石、水刷豆石施工。 1.材料要求 (1)水泥:325号及其以上矿渣水泥或普通硅酸盐水泥,颜色一致,应采用同一批产品。 (2)砂:中砂。使用前应过5mm孔径的筛子。 (3)石渣:颗粒坚实,不得含有粘土及其它有机物等有害物质。石渣规格应符合规范要求,级配应符合设计要求,中八厘为6mm,小八厘为4mm,使用前应用水洗净,按规格、颜色不同分堆晾干,堆放时苫布盖好待用。要求同品种石渣颜色一致,宜一次到货。 小豆石:粒径以5~8mm为宜,含泥量不大于1%,用前过二遍筛,用水冲净备用。 (4)石灰膏:使用前一个月将生石灰过3mm筛子淋成石灰膏,用时灰膏内不应含有未熟化的颗粒及其它杂质。 (5)生石灰粉:使用前一周用水将其焖透使其充分熟化,使用时不得含有未熟化的颗粒。 (6)其它材料:107胶,YJ302界面处理剂,粉煤灰等。颜料:应用耐碱性和耐光性好的矿物质颜料。 2.主要机具 应备有手压泵2~3台(根据刷石量多少及施工人员数量决定),木抹子、大杠、小杠、靠尺、方尺铁抹子、小压子、浆壶、大,小水桶、软硬毛刷子、筷子笔、米厘条等。抹灰工一般常用工具如小车、灰勺、小灰桶、铁板等。 3.作业条件 (1)结构工程经过验收合格。 (2)按施工要求准备好双排外架子,或吊篮、桥式架子。架子的站杆应离开墙面20cm以保证操作。墙上最好不留脚手眼,防止二次修补,造成墙面有花感。 (3)外墙预留孔洞及埋管等处理完毕。外墙空腔防水做完并经淋水试验无渗漏检验合格。门窗安装固定好,并用1:3水泥砂浆将缝隙堵塞严实。 (4)墙面清理干净,脚手眼堵好,墙面上凸起的混凝土应剔平。凹处用1:3水泥砂浆分层补平。 (5)水刷石大面积施工前应先做样板,确定配合比和施工工艺,责成专人统一配料并把好配比关。 4.操作工艺 工艺流程: 门窗口四周堵缝(预制混凝土外墙板空腔板缝的处理)→墙面清理→ →浇水湿润墙面(墙板空腔缝淋水试验)→吊垂直套方、找规矩、抹灰饼冲筋→ →分层抹底层砂浆→弹线→粘分格条、滴水条→抹石渣浆→反复揉压冲刷拍实→ →铁抹子压光压实→用手压泵冲洗刷石→用浆壶自上而下冲洗→起分格条滴水条→ 表C1-3 技术交底记录 工程名称 交底部位 工程编号 日 期 →水泥膏勾缝

(1)基层为混凝土外墙板: 1)基层处理:将混凝土墙板表面凿毛,板面酥皮剔净,用钢丝刷将粉尘刷掉、清水冲洗干净,浇水湿润;用10%火碱水将混凝土表面油污及污垢刷净,并用清水冲洗晾干,喷或甩1:1掺水重20%107胶水泥细砂浆一道。终凝后浇水养护,直至砂浆与混凝土板粘牢(用手掰砂浆不脱落)方可进行打底;或采用YJ302混凝土界面处理剂对基层进行处理,其操作方法有两种:(1)在清洗干净的混凝土基体上,涂刷“处理剂”一道,随即紧跟抹水泥砂浆,要求抹灰时处理剂不能干。(2)刷完处理剂后撒一层粒径为2~3mm的砂子,以增加混凝土表面的粗糙度,待其干硬后再进行打底。 2)吊垂直、套方找规矩:若建筑物为多层,应用特制的大线锤从顶层往下吊垂直,并崩铁丝后按其铁丝垂直要求在大角、门窗洞口两侧等分层抹灰饼。若为高层时,应在大角门窗洞口等垂直方向用经纬仪打垂直线,并按线分层抹灰饼找规矩。使横竖方向达到平整一致。 3)抹底层砂浆:按以上所抹的灰饼标高,冲筋,先刷一道掺水重10%107胶水泥浆,随即紧跟分层分遍抹底层砂浆,砖混结构常温施工采用配比为1:0.5:4(混合砂浆)或1:0.3:0.2:1(粉煤灰混合砂浆),混凝土结构常温打底,配合比可选用1:1:6(混合砂浆)、1:0.5:0.5:6(粉煤灰混合砂浆),打底灰及时用大杠横竖刮平,并用木抹子挫毛。终凝后浇水养护。 4)弹线分格、粘分格条、滴水条:按图纸尺寸分格弹线、粘条、分格条上皮做到平整线条横平竖直交圈对口。并按规范规定的部位设置滴水条。 5)抹水泥石渣浆面层:刮一道内掺水重10%的107胶水泥浆,紧跟抹1:0.5:3(水泥:石灰膏:小八厘)石渣浆,从下而上分两遍与分格条抹平,并及时用小杠检查其平整度(抹石渣面层要高于分格条1mm)然后将石渣层压平压实。 6)修整、喷刷:将已抹好的石渣面层拍平拍实,将其内水泥浆挤出,用水刷蘸水将水泥浆刷去,重新压实溜光,反复进行3~4遍,待面层开始初凝,指捺无痕,用水刷子刷不掉石粒为度。一人用刷子蘸水刷去水泥浆,一人紧跟用手压泵的喷头由上往下喷水冲洗,喷头一般距墙面10~20cm把表面水泥浆冲洗干净露出石渣后,最后用小水壶浇水将石渣表面冲净。待墙面水分控干后,起出分格条,并及时用水泥膏勾缝。 7)操作程序:门窗漩脸、窗台、阳台、雨罩等部位刷石应先做小面,后做大面以保证大面的清洁美观。刷石阳角部位,喷头应从外往里喷洗,最后用小水壶用水冲净。檐口、窗台漩脸、阳台、雨罩等底面应做滴水槽,上宽7mm,下宽10mm,深10mm,距外皮不小于30mm。大面积墙面刷石一天完不成,连续施工时,冲刷新活前,应将头天做的刷石用水淋透,以免喷刷时沾上水泥浆后便于清洗,防止污染墙面。 (2)基层为砖墙: 1)基层处理:抹灰前将基层上的尘土污垢清扫干净,堵脚手眼,浇水湿润。 2)吊垂直,套方找规矩:从顶层开始用特制线坠,崩铁丝吊直,然后分层抹灰饼,在阴阳角、窗口两侧,柱、垛等处应吊线找直,崩铁丝、抹好灰饼,并冲筋。 3)抹底层砂浆:常温时采用1:0.5:4混合砂浆或1:0.3:0.2:4粉煤灰混合砂浆打底,抹灰时以冲筋为准控制抹灰的厚度,应分层分遍装档,直至与筋抹平。要求抹头遍灰时用力抹,表C1-3 技术交底记录 工程名称 交底部位 工程编号 日 期 使砂浆挤入灰缝中使其粘结牢固,表面找平槎毛,终凝后浇水养护。 4)弹线、分格、粘分格条、滴水条:按图纸尺寸弹线分格,粘分格条,分格条要横平竖直交圈,滴水条应按规范和图纸要求部位粘贴,并应顺直。 5)抹水泥石渣浆:先刮一道掺水重10%107胶水泥素浆,随即抹1:0.5:3水泥石渣浆,抹时应由下至上一次抹到分格条的厚度,并用尺量随抹随找平,凸凹处及时处理,找平后压实压平拍平至石渣大面朝上为止。 6)修整、喷刷:将已抹好的石渣面层拍平压实,将其内水泥浆挤出,用水刷蘸水将水泥浆刷去,重新压实溜光,反复进行3~4遍,待面层开始初凝,指捺无痕,用刷子刷不掉石渣为度,一人用刷子蘸水刷去水泥浆,一人紧跟用手压泵喷头由上往下顺序喷水刷洗,喷头一般距墙10~20cm把表面水泥浆冲洗干净露出石渣,最后用小水壶浇水将石渣冲净,待墙面水分控干后,起出分格条并及时用水泥膏勾缝。 7)操作程序:门窗漩脸,窗台、阳台、雨罩等部位刷石先做小面,后做大面以保证墙面清洁美观。刷石阳角部位喷头应由外往里冲洗。最后用小水壶撒水冲净。檐口、窗台、睑、阳台、雨罩底面应做滴水槽,上宽7mm,下宽10mm,深10mm,距外皮不小于30mm。大面积墙面刷石一天完不成,如需继续施工时冲刷新活前应将头天做的刷石用水淋湿,以免喷刷时沾上水泥浆后便于清洗,防止污染墙面。 (3)冬雨期施工: 1)为防止灰层受冻,砂浆内不宜掺石灰膏,为保证砂浆的合易性,可采用同体积的粉煤灰代替。比如打底灰配合比可采用1:0.5:4(水泥:粉煤灰:砂)或1:3水泥砂浆;水泥石渣浆配合比可采用1:0.5:3(水泥:粉煤灰:石渣)或改为1:2水泥石渣浆使用。 2)抹灰砂浆应使用热水拌合,并采取保温措施,涂抹时砂浆温度不宜低于+5℃。 3)抹灰层硬化初期不得受冻。 4)进入冬期施工砂浆中应掺入能降低冰点的外加剂,如氯化钙或氯化钠,其掺量应按早七点半大气温度高低来调整其砂浆内外加剂的掺量。 5)用冻结法砌筑的墙,室外抹灰应待其完全解冻后再抹,不得用热水冲刷冻结的墙面或用热水消除墙面的冰霜。 6)严冬阶段不得施工。 7)雨期施工时注意采取防雨措施,刚完成的刷石墙面如遇暴雨冲刷时,应注意遮挡,防止损坏。 5.质量标准 (1)保证项目: 1)所用材料的品种质量必须符合设计要求。 2)各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓和裂缝等缺陷。 (2)基本项目: 1)表面:石粒清晰,分布均匀,紧密平整,色泽一致,无掉粒和接槎痕迹。 2)分格条(缝):宽度和深度均匀一致,条(缝)平整、光滑、楞角整齐,横平竖直、通顺。 3)滴水线(槽):流水坡向正确、滴水线顺直,滴水槽宽度、深度均不小于10mm,整齐一致。 表C1-3 技术交底记录 工程名称 交底部位 工程编号 日 期 (3)允许偏差项目:见表4—12。 墙面水刷石允许偏差 表4-12

项次 项目 允许偏差(mm) 检查方法 1 立面垂直 5 2m托线板检查 2 表面平整 3 2m靠尺和楔形塞尺检查 3 阴阳角垂直 4 2m靠尺和楔形塞尺检查 4 阳角方正 3 20cm方尺和楔形塞尺检查 5 墙裙、勒脚上口平直 3 拉5m小线不足5m拉通线检查 6 分格缝平直 3 拉5m小线不足5m拉通线检查 7 全高单层、多层 H‰且≤20 经纬仪检查 垂直高层 H‰且≤30 经纬仪检查 6.成品保护 (1)粘在门窗框及砖墙上的砂浆应及时清理干净。铝合金门窗应及时粘好保护膜以防污染。 (2)喷刷时应用塑料薄膜盖好已交活的墙面,以防污染。特别是风天更要细心保护和覆盖。 (3)建筑物进出口水刷石抹好交活后应及时钉木板保护口角,防止砸坏棱角。 (4)拆架子及进行室内外清理时不要损坏和污染门窗玻璃及水刷石墙面。 (5)油漆工刷油时应注意别将油罐碰翻污染墙面,对已做好的刷石窗台及凸线等应加以保护,严禁蹬踩损坏。 7.应注意的质量问题 (1)灰层粘结不牢,空鼓,原因是基层未浇水湿润,基层没清理或清理不干净,每层灰跟得太紧或一次抹灰太厚;打底后没浇水养护;预制混凝土外墙板太光滑且基层没“毛化”处理;板面酥皮未剔凿干净;分格条两侧空是因为起条时将灰层拉裂。应注意基层的清理、浇水;每层灰控制抹灰厚度不能过厚;打底灰抹好24h注意浇水养护。对预制混凝土外墙板一定要清除酥皮并进行“毛化”处理。 (2)墙面脏,颜色不一致:刷石墙面没抹平压实,凹坑内水泥浆没冲洗干净,或最后没用清水冲洗干净;原材料一次备料不够;水泥或石渣颜色不一致或配合比不准,级配不一致。操作时应反复揉压抹平,使其无凸凹不平之处,最后用清水冲刷干净。要求刷石配合比专人掌握,所用水泥,石碴应一次备齐。 (3)坠裂,裂缝:原因是面层厚度不一,冲刷时厚薄交接处由于自重不同将面层坠裂,干后裂缝加大;压活遍数不够,灰层不密实也易形成抹纹或龟裂;石渣内有未熟化颗粒,遇水后体积膨胀将面层爆裂。要求打底灰一定要平整,面层施工一定按工艺标准边刷水边压,直至表面压实压光为止。 (4)烂根:刷石与散水及与腰线等接触的平面部分没有清理干净,表面有杂物,待将杂物清净后形成烂根;由于在下边施工困难,压活遍数不够,灰层不密实,冲洗后形成掉渣或局部石渣不密实。刷石与散水和腰线接触部位的清理;刷石根部的施工要仔细和认真。 (5)阴角刷石:墙面刷石污染、混蚀、不清晰;阴角做刷石分两次做两个面,后刷的一面,
