自来水支线管线改移工程施工方案
自来水改造施工方案

自来水改造施工方案1. 引言自来水是人们日常生活不可或缺的重要资源之一。
随着城市发展和人口增加,自来水管道系统的改造和施工显得尤为重要。
本文将针对自来水改造的施工方案进行讨论,旨在提供一个详细的指导方案,以确保改造工程的顺利实施和居民生活的正常供水。
2. 施工前准备在自来水改造工程开始之前,需要进行以下准备工作:2.1 项目规划制定详细的项目规划,包括改造范围、施工流程、施工期限等。
同时,评估项目成本和风险,并制定相应的预算和应对策略。
2.2 材料采购根据改造计划,准备好所需的改造材料,包括管道、接头、阀门等。
同时,保证材料的质量和数量满足改造需求。
2.3 设备准备准备必要的施工设备和工具,如挖掘机、管道切割机、焊接设备等。
确保设备的正常运转和安全性能。
2.4 人员组织组建合适的施工团队,包括项目经理、工程师、技术人员和施工人员等。
确保施工人员的专业能力和相关证书。
3. 施工实施在施工过程中,需要进行以下步骤:3.1 拆除旧管道先将旧的自来水管道和附属设施拆除,包括管道支架、阀门、接头等。
确保安全规范和施工效率。
3.2 安装新管道根据改造计划和设计图纸,安装新的自来水管道。
管道应按照规范要求进行布置,并通过适当的接头连接。
同时,保证管道连接的牢固性和密封性。
3.3 进行试压在管道安装完成后,进行试压测试,以确保管道系统的完整性和耐压性能。
试压时需要控制压力和时间,同时进行泄漏检测和记录。
3.4 进行消毒在管道试压合格后,进行消毒处理,以确保自来水符合卫生标准。
消毒过程需要遵循卫生部门的相关规定和操作流程。
3.5 安装阀门和附属设施根据设计要求,安装阀门、水表和其他附属设施。
确保这些设施的正常运转和便捷操作。
3.6 进行通水试验在安装完成后,进行通水试验,验证改造工程的有效性和稳定性。
试验时需要检查管道是否有渗漏和异常现象,并记录相关数据。
3.7 清理和整理完成试验后,对施工现场进行清理和整理,清除垃圾和杂物,并恢复原状。
某大道路口给水管道改迁施工方案

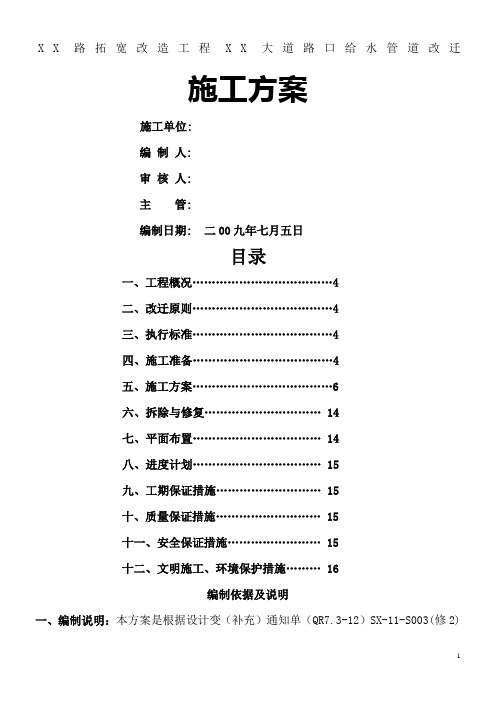

X X路拓宽改造工程X X大道路口给水管道改迁施工方案施工单位:编制人:审核人:主管:编制日期: 二00九年七月五日目录一、工程概况 (4)二、改迁原则 (4)三、执行标准 (4)四、施工准备 (4)五、施工方案 (6)六、拆除与修复 (14)七、平面布置 (14)八、进度计划 (15)九、工期保证措施 (15)十、质量保证措施 (15)十一、安全保证措施 (15)十二、文明施工、环境保护措施 (16)编制依据及说明一、编制说明:本方案是根据设计变(补充)通知单(QR7.3-12)SX-11-S003(修2)给水管道平面图、施工现场实际情况、现状给水管网连接状况并结合本项目的特殊性及市水务集团的有关规定和要求编制的施工方案,对本项目的各工序都具有指导性。
一、编制依据:1、给水管道平面图(一)SX-11-S003(修2)。
2、《全国通用给排水标准图集》S1,S2,S3、S4。
3、《给水排水管道工程施工及验收规范》GB50268-97。
4、国家建筑标准设计图集05S502。
5、国家建筑标准设计图集04S520。
6、建筑工程施工强制性条文——实施指南XX路拓宽改造工程XX大道路口给水管道改迁施工方案一、工程概况:本项目位于XX路与XX大道交汇处、加油站前面,改迁DN300给水管道70m、改迁DN400给水管12m,改迁DN800给水管道112m,增加地上式消火栓6组DN100消火栓管45m。
二、原则:2.1、申报管线产权单位,取得产权单位的同意、支持、配合。
2.2、申报绿化管理部门,办理好绿化植被开挖手续。
2.3、申报城管及道桥管理部门,办理好道路开挖手续。
2.4、新旧管道接驳点要设置在主体工程施工区外。
2.5、新迁管道安装、试压、消毒冲洗、停水碰口后废除旧管道。
2.6、在主体工程施工前,完成对主体工程施工有影响的现状管道的迁改,新迁给水管道施工规范化,达到行业合格标准,达到市级文明现场标准。
三.施工执行标准:3.1、按照:《全国通用给排水标准图集》S1,S2,S3、S4及88S162-6安装3.2、执行:GB3421-82、GB3422-82、GB8463-86、GB8714-88,GB50268-97、GBJ50235-97标准。
自来水管道迁改施工管理与技术措施

自来水管道迁改施工管理与技术措施一、管道迁改施工管理的背景与意义随着城市建设的发展和人口的不断增加,城市供水系统建设已经成为了一个极为重要的问题,而水管道作为城市供水系统中不可或缺的组成部分,更是其建设中的重点关注对象。
在城市建设过程中,经常会出现需要迁移或更换原有水管管道的情况,这就需要考虑管道迁改需要施工管理的问题,以便保证施工效率和工程质量。
本论文将从管道迁改施工管理的意义、发展背景、关键问题、技术措施、施工管理要点、质量保证措施等多个方面对管道迁改施工管理进行分析,以期将实践经验与论文研究相结合,提高城市供水系统建设的质量和效率。
二、管道迁改的关键问题与技术措施对于管道迁改施工管理来说,如何解决关键问题是至关重要的。
本章节将探讨管道迁改工程中的关键问题,包括管道迁移、设施改建、等级转换、管道连接、管道保护等,同时提出相应的技术措施,如如何选择管材、如何进行现场施工等。
本章节将详细讲解这些关键问题,以帮助大家更好地理解管道迁改工程的关键问题和技术措施。
三、管道迁改的施工管理要点管道迁改的施工管理不仅要考虑技术问题,还需要从管理上进行规划和布局。
本章节将探讨管道迁改施工管理要点,包括施工计划的编制、施工过程的监督、安全保障措施、施工队伍的组建等。
通过阐述这些要点,本章节将为管道迁改工程提供科学、规范的施工管理方法。
四、管道迁改的质量保证措施管道迁改实施过程中,如何保证工程质量也是关键问题。
本章节将探讨管道迁改的质量保证措施,包括施工前的工作准备、施工中的工程质量控制、施工后的验收及保修等,同时结合实际案例详细讲解如何进行质量保证。
通过对这些措施的讲解,本章节旨在提高管道迁改工程的质量保障体系能力。
五、管道迁改的安全管理管道迁改工作的一个重要方面是安全管理。
由于施工现场环境的复杂性和管道运行的特殊性质,对管道迁改工程的安全管理要求较高。
本章节将探讨管道迁改的安全管理问题,包括施工现场安全管理、安全预警措施、操作人员安全培训等。
给排水改迁工程专项施工方案

给排水改迁工程专项施工方案一、工程背景近年来,城市化进程不断推进,城市排水系统的建设和改造成为民生工程中的重要一环。
为解决城市排水系统存在的问题,我市决定开展给排水改迁工程。
二、工程目标本专项施工方案的目标在于实施合理的给排水改迁工程,提高城市排水系统的流畅性和可靠性,改善市民居住环境,确保工程施工的顺利进行。
三、施工方案3.1 前期准备在正式施工前,需要进行工程测量、设计、规划等前期准备工作。
确定施工范围、施工周期,制定详细的施工计划,并提前做好材料准备等工作。
3.2 施工流程1.交通封闭:根据施工计划,对施工区域进行交通封闭,确保施工安全。
2.排水管道拆除:对现有排水管道进行拆除,清理施工现场。
3.新建排水系统:根据设计方案,新建排水管道,确保其畅通。
4.检测验收:对新建排水系统进行检测验收,确保质量符合标准。
3.3 施工方法本工程采用XXXX施工方法(具体施工方法根据实际情况确定),确保工程质量和施工进度。
3.4 安全防护施工过程中,全面做好安全防护工作,加强对施工现场的管理,确保施工人员和周边居民的安全。
四、工程管理在整个施工过程中,设立专门的工程管理团队,加强施工现场的管理,做好施工日志记录和工程进度跟踪,及时解决工程中出现的问题,确保施工质量和进度。
五、施工总结经过一段时间的施工工作,给排水改迁工程取得了显著成效。
未来还将继续完善城市排水系统,提升城市的防洪排涝能力,为居民创造更好的生活环境。
以上是给排水改迁工程专项施工方案的相关内容,希望能为本次工程的顺利进行提供有益的参考。
管线改移施工方案

酒仙桥再生水厂二期及再生水利用工程管线改移施工方案编制人:审核人:批准人:编制日期:2011年8月8日北京城建集团有限责任公司目录第一章、编制依据 (1)第二章、工程说明 (1)2.1工程概况 (1)第三章、主要特点及危险源分析 (1)3.1主要特点 (2)3.2主要危险源 (2)第四章、管线方案设计 (2)第五章、管线施工措施 (3)5.1施工准备 (2)5.2工程测量 (4)5.3 管线施工主要工序及施工安排 (4)5.4 地下物保护措施 (8)第六章、专项安全管理保证措施 (8)6.1安全措施 (8)6.2施工现场临时用电 (10)第七章、重大危险源安全预案 (11)7.1重大危险源 (11)7.2事故、隐患现场应急救援控制措施实施原则: (11)7.3部分伤亡事故、重大隐患现场应急救援控制措施 (11)7.4.救援组织机构 (13)第八章、质量目标设计及质量保证措施 (13)8.1执行质量标准: (13)8.2质量保证体系及措施: (14)第九章、环境保护措施及体系 (14)9.1环境保护管理措施: (14)9.2防大气污染措施: (14)第十章、成本控制措施 (15)第十一章、安全文明施工 (15)11.1安全防护管理措施: (15)11.2消防、保卫管理措施: (16)11.3现场管理措施: (16)11.4机械安全防护管理措施: (16)11.5环境保护管理措施: (16)11.6防噪音污染措施 (17)11.7环境卫生管理措施: (17)11.8材料使用管理措施: (17)11.9文明施工措施: (17)第十二章雨季施工措施 (18)第一章、编制依据★《北京市酒仙桥再生水厂二期及再生水利用工程设计图纸》招标文件。
★《工程测量规范》GB50026-93★《建筑工程施工现场供用电安全规范》GB50194-93★《市政基础设施工程资料管理规程》DBJ01-71-2003★《建设工程施工现场安全资料管理规程》DBJ11-383-2006 ★《建筑施工安全检查标准》JGJ11-59-99★《砖石工程施工验收规范》GBJ-0204-2002★现场情况勘踏情况。
调水工程线路施工方案模板

调水工程线路施工方案模板一、施工任务本次施工任务是针对某地区自来水管道进行维修和改造工作,以确保供水系统的正常运行和水质安全。
具体任务包括管道清洗、漏水检修、管道更换等工作。
二、施工对象施工对象为某地区供水系统中的主干管道及支线管道,需要进行维修和改造工作。
三、施工范围1.主干管道:包括输水管、分水管等。
2.支线管道:包括家庭用水管道、工业用水管道等。
四、施工内容1.管道清洗:对管道内部进行清洗,去除积垢和杂物,以保证水质的清洁。
2.漏水检修:对管道进行漏水检查,及时修复漏点。
3.管道更换:对老化或损坏严重的管道进行更换,以保证供水系统的正常运行。
五、施工方法1.管道清洗:采用高压水枪清洗的方法进行清洗,确保管道内部的清洁。
2.漏水检修:利用先进的检测设备进行漏水检查,并采用焊接、填补等方法进行修复。
3.管道更换:采用切割、焊接等方法对管道进行更换。
六、施工设备1.高压水枪:用于管道清洗。
2.检测设备:用于漏水检查。
3.焊接设备:用于管道更换。
4.挖掘机:用于挖掘管道。
5.搬运设备:用于搬运管道和器材。
七、施工流程1.现场勘察:对施工区域进行勘察,确定施工方案。
2.管道清洗:采用高压水枪进行清洗。
3.漏水检修:对管道进行漏水检查,进行修复工作。
4.管道更换:对老化或损坏管道进行更换。
5.清理现场:清理施工现场,恢复供水系统正常。
八、施工安全1.严格遵守安全操作规程,做好施工安全防护工作。
2.对施工人员进行安全培训,增强施工人员的安全意识。
3.确保施工设备和器材的安全使用。
4.做好现场警示标识,确保施工现场的安全。
九、环境保护1.在施工过程中,做好对环境的保护。
2.采取有效措施,避免因施工而对周边环境造成污染。
3.合理利用水资源,降低施工对水资源的浪费。
4.做好现场卫生,确保施工现场的整洁。
十、施工质量控制1.严格按照施工方案进行施工,确保每个步骤的质量达标。
2.全程监控施工过程,发现问题及时解决。
工程管道线路迁移方案模板
工程管道线路迁移方案模板一、项目背景为了解决老旧管道线路存在安全隐患的问题,经过相关部门的评估和论证,决定对工程管道线路进行迁移,以确保工程运行过程中的安全稳定性和可靠性。
本方案旨在合理安排迁移方案,确保管道线路的顺利迁移和稳定运行。
二、迁移方案设计1. 方案确定在制定迁移方案时,需要考虑到原有管道线路的具体情况和迁移后的布局设计,包括迁移线路的选定、迁移工程的具体方案与计划、迁移过程中的安全和环保措施等内容。
2. 迁移线路选定根据原有管道线路的情况和新的布局要求,选定合适的迁移线路,并在选定线路上进行必要的勘测和测量,以确保迁移线路的合理性和可行性。
3. 迁移工程方案根据迁移线路的选定,制定具体的迁移工程方案和时间表,包括迁移过程中的脱水、清洗、拆除和安装等工程内容。
4. 安全和环保措施在迁移过程中,需采取必要的安全和环保措施,确保迁移工程的安全可靠性,并且最大程度地减少对环境的影响。
5. 迁移过程中的应急预案制定迁移过程中的应急预案,以应对可能出现的意外情况,及时处理各种突发事件,保障迁移工程的顺利进行。
三、具体实施方案1. 迁移线路选定根据对原有管道线路和新的布局要求的评估,选定了合适的迁移线路,确定了迁移线路的具体长度和布局。
2. 迁移工程方案根据迁移线路的选定,制定了具体的迁移工程方案和时间表。
迁移工程分为脱水、清洗、拆除和安装四个阶段,每个阶段都有详细的工作计划和任务分配。
3. 安全和环保措施为保障迁移工程的安全和环保,制定了一系列的措施,包括工程施工前的安全评估、施工过程中的安全防护和环保要求、以及施工后的环境恢复等。
4. 迁移过程中的应急预案制定了迁移工程进行中可能出现的各种突发事件的应急预案,以保障迁移工程的安全和顺利进行。
四、风险分析和应对措施1. 风险分析在迁移工程中可能存在管道损坏、泄漏、施工事故等风险,需要及时制定相应的应对措施,以减少风险的发生。
2. 应对措施通过加强施工人员的安全培训和安全监督,提高施工人员的安全意识和技术水平;严格遵守施工作业规程和操作规范,确保施工过程中的安全。
管线改移施工方案
管线改移施工方案目录第一章、编制依据 (1)第二章、工程说明 (1)2.1工程概况 (1)第三章、主要特点及危险源分析 (1)3.1主要特点 (1)3.2主要危险源 (2)第四章、管线方案设计 (2)第五章、管线施工措施 (3)5.1施工准备 (2)5.2工程测量 (4)5.3 管线施工主要工序及施工安排 (4)5.4 地下物保护措施 (8)第六章、专项安全管理保证措施 (8)6.1安全措施 (8)6.2施工现场临时用电 (10)第七章、重大危险源安全预案 (11)7.1重大危险源 (11)7.2事故、隐患现场应急救援控制措施实施原则: (11)7.3部分伤亡事故、重大隐患现场应急救援控制措施 (11)7.4.救援组织机构 (12)第八章、质量目标设计及质量保证措施 (13)8.1执行质量标准: (13)8.2质量保证体系及措施: (13)第九章、环境保护措施及体系 (14)9.1环境保护管理措施: (14)9.2防大气污染措施: (14)第十章、成本控制措施 (14)第十一章、安全文明施工 (15)11.1安全防护管理措施: (15)11.2消防、保卫管理措施: (15)11.3现场管理措施: (16)11.4机械安全防护管理措施: (16)11.5环境保护管理措施: (16)11.6防噪音污染措施 (17)11.7环境卫生管理措施: (17)11.8材料使用管理措施: (17)11.9文明施工措施: (17)第十二章雨季施工措施 (18)第一章、编制依据★《北京市酒仙桥再生水厂二期及再生水利用工程设计图纸》招标文件。
★《工程测量规范》 GB50026-93★《建筑工程施工现场供用电安全规范》GB50194-93★★《建设工程施工现场安全资料管理规程》★《建筑施工安全检查标准》JGJ11-59-99★《砖石工程施工验收规范》GBJ-0204-2002★现场情况勘踏情况。
第二章、工程说明2.1工程概况该工程位于朝阳区酒仙桥污水处理厂场内。
自来水管改迁施工的方案.doc
武汉市轨道交通7号线一期工程五标段土建工程自来水管改迁方案编制:审核:审定:中铁十一局集团武汉市轨道交通7号线一期工程土建五标段项目经理部二0一六年四月目录1.工程概况及自来水管现状 (3)1.1工程概况 (3)1.2目前施工情况 (3)1.3管线现状 (3)2.总工程量与工期要求 (6)2.1总工程量 (6)2.2工期要求 (6)3.自来水改迁方案 (6)3.1改迁原则 (6)3.2改迁方案 (6)3.3工期及质量保证措施 (8)3.3.1工期保证措施 (8)3.3.2质量保证措施 (8)4.安全保证措施 (8)4.1安全保证体系 (8)4.2机械操作 (8)4.3施工作业及用电安全 (9)5.文明施工措施 (9)5.1文明施工措施 (9)基坑内自来水改迁施工方案1.工程概况及自来水管现状1.1工程概况轨道交通七号线土建五标一期工程王家墩东站位于武汉市江汉区建设大道与青年路交叉口西北侧,车站北侧为办公用地及已拆迁空地,南侧有武汉市燃气热力工程公司第一分公司及凯风大厦,西端为中国人民解放军95890部队,东南角有新业大厦、规划兴盛大厦、千禧苑、招银大厦,东北角为中国银行湖北省分行及武汉市广播电视局。
本站与2号线王家墩东站形成“T”型换乘,换乘节点已与2号线车站同步完成实施。
1.2目前施工情况本工程已于2015年5月12日正式开工,截止到2016年4月车站工程施工进度情况:围护结构共计92幅连续墙已完成64幅,已完成1-14轴主体结构施工,目前正在施工15-29轴围护结构地下连续墙。
1.3管线现状目前所施工的车站15-29轴范围内是原有6层居民楼所在位置,居民楼已拆迁完毕,根据自来水公司所给资料以及现场探挖结果显示,在基坑范围内有DN300自来水管一根,分支到沿街6层居民楼供水管DN100,分支到武汉市燃气热力工程公司第一分公司及附近6栋居民楼小区供水管为DN250,自来水DN300及DN250主管在基坑中间,DN100支管横穿基坑,自来水所在位置严重影响车站围护结构及主体结构施工。
水管线改造施工方案
水管线改造施工方案1. 项目背景当前,市政水管线老化严重,出现频繁漏水、水质污染等问题,为了提高城市供水能力和水质,决定进行水管线的改造工程。
2. 工程目标改造工程的主要目标包括:- 更新和更换老化、损坏的水管线;- 提高供水的稳定性和可靠性;- 改善供水的质量和安全性;- 提高供水能力以满足城市发展需求。
3. 施工方案为了实现上述目标,提出以下施工方案:3.1 水管线评估首先,对现有水管线进行全面评估,包括检查管道的老化程度、损坏情况以及各部位的管线堵塞情况。
评估结果将为施工方案的制定提供基础数据。
3.2 水管线更新和更换根据评估结果,制定更新和更换水管线的计划。
选择合适的材料和技术,确保新的水管线具有更长的使用寿命和更好的质量。
更新和更换的工作应按照先进的施工标准和安全要求进行。
3.3 新建水管连接在更新和更换水管线的同时,需要进行新建水管连接的工作。
新建水管连接的位置应根据实际需求进行合理规划,以确保供水的连续性和充分满足城市的用水需求。
3.4 检测和测试施工完成后应进行水管线的检测和测试工作。
通过压力测试、水质测试等手段,确保新的水管线符合相关标准和要求,保证供水的安全性和可靠性。
3.5 工程监测和维护改造工程完成后,需要进行长期的工程监测和维护工作。
监测工作可通过安装传感器、定期巡检等方式进行,及时发现和处理潜在问题。
维护工作包括定期检修、清洗和保养等,确保水管线的良好状态和正常运行。
4. 工程安全与环保在进行水管线改造工程时,应注重工程安全和环保要求。
制定相应的施工方案和措施,确保施工过程中不会对周围环境和居民生活造成影响。
施工人员必须按照相关规定进行操作,遵守相关安全规范,确保施工安全。
5. 工期与预算根据评估和施工方案制定的情况,制定合理的工期和预算。
确保工期的合理性和预算的控制,以保证改造工程的顺利实施。
6. 预期效果通过水管线改造工程的实施,预期将达到以下效果:- 提高供水能力,满足城市发展需求;- 提高供水质量和安全性,改善居民生活条件;- 减少漏水和污染现象,节约水资源;- 提升城市形象和城市可持续发展能力。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
刘庄子村DN150自来水管线改移工程
施工方案
中铁六局集团有限公司
北京地铁14号线
2011年11月16日
一、工程概况
张郭庄村北现有一条直径为100mm铸铁供水管道,此供
水管道权属北京百禾庭水厂(原丰台区长辛店水电管理服务
站)。目前地铁14号线在此区域施工,管线位置与地铁高架
段桥墩位置有部分重叠,为配合地铁14号线施工,对此段
管线位置进行改移。
管线改移要半环形绕过桥墩且与桥墩外沿保持15米水
平距离,以保证地铁施工不受影响及水厂日后维修便利。管
线改移长度42.7米。
管材选用100mm球墨铸铁管(GB/T13295-91标准,K9
级,标准有效长度6m),管道公称压力2.5MPa;所有管材、
管件均采用国家标准。
二、工程量
此工程主要工程量是土方工程和管道铺设。
1、 土方工程包括:管道沟槽土方51.24m3,人工回填土
51.24m3。
2、 管道铺设安装:Φ100球墨铸管铺设安装42.7米。
3、 管道弯头处设置C20砼支墩2 m3。
4、 管道打压试验、消毒、冲洗42.7米。
三、施工方案
1、 施工现场用水、用电
施工用水和管道冲洗用水由水管站上端管道提供。由于
施工现场无电源,且本工程用电量不大,选用小型发电机发
电可以满足施工用电。
2、 管道沟土方开挖、回填
(1)根据施工图纸要求对管道沟线路放样并复测。
(2)管道沟开挖,沟槽宽0.8米,深1.5米,。现场施
工时根据地层土壤特性调整开挖边坡,遇边坡不能满足稳定
要求时,采取支撑防护措施,确保边坡稳定,不出现塌方。
(3)管道沟回填土并夯实,管沟回填并夯实至管顶50cm
时铺设给水管道警示带。管道顶部覆土深度需达到1.3m—
1.5m。
2、球墨铸铁管管道安装
(1)下管:管道的弯头处设置C20砼镇墩,对沟槽检查合
格后,核对管节、管件位置无误后下管,下管时注意承口方
向保持与管道安装方向一致。
(2)清理承口,清刷承口,铲去所有粘结物,如砂子、泥
土和可能污染水质、划破胶圈的附着物。
(3)将胶圈清理洁净,上胶圈时使胶圈弯成心形放在承口
槽内就位,并用手压实,确保各个部位不翘不扭。
(4)清理插口表面,插口端是园角并有一定锥度,在胶圈
内表面和插口外表涂刷润滑剂,润滑剂均匀刷在承口内已安
装好的胶圈表面,插口外表面刷润滑剂刷到插口坡口处。
(5)安装接口,插口对承口找正,支立三角架,挂手扳葫
芦,套钢丝绳,扳动手扳葫芦,使插口装入承口。注意撞口
一定要撞到白线的位置,保证角度≯3度。
(6)检查,第一节管与第二节管安装要准确,管子承口朝
来水方向。安完第一节管后,用钢丝绳和手板葫芦将它锁住
以防止脱口。安装后,检查插口推入承口的位置是否符合要
求,用探尺插入承插口间隙中检查胶圈位置是否正确,并检
查胶圈是否撞匀,管节处安装防滑卡箍。
(7)安装注意事项,管子需要截短时,插口端加工成坡口
形状,割管须用球墨铸铁管专用切割机,严禁采用气焊。上
胶圈之前注意,不能把润滑剂刷在承口内表面。
四、水压试验
水压试验在管道安装完成验收合格并且管沟回填到管
顶以上至50㎝后进行。
1、试验压力:采用工作压力加0.5Mpa,工作压力<0.5Mpa
时,试验压力采用1.0Mpa。
2、管道试压堵头(盲板)有足够的安全系数,并根据实际
情况设置必要的临时后背。
3、试压前,对试压设备、压力表(精度1.5级,刻度上限
为试验压力的1.3倍)、连接管、排气管、进水管及管件进
行详细检查, 必须保持系统的严密性并排尽试验管道内空
气。对试验管道的堵头板、弯头及三通等处的支撑牢固度也
要详细检查。
4、试压时,逐步(每次0.2Mpa)升压到工作压力,每次升
压后,检查没有问题时,再继续升压。升至工作压力后,稳
压不少于10分钟(为保持压力,允许向管内补水),对钢管
进行检查,情况正常时方可逐步升至试验压力,保持5分钟,
再下降至工作压力,保持30分钟。如整个试验过程中无渗
水及其它异常现象即为合格。
5、当试验过程中管道渗水时,采用如下方法测定渗水量:
(1)将水压升至试验压力,关闭水泵水门,记下压力下降
0.1Mpa所需的时间(T1);
(2)再将水压升至试验压力,打开水龙头,将水放入水桶
内,记录压力下降0.1Mpa所用的时间(T2),测出水的体积
(W)。根据管道安装的有关规范进行渗水量计算。
6、当管道渗水量小于1.3 L/ min /km,管路中如无异常现
象时,即认为试验合格。个别漏水严重的接口须修好。
7、试验过程中,出现管压升不上去或管堵损坏时,立即停
止试验,找出原因,采取措施后重新试验。
8、试验期间,严禁在输水管走动,敲击管子或拧紧螺栓。
五、管道冲洗、消毒
1、管道冲洗时流量不小于设计流量或不小于1.5m/s的流
速。冲洗时连续进行,当排出口的水色透明度与入口处目测
一致时即为合格。
2、冲洗时间安排在用水量较小、水压偏高的夜间进行。选
好排放地点,确保排水线路畅通,排水管截面不得小于被冲
洗管的1/2。
3、放水冲洗管道至出水浊度符合饮用水标准为止。用液氯
或次氯酸盐消毒。管道内含氯水停留一昼夜后,余氯在20毫
克/升以上。然后再次放水冲洗,对出水作常规细菌检验,
至合格为止。
六、回填和现场清理
以上工序完成后,管道沟全部回填并夯实,现场清理。
张郭庄北3号自来水支线管线改移工程
管线改移预算
北京百禾庭水厂
2011年11月16日
管线改移预算
工程预算编制依据:
1、《北京市建设工程预算定额》(2001年)
第八册—市政管道工程
2、《北京市建设工程费用定额》(2001年)
3、《北京市工程造价信息》2011
工 程 预 算 书
共 1 页 第 1 页
2011年11月6日
工程名称:张郭庄北3号自来水支线管线改移工程
序号 定额 编号 分部分项工程 单位 数 量 单 价 (元) 合 价
(元)
备 注
1 1-1换 管道沟槽挖土 m3 51.24 43.0 2203
2 1-4换 回填土夯实 m3 51.24 33.3 1706
3 外2-150换 球墨铸管铺设DN100 m 42.7 165.8 7080
4 1606034 双承弯头45° DN100 个 4 160 640
5 市场价 套袖 DN100 个 2 140 280
6 市场价 柔口DN100 个 2 210 420
7 市场价 防滑卡箍¢100 个 12 140 1640
8 1614002 柔口胶圈¢100 个 6 8.16 49
9 1614015 撞口胶圈¢100 个 20 13.5 270
10 外6-1 工程水电费 m 42.7 5.10 218
11 外6-1 工程水电费 m 42.7 5.10 218
12 直接费 14506
13 1-12 临时设施费 3.1%
14 1-35 现场经费 3.6%
15 2-22 企业管理费 4.7%
16 小计 16537
17 3-1 利润 7%
18 3-2 税金 3.4%
负责人: 审核人: 计算人:
工 程 预 算 书
共 2 页 第 1 页
工程名称:张郭庄北3号自来水支线管线改移工程 2011年11月6日
序号 定额 编号 分部分项工程 单位 数 量 单 价 (元) 合 价
(元)
备 注
1 1-1换 管道沟槽挖土方 m3 51.24 43.0 2203
2 1-4换 回填土夯实 m3 51.24 33.3 1706
3 2-150换 球墨铸管铺设DN100 m 42.7 165.8 7080
4 1606034 双承弯头45° DN100 个 4 160 640
5 市场价 套袖 DN100 个 2 140 280
6 市场价 柔口DN100 个 2 210 420
7 市场价 防滑卡箍¢100 个 12 115 1380
8 1614002 柔口胶圈¢100 个 6 8.16 49
9 1614015 撞口胶圈¢100 个 20 13.5 270
10 5-2 C15 现浇混凝土 m3 2 304.28 609
11 外6-1 工程水电费 m 42.7 5.10 218
12 合计 14855
13 1-12 临时设施费 3.1%
14 1-35 现场经费 3.6%
15 2-22 企业管理费 4.7%
16 小计 169
3
17 工程直接费 16548
负责人 : 审核人: 计算人:
