边坡支护喷浆技术交底
边坡喷浆施工技术交底

、
、非操作人员不得进入正进行施工的作业区。施工中,喷头和注浆管前方严禁站人。
、施工操作人员的皮肤应避免与速凝剂、树脂胶泥直接接触,严禁树脂卷接触明火。
5.注意事项:
喷射混凝土前应将坡面浮土、碎石清除并用水冲洗。应按先侧面后顶面的喷射顺序自上而下施工。喷头与受喷面应基本垂直,喷射距离宜保持m左右。

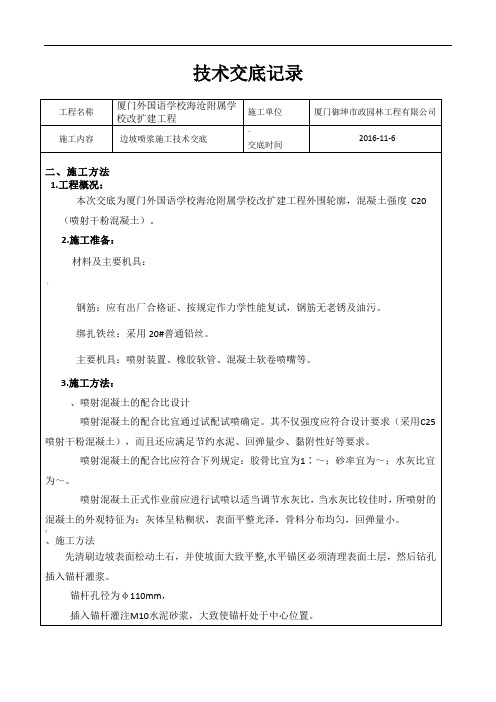

技术交底记录
工程名称
厦门外国语学校海沧附属学校改扩建工程
施工单位
厦门御坤市政园林工程有限公司
施工内容
边坡喷浆施工技术交底
…
交底时间
2016-11-6
二、施工方法
1.工程概况:
本次交底为厦门外国语学校海沧附属学校改扩建工程外围轮廓,混凝土强度C20(喷射干粉混凝土)。
2.施工准备:
材料及主要机具:
(
钢筋:应有出厂合格证、按规定作力学性能复试,钢筋无老锈及油污。
绑扎铁丝:采用20#普通铅丝。
主要机具:喷射装置、橡胶软管、混凝土软卷喷嘴等。
3.施工方法:
、喷射混凝土的配合比设计
喷射混凝土的配合比宜通过试配试喷确定。其不仅强度应符合设计要求(采用C25喷射干粉混凝土),而且还应满足节约水泥、回弹量少、黏附性好等要求。
喷射混凝土的配合比应符合下列规定:胶骨比宜为1∶~;砂率宜为~;水灰比宜为~。
交底人
被交底人
再次清扫坡面浮土及碎石并用高压水进一步冲洗干净。
当固定锚杆的砂浆强度达到30%以上时,再将钢筋网按照设计要求用绑扎铅丝安装在锚杆上。钢筋网应距坡面有一定距离。
挂网支护混凝土一次喷射,待混凝土终凝2h后应淋水养护。养护时间不小于7
天。
(
基坑边坡喷浆施工技术交底(原创文档)

基坑边坡喷锚施工技术交底记录工程名称:某大学新建工程(三期)交底部位:基坑支护工程——边坡喷锚施工技术交底交底内容:一、工程概况:本工程建筑室内标高±0.00相当于绝对标高368.700与369.000m,且地下室基础施工采用369.700m标高控制基础标高施工。
其中XXX楼基坑深度3.0m-9.7m且地下室深基坑与旁边的独立基础距离较近,因此采取局部采用支护桩及网喷设计,采用1:1放坡素喷与网喷混凝土结合方式。
基坑安全等级为二级。
局部排桩支护+桩间网喷,基坑支护降水采用深井井点降水。
其中V5m边坡采用素喷,±5m边坡采用网喷方式,喷射厚度80mm。
请按照基坑设计施工图各大样组织实施。
二、施工准备:1、材料:水泥均采用32.5R普通硅酸盐水泥。
HPB300,©6.5,干性C20混凝土,©50塑料管等。
2、施工机械主要施工机械设备:空压机、混凝土喷射机、钢筋加工机械等。
3、人员:20-25人。
三、施工工艺:放坡、喷护:测量放线-----土方分层开挖一边坡修整------安装泄水孔(口部作临时封堵)----首次混凝土喷射------挂网(不含素喷素喷)------二次混凝土喷射养护。
+网喷:测量放线-1、修坡:测量放线上口边线与下口边线,采用机械与人工配合修坡,坡度符合设计要求。
2、泄水孔:2mX2m,孔深不小于300mm。
3、首次混凝土喷射:分段分片依次进行,自下而上均匀喷射,一次喷射厚度30mm~40mm之间。
4、挂网:纵、横向均布置©6.5@200X200钢筋网片绑扎固定牢靠。
5、喷射二次砼:钢筋网布完后喷射C20砼(总厚度80mm)。
6、喷射作业,应对机械设备,风、水管路和电线等进行全面检查及试运转,保证其安全顺利有效运行。
7、受喷面有滴水、渗水时,喷射前应作好治水疏导操作:有明显出水点时,可埋设导管排水;8、喷射作业应遵守下列规定:①、喷射作业应分段分片分层依次进行,喷射顺序应自上而下;②、喷射作业紧跟工作面时,混凝土终凝到下一循环时间,不应小于3小时③、喷射作业前,钢筋网片的保护层设置间距应符合图纸要求。
边坡喷砼施工安全技术交底模板

一、交底目的为确保边坡喷砼施工过程中的安全,防止事故发生,提高施工人员的安全意识,特进行本次安全技术交底。
二、工程概况1. 工程名称:[工程名称]2. 施工部位:[施工部位]3. 施工时间:[施工时间]4. 施工单位:[施工单位]三、施工安全注意事项1. 人员安全- 所有参与喷砼施工的作业人员必须经过专业培训,持证上岗。
- 作业人员必须穿戴好安全帽、防护眼镜、防尘口罩、防滑鞋等个人防护用品。
- 施工现场必须设置安全警示标志,明确安全通道和危险区域。
2. 设备安全- 施工前必须对喷砼设备进行全面检查,确保设备运行正常。
- 电动设备必须接地,防止触电事故。
- 高空作业时,必须使用安全带,并确保安全带连接牢固。
3. 材料安全- 喷砼材料必须符合设计要求,不得使用过期或变质材料。
- 储存材料时,应分类堆放,标识清楚,防止误用。
4. 施工环境安全- 施工现场应保持通风良好,避免因喷砼产生的大量粉尘造成人员吸入。
- 施工现场应设置防尘措施,如雾炮机、喷淋系统等。
- 高温作业时,应采取降温措施,确保作业人员身体健康。
四、施工操作流程1. 准备工作- 检查设备、材料、工具等是否齐全完好。
- 设置安全警示标志,明确安全通道和危险区域。
- 对作业人员进行安全教育和培训。
2. 施工过程- 严格按照喷砼施工工艺进行操作,确保喷砼质量。
- 作业人员应保持安全距离,避免碰撞。
- 高空作业时,必须使用安全带,并确保安全带连接牢固。
3. 施工结束- 清理施工现场,确保无安全隐患。
- 对施工设备进行检查和维护。
五、应急处置1. 触电事故- 立即切断电源,对触电人员实施心肺复苏等急救措施。
- 立即报告相关部门,并送医院治疗。
2. 高空坠落事故- 立即对坠落人员实施急救措施。
- 立即报告相关部门,并组织人员进行救援。
3. 粉尘吸入事故- 立即撤离现场,对吸入粉尘人员进行观察和救治。
- 立即报告相关部门,并采取防尘措施。
六、总结通过本次安全技术交底,使全体施工人员充分了解边坡喷砼施工过程中的安全注意事项,提高安全意识,确保施工安全顺利进行。
基坑支护喷浆安全技术交底模板

一、交底目的为确保基坑支护喷浆工程的安全顺利进行,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、交底对象1. 基坑支护喷浆施工人员;2. 施工现场管理人员;3. 施工监督人员。
三、交底时间[填写交底时间]四、交底内容1. 施工现场安全要求(1)所有施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
(2)施工现场应设置安全警示标志,并设置专人负责安全巡视。
(3)施工现场应保持整洁,禁止无关人员进入。
2. 喷浆作业安全操作规程(1)喷浆前,应检查喷浆设备、喷头、输送管等是否完好,并确保其符合安全要求。
(2)喷浆过程中,应保持操作人员与喷浆设备之间的安全距离,防止意外伤害。
(3)喷浆时,应使用合适的喷浆角度和压力,避免喷浆料溅出伤人。
(4)喷浆过程中,若发现喷头堵塞,应立即停止喷浆,清理喷头,确保喷浆顺畅。
(5)喷浆结束后,应及时清理施工现场,防止喷浆料堆积影响施工安全。
3. 应急预案(1)遇有喷浆设备故障,应立即停止喷浆,切断电源,排除故障。
(2)遇有人员受伤,应立即停止喷浆,采取紧急救治措施,并报告现场负责人。
(3)遇有火灾、触电等紧急情况,应立即启动应急预案,组织人员撤离现场,并报告相关部门。
4. 其他注意事项(1)喷浆作业过程中,应密切关注施工环境,防止因气候、地质等因素影响施工安全。
(2)施工人员应严格遵守操作规程,不得擅自改变施工工艺。
(3)施工现场应定期进行安全检查,发现问题及时整改。
五、交底人签字[填写交底人姓名]六、接受人签字[填写接受人姓名]七、交底日期[填写交底日期]八、备注1. 本安全技术交底适用于基坑支护喷浆工程。
2. 施工单位应根据实际情况,对本安全技术交底进行修改和完善。
3. 施工过程中,如遇特殊情况,应立即报告现场负责人,并采取相应措施。
护坡挂网喷浆安全技术交底模板

一、单位工程名称:________________________二、施工单位:________________________三、交底日期:____年__月__日四、分部分项工程名称:护坡挂网喷浆施工五、交底人:________________________ 职务:________________________六、交底内容:1. 作业人员须知:(1)所有参与护坡挂网喷浆施工的作业人员必须接受安全教育培训,了解本工程的安全技术要求。
(2)作业人员应熟悉施工图纸,掌握施工工艺,确保施工质量。
(3)进入施工现场,必须佩戴安全帽、安全带等个人防护用品。
2. 施工现场安全管理:(1)施工现场应设置明显的安全警示标志,禁止无关人员进入。
(2)施工现场应设置安全通道,确保人员、设备畅通无阻。
(3)施工现场应配备消防设施,并定期检查,确保其完好有效。
3. 技术要求:(1)护坡挂网材料应符合国家标准,确保施工质量。
(2)锚杆应选用合格产品,锚杆规格、间距、深度应符合设计要求。
(3)喷浆厚度应均匀,不得出现蜂窝、麻面等现象。
(4)施工过程中,应做好排水、防滑、防坠落等工作。
4. 施工步骤:(1)测量放样:根据设计图纸,进行测量放样,确保施工精度。
(2)锚杆施工:按照设计要求,进行锚杆施工,确保锚杆牢固。
(3)挂网施工:将钢丝网挂在锚杆上,确保网与网之间搭接牢固。
(4)喷浆施工:对挂网后的坡面进行喷浆,确保喷浆厚度均匀。
(5)养护:喷浆完成后,对施工面进行养护,确保混凝土强度。
5. 应急处理:(1)发生火灾时,立即切断电源,使用灭火器、消防水等灭火。
(2)发生触电事故,立即切断电源,进行急救。
(3)发生高空坠落事故,立即采取措施,防止事故扩大。
(4)发生中毒、窒息事故,立即将伤者转移到通风处,进行急救。
七、注意事项:(1)施工过程中,应密切关注天气变化,如遇恶劣天气,应暂停施工。
(2)施工过程中,应加强现场巡查,及时发现并消除安全隐患。
护坡喷浆技术交底

护坡及喷射混凝土技术交底一、项目概述金居.东城新天地一期工程 1#-5#楼,主建筑最高18层,地下1层。
坑底标高-5.3m。
二、施工准备1. 根据本次技术交底的内容和要求,施工队,合理配备人力资源,确保满足施工要求。
2. 根据施工现场的具体情况,挖好基坑边、修好排水沟,作到大雨后无阻塞、漫流、基坑四周完好,道路畅通。
3. 喷浆施工所需材料应提前准备,并保证进场材料满足质量要求,以免因材料问题影响工程质量和进度。
4. 施工所需的机具应提前准备和维护,确保施工需要。
三、施工方法1.工艺流程:土方开挖→修整坡面→挂网→泄水孔设置→喷射混凝土边坡→重复施工至完成。
2.施工方法及技术要求2.1、挖采用分层分段开挖,施工人员现场派专人指挥。
确定好最后出土口后,再将土回填,表面砼硬化或铺好路基板,以利于出土。
施工中严禁超挖,挖机开挖长度、深度应符合边坡防护和支护要求。
基本要求为:基坑分段分层开挖,分段长度不得大于100m,分层深度不得超过土钉固定位置下方的标高2m。
2.2、边坡施工修整坡面:本工程采用机械挖,辅以人工修坡,允许误差控制在±50?L。
2.3、1级普通硅酸盐水泥纯水泥浆,水灰比为0.5,必要时掺早强剂,掺量根据早强剂性能定。
注浆量根据实际情况调整,均匀两次注浆,设计要求每延米的平均水泥消耗量不得低于30Kg,注浆时注意控制注浆压力。
2.4、钢筋网钢筋网由Ф4.0@200纵横向钢筋、Φ14@1m×1m的插筋组成。
2.5、排水孔布置图泄水孔采用直径为75mm,长度为0.7m的PVC管,位置在坡低线沿着坡面向上2m处。
施工时,首先,用铁铲凿一个深度为0.5m的孔洞,然后把PVC管插入到孔内,外倾5%,外露长度为20cm,最后在管周围填充中粗砂密实。
2.6、喷射混凝土喷射砼采用干喷法,级普通硅酸盐水泥、骨料为机制砂和直径5~10mm的碎石,干料的级配为水泥:机制砂:碎石比例为1:2.5:4 确定,强度必须满足规范要求;速凝剂掺量为水泥的3‰,喷射初凝时间小于10分钟。
基坑护坡挂网喷浆安全技术交底模板
一、单位工程名称:____________________二、施工单位:____________________三、交底日期:____________________四、分部分项工程名称:基坑护坡挂网喷浆施工五、交底人:____________________六、交底内容:一、施工人员要求1. 所有参与基坑护坡挂网喷浆施工的作业人员必须经过专业培训,掌握本工程的安全技术要求,熟悉操作规程,并取得相应资格证书。
2. 作业人员必须穿戴好个人防护用品,如安全帽、工作服、手套、防护眼镜等。
3. 作业人员应熟悉施工现场的施工环境,了解周围建筑物、地下管线、交通状况等情况。
二、施工前准备1. 施工前,应对施工现场进行勘察,了解地质条件、周边环境等因素,制定合理的施工方案。
2. 对施工人员进行安全技术交底,确保作业人员掌握施工过程中的安全注意事项。
3. 准备好施工所需材料、设备、工具等,确保施工过程中满足需求。
三、施工过程中的安全技术措施1. 施工人员必须按照施工方案进行施工,不得擅自改变施工顺序和方法。
2. 在施工过程中,必须严格按照设计要求进行挂网喷浆,确保施工质量。
3. 在施工过程中,如发现异常情况,应立即停止施工,报告相关负责人,并采取措施进行处理。
4. 施工现场应设置警示标志,提醒过往人员注意安全。
5. 严格进行边坡监测,发现边坡有变形、开裂等情况,应立即采取加固措施。
6. 施工过程中,应确保施工机械、设备、工具等安全可靠,防止发生事故。
四、施工结束后1. 施工结束后,应对施工现场进行清理,确保无安全隐患。
2. 对施工过程中产生的废弃物、垃圾等进行分类处理,不得随意丢弃。
3. 对施工过程中损坏的设施、设备等进行修复或更换。
五、应急措施1. 如发生安全事故,应立即启动应急预案,组织人员进行救援。
2. 及时向相关部门报告事故情况,配合相关部门进行调查处理。
六、注意事项1. 作业人员应严格遵守操作规程,不得酒后作业。
护坡喷桨安全技术交底模板
一、交底项目:护坡喷桨施工二、交底日期:年月日三、施工单位:XXX施工单位四、分项工程名称:护坡喷桨工程五、交底提要:为确保护坡喷桨施工过程中的安全,提高施工人员的安全意识,现将护坡喷桨施工的安全技术要求及注意事项进行交底。
六、交底内容:1. 施工前的准备工作:- 确保施工现场安全,对施工区域进行清理,排除安全隐患。
- 检查施工设备,如喷桨机、喷头、输送管等,确保设备性能良好,无损坏。
- 施工人员应穿戴好个人防护用品,如安全帽、防护眼镜、防尘口罩、防滑鞋等。
2. 施工过程中的安全注意事项:- 作业人员应严格遵守操作规程,不得擅自更改施工参数。
- 施工过程中,应保持施工现场的整洁,不得随意堆放杂物。
- 严禁酒后作业,作业人员应保持良好的精神状态。
- 高处作业时,必须系好安全带,并配备安全绳,确保作业人员的安全。
- 在喷桨作业过程中,注意观察喷头喷射情况,发现异常及时停机检查。
- 作业人员不得在喷桨机附近站立、行走,以免发生意外伤害。
- 严禁将手或身体其他部位伸入喷头喷射区域。
3. 施工现场安全管理:- 施工现场应设置明显的警示标志,如“危险区域”、“禁止通行”等。
- 施工现场应配备必要的应急救援设施,如急救箱、消防器材等。
- 施工单位应定期对施工现场进行安全检查,确保施工安全。
4. 环境保护:- 严格按照环保要求进行施工,避免对周围环境造成污染。
- 喷桨作业过程中,注意收集和处理废水、废气,确保达标排放。
5. 应急处理:- 发生意外事故时,应立即停止作业,迅速组织人员进行救援。
- 及时向相关部门报告事故情况,按照规定进行处理。
七、交底人:XXX八、接受人:(以下列出接受人)1. 项目部管理人员2. 技术质量部3. 安全环保部4. 工程管理部5. 物资部6. 分包单位管理人员7. 施工负责人九、备注:本安全技术交底适用于护坡喷桨施工全过程,请各相关人员认真学习并严格遵守。
如有疑问,请及时向交底人咨询。
山体护坡喷浆安全技术交底模板
一、工程名称:__________二、施工单位:__________三、交底日期:____年__月__日四、交底内容:1. 工程概况- 项目名称:__________- 施工部位:__________- 施工内容:山体护坡喷浆施工- 施工环境:__________2. 施工准备- 材料准备:确保所有喷浆材料符合国家标准,如水泥、砂、外加剂等,并检验合格。
- 工具设备准备:检查喷浆机、搅拌机、泵送设备等工具设备,确保其正常运行。
- 人员准备:对施工人员进行安全教育和技能培训,确保其掌握喷浆作业的安全操作规程。
3. 安全技术措施a. 人员安全- 施工人员必须佩戴安全帽、防护眼镜、防尘口罩等个人防护用品。
- 高处作业人员必须系好安全带,佩戴安全绳,并确保安全带固定在可靠的位置。
- 严禁酒后作业,施工人员应保持良好的身体状况。
b. 机械设备安全- 搅拌机、喷浆机等机械设备操作人员必须经过专业培训,熟练掌握操作技能。
- 机械设备启动前应检查电源线路、设备各部件是否完好,确保设备安全运行。
- 操作过程中应随时注意设备运行状态,发现异常立即停机检查。
c. 作业环境安全- 施工现场应保持整洁,施工道路畅通,确保人员、材料运输安全。
- 高处作业时,应设置安全防护栏、警戒线,并设置专人监护。
- 作业区域内禁止无关人员进入,防止发生意外伤害。
d. 喷浆作业安全- 喷浆作业时,操作人员应站在安全位置,不得随意走动。
- 喷浆枪应保持垂直,喷头与喷浆面的距离应适中,防止喷浆料飞溅。
- 严禁在喷浆过程中吸烟、饮酒,防止火灾事故发生。
4. 预防措施及应急处理a. 预防措施- 定期检查施工人员的安全防护用品,确保其完好。
- 加强施工现场安全管理,及时发现并消除安全隐患。
- 严格执行施工方案,确保施工过程安全有序。
b. 应急处理- 发生意外伤害事故时,立即停止作业,启动应急预案。
- 及时拨打急救电话,将伤员送往医院救治。
- 保护现场,配合相关部门进行调查和处理。
边坡防护喷射混凝土施工技术交底
(承包 [
]技交 号)
合同名称:云南省滇中引水工程楚雄段施工 5 标
合同编号:DZYS-ZH-GCBF-SG-
001
单位工程名称 分部工程名称
交底人
云南省滇中引水工程楚 雄段施工 5 标
凤凰山隧洞边坡及洞身 仝石磊
承包人
施工内容 交底时间
中铁三局集团第四工程有限公 司
砂浆锚杆技术交底 2019.12.20
(4)喷射时使喷嘴与受喷面间保持适当距离,喷射角度尽可能接近 90°,以使获得最大压 实和最小回弹。喷嘴与受喷面间距宜为 1.5~2.0m;喷嘴应连续、缓慢作横向环行移动,一圈压 半圈,喷射手所画的环形圈,横向 40~60cm,高 15~20cm;若受喷面被钢架、钢筋网覆盖时,可 将喷嘴稍加偏斜,但不宜小于 70°。如果喷嘴与受喷面的角度大小,会形成混凝土物料在受喷面 上的滚动,产生出凹凸不平的波形喷面,增加回弹量,影响喷混凝土的质量。
清除初喷面粉尘 复喷至设计厚度
清理施工机具
3.1 喷射前准备 (1)喷射前应对受喷坡面进行处理。一般坡面用高压水冲洗受喷坡面的浮尘、灰屑,坡面 挂钢筋网片(网格要求0.2m×0.2m),用锚杆固定,使其密贴受喷面,以提高喷射混凝土的附着 力。喷射混凝土前,宜先喷一层水泥砂浆,待终凝后再喷射混凝土。 (2)设置控制喷射混凝土厚度的标志,采用锚杆外漏长度做标志,作为施工控制用。 (3)检查机具设备和风、水、电等管线路,湿喷机就位,并试运转。
二.施工工艺流程 1、施工概况
隧洞边坡初期支护喷射混凝土设计厚度15cm,设计强度等级为C20,混凝土强度C20。 隧洞边坡初期支护喷射混凝土采用湿喷工艺。喷射混凝土在拌和站集中拌和,采用湿喷机 喷射作业。在隧洞边坡开挖完成后,先喷射4cm厚混凝土覆盖边坡面,然后打设锚杆、挂钢筋 网,对初喷岩面进行清理后复喷至设计厚度。施工工艺见喷射混凝土施工工艺框图。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
三、施工工艺
1、工艺坡刷坡修整→设置固定筋→铺设网片筋→设置泄水孔→喷射水泥砂浆→养护
(5)、泄水孔
钢筋网片布设(坡面修整)完毕后,在坡面上纵横每间距2000mm设置一个泄水孔,50mm,泄水孔用,45mmPVC管,坡降i=5%,靠土一端用渗水土工布包裹。
(6)、喷射水泥砂浆
喷射M20水泥砂浆严格按照实验配合比配置,喷射厚度为50mm,喷浆时应采用分段、分层依次进行,喷射时应先将低洼处大致喷平,再往复喷射,喷射注意速度要适当,以便与水泥砂浆的压实,喷头与受喷面保持垂直,以便获得最大的压实和最小的回弹,确保喷浆质量。
(3)、设置固定筋
用人工锤击法将长度1200mmC16的固定钢筋按照与水平面夹角15o打入土层>1000mm、外露<200mm,同时作为坡面标高控制。垂直方向间距1500mm,水平方向间距2000mm。当插筋位置遇到石块等障碍无法锤入时,可以对插筋进行不超过位移300mm的微调。
(4)、铺设网片筋
插筋完成后再进行网片筋布设,钢筋规格为A6.5@200(双向),并用,12#扎丝进行梅花绑扎,钢筋距坡面20mm-30mm,搭接长度不小于35d=230mm,网片布设超出坡顶2000mm,绑扎完成后与插筋绑扎固定。
(2)岩层素浆喷护:
基坑土石开挖→边坡刷坡修整→设置泄水孔→喷射水泥砂浆→养护
2、施工方法
(1)、基坑土石方开挖
严格按照土石方开挖施工方案分层开挖,每层开挖深度不得高于3500mm,严格按照测量放线白灰线开挖,禁止超挖至白灰线以外。
(2)、边坡刷坡修整
由挖机按照坡度基本完成斜坡面后,采用人工修坡,对松散、凸出部分进行铲除,清理坡面虚方,如修坡完成遇下雨,则用彩条布覆盖,防止雨水冲刷没有喷浆的坡面。
(7)养护:喷射砂浆终凝后,及时喷水养护。
四、成品保护
对上一道工序已完成的钢筋加以保护,严禁破坏,对现场已有的建筑点位、基坑位移监测点加以保护
五、安全文明施工
1、操作人员必须佩带好安全帽、安全带及安全绳,并配有防滑鞋。严格执行安全技术操作规程;
2、机械设备由专人操作、维修和定期保养;
3、喷射过程中,应安排专人随时观察土壁变化状况,发现异常立即停止作业,采取安全技术措施后再继续施工;
交底内容
一、交底范围
本次交底针对本工程基坑支护中的边坡挂网水泥砂浆喷护及素水泥砂浆喷护。
二、设计参数
1、冠梁顶面外侧边坡1:1.55,采用M20水泥砂浆喷射支护(不需要挂网),厚度50mm,坡底设置截水沟。
2、基坑内边坡土层边坡1:0.8,采用M20水泥砂浆打锚挂网喷射支护,厚度50mm,防护范围超坡顶2000mm,坡顶设置截水沟,坡底设置排水沟,坡面主筋采用A6.5@200的网片钢筋,坡面按垂直间距1500mm、水平间距2000mm打入1C16的固定钢筋,与水平面夹角15o,钢筋长1200mm,要求入土长度1000mm以上并与网片筋绑扎固定。在坡面上以横、竖间距2000mm布置孔径,50mm的泄水孔。
4、做好现场安全文明施工,保持现场整洁有序。
