废旧设备拆除方案
部队废旧物资处置方案

部队废旧物资处置方案背景部队在日常训练和行动中需要使用大量的装备和物资,在使用过程中难免会出现一些物资需要淘汰或报废的情况。
这些废旧物资如果不及时处理会占用大量空间和资源,对部队工作和训练造成负面影响。
因此,制定一套科学合理的废旧物资处置方案对于部队管理和保障工作具有重要意义。
目的本文档旨在制定一份部队废旧物资处置方案,以及详细介绍方案的具体流程和实施细节,以便部队在处理废旧物资时能够规范操作,减少环境污染,合理利用资源。
方案废旧物资处置方案主要分为以下几个步骤:一、废旧物资收集部队废旧物资可以分为电子设备、军用车辆、武器装备、生活用品等多个类别。
废旧物资收集需要按照分类规定进行,将同类物资放在一起,方便后续处理。
二、废旧物资估价在废旧物资收集完成后,需要对其进行价值评估,估算出废旧物资的真实价值。
估价要根据废旧物品的材料、工艺等情况综合评估,制定相应的方案,并可以在网上进行拍卖或提供给其他部队。
三、进一步利用有些废旧物品可以进行二次加工或修缮,使其具有再次使用价值。
例如,电子设备可以拆卸出可再生利用的零部件,或将其进行维修后转移至其他部队使用。
四、废旧物资销毁对于不能再次利用的废旧物品,需要进行相应的销毁处理。
该过程需要严格按照国家和军队的法律法规进行处理。
军用武器装备等需要进行专门的销毁处理,以防止出现负面影响。
五、记录和报告在处理废旧物资的过程中,需要对每一步进行记录和报告。
这些记录和报告可以用于后续的管理和监督,并可以作为废旧物品处理质量的标准。
实施细节实施废旧物资处置方案需要注意以下几点:1.废旧物品的分类和标识要明确,避免混淆和误用。
2.废旧物品估价要按照相关规定执行,确保公正和透明。
3.对于废旧物品的二次利用和处理需要按照环保要求进行,避免污染环境。
4.废旧物品销毁必须符合国家和军队的标准,防止出现危险和负面影响。
5.废旧物品处置的记录和报告要准确齐全,避免遗漏和不实。
结论本文档制定了一套部队废旧物资处置方案,该方案可以规范废旧物品处理过程,充分发挥资源利用价值,并减少环境污染,对于保障部队工作和训练具有积极意义。
化工设备拆除方案范本

化工设备拆除方案范本咱们得评估一下这个设备的情况。
想象一下,咱们在朋友家看到一台老旧的冰箱,外表锈迹斑斑,听说里边还藏着一堆过期的食材。
想拆就拆?可不行啊,得先看看里边的东西,拆的时候要小心别把周围的东西搞坏。
化工设备也是这样,得先了解设备的材料、结构以及使用年限。
找个专业的团队,跟他们聊聊,搞清楚每个零件的状况,别到了拆的时候才发现有些地方没准备好,那可就尴尬了。
然后,咱们还得考虑安全问题。
拆除设备可不是小儿科,里面可能有一些危险物质,像是化学品、残留物,搞不好就容易出事儿。
就像小时候玩烟花,明明觉得很好玩,但一不小心就可能烫到手。
所以,拆之前一定要做好安全评估,穿上专业的防护服,别让小意外找上门来。
可以说,安全第一,谁都不想上新闻嘛。
咱们就得制定个详细的拆除计划。
把步骤列个清单,咱们就像准备去旅行一样,先把行李打理好。
比如,先把电源关掉,再逐步拆卸各个部件,每个步骤都要清晰明了。
还得安排好时间,确保不耽误别的工序。
时间管理可真重要,谁都不想把工期拖得像冬天的北风,冷得直打哆嗦。
再说,拆除后产生的废料可得好好处理。
就像吃完火锅,底下的油渍可不能随便倒掉,要找个地方好好处理。
化工设备拆除后,可能会有很多废旧材料,要根据相关法规进行分类处理,别让环境受到污染。
毕竟咱们都想要个干净的家园,不想把好好的地球搞得乌烟瘴气。
拆除完成后,别忘了进行检查和验收。
就像考试后看卷子,心里总得有个底。
设备拆除完了,检查一下周围的环境,确认没有留下任何隐患,确保一切都干净利落。
要是发现问题,及时处理,不然麻烦可就大了。
咱们不能忘了记录整个拆除过程。
就像拍照留念,回头可以跟朋友们分享“我拆设备啦”的成就感。
记录拆除过程中的每一个细节,万一将来还有类似的拆除项目,就可以借鉴一下,省去不少麻烦。
拆除完了,咱们可得好好庆祝一下。
这活儿做得漂亮,肯定值得一杯庆祝酒。
可以和团队一起聚餐,聊聊这次拆除的趣事,大家笑成一团,仿佛刚刚经历了一场冒险。
办公楼安全隐患整改报废设备拆除项目施工组织方案

办公楼安全隐患整改报废设备拆除项目施工组织方案为了提高办公楼的安全性,消除安全隐患,确保职工和办公楼设备的安全,我们计划对办公楼中的报废设备进行拆除,以消除安全隐患。
本项目拟在办公楼的各个楼层进行设备拆除,施工范围包括所有已报废设备的拆除和清理。
二、项目单位及负责人项目单位:XX公司负责人:XXX三、目的和意义1. 消除安全隐患:及时清理报废设备,消除潜在的安全隐患,确保办公楼的安全。
2. 提高办公环境:拆除报废设备可以优化办公楼的空间利用,提高办公环境的整洁度和舒适度。
四、项目施工内容1. 拆除已报废的空调、电脑、打印机、办公桌椅等设备。
2. 对拆除后的设备进行分类处理,分为可回收利用和需要报废处理的物品,进行妥善处置。
五、施工组织1. 安全措施:所有施工人员须佩戴头盔和安全鞋,遵守施工现场安全规定,确保施工人员安全。
2. 施工流程:按照先进后出的原则,从上至下逐层拆除报废设备。
3. 周边保护:施工现场周边需要设置警示标识,确保周边人员和其他设备的安全。
4. 环保要求:对拆除的设备进行分类处理,确保可回收的物品得到合理利用,做到资源再利用,对有毒有害物品进行妥善处理,保护环境。
六、质量管理1. 严格按照规范进行施工,做到拆除不损坏办公楼结构和其他设备。
2. 对拆除后的设备进行细致清点,确保清理干净。
3. 对于需要报废处理的设备,按照相关法律法规进行处理。
七、安全管理1. 严格执行施工现场安全规定,确保施工人员的安全。
2. 建立健全施工安全管理制度,加强安全教育培训。
3. 配备专业的安全人员,监督施工现场的安全工作。
八、项目后期整理1. 施工结束后对现场进行清理,保持施工现场的清洁整洁。
2. 妥善处置拆除后的设备,按照相关法规进行处理。
九、风险防范1. 对施工现场的风险进行评估,制定相应的风险防范措施。
2. 建立应急预案,确保在紧急情况下能够快速有效地处理突发事件。
十、项目所需资源1. 施工人员:确保施工人员符合相关资质要求,具备相关的施工经验。
废旧设备回收拆除施工方案

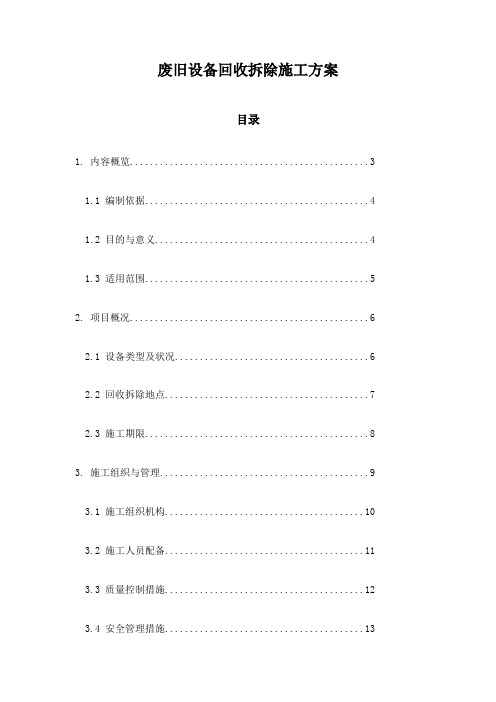

废旧设备回收拆除施工方案目录1. 内容概览 (3)1.1 编制依据 (4)1.2 目的与意义 (4)1.3 适用范围 (5)2. 项目概况 (6)2.1 设备类型及状况 (6)2.2 回收拆除地点 (7)2.3 施工期限 (8)3. 施工组织与管理 (9)3.1 施工组织机构 (10)3.2 施工人员配备 (11)3.3 质量控制措施 (12)3.4 安全管理措施 (13)4.1 施工现场准备 (16)4.2 施工材料与设备准备 (17)4.3 施工图纸及技术资料准备 (17)4.4 施工人员培训 (19)5. 施工工艺流程 (19)5.1 工艺流程概述 (20)5.2 分阶段施工工艺 (21)6. 施工方法与措施 (22)6.1 设备拆除方法 (22)6.1.1 拆除前的准备工作 (24)6.1.2 拆除过程中的注意事项 (25)6.2 废旧设备回收 (26)6.2.1 回收分类 (27)6.2.2 回收流程 (28)6.3.1 清理要求 (31)6.3.2 清理方法 (32)7. 施工进度计划 (33)7.1 进度安排 (33)7.2 关键线路 (34)8. 质量控制 (35)8.1 质量目标 (36)8.2 质量检查与验收 (37)9. 安全生产 (38)9.1 安全生产目标 (38)9.2 安全生产措施 (39)9.3 应急预案 (41)10. 环境保护 (41)10.1 环境保护措施 (42)10.2 环境监测与评估 (43)11. 成本控制 (44)11.1 成本预算 (45)11.2 成本管理措施 (45)12. 文档与记录 (47)12.1 施工记录 (48)12.2 技术文件归档 (49)1. 内容概览工程概况:对废旧设备的类型、数量、分布情况进行概述,明确拆除区域及范围。
施工组织与管理:介绍施工队伍的组织结构、人员配置及职责分工,确保施工过程中的协调与监督。
安全措施:针对施工过程中的安全风险,制定相应的安全防护措施,确保施工人员的人身安全。
拆除设备基础方案

拆除设备基础方案一、工程概况。
咱这儿有个设备基础需要拆除啦,这个设备基础就像一个顽固的大疙瘩,横在那儿有点碍事。
它的大小嘛,[具体尺寸],材质主要是[具体材质,比如混凝土之类的],周围的环境有点复杂,紧挨着[描述周边的一些建筑或者设施],就像一群小伙伴挤在一起,咱拆除的时候可得小心,别伤着周围的“小伙伴”。
二、拆除前的准备工作。
# (一)人员安排。
1. 找几个经验丰富的拆除师傅,就像找几个厉害的大侠,他们得对拆除这种活儿门儿清。
要有一个负责人,就像队长一样,指挥整个拆除工作,这个人得有多年的拆除经验,脑袋还得灵光,遇到突发情况能迅速做出反应。
2. 还得安排几个小工,帮忙干些搬运、清理的杂活儿,就像后勤部队一样,虽然干的事儿琐碎,但也很重要。
# (二)工具和设备准备。
1. 大锤小锤都得有,大锤用来敲那些大块的地方,小锤就负责处理一些边角旮旯。
就像打仗的时候,长枪短炮都得备齐。
2. 电镐是个好东西,有了它,那些坚硬的混凝土就像豆腐一样,能被一点点挖开。
不过使用电镐的师傅可得小心,这玩意儿力量大,不小心打到自己可就不好玩了。
3. 还得准备一些运输工具,像小推车之类的,拆下来的废料得有地方运走呀,总不能让它们在现场堆成小山吧。
# (三)安全防护措施。
1. 安全帽是必须的,这就像战士的头盔一样,保护脑袋最重要。
不管是师傅还是小工,只要在现场就得戴着,可不能嫌麻烦。
2. 安全绳也不能少,特别是在一些高处作业的时候,就像蜘蛛侠的蛛丝一样,把人牢牢地固定住,万一不小心掉下去,也能拉着。
3. 护目镜也得戴上,拆除的时候灰尘、小石子到处飞,要是飞到眼睛里,那可就像眼里进了沙子一样难受。
三、拆除施工步骤。
# (一)周边清理和防护。
1. 先把设备基础周围的杂物清理干净,就像给要做手术的地方消毒一样,把周围的小石子、垃圾都清走,让拆除的场地宽敞一点。
2. 在设备基础周围设置一些防护栏,就像给它围上一圈栅栏,防止拆除的时候东西乱飞伤到旁边路过的人或者其他设施。
医院废旧设备处置施工方案

医院废旧设备处置施工方案背景一般医院每隔几年就要进行一次设备更新,以保证医疗设备的更新换代,以更好地服务患者。
但是同时也产生了很多的废旧设备,这些废旧设备的处置非常的棘手,直接丢弃不仅浪费资源而且对环境产生不良影响。
目的本文档旨在提出医院废旧设备处置的施工方案,以确保环境的保护和资源的合理利用。
方案1.全面清点:首先需要全面清点废旧设备的数量、种类等信息,以确保废旧设备的清理工作更加有效和规范化。
2.安全处置:一些特殊的医疗设备,例如X光机和CT等设备,会产生放射性废弃物。
对于这些废弃物,需要经过专业的处理和处置,防止对环境和人体产生不良影响。
同时如果有可能,应该把这些物品回收利用。
3.分类收集:废旧设备应该按照不同的类别进行分类,然后交由专门的回收站进行收集。
例如废电器、废电池、废材料等都应该有专门的回收通道。
4.移交回收商:废旧设备移交给专门的回收商进行回收。
回收商应该对废旧设备进行分类和处理,以达到回收利用的目的。
5.安全运输:废旧设备的运输非常重要,应该在保障安全的前提下选取合适的运输方式和工具。
6.打造废旧设备回收处理区:医院可以开辟一个区域专门用于废旧设备的回收和处理。
这个区域需要有专门的设备进行处理。
符合环保要求的废旧设备处置解决方案的优势•增加回收利用率;•减少能源浪费;•节约环境能源;•减轻人类对环境的污染;•更好地保护人类健康;总结医院废旧设备处置需要在不影响医院日常正常运营的基础上,保证废旧设备的回收率和安全处置,给环境和资源做出贡献,更好地服务于人类的健康生活。
化工设备拆除方案
化工设备拆除方案一、背景介绍化工设备拆除是化工企业在设备报废、更新、维修或场地搬迁等情况下常见的操作工作。
拆除工作的顺利进行不仅关系到设备的安全处理,还涉及到环境保护和人员安全等方面。
因此,制定一份合理的化工设备拆除方案至关重要。
二、目标和原则1. 目标:安全、高效、环保地完成化工设备拆除工作。
2. 原则:a. 安全第一:确保工作过程中人员的人身安全和设备的完整性。
b. 高效节能:尽可能减少能源和资源的浪费,提高工作效率。
c. 环保可持续:合理处理废料和废水,保护环境。
d. 规范操作:严格按照操作规程进行拆除工作,确保操作的可追溯性。
三、拆除方案1. 前期准备工作a. 设立拆除专项小组:由专业人员组成,负责拆除工作的计划制定和执行。
b. 安全评估和风险控制:评估拆除工作的安全风险,并采取相应措施进行控制。
c. 撤离人员和设备:将工作场地的人员和相关设备移离,确保拆除作业区域的安全。
2. 拆除流程a. 确定拆除顺序:根据设备的大小、位置和连接方式等因素,确定拆除的顺序。
b. 隔离设备:根据拆除顺序,将待拆除设备与周围设备或管道进行隔离,避免拆除过程中的交叉干扰。
c. 断电和排空:将待拆除设备断电,排空其中的液体和气体,确保安全。
d. 拆卸设备:采用适当的工具和方法进行设备的拆卸,注重操作的安全和可追溯性。
e. 处理废料:将拆卸下来的废料进行分类、包装和封存,并委托专业的处置单位进行处理。
f. 清理场地:拆除完成后,对拆除区域进行清理,确保卫生和安全。
g. 启动验收程序:对拆除工作进行验收,确保拆除工作符合相关法规和标准。
四、风险控制1. 拆除过程中的安全措施:穿戴个人防护装备,确保拆除作业人员的人身安全;设置警示标志,提醒他人注意安全;合理安排工作时间,避免疲劳操作等。
2. 废料处理:严格按照相关法规要求进行废料的分类、包装和标识,并委托专业单位进行处理。
3. 装卸设备的安全:采取适当的操作方式和装卸工具,确保设备的安全拆卸和搬运。
废旧水泥电杆拆除施工方案
废旧水泥电杆拆除施工方案1. 引言废旧水泥电杆的拆除施工是城市基础设施维护和更新的重要一环。
本文将介绍废旧水泥电杆拆除施工的步骤和注意事项,以保证施工过程的顺利进行。
2. 拆除施工步骤2.1 施工前准备在进行废旧水泥电杆的拆除施工之前,需要进行以下准备工作:•准备必要的工具和设备,如电钻、起重机、安全帽、防护眼镜、保护手套等。
•确定拆除施工的时间和地点,并与相关部门进行协调。
•对施工现场进行安全评估,确保施工过程中不会对周围环境和人员造成伤害。
2.2 拆除施工步骤废旧水泥电杆的拆除施工一般可以按照以下步骤进行:1.清理施工现场:将施工现场周围的杂物、灌草等进行清理,确保施工区域的通行畅顺。
2.拆除电杆的附件:使用相应的工具,拆除电杆上的附件,如灯具、电线等。
3.切割电杆:根据拆除计划,使用电钻等工具将电杆切割成合适的长度,以方便后续处理。
4.使用起重机移除电杆:使用起重机将切割好的电杆移除施工现场,确保操作过程中的安全。
5.处理废旧电杆:将拆除的废旧水泥电杆送往指定的处理场所,进行环境友好的处理。
3. 注意事项在进行废旧水泥电杆拆除施工时,需要注意以下事项:•施工人员需穿戴好个人防护装备,保证施工的安全性。
•施工现场应设置标志和警示牌,提醒周围行人和车辆注意安全。
•施工期间需注意对电杆的正确处理,避免影响周围设施和设备的正常运行。
•施工过程中应避免对周围环境造成污染和损坏,妥善处理施工现场的废弃物。
•施工完成后,需对施工现场进行清理,恢复原状。
4. 结论废旧水泥电杆拆除施工是一项细致而重要的工作,需要施工人员具备相应的专业知识和技能。
本文介绍了废旧水泥电杆拆除施工的步骤和注意事项,希望对相关人员在实际工作中有所帮助。
只有严格按照规定的步骤进行施工,并注意施工过程中的安全和环境保护,才能顺利完成废旧水泥电杆的拆除工作,保障城市基础设施的可持续发展。
化工厂设备拆除方案
化工厂设备拆除方案一、前言。
咱们要拆除化工厂的设备啦,这就像是给一个复杂的大机器做个超级大拆解。
不过可不能瞎搞,得有个靠谱的方案才行。
二、设备拆除前的准备。
# (一)人员安排。
1. 得找一帮靠谱的兄弟来干活儿。
要有经验丰富的拆除老师傅,就像那些拆东西拆了几十年的高手,他们知道哪个螺丝先拧,哪个零件要小心对待。
2. 还得有安全监督员,就像个严格的管家,眼睛时刻盯着,一有不安全的动作就立马喊停。
3. 再安排几个年轻力壮的小工,帮忙搬搬东西、递递工具啥的。
# (二)工具和材料准备。
1. 工具方面,大扳手、小扳手得全乎了,各种型号的螺丝刀也不能少。
要是碰到那种大螺栓,还得把大锤子、千斤顶啥的准备好。
就像打仗前得把武器都备齐了一样。
2. 防护材料也很重要,安全帽、防护手套、护目镜,这都是保护兄弟们的宝贝,可不能马虎。
3. 还得准备一些标记用的东西,像小标签、油漆笔之类的。
拆下来的零件那么多,要是不标记好,到时候组装都不知道该咋整了。
# (三)安全措施。
1. 在拆除区域周围拉上警戒线,就像给这个危险区域画个圈儿,告诉别人“这里在拆东西,危险,别靠近”。
2. 对所有参与拆除的人员进行安全培训,讲讲拆除过程中可能会遇到的危险,比如化学品残留、设备突然松动啥的,让大家心里有数,知道怎么保护自己。
3. 检查一下现场的消防设备是不是好用的,毕竟化工厂设备里可能会有一些残留的易燃物,万一着火了,得能马上灭火。
三、设备拆除的步骤。
# (一)设备断电和清洗。
1. 让电工师傅把要拆除设备的电给断掉,这就像把设备的“神经”切断一样,让它先安静下来。
而且得反复确认是不是真的没电了,可别搞出触电事故来。
2. 然后就是清洗设备啦。
化工厂的设备里面可能会残留很多化学物质,要是不清洗干净,拆的时候可能会有危险,而且也会污染环境。
用专门的清洗剂,里里外外好好清洗一遍,就像给设备洗个澡一样。
# (二)设备解体。
1. 从外到内开始拆。
先把那些容易拆卸的外壳、护罩啥的拆下来,就像给设备脱个外套一样简单。
设备整体拆除方案
设备整体拆除方案在某些情况下,需要对设备进行整体拆除,比如设备需要进行更换或是废弃。
整体拆除需要考虑诸多因素,包括安全、环保、便捷等,本篇文档旨在给出设备整体拆除的方案。
前期准备在进行整体拆除前,需要进行必要的前期准备工作。
具体的准备工作包括以下几个方面。
1. 制定拆除计划拆除计划是设备整体拆除的重要组成部分。
该计划应包括拆除的具体时间、拆除过程中需采取的安全措施、拆除后的设备处理方法等。
2. 安全措施在拆除过程中,我们需要采取一些安全措施以确保人身安全。
具体措施包括穿戴适当的防护装备、确保拆除现场的通风良好、为拆除工具和设备配备防护设施等。
3. 环保考虑在设备整体拆除后,我们需要采取一些措施以确保环境污染最小化。
具体措施包括将废弃设备运往指定的垃圾处理中心,避免将废弃设备随意丢弃等。
整体拆除过程设备整体拆除过程需按照拆除计划进行。
拆除过程中需要注意以下几个方面。
1. 拆除设备表面首先,我们需要将设备表面的零散部件和附件全部拆除。
此步骤需要用到各种敲击工具、扳手和螺丝刀。
2. 拆除内部部件在拆除设备内部部件时,需要首先断电和断气。
我们可以使用各种工具和设备来拆除内部零部件,包括手动和机械式工具。
3. 将设备切割成更小的片段对于一些较大的设备,我们需将其切割成更小的片段。
此步骤需要使用切割设备和焊接设备。
在进行切割时,需要先确定切割方向和方式,以确保切割的准确性。
4. 运输和处理在设备整体拆除完成后,我们需要将其运输至指定的废物处理中心。
在运输过程中,需要采取安全措施,防止设备过程中滑动或翻转。
同时,必须保证设备运输过程中没有对周边环境造成危险。
总结设备整体拆除需要进行必要的前期准备工作,包括安全措施和环保考虑。
整体拆除过程中需要按照制定的拆除计划进行,同时需要采取一系列安全措施以确保人身安全和防止环境污染。
在拆除完成后,我们需要将其运输至指定的废物处理中心,在运输过程中同样需要采取必要的安全措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
-
可编辑
高密原造纸厂
旧生产设备工程拆除、厂房改造维修方案
我单位对高密原造纸生产设备工程非常重视,组织专业
人员进行现场实地查勘,根据现场情况为了保质量保安全完
成任务,我公司特制定如下施工方案。计划投入施工人员40
人左右,其中技术负责人4名,安全监督员4名。投入施工
设备吊车16T-30T各一辆,铲车:3T两辆6T铲车一辆。
我单位经过实地查勘人员多次研究讨论认为工程的拆除天
数需要 天,我们可根据委托方对工程进度的要求进行调
整。
鉴与有些设备涉及明火作业低空作业并有以下特点:
*工作环境密封,空气循环性差,
*低空平台设备拆除危险、困难
*部分高压设备。
─.工程概况
⒈ 1工程简介
⒈ 1.1工程名称:
高密原造纸厂旧生产设备工程拆除、厂房改造维修
⒈ 1.2工程地点:
拆除地:高密原造纸厂
1.1.3拆除工期:
-
可编辑
按合同约定
1.1.4拆除工程的具体拆除要求为:
旧生产设备拆除、厂房改造维修
1.2工程特点
1.2.1、工程量大。拆除工程包括设备的拆除、运输等项
目内容,整个工程拆除量大,工序复杂。在这样规定的时间
内要完成这样的拆除工程,工期非常紧张,责任重大,平面
布置紧张。我们务必合理安排时间,投入足够劳动力以及其
他资源,以确保按时、安全地完成拆除工程。
1.2.2、需要拆除设备复杂量多,部分设备在低空平台,
使拆除难度增大。须用H钢制作4架大梁,对两屋山进行加
固,然后对屋山进行拆除。对原厂房灰土墙铲除,用水泥砂
浆进行抹平修复。
1.2.3、全面多点开工,作业人员多,施工组织难度大。
各车间必须同时进行设备及辅助设备拆除施工。
1.2.4、有些地方施工环境狭小,空气循环差,照明条件
不尽理想,作业量大。大多拆除工作面为室内作业,加之有
是多工种多人数进行施工,这要求我们合理施工程序与步
骤,以确保安全施工安全。
1.3工程主要施工范围
1.3.1工程主要施工范围。
根据以上特点,我公司施工人员进入施工现场前对
-
可编辑
工程施工及人员的安排作如下布置:
二.人员安排。
姓名 职务 职责范围 备注
项目经理 施工现场总指
挥
项目副经理 施工现场副总
指挥
起重指挥 现场技术负责
人
氧气切割 现场技术负责
人
安全监督 现场安全监督
管理
对施工人员进行编组,每组任命一名组长,负责本组内
的施工作业。
三、参见拆除人员全部参加人身保险,经过市级以
上医院进行身体体检后,经过厂方同意后方可上岗。
组织隔离和现场防护:
A:施工准备工作:
必须把施工现场隔离、挂警示牌,预防他人进入施工
-
可编辑
现场,造成不必要的伤害。厂方把施工车间内所有电源、水
源全部切断,消防系统清楚。前期工作必须准备一定的消防
器材、沙土、水桶、现场施工人员各班级负责到人。管理到
位、负责到人、管理明确,提高责任心。在施工过程中必须
保持卫生清洁,每天早上把所有的施工现场进行适当的除尘
作业,不得损坏厂区两边的树木,预防灰尘污染。
B、管理方式:军事化管理
C、环保处理组:
在施工拆除时我公司派出专人负责清扫。环保组提前半
小时上班,负责其环境保护,该洒水的就及时喷水,防止灰
尘乱飞,污染空气。每天最少喷洒两次,专人负责。
四、安全保证措施:
1、参加施工人员,在进行施工之前,必须经过安全
培训,熟悉地理环境,懂得安全知识。
2、在施工过程中,全部员工必须穿上工作服,戴安全
帽、佩带工作手套,在低空平台作业时负责人必须现场指挥。
3、所有参加施工人员只能在招标范围内进行,发现进
入非作业区,我放进行严重处罚。
4、施工人员全部参加保险。施工人员须做到心细、工
作细、施工细。
5、施工中,项目经理一定要负责,分工要细,专业知
识对专业工种,特别是防火员、切割工、起重工等要做到责
-
可编辑
任到人,安排合理。
六、我公司经过认真研究分析,决定施工目标“安全拆
除,文明施工,为协力增彩”。为了保证上海协力设备拆除
工程顺利进行,特制订本施工组织安全技术措施。
A:工人吃住安排就序。
B:防火设施准备齐全沙子分散到位,水源无误。
C:氧气、液化气间隔八米。
D:该拆的拆不该拆的不要乱拆。
九、施工计划
1本施工计划:设备拆除工期按合同要求,设备拆除同
时进行。
2建立一套高效的的施工管理体系,精选优秀的施工作
业人员,精心组织施工。
3合理调度,根据工程进展的动态性,协调各专业之间
的不平衡,每日召开工程总结会。随时对工程安排进行调整。
4优化施工方案,对影响工期的关键线路,打攻关战。
必要时采取交叉、搭接、穿插等组织施工。
5充分发挥我公司敢于拼搏,敢打硬仗的精神,保证每
一位人员有旺盛精力,良好的精神状态,参加每一项的施工
工作。
十、主要施工方法
1、拆除的顺序,依照先上后下、先轻后重、先小后
-
可编辑
大的原则。
2、设备拆除的单元重量不应超过20吨,体积不超过集
装箱尺寸(12m*2.5m*2.4*)超重的部分应拆到最小单元。
3、设备拆除,尽可能按台套组件拆除、缩小拆除时间。
4、设备拆除时,应轻起轻放,不容易拆除的分开部件,
不能吊车强行起吊,必须检查连接情况,用氧气切割、千斤
顶等器具将其分离后,在吊装。
5、在低空平台作业时,作业人员须认真查勘现场情况,
检查其设备连接情况。在平台上的设备应先用气割断开连
接,然后用汽车吊将设备吊到地面上进行拆解装车。
十一、质量保证措施
1、必须充分做好施工前准备工作,施工前抽调有关专
业优秀的技术人员,进行充分的技术准备工作。
2、在拆除过程中,要选择中吊点位置,以防止吊装变
形。
3、项目经历为项目安全生产和文明施工第一责任人,
对安全生产应负全部领导责任,实现重大事故为零的目标和
文明施工目标。
4、项目经理部设安全监督员12名,具体负责本工程的
安全、运输和文明施工。
5、施工安全的具体措施:
)1施工人员进入现场前必须安全教育和安全技术交底,
-
可编辑
使每个操作人员都明确自己工作职责,熟悉周围施工环境,
了解设备或构件特性,自觉遵守安全法规和安全操作规程。
)2高处作业须注意挂点的可靠性及其正确的使用方法,
防止高空坠落的事故发生。
)3所有的起重工机具、线索、吊具等在使用前必须严
格安全检查。
)4构件管道拆除时在确认无危险的情况下,方可动火
切割,对与尚未清楚的管道体的介质,禁止动火切割。
)5各班组都必须注意文明施工,工机具应对放整齐,
拆除的构件应及时运走。做到工完料清场地净。
6、氧气切割作业人员,坚持十不烧的原则,作业前清
除作业点周围易燃物。在容易引起火灾的作业点,必须有专
人监护,监护人带上灭火器,不得擅自离开。
7、动火执行动火作业的批准制度,办理动火证。根据
作业位置确定动火等级。动火人员随声带动火证,以备核查,
作业人员必须持证上岗。
8、施工人员必须“三懂三会”、即懂得防火、防爆知识,
会报火警;懂得消防器材性能,会使用灭火器;懂得灭火知
识,会扑灭初起火灾。
年 月 日
-
