建筑楼及地下车库工程冬季施工方案

合集下载

冬季施工方案

冬季施工方案

大体积混凝土方案 1大同保力御东区恒安中心城1-5#、6#、7#、8#楼大体积混凝土方案南通六建建设集团有限公司2012-6-10大体积混凝土方案 2目录第一章工程概况41.1工程基本情况4 1.2建筑概况4 1.3结构概况5第二章施工组织与部署62.1专项组织机构设置6 2.2 施工部署7 2.2.1 技术准备7 2.2.2 测量准备7 2.2.3 施工人员的安排8第三章主要施工方案与技术措施93.1混凝土质量要求93.1.1混凝土的等级和要求9 3.1.2混凝土配合比要求10 3.1.3混凝土材料要求10 3.1.4混凝土掺合料和外加剂103.2混凝土的运输113.2.1 混凝土运输的要求11 3.2.2 质量要求11 3.2.3 运输时间11 3.2.4 罐车数量的确定:113.3混凝土的浇筑123.3.1 工艺流程12 3.3.2 混凝土浇筑前的准备12 3.3.3 底板大体积混凝土的施工13 3.3.4 泌水处理13 3.3.5 混凝土试块的制作14 3.3.6底板混凝土的测温14 3.3.7 施工中防止大体积混凝土产生裂缝的措施15 3.3.8混凝土的热工计算16 3.3.9 底板与墙体的水平施工缝24 3.3.10质量保证措施24 3.3.11、成品保护25 3.3.12、安全、文明施工25大体积混凝土方案 3第四章资源需用量计划26第五章实施现场平面布置图26 5.1混凝土浇筑现场平面布置图26大体积混凝土方案 4第一章工程概况1.1工程基本情况1.2建筑概况本工程为大同市保力御东区恒安·中心城1-5#~1-8#楼及1#地下车库工程,项目位于大同市御东区,北邻恒安街,东邻太和路,西、南侧为规划路,总建筑面积约64200m2,地库为地下一层,号楼地下2层地上18层,标准层高1-5#、1-7#楼为3米,1-6#、1-8#楼为3.08米,主体建筑高度1-5#、1-7#楼为55.5米,1-6#、1-8#楼为56.94米。

新疆寒冷地区冬期施工方案(

新疆寒冷地区冬期施工方案(

高铁明珠住宅小区冬季施工方案编制:审核:审批:歌山建设集团有限公司新疆分公司编制日期:2016年11月7日一、工程简述本工程由新疆创达房地产开发有限公司投资,新疆圣峰建筑勘察设计研究院有限公司,乌鲁木齐建筑设计研究院,上海建浩工程顾问有限公司,歌山建设集团有限公司新疆分公司承接高铁明珠住宅小区3#4#5#6#楼及一半地下室。

工程建设地点:乌鲁木齐市卫星路、纬三路交汇处。

高铁明珠住宅小区为住宅使用;一半地下室一层均为汽车库及战时人民防空使用,一半地下室一层为车库,3#4#5#楼6#楼为住宅楼。

地下室建筑面积12837m²。

3#楼18层建筑面积9090.21m² 4#楼18层建筑面积8229.6 m²,5#楼18层建筑面积为9163.66 m².6#楼18层建筑面积为4981.69 m²合同工期485天,于2016 年8 月20 日开工,合同要求质量等级为合格二、工程现状完成情况地下车库50%已经在10月01号全部完成,3#楼6#楼11月9号已施工6层,5#楼已施工5层,6#楼已施工7层。

3#4#6#施工到7层,5#楼施工到6层。

在11月18号之前全部完成.项目部计划在11月18号之前后全面停工。

工程结构施工到7层就停止施工,18号之后班组大部分人员已经撤出现场,暂留部分钢筋工.模板工.杂工整理现场方木、钢管、模板、钢筋和楼层中的垃圾,架子工5人清理架体,临边洞口防护及架体上防护设施整顿到位。

现场已进行整理收尾阶段。

计划20号现场临时用水管全部排出完毕,施工用电从总配电室拉总闸断电,班组施工人员全部撤离现场,管理人员除会计,施工管理人员以外全部放假回家,全面进入冬休。

三、 2016年11月10号至11月18号冬季施工准备(一)组织准备1、有项目经理组织质量保证体系。

2、针对工程项目制定使用合理的施工方案,组织项目部有关技术人员认真学习《建筑工程冬期施工规范》JGJ104-2011中有关规范、规定和技术措施,并向施工操作人员进行全面认真的技术交底。

冬期施工方案

冬期施工方案

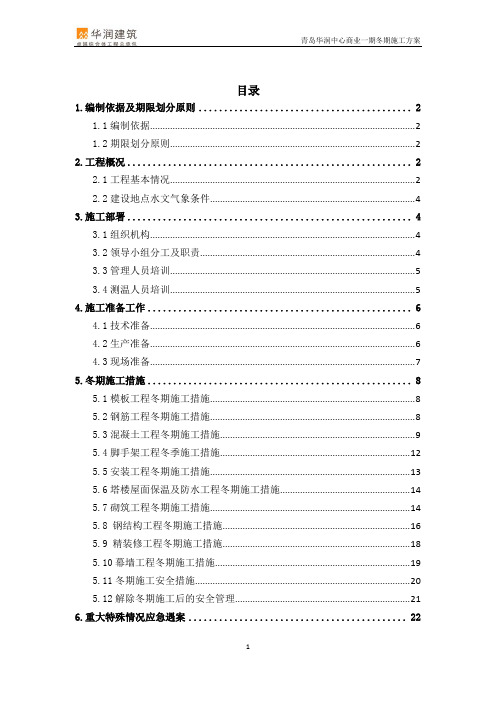

目录1.编制依据及期限划分原则 (2)1.1编制依据 (2)1.2期限划分原则 (2)2.工程概况 (2)2.1工程基本情况 (2)2.2建设地点水文气象条件 (4)3.施工部署 (4)3.1组织机构 (4)3.2领导小组分工及职责 (4)3.3管理人员培训 (5)3.4测温人员培训 (5)4.施工准备工作 (6)4.1技术准备 (6)4.2生产准备 (6)4.3现场准备 (7)5.冬期施工措施 (8)5.1模板工程冬期施工措施 (8)5.2钢筋工程冬期施工措施 (8)5.3混凝土工程冬期施工措施 (9)5.4脚手架工程冬季施工措施 (12)5.5安装工程冬期施工措施 (13)5.6塔楼屋面保温及防水工程冬期施工措施 (14)5.7砌筑工程冬期施工措施 (14)5.8 钢结构工程冬期施工措施 (16)5.9 精装修工程冬期施工措施 (18)5.10幕墙工程冬期施工措施 (19)5.11冬期施工安全措施 (20)5.12解除冬期施工后的安全管理 (21)6.重大特殊情况应急遇案 (22)青岛华润中心万象城冬季施工方案1.编制依据及期限划分原则1.1编制依据《青岛华润中心万象城、公寓式酒店、写字楼建筑施工图》《青岛华润中心万象城、公寓式酒店、写字楼结构施工图》《建筑施工手册》第四版《建筑工程冬期施工规程》(JGJ104-97)《混凝土泵送施工技术规程》(JGJ/T10-95)《混凝土外加剂应用技术规范》(GBJ50119-2003)《混凝土质量控制标准》(GB50164-92)《混凝土结构工程施工质量验收规范》(GB50204-2002)《建筑工程施工质量验收统一标准》(GB50300-2001)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑安装工程施工技术操作规程-模板与混凝土工程》(DB21/900.5-2005)《建筑工程文件编制归档规程》(DB21/T1342-2004)《建筑工程施工质量验收实施细则》(DB21/1234-2003)1.2期限划分原则根据《JGJ/T104-2011 建筑工程冬期施工规程》的规定,冬期施工期限划分的原则是:根据当地多年气象资料统计,当室外日平均气温连续5d稳定低于5℃或最低气温低于0℃即进入冬期施工,当室外平均气温连续5d高于5℃即解除冬期施工。

冬期施工方案(长城杯标准)

冬期施工方案(长城杯标准)

目录一、编制依据 (2)二、工程概况 (2)1、工程简介 (3)2、建筑、结构设计概况 (3)三、施工部署 (3)1、冬施时间安排 (3)2、施工项目安排 (4)四、冬施准备 (4)1、技术准备 (4)2、生产准备 (6)3、材料准备 (6)4、临设准备 (7)五、施工方法及技术措施 (7)1、土方回填工程 (7)2、防水工程 (7)3、钢筋工程 (8)4、模板工程 (8)5、混凝土工程 (9)6、安装工程 (12)7、脚手架工程 (12)8、冬期施工资料 (13)六、冬施的测温工作 (13)七、冬施安全保证措施 (15)八、消防管理 (16)九、测温点布置图 (16)十、热工计算 (16)一、编制依据二、工程概况工程名称:中海老古城综合改造项目D地块工程。

建设地点;北京市石景山区古城,古城社区北街以南,八角南路以北,古城1号路以东,古城2号路以西。

工期:2013年8月17日开工,2014年9月20日竣工备案。

质量标准:合格。

1、工程简介2、建筑、结构设计概况本工程为北京市石景山区古城,古城社区北街以南,八角南路以北,古城1号路以东,古城2号路以西。

建筑高度2#、3#和5#楼均为52.6m,1#楼为59.3m,4#楼为54.3m,6#楼为52.5m,地下车库为1.1m,总建筑面积为92616.21m2,±0.000相当于绝对标高76.50m,建筑抗震设防,丙类,抗震设防烈度8度,设计合理使用合格年限为50年,结构形式均为全现浇剪力墙结构。

三、施工部署1、冬施时间安排本工程开工日期为2013年8月17日,主体结构封顶:1#、5#、6#为2014年3月15日,2#、3#、4#为2014年1月20日。

竣工时间为2014年9月20日。

冬期施工的依据为:根据当地多年气温资料统计,当室外日平均气温连续5天稳定低于5℃即进入冬期施工,当室外日平均气温连续5天稳定高于5℃时解除冬期施工。

根据北京地区多年气象观测资料表明及冬期施工现场环境气温要求标准,北京地区的冬期施工一般安排在本年度的11月15日至来年的3月15日,累计120天左右。

天恒基府城花苑地下车库的冬季施工方法

天恒基府城花苑地下车库的冬季施工方法
中 图分 类 号 :U 4 T 72 文 献 标 识 码 : A
0. 0 7 7=3 . 0 N。 9 54k
1 工 程概 况
新疆天恒基府 城花苑 高层 住宅 楼位 于乌 鲁木 齐市 克拉 玛依 西路 , 包括 :3层 高层住宅 一栋 ( ) ,5层 商业 、 公及住 宅一 1 B栋 2 办 建筑 面积 为 5 8 .1m , 中地下建筑面积为 1.7i , 宅总 66 2 1 其 17 住 n 户数为 3 1 。结构体 系为框架剪力墙 结构 , 8户 基础 形式 为筏形基
2 冬 季施 工工期 目标
根据 府城 花苑 工 程实 际 情况 , 地下 车 库土 方 开 挖 时 间定 在
20 0 8年 1 1月 2 0日, 土方开挖持续 时间约在 2 0 0 8年 1 2 1月 0日 一 l 2月 1 5日, 鉴于此 时室外 温度 已低 于 一l 5℃ , 进入 深冬 , 掺外 加
图 1 钢丝绳受力计算简图
2 钢丝绳 的选择 。经查五金手 册 , ) 选择 6×1 9+F C型 纤维 芯
剂、 负温 养 护法 已不能 满 足施 工 质量 要 求。因此 地下 车库 定 于 钢丝绳 , 公称抗拉强度 为 1 7 a直径 为 1 m, 0MP , 7 8m 最小破断拉力 20 08年 l 月 2 1 5日进入深冬期施工 。根据工期要求 , 当时的气 为 16k 结合 7 N。 候条件 , 确定地下车库冬期施工工期 目标 : 施工至 ± .0 000为止。 s= 16× =19 1k 查表 为 0 8 ) 7 4 . N( .5 。
31 2 待暖棚搭设完 毕后拆除 。暖 棚东 西 两侧搭 设 双排 脚手 架。3 为 ( .4×1 5) )
所 以 吊 环 选 用 担 5的 圆钢 。

压型钢板组合楼板冬季施工工法

压型钢板组合楼板冬季施工工法

压型钢板组合楼板冬季施工工法一、前言在建筑工程施工中,楼板的施工是非常重要的一环节。

而在冬季,由于气温低和降雪等天气因素的影响,楼板施工往往受到很大的限制,为了克服这些困难,不断寻求新的施工工法。

压型钢板组合楼板冬季施工工法就是一种被广泛应用的施工工法。

二、工法特点压型钢板组合楼板冬季施工工法不仅考虑了在冬季气温低的情况下施工的难度,也重视了在施工过程中的环保和安全因素。

本工法的组合楼板使用了优质的压型钢板,并在楼板的混凝土浇筑过程中,采用高流动性混凝土,维护水泥浆料密封作用,大幅度减少对环境的污染,制造了绿色环保的施工环境。

三、适应范围该工法适用于建筑物地下室、高框架结构、大跨度工业厂房及非标准结构等地方,特别适用于冬季及寒冷地区,使得在低温天气下施工人员的劳动条件得到了大大改善,优化了施工方案。

四、工艺原理压型钢板组合楼板采用单层压型钢板和钢筋混凝土组合而成,该工法采用的高流动性混凝土,借助混凝土的自重以及高流动性,可以充分填充钢板间的空洞,提高了混凝土的渗透性及强度,同时也能够有效的防止混凝土沉浮和塌落等现象的发生,易于操作。

五、施工工艺1、设备准备:对应用的机具、构件、材料按派工单溯源计划进行布置。

2、安装模板:根据设计要求及现场情况进行模板安装,检查每个模板是否符合规定尺寸,并保证模板的连接牢固、刚性强大。

3、加固横梁:在压型钢板上方加固横梁保证混凝土流动时钢板不变形。

4、混凝土浇注:在钢板安装完毕后,按设计方案进行混凝土的浇注,使其完全填满钢板间隙及下部的模板,同时在混凝土凝固前进行振捣和充分整平。

5、混凝土虚腹处理:移动震捣机进行虚腹处理,保证楼板强度和平整度。

6、钢筋加工:在楼板混凝土初凝前进行楼板钢筋的安装及加固,避免反弯及塑性扭曲。

六、劳动组织从人员配备到专项培训,本工法都有严格的规定和流程。

施工人员应根据工艺流程进行分工协作,提高效率,保证质量,确保安全。

七、机具设备振捣机、泵车、卡车、塔吊、高处作业机具等。

冬期施工方案

目录第一节、编制依据 (2)第二节、工程概况、必要性及施工部署 (2)第二节、冬期施工特点 (2)第三节、冬施准备工作 (3)第四节、冬期施工方法及技术措施 (4)(一)钢筋工程 (4)(二)模板工程 (5)(三)混凝土工程 (5)(四)、其它 (9)第五节、冬施质量管理 (9)第六节、冬期施工安全及消防措施 (9)第一节、编制依据一、建筑工程冬期施工规程JGJ104-97二、施工手册(第四版)三、施工组织设计第二节、工程概况、必要性及施工部署工程名称:紫金东郡02地块工程建设单位:南京玄武苏宁置业有限责任公司设计单位:南京长江都市建筑设计有限公司监理单位:南京方圆工程建设监理公司施工单位:江都建设(集团)有限公司本工程为南京玄武苏宁置业有限责任公司建设的紫金东郡02地块住宅楼工程,建筑地点位于徐庄软件园区;该地块北临苏宁大道,东临宁芜铁路,南临仙林大道。

地下一~二层,含储藏室、地下车库和人防;建筑面积35586平方米。

地上三~六层住宅,建筑面积69571平方米。

总建筑面积105157平方米。

结构形式:剪力墙结构,设计使用年限:50年,建筑高度20米内,抗震设防烈度:七度;耐火等级:二级;屋面防水等级为二级。

(一)冬期施工概况紫金东郡02地块工程现正处于主体施工阶段,根据项目总控制进度计划及建设方对进度的要求,目前实际生产条件及进度情况,要达到以上进度目标,冬期施工存在很大的必要性。

(二)施工部署施工部署:根据南京市冬季气温变化特点及现阶段工程实际进度情况,在初冬阶段(11月15日至12月15日)主要进行主楼主体上部施工,在严冬阶段(12月15日至1月20日),11#、12#、13#、16~24#、楼争取全部封顶;主要冬季施工内容有钢筋、模板、混凝土、防水卷材、回填土等。

第二节、冬期施工特点(一)、冬施是质量事故的多发季节,事故具有隐蔽性、暴露滞后性,因而给事故处理带来很大难度,不仅给工程带来损失,而且影响工程的使用寿命。

冬期施工方案

1.6、进入冬施阶段,气候干燥,加强防火等工作。
1.7、冬季施工阶段,加强对施工现场的检查工作,特别是马道、斜梯及有斜坡的施工道路的的防滑措施。
1.8、加强卫生检疫工作,防止流行疾病的发生。
2、冬期施工特点
2.1、由于施工条件及环境所限,冬期施工是工程质量事故的多发季节。
2.2、质量事故出现的隐蔽性、滞后性。即工程是冬天施工的,而质量问题大多在来年春季才开始暴露出来。因而给事故处理带来很大难度。不仅给工程造成损失,而且会影响建筑物使用寿命,轻者进行修补,重者返工重来。
5.8、冬期施工测温的项目和次数应符合下列规定:
(1)室外气温及环境温度:每昼夜不少于 4 次,此外还需测最高、最低气温;
(2)搅拌机温度:每一工作班不少于 4 次;
(3)水、水泥、砂、石及外加剂溶液温度:每一工作班不少于 4 次;
5.9、冬期施工混凝土养护期间温度测量应符合下列规定:
(1)综合蓄热法养护从混凝土入模开始至混凝土达到受冻临界强度,或混凝土温度降到0℃ 或设计温度以前,应至少每隔6h测量一次;
5.2、外加剂的掺量应严格执行国家现行规范的有关规定。外加剂的使用必须通过混凝土配合比的试配、调整,以适应冬期施工的需要,同时应加强计量工作。
5.3、混凝土的骨料必须清洁,不得含有冰雪等冰冻物,在掺用含有钾、钠离子防冻剂的混凝土中,不得混有活性骨料。
5.4、混凝土冬期施工应优先选用硅酸盐水泥和普通硅酸盐水泥,水泥的强度等级不应低于32.5Mpa。
(2)掺防冻剂的混凝土在强度未达到受冻临界强度之前应每隔2h测量一次,达到受冻临界强度以后每隔6h测量一次;
(3)全部测温孔均应编号,并绘制布置图。测温孔应设在有代表性的结构部位和温度变化大易冷却的部位,孔深宜为10-15cm ,也可为板厚或墙厚的1/2。测温时,测温仪表应采取与外界气温隔离措施,并留置在测温孔内不少于3min。

冬期施工方案(结构)

冬期施工方案(结构)目录目录 (1)第一节编制依据 (3)1.1工程承包合同 (3)1.2施工图纸 (3)1.3主要施工规范、规程及其它 (3)第二节工程概况 (4)2.1工程简介 (4)2.2建筑设计概况 (4)2.3结构设计概况 (6)第三节施工部署 (8)3.1本工程冬期施工部位 (8)3.2施工准备 (8)3.2.1施工现场准备 (8)3.2.1.1施工场地的准备工作 (8)3.2.1.2进行冬期施工的资源准备 (8)3.2.2组织实施 (9)3.2.3技术准备 (9)第四节施工措施 (10)4.1冬季施工管理措施 (10)4.2冬季施工技术措施 (10)4.2.1钢筋工程 (10)4.2.2模板工程 (10)4.2.3混凝土工程 (11)4.2.3.1对商品混凝土站的要求 (11)4.2.3.2对混凝土浇筑要求 (12)4.2.3.3对混凝土的养护要求 (12)4.2.3.4对混凝土试块要求 (12)4.2.3.5对混凝土测温孔布置及温度测量 (13)第五节冬季施工技术管理 (14)5.1冬期施工方案管理 (14)5.2冬期施工测温与保温管理工作 (14)5.3冬期施工试块管理 (14)第六节冬季施工生产管理 (15)第七节冬季施工安全管理 (16)7.1冬期施工安全教育 (16)7.2现场安全管理 (16)7.3冬期电气管理 (16)第八节冬季施工消防管理 (17)8.1施工现场总平面图管理 (17)8.2易爆易燃物品管理 (17)8.3电器防火管理 (17)8.4施工现场用火管理 (17)8.5消防器材与设备的管理 (17)8.6解除冬施后的消防管理 (18)第一节编制依据1.1工程承包合同《***工程施工承包合同》1.2施工图纸1.3主要施工规范、规程及其它第二节工程概况2.1工程简介2.2建筑设计概况2.3结构设计概况第三节施工部署3.1本工程冬期施工部位根据现场实际情况及施工进度安排,北区141#楼、142#楼、143#楼地下一层、首层结构、1#地下车库以及南区138#楼、139#楼、140#楼七层结构有可能处于冬期施工阶段,为确保施工质量,我项目部必须做好各项冬施准备。

冬季施工方案

目录一、工程概况 (1)二、冬季施工的时间 (1)三、冬季施工的各分部工程 (2)四、施工部署和冬施计划 (2)五、施工准备 (3)六、冬施技术措施 (5)七、各项保证措施 (13)一、工程概况江苏信锐²万锦豪庭商住项目位于江苏省盐城市滨海县人民北路长途汽车站东侧,幸福路北侧,省道南侧,交通便捷。

本工程为该项目中的一期工程二标段。

设计概况:二、冬季施工的时间我国现行《建筑工程冬期施工规程》(JGJ104—87)规定冬期施工的起止日期为:当冬天到来时,室外如连续五天的日平均气温稳定在5℃以下,则此5d的第一天为进入冬期施工的初日,当气温转暖时,最后一个5d的日平均气温稳定在5°C以上,则此5d的最后一天为冬期施工的终日.(日平均气温是1d内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面以上1.5m处,并远离热源的地方测得的)。

进入十二月份后,应随时注意收听当地的气象预报,开始每天测温,并做好气温突然下降的防冻准备工作。

三、冬季施工的各分部工程项目部依据建设方施工进度要求,计划今年春节前完成1#、2#、4#楼及四周附近地下车库。

本工程冬季施工的主要任务是基坑土方开挖、钢筋成型绑扎、砼浇筑及养护、模板支设、砖胎膜砌筑等。

根据工程实际情况,我项目部在项目经理的带领下,将认真组织冬季施工工作,确保工程的质量和工期。

四、施工部署和冬施计划4.1由项目经理部专门成立冬季施工领导小组,由项目经理任组长,技术负责人任副组长,组员由工程技术人员和工程管理人员组成,并制定相应的施工进度计划。

因时、因地制宜的制定技术上可行、可靠,经济上合理的施工方案。

4.2冬季施工的各项准备工作均要做到详尽、周到、完善,从技术、机具、物资等各方面做好准备工作;在人员上加强对冬季施工的专业技术培训和施工技术交底,组织施工技术人员学习贯彻有关冬季施工的国家规范、规程、标准和有关技术管理文件。

对冬施专业人员(包括技术人员、测温、试验、质检、安全、消防、司炉、外加剂使用人员等)进行专业知识及管理规定文件培训。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

建筑楼及地下车库工程冬季施工方案XX—期项目17#、19#、20#楼及地下车库工程冬季施工方案编制人:审核人:审批人:XX建设有限公司20年月曰一、工程概况二、冬季施工特点三、冬季施工领导体系四、冬季施工组织制度五、冬季施工分项工程技术措施六、冬季施工安全施工技术措施一、工程概况本工程为XX房地产开发有限公司投资建设,由XX建筑设计研究院负责设计,监理单位为XX工程建设监理有限公司,由XX建设有限公司承建。

工程由17#、19#、20#、地下车库组成,框架、框剪现浇混凝土结构,总建筑面积约80000平方米。

建设规模、投资规模均较大,而且建筑结构造型较复杂,跨越了建设领域的多个相关专业(如结构、水电、装饰装修、保温隔热等),涉及到的施工工艺非常多。

抗震等级1级,设防烈度8度。

结构安全等级为二级,合理使用年限50年。

建筑抗震设防类别丙类,地基基础设计等级丙级。

二、冬季施工特点当室外日平均气温连续5d稳定低于5C,即进入冬期施工。

凡进行冬期施工的工程项目,应严格复核施工图纸,对不能适应冬期施工要求的问题应及时与设计单位研究解决。

(1)冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,尤以混凝土工程居多。

(2)质量事故出现的隐蔽性、滞后性。

即工程是冬天干的,大多数事故在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,而且影响工程的使用寿命。

(3)冬季施工的计划性和准备工作时间性强。

这是由于准备工作的时间短,技术要求复杂。

往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的。

三、冬季施工领导体系为加强冬期施工的领导,项目部建立冬期施工三级领导体系。

项目冬期施工领导小组,由项目经理任组长,项目技术工程师任副组长。

各主要职能部门负责人为组员。

四、冬季施工组织制度1、本工程由专人负责每日收听天气预报情况,收集气象预报资料,并及时向工地有关领导汇报,掌握、了解近期内的气温变化,以便采取必要的防护措施,防止寒流突然袭击造成损失。

2、落实责任制。

各级施工技术管理人员、试验人员及施工人员应明确责任,并认真贯彻落实冬期施工措施。

3、做好技术交底。

在每个分项施工前,由项目技术负责人向施工班组作出书面交底,内容应包括冬期施工技术措施。

4、加强质量检查。

各级质检人员要认真检查冬期施工措施的执行情况。

项目质检员、班组长要作好自检、互检、交接检,认真作好检查记录。

5、建立冬季施工测温制度,测温派专人负责,发现异常现象及时反映并采取措施。

6、做好试块管理,混凝土试块除按正常规定组数制作外,还应增设一组与结构同条件养护的试块,用以检验混凝土受冻前的强度。

冬期施工混凝土试块养护室的温、湿度应符合规范要求,标养试块与构件在相同条件下养护及转入常温养护28d的混凝土试块均应按时送中心试验室做抗压试验。

7、施工现场仓库等暂设工程在冬季前进行全面检查及维修保证不塌陷、不漏水。

8做好施工人员的防冻保温工作,冬季施工人员穿着衣物较多,活动不便,应加强安全教育,安全警示,安全防护工作。

五、冬季施工分项工程技术措施(一)、钢筋工程1、在负温条件下使用的钢筋,施工时应加强检验,钢筋在运输和加工过程中应防止撞击和刻痕。

2、钢筋负温焊接,可采用闪光对焊、电弧焊及气压焊等焊接方法。

当环境温度低于-20 C时,不宜进行施焊。

3、雪天或施焊现场风速超过3级风,焊接时,应采取遮蔽措施,焊接后冷却的接头应避免碰到冰雪。

(二)、混凝土工程1、冬期施工,应对混凝土搅拌、运输、浇筑温度和蓄热养护过程中的温度进行热工计算,并应据此施工。

2、混凝土冬期施工应优先选用硅酸盐水泥和普通硅酸盐水泥,水泥标号不应低于32.5。

掺用防冻剂的混凝土,严禁使用高铝水泥。

3、拌制混凝土所采用的骨料应清洁,不得含有冰雪、冻块及其他易冻裂物质。

在掺用含有钾、钠离子防冻剂的混凝土中,不得混有活性骨料。

4、在冬期浇筑的混凝土,宜使用无氯盐类防冻剂,对抗冻性要求高的混凝土,宜使用引气剂或引气减水剂。

并应符合《混凝土外加剂应用技术规范》的规定。

5、在钢筋混凝土中掺用氯盐类防冻剂时,氯盐掺量不得大于水泥重量的1%在素混凝土中,氯盐掺量不得大于水泥重量的3%6、混凝土原材料加热应优先选用加热水的方法。

7、混凝土在浇筑前,应清除模板和钢筋上的冰雪和污垢。

运输和浇筑混凝土用的容器应有保温措施。

混凝土的出机温度不宜低于10C,入模温度不得低于5C。

商品混凝土厂家运至现场的混凝土出车温度不宜低于10 C,入模温度不得低于5C。

8顶板浇筑完成后必须在上面覆盖薄膜,并覆盖保温被或土工布。

进行保温、防止砼受冻影响强度。

9、混凝土浇筑后,裸露表面应采用塑料薄膜覆盖保护并在上面加盖保温被。

混凝土浇筑后,采用楼层封闭采暖措施,将楼层外侧洞口使用彩条布封闭,楼层内生火取暖,指派专人负责生火、看火工作, 生火高度不低于板面向上40公分,架空设置并避开顶板支撑立杆位置。

楼层外侧洞口预留排烟洞口。

10、混凝土质量控制应符合下列要求:(1)、检查外加剂质量及掺量。

商品外加剂进入施工现场后应进行抽样检验,合格后方准使用(2)、检查水、骨料、外加剂和混凝土出罐及浇筑温度。

(3)、检查混凝土从入模到拆除保温层或保温模板期间的温度。

(4)、楼板及墙体设置测温孔,砼浇筑完成后指派专人负责对砼表面温度及内部温度进行观测并形成记录资料。

11、混凝土质量检查:(1)、混凝土试块除按规定留置外,尚应增加两组与结构同条件养护的试块,分别用于检验受冻前的混凝土强度和转入常温养护28天的混凝土强度。

与结构构件同条件养护的受冻混凝土试块,解冻后方可试压。

(2)、对混凝土尚需做下列检查:检查混凝土表面是否受冻、粘连、收缩裂缝,边角是否脱落,施工缝处有无受冻痕迹。

检查同条件养护试块的养护条件是否与施工现场结构养护条件相一致。

(3)、模板和保温层在混凝土达到要求强度并冷却到5C后方可拆除。

拆模时混凝土温度与环境温度差大于20C时拆模后的混凝土表面应及时覆盖,使其缓慢冷却。

12、工地设专门的试块养护室,其养护条件必须满足有关规范的要求。

(三)砌体工程1、水泥、砖、砂、加气混凝土砌块进场后进行保护,不能受雨雪浸袭,以免受冻。

可根据各楼层用料计划,直接送至指定地点,使用前应先清除冰霜。

2、砂中不是含有冰块及直径大于10m冰结块。

3、拌和砂浆时,可视气温情况按试验中心确定掺量适当加些盐类外加剂。

4、砖砌体尽量砌在同一标高上,每天砌筑停止前,上面干铺一层砖,然后覆盖保温材料。

(四)临水临电冬季施工措施1、所有临时用水管线均进行防冻包裹,主楼垂直临水立管采用软体保温材料进行包裹防冻,检查所有临水阀门处,进行全面维护。

2、施工用电所有电箱均进行全面检查,及时修理。

六、冬季施工安全施工技术措施(一)安全与防火(1)冬季施工时,要采取防滑措施。

生活区及施工道路、架子、坡道经常清理积水、积雪、结冰,斜跑道要有可靠的防滑条。

(2)大雪后必须将架子上的积雪清扫干净,并检查马道平台,如有松动下沉现象,务必及时处理。

(3)施工时如接触热水,要防止烫伤;使用氯化钙、漂白粉时,要防止腐蚀皮肤。

(4)现场火源,要加强管理;使用电焊、气焊时,应注意防止发生火灾。

(5)电源开关,控制箱等设施要统一布置,加锁保护,防止乱拉电线,设专人负责管理,防止漏电触电。

(6)冬季施工中,凡高空作业应系安全带,穿胶底鞋,防止滑落及高空坠落。

(7)施工现场水源及消火栓应设标记。

(二)脚手架工程1、基本要求(1)、要有足够的面积,满足工作操作,材料堆置和运输的需要。

(2)、坚固、稳定,能满足施工中的各种荷载和气候条件作用下不变形、倾斜、摇晃。

(3)、搭拆简单,搬移方便,能多次周转使用。

(4)、安全系数一般均采用容许应力计算,取值要大于3。

2、结构承重外脚手架:(1)、立杆:采用© 48X 3钢管,立杆基础为混凝土楼层面,下脚加槽钢垫板,并设扫地杆,接长搭接使用“一字型”对头长扣,立杆间距最大不超过1.5m。

(2)、脚手板:铺设要严密、牢固,搭搓板端压过大横杆15 cm,距墙体距离不大于30 cm,严禁有跳头板。

(3)、护身栏及挡脚板:凡2 米以上架子必须做护身栏,挡脚板立挡(20 cm)严密扎牢,且网的下口封牢。

真正起到安全防护作用。

(4)、剪力撑:设在脚手架外侧立叉成十字的双支斜撑,与地面成60度为宜的夹角。

剪力撑斜撑宽度以不超过7根立杆为宜,剪力撑交叉点绑了立杆与横杆的交叉点上。

(5)、与结构拉接:用钢管与结构预埋把架子拉牢,满足架子的稳定要求,水平距离宜不大于6米一个拉点,拉结点设在立杆与大横杆的结点上。

3、浇灌砼架子立杆间距不得超过1.5m,土质松软的地面设垫板,并加绑扫地杆<4、脚手架拆除(1)、架子拆除时要划分作业区,周围设围栏或竖立警戒标志,地面设专人指挥,严禁非作业人员入内。

(2)、拆除的高处作业人员,必须戴安全帽,系安全带,扎裹腿,穿软底鞋。

(3)、拆除前必须拆除照明线再遵循由上而下,先搭后拆,后搭先拆的原则,即先拆栏杆、脚手架、剪力撑、斜撑;后拆小横杆、立杆等,并按一步一清的原则依次进行,严禁上下同时进行拆除作业。

(4)、拆除要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,要先通知对方,以防坠落。

(5)、拆下的材料,严禁抛掷,应运到指定地点,随拆随运,分类堆放,当天拆当天清,拆下的扣件或铁丝要集中回收处理。

(6)、在拆架过程中,不得中途换人,如必须换人时,要将拆除情况交代清楚后方可离开。

(三)、模板工程模板工程要编制施工方案并有关部门审批。

要根据混凝土输送方法制定有针对性的安全措施。

1、一般要求(1)、模板安装必须按模板的施工设计进行,严禁任意变动。

(2)、模板及其支撑系统在安装过程中,要设置临时固定设施,严防倾覆。

模板必须有一定刚度,而加固支撑和连接杆必须牢固,确保结构的几何尺寸。

2、安装注意事项(1)、支撑要按工序进行,模板没有固定前,不得进行下道工序。

(2)、支撑四米以上的模板时,要搭设工作台。

不足四米的,可使用马凳操作,不准站在柱模上操作和在梁底模上行走,更不允许利用拉杆支撑凳上下。

3、模板的拆除冬季施工阶段、模板考虑配置两层模数。

浇筑完成后,采用带模养护,螺杆、扣件拆除,墙柱模板在砼浇筑完成后3天后进行拆除。

(1)、拆除时要严格遵守拆模作业要点的规定。

(2)、在咼处拆除时要有专人指挥和切实的安全措施,并在下面标出工作区,严禁非操作人员进入工作区。

(3)、工作前要事先检查所使用的工具是否牢固,板手等工具必须用绳链系挂在身上,工作时思想要集中,防止钉子扎脚和从空中滑落。

(4)、严禁操作人员站在要拆除的模板上(5)、已拆除的模板、拉杆、支撑等要及时运走或是妥善堆放,严防操作人员固扶空、踏空而坠落。
