技术交底 (路基防护工程--铅丝石笼O)
格网石笼安全技术交底模板

一、交底目的为确保格网石笼施工过程中的安全,预防安全事故的发生,特制定本安全技术交底。
二、交底对象全体参与格网石笼施工的施工人员、技术人员、管理人员。
三、交底内容1. 施工工艺及流程- 工艺流程:铅丝、格宾石笼组装——铅丝、格宾石笼定位组装连接——人工装填石块——铅丝、格宾石笼封盖。
- 组装要求:使用2.2mm镀锌铅丝、格宾绑扎,每隔200mm设置一个绑扎点,确保石笼结构的稳定性。
2. 施工方法- 材料准备:确保所有施工材料符合国家相关标准,如镀锌铅丝、格宾笼、石块等。
- 组装操作:1. 铅丝、格宾石笼组装:按照设计尺寸进行组装,确保组装后的石笼结构平整、牢固。
2. 定位组装连接:将组装好的石笼放置在设计位置,进行定位组装连接,确保石笼与基础或其他结构的连接牢固。
3. 人工装填石块:在石笼内均匀填充石块,石块大小应符合设计要求,确保石笼结构的稳定性。
4. 封盖:在石笼顶部进行封盖,防止石块滑落,确保石笼结构的安全。
3. 安全注意事项- 个人防护:施工人员必须佩戴安全帽、手套、防尘口罩等个人防护用品。
- 高处作业:进行高处作业时,必须系好安全带,并设置安全防护措施。
- 机械设备:使用机械设备进行施工时,必须确保机械设备处于良好状态,并严格遵守操作规程。
- 材料堆放:施工材料应按照规定堆放,防止材料滑落伤人。
- 施工环境:确保施工现场通风良好,防止有害气体积聚。
4. 应急处理- 事故报告:一旦发生安全事故,应立即停止施工,并向上级报告。
- 现场处理:根据事故情况,采取相应的应急措施,如紧急疏散、现场救援等。
- 事故调查:事故发生后,应进行调查分析,找出事故原因,并采取预防措施。
四、交底要求1. 施工人员必须认真学习本安全技术交底,确保了解和掌握相关安全知识和操作规程。
2. 施工人员必须严格遵守安全技术交底的要求,确保施工安全。
3. 施工管理人员应定期对施工人员进行安全技术交底,确保施工人员掌握最新的安全知识。
路基防护工程施工安全技术交底

路基防护工程施工安全技术交底
一、防护工程砌筑:边坡防护作业,必须搭设牢固的脚手架;砌石工程必须自下而上砌筑,石块破碎或改小时,不得在脚手架上进行。
护墙砌筑时,墙下严禁站人,抬运石块上架,跳板应坚固,并设防滑条。
架上作业时,架下不准有人操作或停留。
上面进行砌筑时下面严禁勾缝作业。
二、砂浆搅拌机作业:搅拌机应安置稳妥、固定,开机前必须确认传动及各部装置牢固可靠,操作灵活,运转中严禁用手或木棒等伸进筒内清理筒的灰浆。
作业中如发生故障,应立即切断电源,并将筒内砂浆倒出,待排除故障经试运站正常后,方可再进行搅拌作业。
三、砂浆喷射机作业:喷射机应保持内部清洁,输送泵和喷射机人员应密切联系,协调配合,在喷嘴前5m范围内不得站人。
工作停歇时,喷嘴不得朝向有人的方向。
四、挡墙挖基应视土质、湿度和挖掘的深度进行放坡,坡度须符合安全要求。
如无法放坡时应设置连续的围壁支撑,做到安全可靠。
五、人工挖基作业时,从基坑内抛上的土方应边挖边运。
土台分层抛掷传运出土时,台阶宽度不得小于0.7m,高度不得大于1.5m。
基坑上边缘暂时堆放的土方至少应距坑边0.8m以外,堆放高度不得超过1.5m。
路基防护工程安全技术交底

路基防护工程安全技术交底路基是铁路、公路等基础设施的重要组成部分,而路基防护工程是保证其稳定性和安全性的关键。
为确保路基防护工程的质量,需要对安全技术进行交底,使工程人员了解相关安全技术知识和操作规程,以确保施工过程中的安全性。
本文将对路基防护工程中的安全技术进行详细介绍。
路基防护工程概述路基防护工程是指采用人工或自然材料对路基进行加固和加筑,以保证路基的稳定性和安全性。
早期的路基防护工程主要采用修建路堤和墙体等传统方法。
随着科技的不断发展,路基防护工程的施工方式和技术也不断更新和提升,目前主要采用的方法有:加筋土工具强化、地基隔离层加固、盾构预留维修孔及其密封等。
加筋土工具强化加筋土工具强化是指将加筋土工具(如加筋土墙、抗震墙等)与土壤和固结材料结合在一起,进行加固和加筑,以增强路基的承载力。
其施工过程主要分为相关工具制作、土壤处理、紧固设备安装、墙面建造及修复、墙体最终处理等步骤。
在施工过程中,需要注意以下几点: - 对材料进行认真检查,确保其质量符合要求。
- 选用适当的施工方法,使加筋土工具与固结材料完全结合在一起。
- 保证施工期间的操作规范和安全措施。
地基隔离层加固地基隔离层加固是指在路基下面安装隔离层来分离任何导致地基沉降的潜在材料。
隔离层可以是非渗透性的或滤水性的,施工方式包括平板加固、嵌合加固和垂直加固等。
其施工过程主要包括现场勘查、地面处理、隔离层构造、技术质量检测和验收等步骤。
在施工过程中需要注意以下几点: - 对地基材料进行详细的地质勘查和分析。
- 选用适当的隔离材料和隔离层方案。
- 严格按照隔离层的施工规程和质量检测标准进行施工,确保施工质量符合要求。
盾构预留维修孔及其密封盾构施工过程中,需要在地下进行大量开挖和破坏活动,对地基产生影响。
为了保证路基的稳定性和安全性,在盾构施工过程中需预先预留维修孔,并在孔口设置隔离及密封措施,以确保安全。
施工过程中需要注意以下几点: - 经过充分考虑和论证,确定预留孔的数量、大小和位置。
高镀锌铅丝石笼护底、险工段护砌施工方案

高镀锌铅丝石笼护底、险工段护砌施工方案(1)材料线材:为锌-10%铝-稀土合金线材。
网箱:1000×1000×500mm 和 1000×1000×1000mm网面丝径为Φ2.6mm,框丝为Φ3.2mm,网面与网箱之间用C型扣件连接,使用扣件能使结构更稳定,每25~30cm 处用一个环扣。
(2)高镀锌铅丝石笼护底、险工段护砌施工方法①基面处理:按设计断面准确放线,确定清基范围。
将基面内的树根、杂草、淤泥、垃圾等杂物清除干净后压实,压实密度不小于93% (或按施工图规定),并铺设250g/m2土工布,锚固长度500mm。
铅丝石笼护砌与基槽工作面部位回填素土,压实系数不小于93%。
②捆扎铅丝笼:用φ2.2mm 高镀锌铅丝单根缠绕成双股,由顶部角端扎紧两条主边框铅丝,再向下每隔20cm 捆结一次,直至底部角端,相邻铅丝笼联接及与面网全边连接,连接方式相同。
上下层笼箱应错缝码放。
③绑扎完笼箱以后内填卵石粒径100~200mm,卵石要分层填筑,完工后封盖前,应使用较小的卵石料找平上平面,然后将铅丝石笼封盖,用铅丝绑扎牢固。
(3)铅丝石笼工程质量检查①铅丝石笼所用铅丝、石料和网片、网箱规格必须符合实际要求,铅丝应由有资质的质检部门检验合格方可进场使用。
②铅丝石笼工程填筑前进行测量放样成果的检查和基础面开挖清理质量的检查和验收,按本技术规范相关内容执行。
③在铅丝石笼进厂及填筑过程中,按规定对工程的各项材料指标和填筑质量进行检查和验收。
④铅丝(格栅)石笼的轮廓线、表面平整度、充填密实度等项目的检查和验收。
⑤表面平整度:允许偏差±30mm;铺料厚度不小于规定厚度的10%,也不得超厚。
⑥铅丝石笼网箱内装排卵石要密实,大石在外,小石在内,大石排紧,小石排严。
铅丝石笼箱装成后外形方正,扎口结实,不开口,不漏石。
(4)安全保证①工人进场以后,应进行铅丝石笼施工专项安全技术交底。
路基防护工程安全技术交底模板

一、工程概况1. 工程名称:________________________2. 施工单位:________________________3. 施工地点:________________________4. 施工工期:________________________5. 主要施工内容:____________________二、安全注意事项1. 施工人员安全教育1.1 施工人员必须经过岗前安全技术培训,考核合格后方可上岗。
1.2 施工人员应熟悉本岗位的安全操作规程,了解工程特点和潜在危险。
1.3 施工人员应遵守施工现场的各项规章制度,听从现场管理人员的指挥。
2. 施工现场管理2.1 施工现场应设置明显的安全警示标志,包括警示牌、警戒线、警示灯等。
2.2 施工现场应配备必要的安全防护设施,如安全网、安全带、防护栏杆等。
2.3 施工现场应保持整洁,不得堆放杂物,防止发生意外事故。
3. 施工设备与材料3.1 施工设备应定期检查、维护,确保其安全可靠。
3.2 施工材料应按规范要求进行检验,不合格的材料不得使用。
3.3 施工现场应合理堆放材料,防止倾倒、坠落。
4. 施工环境4.1 施工现场应保持良好的通风、照明条件。
4.2 施工现场应设置防尘、防毒、防辐射等设施,确保施工人员健康。
4.3 雨季施工时,应做好排水、防滑措施。
5. 特种作业5.1 特种作业人员必须持证上岗,严格执行操作规程。
5.2 特种作业前,应进行安全技术交底,确保作业安全。
5.3 特种作业现场应设置安全警戒区域,禁止无关人员进入。
三、路基防护工程具体安全技术措施1. 土方开挖1.1 开挖前,应制定详细的施工方案,包括开挖顺序、施工进度、安全措施等。
1.2 开挖过程中,应密切关注边坡稳定性,发现异常情况立即停止施工,采取有效措施进行处理。
1.3 开挖现场应设置安全警示标志,防止人员误入。
2. 基础施工2.1 基础施工前,应进行地质勘察,了解地基承载力,确保基础施工安全。
路基防护工程安全技术交底

补 充
交 底
1、施工现场必须严格执行三级配电制度,施工机具必须一机一闸一箱一漏,电线不能私搭乱接。
9、在围堰作业时,遇有洪水或流冰,应及时撤出作业人员.
10、对易滑坡、坍塌地段,加强观测并及时作好防护措施。
三、支模作业
1、电锯、电钻等要做到一机一闸一漏一箱,严禁使用一机多用机具;
2、电锯、电钻等木工机具要有专人负责,持证上岗,严禁戴手套操作,严禁用竹编板等材料包裹锯体,分料器要齐全,不得使用倒顺开关;
2、驻地要注意安全、不能未经项目部同意就私自选址,必须经过项目领导同意。
3、如果有夜间施工,必须做好配套安全警示措施,应有足够的照明,且照明线路必须由现场电工拉设到现场,其他人不得随意乱拉乱接.
4、搬运石头时,不能必须注意安全。
5、用挖掘机或者装载机吊装作业,首先要确定钢丝绳是不是安全,能不能承受这个强度再吊装作业。
13、夜间施工应有足够的照明,且照明线路必须由现场电工拉设到现场,其他人不得随意乱拉乱接。
14、存在交叉作业的地方,必须经项目部或者工区协调好以后再施工,必须保持通讯畅通。
14、工作完毕后,应将脚手板上的石渣碎片清扫干净及其施工用具,不得丢放在脚手板上,应做到工完场地清等各项工作。
六、现场临时用电安全技术交底
2、伤员如昏迷,但心跳和呼吸存在,应立即将伤员的头偏向一边,防止舌根后倒,影响呼吸。另外,还必须立即将伤员口中可能脱落的牙齿和积血清除,以免吸入气管,造成窒息。对于无心跳和呼吸的伤员,应立即进行人工呼吸和胸外心脏按摩,待伤员心跳和呼吸恢复后,将伤员平卧在硬木板上及时送往医院抢救.
铅丝石笼工程施工方案
目录第一章工程概况----------------------------------------2 第二章编制依据----------------------------------------2 第三章铅丝石笼施工部署--------------------------------2 第四章铅丝石笼施工准备----------------------------------------3 第五章铅丝石笼主要施工方法 ----------------------------------4 第六章技术质量保证措施----------------------------------------7 第七章安全保证措施--------------------------------------------7 第八章安全文明施工、环境保护措施------------------------------8第一章工程概况1、项目概述:NQS河是JM河的二级支流,发源于FS区西南STC 。
自西北向东南流经DSW 镇、CG镇,后经HBS于ZC汇入BJM河。
NQS河出BJ市界后称为HL河。
市内流域面积71.78km2,河长15.68km,河宽10~50m,河道平均比降0.72%。
现状河道大部分河段不足5年一遇洪水标准。
本次河道治理范围为:从STC至NQS河出BJ市境,全长15.6km。
主要工程内容:河道疏挖、新挖河槽、堤防填筑、新建跌水、巡河道路、改建桥梁、新建雨水口、铺设截污管线以及景观绿化、管线改移等工程。
2、本标段为FS区NQS河治理工程第*标段BBD桥下游770m(桩号11+500;该处为CG镇、DSW镇交界)至SMC东侧300m(桩号13+700),总治理长度2.2km。
3 本单位工程河道治理分部工程,铅丝石笼护砌沿河道两岸内堤角11+500-13+700设置,铅丝石笼规格1m×1m×1m、1m×1m×0.5m。
铁丝石笼安全技术交底模板
一、交底目的为确保铁丝石笼施工过程中的安全,预防事故发生,提高施工人员的安全意识和操作技能,特进行安全技术交底。
二、交底对象所有参与铁丝石笼施工的施工人员、技术人员及管理人员。
三、交底内容1. 施工准备- 确保施工区域已进行彻底清理,无杂物、障碍物。
- 检查施工设备、材料是否齐全,性能良好。
- 熟悉施工图纸及施工方案,了解施工工艺和流程。
2. 施工安全措施- 个人防护:施工人员必须佩戴安全帽、安全带、防护眼镜、防尘口罩等个人防护用品。
- 机械设备安全:机械设备必须符合国家标准,操作人员必须经过培训,持证上岗。
- 高空作业安全:进行高空作业时,必须使用安全带,并做好安全防护措施。
- 用电安全:施工现场必须符合用电安全规范,严禁私拉乱接电线。
3. 施工工艺及注意事项- 铁丝石笼制作:铁丝石笼应使用符合国家标准的镀锌铁丝,石笼尺寸、形状应符合设计要求。
- 石笼填充:填充石块应选择坚硬、耐久、无裂缝的石块,石块间应紧密排列,不留空隙。
- 石笼安装:石笼应水平放置,与地面垂直,并做好固定措施。
- 焊接作业:焊接作业应遵守焊接安全规程,防止火灾、爆炸等事故发生。
4. 应急措施- 发生火灾时,立即切断电源,使用灭火器进行灭火,并迅速撤离现场。
- 发生人员坠落时,立即进行救援,并拨打急救电话。
- 发生触电事故时,立即切断电源,进行急救,并拨打急救电话。
四、交底要求1. 施工人员必须认真听取安全技术交底,了解施工过程中的安全风险和注意事项。
2. 施工人员必须严格遵守安全技术措施,确保施工安全。
3. 施工管理人员必须加强对施工现场的安全监督检查,及时发现并消除安全隐患。
五、交底时间[填写交底时间]六、交底人[填写交底人姓名及职务]七、接受交底人[填写接受交底人姓名及职务]八、备注本安全技术交底模板仅供参考,具体施工过程中应根据实际情况进行调整。
路基防护工程施工监理技术交底
路基防护工程施工监理技术交底2011—07—19 06:24:08|分类: 工作点滴|标签:高速公路防护技术交底|字号大中小订阅1。
基本要求1.1施工场地①施工便道必须满足业主和总监办要求的技术标准,包括宽度、坡度、平整度、转弯半径等。
②场地已平整,满足施工作业需要,并做好临时排水设施,水电安装到位。
1。
2施工人员①施工人员已进场,并经过技术、安全教育培训。
②施工人员数量、工程满足施工需要1.3机械设备①机械设备已进场,规格(型号)满足合同要求和施工需要。
②机械设备经调试可以正常运转.1。
4原材料要求①各类原材料已进场,或供应进度满足施工需要。
②进场原材料经自检和抽检合格,并经监理工程师审批。
③进场材料必须规范堆放,并立牌标示。
1。
4.1片石①应质地坚硬、石质均匀一致、不易风化、无裂纹,抗压强度(要求抗压极限强度,用于防护工程的不小于30Mpa)、耐久性、抗冻性等经自检和抽检试验满足设计和规范要求。
②进场片石最小尺寸不宜小于10cm,超过骨架断面尺寸的须经加工处理,卵形和薄片者不得使用,用作壤面的片石,应选择表面较平整及尺寸较大者,且边缘厚度不得小于15cm;③砌筑前应浇水湿润并稍加修整,并将影响灰缝的尖、凸棱角敲掉;片石表面的泥污、浮尘、水锈或苔藓等应清洗干净。
1。
4.2砂①宜采用坚硬耐久,粒径在5mm以下的天然中砂或用岩石制成的机制中砂,中砂必须洁净,不得含有草根、泥块等杂物,配制水泥砂浆或水泥混合砂浆的强度等级不小于M10,砂的含泥量不应超过5%.②进场中砂须经自检和抽检试验满足设计和规范要求,并规范堆放,立牌标示.1。
4.3水泥①须进场经总监办批准的品牌水泥,进场后经自检和抽检试验满足设计和规范要求。
②进场应有出厂合格证明和试验报告方可使用,不同品种的水泥不得混用。
1.4.4水应采用不含有害物质的洁净水,宜采用饮用水。
1.5砂浆配合比①所有的原材料应经试验合格方可使用,特别是石料的强度、砂的含泥量、水泥的强度及安定性等应重点控制。
路基防护安全技术交底模板
一、交底目的为确保路基施工安全,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、交底内容1. 施工人员安全教育(1)所有施工人员必须参加安全教育培训,了解路基施工中的安全风险和预防措施。
(2)施工人员需掌握本岗位的安全操作规程,严格遵守安全操作规程。
(3)特种作业人员必须取得相应资格证书,方可上岗作业。
2. 路基防护施工要求(1)施工前,对施工人员进行技术交底,明确施工流程、质量要求及安全注意事项。
(2)路基防护材料应选用合格产品,确保其质量符合设计要求。
(3)施工过程中,严格按照设计图纸进行施工,确保路基稳定性。
3. 路基防护施工安全措施(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工人员进入施工现场必须佩戴安全帽、安全带等防护用品。
(3)施工机械操作人员必须熟悉设备性能和安全操作规程,确保设备安全运行。
(4)施工过程中,应确保施工场地平整,防止车辆、行人滑倒。
(5)施工过程中,如遇恶劣天气,应立即停止施工,确保人员安全。
4. 路基防护施工注意事项(1)路基防护施工前,应先进行地质勘察,了解地质情况,确保路基稳定性。
(2)施工过程中,如发现路基沉降、裂缝等异常情况,应立即采取措施进行处理。
(3)施工过程中,应加强施工现场管理,防止无关人员进入施工区域。
(4)施工过程中,应合理安排施工人员,确保施工进度和质量。
三、交底要求1. 施工单位应将本安全技术交底内容传达到所有施工人员。
2. 施工人员应认真学习本安全技术交底内容,提高安全意识。
3. 施工过程中,如发现安全隐患,应立即采取措施消除。
4. 施工单位应定期对施工人员进行安全教育培训,提高施工人员的安全操作技能。
四、交底记录1. 交底人:________2. 交底时间:____年____月____日3. 参加交底人员:________4. 交底内容摘要:________5. 交底人签字:________6. 参加交底人员签字:________五、附则1. 本安全技术交底自发布之日起执行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
交底人:接受交底人:
②相邻铅丝石笼的边框用高镀锌铅丝单根缠绕成双股、从角端开始依次连接,面网纵横方向全部连接,连接方式相同。
6、人工装填卵石:
①卵石由装载机运至施工作业面。
②卵石采用人工装填,填充石料不得一次填满,以保证铅丝石笼形状完整。
③每个铅丝石笼必需同时均匀投料,以保证外观不变形,铅丝石笼分二次投料每次均匀投入,严禁用锈石、风化石、垃圾石。
③笼体的宽度允许偏差+100mm、-0mm。
④笼体的高程允许偏差+100mm、-100mm。
⑤笼体的绑扎点间距允许偏差±50mm。
六、安全注意事项
1、进入施工现场的工人必须经安全教育及安全考试合格方能上岗作业。
2、工人进入施工现场必须戴好安全帽,施工现场严禁吸烟。
3、铅丝石笼挖槽时需设专人指挥机械,人工配合清槽找平时、人员要在机械的回转半径以外操作。
4、铅丝石笼组装:
①铅丝石笼由高度锌铅丝笼和石料组成,规格为长*宽*高=1000*1000*1000mm,有上盖。
②本工程采用箱形铅丝笼,铅丝笼材料施工现场组合。
5、铅丝石笼定位组装连接
①人工将组装好的铅丝石笼运到施工作业面,按照每一排铅丝石笼的位置线将铅丝石笼依次就位,上层铅丝笼应与下层铅丝笼相互错开1/2笼体。
1、护脚、护肩用于地表横坡陡,需加固或回收坡脚的地段。
2、实体护坡适用于路堤临河(沟渠)常年(季节)受水浸蚀或冲刷地段。
3、设计要求
1、应按照设计规定的各部尺寸,照适用条件、形状及埋置深度进行施工。
2、笼内填料卵石技术要求:
(1)规格要求单块粒径为100MM-200MM。
(2)卵石应坚实新鲜,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质,严禁使用风化石、垃圾石。
四、施工方法
1、施工流程
基槽测量放线→基槽开挖→地基碾压→铅丝石笼组装→铅丝石笼定位组装连接→人工装填卵石→铅丝石笼封盖。
2、测量放线
基础的底宽度为基础的尺寸加两侧预留砌筑站人的宽度,划出开挖范围,钉好桩位。在施工场地附近布置临时水准点,以便经常核对砌体高程,方便控制。
3、基础开挖
开挖根据土质实际和设计要求确定放坡坡度,并注意基坑排水,并建立防护基坑开挖检验记录表,经确认后再进行下一工序施工。护脚墙基础底标高应根据地质情况确定,使基础嵌入基岩内,襟边宽度不小于设计要求。
④卵石装填应两人一组配合施工,一人运料、一人铺砌,铺砌时先从笼底部四角开始大小石块均匀放置依次向上铺砌。
7、铅丝石笼封盖。
封盖前,须将顶部石料铺砌平整,检查每个箱笼填充石料高度一致,方可封盖绑扎。
五、质量安全保证措施
1、检查项目
①笼体材质质量:符合设计要求,材质坚韧,铅丝不得有锈迹,合成材料的耐久性符合要求。

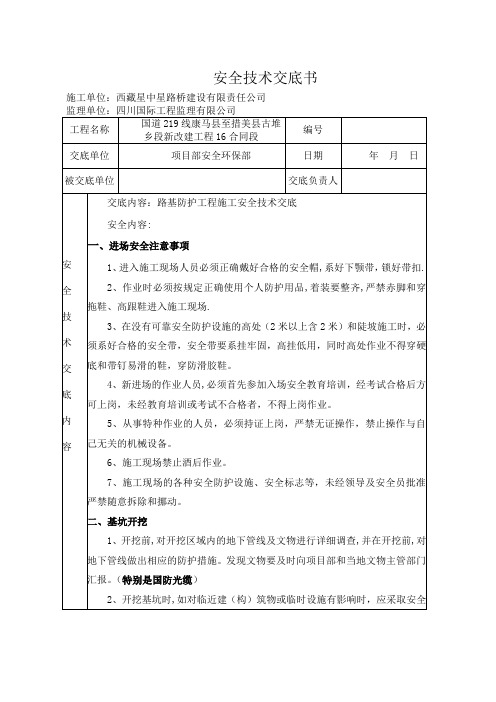

工程施工质量技术交底
编号:TYS—34
施工单位
xx工程有限公司
工程名称
xx公路改建工程K3+600~K9+603.963
分部(分项)工程名称
路基防护工程
交底部位
铅丝石笼
日期
年月日
交
底
内
容
本项目原有公路路面宽度4.5到5.5米,现升级为三级公路,需要对路基加宽至7.5米,保证路面宽度6.5米,所以需要对现有道路的左侧进行加宽处理,需对横陡坡、河道边破做防护。
4、装铅丝笼卵石的堆放距槽边不小于1.5米。
5、铅丝石笼卵石装填施工时,两人一组、一人码砌一人搬运石块,严禁向笼体内抛掷石块,1m高的笼体为施工入方便,笼子上口应设置脚手板每侧两块,笼体装填完成随时移动。
6、文明措施
(1)落地场严禁抛掷石子、白灰。
②石料质量:质地坚硬,不易风化;抗水性、抗冻性均应符合设计要求。
③笼体质量:牢固结实,石料的最小边尺寸不得小于笼体的孔眼尺寸。
④笼体护体:饱满紧密,不得有掉笼、散笼、架空现象,笼体接缝应错开,笼之间的联系应牢固。
(2)检测项目
①笼体的孔眼尺寸允许偏差20mm。
②笼体的厚度允许偏差+100mm、-0mm。
