铅丝石笼施工规范

合集下载

铅丝石笼施工方案

铅丝石笼施工方案

铅丝石笼施工方案一、工程概况本工程旨在通过铅丝石笼的应用,实现对某河道的边坡防护与稳定。

工程总长度约为2公里,边坡斜度为1:1.5,设计要求石笼需适应河床地形变化,同时保证足够的抗冲刷能力。

二、材料选择1. 铅丝:采用高防腐性能的镀锌钢丝,直径根据工程需求选择,一般为2.0-4.0mm。

2. 石料:选择质地坚硬、耐磨损的鹅卵石或块石,粒径以100-300mm为宜,以保证良好的透水性能和结构稳定性。

三、施工流程1. 基础处理:清理施工区域的杂草、垃圾,整平地面,确保基础坚实平整。

2. 石笼制作:按照设计尺寸,将铅丝编织成网状结构,形成石笼框架。

3. 装填石料:将选好的石料均匀装入石笼中,注意不要过度填充,以免影响石笼的柔韧性。

4. 石笼定位:将装填好的石笼按照设计图纸要求放置在指定位置,用铅丝固定连接。

5. 石笼堆砌:逐层堆砌石笼,每层之间用铅丝牢固绑扎,确保整体稳定性。

6. 面层处理:最外层石笼表面应进行适当处理,以防止石料脱落和风化。

四、质量控制1. 材料检验:所有材料到场后应进行质量检验,不合格材料不得使用。

2. 施工监督:施工过程中应有专人负责监督,确保每一步符合设计要求。

3. 完工检查:工程完工后进行全面检查,包括石笼的稳定性、连接牢固性等。

五、安全措施1. 施工现场应设置明显的安全警示标志。

2. 施工人员必须佩戴安全帽、安全鞋等防护装备。

3. 施工机械操作应由专业人员负责,非操作人员不得擅自操作。

六、环境保护1. 施工过程中应注意保护周边环境,减少噪音和扬尘。

2. 废弃物料应分类收集,合理处置,不得随意丢弃。

七、后期维护1. 定期检查石笼的稳定性和完整性。

2. 发现问题应及时修补,防止小问题演变成大问题。

铅丝石笼施工方案

铅丝石笼施工方案

铅丝石笼施工方案铅丝石笼是一种常用的护坡、防洪、护岸和河道修复等工程施工方案。

下面是一份700字的铅丝石笼施工方案:一、施工前准备工作:1. 制定施工方案并编制施工图纸,根据设计要求和现场实际情况确定施工工艺和施工参数。

2. 租赁或购买所需设备和器材,包括堆车、吊车、钢筋剪、焊接机等。

3. 选购石料并进行分类和堆放,按照设计要求保证石料的质量和数量。

4. 将现场清理干净,清除杂物和不利于施工的障碍物,确保施工的顺利进行。

二、施工组织与流程:1. 组织施工人员进行安全教育和操作培训,确保施工过程安全可靠。

2. 根据施工图纸的要求进行地质勘测,确定石笼的放置位置和数量。

3. 铺设一层底网,选用合适尺寸的铅丝网覆盖施工面,并用铅丝焊接固定。

4. 将石料按照设计要求装入石笼,注意控制石料的大小、分布和填充密度。

5. 将石笼依次平铺并连接,采用绳索或钢丝紧固固定,确保石笼之间的连接牢固。

6. 完成石笼的铺设后,进行堆课和压实工作,确保石笼的稳定性和抗冲击能力。

7. 清理施工现场,清除施工材料和设备,保持环境卫生。

三、施工质量控制:1. 施工过程中,要对石笼的铺设密度、连接牢固性、石料质量等进行检查和控制。

2. 进行质量验收,通过检查石笼的平整度、内外壁的平直度、焊接点的牢固程度等。

3. 运用无损检测技术对施工后的石笼进行检测,确保其承载能力和稳定性满足设计要求。

4. 做好记录和整理施工过程中的相关资料,包括施工记录、验收报告和技术规范。

四、施工安全措施:1. 平时要做好安全教育培训工作,增强施工人员的安全意识和操作技能。

2. 严格遵守施工安全规章制度,尤其是对高处作业和机械设备操作要有专人负责和指导。

3. 选用合格的石料和铅丝网,确保施工材料质量符合相关标准和技术规范。

4. 配备必要的防护设施和安全器材,如安全帽、防护服、护目镜等,确保施工人员的人身安全。

通过以上施工方案的实施,可以保证铅丝石笼施工的顺利进行,并达到设计要求和质量标准。

铅丝石笼规范

铅丝石笼规范

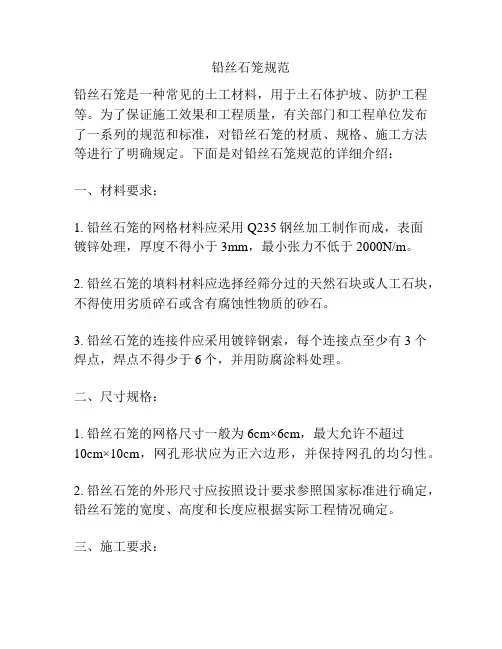

铅丝石笼规范铅丝石笼是一种常见的土工材料,用于土石体护坡、防护工程等。

为了保证施工效果和工程质量,有关部门和工程单位发布了一系列的规范和标准,对铅丝石笼的材质、规格、施工方法等进行了明确规定。

下面是对铅丝石笼规范的详细介绍:一、材料要求:1. 铅丝石笼的网格材料应采用Q235钢丝加工制作而成,表面镀锌处理,厚度不得小于3mm,最小张力不低于2000N/m。

2. 铅丝石笼的填料材料应选择经筛分过的天然石块或人工石块,不得使用劣质碎石或含有腐蚀性物质的砂石。

3. 铅丝石笼的连接件应采用镀锌钢索,每个连接点至少有3个焊点,焊点不得少于6个,并用防腐涂料处理。

二、尺寸规格:1. 铅丝石笼的网格尺寸一般为6cm×6cm,最大允许不超过10cm×10cm,网孔形状应为正六边形,并保持网孔的均匀性。

2. 铅丝石笼的外形尺寸应按照设计要求参照国家标准进行确定,铅丝石笼的宽度、高度和长度应根据实际工程情况确定。

三、施工要求:1. 铅丝石笼的制造应采用机械加工方式,保证网格的平整度和牢固度。

焊接点的位置应在网格的内部,避免外露。

2. 铅丝石笼的填充应均匀,填充石块应紧密,不得有空隙。

填充石块应先选用较大的石块填充,然后逐渐往中间填入较小的石块。

填充过程中要保证笼体的形状不变,不得变形。

3. 铅丝石笼的连接件的安装应按照设计图纸的要求进行,连接件的长度应适应铅丝石笼的网格大小,保证连接点的牢固度和可靠性。

4. 铅丝石笼的安装应先铺设基础接触层,再按照设计要求进行安装固定,每层之间应有标志线进行对齐,保证整个工程的一致性。

5. 铅丝石笼的表面应进行防腐处理,常用的方法有镀锌、喷涂防腐漆等。

铅丝石笼的连接点和焊接点处应进行特殊防腐处理,确保铅丝石笼的使用寿命。

以上是对铅丝石笼规范的详细介绍,明确了铅丝石笼的材料要求、尺寸规格以及施工方法等,为铅丝石笼的设计和施工提供了科学依据。

施工单位在进行铅丝石笼工程时应遵循这些规范要求,确保工程的质量和安全性。

铅丝石笼施工方法

铅丝石笼施工方法

10.4 铅丝(格栅)石笼10.4.2 材料(1) 铅丝本款所列铅丝石笼为高镀锌铅丝石笼。

所用铅丝优选高镀锌铅丝,笼体要求韧性强、坚固耐久。

使用年限20年以上。

按铅丝笼不同部位,采用三种规格铅丝。

边框铅丝外径为φ4.0mm,网线铅丝外径为φ3.2mm,水平拉力线、捆结线外径为φ2.2mm。

镀锌量大于300g/m2。

抗拉强度不小于40kgf/mm2。

铅丝笼网目尺寸70×90mm。

(2) 格栅格栅采用聚丙烯材料制成,并加碳黑稳定处理,碳黑含量不小于2.0%,具有100%抗化学降解及抗紫外线和风化的影响,同时抗施工损伤的影响应高于90%。

格栅纵横向肋条间距均为39mm,(3) 填料制作石笼的石料宜采用新鲜的未风化或微风化的石料,其立方体单轴饱和抗压强度不宜小于30MPa,软化系数不小于0.75。

宜选用天然卵石或块石,单块粒径为150~300mm。

10.4.4 石笼工艺要求10.4.4.1 铅丝石笼本工程采用箱形铅丝笼,单笼长为1m。

铅丝笼整组材料于施工现场组合,用φ2.2mm高镀锌铅丝单根缠绕成双股,由顶部角端扎紧两条主边框铅丝,再向下每隔20cm捆结一次,直至底部角端,相邻铅丝笼联接及与面网全边连接,连接方式相同。

上下层石笼应错缝码放。

10.4.4.2 格栅石笼(1) 定位:按设计要求用格栅剪切器将土工格栅裁剪成相应尺寸,铺设于指定位置,用U型钉定位牢固。

石笼上、下层错缝对中码放。

(2) 连接:用裁剪出的格栅横肋及立肋连接于底格栅上,做成格栅石笼。

连接时应采用错格绑扎方法,沿着两片格栅连接处水平缠绕整片格栅的长度,再在垂直的肋条处进行捆绑,并按照此方法延续至末端连接处。

且每个节点均应绑成死扣。

在两片格栅搭接时应留50mm,并至少搭接一个方格重叠搭接,并用连接绳进行“之”型错格绑扎。

相邻的格栅用连接绳缠绕连接所用接触边并绑扎牢固。

(3) 填料:装填石料时,避免从高处倾倒石料,保证石笼形状不受破坏,在靠近外表面的方向先用人工将石料有序紧密垒在格栅面后至顶部,后填入中部石料。

铅丝石笼护脚施工方案

铅丝石笼护脚施工方案

铅丝石笼护脚施工方案1.引言铅丝石笼护脚是一种常见的地质工程护坡和护岸的方式之一。

它采用铅丝石笼作为结构单元,填充填料后组装而成,能够有效地防止坡体和岸坡被水流冲刷侵蚀。

本文将详细介绍铅丝石笼护脚的施工方案。

2.施工准备在进行铅丝石笼护脚施工之前,需要进行一系列的施工准备工作。

2.1.材料和设备准备•铅丝石笼:根据设计要求准备相应规格和数量的铅丝石笼。

•填料:根据设计要求准备相应类型和数量的填料,常用的填料有石子、碎石等。

•工具:铲子、锤子、级尺、量具等常用施工工具。

•搅拌机:如果需要将填料进行搅拌,需要准备搅拌机设备。

2.2.施工人员组织和安全措施•组织施工人员:根据工程规模和施工进度,合理组织施工人员,确保施工工作有序进行。

•安全措施:施工过程中要注意安全,必要时设置警示标志,做好防护措施,确保人员和设备的安全。

3.施工步骤铅丝石笼护脚的施工主要包括基础处理、铅丝石笼组装和填充等步骤。

3.1.基础处理在进行铅丝石笼护脚施工之前,需要先对基础进行适当的处理,以确保施工的稳定性和持久性。

•清理基础:清理基础表面的杂物、泥土等,使其干净整齐。

•基础处理:根据设计要求,进行加固处理,如填充加固土、加设钢筋等。

3.2.铅丝石笼组装在基础处理完毕后,可以进行铅丝石笼的组装工作。

•研究现场平面和立面图:根据设计要求,研究现场的平面和立面图,确定铅丝石笼的布置和位置。

•铅丝石笼组装:按照铅丝石笼的尺寸和规格,将铅丝石笼进行组装,预留合适的孔洞位置。

3.3.填充铅丝石笼组装完毕后,需要进行填充工作。

•填充前处理:根据设计要求,在填充前对铅丝石笼进行适当的处理,如固定定位、加设隔离层等。

•填充填料:将准备好的填料倒入铅丝石笼中,注意填充的均匀性和密实度,确保填料填满整个铅丝石笼。

•压实填料:使用锤子或压路机等设备对填充的填料进行压实,确保填料的密实性和稳定性。

4.施工注意事项在进行铅丝石笼护脚施工过程中,需要注意以下事项:•施工质量:施工过程中要严格按照设计要求进行施工,保证施工质量的稳定性和可靠性。

铅丝石笼施工

铅丝石笼施工

五、铅丝石笼施工1、材料要求(1)石笼技术要求笼体边框铅丝外径直径、抗拉强度、铅丝笼网目尺寸应符合设计要求;铅丝石笼按照要求进场后进行复试、合格,才能使用。

成型网箱误差、网孔规格应符合要求。

采用单体连接而成,单体与单体用连接材料(扎丝)连接起来,形成一个整体结构,箱内填充块石的网箱结构。

网面不得有破洞、断丝和锈蚀,锌层无露底。

(2)石材技术要求块石的规格要求、单块粒径应符合要求,要求石质坚硬,抗冲性强,耐腐蚀,抗风化的新鲜岩石,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质,严禁使用风化石、垃圾石。

2、铅丝石笼施工(1)铅丝石笼组装铅丝石笼由铅丝笼和石料组成,规格为应按设计及图纸要求施工。

本工程采用箱形铅丝笼,铅丝笼材料施工现场组合,用高镀锌铅丝单根缠绕成双股,由顶部角端扎紧两条主边框铅丝,再向下每隔200mm困结一次,直至底部角端。

(2)铅丝石笼定位组装连接人工将组装好的铅丝石笼运到施工作业面,按照每一排铅丝石笼的位置线将铅丝石笼依次就位,排与排间铅丝笼应相互错开1/2笼体。

相邻铅丝石笼的边框用高镀锌铅丝单根缠绕成双股、从角端开始每200mm 依次连接,面网纵横方向每200mm全部连接,连接方式相同。

间隔网与网身应呈90º相交,经绑扎形成长方形或正方形网箱;绑扎用的钢丝必须与网线同材质;每道绑扎必须是双股线并绞紧。

(3)网箱组或网箱的各种网片交接处绑扎同时必须符合以下要求:间隔网与网身的四处交角各绑扎一道;间隔网与网身交接处,每间隔20cm 绑扎一道;相邻网箱组的上下框线或折线,必须每隔20cm绑扎一道;相邻网箱组的网片结合面每平米绑扎不少于2处;在绑扎相邻边框线下角一道时,如下方有网箱组,必须将下方网箱一并绑扎,以求连成一体。

3、石料填充施工基槽验收合格、格宾验收合格后,即可安放格宾网入槽。

入槽时,格宾网箱必须按桩示线位依次安放到位,按要求联成网箱组后即可填充石料。

(1)石料由装载机运至施工作业面。

铅丝石笼工程细则

铅丝石笼工程细则

铅丝笼石工程监理实施细则1.1适应范围:本细则适用于该工程施工图所示的铅丝笼石工程的监理工作.1.2编制依据:1.2.1承包合同及委托监理合同:1.2.2设计文件及施工图纸:1.2.3国家及行业标准、规程和规范:1.《堤防工程施工规范》SL260-98:2.《水利水电工程施工测量规范》SL53-93:3.《碾压式土石坝施工技术规范》SDL213-83:4.《土工试验规程》SD128-87:5.《水利水电基本建设单元工程质量等级评定标准》SDL249-88:6.《提放工程施工质量评定与验收规程》SL239-1999:7.《水利水电工程施工质量评定规程》SL176-96:8.《水利水电建设工程验收规程》SL239-1999:二、开工前的监理工作2.1 参与承包人的选择及审核工作.2.2 审核设计图纸,组织四方参加的图纸会审及设计单位的技术交底工作了解设计意途,吃透设计精神.并向承包人进行监理交底工作。

介绍施工监理的内容和程序,以便各方配合,密切合作,共创优质工程.2.3 审批承包人按要求报送的以下文件.1. 施工平面布置图:2. 组织机构的人员配置:3. 职工设备和设施的配置:4. 材料场的选择及布置:5. 铅丝笼石工程的施工程序和方法:6. 材料供应及材料加工的要求:7. 施工进度计划:8. 质量安全的保证措施:2.4 复查并审核承包人在施工区施工前的纵、横断面及平面地形图及原始记录作为原始依据.2.5 审核材料使用前的检验和实验报告.2.5.1 铅丝:要求采用宝鸡东岭铅丝厂生产的铅丝.铅丝进场时要求检验生产合格证、生产厂家检验证明宝书.每20T为一批作实验一组,抽查数量、重量、表面镀锌均匀度合格,无锈蚀斑等:并青阳经质量技术监督局复测。

检验报告单报监理审核,合格后,方可使用。

2.5.2 块石:工地的砌石、抛石、铅丝笼用石等在所用料场取样作块石的物理性实验,必须满足规范和设计要求。

块石进场时应检验,块石大小满足设计要求,不许有风化石、碎末石。

铅丝石笼谷坊施工方法

铅丝石笼谷坊施工方法

1.铅丝石笼谷坊施工1.1定线:根据方案测定的谷坊位置(坝轴线),按沟道实际宽度、深度适当调整谷坊尺寸,在地面划出坝基轮廓线。

1.2清基:将轮廓线以内的浮土、淤泥、草皮、乱石、树根等全部清除。

1.3挖结合槽:沿坝轴线中心,从沟底向两岸沟坡开挖底部结合槽,底部结合槽宽1.0m,深0.3m~0.5m。

根据谷坊位置开挖沟坡结合槽,以谷坊顶与护坡坡面交点为基准向两侧各开挖0.5m,结合槽宽度为相应高度的谷坊主体底宽,开挖沟坡结合槽时应同时开挖下方的底部结合槽,长度同样为0.5m。

1.4铺设无纺布:谷坊底部需铺设无纺布(400g/m2)做为反滤层。

1.5砌石笼:根据沟道宽度、高度适当调整谷坊长度、高度,注意谷坊两侧要各伸入侵蚀沟土体0.5m,谷坊高度不得高于当前沟深(谷坊一般不高于当前沟深的2/3)。

从下向上分层垒砌石笼,垒砌时逐层向内收坡,石笼首尾相接,错缝垒砌,谷坊护坦、护坡垒砌厚度为40cm,谷坊主体为整体形势,按谷坊高度垒砌。

铅丝石笼施工时,先编织好铅丝笼(10#铅丝),筛网孔径12×15cm,放在设计位置上,然后装好石料合笼,笼中石料直径要大于铅丝笼网眼,要求石料最小边长不小于15cm;相邻笼之间采用搭接连接,搭接长度不小于10cm。

同时要求做到“平、稳、紧、满”(石笼顶部砌平,每层铺砌要稳,相邻石料要紧,笼内石料要满),石料上下网片设置对拉铅丝,间距为100×100cm,以保证铅丝网片和笼中块石相对稳定,石笼施筑表面平整美观。

1.6底部90°转弯处的网丝与谷坊最底部网丝需要设置对拉铅丝,间距50cm,以防止受水流冲刷后导致变形,对拉铅丝在铺底层网丝时就应进行预埋设置。

1.7用一定长度的绞合钢丝将盖板与边板、端板的上边缘联接在一起,铅丝笼的接头为搭接连接,搭接长度不小于10cm,并用绑丝进行绑扎,根据网孔大小,绑丝间距取15cm。

1.8石笼护坡:谷坊两侧需做护坡,谷坊上游1.5m~2.0m长,下游和护坦长度相同,需适当对侵蚀沟沟坡进行整形、削坡或清基。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

铅丝石笼施工规范铅丝石笼施工规范篇一:铅丝笼施工方案G248线(原S212线)西昌缸窑至宁南汤家坪段公路改建工程铅丝笼施工方案编制:李英复核:肖南审核:马甫兵四川川交路桥有限责任公公司G248线西昌至宁南改建工程D标段经理部二〇一五年三月一日1 工程概况................................................................................................... ...... - 1 -2 编制依据................................................................................................... ..... - 1 -3 施工部署................................................................................................... ..... - 1 -3.1 施工进度安排...................................................................................... - 2 - 3.2 施工人员组织...................................................................................... - 2 - 3.3 施工前准备.......................................................................................... - 2 - 4 施工方案................................................................................................... ..... - 3 -4.1 铅丝笼施工方案.................................................................................. - 3 - 5 工程质量承诺及保证措施............................................................................ - 6 -5.1 开展全面质量管理.............................................................................. - 6 -5.2 实行工程质量目标责任制.................................................................. - 6 -5.3 健全质量检查机构,加强质量监督检查.......................................... - 6 -5.4 开展标准化作业.................................................................................. - 7 -5.5 积极开展QC小组活动...................................................................... - 7 -5.6 严格技术标准,切实尊重监督.......................................................... - 7 -5.7 建立以项目经理部为主的中心工地设试验室.................................. - 7 - 6 保证施工安全的措施.................................................................................... - 7 -6.1 安全管理目标...................................................................................... - 8 - 6.2 安全管理方针...................................................................................... - 8 - 6.3安全管理组织机构和网络................................................................... - 8 -6.4 安全管理措施...................................................................................... - 8 - 7 环境保护................................................................................................... ..... - 9 -篇二:铅丝石笼施工方案黑龙江省松花江干流治理工程第四十标段合同编号:SGZL/SG-40铅丝石笼施工方案批准:审核:编制:山西省水利建筑工程局黑龙江省松花江干流治理工程第四十标段项目部二〇一五年十一月铅丝石笼施工方案一、工程概况:黑龙江省松花江干流堤防工程第四十标段位于富锦市境内,由3段堤防及1段无堤段堤防相应的护坡、护岸、建筑物、交通工程等。

主要建设内容为:新建铅丝石笼护岸长6.057km;新建砼连锁板护坡长3.766km;新建堤顶砼路面长51.88km。

拆除重建砼连锁板护坡长2.805km;拆除重建防浪墙1.443km;改建万有排水闸站1座、维修排水建筑物两座。

本工程施工工期为2015年9月至2016年12月。

二、编制依据:1)《水利水电工程施工质量评定规程》SL176-2007;2)《水利水电建设工程验收规程》SL223-2008;3)《水电水利工程施工安全防护设施技术规范》DL 5162-2002;4)《水利水电工程施工组织设计规范》SL303-2004;5)《水利水电建筑安全技术规范》SD 267-1988;6)《水电水利工程模板施工规范》DL/T 5110-2000其他有关法律、法规、标准、规范、规程。

工程中涉及但本要求未提及的应按国家有关规范、规程执行。

三、施工应具备的条件1、施工现场场地平整完成,临时道路畅通,经测试后满足施工要求。

2、对进场的所有施工人员进行了三级安全教育。

3、块石、铅丝石笼等施工原材料根据材料计划准备充足。

4、施工机具、设备等根据施工组织设计的要求进场,其性能、数量、质量满足施工需要。

四、施工方案1.主要材料(1) 铅丝石笼应符合现行的国家标准,应有产品合格证和产品性能说明书,边框铅丝外径为 4.0mm,网线铅丝外径为3.2mm,水平拉力线、捆结线外径为 2.2mm,镀锌量大于300g/m2,抗拉强度不于40KN/mm。

(2) 铅丝石笼填充石料的技术指标应符合下列规定:1) 采用卵石或块石,尺寸:150mm<D<300mm;(3) 铅丝石笼尺寸:1) 厚度400-500mm,石笼尺寸(长×宽×厚):5000×1000×500、5000×1000×400。

2.铅丝石笼的运输及储存(1) 铅丝石笼应贴有标签,标明该铅丝的制造厂名称、制造号(或组装号)、安装号、类型、尺寸及重量。

并应附有专门的装卸和使用说明书。

(2) 铅丝石笼运输过程中和运抵工地后应妥善保存,并应将其储存在不受损坏和方便取用的地方,尽量减少装卸次数。

3. 坡面铅丝石笼的铺设(1) 铺设面上应清除一切树根、杂草和尖石,保证铺设砂砾石垫层面平整,不允许出现凸出及凹陷的部位。

排除铺设工作范围内的所有积水。

(2) 铅丝石笼铺设前,应完成坡面的清理工作。

坡面清理完成后,应按图纸要求施工。

(3) 铅丝石笼的铺设应根据堤高和材料的受力方向、施工过程中的度汛要求以及尽量减少接缝的数量等因素确定,并应符合施工图纸的要求。

铅丝石笼的铺设应与周边填筑同步。

(4) 任何时侯铺放设备均不得直接在铅丝石笼上行驶或作业,应保证其铺设时不损坏材料。

(5) 对施工过程中遭受损坏的铅丝石笼,应及时进行修理,在修理铅丝石笼前,应将保护层破坏部位下不符合要求的料物清除干净,补充填入合格料物,并予整平。

对受损的铅丝石笼,应在破损部位外铺一层合格的铅丝石笼,其各边长度应至少大于破损部位1m以上,并将两者进行拼接处理。

4.冰上铅丝石笼的铺设(1)在沉排施工前,经施工技术人员钻孔实际测量冰层厚度,冰层厚度达到一定厚度方可进行石笼沉排施工,对于冰层厚度没有达到要求的,为了确保工程正常进行以及人员设备安全,采取浇水增加冰厚的措施。

(2)在冰面上开凿冰孔,使砌筑后的石笼整体沉入江中,也可待春季自然沉排,沉排时设专人进行现场观测,避免发生翻排事故。

5. 连接及填料(1) 按设计要求用钳子将铅丝石笼裁剪成相应尺寸,并铺设于指定位置。

(2) 用铅丝将裁剪出的石笼横肋及立肋连接于底层石笼上。

连接时应采用错格绑扎方法,且每个节点均应绑成死扣。

(3) 在两片石笼搭接时应留10cm重叠搭接,并用连接铅丝进行“之”型错格绑扎。

(4) 用连接铅丝连接的缝隙应尽可能放置于隐蔽部位,以防止人为破坏。

(5) 装填石料时,用人工填筑石料,以保证石笼形状不受破坏。

在填料时,为保证石笼的表面的平整度,在靠近外表面的方向先用人工将均匀的卵石有序紧密垒在铅丝面至顶部,后填入大量剩余石料。

(6) 连接方法:在连接时,要沿着两片石笼连接处水平缠绕300mm距离,再在垂直的肋条处进行捆绑,并按照此方法延续至末端连接处。

6.铅丝石笼施工期的质量检查和验收在施工过程中,对材料的施工质量进行以下项目的质量检验和验收:(1) 覆盖前的外观检查在每层铅丝石笼被覆盖前,应目测有无漏接,铺设是否平整。

(2) 拼接缝强度的测试检验每1000m2取一试样做拉伸强度试验,要求接缝处强度不低于母材的80%,且试件断裂不得在接缝处,否则接缝不合格。

(3)铅丝石笼工程质量检查1)铅丝石笼工程填筑前进行测量放样成果的检查和基础面开挖清理质量的检查和验收,按本技术规范相关内容执行。

相关文档
最新文档
