施工升降机计算书.doc
施工升降机计算书
周金宝工程;工程建设地点:;属于结构;地上0层;地下0层;建筑高度:0m;标准层层高:0m ;总建筑面积:0平方米;总工期:0天。
本工程由投资建设,设计,地质勘察,监理,组织施工;由担任项目经理,担任技术负责人。
本计算书主要依据本工程施工图、施工升降机说明书、《施工升降机》(GB/T
10054-2005),《施工升降机安全规则》(GB10055-1996),《建筑地基基础设计规范》(GB50007-2002),《混凝土结构设计规范》(GB 50010-2002)等编制。
一、参数信息
1.施工升降机基本参数
施工升降机型号:SCD200/200J; 吊笼形式:双吊笼;
架设总高度:60m; 标准节长度:1.508m;
底笼长:3.5m; 底笼宽:2.7m;
标准节重:167kg; 对重重量:1300kg;
单个吊笼重: 1460kg; 吊笼载重:2000kg;
外笼重:1480kg; 其他配件总重量:200kg;
2.楼板参数
基础混凝土强度等级:C35; 楼板长:6m;
楼板宽:6m; 楼板厚:200mm;
梁宽:0.3m; 梁高:0.75m;
板中底部短向配筋:Ф12@200;
板边上部长向配筋:Ф12@200;
板中底部长向配筋:Ф12@200;
板边上部短向配筋:Ф12@200;
钢材型号:HRB335; 梁截面底部纵筋:6Ф20;
梁截面底部纵筋:4Ф18;
钢材型号:HRB335;
梁中箍筋配置:Ф10@150;
钢材型号:HRB235;
箍筋肢数:2;
3.荷载参数:
施工荷载:2.5kN/m2;
4.钢管参数:
钢管类型:Ф48×3.0; 钢管横距: 700mm;
钢管纵距: 700mm; 钢管步距: 1200mm;
模板支架立杆伸出顶层横向水平杆中心线至模板支撑点的长度:0.1 m;
二、基础承载计算:
1、设备基本参数
施工升降机型号:SCD200/200J, 架设高度:60m,
标准节高度:1.508m, 外笼重:1480kg,
吊笼重:1460kg×2=2920kg, 对重重量:1300kg×2=2600kg,
吊笼载重量:2000kg×2=4000kg,
导轨架重(共需40节标准节,标准节重167kg):167kg×40=6680kg,
其他配件总重量:200kg,
2、荷载计算
Pk=(2920.00+1480.00+2600.00+4000.00+6680.00+200.00)×10/1000=178.80kN
考虑动载、自重误差及风载对基础的影响,取系数n=2.1
P=2.1×178.80=375.48kN
三、地下室顶板结构验算 验算时不考虑地下室顶板下的钢管的支承作用,施工升降机的全部荷载由混凝土板来承担。
根据板的边界条件不同,选择最不利的板进行验算
楼板长宽比:Lx/Ly=6/6=1
1、荷载计算
P=375.48kN
q=375.48/(3.5+2.7)=39.733kN/m2
2、混凝土顶板结构验算
依据《建筑施工手册》(第四版):
Mxmax=0.0234×39.733×62=33.471kN·m
Mymax=0.0234×39.733×62=33.471kN·m
M0x=-0.0677×39.733×62=-96.838kN·m
M0y=-0.0677×39.733×62=-96.838kN·m
混凝土的泊桑比为μ=1/6,修正后求出配筋。
板中底部长向配筋:
Mx=Mxmax+μMymax=33.471+1/6×33.471=39.05kN·m
αs=|M|/(a1fcbh02)=39.05×106/(1.00×16.70×6.00×103×175.002)=0.013;
ξ=1-(1-αs)1/2=1-(1-2×0.013)0.5=0.013;
γs=1-ξ/2=1-0.013/2=0.994;
As=|M|/(γsfyh0)=39.05×106/(0.994×300.00×175.00)=748.60mm2。
实际配筋:3506.017 mm2 > 748.602 mm2,满足要求!
板中底部短向配筋:
My=Mymax+μMxmax=33.471+1/6×33.471=39.05kN·m
αs=|M|/(a1fcbh02)=39.05×106/(1.00×16.70×6.00×103×175.002)=0.013;
ξ=1-(1-αs)1/2=1-(1-2×0.013)0.5=0.013;
γs=1-ξ/2=1-0.013/2=0.994;
As=|M|/(γsfyh0)=39.05×106/(0.994×300.00×175.00)=748.60mm2。 实际配筋:3506.017 mm2 > 748.602 mm2,满足要求!
板边上部长向配筋:
M0x=M0xmax+μM0ymax=-96.838+1/6×-96.838=-112.978kN·m
αs=|M|/(a1fcbh02)=112.98×106/(1.00×16.70×6.00×103×175.002)=0.037;
ξ=1-(1-αs)1/2=1-(1-2×0.037)0.5=0.038;
γs=1-ξ/2=1-0.038/2=0.981;
As=|M|/(γsfyh0)=112.98×106/(0.981×300.00×175.00)=2193.10mm2。
实际配筋:3506.017 mm2 > 2193.101 mm2,满足要求!
板边上部短向配筋:
M0y=M0ymax+μM0xmax=-96.838+1/6×-96.838=-112.978kN·m
αs=|M|/(a1fcbh02)=112.98×106/(1.00×16.70×6.00×103×175.002)=0.037;
ξ=1-(1-αs)1/2=1-(1-2×0.037)0.5=0.038;
γs=1-ξ/2=1-0.038/2=0.981;
As=|M|/(γsfyh0)=112.98×106/(0.981×300.00×175.00)=2193.10mm2。
实际配筋:3506.017 mm2 > 2193.101 mm2,满足要求!
板中配筋满足要求
挠度计算:
混凝土C35; E=3.15×104N/mm2;板厚h=200mm;泊桑比μ=1/6=0.1667
板刚度:Bc=Eh3/(12(1-μ2))=3.15×104×2003/12×(1-(1/6)2)=2.16×1010
q=39.733kN/m2=0.04N/mm2
L=6000mm
板最大挠度:fmax=ωmaxql4/Bc=0.00215×0.04×60004/2.16×1010=5.126mm
fmax/L=5.126/6000=1/1170.595<1/250
板配筋和挠度变形完全满足支承施工升降机荷重要求。
3、混凝土梁结构验算
由于施工升降机自重主要通过中央立柱传递给大梁,所以可以看作一个集中荷载。 楼板自重传来荷载 0.2×6×25=30kN/m
梁自重 0.75×0.3×25=5.625kN/m
静载 30+5.625=35.625kN/m
活载 2.5×6=15kN/m
q=35.625×1.2+15×1.4=63.75kN/m
p=375.48×1.2/2=225.288kN
M=ql2/12+pl/4=63.75×62/12+225.288×6/4=529.182kN·m
梁截面积:b×h=0.3×0.75=0.225m2
h0=h-25=750-25=725mm
αs=|M|/(a1fcbh02)=529.18×106/(1.00×16.70×0.30×103×725.002)=0.201;
ξ=1-(1-αs)1/2=1-(1-2×0.201)0.5=0.227;
γs=1-ξ/2=1-0.227/2=0.887;
As=|M|/(γsfyh0)=529.18×106/(0.887×300.00×725.00)=2743.96mm2。
实际配筋:2902.832 mm2 > 2743.956 mm2,满足要求!
梁所受最大剪力:Q=p/2+ql/2=225.288/2+63.75×6/2=303.894kN
Asv1=((Q-0.7ftbh0)/(1.25fyvh0))×s/n=((303.894×103-0.7×1.57×300×725)/(1.25×210×725))×150/2=25.561mm2;
As1=(l/s+1)×Asv1×n=(6000/150+1)×25.561×2=2096.017mm2
配箍率:
Psvmin=0.24×ft/fyv=0.24×1.57/210=0.179%
As2=Psvmin×b×l=0.179%×300×6000=3229.714mm2
实配As=6440.265mm2 > 3229.714mm2 ;
梁配筋满足要求!
4、梁板下钢管结构验算:
设梁板下Ф48×3.0mm钢管@700mm×700mm(支模未拆除)支承上部施工升降机荷重,混凝土结构自重由结构自身承担,则:
施工升降机 1.2×39.733=47.68kN/m2 活载 1.4×2.5=3.5kN/m2
47.68+3.5=51.18kN/m2
51.18×0.7×0.7=25.078kN
钢管支模架步高1.2m
h/la=1200/700=1.714
h/lb=1200/700=1.714
经查表,μ的取值为:1.426
计算长度:L01=k×μ×h=1.155×1.426×1.2=1.976m
L02=h+2a=1.2+2×0.1=1.4m
取:L0=1.976m
λ=L0/i=1976.436/15.9=124
由此得:φ=0.428
[N]=φ×A×f=0.428×424.115mm2×210N/mm2=38.119kN ≥25.078kN
梁板下的钢管结构满足要求
经过计算在此板面上安置施工电梯,满足要求。
施工电梯基础计算书
安全设施计算软件(2015) PKPM软件出品
施工电梯基础计算书
依据规范:
《建筑地基基础设计规范》GB50007-2011
《建筑结构荷载规范》GB50009-2012
《钢结构设计规范》GB50017-2003
《建筑施工升降机安装、使用、拆卸安全技术规程》JGJ215-2010
《施工升降机》GB/T 10054-2005
《混凝土结构设计规范》GB50010-2010
一、 参数信息
施工电梯下混凝土顶板示意图
施工电梯选择型号为SC200/200,轿厢类型为双轿厢。
施工电梯安置位置为混凝土板。
电梯总高度105.00m,标准节长度为1.50m。
标准节重量为1.40kN,单轿厢自重为16.00kN。
外笼重量为14.80kN,对重重量为10.00kN,其他配重为2.00kN。
施工电梯轿厢载重为20.00kN,施工荷载为1.00kN.
电梯导轨架长为0.65m,宽为0.5m。
电梯底笼长为3.00m,宽为1.30m。 安全设施计算软件(2015) PKPM软件出品
施工电梯动力系数为2.00。
施工电梯基础下楼板长度为5.00m,宽度为4.00m,厚度为0.30m。
楼板混凝土强度等级为C35。
箍筋肢数为2。
二、 施工电梯基础荷载计算
导轨架重为 G0=1.40×Int(105.00/1.50)=98.00kN。
施工电梯自重标准值为
Gk=16.00×2.00+14.80+10.00×2.00+2.00+98.00+20.00×2.00=206.80kN。
施工电梯自重设计值为
G=1.2×(16.00×2.00+14.80+10.00×2.00+2.00+98.00)+1.4×20.00×2.00=256.16kN。
所以,G=2.00×256.16=512.32kN
三、 施工电梯基础的地下室顶板结构验算
施工升降机的全部荷载由混凝土顶板承担,根据板的边界条件,选择最不利的板进行验算。
人货梯施工方案.doc
人货梯施工方案
.目 录
一、工程概况
二、安装要求
三、安全措施
四、现场安全使用管理体系及使用规定附件:
1、施工升降机平面布置图
2、施工升降机附墙标高布置图
3、施工升降机的有关计算书施工升降机施工方案
一、工程概况银河湾工程为浙江三门核电有限公司在宁波东郊鄞州大道北侧投资建设研发中心及生活基地,位于明州医院西南方。
本工程为一期工程,占地面积54306m2,地上总建筑面积87346m2,其中涉及18层建筑物5幢、11层建筑物4幢、1幢3层幼儿园及部分沿街商铺。
银河湾项目一期Ⅰ标段由18层建筑物1幢(3#楼)、11层建筑物4幢(1#楼、2#楼、5#楼、6#楼)、1幢3层幼儿园及部分沿街商铺组成,18层建筑物总高约59.9米,11层建筑物总高约39.6米。
因施工需要,1#、2#、3#楼各安装一台施工升降机,型号为嘉建 SCD200/200AJ,具体位置见后附图。
编制依据:
《建筑施工安全检查标准施工》JGJ59- 一、工程概况
二、安装要求
三、安全措施
四、现场安全使用管理体系及使用规定附件:
1、施工升降机平面布置图
2、施工升降机附墙标高布置图
3、施工升降机的有关计算书施工升降机施工方案
一、工程概况银河湾工程为浙江三门核电有限公司在宁波东郊鄞州大道北侧投资建设研发中心及生活基地,位于明州医院西南方。
本工程为一期工程,占地面积54306m2,地上总建筑面积87346m2,其中涉及18层建筑物5幢、11层建筑物4幢、1幢3层幼儿园及部分沿街商铺。
银河湾项目一期Ⅰ标段由18层建筑物1幢(3#楼)、11层建筑物4幢(1#楼、2#楼、5#楼、6#楼)、1幢3层幼儿园及部分沿街商铺组成,18层建筑物总高约59.9米,11层建筑物总高约39.6米。
施工升降机接料平台施工方案..doc资料
施工升降机接料平台施工方案
一、工程概况
工程名称:运城市数字传媒中心主楼
工程地址:运城市盐湖区红旗东路
建设单位:运城市广播电视台
勘察单位:山西省第八地质工程勘察院
设计单位:运城市建筑设计研究院
质量监督:运城市建设工程质量安全监督站
监理单位:运城市金苑工程监理有限公司
承建单位:山西通化建筑安装有限公司
工程概况:本工程为运城市广播电视台运城市数字传媒中心项目,位于运城市盐湖大道南,周西路以西。工程总建筑面积40035.92平方米,其中地下室6588.85平方米,地上33447.07平方米。
主楼地下一层,地上21层;消防总建筑高度85.95米,地下室、一、二层层高4.5米,三层层高5.4米,四层至二十层层高3.9米,二十一层层高4.8米。消防总建筑高度89.95米。
裙楼地下一层,地上3层,高度为14.85米
本工程结构类型:主楼为框剪结构,裙楼为框架结构。建筑抗震设防类别为丙类,建筑结构的安全等级为二级,抗震设防烈度为7度,建筑物耐火等级地上为一级地下为一级,屋面防水等级一级,结构设计合理使用年限为50年。
考虑本工程进度安排、施工需要及现场实际情况,在主楼东侧安设一台施工升降机,安设高度95m,安装位置及接料平台脚手架搭设详附图。施工电梯基础施工及安装详见施工电梯安、拆施工方案。施工升降机接料平台采用钢管扣件脚手架搭设,底层至四层顶采用落地式,搭设高度18.8m,五层楼面至屋面层采用型钢悬挑式,搭设高度为77m,做法同悬挑外架。接料平台脚手架搭设一定要加大剪刀撑和连墙件的密度,脚手架搭设要连成一个整体,以确保其稳定性。
二、编制依据
扣件式钢管落地脚手架的计算依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)、《建筑地基基础设计规范》(GB
50007)、《建筑结构荷载规范》(GB 50009)、《钢结构设计规范》(GB50017)、《建筑施工脚手架实用手册》等编制。
(完整)施工电梯地库顶板下支撑系统计算说明

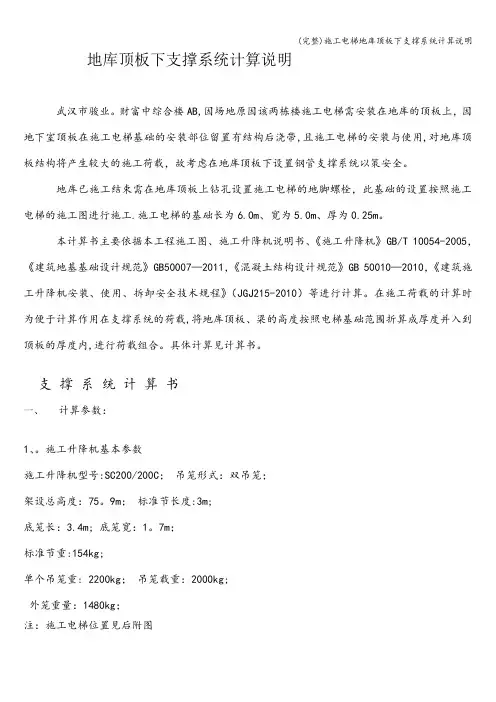

(完整)施工电梯地库顶板下支撑系统计算说明
地库顶板下支撑系统计算说明
武汉市骏业。财富中综合楼AB,因场地原因该两栋楼施工电梯需安装在地库的顶板上,因地下室顶板在施工电梯基础的安装部位留置有结构后浇带,且施工电梯的安装与使用,对地库顶板结构将产生较大的施工荷载,故考虑在地库顶板下设置钢管支撑系统以策安全。
地库已施工结束需在地库顶板上钻孔设置施工电梯的地脚螺栓,此基础的设置按照施工电梯的施工图进行施工.施工电梯的基础长为6.0m、宽为5.0m、厚为0.25m。
本计算书主要依据本工程施工图、施工升降机说明书、《施工升降机》GB/T 10054-2005,《建筑地基基础设计规范》GB50007—2011,《混凝土结构设计规范》GB 50010—2010,《建筑施工升降机安装、使用、拆卸安全技术规程》(JGJ215-2010)等进行计算。在施工荷载的计算时为便于计算作用在支撑系统的荷载,将地库顶板、梁的高度按照电梯基础范围折算成厚度并入到顶板的厚度内,进行荷载组合。具体计算见计算书。
支 撑 系 统 计 算 书
一、 计算参数:
1、。施工升降机基本参数
施工升降机型号:SC200/200C; 吊笼形式:双吊笼;
架设总高度:75。9m; 标准节长度:3m;
底笼长:3.4m; 底笼宽:1。7m;
标准节重:154kg;
单个吊笼重: 2200kg; 吊笼载重:2000kg;
外笼重量:1480kg;
注:施工电梯位置见后附图
(完整)施工电梯地库顶板下支撑系统计算说明
(完整)施工电梯地库顶板下支撑系统计算说明
2、基础承载力设计
按安装80m考虑,共需54节标准节,每节重154kg;施工电梯总自重
G=吊笼重+外笼重+导轨架自重+载重量=2×2200+1480+54×154+2×2000=18196kg;
施工电梯基础承受的静荷载P的近似计算:(有关参数见SCD200/200型升降机产品说明书)考虑动载、自重误差及风荷载对基础的影响,取安全系数n=2
施工电梯基础施工方案(含计算书)
第一章 标题一
.0
重庆市合川区北城沙坪路二期拆迁安置还房
4~11#楼项目
施工升降机基础专项施工方案
批准:
审核:
初审:
编制:
深圳中海建筑有限公司 第一章 标题一
.1 重庆市合川区北城沙坪路二期拆迁安置还房项目部
2011年 10月20日第一章 标题一
.A 目 录
一、 编制总体思路 ................................................................................................................... - 1 -
1. 施工升降机定位 ..................................................................................................................... - 1 -
2. 施工升降机型号及品牌选择 .................................................................................................... - 1 -
3. 施工升降机基础结构形式 ....................................................................................................... - 1 -
施工升降机回顶方案
中建八局 工程
目 录
1。工程概况1
1.1工程概况1
1。2施工电梯概况2
2.编制依据3
3。基础设计及要求3
3.1设备概述3
3。2基础设计4
3。3基础的确定4
3.4基础的验收要求5
4。 安装锚固方案5
4。1前期准备5
4.2施工升降机的安装6
4。3技术要求7
5.施工升降机基础回顶措施7
6。计算书及相关图纸8
6。1计算书8
6。1施工升降机安装位置121.工程概况
1。1工程概况
序 号 项 目 内 容
1 工程名称
2 工程地址
3 建设单位 中建八局 工程
2
4 设计单位
5 监理公司
6 勘察单位
7 质量监督
8 施工总包
1。2施工电梯概况
本工程15#、16#、17#楼为高层现浇框支剪力墙结构.建筑物抗震设防烈度为7度,本工程±0.000的相对标高相当于绝对标高92。000m;地基与基础工程,采用Φ400GFC复合桩承载,桩长为19m,桩顶为现浇钢筋混凝土筏板基础。
本工程在主体结构施工和二次结构施工插入时,根据现场实际进度情况安装室外施工升降机,设计基础回顶措施。
根据施工现场的场地情况及建筑物的平面位置,垂直运输机械采用SCD200/200施工升降机5台(其中6#楼1台,5#、7#楼各2台).5#、6#、7#楼施工升降机安装高度均为105米,各栋施工电梯安装位置如下:
蜗轮蜗杆升降机设计计算书
蜗轮蜗杆升降机设计计算书
(机械设计手册化学工业出版社第二版(修订)p559表8-232)
阿基米德螺线圆柱蜗杆(ZA型)
蜗杆模数mx 3
蜗杆直径系数q= d1/ mx q= 12
蜗杆分度圆柱上的螺旋线升角γ=arctgZ 1/ q 9°27'44"
传动比i= Z2/ Z1 第一系列i=16 第二系列i=14
蜗杆头数Z1 2
蜗轮齿数Z2=i Z1 32 28
中心距a=0.5 mx(q+ Z2) 66 60
蜗杆轴面齿形角α 20°
径向间隙c=0.2 mx 0.6
蜗杆蜗轮齿顶高ha1= ha2= mx 3
蜗杆蜗轮齿根高hf1= hf2= 1.2mx 3.6
蜗杆分度圆d1 =m x q 36
蜗杆齿顶圆da1 = (q+2) m x 42
蜗杆齿根圆df1=(q-2.4)mx 28.8
蜗杆节圆dw1 = q m x 36
蜗杆螺纹部分长度L≥(11+0.06 Z2)m x 38.76≈40 38.04≈40
蜗轮分度圆d2= m x Z2 96 84
蜗轮节圆dw2= d2 96 84
蜗轮齿顶圆da2= (Z2+2) m x 102 90
蜗轮齿根圆df2= (Z2 -2.4)m x 88.8 76.8
蜗轮最大外圆直径da2max≤da2+2 m x 108 96
蜗轮轮缘宽度b=(0.67~0.75)da1 31.5≈32
蜗轮齿顶园弧半径r a2=0.5 df1+0.2 m x 15
蜗轮齿根园弧半径rf 2=0.5 d a 1+0.2 m x 21.6
蜗杆轴向齿距Px=πm x 9.4248
蜗杆沿分度圆柱上的轴向齿厚S1=0.5πm x 4.7124
蜗杆沿分度圆柱上的法向齿厚Sn1= S1cosγ 4.696
蜗杆分度圆法向弦齿高h n1=m x 3
低速轻载(p602~604)蜗杆45调质处理;蜗轮HT2040(表8-283)
施工升降机基础回顶施工方案
施工升降机基础回顶施工方案
工程概况
本文介绍的是成都市气象监测预警中心工程施工方案。该工程由XXX承建。
参建单位
除了承建单位,该工程还有其他参建单位,包括设计单位、监理单位等。
地理位置
该工程位于成都市某区,具体位置是xx路xx号。
高层结构建筑概况
该工程是一座高层建筑,共有x层,主要用于气象监测和预警。建筑面积为xxxx平方米。在施工过程中,将采用先进的建筑技术和设备,确保工程质量和安全。
安全技术措施
为确保工程施工过程中的安全,必须采取一系列的安全技术措施。首先,在施工前必须对施工现场进行全面的安全检查,发现并消除潜在的安全隐患。其次,必须制定详细的安全施工方案,并在施工现场进行宣讲,确保所有参与施工的人员都了解并遵守安全规定。另外,要加强对现场工人的安全教育,提高他们的安全意识,避免因为疏忽大意而导致事故的发生。
安全、文明施工要求
在工程施工过程中,必须严格遵守安全、文明施工要求。首先,要确保施工现场的秩序和安全,保证施工人员的人身安全。其次,要做好环保工作,防止施工过程中对环境造成污染。另外,要注意施工噪音和振动的控制,避免对周围居民造成影响。
应急预案
在工程施工过程中,必须制定应急预案,以便在事故发生时能够快速、有效地进行处置。应急预案应包括应急组织机构、应急处置流程、应急物资储备等内容。同时,应急预案必须不断完善和更新,以适应不同情况下的应急需要。
事故类型和危害程度分析
在制定应急预案时,必须对可能发生的事故类型和危害程度进行分析,以便制定出相应的应急措施。事故类型包括火灾、爆炸、坍塌等,危害程度则包括人员伤亡、财产损失等。基于对事故类型和危害程度的分析,应急预案应包括不同情况下的应急措施和应急处置流程。
应急处置基本原则
在事故发生时,应急处置必须遵循以下基本原则:第一时间进行应急处置,尽可能减少人员伤亡和财产损失;采取科学合理的处置措施,避免事故扩大化;加强与相关部门的协调配合,形成合力,共同应对事故。同时,应急处置过程中必须注意保护好现场证据,以便事后进行事故调查和责任追究。
施工升降机基础回顶施工方案 2
施工升降机基础回顶施工方案
施工升降机基础回顶施工方案
1.工程概况
1.1 参建设单位
本工程由___承担。
1.2 地理位置
工程位于成都市区内,具体位置为……
1.3 高层结构建筑概况
本工程为成都市气象监测预警中心,建筑高度约为XX米。
2.编制依据
本方案编制依据《建筑施工方案编制规范》(GB -2013)等相关规范要求。
3.工程特点
本工程为高层建筑,施工过程中需要使用升降机进行材料和工人的运输。
4.施工方案
4.1 设备选择
本工程升降机选用XX型号,具体参数如下:
4.2 基础施工
升降机基础采用XX材料,按照设计要求进行施工。
4.3 回顶施工
升降机回顶采用XX方式,具体操作如下:
5.安全措施
为保障施工安全,本工程实行以下安全措施:
5.1 设立安全警示牌
在施工现场周围设置安全警示牌,提醒周边行人和车辆注意安全。
5.2 安装安全网
在升降机周围设置安全网,防止工人和材料从高处坠落。
5.3 安排专人监督
在施工现场设置专人负责安全监督,及时发现和处理安全问题。
6.环保措施
为保护环境,本工程实行以下环保措施:
6.1 控制噪音污染
在施工现场设置噪音控制设备,控制施工噪音对周边环境的影响。
6.2 控制粉尘污染
在施工现场设置粉尘控制设备,控制施工粉尘对周边环境的影响。
7.施工进度安排
7.1 基础施工
预计施工时间为X天,具体进度安排如下:
7.2 升降机安装
预计施工时间为X天,具体进度安排如下:
7.3 回顶施工
预计施工时间为X天,具体进度安排如下:
7.4 安全措施实施
预计施工时间为X天,具体进度安排如下:
7.5 环保措施实施
预计施工时间为X天,具体进度安排如下: 7.6 施工总进度安排
预计施工时间为X天,具体进度安排如下:
7.7 注意事项
在施工过程中,需注意以下事项:
8.质量控制
8.1 施工质量控制
本工程施工过程中,按照相关规范要求进行质量控制。
施工电梯基础施工方案(含计算书) 2
共享知识 分享快乐
页眉内容 重庆市合川区北城沙坪路二期拆迁安置还房
4~11#楼项目
施工升降机基础专项施工方案
批准:
审核:
初审:
编制:
深圳中海建筑有限公司
重庆市合川区北城沙坪路二期拆迁安置还房项目部 共享知识 分享快乐
页眉内容 2011年 10月20日共享知识 分享快乐
页眉内容 目 录
一、 编制总体思路 ............................................................. - 1 -
1. 施工升降机定位 ........................................................... - 1 -
2. 施工升降机型号及品牌选择 ................................................. - 1 -
3. 施工升降机基础结构形式 ................................................... - 1 -
二、 编制依据 ................................................................. - 2 -
三、 工程概况 ................................................................. - 2 -
一). 劳动力需求计划......................................................... - 2 -
二). 施工机械需求计划 ....................................................... - 2 -
