苏通长江公路大桥引桥施工设计

合集下载

MU-101 施工准备

MU-101 施工准备

苏通大桥总长8206米,其中主桥采用2088米的七跨双塔 双索面钢箱梁斜拉桥,为世界第一大跨径斜拉桥;专用航道桥为548米 的钢连续梁桥,属同类桥梁工程世界第二
14
总论
【模块编号】MU-11-01 1.1 桥梁施工技术的发展
乌 巢 河 桥
乌巢河大桥全长241m,主跨为120m的双肋石拱桥,腹拱为9孔 13m,南岸引桥3孔13m,北岸引桥1孔15m。结构轻盈,造型美观, 该桥是目前世界上最大跨径石拱桥记录的保持者。
15
总论
【模块编号】MU-11-01 1.1 桥梁施工技术的发展
长沙湘江一桥
长沙湘江一桥全桥总长 1532m,由主桥、引 桥和支桥组成,全桥 均采用双曲拱桥型。 跨江部分主桥长1156m 主桥墩奠基岩层,采 用沉井及明挖基础。 全桥施工期仅一年, 于1972年建成。
16
总论
【模块编号】MU-11-01 1.1 桥梁施工技术的发展
Modular Unit-101




第一节
桥涵概述
1、按照《公路工程技术标准》规定:
多孔跨径 8m L30m ,单孔标准跨径 5m L0 20m时,称为小桥;
多孔跨径 L<8m ,单孔标准跨径 L0<5m 时,称为涵 洞。 对于圆管涵及箱涵,不论管径或跨径大小,孔数 多少,均称为涵洞。
用于:建造预应力混凝土悬臂梁桥、连续梁桥、斜拉桥、拱桥。
(a)挂篮联结,保持平衡
(b)挂篮分离,压重平衡
52
上部结构施工概述
【模块编号】MU-11-01
钢箱梁桥面拼装施工
53
上部结构施工概述
【模块编号】MU-11-01
挂篮悬臂拼装法

桥梁移动模架施工简介

桥梁移动模架施工简介

墩C
墩D
路桥集团第二公路工程局
27
苏通长江公路大桥D2标移动模架简介汇报材料 苏通长江公路大桥 标移动模架简介汇报材料 765吨
7米
..
1400吨
10根精扎 10根精扎 螺纹钢
路桥集团第二公路工程局
28
苏通长江公路大桥D2标移动模架简介汇报材料 苏通长江公路大桥 标移动模架简介汇报材料
(1)首跨混凝土浇筑完毕后,固定前横向连接,安装后 1)首跨混凝土浇筑完毕后,固定前横向连接,安装后 推进吊架和悬臂段的主吊架,落下主千斤顶,此时移动 模架处于悬挂状态,由六点承受。
14
苏通长江公路大桥D2标移动模架简介汇报材料 苏通长江公路大桥 标移动模架简介汇报材料
主吊架
主千斤顶
主 梁
路桥集团第二公路工程局
精扎螺纹钢
15
苏通长江公路大桥D2标移动模架简介汇报材料 苏通长江公路大桥 标移动模架简介汇报材料
后推进吊架
路桥集团第二公路工程局
16
苏通长江公路大桥D2标移动模架简介汇报材料 苏通长江公路大桥 标移动模架简介汇报材料
路桥集团第二公路工程局
29
苏通长江公路大桥D2标移动模架简介汇报材料 苏通长江公路大桥 标移动模架简介汇报材料
(2)将托架悬挂在主梁底部滑轨上,使用滑轨推进系统 将托架移至下一跨,并安装就位。
主门形吊架
路桥集团第二公路工程局
30
苏通长江公路大桥D2标移动模架简介汇报材料 苏通长江公路大桥 标移动模架简介汇报材料
路桥集团第二公路工程局
5
苏通长江公路大桥D2标移动模架简介汇报材料 苏通长江公路大桥 标移动模架简介汇报材料
2 箱梁移动模架施工

苏通大桥结构抗震性能研究报告(1088m双塔斜拉桥)

苏通大桥结构抗震性能研究报告(1088m双塔斜拉桥)

项目名称:苏通长江公路大桥专题名称:结构抗震性能研究专题委托单位:江苏省交通厅专题承担单位:同济大学土木工程防灾国家重点实验室项目审定:范立础项目负责人:胡世德主要参加人员:叶爱君王志强彭天波聂利英张培君李洞明殷海军杜小雷魏红一1.概述最近的二十余年,全球发生了许多次大地震,其中多次破坏性地震都集中在城市,造成了非常惨重的生命财产损失,如1971年美国San Fernando地震(M6.6),1976年中国唐山大地震(M7.8),1989年美国Loma Prieta地震(M7.0),1994年美国Northridge地震(M6.7)以及1995年日本阪神大地震(M7.2)导致的城市经济总损失(以当时的币值为准)分别为:10亿美元,100亿人民币,70亿美元,200亿美元,1000亿美元。

这几次地震灾害的共同特点是:由于桥梁工程遭到严重破坏,切断了震区交通生命线,造成救灾工作的巨大困难,使次生灾害加重,导致了巨大的经济损失。

随着现代化城市人口的大量聚集和经济的高速发展,对交通线的依赖性越来越强,而一旦地震使交通线遭到破坏,可能导致的生命财产以及间接经济损失也将会越来越巨大。

几次大地震一再显示了桥梁工程破坏的严重后果,也一再显示了桥梁工程抗震研究的重要性。

我国是一个多地震的国家,自唐山地震以来,抗震防灾工作正日益受到重视。

随着我国经济实力的增强和交通发展的需要,近年来在上海、广东、福建、江苏等省市建造了不少跨越大江、大河及海湾的长、大跨度桥梁。

在这些特大型工程纷纷上马的同时,地震灾害也在我国频频发生。

据专家们预测,我国正面临一个新的地震活跃期。

尽管到目前为止,大跨度桥梁因地震而毁坏的情况并不多见,但是鉴于它们在经济、交通等方面占据的特殊重要地位,以及20世纪国内外出现的几次惨重的地震灾害的教训,对这些重大工程进行抗震设防是十分必要的。

另一方面,目前国内外现有的绝大多数桥梁工程抗震设计规范只适应于中等跨度的普通桥梁,超过适用范围的大跨度桥梁的抗震设计,则无规范可循。

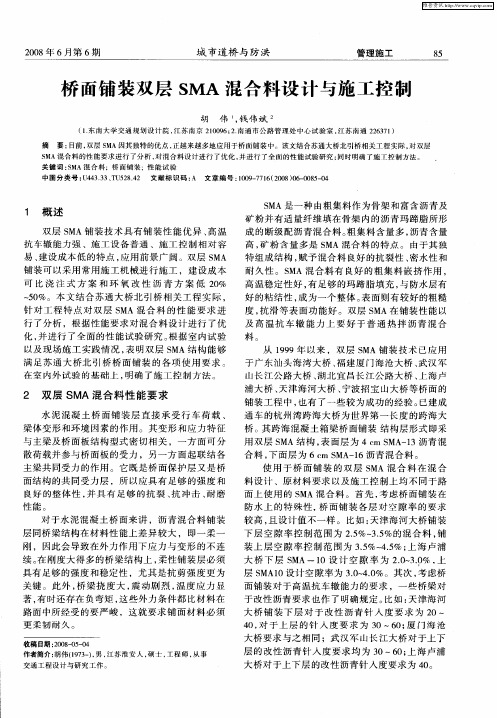

桥面铺装双层SMA混合料设计与施工控制

桥面铺装双层SMA混合料设计与施工控制
抗 车辙 能力 强 、施 工 设 备 普 通 、施 工 控 制 相 对 容
S MA是 一 种 由粗集 料 作 为 骨 架 和 富含 沥 青 及
矿 粉 并 有 适 量 纤 维 填 在 骨 架 内 的沥 青 玛 蹄 脂 所形
成 的 断 级 配 沥 青 混 合 料 。 集 料 含 量 多 , 青 含 量 粗 沥
料 设 计 、原 材 料 要 求 以及 施 工 控 制 上 均 不 同 于路 面上 使 用 的 S MA混 合 料 。首 先 , 虑 桥 面铺 装 在 考 防水 上 的特 殊 性 , 面铺 装 各 层 对 空 隙率 的 要 求 桥
刚,因此会导致在外力作用下应力 与变形 的不连
续 。 刚 度 大 得 多 的 桥 梁 结 构 上 , 性 铺 装 层 必 须 在 柔 具 有 足 够 的 强 度 和 稳 定 性 ,尤 其 是 抗 剪 强 度 更 为 关 键 。此 外 , 梁 挠 度 大 , 动 剧 烈 , 度 应 力 显 桥 震 温 著 , 时 还存 在 负 弯 矩 , 些 外 力 条 件 都 比材 料 在 有 这 路 面 中所 经 受 的 要 严 峻 ,这 就 要 求 铺 面 材 料 必 须
更柔 韧 耐 久 。
收稿 日期 :o 8 0 — 20—50 4 作者简介 : 胡伟 ( 7 一 , , 苏淮 安人 , 士 , 1 3 )男 江 9 硕 工程 师 , 从事 交通工 程设计 与研 究工作 。
对 于水 泥 混 凝 土 桥 面 来 讲 ,沥 青 混 合 料 铺 装 层 同桥 梁 结 构 在 材 料 性 能 上 差 异 较 大 , 即一 柔 一
耐久性 。S MA混合料 有 良好 的粗集料 嵌挤作用 , 高温稳定性好 , 足够 的玛蹄脂填充 , 防水层有 有 与 好 的粘 结 性 , 为一 个 整 体 。 面 则有 较 好 的粗 糙 成 表 度 , 滑 等 表 面 功 能 好 。 双层 S 抗 MA在 铺 装 性 能 以 及 高 温 抗 车 辙 能 力 上 要 好 于 普 通 热 拌 沥 青 混 合 料。 从 19 9 9年 以 来 ,双 层 S MA铺 装 技 术 已 应 用 于 广 东 汕 头 海 湾 大 桥 、 建 厦 门海 沧 大 桥 、 汉 军 福 武 山长 江 公 路 大 桥 、 北 宜 昌长 江 公 路 大 桥 、 海 卢 湖 上 浦 大 桥 、 津 海 河 大 桥 、 波 招 宝 山大 桥 等 桥 面 的 天 宁 铺 装 工 程 中 , 有 了一 些 较 为 成 功 的 经 验 。 也 已建 成 通 车 的 杭 州 湾 跨 海 大 桥 为 世 界 第 一 长 度 的 跨 海 大 桥 。其 跨 海 混凝 土 箱 梁 桥 面铺 装 结 构 层 形 式 即采 用 双层 S MA结 构 , 面 层 为 4c S 一 3沥青 混 表 m MA 1 合 料 , 面 层 为 6c MA 1 下 m S 一 6沥青 混合 料 。 使 用 于桥 面铺 装 的双层 S A混合 料 在混 合 M

苏通长江大桥的工程地质研究

苏通长江大桥的工程地质研究
公 路桥 , 于 长 江下 游 近 海 口。苏 通 大 桥 是江 苏 交 位
1 桥址选 择和大桥工程 地质研究 思路
大 型桥 梁 桥 址 的选 择 和 评价 , 主要 注 意 三大 问 题 : 过江 交 通量 ; 地 质条件 主要 是 区域稳 定性 分 ① ② 析 和评 价 , 岩体 质 量评 价 和参 数 选 择 ; 水 文 、 势 ③ 河
师, 中国地质学会 工程地 质专业 委员会 副 主任 , 长期从 事水 文地质
工程地质 和环境 岩土工程教学 与研究工作.
维普资讯





20 07芷
究 思路方 法 , 决 了所遇 关键地 质难 题 , 进 了工程 解 促 的进展 。张宗祜 院士等在 评 审这一 成果 时给 予充分
层 。若 统计 到亚层 , 多达 2 则 9层之 多 。层组 划分 的 意 义尤 为 突 出 。通 过 层 组 划 分 过 程 中 的简 化 和 概 括, 一方 面可 以更 清 晰 的反 映 沉 积 环境 和地 层 结 构 变化 的 主 要 规 律 , 便 于 设 计 师 基 础 方 案 设 计 时 也
理和力学原理密切结合为特点的优 势面理论 , 在解
决 大桥工 程地 质 问题 上 是 有活 力 和 有 效 的 , 过 解 通 决难题 , 也促进 了优 势 面理论 的新 发展 。
收稿 日期 :0 6一l 2 ; 20 1— 3 编辑 : 詹庚申 作者简 介 : 国煜 生导
稳定性评价是主要 问题
f背价 地景 质评 {稳问 【 定题 区 性{ 域
变形问题一 岩体质量评价
【 定 性 研 究 主 要 方 法 一 优 势 面理 论 稳
由上 可知 , 苏通 大桥 的土层结 构特 征 与规律 、 持 力层 选择 和 土体工 程 设 计 参 数 等 工 程 问题 , 桥 址 是

桥梁工程-桥梁简史

桥梁工程-桥梁简史

两根主索各长2400多米,直径近1米,每根 重1.4万多吨,主索用127根直径5.3mm的钢 丝搅成索,再由169股钢索组成主索。主索每 边有85个吊杆,每个吊杆2根用以连结主索和 桥面。两岸索塔标高为196.236m,相当于65 层楼高。北塔基长43.5m,宽73.5m,下有 123根近90米长的基础桩。北锚的混凝土沉 井平面长69米,宽51米(面积相当于一片足 球场大),沉入地面58米,被称为“世界第 一大沉井”
(8)我国古代石拱桥的杰出代表是举世闻名 的河北省赵县的赵州桥(又称安济桥),该 桥在隋大业初年(公元605年左右)为李春所 创建,是一座空腹式的圆弧形石拱桥,桥长 64.40m,净跨37.02m,宽9m。拱矢高 7.23m。赵州桥的设计构思和工艺的精巧, 不仅在我国古桥是首屈一指,居世界桥梁的 考证,像这样的敞肩拱桥,欧洲到19世纪中 叶才出现,比我国晚了一千二百多年。
一座由我国自行设计建造的双层式铁路、公路两用桥梁。上 层的公路桥长4589米,车行道宽15米,可容4辆大型汽车并 行,两侧还各有2米多宽的人行道;下层的铁路桥长6772米, 宽14米,铺有双轨,两列火车可同时对开。其中江面上的正 桥长1577米,其余为引桥。正桥的路栏上,公路引桥采用富 有中国特色的双孔双曲泸定铁索桥跨长约100m, 宽约2.8m,由13条锚固于两岸的铁链组成, 1935年中国工农红军长征途中经渡此桥,由此 更加闻名。
(3)灌县的安澜竹索桥建于1803年,是世界上 最著名的竹索桥,全长340余米,分8孔,最大 跨径约61m,全桥由细竹篾编粗五寸的24根竹索 组成,其中桥面索和扶挡索各半。其造型优美壮 观,设计简易大胆,因地制宜,就地取材,充分 利用了我国西南地区盛产竹子的有利条件,显示 了我国古代劳动人民的智慧和才能。

范立础--大型桥梁工程设计施工新理念—发展与问题


75
100 年份(Year)
同济大学土木工程防灾国家重点实验室
范立础
大型桥梁工程设计施工新理念——发展与问题
温家宝总理:
……党与政府要建立科学民主决策机制 重大决策要经过科学论证,广泛发扬民主。发 扬民主是科学决策的途径和基础,要建立健全 的由领导、专家和群众相结合的决策机制,完 善重大决策的规则和程序,推进决策科学化、 民主化, ……
结构设计要求(Demands); 结构设计要求(Demands); 可检性(Examinability); 可检性(Examinability); 可换性(Replaceability); 可换性(Replaceability); 可修性(Repairability); 可修性(Repairability); 可控性(Controllability); 可控性(Controllability); 可持续性(Sustainability); 可持续性(Sustainability); 可强性(Retrofittability) 可强性(Retrofittability)
大型桥梁工程设计施工新理 念——发展与问题
范立础 同济大学
大型桥梁工程设计施工新理念——发展与问题
现今
基 建 程 序
安全、耐久 保障
•工程预可研究——立项 •工程工可研究—— 技术标准、设计任务等 •工程方案国际竞赛 —— 方案招标 •工程初步设计 —— 方案比较 •工程技术设计 ——施工图 •工程施工设计 —— ?
• Every Day in Twice —— 收拾桥面伸缩缝垃圾。 • Every Day —— 打扫桥面、路面。 • Every Three Months —— 清理照明系统、清理中央 预留带。 • Every Six Months —— 清洗交通标志、桥梁伸缩缝 、栏杆、照明系统。 • Every Year —— 对大桥的构件、排水系统作 维修保养。 • Every Three Years —— 重新油漆路灯支柱,更换 路灯的灯泡等。

喜吟沪苏通长江公铁两用特大桥建成通车(图文)

七律·喜吟沪苏通长江公铁两用特大桥建成通车●张荣生万里长江入海宽,曾教老辈足违南。

廿年规画挥风雨,六载施工驾舰船。

多少艰难凶化吉,一朝奇迹梦成圆。

四通八达北三角,从此跻身上广圈!(2020-07-06,上午,于南通市德民花苑。

)注释:1.解题,诗为2020年7月1日上午10点,建筑工期达6年之久的、特别巨大的跨越长江桥梁工程——沪苏通长江公铁两用特大桥,举行建成通车仪式。

其时,生玲前往海安市看望帅哥-申嫂,正在专程旅行途中。

于海安火车站站前广场搭乘市内公交车,年轻的驾驶员兀自带着掩抑不住的热情洋溢,向包括笔者在内的车内乘客,絮叨不绝地讲说刚才从车载江苏交通广播电台聆听现场直播得知的通车典礼盛况,一边强调该工程对于包括海安在内的苏中、苏北地区沟通与全球特大都市上海之间的经济交往、人文联系的伟大价值和深远意义。

笔者对该工程早有关注,几年前,曾经跟随江苏省如皋中学1967届初中部初三(1)班老同学周志成、王扬生、周其华,前往大桥工程江北施工现场实地参观,自那为始,时常惦记着,日夜巴望其早日建成,竣工通车。

抚今思昔,展望未来,深知此事非同小可:不但在中国桥梁史上,尤其在南通-苏中-苏北的交通发展史上,实在是具有“划时代”的重要价值,“里程碑”的重要意义。

其在经济、人文、国防上的价值和意义,任凭怎样估量,都不为过分!欣闻喜讯,激动无已,口占有作,录稿成诗。

2.首联,谓南通地区是江苏、乃至全国的“经济发达地区”,在“天时、地利、人和”三方面之中,第一项与第三项与市外各地差异小,唯有第二项,兼得其“背反”两面,即:在水利上获益于长江,旱涝保收;而在交通上则受制于长江,迂回绕远。

(按:古代以水路交通为主,南通尚称便捷,州名于是而得;随着经济社会事业迅猛发展进步,空航便捷而荷载小,水运价廉而速度慢,故而现当代交通运输以陆路为主,尤以高速公路、城际铁路为代步工具,则南通市在陆路上“向南不通”的矛盾日益突出。

苏通大桥北引桥50m跨现浇箱梁测量控制技术


3 箱梁 支座 安装 测量 和 支承 线放 样
31 座 安装 测 量 .支 用 L ia C 8 0 站仪 采 用极 坐标 法 在垫 石上 放 e T 10 全 c 出支 座 中心 点并 弹 出安装 线 ; N 2水 准仪配 合鉴 定 后 用 A 的钢 尺 将控 制 点高 程 引测 到墩 顶 。支 座 安装 时 ,支 座 的
于提高该施工工艺的效率和质量 从测量 的角度进行了有益 的探索 。 关键词 :MS S移动模架 现 浇箱梁 测量控制
1 工程 概 况
苏通 大桥 位 于 江苏 省 东部 的 南通 市与 苏 州 ( 熟 ) 常 市之 间 , 长 3,K ,由跨 江大 桥和 南 北接 线组 成 。跨 全 2 m 4 江大桥 全长 8 4m ,包 括主 桥 ,辅桥 和 南北 引桥 。北 引 16 桥全 长 3 8m ,中港二 航局 承 建 的 B 45 l标 起 止桩 号为 : K 541 K 741 1+ 7 ~ 1 +8 ,全长 2 1m。下部结 构 为钻 孔灌 注 00 桩 基础 ,矩 形 实体 承 台 ,矩形 薄壁 空心墩 ;上 部结 构 为
纵横 向中心线必须严格对齐垫石上弹 出的安装线 ,防止
支座 扭转 偏 位 ,同 时在 墩 顶架 设水 准 仪控 制 支座 安装 的 高程和 平 整度 ,高 程 允许 偏 差 为 3 m ,平 整 度不 大 于 m
3 mm 。
联 l 跨的 3m跨径和三联每联 1 跨 的5 m跨径预应 2 0 l 0
板 的位置 准确无 误 。
又能加快施工进度,具 有良好的经济效益。是近年来主
要推 广 的施 工工 艺 。
2 仪器 鉴定 、控制 网检 测 与人 员 的配备
现 浇箱 梁 是 北 引桥 上部 构 造 的重点 ,测量 控 制 的质 量 将 直接 关系 到成 桥 后 的桥 梁平 面 位置 和 高程 的正 确 与 否 ,将 影 响 引桥 在水 平 面和 竖直 面 上 的线形 是 否 流畅 美 观 ;同时 ,现 浇箱 梁也 是和 相 邻 标段 贯 通 的交界 ,为保 证 和 相邻 标段 的 准确衔 接 ,必 须 在现 浇箱 梁 施 工之 前 , 对业 主提 供 的平 面和 高程控 制 网点进行 检 测 。平 面控 制 网采用 G S静态 测量 模 式 ( P 采用仪 器 为 L iaS 5 0 ec R 3 双

钢栈桥设计与施工要点

钢栈桥设计和施工2007-10-27 20:09:05| 分类:施工技术| 标签:|字号大中小订阅摘要:介绍了苏通大桥B1标1854m钢栈桥设计和施工过程中以及运用期遇到的问题关键词:涌潮水深冲刷第一长栈桥设计施工试验备注:《2006年全国桥梁学术会争辩文集》发表,作者:林树奎1、工程概况苏通大桥B1标桥位区河段江中沙洲发育,槽深滩宽,江心沙洲中的新通海沙位于桥位线上,属心滩地貌。

新通海沙北侧支汊发育快速,已基本贯穿,可通行小型船舶。

北引桥穿过新通海沙夹槽河段,为双向潮流,潮流平均流速为2.0m/s,水深达8m左右,风浪大,地质条件困难。

北引桥B1合同段全长2010m,江中桥墩距离长江大堤最远距离达1600m,基础工程量大、施工工期紧,要求施工栈桥能覆盖整个B1合同段,以便削减航运和水位对本合同段下部构造施工的干扰和限制。

架空栈桥总长1854m,宽7m,起于长江大堤,止于45墩中心线后约324m。

桥中心线和苏通大桥引桥轴线一样。

应急码头前沿线距B1标引桥终点45墩中心线约337m,码头平台通过喇叭口和栈桥相接。

水上钢栈桥担当着繁重的交通运输任务。

水上钢栈桥不仅担当着大量材料、机械设备的运输任务,而且还担当着水上各个桥墩下部构造施工操作平台的任务,变水上施工为陆上施工,同时也是应急船只和撤离人员的通道。

钢栈桥通航孔要求满足最高通航水位时有5m的净空、30m宽航道通航要求。

2、钢栈桥设计和验算2.1钢栈桥运用要求:2.1.1钢栈桥承载力应满足:650kN履带吊在桥面行走及起吊20t要求、300kN混凝土罐车错车要求。

2.1.2钢栈桥的调头平台宽度设置应满足车辆掉头的要求。

2.1.3钢栈桥的平面位置不得阻碍钻孔桩施工、钢吊(套)箱及承台施工,能够满足B1标整个施工期间的要求。

2.1.4钢栈桥跨度、平面位置及高程应满足通航要求。

2.1.5钢栈桥应急平台需满足应急船只的停靠和人员的撤离要求。

2.2钢栈桥施工区域划分2.2.1浅滩区钢栈桥起始墩(14#~15#墩之间,长江大堤旁)至18#墩止,全长约180m,为栈桥浅滩区。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1 (此文档为word格式,下载后您可任意编辑修改!) 苏通长江公路大桥引桥和专用航道桥方案选择及施工组织设计一、工程简述苏通长江公路大桥工可推荐的主桥方案为跨径1088米的双塔斜拉桥,长2044m,北引桥长3085m,南引桥长2010m,专用航道桥长548m,桥梁全长7687m。桥位处江面宽阔,江面宽达5.7km,最大水深达40m。因江心洲发育,水下地形形成深槽与沙洲间互展布、主支叉深浅不同,拟建桥位处中间主航道水深超过-10m的水面宽约2.0km,水深超过-20m的水面宽约1.19km,其它地段水深在0~-10m之间,水浅时沙洲露出水面;99年实测垂线最大流速达3.86ms。桥位处基岩埋深一般在270m以下,上部均为第四系巨厚层所覆盖,覆盖层的上部以淤泥和粉砂为主,下部为中粗砂和(亚)粘土,较好的持力层在80m以下。桥位处临近长江口段,港口、码头众多,航运繁忙;气象条件恶劣,灾害性天气频繁;所处河段为弯曲与分叉混合型中等强度的潮汐河段,涨落潮流速流向多变。苏通大桥的建设特点概括为“三深二大”,即:基岩埋藏深、基础持力层深、水深、船舶撞击力大、局部冲刷深度大。 二、方案选择比较的基本原则在进行方案选择前,有必要阐述我们的原则,虽然这些原则在后面的方案比选论述中,未必会明确的表述: ㈠安全性原则这里的安全性并不仅指桥梁运行期间的安全,还包括施工方案在执行时可预见的和不可预见的因素。㈡经济性原则㈢可行性原则作为世界第一位的大桥,可供借鉴的经验也许并不多在借鉴以往经验的基础上,肯定有所创新,但必须符合可行性原则。㈣与环境相协调的原则㈤与“项目2

系统”的一致性原则苏通长江公路大桥是一项庞大的系统工程,工程实施的各个阶段,都应做到与项目系统的全局出发进行考虑。 三、方案的比选㈠总体设计方案的选择在设计初步成果多提供的几种方案中,我们选择方案一,即引桥为30m,50m,70m,100m连续箱梁,专用航道桥为150m+268m+150m混凝土连续刚构。因为100m跨径比70m跨径明显减少了深水基础的数量,同时降低了施工风险、减少了施工投入,能够缩短基础施工周期(对应上部构造采用预制节段拼装,对缩短全桥工期也是有益的)。对于该方案中,50m与100m跨径间的一孔70m箱梁,我们把它理解为视觉上的过渡。若抛开美学上的理解,这一孔似乎并没有特别的意义。 ㈡引桥及专用航道桥桥墩及基础的选择 1、30m,50m,100m箱梁桥墩及基础各提供了三种方案,我们均选择方案一。原因: ① 直线形墩身与箱梁断面的折线组合,似乎比曲线墩身与箱梁断面的折线组合,在视觉上看起来更刚劲些,同时,曲线形墩身施工控制的许可偏差,也可能造成视觉上的破坏。 ② 直线形墩身在施工上也较曲线形墩身施工容易的多。 2、关于对方案一墩身设计的改进建议 ① 墩身前后两面的三道凹槽,很可能是出于装饰性考虑的,但桥位处的江面较长江上其它桥位处的江面要宽阔得多,况且此处风向又以东南风和西北风为主,这种结构在斜向迎风时,有可能产生令人紧张的“风啸”声。若将三个凹槽代之以一段弧线,不会产生“风啸”,装饰效果也不差;施工时脱模也较容易,同时圆滑的边角也不易碰损。 ② 本桥的安全使用期当在百年以上,或者更长,在这么久长的运行期内,支座肯定3

要进行维护,建议在墩顶两支座间设置1m左右的空间,作为维护作业平台。 3、基础形式选择 上述所选择的方案一所确定的基础形式如下: ① 30m跨径箱梁分布在浅滩或陆上,采用工艺成熟的钻孔灌注桩方案。 ② 50m跨径的箱梁多分布在深水区,若采用钻孔灌注桩,施工平台搭设困难,同时若施工中出现问题,处理起来困难较大;采用PHC桩,对于高桩承台采用吊箱围堰施工亦比钻孔灌注桩相对容易些。 ③ 100m跨径箱梁采用PHC桩。 ④ 专用航道桥主墩基础形式提供了三种方案,我们选择方案一,即钢沉井方案。因为: ⑴《总体设计初步成果附图》中《专用航道桥基础方案材料数量比较表》(CC-72)所表现的经济性是明显的;下面的表一,是我们所做的进一步的经济性比较。 ⑵至于安全性方面,除现有的防撞设施主体外,将来的设计中,肯定还会有其它措施。但是否应考虑上游三峡大坝截流造成的影响,将防撞主体的高度适当下延。 专用航道桥基础方案经济比较表方案类 别 方案一 方案二 方案三 钢沉井 D250钻孔桩 (双壁钢围堰) D220打入桩 (双壁钢围堰) 钢材 钢板型钢 数量(T) 8014 6802 单价(元) 10000 10000 合价(元) 80140000 68020000 钢管桩 数量(T) 17120 单价(元) 7000 合价(元) 119840000 普通 钢筋 承 台 数量(T) 1973 2087 2522 单价(元) 4000 4000 4000 合价(元) 7892000 8348000 10088000 桩 身 数量(T) 2069 单价(元) 4000 合价(元) 8276000 混凝土 承台(C30) 数量(m3) 7350 13915 16812 单价(元) 800 800 800 合价(元) 5880000 11132000 4

13449600 桩身(C30) 数量(m3) 32944 单价(元) 450 合价(元) 14824800 仓 壁 (水下C20) 数量(m3) 24276 37883 17790 单价(元) 450 450 450 合价(元) 10924200 17047350 8005500 封 底 (水下C25) 数量(m3) 5802 单价(元) 500 合价(元) 2901000 桩填芯 (水下C15) 数量(m3) 47988 单价(元) 300 合价(元) 14396400 回填砂(m3) 数量(m3) 99153 单价(元) 72 合价(元) 7139016 总 价(亿元) 1.077 1.35 1.66 说明:1、钢板、型钢单价中包括钢沉井和双壁钢围堰下沉费用。 2、钢管桩单价中包括打桩费用。 四、引桥及专用航道桥基础施工方案 (一)专用航道桥钢沉井施工 1.工程简述专用航道桥的钢沉井为圆端形双壁钢沉井,顶面尺寸为43m×24m,沉井总高度为70m。拟在桥位上游附近船厂分节预制,根据现有资料推算,专用航道桥附近桥位处地面标高分别为-8.5m、-10.5m,对应最高通航水位为12.8m、14.6m,由初步设计图CC-72钢沉井自重(不含钢筋、砼)约8014T,按70米高度计算,每延米自重114.49T延米,双壁钢壳按设计图计算,每延米的排水量为[(122-10.42)×π+(19×2×1.6)]×1.0=173.39T延米,故仅沉井双壁钢壳刃脚封闭,沉井就具有自浮能力。首节10m沉井的吃水深度约为114.49×10173.39=6.6m,水面以上约为3.4m,能满足浮运安全。 2.钢沉井的下水方案根据沉井的平面尺寸及节高和桥位处的水域等情况,钢沉井的下水方案有两种:(1)利用浮船在水上制造沉井此种方式需待平台拼好后,才能进行首节沉井制作,故首节沉井的制作工期较长,5

只有在船厂不方便时选择此方案。(2)利用桥位上游的船厂进行预制沉井首节在船厂整体制作拼装(考虑船厂生产能力,专用航道桥沉井可单独选择船厂制作,不一定与主航道桥首节沉井同厂制作),然后下水,拖拉至桥位,并进入导向船定位,此种方案根据船厂条件,首节高度定在10m为宜,其余在现场浮船平台上按5m或10m分节进行片体制作,拼装接高围堰。 3.导向船、导向船的拼装根据拟分节段重量,拟采用两艘1000T驳船拼装,所用驳船长度应≮60m,驳船间用万能杆件拼装连接,并和桁架组合成整体,中间间距为25米并在船舷内侧设置导向框。因工作区对角线长度超过50m,考虑到拟分片体重量若,采用4台塔式吊不能满足片体拼装的要求,故拟设置2台30T行车进行片体吊装焊接作业,行车起吊高度大于10m;同时在导向船艏艉各安装1台塔式吊用以从运输船上吊卸物料。定位船分为主定位船和尾定位船,位于上游的主定位船采用两艘500T驳船拼装,位于下游的尾定位船采用一艘400T驳船拼装。导向船及定位船锚碇布置见下图:沉井锚碇布置示意图。 4.首节沉井的浮运及就位 ⑴首节沉井在船厂制作完毕后,应进行水密性检查,水密性检查可采用“石灰膏煤油法”,考虑到灌水检查对基础的要求较高不便采用。水密性检查完毕并进行处理后,即可选择时机开闸放水,使沉井自浮,乘潮拖离船坞。沉井浮运时应注意下述事项: ① 因首节10m沉井的吃水深度约为6.6m,故在浮运前必须对所经过的航道进行探测,确保水下无障碍并有足够的吃水深度;若水深不能满足要求,根据实际情况经过计算后,可用活动法兰盘封闭沉井的若干中间隔仓即6

可。 ② 对锚碇设备进行全面检查,考虑到水流对沉井下部的冲击影响,为保证浮运时的安全,上下游刃脚上面约1.5m处应设置锚柱,挂好拉缆。 ③ 备好拖缆、溜绳、临时拉缆及安全锚,并进行航运、气象部门的联系工作。 ④ 合理进行拖轮布置并进行稳定性验算。 ⑵沉井拖至桥位处后,将沉井上游锚碇抛下定位,然后导向船顶水逆行将沉井纳入导向船中间工作区,安装导向框将沉井与导向船固定。随后布设定位船将导向船初步定位于桥位处,沉井上下游刃脚处拉缆也必须引至定位船,并调整拉缆受力。沉井定位前,若河床表面高差较大,应进行处理,处理可采用挖泥船进行。沉井初步定位,尾定位船拉缆及各横向拉缆不必拉得太紧,以适应变化太快的潮位。 5.首节沉井接高及下沉首节沉井初步定位后,即可进行沉井接高,将制作好的第二节沉井片体吊至导向船,由行车进行吊装焊接作业。接高时,按下图所示顺序进行。 沉井接高高度满足下沉要求时,首先浇筑刃脚混凝土,混凝土达到一定强度后,即可灌水下沉。下沉前应重新调整沉井的平面位置和垂直度,平面位置偏差,平面位置偏差和垂直度不大于下沉时沉井高度的150,沉井下沉接近河床时,应再次校正沉井位置;校正后继续灌水使沉井迅速下沉着床。首节沉井下沉时应注意下述方面: ① 因桥位处河床为淤泥质亚粘土,阻力较小,灌水下沉时若发生倾斜,应即停止灌水,对阻力稍大一侧进行射水辅助下沉。 ② 因桥位处潮位变化速度较快,对沉井定位影响极大;沉井接近河床约50cm时,应选择潮位相对平稳时段,校正位置后,要立即灌水使沉井迅速着床。 ③ 首节沉井下沉时,要注意沉井拉缆的同步放松,

相关文档
