勘察报告审查要点及执行规范条文(龙汉春编)

合集下载

岩土工程勘察报告审查要求

岩土工程勘察报告审查要求

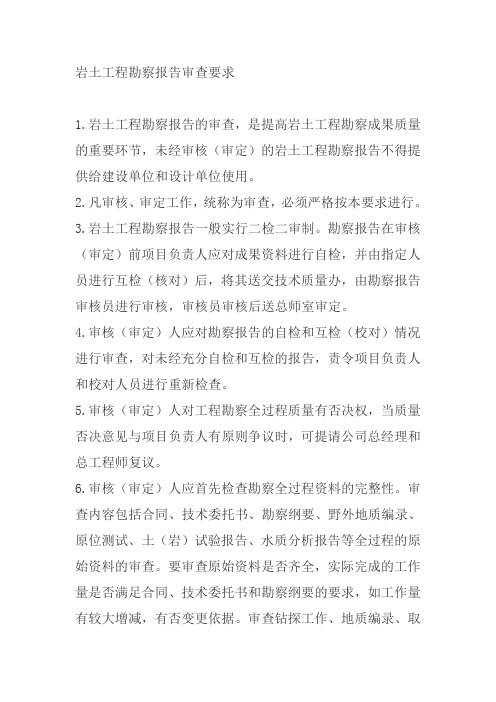

岩土工程勘察报告审查要求1.岩土工程勘察报告的审查,是提高岩土工程勘察成果质量的重要环节,未经审核(审定)的岩土工程勘察报告不得提供给建设单位和设计单位使用。

2.凡审核、审定工作,统称为审查,必须严格按本要求进行。

3.岩土工程勘察报告一般实行二检二审制。

勘察报告在审核(审定)前项目负责人应对成果资料进行自检,并由指定人员进行互检(核对)后,将其送交技术质量办,由勘察报告审核员进行审核,审核员审核后送总师室审定。

4.审核(审定)人应对勘察报告的自检和互检(校对)情况进行审查,对未经充分自检和互检的报告,责令项目负责人和校对人员进行重新检查。

5.审核(审定)人对工程勘察全过程质量有否决权,当质量否决意见与项目负责人有原则争议时,可提请公司总经理和总工程师复议。

6.审核(审定)人应首先检查勘察全过程资料的完整性。

审查内容包括合同、技术委托书、勘察纲要、野外地质编录、原位测试、土(岩)试验报告、水质分析报告等全过程的原始资料的审查。

要审查原始资料是否齐全,实际完成的工作量是否满足合同、技术委托书和勘察纲要的要求,如工作量有较大增减,有否变更依据。

审查钻探工作、地质编录、取样、岩土试验、水质分析资料等的质量情况。

7.室内分析、整理、绘制的各类图表和文字报告的审查,要审查各类试验数据与地层岩土性特征是否吻合、工程地质层的划分是否合理、提供的设计参数是否可靠、文字报告内容是否齐全并突出重点,结论与建议是否切合实际、能否满足设计和技术委托要求,各类图、表是否充分,审查各类图表和文字报告的格式内容是否符合有关规定要求。

8.报告审查后,应详细填写“报告审查纪要”(附表),对工程勘察全过程中各环节的工作质量进行评述,同时对项目负责人的岩土工程勘察质量初评意见进行复评,填写岩土工程勘察项目质量综合评定表(复评),质量复评达到合格的并经总经理(授权付总)批准同意后方可提供给委托单位。

9.岩土工程勘察报告审查人应对岩土工程勘察报告的质量负审查责任。

勘察报告的编写要求

勘察报告的编写要求

勘察报告的编写要求勘察报告是一份非常重要的文档,它是在勘察工作完成后编写而成的,主要包括勘察的目的、范围、方法、过程、结果、结论等内容。

在勘察报告的编写过程中,必须严格遵循一系列要求,才能确保其质量和可信度。

一、勘察目的和范围勘察报告必须明确勘察的目的和范围,说明所进行的勘察工作基于何种目的,其中涵盖哪些范围,对于哪些问题进行了调查。

同时,在报告中还应该说明所进行勘察的地点坐标和范围,具体的勘察时间和调查内容,以及勘察所使用的设备及工具等。

二、勘察方法和过程勘察报告必须详细描述勘察方法和过程,详细记录勘察人员在实地工作中所采用的方法和技术,说明勘察工作中使用的设备和仪器,以及所获取的数据和信息来源等。

同时,报告还应该具体分析所采用方法的优劣,以及反映出勘察人员经验和技能的水平。

三、资料收集与分析勘察报告必须对所收集的资料和信息进行分析和处理,说明资料的来源和可靠程度,对所获得的数据进行处理和统计,并根据数据分析得出结论,并绘制相应的图表。

四、勘察结果和结论勘察报告必须对勘察结果和结论进行清晰而准确的阐述,明确列出问题分析,得到的数据和结果,并准确描述每个问题所获得的结论。

结论中应该指出该勘察的适用性和其局限性,对后续工作的意义和值得注意的问题进行详细陈述。

五、语言的准确性和格式的规范勘察报告必须具有准确的语言表达和规范的格式。

报告的语言要求简洁明了,用词准确恰当,在语法上要规范,要注重句式和词汇的风格。

格式也必须规范,首先要按照基本的版式格式进行排版;其次,在表格和图形方面也应该遵守规范,确保图形的可读性和可懂性,并且说明使用的坐标系或比例尺等。

六、勘察报告的准确性和真实性勘察报告应该严格遵守事实的真实性原则,不能制造虚假信息或数据,避免夸大其词。

在填写资料和数据时要保证准确性,对于一些不确定性的内容应该加以注明或说明。

同时,勘察人员在勘察过程中,要保障报告所述情况的真实性,并遵守职业道德规范,确保报告的客观性、公正性和可信度。

建筑工程设计文件、工程勘察文件施工图审查要点.doc

建筑工程设计文件、工程勘察文件施工图审查要点.doc

1 工程勘察1.1岩土工程勘察工作必须依据现行的规程规范,不得违反强制性条文,应满足勘察任务的要求和勘察文件深度要求。

1.2岩土工程勘察成果应按照拟建建筑物的特点,结合场地地层特征,明确勘察目的,针对性地采用勘察手段,提供相应的岩土参数、岩土层序划分恰当,综合分析评价有据,建议结论合理、安全可靠。

1.3岩土工程勘察工作量的布置(包括孔数、孔距、勘探深度及各类勘探孔比例等)应满足规范要求,并查明建筑物场地地层结构、岩性和均匀性。

1.4原状取土器及取土方法的采用,应满足工程对取土质量的要求。

1.5对原状土样、岩样的采取及原位测试工作量,应满足规范在数量与统计上的要求。

1.6室内试验和原位测试项目的确定,应满足地基条件和工程分析的需要,能合理、正确地提供所需要的各类计算指标、参数和图表。

1.7特殊土的勘察、测试评价、应满足专门规范的要求。

1.8拟建场地的不良地质作用,应通过勘测、调查、给予查明并作出评价。

1.9对与工程建设有关的环境条件,应进行调查。

1.10对建筑场地内埋藏的地下水的类型、勘察时的水位及水位的变化幅度、对建筑材料的腐蚀性应正确分析判断;当设计有特别需要时,应对地基土、地下水对其它建筑材料的腐蚀性进行测试和判定;应提供对基础设计与施工有影响的地下水近期和历史的高水位记录和抗浮的设计水位;设计需要时应做专门的水文地质试验。

1.11对岩土工程条件的分析与评价,应做到依据充分、分析正确、建议合理。

审查重点如下:1.11.1建议采用的地基类型(天然地基、桩基、地基处理)是否合理;1.11.2建议采用的天然地基承载力、变形参数是否正确;工程需要时,有否进行地基沉降预测;1.11.3建议采用的桩基类型、桩尖持力层、桩的侧阻力和端阻力是否正确;有否评价成桩可能性,论证桩的施工条件及其对环境的影响;1.11.4建议采用的地基处理方法是否安全有效和经济合理,所建议的设计、施工的检测方案是否合理;1.11.5对深基坑工程,是否提供了正确的岩土设计参数和水文地质资料,建议的支护和地下水控制方案是否合理,有否论证和评价基坑开挖、降水等对邻近工程的影响。

地质勘察工程中的报告规范要求

地质勘察工程中的报告规范要求

地质勘察工程中的报告规范要求地质勘察工程中的报告是对勘察工作进行总结和归纳的重要文件,它不仅对于项目的进展和成果提供了详实的描述,还为后续的工作提供了参考和依据。

为了使报告具备规范性和可读性,以下是地质勘察工程中的报告规范要求:一、封面与目录地质勘察工程报告的封面应包括项目名称、报告名称、编制单位、日期等基本信息,并突出显示。

目录应清晰列出报告中各章节的标题和页码,方便读者快速查找所需内容。

二、引言和背景在报告的引言部分,应简要介绍项目的背景和目的,明确勘察的目标和任务,并提供与该项目相关的地质背景知识。

三、勘察方法与工作进程勘察工程报告应详细描述所采用的勘察方法和技术手段,包括采样方法、测量方法、试验方法等。

同时,应附上工作进程图或流程图,清晰展示勘察工作的组织和进展情况。

四、勘察成果在报告中,应详细描述勘察工作的成果,包括地质勘探数据、分析结果、测试数据等。

数据应准确无误,并配有图表和图像以直观展示结果。

同时,对结果进行分析和解释,指出可能存在的问题和不确定性。

五、风险评估和建议地质勘察工程报告还应对可能存在的地质风险进行评估,并提出相应的建议和措施。

在评估过程中,应科学客观,并参考相关法规和标准。

六、结论报告的结论部分应对整个勘察工作进行总结,并明确阐述勘察结果对项目的影响和意义。

同时,提出后续工作的建议和展望。

七、参考文献报告中引用的文献和资料应列于参考文献部分,并按照统一的参考文献格式排列。

八、附录和图表如果有需要补充的资料、数据表格或图表,应附于报告的附录部分,并在正文中进行引用。

九、报告格式与规范要求在撰写报告时,应使用统一的字体、字号和行距,并保持段落的分析和衔接的连贯性。

标题和副标题应清晰醒目,使读者可以快速理解报告结构。

此外,还应注意审校报告中的拼写、语法和标点符号错误。

地质勘察工程中的报告规范要求对于项目整体的质量和实施具有重要意义。

通过规范的报告格式和内容要求,可以提高报告的可读性和有效性,同时也为项目的后续工作提供了指导和参考。

岩土工程勘察文件审查要点-中华人民共和国住房和城乡建设部

岩土工程勘察文件审查要点-中华人民共和国住房和城乡建设部

岩土工程勘察文件技术审查要点住房城乡建设部1前言受住房城乡建设部工程质量安全监管司委托,北京市规划委员会、北京市勘察设计和测绘地理信息管理办公室以及北京工程勘察设计行业协会组织部分从事施工图审查工作的专家,经广泛调查研究,认真总结施工图设计文件审查实践经验,在广泛征求各地住房城乡建设主管部门、施工图审查机构、勘察设计企业意见的基础上,制定本要点。

在本要点执行过程中如发现需修改和补充之处,请及时向北京市勘察设计和测绘地理信息管理办公室反映,以供今后修订时参考。

主编单位:北京市规划委员会北京市勘察设计和测绘地理信息管理办公室北京工程勘察设计行业协会参编单位:(排名不分前后)北京市勘察设计研究院有限公司建设综合勘察研究设计院有限公司北京城建勘测设计研究院有限责任公司中航勘察设计研究院有限公司中兵勘察设计研究院参加编写人员:(以姓氏笔画为序)丁作良王笃礼化建新叶嘉叶大华曲际水刘尊平张鹏张凤林张建青张荣成陈丽萍武威罗威周宏磊郝庆斌郝春英钟和高文新郭明田董辉温靖廉得瑞蔡晶参加审查人员:(以姓氏笔画为序)何平沈小克项勃顾国荣顾宝和徐张建戴一鸣2编制说明受住房城乡建设部工程质量安全监管司委托,北京市规划委员会、北京市勘察设计和测绘地理信息管理办公室以及北京工程勘察设计行业协会组织编写了《房屋建筑和市政公用工程施工图设计文件技术审查要点》(以下简称要点),该要点由《建筑工程施工图设计文件技术审查要点》、《市政公用工程施工图设计文件技术审查要点》及《岩土工程勘察文件技术审查要点》三部分组成。

本要点编制工作于2009年9月启动,共组织了17家施工图审查机构,计80余名专家参与编写工作,期间召开编制组全体会议或分专业会议30余次,并广泛听取了各地住房城乡建设主管部门、施工图审查机构、勘察设计单位的意见。

2011年12月22日,住房城乡建设部工程质量安全监管司在北京组织召开专家审查会,包括14位勘察设计大师在内的31位专家参会,经讨论与会专家一致同意要点送审稿通过审查。

岩土工程勘察文件技术审查要点

岩土工程勘察文件技术审查要点

岩土工程勘察文件技术审查要点住房城乡建设部1前言受住房城乡建设部工程质量安全监管司委托,北京市规划委员会、北京市勘察设计和测绘地理信息管理办公室以及北京工程勘察设计行业协会组织部分从事施工图审查工作的专家,经广泛调查研究,认真总结施工图设计文件审查实践经验,在广泛征求各地住房城乡建设主管部门、施工图审查机构、勘察设计企业意见的基础上,制定本要点。

在本要点执行过程中如发现需修改和补充之处,请及时向北京市勘察设计和测绘地理信息管理办公室反映,以供今后修订时参考。

主编单位:北京市规划委员会北京市勘察设计和测绘地理信息管理办公室北京工程勘察设计行业协会参编单位:(排名不分前后)北京市勘察设计研究院有限公司建设综合勘察研究设计院有限公司北京城建勘测设计研究院有限责任公司中航勘察设计研究院有限公司中兵勘察设计研究院参加编写人员:(以姓氏笔画为序)丁作良王笃礼化建新叶嘉叶大华曲际水刘尊平张鹏张凤林张建青张荣成陈丽萍武威罗威周宏磊郝庆斌郝春英钟和高文新郭明田董辉温靖廉得瑞蔡晶参加审查人员:(以姓氏笔画为序)何平沈小克项勃顾国荣顾宝和徐张建戴一鸣2编制说明受住房城乡建设部工程质量安全监管司委托,北京市规划委员会、北京市勘察设计和测绘地理信息管理办公室以及北京工程勘察设计行业协会组织编写了《房屋建筑和市政公用工程施工图设计文件技术审查要点》(以下简称要点),该要点由《建筑工程施工图设计文件技术审查要点》、《市政公用工程施工图设计文件技术审查要点》及《岩土工程勘察文件技术审查要点》三部分组成。

本要点编制工作于2009年9月启动,共组织了17家施工图审查机构,计80余名专家参与编写工作,期间召开编制组全体会议或分专业会议30余次,并广泛听取了各地住房城乡建设主管部门、施工图审查机构、勘察设计单位的意见。

2011年12月22日,住房城乡建设部工程质量安全监管司在北京组织召开专家审查会,包括14位勘察设计大师在内的31位专家参会,经讨论与会专家一致同意要点送审稿通过审查。

勘察报告图表审查

图表审查方法一、基本要求审查内容(一)图表文字之间的勘察工作量应总体一致。

(二)《建筑工程勘察文件编制深度规定》(试行)2.0.5勘察报告应附下列图表:1、建筑物与勘探点平面位置图;2、工程地质剖面图;3、原位测试成果图表;4、室内试验成果图表。

(三)《岩土工程勘察规范》(GB50021—2001)14.3.5成果报告应附下列图件:1、勘探点平面布置图;2、工程地质柱状图;3、工程地质剖面图;4、原位测试成果图表;5、室内试验成果图表;当需要时,尚可附综合工程地质图,综合地质柱状图,地下水等水位线图,基岩顶面等高线图。

(四)《建筑工程勘察文件编制深度规定》(试行)4.1.1勘察报告的图件应有图例,图例可在图中表示,也可单页表示。

4.1.2勘察报告的图表应有工程名称,编号、图表名称、应有完成人,检查人或审核签字,各种平面图均应有方向标识。

二、平面图审查内容:平面图是否满足规范,勘察文件深度规定的要求。

审查依据:《建筑工程勘察文件编制深度规定》(试行)4.2.2建筑物与勘探点平面位置图应包括下列内容。

1、拟建建筑物的轮廊线及其与红线或已有建筑物的关系,层数(或高度)及其名称、编号、拟定的场地整平高程;2、已有建筑物的轮廊线,层数及其名称;3、勘探点及原位测试点的位置、类型、编号、高程和地下水位;4、剖面线的位置与编号;5、方向标、比例尺,必要的文字说明;6、高程引测点应在平面图中明示或做出说明。

三、剖面图审查内容:剖面图比例尺是否合理;是否满足规范、勘察文件深度规定的要求。

审查依据:《建筑工程勘察文件编制深度规定》(试行)4.2.4工程地质剖面图应根据具体条件合理布置,主要应包括下列内容:1、勘探孔(井)在剖面上的位置、编号、地面标高、勘探深度、勘探孔(井)间距、剖面方向(基岩地区);2、岩土图例符号(或颜色),岩土分层编号、分层界线;3、岩石分层、断层、不整合面的位置和产状;4、溶洞、土洞、塌陷、滑坡、地裂缝、古河道、埋藏的湖滨,古井、防空洞、孤石及其他埋藏物;5、地下水稳定水位高程(或埋深);6、取样位置,土样的类型(原状、扰动)或等级;7、静力触探曲线(当无单独静力触探成果图表时);8、圆锥动力触探曲线或随深度的试验值;9、标准贯入等原位测试的位置、测试成果;10、比例尺、标尺;11、地形起伏较大或工程需要时,标明拟建建筑物的位置和场地整平高程。

勘察文件审查要点


(GB 50307-1999)
7 锚杆喷射混凝土支护技术规范
(GB 50086-2001)
选用规范标
8 高层建筑岩土工程勘察规程
准不当(在深圳市
(JGJ 72-2004、J366-2004)
范围内未首先选
9 建筑桩基技术规范(JGJ 94-94)
用有效深圳市标
10 建筑工程地质钻探技术标准
准,在深圳市外广
常见问题
单位超出资 质范围承接项目;
勘察成果未盖公 章、出图专用章;
责任人未签名或 签名不全;
责任人姓名用电 脑打印
处理意见 审核意见
1
序号 2
2.1
审查项目 勘察依据
工程建设 标准
审查内容
常见问题
处理意见
深圳市工程勘察应执行深圳市标准。深
圳市标准未具体规定的内容,可执行广东省标
准、国家标准和行业标准的相关规定。常用规
工作内容不齐全, 特别是对特殊土、 不良地质作用及地 下水情况未提出要 求或未开展工作
2 查明不良地质作用的类型、成因、
分布范围、发展趋势和危害程度,提出整
治方案的建议;
3 查明建筑范围内岩土层的类型、深度、
工程特性,分析和评价地基的稳定性、均
匀性和承载力;
处理意见 审核意见
审核意见
整改
4
4 对需进行沉降计算的建筑物,提供 地基变形计算参数,预测建筑物的变形特 征;
岩土工程勘察宜分阶段进行。勘察阶段
应与设计阶段相适应,可分为可行性研究勘 勘察阶段与设
察、初步勘察、详细勘察及施工勘察。各级 计阶段不相适应 岩土工程勘察在已有较充分的工程地质资
料或工程经验条件下,可简化阶段,但应以
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

勘察工作要点及执行规范条文(
龙汉春编)

序号 勘察要点
基 本 要 求 执 行 规 范 条 文
1 形式与 法规 报告签章是否齐全有效、标题与内容是否相符,所附试 验及分析报告是否一致,签章是否齐全有效; CECS99:98岩土工程勘察报告编制标准
《建设工程勘察文件编制深度规定》
2
勘察报告 主要内容 任务、目的、执行规范、工程量、岩土分层描述、水 位及腐蚀性评价、地震效应、岩土力学数据及评价、 场地稳定性及不良地质作用、基础选型及持力层、平 面图剖面图柱状图等图表,分析测试数据 GB50021-2001规范第14.3.3条强条和

4.1.11条強条;

3
勘察报告 前言部分 1.场地和钻孔有坐标定位, GB50021-2001规范第4.1.11-1条

強条
2.建筑物种类、结构型式、规模、楼层

3.
高层建筑的岩±工程勘察等级
JGJ72-2004高规第3.0.1条;

4
勘探布点

1.
高层建筑布点数量单栋不少于4个,密集高楼群

至少一个控制性勘探点;
GB50021-2001规范第4.1.17条强条

2.高层建筑平面为矩形时按双排布点,不规则时在凸 出角点和凹入阴角布点,层数荷载体型变异较大处 布点,甲级勘察高层中心或电梯井核心筒布点 JGJ72-2004高层勘规第4.1.2条

3.一般详细勘察点距,浅基础按复杂、中等、简单 为10-15,15-30,30-50米距三个等级要求 GB50021-2001规范第4.1.15条
4. 布点方式按建筑物周边和角点,无特殊要求可按建 筑物范围布点 GB50021-2001规范第4.1.16条;
5桩基础勘察点距:端承桩12-24米;摩擦桩20-3米; GB50021-2001规范第4.9.2条
6. 基坑工程的勘察布点:基坑范围布点及基坑边界外 超出基坑深度2-3倍范围要求布点 GB50021-2001规范第4.8.3条

5 勘探深度
1. 条形基础孔深不小于3d, 独立柱基不小于1.5d, 一般不小于5米。 2. 对高楼群和变形计算的地基, 孔深超过计算深度 3. 对有抗浮抗拔设计时应满足抗拔承载力要求 GB50021-2001规范第4.1.18条強条

4. 桩基工程勘探孔深:桩长以下3-5d, 且不小于3 米, 对大直径桩不得小于5米; 对嵌岩桩应钻入嵌岩 面以下3-5d. 花岗岩地区高层建筑嵌岩桩的一般孔应进入微凤化岩 3-5米, 控制性孔应入微风化岩5-8米 GB50021-2001规范4.9.4条
JGJ72-2004高层勘规4.2.3条;
5.基坑工程勘察深度为开挖深度2-3倍 GB50021-2001规范第4.8.3条

6. 取岩土样

测试試验

1主要土层取±样试验或标贯数量不少于6件(组) GB50021-2001规划第4.1.20-2条
2. 取土样或原位测试的勘探点数甲级建筑每栋不少于 3个 GB50021-2001规划第4.1.20-2条

1. 高层建筑对桩基勘探深度范围内的每一主要土层取 土样试验或原位标贯不少于6件组, 嵌岩桩桩端持 力层岩石抗压试验不少于6组;
JGJ72-2004高层勘规第4.2.5条

2. 高层基坑岩土取样试验和原位测试数量每一主要岩 土层不少于6组(个). JGJ72-2004高层勘规第4.4.7条
3对花岗岩残积±应测定其细粒土的天然含水量\液限 和塑限 GB50021-2001规范第6.9.4条
6 取岩土样 与
测试試验

4.桩端持力层为基岩, 应取岩样作饱和抗压强度试验 GB50021-2001规范第4.9.5-3条

5.土工试验、水质分析及岩石抗压强度試验报告单应 有CMA計量认证印 计量法规

7. 岩土分层 与定名 1. 在地基主要受力层内,对厚度大于0.50m的夹层或 透镜体应取土样或原位测试 GB50021-2001规范第4.1.20-3条强条
2. 岩土的定名应符合规范规定 GB50021-2001规范第3.3.1-3.3.11条

8. 地下水 及 腐蚀性
评价

1.测定稳定水位及确定变化幅度、评价水对建材腐蚀性 GB50021-2001规范第4.1.11-6\8强条
2.每个场地不应少于2件水样, 对建筑群不宜少于3件 GB50021-2001规范第12.1.2条
3. 从环境类型评价水对混凝土结构的腐蚀性 GB50021-2001规范第12.2.1条
4. 从渗透性方面评价水对混凝土结构的腐蚀性 GB50021-2001规范第12.2.2条
5. 两种评价等级不同时, 综合评价水对混凝土腐蚀性 GB50021-2001规范第12.2.3条
6.评价水对钢筋混凝土中钢筋的腐蚀性 GB50021-2001规范第12.2.4条
7. 评价水对钢结构的腐蚀性 GB50021-2001规范第12.2.5条

9.
地震效应 及 抗震设防 1. 设防烈度按东建(04)32号文件规定,(6度/7度 过度区要注村名作判别依据) GB50011-2001规笵第1.0.4強条

1. 划分场地类别 GB50021-2001规范第5.7.2条强条.
2. 划分抗震有利、不利地段或危险地段
3. 按等效剪切波速和覆盖层厚度划场地类别 GB50011-2001规范第4.1.6条强条
4. 划分有利、不利或危险地段 GB50011-2001规范第4.1.1条
5 未提供或错提供设计特征周期值,是強条 GB50011-2001规范第5.1.4条強条
6. 7度区对饱和砂土粉土进行液化判别 GB50021-2001规范第5.7.10条強条
7. 对砂土粉土液化判别须有具体资料, 即判别液化的 孔号、层位、深度、标贯临界值和实击值对比,液 化指数和液化等级等 GB50011-2001规范第4.3.4和4.3.5条

8. 液化判别时每层砂土判别的孔数不得少于6个 GB50021-2001规范第5.7.9条
9. 超过10层的拟建建筑物场地应实测等效前切波 GB50011-2001规范第4.1.3条。
10. 未提供或错误提供地震加速度 GB50011-2001规范第3.2.2条。
10 桩基础 1. 查明岩土工程特性,评价成桩可能性和对环境影响 GB50021-2001规范第4.9.1条強条.
2.端承桩勘探孔距12-24m, 预制桩勘探孔距20-35m GB50021-2001规范第4.9.2-1、2条
3.勘探深度不小于桩端以下3m GB50021-2001规范第4.9.4-1条
4.基岩作桩端持力层时应作岩石天然抗压强度试验 GB50021-2001规范第4.9.5-3条
5.高层建筑嵌岩桩桩端层岩层抗压强度试验不少6组 JGJ72-2004高层勘规第4.2.5-2条
6.高层建筑桩基勘探深度内每一土层取样或标贯6组 JGJ72-2004高层勘规第4.2.5-1条

7.当场地有饱和软土和松散砂土时须提供负摩阻系数 及减少负摩阻力措施建议 GB50021-2001规范第4.9.8-3条

基杭工程 1. 勘探深度应达基坑开挖深度的2-3倍,勘探范围应 延伸至基坑边界外2-3倍基坑深度的距离。 GB50021-2001规范第4.8.3条
2. 查明岩土分布,分层提供支护所需抗剪强度指标 GB50021-2001规范第4.8.4条
11 基坑工程 3. 环境状况调查,邻近建筑物和地下设施现状、结构 特点及对开挖变形的承受能力。 GB50021-2001规范第4.8.7条
4. 边坡处理和支护建议 GB50021-2001规范第4.8.9条
5. 防水降水措施,降水对周边建筑影响,环境保护与 监测 GB50021-2001规范第4.8.10-11条

6. 地下室抗浮设計水位 GB50021-2001规范第4.1.13条

12 图件
1. 报告首页单位公章出图章,法人代表(负责人)技 术负责人和责任人签章齐全,內页制图人审核人签章 建设部建质﹝2003﹞144号《建设工程
勘察文件编制深度规定》第2.0.9条
2. 平面图有坐标,建筑物边线及名称编号,尺寸等 CECS99:98岩土工程勘察报告编制标准
第5.3.1条
3. 平面图-剖面图-柱状图内容齐全统一, 表格齐全, 并与文字相符 CECS99:98岩土工程勘察报告编制标准

13 分析与 测试 1.各类土的分类指标和物理性质指标 GB50021-201规范第11。2。1条
