1最新修改手孔封堵及嵌缝处理方案

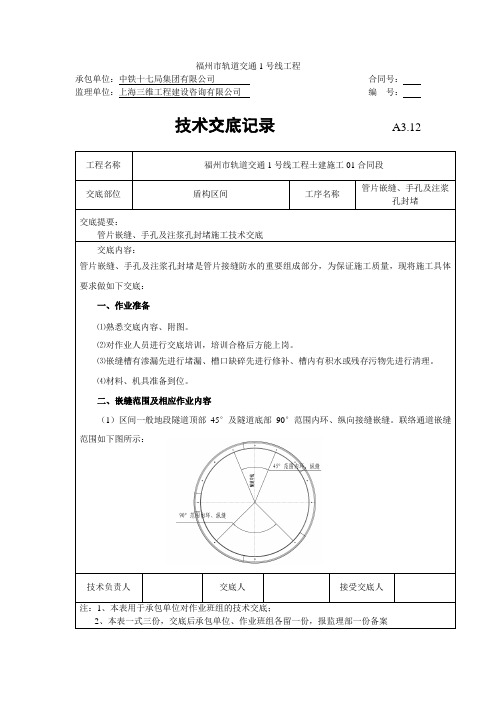

管片嵌缝、手孔及注浆孔封堵施工技术交底

承包单位:中铁十七局集团有限公司合同号:监理单位:上海三维工程建设咨询有限公司编号:技术交底记录A3.12交底人、本表用于承包单位对作业班组的技术交底;、本表一式三份,交底后承包单位、作业班组各留一份,报监理部一份备案承包单位:中铁十七局集团有限公司合同号:监理单位:上海三维工程建设咨询有限公司编号:技术交底记录A3.12承包单位:中铁十七局集团有限公司合同号:监理单位:上海三维工程建设咨询有限公司编号:技术交底记录A3.12承包单位:中铁十七局集团有限公司合同号:监理单位:上海三维工程建设咨询有限公司编号:技术交底记录A3.12下面是赠送的合同范本,不需要的可以编辑删除!!!!!!教育机构劳动合同范本为大家整理提供,希望对大家有一定帮助。
一、_________ 培训学校聘请_________ 籍_________ (外文姓名)_________ (中文姓名)先生/女士/小姐为_________ 语教师,双方本着友好合作精神,自愿签订本合同并保证认真履行合同中约定的各项义务。
二、合同期自_________ 年_________ 月_________ 日起_________ 年_________ 月_________ 日止。
三、受聘方的工作任务(另附件1 )四、受聘方的薪金按小时计,全部以人民币支付。
五、社会保险和福利:1.聘方向受聘方提供意外保险。
(另附2 )2.每年聘方向受聘期满的教师提供一张_________ 至_________ 的来回机票(金额不超过人民币_________ 元整)或教师凭机票报销_________ 元人民币。
六、聘方的义务:1.向受聘方介绍中国有关法律、法规和聘方有关工作制度以及有关外国专家的管理规定。
2.对受聘方提供必要的工作条件。
3.对受聘方的工作进行指导、检查和评估。
4.按时支付受聘方的报酬。
七、受聘方的义务:1.遵守中国的法律、法规,不干预中国的内部事务。
2.遵守聘方的工作制度和有关外国专家的管理规定,接受聘方的工作安排、业务指导、检查和评估。
管片嵌缝手孔封堵技术交底

承包单位:合同号:
监理单位:编号:
技术交底记录A
施工单位
交底时间
交底部位
工序名称
交底提要:XX区间嵌缝、手孔封堵技术交底
一、施工概况
交底内容
XX盾构区间嵌缝、手孔封堵施工流程、材料要求以及注意事项。
一、施工流程பைடு நூலகம்
(1)对成型隧道进行冲洗干净,嵌缝处理前必须保证管片以及作业面干净,嵌缝前用毛刷将手孔及接缝内灰尘清理干净。
(2)若管片接缝有漏水处,需先对漏水处进行堵漏处理,手孔有漏水的,对螺栓孔密封全进行更换,检查效果符合防水设计要求后,再对其进行嵌缝封堵处理。
(3)破损管片必须进行修补,尤其是管片的嵌缝槽边缘。
(4)对管片连接螺栓进行全面检查,有松动位置及时用扳手进行复紧。
二、施工范围及材料:
A嵌缝:进洞15环、出洞15环、联络通道处10环整环嵌缝,环纵缝均采用聚氨酯密封胶。其余普通环仅在顶部45度范围内采用聚氨酯密封胶嵌缝。
(3)嵌缝施工时,必须将嵌缝槽内的油、锈、杂物等清理干净,确保嵌缝施工的效果。
(4)嵌缝施工必须在最后一次螺栓拧紧后进行。
(5)嵌缝表层须涂抹须均匀,平整,不得出现明显凹凸不平现象。嵌入后能达到预定深度并密贴,表面应平整,无翘曲,接头处应相接无间断。
技术负责人
交底人
接受交底人
注:1、本表用于施工单位对作业班组的技术交底;
2、本表一式三份,交底后施工单位项目部、作业班组各留一份,报监理一份备案
B手孔封堵:道床混凝土范围内的手孔不做处理,180度以下道床以上采用硫铝酸盐微膨胀水泥C20细石混凝土填充,180度以上(包括180度)的手孔采用塑料保护罩覆盖,保护罩内填充双组分改性发泡聚氨酯材料。
手孔封堵施工方案

目录一﹑工程概况 ........................................................................................ 第错误!未定义书签。
页二、编制依据 ........................................................................................ 第错误!未定义书签。
页三、人员配备计划 ................................................................................ 第错误!未定义书签。
页四、脚手架搭设方案 (2)五、管片手孔封堵 (4)5.1界面处理 (4)5.2手孔充填 (5)5.3管片嵌缝 (6)六、工程质量保证措施 (7)七、安全文明施工 (8)八、施工进程安排 (11)九、工程建设标准强性条文 (12)十、项目风险评估 (13)一、工程概况220千伏航云输变电电力隧道工程(第一标段)南段盾构部分设计起止里程为NDK0+000~NDK0+918.073,区间全长918.073米,包括盾构区间隧道、3个工作井及隧道内电缆支架钢结构等工程内容。
盾构始发井南段1#井位于云城西路与云城南一路相交处,隧道总体沿云城西路呈南北走向,吊出井南段3#井位于云城西路与云城南三路相交处。
沿线现主要为道路、绿化带及平整人行道,全线地形较为平坦,全线无较大的坡度。
地面标高10~15m,相对高差2~5m。
盾构隧道采用海瑞克土压平衡盾构机施工,开挖直径4.396米,混凝土衬砌为1.0米环宽标准管片(外径4.1米、内径3.6米)。
二、编制依据(1)《盾构法隧道施工与验收规范》(GB50446-2008);(2)《混凝土结构工程施工质量验收规范》( GB50204-2002 )(2011);(3)《水泥胶砂强度试验方法》(GB17671-1999);(4)《地下铁道工程施工及验收规范》GB50299-1999(2003修订版)。
手孔封堵与嵌缝技术交底

审核人
交底人
接受交底人
由交底单位填写,交底单位与接受交底单位保存。
技术交底记录
编 号
工程名称
天津地铁
部位名称
工序名称
管片手孔封堵与嵌缝
施工单位
交底日期
交底内容:
一、施工准备
(1)准备氯丁乳胶水泥,硫铝酸盐超早强(微膨胀)水泥,高模量聚氨酯,聚乙烯薄膜,闭孔泡沫聚乙烯,快硬水泥等材料。
(2)准备所需工具。
二、施工工艺
(1)手孔施工顺序:清理手孔中的泥土等杂物→用硫铝酸盐超早强(微膨胀)水泥封填→抹平。
嵌缝施工顺序:嵌缝槽内面清理→槽壁以界面剂处理→聚合物水泥嵌填→抹平。
审核人
交底人
接受交底人
由交底单位填写,交底单位与接受交底单位保存。
2010年10月16日
交底内容:
作业范围示意图如下:
审核人
交底人
接受交底人
由交底单位填写,交底单位与接受交底单位保存。
技术交底记录
编 号
工程名称
天津地铁
部位名称
工序名称
管片手孔封堵与嵌缝
施工单位
交底日期
2010年10月16日
交底内容:
四、安全质量保证措施
(1)作业人员佩戴好安全帽,安全带,防滑鞋,放腐蚀手套等。
盾构进出洞及邻近联络通道2590拱顶环嵌缝范围为45确保拱底不漏泥砂拱顶电气机车触网铜缆及道床上的轨道不被水滴锈蚀凡砌衬变形缝均以高模量聚氨酯密封胶嵌填其他除衬砌变形缝环外的环纵缝采用氯丁乳胶水泥嵌填
【最新精选】管片嵌缝、手孔及注浆孔封堵施工技术交底

承包单位:中铁十七局集团有限公司合同号:监理单位:上海三维工程建设咨询有限公司编号:技术交底记录A3.12交底人、本表用于承包单位对作业班组的技术交底;、本表一式三份,交底后承包单位、作业班组各留一份,报监理部一份备案承包单位:中铁十七局集团有限公司合同号:监理单位:上海三维工程建设咨询有限公司编号:技术交底记录A3.12承包单位:中铁十七局集团有限公司合同号:监理单位:上海三维工程建设咨询有限公司编号:技术交底记录A3.12承包单位:中铁十七局集团有限公司合同号:监理单位:上海三维工程建设咨询有限公司编号:技术交底记录A3.12【附加总结类文档一篇,不需要的朋友可以下载后编辑删除,谢谢】2015年文化馆个人工作总结在XXXX年X月,本人从XXXX学院毕业,来到了实现我梦想的舞台--XX区文化馆工作。
在这里我用艰辛的努力,勤劳的付出,真诚而认真地工作态度认真的做好自身的每一项文化馆相关工作,取得了较为良好的工作业绩。
随着一场场活动的成功举办、一台台戏剧的成功出演,在这个带有着梦想和希望的舞台上,转眼之间我已在这里渡过了XX年的青春事业,我亦与舞台共同成长,逐步由一名青涩的毕业生,历练成为了今天的XXX。
梦想在于不断坚持,未来的旅途在于不断的前进,在这个承载着梦的舞台上,我持以坚定的信心和丰富的工作能力与工作经验,一步一步超前迈进着。
下面我将自身XX年来的工作能力情况总结如下:一、一专多能服务1、高端学识水平。
本人于XXXX年XX月毕业于XXXX大学XX专业。
随后于XXXX年X 月进入XX区文化馆从事XX工作,至今已有XX年的时间。
在本人从事文化馆XX工作的XX年里,我始终坚持积极探索、勤奋学习,做到辅助教学与实际工作相长,坚定与时俱进的思想理念,努力攻克各项困难,将提高效益型,能力型的工作绩效作为自己的奋斗目标,并在自身的素质方面进行了坚持不懈的强化与提高。
我深知,要不断充实自身能力,深化提升自身素质,才能够不断更新自我,超越自我,为我XX区文化馆的发展与活动做出奉献。
隧道管片嵌缝、手孔封堵施工方案解析

南昌轨道交通1号线一期工程土建四标段会地、地秋、秋中盾构区间管片嵌缝、手孔封堵施工方案中铁隧道集团二处有限公司南昌轨道交通1号线一期工程土建四标项目经理部二〇一四年二月十二日目录1、工程概况 (2)2、编制依据 (2)3、隧道管片嵌缝、手孔封堵施工范围及内容 (2)3.1 嵌缝 (2)3.2 手孔封堵 (3)4、施工方案 (3)4.1管片嵌缝 (3)4.1.1管片嵌缝施工流程 (3)4.1.2基层处理 (3)4.1.3拱顶45°范围、整环及变形缝嵌缝 (3)4.1.4管片拱底86°范围嵌缝 (4)4.2手孔封堵 (4)4.2.1隧道上半部管片螺栓保护罩处理 (4)4.2.2隧道下半部手孔封堵处理 (4)4.3脚手架搭设要求 (4)5、工程质量保证措施 (5)6、人员配备、工期安排及保证措施 (5)6.1人员配备计划 (5)6.2工期安排 (6)6.3工期保证措施 (6)7、安全保证措施 (6)7.1安全组织措施 (6)7.2安全技术措施 (6)8、文明施工、环境保护保证措施 (7)1、工程概况南昌市轨道交通1号线一期工程土建四标位于红谷滩新区,起于会展站(不含),止于中山西路站(不含),盾构区间包含会展路站~地铁大厦站区间、地铁大厦站~秋水广场站区间、秋水广场站~中山西路站区间,平面位置及详细参数见图1和详见表1。
表1 盾构区间简介表图1 四标盾构区间平面示意图 针对三条盾构区间隧道管片的嵌缝和手孔封堵施工,特制定本施工方案。
2、编制依据南昌地铁1号线一期工程土建四标盾构相关设计蓝图遵照政府和法定质量管理部门的法律、法规、规章等文件的相关规定。
《地下工程防水技术规范》 (GB50108-2008)《盾构法隧道施工与验收规范》 (GB 50446-2008)《地下防水工程施工质量验收规范》(GB50208-2011) 3、隧道管片嵌缝、手孔封堵施工范围及内容3.1 嵌缝盾构区间本标段车站其它标段会地区间 地秋区间秋中区间(1)一般衬砌环嵌缝范围为拱顶45°,拱底86°。
嵌缝、手孔及吊装孔封堵技术交底
技术交底施工单位:工程名称交底编号分部工程名称TBM区间嵌缝、手孔封堵施工交底日期年月日TBM区间嵌缝、手孔及吊装孔封堵施工技术交底一、交底内容本交底为TBM区间左线及右线嵌缝、手孔及吊装孔封堵施工技术交底。
二、施工准备⑴熟悉交底内容、附图,若不明之处咨询工程部技术人员。
⑵对作业人员进行交底培训,培训合格后方能上岗。
⑶TBM区间管片背后二次注浆、渗漏处理、轨道拆除及泥浆清理完成后,开始进行管片嵌缝及手孔封堵作业。
⑷材料、机具准备:高模量聚氨酯密封胶、AEA膨胀剂、P.O.42.5水泥、塑料保护罩、细沙、YJ-320界面处理剂、钢丝刷、角磨机、喷灯。
⑸移动作业台架搭设完成,经验收合格,悬挂验收合格牌后方能使用。
三、设计概况3.1嵌缝施工嵌缝范围:⑴复合式TBM进出洞及联络通道两侧各20环范围内环、纵向缝均进行嵌缝处理。
⑵其余段落拱顶45°和拱底90°范围环、纵向缝进行嵌缝处理。
嵌缝范围划分见附图1。
嵌缝材料:原设计采用氯丁胶乳水泥进行嵌填,后经变更现采用高模量聚氨酯密封胶进行嵌填(变更情况见:2011-564期TBM管片嵌缝材料设置讨论会会议纪要)。
3.2手孔及吊装孔封堵施工封堵范围:所有的手孔及吊装孔均应进行封堵处理。
封堵材料:⑴拱顶180°范围内手孔采用塑料保护罩+聚氨酯密封胶进行封堵。
⑵其余手孔及所有吊装孔采用AEA微膨胀水泥砂浆进行封堵。
四、嵌缝及手孔、吊装孔封堵施工4.1嵌缝施工⑴施工顺序环、纵缝清理→界面处理→嵌填→抹平。
⑵环、纵缝清理①对管片接缝缺棱、破损应修补完好,错台大于1cm的位置进行打磨处理。
②用灰刀清理原渗漏位置析碱,然后用砂纸进行打磨去除痕迹,处理后需看不出析碱痕迹。
③用钢丝刷清理缝内泥浆,嵌缝槽内不得有积水或残存污物。
④当环、纵缝潮湿时,需用喷灯烘干其表面。
⑶界面处理1、配比①1#配比:甲组份:乙组份=1:3(重量比);②2#配比:甲组份:乙组份:填料=1:3:8。
管片嵌缝、手孔及注浆孔封堵施工技术交底word精品文档7页
承包单位:中铁十七局集团有限公司合同号:监理单位:上海三维工程建设咨询有限公司编号:技术交底记录A3.12交底人、本表用于承包单位对作业班组的技术交底;、本表一式三份,交底后承包单位、作业班组各留一份,报监理部一份备案承包单位:中铁十七局集团有限公司合同号:监理单位:上海三维工程建设咨询有限公司编号:技术交底记录A3.12承包单位:中铁十七局集团有限公司合同号:监理单位:上海三维工程建设咨询有限公司编号:技术交底记录A3.12承包单位:中铁十七局集团有限公司合同号:监理单位:上海三维工程建设咨询有限公司编号:技术交底记录A3.12下面是赠送的合同范本,不需要的可以编辑删除!!!!!!教育机构劳动合同范本为大家整理提供,希望对大家有一定帮助。
一、_________ 培训学校聘请_________ 籍_________ (外文姓名)_________ (中文姓名)先生/女士/小姐为_________ 语教师,双方本着友好合作精神,自愿签订本合同并保证认真履行合同中约定的各项义务。
二、合同期自_________ 年_________ 月_________ 日起_________ 年_________ 月_________ 日止。
三、受聘方的工作任务(另附件1 )四、受聘方的薪金按小时计,全部以人民币支付。
五、社会保险和福利:1.聘方向受聘方提供意外保险。
(另附2 )2.每年聘方向受聘期满的教师提供一张_________ 至_________ 的来回机票(金额不超过人民币_________ 元整)或教师凭机票报销_________ 元人民币。
六、聘方的义务:1.向受聘方介绍中国有关法律、法规和聘方有关工作制度以及有关外国专家的管理规定。
2.对受聘方提供必要的工作条件。
3.对受聘方的工作进行指导、检查和评估。
4.按时支付受聘方的报酬。
七、受聘方的义务:1.遵守中国的法律、法规,不干预中国的内部事务。
2.遵守聘方的工作制度和有关外国专家的管理规定,接受聘方的工作安排、业务指导、检查和评估。
手孔封堵施工方案
.
料时,必须有专人指挥,防止意外事故的发生。 4、现场施工临时用电、线路架设必须按规定进行,离地不低于
2.5m。并严禁固定在铁件上,严禁使用老化电线、裸露电线、花线。 配电箱内必须设空气跳闸开关,和触电保护器,严禁一闸多机,严禁 使用铁丝、铜丝代替熔丝、 必须使用与熔断器相匹配的熔丝。配电箱 必须配有门、锁,下班后必须切断电源,锁好门。
4.2 脚手架的管理 脚手架的杆件, 竹笆,护栏严禁随意拆除, 两边的接长顶撑部件, 在一个端面施工完毕后移动时除架体采用人力移动, 移动时必须缓慢 进行,并有专人措挥,至达施工位置时,必须重新固定,并有专轧具 固定移动呆滑轮, 施工现场必须健全脚手架验收合格后方可使用, 并 挂牌使用。 脚手架拆除前由工程负责人对工程进行全面检查、 确认,全面施 工完毕不需要方可拆除, 拆除脚手架应设警戒区,并有专人指挥 拆除前应将架体上留有材料等杂物清除干净。 拆除顺序按搭设时的顺序相反进行,自上而下,先搭后拆,先拆 后搭,在此原则上逐步拆除,一步一清,拆下的零配件按类分堆,严 禁在轨道内任道抛掷。拆除后应及时将各种材料零纪件清运出场,
剪切粘贴强度 ( MPa)
7天 14 天
拉伸粘贴强度 (MPa) 未处理
7天
14 天
浸水处理
热处理
.
≥ 1.0 ≥ 1.5
≥ 0.4 ≥ 0.6 ≥ 0.5
.
冻融循环处理
碱处理
5.2 手孔充填
隧道下部 120 o范围内的手孔封堵材料为硫铝酸盐超早强(微膨
胀)水泥和 P.O42.5 水泥按 1:1 混合填充,隧道上部 240 o范围内
( GB/T17219-1998)测试。
六、工程质量保证措施 实行创优目标管理树立“质量第一”的意识,确保工程质量获优
轨道交通1号线马关区间手孔封堵及嵌缝技术交底
2、抗渗堵漏的施工流程确定渗漏处→凿注浆孔(槽)→埋入注浆针头,引流管→双快水泥封堵→环氧树脂注浆→引流水→切管封面→整修三、管片嵌缝的施工工艺及施工流程1、管片嵌缝前准备事项(1)、彻底清除管片缝槽内的污泥、垃圾、积水;(2)、检查有无明显滴漏或冒水,若有此现象应采取堵漏措施;(3)、检查管片缝槽是否有缺损、裂缝,若有此种情况应实施修补;(4)、在管片拱底86度进行放样弹线;(5)、按施工图纸要求先环缝后纵缝进行嵌缝施工;2、管片嵌缝的施工工艺本区间的管片嵌缝方式分为两种,分别如下:(1)、进、出洞口各25环整环环缝、纵缝、变形缝嵌填、联络通道钢管片衬砌中心环缝左右各10环整体环、纵缝嵌填,钢管片环与混凝土管片环缝、纵缝、变形缝嵌填施工:(如图一)图3-1 嵌缝方式一先从每环端头超出设计要求范围50mm处开始,正确地将聚乙稀泡沫条嵌下,并留下槽深约18mm左右的空间,确保平整,同时施工中环缝和纵缝内不允许有接头,十字接头处(环缝与纵缝接头)应紧密连接无空隙。
再嵌入高模量双组份聚硫密封胶,与管片抹平,不得有气泡与脱节现象。
满足设计形状要求,使封填达到规范、平整、光滑的标准。
(2)区间隧道拱底块86°环、纵缝应进行嵌缝处理,拱底块环、纵缝嵌填施工:(如图二)图3-2 嵌缝方式二先从每环端头超出设计要求范围50mm处开始,刷涂YJ-302界面处理剂,然后用聚合物水泥防水砂浆进行环缝、纵缝的嵌填,与管片抹平。
满足设计形状要求,使封填达到规范、平整、光滑的标准。
3、管片嵌缝的施工流程(1)、特殊嵌缝方式修补管片→修补嵌缝槽→清除泥灰→嵌入聚乙稀泡沫条→嵌填高模量双组份聚硫密封胶→刮抹成形→检查→再修补→刮抹成形→检查→再修补(2)、一般嵌缝方式修补管片→修补嵌缝槽→清除泥灰→涂刷界面剂于作业位置→嵌填聚合物水泥防水砂浆→刮抹成形→检查→再修补→刮抹成形→检查→再修补四、手孔封堵的施工工艺及施工流程1、手孔封堵的施工工艺本区间的手孔封堵方式分为两种,分别如下:(1)、隧道管片180°以下范围内的手孔处理(拱底86°范围内的手孔不做封堵处理):a.清理手孔,手孔内壁不得有油污、污泥等杂物。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
南京长江隧道工程
管片嵌缝及手孔封堵方案
编制:
复核:
审核:
审批:
有限公司
南京长江隧道工程指挥部
2009年2月25日
管片嵌缝及手孔封堵方案
一、 编制依据
1、南京长江隧道工程《圆形隧道防水设计》
2、国家现行有关规范、规程和标准
3、相关图纸会审回复意见。
二、 工程概况
南京长江隧道工程左汊盾构隧道,右线隧道盾构掘进已达700多环,隧道基本趋于
稳定。根据盾构法隧道防水所遵循的“以防为主、突出重点、综合治理”的原则,以及
设计要求,现已具备了管片嵌缝、手孔封堵施工条件。
管片嵌缝范围∶隧道顶部162度范围内的环缝及纵缝,边箱涵内裸露出的管片接缝。
手孔、二次注浆孔封堵范围:隧道顶部162度范围内的手孔及二次注浆孔,边箱涵
内裸露出的手孔及二次注浆孔。
管片衬砌嵌缝及手孔封堵范围图如图1。
防撞侧石
防撞侧石
中箱涵
边箱涵顶板
边箱涵顶板
牛腿
隧道顶部嵌缝及手孔处理范围
嵌缝及手孔
处理范围
嵌缝及手孔
处理范围
图1 管片衬砌嵌缝及手孔封堵范围图
三、 施工组织
1、 设备及工具准备
为便于施工,结合现场实际尺寸及作业范围,加工制作一个可移动型钢桁架(见附
图1)作为施工操作平台车。桁架除具有一定的强度和稳定性外,还要使它尽可能地轻
便,便于移动及施工人员上下。可移动型钢桁架顶部满铺木板,两侧架设伸缩钢管搭木
板作为施工操作平台。施工作业平台两侧焊接¢50钢管作为防护栏并挂设安全网,防止施
工人员材料工具等高空坠落,确保施工安全。嵌缝填塞聚硫密封胶,使用挤胶枪或灰刀。
手孔封堵与嵌缝作业的平台共用。需使用的工具有:手提式凿毛机四台、钢抹子、
钢丝刷、挤胶枪(灰刀)、橡胶桶(盛拌好的聚合物水泥砂浆)若干。
表1 主要设备及工具配备表
序号 设备(工具)名称 单位 数量
1 操作平台 台 1
2 手提式凿毛机 台 4
3 钢抹子 把 4
4 钢丝刷 把
4
5 木棰 把
4
6 橡胶桶 个
4
7 挤胶枪(灰刀) 把
4
2、 单班人员配置如表2
表2 单班人员配置表
序号 类 别 人数 职责范围
1 工班长 1 现场施工管理
2 手孔凿毛人员 4 手孔凿毛及封堵
3 手孔封堵及嵌缝人员 6 安放泡沫棒,填塞聚硫密封胶
4 普工 4 协助专业施工人员
四、施工工艺设计
(一) 嵌缝施工
1、嵌缝的材料
本隧道管片嵌缝内侧采用泡沫棒和聚硫密封胶。聚硫密封胶性能指标如表1,泡沫棒
的规格见嵌缝详图(如图2)。
图2 嵌缝详图
表3 聚硫密封胶材料性能指标
项目 密度
g/cm
适用期 h 表干时间 h 下垂度 mm 恢复率 % 低温柔性 ℃ 拉伸粘结性 防霉
等
级
粘结强度 Mpa 伸长
率 %
指
标
1.6±0.1 1~4 ≤24 ≤1 ≥80 -55 ≥0.3 ≥400 9
2、工艺流程
管片衬砌嵌缝范围放线→修复管片及治理渗漏水→清理环缝→安放泡沫棒→填塞
聚硫密封胶
(1) 管片衬砌嵌缝范围放线
嵌缝施工前,提前通知测量人员对隧道防撞侧石以上管片衬砌嵌缝162度范围进行
放线,并用墨盒弹线。
(2) 修复管片及治理渗漏水
在嵌缝作业前必须先查明混凝土管片嵌缝槽是否有碎裂、缺损,是否有漏水情况等。
管片嵌缝槽如有损坏就要用同等级混凝土进行修补。修补时应将损坏的管片修复至原来
的尺寸,尤其是嵌缝槽的形状和尺寸。对出现漏水的地方,要查清渗漏水的原因和水的
渗入途径,并进行注浆堵漏止水。
(3) 清理环缝
用钢丝刷除去嵌缝槽内和槽壁上的积灰以及泥沙杂物,清完后用清水冲洗干净并吹
干。
(4) 安放泡沫棒
在嵌入泡沫棒时,使用专用填塞木锤,将泡沫棒击入预定深度并紧密服贴,表面应
平整无歪斜和扭曲。嵌入的顺序应为先环后纵。嵌缝中的泡沫棒应尽量减少接头,特别
是环缝。接头处的泡沫棒应连接紧密无间断,环纵缝相交处的十字接头尤其要加强。
(5) 填塞聚硫密封胶
嵌缝时先在施胶处涂底涂液,在嵌缝两侧10mm处贴上40mm宽的防护胶带,防止多
余的聚硫密封胶污染管片。再自下而上填塞密封胶,使之密实平整。嵌填作业用灰刀抹
填或挤胶枪嵌注均可。
(二)手孔封堵
1、封堵材料
聚合物水泥砂浆。
2、工艺流程
手孔封堵范围放线→手孔止水→管片螺栓除锈清渣→手孔凿毛→手孔封堵
(1) 手孔封堵范围放线
手孔封堵根据嵌缝放线范围进行施工。
(2) 手孔止水
手孔封堵施工前要检查手孔是否渗水,对于渗水的手孔要进行堵漏止水。一般渗水
是因螺孔密封圈失效(螺栓安装时损坏或是遗漏未放置)而从螺栓孔中渗入手孔。对此要
更换螺栓密封圈,并将螺栓拧紧,检查是否漏水,如仍漏水则在螺栓的螺帽周围用堵漏
王填充压实。若还有水从螺帽周围渗出,就需要在距离螺帽约10~20cm范围内打孔,埋
设注浆针头,用压力泵进行PU灌浆止漏胶堵漏。
(3) 管片螺栓除锈清渣
手孔封堵前检查螺栓是否有锈蚀现象,如出现明显锈蚀。必须用钢丝刷清除这些锈
渣和浮渣及表面污物。
(4) 手孔凿毛
手孔充填前,为了使聚合物水泥砂浆与手孔内表面接触良好,先用手提式凿毛机对
手孔内表面进行凿毛处理。
(5) 手孔封堵
现场拌和聚合物水泥砂浆,一次不要拌和太多,根据现场需要及聚合物水泥砂浆的
初凝时间之前的用量而定,以免造成浪费。隧道顶部的手孔不易封堵,因此要分层施工,
第二层在第一层粘结牢固后再进行封堵。封堵后,多次压实,最后压光,要求表面平顺
光滑。
(6) 对要处理的二次注浆孔,先拧下孔塞,填实聚合物水泥砂浆后再拧紧孔塞即可。
五、质量保证措施
(1) 使用的聚硫密封胶和聚合物砂浆要先经检验合格后才能使用。
(2) 管片拼装过程中,由于错台现象,嵌缝槽的尺寸常与设计不符。会造成在该位
置的嵌缝槽不规则,嵌入泡沫棒时,确保泡沫棒的嵌入深度和连续性。
(3) 将聚硫密封胶填入嵌缝前,要求基面干燥,施工后要求表面平整美观。对于有
错台的管片用聚硫密封补顺。
(4) 泡沫棒及聚硫密封胶注意防火。
(5) 泡沫棒和聚硫密封胶的端部应按照弹线范围,每环都要对齐,且端部不能被堵
塞,否则,水就会从嵌缝的薄弱环节渗出,不易处理。
(6) 聚合物砂浆的拌和必须符合设计要求。
(7) 手孔凿毛时尽量不要触碰外漏的管片螺栓帽和垫圈,要加强对管片螺栓帽、垫
圈的保护。
(8) 手孔封堵后,表面应多次压实抹平,以确保其边缘不出现裂缝。
(9) 手孔封堵后聚合物水泥砂浆终凝后应进行7天保湿养护。
(10)组建专业施工班组,施工人员应具有丰富的施工经验且必须进行岗前培训才能
上岗。
(11) 施工应严格遵循设计的要求。每一道工序都要加强检查,确保其达到规定的
工艺要求。实行逐级报检制度,检查合格后才能进入下道工序。
为加强质量控制,由项目部总工程师牵头,成立质量控制小组,组长:项目部总工
贺飞;副组长:工程部长徐喜荣、质检部长陆毅、安全部长梁植军;组员:王德福、胡
传锋、单洪萍、师文明、张富明、梁锋亮、孙泉、罗叔辉、谢志飞、袁斌等。管理人员
主要包括:主要技术负责人、安全长、安全管理人员、技术管理人员、试验质检人员、
后勤保障部门人员等。
管片嵌缝及手孔封堵施工过程中实行技术人员24小时值班,现场技术人员负责现场
作业指导与质量检查,实行报告制度,若现场发生较大质量和安全问题时立即向上级汇
报反映并做出合理的措施以减小损失和危害。
六、工期和人员安排
各项准备工作做好后,管片衬砌嵌缝及手孔封堵同时作业。实行24小时两班作业
制,每班确保做好3环,每完成一环,操作平台向前移动一环,月计划180环,最终与
盾构机掘进保持200米距离进行同步施工。每班安排工班长1人,手孔凿毛人员4人,
手孔封堵及嵌缝人员6人,普工4人。
七、安全文明施工
(1) 施工人员严格按照施工规范、方案和各项安全操作规程进行作业,服从项目部
的综合管理。
(2) 施工人员进入施工现场必须正确佩戴安全帽。
(3) 高空作业人员必须悬挂安全带方能在施工现场作业。
(4) 现场一切安全防护设施,如安全网、安全围栏、外架拉接点、警示信号等,施
工人员不得任意拆除,禁止在操作平台上抛掷东西。
(5) 严禁所有施工人员乱动电器设备,如发现问题应及时找电工解决。
(6) 注意防火,配备必要的消防器材。
(7) 不得影响隧道内交通运输,保证道路畅通无阻。
(8) 施工现场的各种器材要放置有序,工作有条不紊;当班作业结束时要清理现场,
材料工具摆放有序,做到“工完、料净、场地清”,保持文明施工。
