237水泥稳定碎石基层试铺总结_secret
水泥稳定碎石基层试验段施工总结报告

国道210榆林至陕蒙界公路XX合同段水泥稳定碎石基层试验段施工总结报告中铁X局机械化公司榆蒙公路X合同段项目经理部水泥稳定碎石基层试验段施工总结报告我部已于2002年5月7日在K23+100~K23+300段按照水泥稳定碎石基层试验段实施方案完成了试验段的施工,取得了水泥稳定碎石基层全面施工的数据,达到了试验段目的。
根据试验段取得的数据对水泥稳定碎石基层所用的材料、配合比、松铺系数、施工工艺及碾压遍数进行归纳总结,形成标准的施工方法指导大面积施工,现将其施工过程及检测结果总结上报。
一、试验成果:1、试验地点:K23+100~K23+300,长200m;面积为2752m2。
2、原材料试验、规范指标及试验结果:同实施方案。
3、设计配合比,水泥: =6:100 ;碎石比为1~3cm碎石:1~2cm碎石: 0.5~1cm碎石:0.5cm以下石屑=25:25:15:35。
4、最大干密度2.269g/cm3,最佳含水量7.2%。
5、松铺系数为1.32,松铺厚度为26cm,压实厚度为20cm。
6、确定了混合料拌和时水泥和碎石斗闸开度和级配的关系。
7、压实遍数和压实度关系(见附件)。
8、混合料的摊铺工艺。
9、主要施工人员、机械、检测设备。
三、工艺流程及质量控制采用2台WDB稳定土拌和设备拌和,摊铺采用一台德国ABG-423摊铺机和一台中国产WTU95摊铺机联机全宽一次性摊铺。
1、施工工艺流程:2、施工工艺:1)下承层准备:开工前进一步对底基层标高进行自检并将其表面的浮杂物清理干净,两侧培好路肩土。
摊铺前,洒适量的水以保持底基层表面的湿润。
2)施工放样每隔10m测设一中线桩,然后在两侧距路肩边缘40cm对应处测设标线桩,根据松铺厚度26cm(松铺系数1.30)进行逐点高程控制,并将φ4mm钢丝线挂于支架上,用紧线器拉紧,以此作为摊铺机摊铺基准线。
3)拌和混合料用WDB300厂拌设备集中拌和,施工前,先调试拌和设备,测定其级配、含水量及水泥剂量是否准确,如有误差,则个别调整后再试拌,试拌一直进行到使混合料的各种指标均符合要求为止。
水泥稳定碎石基层试验段施工总结2000字

水泥稳定碎石基层试验段施工总结2000字水泥稳定碎石基层是一种常用的路面基层,其具有强度高、耐久性好、抗水蚀性强等优点。
为了验证水泥稳定碎石基层的性能,进行了一段试验段的施工,并在施工过程中总结了一些经验和教训。
一、试验段的位置和条件试验段位于某省某市的某条高速公路上,原路面基层为碎石路基,路面结构为水泥砼路面。
试验段的总长为300米,宽度为12米,其中交通区域宽度为6.5米,两侧宽度为2.75米。
路基土为中风化粘土。
试验段的设计路用寿命为20年。
二、试验段的施工工艺1.基础处理由于原路面基层为碎石路基,需要对其进行加固处理。
首先,在路基表面铺设一层厚度为20厘米的粉石基层,并进行压实处理。
然后,在粉石基层上铺设一层厚度为20厘米的碎石基层,进行压实处理。
2.碎石稳定在碎石基层表面洒布水泥,与碎石基层均匀混合。
混合后适当加水,使其达到适宜的工作性能。
然后使用机械器材将水泥稳定碎石均匀铺设在碎石基层表面,并进行压实处理。
3.面层处理面层采用3厘米厚的水泥砂浆面层,按照施工规范进行施工处理。
三、试验段的质量控制1.原材料的质量水泥、碎石、砂,作为试验段施工的主要原材料,其质量直接影响到施工质量和使用寿命。
因此,在采购时应严格按照建设标准进行审查,确保其性能符合标准。
在实际施工过程中,对原材料是进行有效的管理和控制,以确保施工质量。
2.施工工艺的控制为确保试验段的施工质量,应严格按照施工规范进行操作,并进行实时监控。
对计量设备要定期检查和督促,防止偏差出现。
如有质量问题及时找出原因,并进行改正。
3.工程质量验收为了保证工程的质量,需要进行专业的质量验收。
验收包括施工过程的监控和末次验收。
通过验收,可以检验试验段的强度、角度和平整度是否符合规范要求。
四、试验段结论通过试验段施工,可以得出如下结论:1.水泥稳定碎石基层具有高强度、抗水蚀性强的优点,能满足路面使用需求。
2.在施工过程中,需要严格按照施工规范进行操作,确保施工质量。
水泥稳定碎石基层试验段总结

水泥稳定碎石基层试验段总结基层试验段成果总结一、施工简况本段起点桩号为K29+003终点桩号为K52+445.32,路线全长23.442Km。
根据施工设计图的要求路面基层采用水泥稳定碎石基层,厚度38cm,分两层摊铺,半幅宽度上基层18.45m,下基层18.75m。
为了尽早开展路面基层施工,提供大规模作业相关技术数据,我分部在2017年3月6日进行了水泥稳定碎石试验段的施工,具体桩号为K38+700~K39+000左幅,试验段为第一层,铺筑厚度为19cm。
其中K38+700-K38+850段采用4%水泥量水稳碎石进行摊铺,设计最大干密度为2.472g/cm3,最佳含水量4.4%,;K38+850-K39+000采用3.8%水泥量水稳碎石进行摊铺,设计最大干密度2.456g/cm3,最佳含水量4.4%。
混合料采用一台WB600拌和楼进行拌和。
施工时,混合料的摊铺采用三台摊铺机进行,松铺系数暂取1.30,压路机采用英格索兰100一台、三一重工220四台、徐工XP261胶轮一台。
为确保施工质量,为今后大面积的施工提供依据,特将本段试验段总结如下:二、试验段目的1、验证施工的集料配合比:2、确定材料的松铺系数;3、确定标准施工方法;摊铺方法和适用机具;水泥剂量、含水量的合理控制;压实机械的选择和组合,压实的顺序、速度和遍数;4、验证混合料的质量和稳定性。
5、检验施工组织和施工工艺的合理性和适应性。
三、施工前准备工作1、技术准备(1)在试验段开工前已对技术、质量、试验、测量、资料、安全、设备等施工人员进行了技术交底。
(2)水泥稳定碎石配合比试验检测报告,已由监理工程师审核批复。
(3)所施工段落的底基层经三阶段验收合格。
(4)对沿线水准点和导线点进行复测,进行现场放样后,上报监理工程师审核。
2、机械设备配置(1)拌合设备:水泥稳定碎石拌合机1座。
(2)摊铺设备:摊铺机三台。
(3)压实设备:英格索兰100振动压路机1台、三一重工220振动压路机4台、XP261胶轮压路机1台。
水泥稳固碎石基层实验段试铺总结

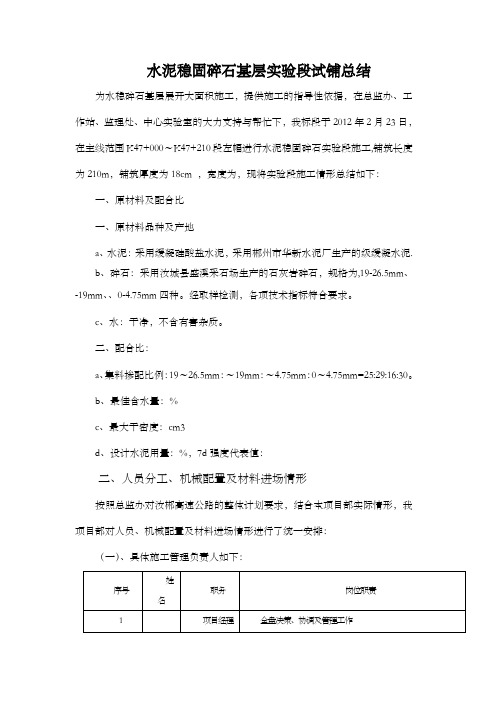

水泥稳固碎石基层实验段试铺总结为水稳碎石基层展开大面积施工,提供施工的指导性依据,在总监办、工作站、监理处、中心实验室的大力支持与帮忙下,我标段于2012年2月23日,在主线范围K47+000~K47+210段左幅进行水泥稳固碎石实验段施工,铺筑长度为210m,铺筑厚度为18cm ,宽度为,现将实验段施工情形总结如下:一、原材料及配合比一、原材料品种及产地a、水泥:采用缓凝硅酸盐水泥,采用郴州市华新水泥厂生产的级缓凝水泥.b、碎石:采用汝城县盛溪采石场生产的石灰岩碎石,规格为,19-26.5mm、-19mm、、0-4.75mm四种。
经取样检测,各项技术指标符合要求。
c、水:干净,不含有害杂质。
二、配合比:a、集料掺配比例:19~26.5mm:~19mm:~4.75mm:0~4.75mm=25:29:16:30。
b、最佳含水量:%c、最大干密度:cm3d、设计水泥用量:%,7d强度代表值:二、人员分工、机械配置及材料进场情形按照总监办对汝郴高速公路的整体计划要求,结合本项目部实际情形,我项目部对人员、机械配置及材料进场情形进行了统一安排:(一)、具体施工管理负责人如下:(二)、基层作业队人员安排(三)、基层施工机械安排(四)、材料进场计划水泥采用专用罐车运至拌和场贮存到水泥罐,贮存能力为200t ;碎石采用自卸车运至拌和场地内。
截止目前,材料备料量为水泥:140T,19~碎石:2500T,~19mm碎石:2500T,~碎石:1000T,0~石屑:4100T。
三、施工流程及检测结果一、测量放样(1)复核导线点坐标及水准点高程。
(2)恢复中线、边线并作好保护:①直线段每隔10m打好钢钎,依据假定的两套松铺系数及计算出松铺标高并挂好导向控制钢丝,拉力不小于800N,相邻两钢钎之间钢丝的挠度不大于3mm,每根钢丝长度不大于150m。
每断面双侧用基准钢丝来控制高程和横坡,在摊铺机之间采用移动铝合金架控制标高及横坡。
水泥稳定碎石基层_secret

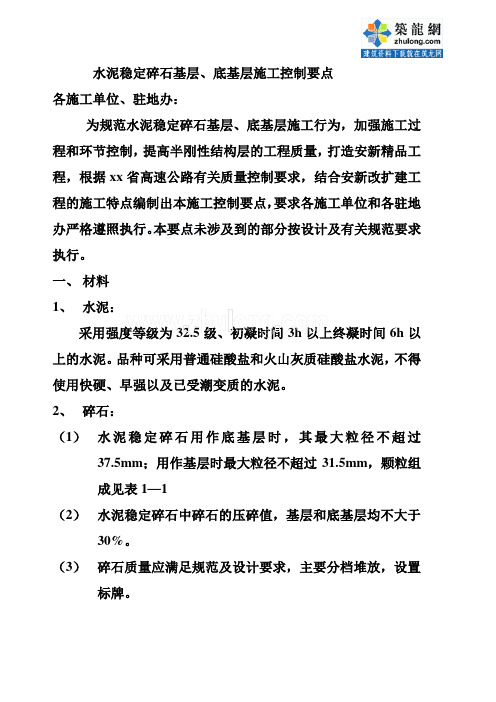

水泥稳定碎石基层、底基层施工控制要点各施工单位、驻地办:为规范水泥稳定碎石基层、底基层施工行为,加强施工过程和环节控制,提高半刚性结构层的工程质量,打造安新精品工程,根据xx 省高速公路有关质量控制要求,结合安新改扩建工程的施工特点编制出本施工控制要点,要求各施工单位和各驻地办严格遵照执行。
本要点未涉及到的部分按设计及有关规范要求执行。
一、 材料1、 水泥: 采用强度等级为32.5级、初凝时间3h 以上终凝时间6h 以上的水泥。
品种可采用普通硅酸盐和火山灰质硅酸盐水泥,不得使用快硬、早强以及已受潮变质的水泥。
2、 碎石:(1) 水泥稳定碎石用作底基层时,其最大粒径不超过37.5mm ;用作基层时最大粒径不超过31.5mm ,颗粒组成见表1—1(2) 水泥稳定碎石中碎石的压碎值,基层和底基层均不大于30%。
(3) 碎石质量应满足规范及设计要求,主要分档堆放,设置标牌。
表1--10.075mm筛孔的颗粒含量不应超过3%;无塑性指数时,小于0.075mm筛孔的颗粒含量不应超过5%.②通过0.5mm筛孔以下的细土中,有机质含量不应超过2%,,流酸盐含量不应超过0.25%。
3、水:水应洁净,不含有害物质。
来自可疑水源的水应按照《公路工程水质分析操作规程》(JTJ056--84)要求进行试验,未经监理工程师批准的水源不得使用。
二、混合料组成设计1、为了控制横向裂缝的产生,在满足设计强度的基础上要限制水泥用量,水泥稳定碎石基层混合料压实度≥98%,施工水泥剂量不宜大于6%,7天无侧限抗压强度5—6Mpa;底基层压实度≥96%,水泥掺量5%,7天无侧限抗压强度3—4Mpa。
2、混合料应按照《公路工程无机结合料稳定材料试验规程》(JTJ057--94)规定的标准方法进行试验,试件应在规定的温度(25±2°C)和温度条件(相对湿度大于90%)下养生6天,浸水1天,7天无侧限抗压强度满足设计要求。
水泥稳定碎石基层施工总结报告

水泥稳定碎石试验段总结报告施工单位:中国航空港建设第十工程总队承德机场项目部 2015年 09月16日水泥稳定碎石层试验段总结报告我部于2015年9月7日~9月9日进行了水泥稳定碎石底基层试验段的铺筑施工,试验段面积4600m2。
铺筑试验段的主要目的是:掌握虚铺系数、确定机械设备组合、劳力组合,确定工艺流程,提高设备运转安全性、可靠性,通过对试验段产品的检测,获取平整度、高程、压实度、强度等数据,为下一步大面积施工提供可靠的依据和指导。
一、试验段概况1、试验段位置的选取通过停机坪和跑道位置的比较,最终选择跑道作为试验段铺筑地点,桩号定为A4577~A4623/B4400~B4500,面积为4600m2,成型厚度18cm。
2、主要施工机械、设备及人员配置a.劳力组合根据试验段施工经验,在大面积施工过程中,安排一个施工作业队进行施工,施工人数为28人,其中后台机组人员7人,前台21人(其中配备项目部管理人员3名,负责整个水稳施工期间的施工管理)。
b.机械配备试验段共投入施工机械14台,其中WC800型灰土拌和站1台,鼎盛天工-95型摊铺机1台,25T振动压路机2台,ZL-50装载机3台,自卸车5辆,平地机1台,洒水车2辆。
劳力组合及机械车辆配备详见下表:水稳摊铺机械车辆配备表前后台劳力组合3、施工配合比a.水泥稳定碎石混合料配合比试验方案配合比为:水泥5.5%、大石36%、小石26%、石粉38%,混合料的最佳含水量为5.5%,最大干密度2.41g/cm3。
b.材料准备水泥选用金隅P·S·B32.5矿渣硅酸盐水泥,初凝时间不宜小于3h,终凝时间宜小于6h。
碎石选用承德天达生产的粒径为0-31.5mm 的规格料。
二、施工工艺1、施工放样中心线:施工中每10m设标桩一处,桩上划出底基层设计高和底基层松铺的厚度。
松铺厚度=压实厚度×松铺系数设置边桩:中心线两侧按混凝土道面板分块图设计标桩,测出底基层设计高,在标桩上划出底基层设计高和松铺高度,这样做是为了使底基层的高度、厚度和平整度达到质量标准。
水泥稳定碎石试验段总结
水泥稳定碎石试验段总结水泥稳定碎石试验段总结报告我标段根据年度工程总体安排及施工现场人员、设备准备情况,于2015年6月8日完成了路面基层水泥稳碎石试验段施工工作,现水泥稳碎石试验段已经过7天养生,试验段的各项检测数据均已得出,现将试验段施工及检测情况总结如下:1.机械设备投入及人员配备1.1机械设备投入1.2劳动力安排:技工10人,民工20人。
1.3施工管理人员经试验段的检验,以上人员、机械设备组合能够满足施工的要求,拌合场生产能力,运输设备的运输能力和作业段的施工能力搭配良好,且没有窝工现象。
2.技术指标:2.1石料:所用石料筛分合格。
2.2水泥:采用P.S.A32.5水泥,质量合格。
2.3水:采用人畜饮用水2.4组成设计中各种材料的百分比(%):水稳碎石配合比:水泥用量为 4.5%,最大干密度为 2.406g/cm3,最佳含水量为5.1%。
2.5压实厚度:h=0.16m3.试验段施工过程和施工工艺3.1试验段地点:K40+460—K40+760。
3.2施工时间:2015年6月8日3.3下承层的验收由项目经理部总工程师组织测、试、检人员,协同总监办、市质监站对12%石灰土下承层进行了验收,能够满足施工要求。
3.4水稳碎石的施工工艺3.4.1施工准备:3.4.1.1清理下承层上浮土,水车洒水湿润。
保证摊铺水稳碎石时有合格的下承层。
3.4.1.2在已合格的下承层上,放出中桩,根据图纸定出水稳碎石的宽度,并根据水稳碎石的宽度,放出路肩的内边缘线(即水稳碎石外边缘),并洒灰线标明,培出土路肩。
3.4.1.3路肩内外边缘线及水稳碎石的压实厚度16cm。
3.4.1.5布点为确定底基层水稳碎石的松铺系数,由测量人员布设检测点,布点的起始桩号为K40+460,终止桩号为K40+760,每20m一个断面,每断面2个点,摊铺前测出断面高程。
3.4.2拌和与运输3.4.2.1水稳碎石的拌和采用WCB700型拌和站,各种集料的掺配量、加水量和拌和时间均已调试完毕,经调试标定,该拌和楼每小时的最大生产能力为700吨,拌和楼的料斗上装有去除超大粒径的过滤网,由5台装载机负责拌和楼的上料,保证上料及时,拌和过程中,试验员对混合料的含水量、水泥剂量进行了抽检,混合料的含水量分别为5.4%、5.3%、5.6%、5.1%,水泥剂量平均值为4.5%,满足施工需要。
水泥稳定碎石基层试验段施工技术总结[优秀工程范文]
水泥稳定碎石基层试验段施工技术总结一、试铺段概况我部于2010年5月29日在K19+600-K19+900左幅进行水泥稳定碎石基层的试铺,铺筑长度为300米.基层为厚38厘米水泥稳定碎石(分两层摊铺),宽度为15.80米,横坡为2%.二、批准的配合比1、原材料品种及产地(1)水泥:采用铜川声威生产的P.O42.5普通硅酸盐散装水泥,初凝时间大于等于3h,终凝时间大于等于6h,经检测各项指标满足设计要求.水泥质量检测表格的碎石(37.5-19 米米;19-9.5 米米;9.5-4.75 米米;4.75-0米米),经检测各项指标满足设计要求,其中压碎值为21.3,19-37.5 米米的针片状含量10.6%,9.5-19米米的针片状含量14.4%,4.75-9.5 米米的针片状含量11.9%.(3)水:采用拌和场内机井抽取的饮用水.2、配合比配合比集料比例为:A料(19-37.5米米):B料(9.5-19米米):C 料(4.75-9.5米米):D料(0-4.75米米)=36:22:11:31,水泥剂量为4.0%,最大干密度2.33 g/厘米3,最佳含水量5.2%.三、试验段采用的机械设备情况a)WCB500型水泥稳定碎石拌和机2台;b)ABG423摊铺机3台;c)柳工620单钢轮压路机1台,龙工520单钢轮压路机2台,德玛格221单钢轮压路机1台,柳工622单钢轮压路机2台;d)XP302轮胎压路机1台;e)自卸车30辆;f)10吨洒水车2辆;g)ZL50装载机6台;h)小型平板振动夯1台.四、试铺段施工工艺1、试铺过程5月29日上午10:05以4.5%的水泥剂量进行了试铺,于16:10试铺顺利结束.2、混合料的拌制(1)采用两台WCB500型水泥稳定碎石拌和机集中拌和混合料(第二拌合站拌制),每台拌和机的产量为450T/h.;(2)拌和楼采用社会用电,并配备有发电机备用,整个拌和过程运转正常;(3)我部试验室对整个拌和过程严密监控,并对混合料进行取样试验,各项试验结果符合技术指标的规定要求,试拌结果见下表:拌和楼集料筛分结果(1)水泥稳定碎石混合料采用30台自卸汽车运输,在装料前将车厢清洗干净.(2)车辆装料由前至后分次放料,每装一斗料挪动一下汽车的位置,成“品”字型装料,减少粗细集料的离析现象.(3)运输车辆采取篷布覆盖措施,并尽早将混合料运送到摊铺现场,防止混合料水分散失,限制装料高度 ,避免沿途抛洒.(4)运输车辆在装料、卸料时,必须听从现场管理人员的指挥,并按照规定的路线和速度行驶.4、混合料的摊铺(1)采用三台ABG423摊铺机按4.5米,5.0米,6.5米进行组合,摊铺前检查摊铺机各部件的运转情况,将底基层表面适当洒水湿润.初步设定松铺系数为 1.25,调整好熨平板高度 ,用木块支垫,其厚度与松铺厚度相等,使熨平板牢固放在上面.(2)调整好传感器臂与导向控制线的关系,严格控制底基层的厚度和高度 ,保证路拱横坡度满足设计要求.(3)摊铺机宜连续摊铺,供料能力、运输能力与摊铺速度相匹配,保持有3台以上的运料车在等候卸料.禁止摊铺机停机待料,摊铺机的摊铺速度宜控制在1.5-1.7米/米in左右.(4)运料车辆在摊铺机前方20~30厘米处停车,防止碰撞摊铺机,由摊铺机迎上去推动卸料车,边前进边卸料,卸料速度应与摊铺速度相协调.(5)基层混合料采用三台摊铺机挂线摊铺,靠低侧(4.5米)摊铺机在前,其左侧挂钢丝,右侧采用移动铝合金导梁控制横坡;另一台摊铺机(5米)左侧在已摊铺好的混合料上走“雪橇”,右侧采用移动铝合金导梁控制横坡;第三台摊铺机(6.5米)左侧在已摊铺好的混合料上走“雪橇”,右侧挂钢丝.每两台摊铺机前后间距宜控制在5—8米,且其机型、摊铺速度、摊铺厚度、松铺系数、路拱坡度、摊铺平整度、振动频率等均应一致保证路面的初始压实度在较高范围内.(6)摊铺机的螺旋布料器根据摊铺速度保持稳定的速度均衡地转动,两侧保持不少于送料器2/3高度的混合料,以减少在摊铺过程中的离析.(7)摊铺机后面设专人消除粗细集料离析现象,特别应该铲除局部粗集料“窝”,并用新拌混合料填补.5、碾压成型(1) 碾压过程中严格控制碾压遍数和碾压速度初压采用1台柳工620单钢轮压路机前静后振稳压1遍(振动时采用低频高幅);复压采用1台龙工520单钢轮压路机低频高幅振动碾压2遍、1台德玛格221单钢轮压路机高频低幅振动碾压2遍和2台柳工622单钢轮压路机,高频低幅各振动碾压1遍;终压采用1台XP302胶轮压路机碾压1遍消除轮迹,总碾压遍数为8遍.压路机的碾压速度头两遍控制在1.5—1.7千米/h,以后控制在1.8—2.2千米/h.(2)靠中央分隔带及路肩压路机不便重叠处,增加1遍的压实遍数.六、试铺总结1、拌合机产量通过试拌试铺,结合我部拌和楼产量为450T/h(每台),摊铺速度在1.5-1.7米/米in,每天铺筑单幅单层1000米是合适的 .2、配合比验证配合比为:A料(19-37.5米米):B料(9.5-19米米):C料(4.75-9.5米米):D料(0-4.75米米)=36:22:11:31,水泥剂量为4.0%,最大干密度 2.33g/厘米3,最佳含水量5.2%,摊铺面平整、局部有粗细集料离析现象,从钻芯取样结果看,能取出完整芯样,芯样密实.3、松铺系数确定根据试铺段摊铺前,摊铺后及压实后标高的检测,计算出的松铺系数为1.259(见附表).根据碾压后的高程检测结果(见附表)及厚度检测结果(厚度共检测9点,最大值为20.5厘米,最小值为18.8 厘米,平均值为19.5 厘米,代表值为19.1厘米),1.260的松铺系数(松铺厚度为23.9厘米)可以作为大面积施工的指导依据.4、模板支挡根据基层试验段现场施工情况,钢模固定结实,没出现塌边、跑模等情况,证明支模工艺可行,满足施工要求.5、混合料拌和、运输在试铺中水泥稳定碎石拌和机的生产能力为450t/h(每台),拌和场距试验段的距离为600米,配20t以上的自卸车30台,每台车的载重量控制在25t—30t范围内,现场摊铺、碾压控制在40—50米之间,根据拌和机的产量,运输设备能够满足施工要求.6、混合料摊铺采用三台ABG423摊铺机按4.5米,5.0米,6.5米进行组合摊铺.拌和设备的生产能力为450t/h(2台),通过计算,摊铺速度按1.5-1.7米/米in控制.靠低侧摊铺机(4.5米)在前,其左侧挂钢丝,右侧采用移动铝合金导梁控制横坡;第二台摊铺机(5米)左侧在已摊铺好的混合料上走“雪橇”,右侧采用移动铝合金导梁控制横坡;第三台摊铺机(6.5米)左侧在已摊铺好的混合料上走“雪橇”,右侧挂钢丝.每两台摊铺机前后间距宜控制在5—8米.摊铺机熨平板的振动频率采用5.5级,振捣频率采用4.5级,经对试验段的观测,摊铺后表面均匀、密实,证明是合理的 .7、碾压顺序及碾压遍数等通过对试铺段的压实度检测中,其压实度均满足规范和细则要求,共检测9个点,最小值98.3%,最大值99.6%,平均值98.9%;同时,施工过程中我部试验室从碾压第二遍起每增加一遍即做一次压实度检测,并形成压实度曲线.压实度资料及曲线图见附表:8、正式施工中基层的养生方法及采取措施的确定此次试铺段的施工中,养生方法采用:试验段施工终压结束后立即采用透水土工布进行覆盖,待水泥终凝后,用2台水车进行洒水养生,使基层表面潮湿,在透水土工布覆盖养生期间,保证基层表面始终潮湿.通过此次基层试铺段施工中养生的效果来看,此种养生方法和采取的措施是可行的,能够保证基层的养生质量.9、铺筑中高程、平整度、横坡等技术指标的控制方式通过对试铺段高程、平整度、横坡等技术指标的检测,全部符合施工规范的要求.所以,在正式的施工中,我部将采用靠路肩侧及中分带侧采用挂钢丝控制,内侧用铝合金梁引导高程的方法进行控制施工.10、试铺段的质量检测2010年5月29日--2010年6月5日,我部质检人员会同总监办、驻地办共同对基层试铺段的各项技术指标进行了检测,根据检测结果试铺段的各项技术指标均达到规范规定和指导意见的要求,具体检测资料附后.检测结果汇总表11、实际用料与设计用料的比较试验段设计用料为2169.2t,实际用料为2215.95t,亏损46.75t,分析其原因如下:基层检测厚度为:最大值为20.5厘米,最小值为18.8 厘米,平均值为19.5 厘米,代表值为19.1厘米,整体偏厚.12、试验路施工中存在的问题及大面积施工采取的完善措施在管理处、总监办、中心试验室、驻地办和专家的指导下,试验路段取得了成功.通过检测,施工质量满足规范和细则的要求.但是,在施工中还存在一些问题,需要在大面积施工采取的完善措施.WCB600型拌合楼成品料运输皮带速度太快,导致混合料装料前出现离析,后在皮带上加设了挡板,离析现象得到了明显改善.通过试验路段施工与总结,我们将在各位领导和专家意见的基础上进一步改进.。
【精品】水泥稳定碎石基层试验段施工总结(2000字
水泥稳定碎石基层试验段施工总结(2000字)水泥稳定碎石基层试验段施工总结(2000字)水泥稳定碎石基层试验段施工总结(2000字)水泥稳定碎石基层试验段施工总结我项目部于20xx年x月x日进行水泥稳定碎石基层试验段施工,位置选在永缙线一期B合同段K3+700-K4+000右幅。
试验段全长300m,压实厚度20cm。
通过现场试验检测和各工序记录资料,编制水泥稳定碎石基层试验段施工总结。
一、现场情况1、中线、水平高程已测量完毕。
2、路基已通过验收。
二、施工工艺水泥稳定碎石基层采用的施工工艺流程:调平路基→施工放样→水稳拌和机拌合→自卸汽车运输→摊铺机铺筑→压路机碾压→接缝处理→洒水养生。
三、材料1、水泥采用红狮牌P.C32.5水泥,其技术指标符合设计要求(资料附后)。
2、集料采用本地产的坚硬花岗岩,经破碎机破碎而来,其质地坚硬、洁净,符合设计要求(资料附后)。
3、混合料用水,来自于高山上的泉水。
四、施工过程(一)准备工作1、在铺筑前进行施工放样,包括中线、边线位置,高层及铺筑宽度。
2、清除路基上的浮土、杂物,并使表面湿润。
3、将YZC12双轮压路机、CLG626振动压路机、XP261胶轮压路机、DTU95C摊铺机、洒水车运到现场,并调试完毕。
4、安装自动找平钢丝,测设钢线位置,钢丝应拉紧,不能下垂,其次,根据摊铺速度陆续拆除和安装。
5、根据水泥稳定碎石基层的设计配合比,结合现场材料的质量,对水稳拌合进行调试,确定水稳拌和机各种材料的流量,其混合集料符合规范和设计要求。
(二)水稳混合料的拌合拌合场位于永缙线一期A合同段K1+300处,按配合比分四个料仓,碎石中最大粒径为31.5mm,分0-5mm、5-10mm、10-16mm、16-31.5mm四种,混合料采用电脑控制的MWB300I 的拌和机,试铺时采用5%水泥剂量,最佳含水量为4.9%,配合比为107(水泥):427(0-5mm):427(5-10mm):640(10-16mm):640(16-31.5mm):113(水)试验段3月x日上午9点开始拌合,至下午3点结束,生产的混合料经项目部、监理部试验检测,混合料的级配、含水量、水泥剂量等指标都符合试验室配合比的要求。
水泥稳定碎石底基层试验路施工总结2200字
水泥稳定碎石底基层试验路施工总结2200字近年来,随着城市化的不断发展和交通运输的日益繁忙,路面的质量成为了一个重要的问题。
为了解决这一问题,水泥稳定碎石底基层在道路建设中被广泛应用。
本文将从试验路施工总结的角度,探讨水泥稳定碎石底基层在道路建设中的作用。
一、试验路施工简介试验路位于某城市的一个工业园区内,路面总长度为500米,宽度为6米。
试验路的基层结构采用水泥稳定碎石底基层,其主要组成部分如下:1. 先挖掉路面原有的土壤和碎石基层;2. 在基层上铺设一层5厘米厚的碎石混凝土层;3. 在碎石混凝土层上加铺1.5厘米厚的水泥砂浆层;4. 最后,在水泥砂浆层上铺设一层5厘米厚的水泥稳定碎石层。
试验路的目的是测试水泥稳定碎石底基层在不同交通强度下,对道路稳定性的影响。
本文将对试验路施工过程中所遇到的问题及解决方案进行总结。
二、施工过程中遇到的问题及解决方案1. 碎石混凝土层不均匀在铺设碎石混凝土层时,由于施工方式不当或者机器故障,导致铺设的碎石混凝土层不均匀。
这会影响到之后的水泥砂浆层和水泥稳定碎石层的施工效果。
解决方案:在施工前,要对施工现场进行全面检查,检查设备是否齐全、设备运转是否正常,避免机器故障的发生;同时,要进行现场勘察,了解路面的地形地貌,在选择施工方式时要根据不同部位的地形地貌进行合理的选择和调整,并在铺设碎石混凝土层时采用整体覆盖的方式,确保整个路面的厚度均匀。
2. 现场施工环境复杂这个试验路区域地理位置偏远,周围环境恶劣,对现场施工造成了一定影响。
此外,试验路施工的过程中还会遇到天气不佳、设备故障等各种不可预测的问题。
解决方案:在施工前,要评估施工环境的复杂度和难度,调查天气、交通状况等情况,进行合理的时间安排;同时,要准备好多种备用设备,以妥善解决机器故障等现场突发事件,确保施工进度和质量。
3. 稳定性测试不合格在试验期间,对试验路的稳定性进行多次测试,其中部分测试结果不合格。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1 S237省道江都段改建工程
K163+300~K163+500左幅 水泥稳定碎石基层 试 验 段 总 结
江苏省交通工程集团有限公司 S237江都段改造工程S237-XJDS标项目部 二○一二年五月五日
2 水泥稳定碎石基层试铺总结 一、试铺路段概况 江苏省交通工程集团有限公司237省道江都段改建工程XJDS标项目部根据总监办下发的《237省道水泥稳定碎石基层施工指导意见》及相关规范和有关文件精神,经过指挥部批准,在总监办的指导下,于2012年4月26日下午在K163+300-K163+500段左幅进行了水泥稳定碎石试铺段的施工。该试铺段确定了水泥稳定碎石的配合比和经济可靠的水泥稳定碎石基层施工工艺,现作出总结,并作为大面积施工技术指导。 二、采用的配合比 1、原材料 水泥:高邮八桥P.o42.5普通硅酸盐缓凝散装水泥,初凝时间310分钟,终凝时间395分钟,3天抗折强度5.1Mpa,抗压强度26.3Mpa,能够满足GB/T1346-2011的标准。 碎石:共四种规格料:1#料(9.5-31.5mm), 2#料(4.75-9.5mm),3#料(2.36-4.75mm),4#料(0-2.36mm)。生产用集料1 、2、3、4#料来源于安徽巢湖, 1#料压碎值为19.1%,针片状颗粒含量6.7%; 2#料压碎值为20.1%,针片状颗粒含量8.5%,以上指标均符合规范要求。 2、生产配合比 各种集料的组成比例为:1#:2#:3#:4#:水泥=30:40:13:17:4.5,最大干密度2.319g/cm3,最佳含水量为5.43%。 三、试铺段投入的机械设备和人员组成 1、水泥稳定碎石基层试铺段中投入的设备为: 机械名称 型号 数量 备注 水稳拌和楼 MWCB500 1台 电子动态计量器(已标定)
摊铺机 WT9000 2台 拼装宽度为6.0米和5.75米
装载机 ZL50 4台 单钢轮振动压路机 YZ18 2台 胶轮压路机 JYS21L 1台 自卸汽车 40T 13辆 大面积施工时将增加数量
洒水车 东风 1辆
3 2、人员组成情况及分工职责 水泥稳定碎石基层的试铺由项目经理全面负责与协调,项目总工负责试铺段全面技术工作,路面作业队长陈庆松全面负责组织现场施工协调,试验室主任全面负责配合比设计、原材料检验及试验资料收集整理,陈苏洋负责试验段试验及质量检测工作,拌和楼生产由钱德庆负责,水泥稳定碎石基层的支模、养护等工作由张德斌负责,测量放样由蔡昀龙负责,摊铺机电脑操控由葛云松负责,碾压由缪海荣负责。 四、水稳混合料试拌 1、通过试拌来验证水泥稳定碎石混合料的配合比、水泥剂量和含水量的控制方法。通过试铺确定: ⑴用于施工混合料的配合比。 ⑵确定铺筑的合适松铺厚度和松铺系数。 ⑶确定标准的施工方法:①混合料配比的控制方法;②混合料摊铺方法和适用机具(包括摊铺机的速度、摊铺厚度的控制方式、梯队作业时摊铺机的间隔距离);③含水量的增加和控制方法;④压实机械的选择和组合,压实的顺序,速度和遍数,选择两种确保能达到压实标准的碾压的方案;⑤拌和、运输、摊铺和碾压机械的协调和配合。 ⑷确定每一作业段的合适长度。 ⑸严密组织拌和、运输、碾压等等工序,缩短延长时间。 2、试拌 水泥稳定碎石混合料采用福建泉州三隆机械有限公司产的MWCB500型拌和楼集中拌和。MWCB500型拌和楼为模块式拌和机,拌和楼有效产量为400T/h,本次拌和混合料1030T。根据试验室提供的配合比,各种集料的组成比例为:1#:2#:3#:4#:水泥=30:40:13:17:4.5,最大干密度2.319g/cm3,最佳含水量为5.43%。经测算原材料的含水量分别为:1#:1.2%,2#:2.2%,3#:3.0%,4#:5.5%,换算为当日施工配合比为:1#:2#:3#:4#:水泥=29.5:39.8:13.0:17.7:4.5,试拌中通过调整骨料的输料传送带速度控制其级配。拌和楼骨料各料仓分别为:1#仓投入粒径9.5-31.5mm,2#仓投入粒径4.75-9.5 mm,3#仓投入粒径2.36-4.75mm,4#仓投入粒径2.36mm以下。根据最佳含水量计算应加水量,控制混合料含水量大于最佳含水量1%左右。
4 五、前场铺筑 混合料拌和总量为1030T,实际摊铺长度为197m,摊铺宽度12.1m,摊铺碾压后的理论厚度为h: 100×T 100×1030 h= = = 17.7cm
D×(1+W)×L×E 2.319×1.054×197×12.1 (其中:D为最大干密度;W为最佳含水量;L为长度;E为宽度) 因设定厚度为17cm,故厚度质量有保障,通过检查,厚度平均值为17.3cm,厚度代表值为16.8cm,符合规范及设计要求。 1、下承层准备和施工放样: ⑴底基层检查 底基层的外形检查内容包括高程、宽度、横坡度和平整度,所有检测项目均符合规范要求,已经具备了摊铺条件。 ⑵清除底基层表面浮尘、起皮等,表面进行适当洒水,保持湿润状态。 ⑶摊铺的前一天进行测量放样,按摊铺机宽度与传感器间距,每间隔10米做出标记,并打好厚度控制线支架。 ⑷按初定铺系数1.35标出松铺厚度决定控制线高度,在钢模板外侧50cm钉上钢钎,挂好钢丝绳,用拉力器控制钢丝绳具有一定的张拉力,保证摊铺厚度和高程都符合要求。 2、 设定摊铺参数 水泥稳定碎石基层摊铺施工采用两台WT9000型摊铺机梯队作业。靠路肩侧摊铺机在前,宽度为6.0米,靠中分带侧摊铺机在后,宽度为5.75米。两台摊铺机外侧采用电子传感器走钢丝方式自动找平控制摊铺,靠路肩侧摊铺机中间采用电子传感器走移动铝合金支架方式控制横坡,靠中分带侧摊铺机采用左侧在摊铺层上走“小雪撬”。并调整好传感器臂(钢丝)与熨平板之间的高度。两台摊铺机速度为1.5m/min。 3、混合料运输 (1)试铺中混合料采用13辆自卸汽车运输,每辆车吨位约40吨。混合料仓放料采取集中放料的方式工作,运输车前后移动,分两个不同位置受料,第一次靠近车厢前部,第二次靠近后部,以减少混合料的离析。 (2)运输时,运料车的车厢门关闭严密,并用帆布加以覆盖。
5 (3)拌和站由专人在料单上注明水稳混合料的拌合日期和时间。到摊铺现场后由专人检查料单,以控制碾压时间。 (4)卸料时,运料车在摊铺机前20cm处停住,然后挂空档由摊铺机向前顶着卸料车前进,同时卸料。 (5)运输车辆在行驶过程中保持车速在40KM/H以下匀速行驶,以保证安全。 4、摊铺 采用两台摊铺机一前一后,成梯队向前摊铺,并使混合料横向搭接10cm以免出现纵向低谷,多余料人工将其铺平。两台摊铺机保持摊铺速度一致、松铺系数一致、横坡度一致、振动频率一致,混合料一起进行碾压,在摊铺机后面设专人清除粗细集料离析现象,并用新混合料填补。 两台摊铺机根据拌和楼生产能力(一台MWCB500型水稳拌和楼),本着不间断原则确定摊铺速度。摊铺机理论速度如下: 100×Q 100×400 V= ×e= = 1.33m/min 60×D×W×T 60×2.319×(1+0.054)×12.1×17 式中:V-摊铺机速度 m/min D-压实后水稳的密度 T/m3 Q-拌和楼的有效生产能力 400T/h W-摊铺的宽度 m T-压实成型的平均厚度 cm 根据以上公式及拌和楼生产能力,试铺中两段的摊铺速度都为1.4m/min。参考试铺段各机械设备的运行效率,确定正常施工中摊铺速度为1.3m/min -1.4 m/min。 5、碾压 试铺路段碾压具体方案组合如下: A方案 初压:采用第一台单钢轮压路机紧跟摊铺机从靠路肩侧开始向中分带侧前静后振1遍,速度为1.5-1.7km/h。 复压:由第二台单钢轮振动压路机从靠路肩侧开始向中分带侧强振全幅3遍,速度为1.8-2.2km/h;第一台单钢轮振动压路机从靠路肩侧开始向中分带侧强振全幅2遍,速度为1.8-2.2km/h。
6 终压:由胶轮压路机从靠路肩侧开始向中分带侧碾压2遍,速度为1.8-2.2km/h。 碾压结束后随即检测了压实度,其结果分别为98.8%,99.8%,98.2%,98.4%,根据检测结果,能满足质量要求。 B方案 初压:采用第一台单钢轮压路机紧跟摊铺机从靠路肩侧开始向中分带侧静压1遍,速度为1.5-1.7km/h。 复压:由第二台单钢轮振动压路机从靠路肩侧开始向中分带侧强振全幅3遍,速度为1.8-2.2km/h;第一台单钢轮振动压路机从靠路肩侧开始向中分带侧强振全幅3遍,速度为1.8-2.2km/h。 终压:由胶轮压路机从靠路肩侧开始向中分带侧碾压2遍,速度为1.8-2.2km/h。 碾压结束后随即检测了压实度,其结果分别为98.8%,101.8%,98.2%,100.4%,根据检测结果,也能满足质量要求,但存在部分超密现象。 由于B方案压实度部分超密,且水稳表面部分粒料已被压碎,表明已经过压,决定在将A方案作为今后大面积施工中所采用的碾压组合方式。 6、养生及交通管制 a、试铺段碾压完成后,立即进行了压实度检验,同时进行覆盖养生。 b、养生采用无纺透水土工布覆盖在碾压完成的基层顶面,2小时后进行洒水, 养生期间定期洒水,7天内保持湿润。 c、洒水方式采用洒水车接水管在另半幅洒水养生,喷头采用喷雾式。 d、养生期间采用围护封闭交通,并设专人看管严禁车辆通行。 六、松铺系数 试铺段松铺系数按预定的1.35进行控制,施工中分别测定松铺厚度和压实厚度,算出松铺系数平均值为1.38,为保证厚度,今后施工按1.40控制,并作及时调整。 七、施工缝的处理方法 水泥稳定碎石混合料摊铺结束后设置横缝,横缝与路面车道中心线保持垂直,接缝断面是竖向平面,具体如下 ①压路机碾压完毕,沿端头斜面开到下承层上停机过夜。
