专项施工方案技术交底

专项施工方案技术交底

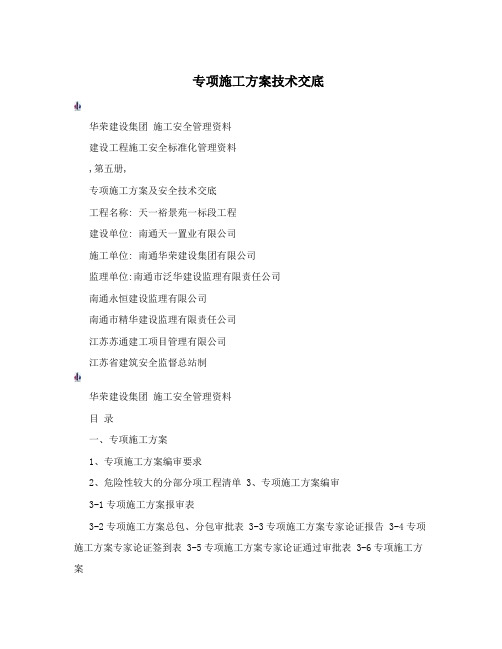

专项施工方案技术交底华荣建设集团施工安全管理资料建设工程施工安全标准化管理资料,第五册,专项施工方案及安全技术交底工程名称: 天一裕景苑一标段工程建设单位: 南通天一置业有限公司施工单位: 南通华荣建设集团有限公司监理单位:南通市泛华建设监理有限责任公司南通永恒建设监理有限公司南通市精华建设监理有限责任公司江苏苏通建工项目管理有限公司江苏省建筑安全监督总站制华荣建设集团施工安全管理资料目录一、专项施工方案1、专项施工方案编审要求2、危险性较大的分部分项工程清单3、专项施工方案编审3-1专项施工方案报审表3-2专项施工方案总包、分包审批表 3-3专项施工方案专家论证报告 3-4专项施工方案专家论证签到表 3-5专项施工方案专家论证通过审批表 3-6专项施工方案二、安全技术交底1、安全技术交底编写要求2、安全技术交底记录汇总表3、施工现场安全技术交底表1华荣建设集团施工安全管理资料1华荣建设集团施工安全管理资料说明1、专项方案编制应当包括以下内容:(一)工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。

(二)编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。

(三)施工计划:包括施工进度计划、材料与设备计划。

(四)施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。

(五)施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。

(六)劳动力计划:专职安全生产管理人员、特种作业人员等。

(七)计算书及相关图纸。

2、专项方案应当由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。

经审核合格的,由施工单位技术负责人签字。

实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包单位技术负责人签字。

不需专家论证的专项方案,经施工单位审核合格后报监理单位,由项目总监理工程师审核签字。

3、超过一定规模的危险性较大的分部分项工程专项方案应当由施工单位组织召开专家论证会。

专项施工方案交底百度文库

专项施工方案交底百度文库

专项施工方案交底一、背景介绍专项施工方案交底是在建筑工程施工过程中的一个重要环节,旨在确保各施工工序的顺利进行,保证工程的质量和安全。

本文档旨在详细介绍专项施工方案交底的内容和要求,以便各施工方能准确理解并执行交底要求。

二、交底要求专项施工方案交底的主要目的是确保施工方对于施工方案的理解和接受,并明确施工方案的各项要求和具体步骤。

以下是交底要求的具体内容:1. 交底内容施工方案应详细阐述施工的整体思路和工作步骤,包括但不限于以下内容:•施工方案的目的和意义•施工方案的具体内容•施工方案的实施步骤•施工方案的安全措施•施工过程中的注意事项2. 语言简洁明确施工方案交底应遵循语言简洁明确的原则,确保交底内容能够清晰传达给施工方。

避免使用过多的专业术语和复杂的句子结构,以便施工方能够准确理解交底要求。

3. 示例和说明为了更好地帮助施工方理解并执行交底要求,施工方案交底中可以包含示例和说明。

通过实际案例和详细解释,能够更加生动形象地展现施工方案的要求和实施步骤。

4. 问题解答和讨论在交底过程中,施工方可能会有疑问或者需要进一步讨论的问题。

为了确保施工方完全理解和接受施工方案,建议施工方在交底会中提出问题,并与相关责任人进行讨论和解答。

三、交底流程专项施工方案交底通常按照以下流程进行:1.提前通知:交底会议应提前通知施工方,并告知会议时间、地点和交底内容,以便施工方做好准备。

2.交底会议:在会议上,详细介绍施工方案的内容和要求,解答施工方的疑问,并与施工方共同讨论需要进一步明确的问题。

3.确认接受:施工方应在交底会议结束后确认接受施工方案,并签署相关文件作为交底的证明。

4.定期复查:在施工过程中,相关责任人应定期复查施工方案的实施情况,并进行必要的指导和调整。

四、风险控制在专项施工方案交底过程中,需要注意以下的风险控制措施:•指定专人负责交底:交底过程中,应指定专人负责交底,确保交底内容准确无误。

•监督交底执行:相关管理人员应监督施工方案的实施过程,确保施工方按照要求进行施工。

施工方案 技术交底

施工方案 技术交底

施工方案技术交底施工方案技术交底是指在施工前,施工方通过技术交底会议的形式,向工人详细介绍施工方案和施工工艺,明确各个施工环节的要求和注意事项。

下面就是一份针对某项目的施工方案技术交底,共700字。

技术交底会议议题:1.项目概况介绍2.施工方案的安全技术要求3.施工主要工艺过程4.施工质量要求5.施工注意事项6.其他问题解释和讨论一、项目概况介绍本项目为某大型商业综合体的建设工程,包括地下室、商业楼和写字楼的建设。

总建筑面积为XXXX平方米,预计工期为XXX天。

主要工作包括基坑开挖、地下室结构施工、楼层结构施工和内部装修。

二、施工方案的安全技术要求施工方案的安全技术要求是确保施工过程中人员安全和防止事故发生的关键。

施工期间,所有人员必须佩戴安全帽、护目镜和安全鞋,并按照作业区域进行划分和动态管理。

高空作业必须采取防护措施,禁止酒后工作和违章行为。

各施工工序在施工前必须进行安全交底,确保每位施工人员都掌握工艺流程和安全要求。

三、施工主要工艺过程1.基坑开挖:先进行场地勘察和标定,确定基坑的形状和尺寸。

根据设计要求使用挖掘机进行开挖,并及时进行支护工作。

在基坑开挖过程中及时清理泥土和排水,确保工作区干燥。

2.地下室结构施工:地下室结构施工包括地下室地板、墙体和顶板的施工。

按照设计要求进行施工的混凝土浇筑,保证混凝土的强度和密实度。

在施工过程中注意施工缝隙的填充和处理。

3.楼层结构施工:楼层结构施工主要包括楼板、梁和柱的施工。

根据设计方案进行模板搭设和支撑,保证结构的稳定性。

模板捣固后进行混凝土浇筑,并按照规定时间进行拆除。

4.内部装修:内部装修包括地面铺贴、墙面刷漆和天花板装修。

根据设计要求选择合适的装修材料,并进行专业施工。

装修过程中注重施工工艺的控制和质量的监督。

四、施工质量要求1.严格按照设计方案进行施工,确保结构的稳定性和符合设计要求的尺寸。

2.施工过程中严格按照国家和地方相关标准进行施工,确保施工质量达到标准要求。

施工方案技术交底

施工方案技术交底

施工方案技术交底一、项目背景在建筑施工过程中,为了确保工程质量和顺利进行施工,施工方案的技术交底是非常重要的环节。

施工方案技术交底是指施工方案的编制人员将施工方案内容进行详细解释和讲解,使施工人员能够清楚地理解施工方案的要求和细节,从而有针对性地组织施工工作。

二、技术交底的目的技术交底的目的是确保施工方案的执行准确、工艺的操作规范、施工人员的安全防护措施得到有效执行,确保施工质量符合要求。

通过技术交底,能够实现以下目标:1.保证施工方案的准确执行。

施工方案是在前期设计阶段制定的,内容包含了工程实施的各个环节和要求。

通过技术交底,施工人员可以明确工作内容和要求,确保施工方案的准确执行。

2.确保工艺的操作规范。

施工方案中涉及到的工艺操作是关键的工作环节,需要施工人员在施工过程中严格按照方案要求进行操作。

通过技术交底,可以确保施工人员了解并熟悉工艺操作的规范,从而保证工艺操作的顺利进行。

3.提高施工人员的安全意识和安全防护措施。

在施工方案中,安全是重要的考虑因素之一。

通过技术交底,可以向施工人员普及相关的安全知识,并讲解安全防护措施的使用方法和注意事项,提高施工人员的安全意识,降低施工过程中发生安全事故的概率。

三、技术交底的内容技术交底的内容主要包括以下几个方面:1. 工程概况在技术交底中,首先要向施工人员介绍整个工程的概况,包括工程的性质、规模、用途、进度计划等。

通过了解工程的概况,施工人员可以更好地认识工程,明确施工目标和任务。

2. 施工组织方案施工组织方案是施工方案的重要组成部分,它包括了工地布置、施工流程、施工队伍组织等内容。

在技术交底中,需要对施工组织方案进行详细解释,包括每个施工环节的要求和步骤,施工队伍的组织结构和分工等。

3. 工艺操作要求工艺操作要求是施工方案中一个非常重要的部分,它包括了每个工艺操作的步骤、方法、安全防护措施等。

在技术交底中,需要详细解释每个工艺操作的要求,向施工人员说明如何正确地操作和使用工具设备,确保操作规范和安全。

专项方案安全技术交底范本模板

专项方案安全技术交底范本模板

一、前言为确保施工现场安全生产,预防安全事故发生,现将本专项方案安全技术交底内容如下,请各相关人员认真阅读并严格执行。

二、交底对象1. 施工单位项目负责人2. 施工单位技术负责人3. 施工单位项目管理人员4. 施工单位操作班组长5. 施工单位作业人员三、交底内容1. 施工项目概况(1)工程名称:________________________(2)工程地点:________________________(3)建设单位:________________________(4)施工单位:________________________(5)设计单位:________________________2. 施工内容(1)施工范围:________________________(2)施工方法:________________________(3)施工进度:________________________3. 安全技术措施(1)施工现场安全管理1)施工现场应设置明显的安全警示标志;2)施工现场应设置必要的安全防护设施;3)施工现场应设立安全通道,并保持畅通;4)施工现场应设立消防设施,并定期检查;5)施工现场应设立急救设施,并确保其有效性。

(2)施工过程中的安全措施1)高空作业:高处作业人员必须佩戴安全带,上下作业人员必须使用安全绳;2)电气作业:电气作业人员必须穿戴绝缘防护用品,严格遵守操作规程;3)机械设备:机械设备操作人员必须持证上岗,确保机械设备安全运行;4)消防作业:消防作业人员必须熟练掌握消防知识和操作技能,确保消防设施有效使用;5)化学危险品:化学危险品存放、使用、运输等必须遵守相关规定,确保人员安全。

4. 应急预案(1)事故报警电话:________________________(2)事故应急处理措施:________________________(3)事故现场救援流程:________________________5. 交底人及日期交底人:________________________交底日期:________________________四、注意事项1. 各相关人员应认真学习本安全技术交底内容,确保理解并掌握;2. 施工过程中,严格执行安全技术措施,确保安全生产;3. 定期对施工人员进行安全教育培训,提高安全意识;4. 施工现场应加强安全巡查,发现问题及时整改;5. 发生安全事故时,立即启动应急预案,确保人员安全。

施工专项方案和技术交底

施工专项方案和技术交底

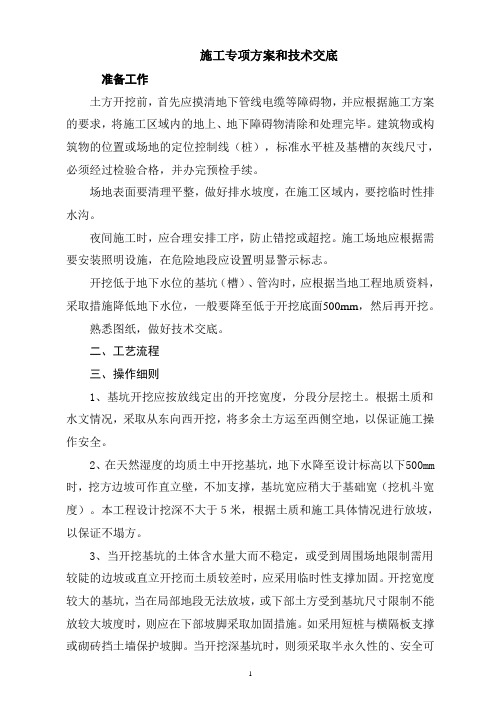

施工专项方案和技术交底准备工作土方开挖前,首先应摸清地下管线电缆等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。

建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。

场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。

夜间施工时,应合理安排工序,防止错挖或超挖。

施工场地应根据需要安装照明设施,在危险地段应设置明显警示标志。

开挖低于地下水位的基坑(槽)、管沟时,应根据当地工程地质资料,采取措施降低地下水位,一般要降至低于开挖底面500mm,然后再开挖。

熟悉图纸,做好技术交底。

二、工艺流程三、操作细则1、基坑开挖应按放线定出的开挖宽度,分段分层挖土。

根据土质和水文情况,采取从东向西开挖,将多余土方运至西侧空地,以保证施工操作安全。

2、在天然湿度的均质土中开挖基坑,地下水降至设计标高以下500mm 时,挖方边坡可作直立壁,不加支撑,基坑宽应稍大于基础宽(挖机斗宽度)。

本工程设计挖深不大于5米,根据土质和施工具体情况进行放坡,以保证不塌方。

3、当开挖基坑的土体含水量大而不稳定,或受到周围场地限制需用较陡的边坡或直立开挖而土质较差时,应采用临时性支撑加固。

开挖宽度较大的基坑,当在局部地段无法放坡,或下部土方受到基坑尺寸限制不能放较大坡度时,则应在下部坡脚采取加固措施。

如采用短桩与横隔板支撑或砌砖挡土墙保护坡脚。

当开挖深基坑时,则须采取半永久性的、安全可靠的支护措施。

4、相邻基坑开挖时,应遵循先深后浅或同时进行的施工程序。

挖土应自上而下水平分段分层进行,边挖边检查坑底宽度和轴线,不够时及时修整,每1m左右修边一次,至设计标高,再统一进行一次修坡清底,检查坑底宽和标高,要求坑底凹凸不超过15mm。

5、基坑开挖应尽量防止对地基土的扰动。

当基坑用人工挖土,挖好后不能立即进行下道工序时,应预留150~300mm土不挖,待下道工序开始再挖至设计标高。

专项方案技术交底

专项方案技术交底咱们今天就来好好聊聊专项方案技术交底这个事儿。

您知道吗,就拿我前段时间在学校里碰到的一件事儿来说。

那是一次学校组织的科技小制作活动,每个班级都要出几个作品参加评选。

我们班的几个小家伙那叫一个积极,脑袋里装满了各种新奇的想法。

其中有一组同学,他们打算制作一个能够自动浇水的装置。

这想法不错吧?可一开始,他们就遇到了大难题。

因为他们根本不知道从哪儿下手,也不清楚需要用到哪些材料和工具,更别说什么技术流程了。

这时候,专项方案技术交底的重要性就凸显出来啦!就像在黑暗中给他们点亮了一盏明灯。

啥是专项方案技术交底呢?简单来说,就是把一个复杂的专项方案,用通俗易懂的方式,详细地告诉参与的人,让他们明白到底要怎么做。

比如说在这个自动浇水装置的例子里,老师就得给同学们讲清楚,第一步要先确定浇水的原理,是靠定时器控制,还是根据土壤湿度传感器来判断?然后呢,选择合适的材料,是用塑料瓶还是小水桶?工具方面,是用螺丝刀、剪刀还是胶水?还有每一个步骤的具体操作方法,怎么连接电路,怎么安装水管,都得交代得明明白白。

这就好比您要去一个陌生的地方旅行,得有一份详细的地图和攻略,告诉您先往哪儿走,在哪儿拐弯,哪儿有好吃的好玩的,这样您才能玩得开心,对吧?在建筑工地上也是一样的道理。

比如说要盖一栋大楼,那可不能瞎盖,得有专门的施工方案。

这个方案里就包括了基础怎么打,框架怎么搭建,墙体用什么材料等等。

然后呢,就得把这些方案的细节,一项一项地跟施工人员交底。

告诉他们,打基础的时候,混凝土的配比是多少,钢筋要怎么铺设;搭建框架的时候,每个节点要怎么连接,要用多大的螺丝。

要是不交底,那工人们可能就会蒙圈,这楼盖出来指不定会出啥问题呢!再比如说,在工厂里生产一种新产品。

从设计图纸到实际生产,中间也得有个专项方案技术交底的过程。

让工人们知道每个零件的尺寸精度要求是多少,用什么工艺加工,检验标准又是什么。

所以啊,专项方案技术交底可不是一件小事儿,它关系到一个项目能不能顺利进行,能不能达到预期的效果。

专项方案技术交底

一、方案背景为确保项目施工过程中的安全、质量和进度,根据《建设工程安全生产管理条例》和《建筑工程施工质量验收统一标准》等相关法律法规,结合本项目的实际情况,特制定本专项方案技术交底。

二、交底对象本交底对象为现场管理人员、施工技术人员、施工班组长及作业人员。

三、交底内容1. 工程概况(1)项目名称:XX项目(2)项目地点:XX市XX区XX路XX号(3)项目规模:总建筑面积XX万平方米,地上XX层,地下XX层。

(4)结构形式:钢筋混凝土框架-剪力墙结构。

2. 施工准备(1)施工图纸:熟悉施工图纸,明确设计意图和施工要求。

(2)施工组织设计:根据施工图纸和施工方案,编制施工组织设计。

(3)材料设备:采购符合国家标准的建筑材料和施工设备。

(4)人员配备:组织施工队伍,明确各工种人员职责。

3. 施工工艺(1)土方工程:采用分层开挖、分层回填,严格控制填筑厚度和压实度。

(2)基础工程:钢筋混凝土基础施工,严格按设计要求进行钢筋绑扎、模板支设、混凝土浇筑。

(3)主体结构工程:钢筋混凝土框架、剪力墙施工,确保钢筋位置、尺寸、间距符合设计要求。

(4)装饰装修工程:墙面、地面、顶面等装饰装修材料选用符合国家标准的环保材料,施工过程中注意成品保护。

4. 质量标准(1)施工质量应符合国家有关标准和规范的要求。

(2)施工过程中,对关键工序进行质量检验,确保施工质量。

(3)加强施工过程中的质量控制,发现问题及时整改。

5. 安全措施(1)施工现场设置安全警示标志,明确安全通道。

(2)施工人员必须佩戴安全帽、安全带等个人防护用品。

(3)高空作业、电焊作业等危险作业,必须办理相关手续,确保安全。

(4)施工现场严禁酒后作业、疲劳作业。

6. 进度安排(1)根据施工组织设计,制定合理的施工进度计划。

(2)加强施工过程中的进度管理,确保工程按期完成。

四、注意事项1. 施工过程中,严格执行各项操作规程,确保施工安全。

2. 加强施工过程中的质量、安全、进度管理,发现问题及时整改。

工程施工方案技术交底

工程施工方案技术交底1.项目背景和概述本工程项目是一座新建的居民楼,位于城市中心区。

楼高共有15层,包含住宅、商铺、停车场等功能区域。

该项目的总投资额为5000万元,预计施工周期为两年。

本方案将对工程的施工过程进行详细的技术交底,确保工程按照设计要求和施工规范进行施工,确保质量和进度。

2.施工组织和管理由于本项目规模较大,施工组织和管理是关键的一环。

为了确保施工按时、按质进行,我们将设立项目组进行施工管理。

项目组由项目经理、技术人员、安全管理人员和质量监督人员组成。

项目经理负责整个项目的组织和协调,技术人员负责技术指导和技术交底,安全管理人员负责安全管理,质量监督人员负责质量监督。

3.施工安全措施安全是工程建设的首要条件,我们将严格遵守国家的安全生产法律法规和规范要求。

在施工现场将设立安全区域,配备必要的安全警示标志;施工材料和设备将进行检验和试验,确保安全性能良好;定期进行安全培训,提高施工人员的安全意识和应急能力;配备专职安全管理人员,加强施工现场的安全管理。

4.工程施工工艺本工程采用钢筋混凝土结构,混凝土采用C40级,钢筋采用HRB335级。

施工工艺主要包括地基基础、主体结构、屋面封顶等。

地基基础采用扩展基槽施工法,主体结构采用钢筋混凝土浇筑法,屋面封顶采用防水施工法。

在施工过程中,我们将严格按照设计进行施工,并配备专业的技术人员进行技术交底,确保工程质量。

5.质量控制措施为了确保工程质量,我们将采取以下措施:一是设立质量监督人员,对施工现场进行全过程的质量监督;二是定期进行质量检验和试验,对施工材料和设备进行合格评定;三是进行工程勘察,确保设计和施工方案的合理性;四是加强施工人员的技术培训,提高施工质量。

6.进度控制措施为了确保工程按时完成,我们将采取以下措施:一是制定详细的工程计划,包括施工任务、进度安排等;二是合理组织施工人员和设备,确保施工效率;三是监督施工过程,及时调整和协调施工计划;四是加强与相关部门的沟通和协调,解决施工过程中的问题。

施工方案及技术交底

施工方案及技术交底工程概况与目标本次施工工程涉及的项目位于XXXX地区,主要包含XX结构的建设,预计建筑面积为XX平方米,工期为XX个月。

工程目标是在保证安全、质量的前提下,按时完成建设任务,满足使用需求。

施工组织与管理本次施工将采取项目经理负责制,下设多个专业施工队伍,包括土建、装修、机电等专业。

项目管理团队将负责全面协调施工过程中的各项工作,确保施工进度、质量、安全等方面的要求得到满足。

施工工艺流程本次施工将按照以下工艺流程进行:基础工程施工→主体结构施工→屋面工程施工→装修工程施工→机电设备安装→验收交工。

在每个阶段,都将有详细的施工计划和质量控制措施,确保施工过程的顺利进行。

施工方法与措施针对不同施工阶段,我们将采用相应的施工方法和措施。

基础工程阶段,将采用深基坑开挖和支护技术;主体结构施工阶段,将采用钢筋混凝土框架结构;装修工程施工阶段,将采用绿色环保材料和先进的施工工艺。

同时,我们还将采取一系列的安全措施,确保施工过程中的安全。

资源计划与调配本次施工将涉及大量的人力、物力、财力资源。

我们将根据施工进度和需要,制定详细的资源计划,并进行合理的调配。

同时,我们将与供应商建立长期合作关系,确保所需材料、设备的供应稳定。

质量与安全控制本次施工将严格按照国家相关标准和规范进行,确保工程质量达到优良水平。

我们将建立完善的质量管理体系,对每个施工环节进行严格的质量控制。

同时,我们还将加强施工现场的安全管理,制定详细的安全管理制度,确保施工过程中的安全。

技术难点与解决方案在本次施工过程中,可能会遇到一些技术难点,如深基坑开挖、钢筋混凝土框架结构的施工等。

我们将组织专业的技术团队,对这些技术难点进行深入研究和分析,制定相应的解决方案。

同时,我们还将加强与高校、科研机构的合作,引进先进的施工技术,提高施工效率和质量。

技术交底与培训为确保施工过程的顺利进行,我们将组织详细的技术交底和培训。

在施工前,将对所有施工人员进行技术交底,明确施工要求、工艺流程、质量标准等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工方案技术交底记录编号:JL/LJ-7.5.1-09工程名称 结构类型框架-剪力墙层 数24层

施工方案名称导座式附着升降脚手架施工方案时 间交 底 内 容

1、严格按照相关规范及本施工方案组织施工。2、本工程外围护脚手架采用附着式升降脚手架,架体从四层开始组织安装,共布置37榀主框架(其中有28榀从一层组装)。3、对脚手架专业安装单位的资质文件进行检查,并严格按程序报审。4、升降架进场必须有合格证、产品出厂检验证明等相关证明文件5、安装人员必须有上岗证,上岗证在有效期内,并进行现场安全、技术交底。6、安装过程中,应严格按照脚手架组装图纸及平面位置预埋升降预埋件,人员应戴安全帽,配带安全带,穿防滑鞋,做好架体的防坠、防倾措施。7、架体每次分段安装完毕,应按照要求加装防雷防电等安全设施。8、架体每次分段安装完毕,必须由安装和使用单位共同检查验收,验收合格后方可投入使用。9、架体使用过程中,严禁超载使用,荷载应尽量分部均匀,避免过于集中。定期对升降架进行维护保养,尤其是电动葫芦、构件焊接点、吊挂件、钢丝绳及钢丝绳夹等安全设施做到勤检查、勤保养、勤维护。10、架体拆除时,必须划出安全区,设置警示禁止标志,设置专人进行看护,所拆材料严禁从高空抛掷。架体拆除顺序必须按照方案设定的拆除顺序进行。交底人被交底人施工方案技术交底记录编号:JL/LJ-7.5.1-09工程名称 结构类型框架-剪力墙层 数24层

施工方案名称施工升降机安拆方案时 间交 底 内 容

1、施工电梯利用本工程地下一层顶板作为基础,经验算该顶板承载力符合作为施工电梯基础的要求。2、电梯在使用过程中会产生一定的冲击力,对地下室顶板产生影响。为了减少电梯的冲击力,增强顶板的承载力,在施工电梯所在的顶板下(即地下一层和地下二层)用碗扣搭设支撑架,并在施工电梯四个基座的每个角下面设一根钢柱,钢柱为20号工字钢,工字钢顶部设有400*400*10的钢板与砼板底面接触,钢柱的中心线应与施工电梯井架的立柱中心线重合。碗扣架体立杆间距为600*600,整个支撑架每边超出施工电梯基础3000,在各层板底使用托撑上垫100*100方木对该部分板进行加固,这样该板不致悬空,从而避免了施工电梯下落的冲击该板,使得冲击力及时传到地下。3、安装前,砼基础必须达到所规定的凝固周期及强度。准备好安装时的一切工具,安全用具、零配件等。在安装工地周围加设保护棚、围栏,设警戒监护和警示牌。4、安装顺序必须按照产品说明书及方案的要求安装。5、安装完成后组织相关人员检查验收,合格后方可投入使用。6、安装及使用时的安全措施:1)安装前须认真学习施工电梯使用说明书,严格执行安全技术操作规程。2)安装前组织安装人员进行安装安全技术交底,明确各安装人员的工作内容及职责。3)安装人员进入现场必须戴好安全帽,穿防滑鞋,危险地方必须拴好安全带。4)安装现场应安排人员进行警戒,非安装人员不得进入。5)在安装过程中,应注意各构件完好无损。6)严格保管好工具、螺栓,作业期间应注意工具、螺栓的放置,以防高空坠落。7)加节时,应经常对立柱的垂直度进行检查测量,偏差过大时利用附壁撑杆进行校正,使垂直度偏差控制在千分之一以内。8)利用电梯自身进行加节时,应认真检查电梯的制动情况,在加节时要注意防止梯笼冒顶。9)四级以上大风、大雨、大雾等恶劣气候,严禁进行安装作业。10)操作人员在开机前,必先检查各安全门,卸料平台防护门的情况,确认完好、可靠、安全后,方可起动,并严禁机械带病工作,超载运行。交底人被交底人施工方案技术交底记录编号:JL/LJ-7.5.1-09工程名称 结构类型框架-剪力墙层 数24层

施工方案名称安全防护棚施工方案时 间交 底 内 容1、平面悬挑防护外架设计本工程外防护架为非承重平面悬挑防护架,架体采用φ3.5×48钢管,悬挑钢管总长度为11M,采用四道φ12钢筋在板面上锚固,外挑最大长度为8M,间距0.9M;横向杆采用φ3.5×48钢管,间距为0.6M,上铺一道密目网和一层竹胶板;悬挑端头设竖向护栏,护栏高度为1.5M,护栏立杆间距1.2M,设二道横杆,横杆间距距底分别为0.7M、1.4M,内侧设一层钢丝网,一层密目网;采用φ12.5(6*19)四道钢丝绳进行拉结卸荷,钢丝绳水平间距为3.0M、2.5M、2.0M,并在转角处再加设一道,钢丝绳利用主体结构预埋锚环进行锚固,在锚固端头设三道钢丝绳卡.悬挑杆端部锚固采用预埋12的锚环。2、架子搭设要求:(1)、水平纵杆:先按设计要求在楼板上固定,间距0.9M,钢管搭接长

度为2米,通过扣件紧固牢固。(2)、水平横杆:第一道距墙为150㎜,其余间距为0.6 M。(3)、钢丝绳拉接要求:严格按照剖面图的要求,搭设过程中钢丝绳与悬挑钢管拉接点夹角为450~600,钢丝绳横向间距为1.8米,纵向间距为

3.0M、2.5M、2.0M,钢丝绳与建筑物拉接通过主体结构原有穿墙螺杆孔洞连接。保证拉接位置的准确型及及时性,杜绝后拉出现安全事故。3、防护棚的使用及拆除规定(1)在作业中,禁止随意拆除防护棚的基本构架杆件、整体性杆件、连接紧固件。确因操作要求需要临时拆除时,必须经主管人员同意,采取相应弥补措施,并在作业完毕后,及时予以恢复。(2)工人在防护棚安装作业中,应注意自我保护和他人的安全,避免发生碰撞、闪矢和落物。严禁在架上戏闹和坐在栏杆上等不安全处休息。(3)人员上下脚手架必须走安全防护的出入通道,严禁攀援脚手架上下。(4)每班工人上架作业时,应先行检查有无影响安全作业的问题存在,在排除和解决后方许开始作业。在作业中发现有不安全的情况和迹象时,应立即停止作业进行检查,解决以后才能恢复正常作业;发现有异常和危险情况时,应立即通知架上人员撤离。(5)在每道架杆的作业完成之后,必须将架上剩余材料物品移出;每日收工前应清理架面,将架面上的材料物品堆放整齐,垃圾清运出去;在作业期间,应及时清理落入安全网内的材料和物品。在任何情况下,严禁自架上向下抛掷材料物品和倾倒垃圾。(6)脚手架的拆除作业应按确定的拆除程序进行。连接件应在位于 其上的全部可拆除杆件都拆除之后才能拆除。在拆除过程中,凡已松开连接的杆件应及时拆除运走,避免误扶和误靠已松脱连接的杆件。拆下的杆配件应以安全的方式运出和吊下,严禁向下抛掷。在拆除过程中,应作好配合、协调动作,禁止单人进行拆除较重杆件等危险性的作业。交底人被交底人施工方案技术交底记录编号:JL/LJ-7.5.1-09工程名称 结构类型框架-剪力墙层 数32

施工方案名称施工组织设计时 间交 底 内 容1、严格按照施工组织设计进行施工。2、由项目经理主持编制项目质量计划,质量计划应体现从工序、分项工程、分部工程到单位工程的过程控制,且应体现从资源投入到完成工程质量最终检验和试验的全过程控制。质量计划应成为对外质量保证和对内质量控制的依据。3、本工程的施工质量按国家施工规范进行目标控制。按照建筑施工质量验收统一标准的规定:分部工程的质量均应验收合格,质量控制资料完整,分部工程有关安全和功能检测资料应完整,主要功能项目的抽检结果应符合相关专业质量验收规范的规定,观感质量验收应符合要求。4、安全目标1)、杜绝重大伤亡事故,轻伤事故频率控制在3‰内。2)、彻底杜绝火灾、触电事故的发生。3)、严格按JGJ59-99标准执行市安全检查评分在90分以上。4)、职业健康安全管理体系认证在该工程施工中将严格按照职业健康安全管理程序文件要求,建立健全职业健康安全管理体系,确保施工能安全顺利的进行。交底人被交底人施工方案技术交底记录编号:JL/LJ-7.5.1-09工程名称 结构类型框架-剪力墙层 数32

施工方案名称落地式双排脚手架时 间交 底 内 容1、根据工程实际情况地下-2层至地上1层采用落地式双排脚手架沿建筑物四周搭设,外挂绿色密目网对主体进行安全围护,即用Φ48×3.5焊接钢管搭设脚手架,整个架体由立杆、横杆、剪刀撑、拉结件、脚手板、连接扣件以及绿色密目网组成。本架体高度为11.3米,宽800MM,距外墙皮不大于400MM,立杆间距1200MM,竖向步距900MM,外挂绿色密目网封闭施工。2、连墙件(1)剪力墙与架体连接采用钢管扣件穿墙连接,在剪力墙混凝土浇筑前预埋DN75的PVC管;作为连接杆的穿墙孔,在剪力墙两侧设置紧贴墙面的短钢管并用扣件与穿墙的连接杆连接牢固;连接点的间距垂直方向不大于2步,水平方向不大于3跨为宜。 (2)宜靠近主节点设置,偏离主节点的距离不大于300mm; (3)应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用其它可靠措施固定; (4)优先采用菱形布置,也可采用方形,矩形布置; (5)脚手架两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不大于4m。 (6) 采用刚性连墙件与建筑物可靠连接,亦可采用拉筋和顶撑配合使用的附墙连接方式。严禁使用仅有拉筋的柔性连墙件。 (7)连墙件的构造要求:连墙件中的连墙杆或拉筋宜呈水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接,不应采用斜连接; (8) 连墙件的构造要求:连墙件必须采用可承受拉力和压力的构造; (9)当脚手架下部暂不能设连墙件时可搭设抛撑。抛撑应采用通长杆与脚手架可靠连接,与地面的倾角应在45度~60度之间;连接点中心至主节点的距离不应大于300mm。抛撑应在连墙件搭设后方可拆除;3、剪刀撑与横向斜撑(1)每道剪刀撑跨越立杆的根数6,每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角宜在45度~60度之间; (2) 外侧立面的两端各设置一道剪刀撑,由底至顶连续设置;中间各道剪刀撑之间的净距不应大于15m; (3)剪刀撑斜杆的接长宜采用搭接,搭接长度不应小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘距离不应小于100mm; (4)剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm;(5)在架体两端设置横向斜撑,横向斜撑的设置应在同一节间,由底至顶层呈之字型连续布置,斜撑采用旋转扣件固定在与之相交的横向水平杆的伸出端上,旋转扣件中心线至主节点的距离不宜大于150mm。当斜撑在1跨内跨越2个步距时,宜在相交的纵向水平杆处增设一根横向水平杆,将斜撑固定在其伸出端上;斜撑采用通长杆件,接长使用时采用对接扣件连接或搭接;

交底人被交底人
