变电站验收常见问题汇总及执行要求
变电站送电前验收管理制度

变电站送电前验收管理制度一、概述变电站送电前验收是电力工程建设中的一个重要环节,验收的合格性直接关系到电网的安全运行以及用户用电的质量。
本文将结合实际情况,制定变电站送电前验收管理制度,以保障电力工程建设的质量和安全。
二、基本要求(一)变电站验收依据1. 相关法律法规和技术标准;2. 相关工程设计文件及技术协议书;3. 验收计划和验收标准等文件。
(二)变电站验收程序1. 准备工作:验收前需要做好相关资料的整理工作,以及验收人员的培训和组织工作;2. 初步验收:对变电站的施工质量、工程量和工程物资进行初步审查;3. 检查和试验:对变电站的电气设备和防雷设施进行检查和试验;4. 验收会议:召开验收会议,确定验收结果,制定整改措施。
(三)变电站验收人员变电站验收人员应具有以下条件:1. 具有相关专业知识和经验;2. 对变电站验收流程和相关法律法规有全面的理解和掌握;3. 具有较强的责任心和团队合作精神。
(四)变电站验收结果1. 合格:变电站符合规定的验收标准,并经验收人员同意后可送电;2. 不合格:对不符合验收标准的物品进行整改,整改后再次进行验收。
三、管理制度(一)验收前准备1. 认真准备变电站相关资料和验收计划,组织验收人员进行专业知识和技能的培训;2. 对本次验收的变电站进行规划布置,明确各项验收任务和验收具体标准;3. 指派合适的验收人员,明确责任分工和相应岗位职责。
(二)初步验收1. 对变电站的施工质量是否符合材料规格、使用情况、设计图纸,以及现场卫生情况等进行审查;2. 检查施工单位是否按照规定进行现场安全管理;3. 检查是否存在缺陷或已经退化的设备,以及相关工程物资是否符合要求;4. 对全部设备和工程物资进行实地踏勘和综合检查,记录存在的问题和整改要求。
(三)检查和试验1. 对电气设备进行一次或多次的电气试验;2. 对各项设施的物理性能、外观质量、功能使用进行检查和测试;3. 对变电站的防雷设施进行检查。
变电站验收工作中需要注意的几个问题(修改稿))

变电站验收工作中需要注意的几个问题高鹏王洋李方临刘富元(西安供电局,西安,710032)摘要:本文从运行维护的角度出发,探讨了变电站验收中的验收标准的选取、二次回路和防误闭锁装置的验收、直流系统的验收、TV和一次消谐器的验收、TA变比的确认、以及运行单位需亲自进行的试验项目等问题,提出了自己的见解,以期提高变电站的安全运行水平。
关健词:变电站;验收;变电运行中图分类号:TM63 文献标识码:BProblems needing attention in substation acceptance testGAO Peng, WANG Yang, LI Fanglin, LIU Fuyuan( Xi’an Power Supply Bureau,Xi’an 710032, China)Abstract:In view of the user and maintenance, this paper discusses several problems in the substation acceptance test. The problems involve several aspect in substation acceptance test, accordingly, they are the choose of standard in acceptance test, the acceptance test of secondary circuit and Anti-misoperation system, the acceptance test of DC system, the acceptance of Voltage Transformer and Ferroresonance Eliminator at V oltage Transformer primary side, the confirmation of transformation ratio on Current Transformer, finally, the test items that should done by user themselves. In addition, this paper also give selutions to those problems.Key Words: substation; acceptance test; substation operation0.引言近几年来,随着电网建设的高速发展,变电站的验收工作越来越多。
变电站设备验收制度

将验收结果和问题整改情况向相关部门或领导进 行反馈,总结经验教训,完善设备验收制度。
03
变电站设备验收标准及规范
电气设备验收标准
电气设备外观检查
设备外观应无损伤、锈蚀、变形等质量问题,紧固件应紧固,绝 缘件应无裂纹、老化、绝缘性能良好。
电气设备性能测试
按照厂家提供的性能测试报告和相关标准进行测试,确保设备性 能符合要求。
建议和改进措施
加强设备进场检验
强化设备安装调试监管
在设备进场时,应进行严格的检验,确保设 备的型号、规格、质量等符合要求。
在设备安装调试过程中,应加强监管力度, 确保安装调试质量。
完善设备验收标准
加强验收人员培训
应完善设备验收标准,使得验收更加全面、 细致。
应加强验收人员的培训,提高验收人员的专 业素质和技能水平。
电气设备安装调试
设备安装调试应符合设计要求,运行稳定、无异常声响和震动。
变压器设备验收规范
变压器外观检查
设备外观应无损伤、锈蚀、变 形等质量问题,油箱应无渗漏
,储油柜油位应正常。
变压器性能测试
进行空载和负载试验,检查变压 器的电压比、绝缘电阻、空载电 流、损耗等性能指标是否符合要 求。
变压器安装调试
2023
《变电站设备验收制度》
目录
• 变电站设备验收概述 • 变电站设备验收流程 • 变电站设备验收标准及规范 • 变电站设备验收实例分析 • 变电站设备验收经验总结与建议 • 相关政策和法规
01
变电站设备验收概述
验收的目的和意义
确保设备的质量和 性能符合规定和标 准
保障变电站的安全 稳定运行
参与人员
电力工程师、项目经理、技术 负责人、安全监督员等
变电站后台验收的注意事项

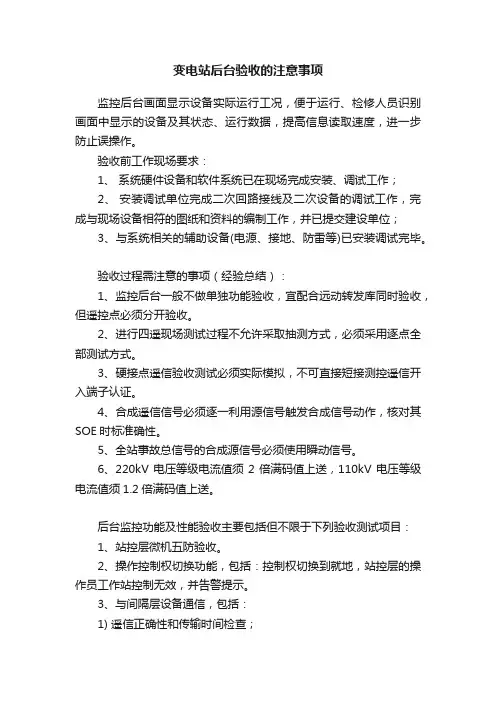

变电站后台验收的注意事项 监控后台画面显示设备实际运行工况,便于运行、检修人员识别画面中显示的设备及其状态、运行数据,提高信息读取速度,进一步防止误操作。 验收前工作现场要求: 1、 系统硬件设备和软件系统已在现场完成安装、调试工作; 2、 安装调试单位完成二次回路接线及二次设备的调试工作,完成与现场设备相符的图纸和资料的编制工作,并已提交建设单位; 3、与系统相关的辅助设备(电源、接地、防雷等)已安装调试完毕。
验收过程需注意的事项(经验总结): 1、监控后台一般不做单独功能验收,宜配合远动转发库同时验收,但遥控点必须分开验收。 2、进行四遥现场测试过程不允许采取抽测方式,必须采用逐点全部测试方式。 3、硬接点遥信验收测试必须实际模拟,不可直接短接测控遥信开入端子认证。 4、合成遥信信号必须逐一利用源信号触发合成信号动作,核对其SOE时标准确性。 5、全站事故总信号的合成源信号必须使用瞬动信号。 6、220kV电压等级电流值须2倍满码值上送,110kV电压等级电流值须1.2倍满码值上送。
后台监控功能及性能验收主要包括但不限于下列验收测试项目: 1、站控层微机五防验收。 2、操作控制权切换功能,包括:控制权切换到就地,站控层的操作员工作站控制无效,并告警提示。 3、与间隔层设备通信,包括: 1) 遥信正确性和传输时间检查; 2) 遥测正确性和传输时间检查; 3) 遥控遥调正确性和响应时间检查; 4、画面生成和管理: 1) 在线检修和生成静态画面功能检查; 2) 在线增加和删除动态数据功能检查; 3) 站控层工作站画面一致性管理功能检查; 4) 画面调用方式和调用时间检查; 5) 画面硬拷贝功能检查; 6) 后台软件数据库、画面修改,主备机同步。 5、报警管理: 1) 保护动作,声、光报警和事故画面功能检查; 2) 报警确认前和确认后,报警闪烁和闪烁停止功能检查; 3) 报警确认后,若异常信号未消除,再次启动告警功能检查; 4) 事故分闸与人工操作变位告警区分的检查; 5) 事故报警和预告报警的分层、分级、分类处理功能检查。 6、事故追忆: 1) 事故追忆不同触发信号功能检查; 2) 故障前1min和故障后2min时间段,模拟量、开关量追忆功能检查; 3) 事故追忆的时间跨度和时间间隔的设定功能检查。 7、与第三方设备的通信: 1) 与数据通信交换网数据通信功能检查; 2)与保护管理机及其他智能设备数据交换功能检查。
变电站设备验收制度

变电站设备验收制度一、前言随着电力行业的发展,变电站作为电力系统的重要组成部分,扮演着能源的传输、分配和变压的重要角色。
为了保证变电站设备的可靠运行和工作安全,制定变电站设备验收制度势在必行。
二、验收范围本制度适用于新建、改建变电站及变电站设备的购置、更换、更新等环节。
三、验收要求1.设备齐全性验收要求(1)检查所购设备是否与合同规定的设备型号、规格、数量、配置一致。
(2)设备是否附带厂家提供的齐全的安装和调试技术资料、产品合格证书、出厂检验合格证书等必备文件。
(3)检查设备的外观是否完好,有无损坏、磨损等情况。
(4)设备的铭牌标识是否清晰完整。
(5)设备所附配件是否齐全,并与合同一致。
2.设备性能验收要求(1)按照设备技术参数要求,对设备的主要技术指标进行检测,如额定电压、额定容量、绝缘电阻、电气联锁等。
(2)对设备的机械运行性能进行检测,如设备的噪音、振动、温度等。
(3)进行设备的安全性能检验,如接地装置的安装是否到位、设备运行时的防护措施是否完善等。
3.设备试运行验收要求(1)对设备进行试运行,观察设备在不同负载、不同工况下的运行情况。
(2)观察设备在试运行过程中是否存在异常情况,如噪声增大、震动明显、温度异常等。
(3)设备试运行时间应根据设备的类型和规模确定,且要满足试运行验收标准。
4.设备材料验收要求(1)对设备材料进行检验,如设备的绝缘材料、导线、支架等。
(2)检查设备材料是否符合国家、行业及标准规定的质量标准。
(3)设备材料是否附带有质量合格证明和检验报告。
五、验收程序1.设备验收前,需要向设备供货商提供验收通知书,并确保设备供货商会同技术人员到现场参与验收工作。
2.设备验收分为初验和终验,初验是设备到货验收,终验是设备安装调试完成后的最终验收。
3.初验时,技术人员应根据验收要求对设备外观、配置、型号等进行检查,对比设备供应商提供的技术资料,确保设备是否符合要求。
4.终验时,技术人员应对设备进行性能、安全性能、试运行等方面的检测和评估,同时编制详细的验收报告,并报送相关部门备案。

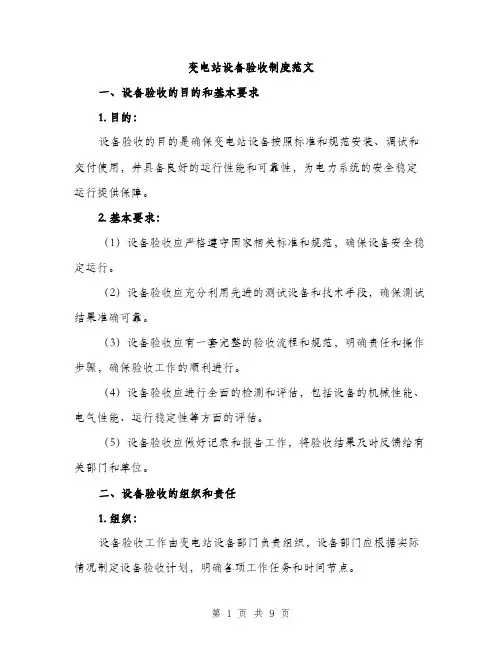

变电站设备验收制度范文(2篇)

变电站设备验收制度范文一、设备验收的目的和基本要求1. 目的:设备验收的目的是确保变电站设备按照标准和规范安装、调试和交付使用,并具备良好的运行性能和可靠性,为电力系统的安全稳定运行提供保障。
2. 基本要求:(1)设备验收应严格遵守国家相关标准和规范,确保设备安全稳定运行。
(2)设备验收应充分利用先进的测试设备和技术手段,确保测试结果准确可靠。
(3)设备验收应有一套完整的验收流程和规范,明确责任和操作步骤,确保验收工作的顺利进行。
(4)设备验收应进行全面的检测和评估,包括设备的机械性能、电气性能、运行稳定性等方面的评估。
(5)设备验收应做好记录和报告工作,将验收结果及时反馈给有关部门和单位。
二、设备验收的组织和责任1. 组织:设备验收工作由变电站设备部门负责组织,设备部门应根据实际情况制定设备验收计划,明确各项工作任务和时间节点。
2. 责任:(1)设备供应商和安装单位应按照要求提供设备使用说明书、技术资料和相关证书,同时配合设备验收工作的进行。
(2)设备部门应分工负责,明确各项工作任务和责任,组织设备验收工作的全过程,确保验收工作的顺利进行。
(3)设备验收人员应具备相关的技术资质和经验,熟悉设备的使用要求和验收程序,确保验收工作的准确性和可靠性。
三、设备验收的内容和方法1. 验收内容:(1)外观检查:检查设备的外观是否完整、无损伤,并符合相关标准和规范的要求。
(2)机械性能测试:测试设备的机械性能,包括设备的负载能力、转速、震动等性能指标。
(3)电气性能测试:测试设备的电气性能,包括设备的绝缘电阻、电阻、电感、电容、接地电阻等指标。
(4)运行稳定性测试:测试设备的运行稳定性,包括设备的额定运行、过载、短路等条件下的性能表现。
2. 验收方法:(1)外观检查:通过目视观察和测量等方式,对设备的外观进行检查,如有破损、变形等问题应记录并反馈给相关单位。
(2)机械性能测试:采用相关测试设备和标准方法,对设备的机械性能进行测试,如有异常情况应进行修复或更换。
变电通用验收管理规定(3篇)

第1篇第一章总则第一条为加强变电工程的质量管理,确保变电工程安全、可靠、经济地投入使用,根据《中华人民共和国电力法》、《电力设施保护条例》等法律法规,结合我国电力行业实际情况,制定本规定。
第二条本规定适用于所有新建、改建、扩建的变电工程,包括但不限于输电线路、变电站、配电线路及设备等。
第三条变电工程验收应当遵循以下原则:1. 合法性原则:验收活动必须符合国家法律法规和行业标准。
2. 安全性原则:确保变电工程安全可靠运行。
3. 质量原则:保证变电工程符合设计要求和工程质量标准。
4. 经济性原则:合理利用资源,降低工程成本。
5. 效率原则:提高验收工作效率,缩短验收周期。
第二章验收组织与职责第四条变电工程验收工作由工程所在地电力公司负责组织,并成立验收委员会。
第五条验收委员会由以下人员组成:1. 主任:由电力公司主管领导担任。
2. 副主任:由电力公司工程技术部门负责人担任。
3. 委员:由电力公司相关技术人员、质量监督部门人员、施工单位代表等组成。
第六条验收委员会的职责:1. 制定验收方案:根据工程实际情况,制定详细的验收方案,明确验收内容、验收标准、验收程序等。
2. 组织验收:按照验收方案组织验收工作,确保验收工作顺利进行。
3. 审核验收报告:对验收报告进行审核,确保验收结果真实、准确、完整。
4. 提出验收意见:根据验收结果,提出验收意见,并对验收不合格的工程提出整改要求。
第三章验收内容与标准第七条变电工程验收内容包括:1. 施工质量:包括施工工艺、施工质量、材料质量、设备质量等。
2. 设计质量:包括设计文件、设计图纸、设计变更等。
3. 设备质量:包括设备制造质量、设备安装质量、设备调试质量等。
4. 工程质量:包括工程质量、工程质量检验、工程质量评定等。
5. 安全措施:包括安全措施、安全设施、安全操作规程等。
第八条变电工程验收标准:1. 施工质量标准:按照《建筑工程施工质量验收统一标准》等相关标准执行。
2023年变电站设备验收制度

2023年变电站设备验收制度引言变电站是电力系统中重要的组成部分,其设备的质量和性能直接影响电网的安全运行。
为了确保变电站设备的质量和性能符合规定要求,保证电网的安全稳定运行,制定一套完善的设备验收制度是必要的。
本文将针对2023年变电站设备验收制度进行详细介绍。
一、验收范围2023年变电站设备验收制度的适用范围包括变电站的主要设备,如变压器、断路器、隔离开关等,以及各种监护装置、控制装置和保护装置等。
二、验收要求1. 设备技术参数符合规定要求:变电设备应符合国家和行业的相关技术规范和标准,包括额定电压、额定容量、额定电流、保护动作特性等参数。
2. 设备质量符合规定要求:设备应经过严格的生产制造和质量控制流程,符合国家和行业的相关质量标准。
设备的外观应无划伤、锈蚀等质量问题,内部结构应牢固可靠。
3. 设备性能符合规定要求:设备应经过全面的性能测试,包括额定工况、过载工况、短路工况等。
设备的性能指标应符合国家和行业的相关要求。
4. 设备安装质量符合规定要求:设备的安装应符合相关的安装规范和标准。
设备的支架、接线、接地等应牢固可靠,线缆的敷设应整齐有序。
三、验收程序1. 提交验收资料:设备供应商应向验收单位提交相关的设备技术资料,包括设备的生产制造工艺、质量控制流程等。
2. 设备初验:供应商在设备安装完毕后,向验收单位申请初验。
验收单位将对设备的外观、质量和安装情况进行检查,并进行初步的性能测试。
3. 设备完好验收:在设备初验通过后,供应商向验收单位申请设备完好验收。
验收单位将对设备的技术参数、质量、性能以及安装情况进行全面的检查和测试,确保设备符合规定的要求。
4. 验收报告:验收单位将根据设备的实际情况编制验收报告,注明设备的验收结果、存在的问题以及整改要求等,并经相关部门审核后,对供应商进行反馈。
四、验收标准1. 设备技术参数的验收标准应根据国家和行业的相关技术规范和标准确定。
2. 设备质量的验收标准应根据国家和行业的相关质量标准确定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
应在投产验收前按照《变压器(高压电抗器)非电量保护》中“变压器(高压电抗器)非电量保护整定原则和调度下达的调试定值要求对主变温度控制器各动作接点进行调试、整定。
继电保护所
16
主变温度控制器相关二次电缆存在强弱电、交直流混缆现象。
主变温度控制器相关二次回路应进行强弱电、交直流回路分缆敷设。
1.中国南方电网公司《基建项目验收投产及移交管理业务指导书》7.3.4电子化移交时间要求:
基建项目资料设备信息在项目投产前5个工作日完成,其余移交内容在工程投产后3个月内完成。
修试所
9
电容器组电抗器布置还存在叠装,不利于散热。
依据中国南方电网公司反事故措施(2012年版)。对新建变电站的干式空芯电抗器,禁止采用叠装结构,避免电抗器单相事故发展为相间事故。
GIS出厂试验、现场交接耐压试验中,如发生放电现象,不管是否为自恢复放电,均应解体或开盖检查、查找放电部位。对发现有绝缘损伤或有闪络痕迹的绝缘部件均应进行更换。
GIS断路器、隔离开关和接地开关出厂试验时应进行不少于200次的机械操作试验,以保证触头充分磨合。200次操作试验后,应彻底检查动静触头、导电杆及内部紧固连接,并进行内部彻底清洁,确认无异常再进行其它出厂试验。
继电保护所
19
交换机采用交流供电方式。
建议交换机采用直流交换机,供电方式按《变电站直流电源系统技术规范》5.3.3.5变电站计算机监控系统用交换机采用直流供电电源,按A、B网分别采用环形供电方式。
对主控制室、保护小室A、B网交换机采用与对应直流系统Ⅰ、Ⅱ组采用辐射供电方式,对高压室A、B网交换机可与高压室35kV、10kV母线保护装置的直流环网共用直流电流。
断路器、GIS隔离开关和接地开关现场耐压试验前应进行不少于20次的分合操作试验,以保证触头充分磨合。20次操作试验后,应通过手孔等观察孔检查隔离开关、接地开关动静触头、导电杆及内部紧固连接,确认无异常再进行耐压试验。
修试所
13
消谐器未试验。
依据产品说明书。不同型号不同厂家的消谐器应分别测量通过交流10mA、1mA(峰值)时相应的电压(V)峰值和电阻(kΩ)参数
修试所
5
变压器未按《云南电网公司反事故措施》要求,进行短路阻抗试验和绕组变形试验。
《云南电网公司反事故措施》要求在变压器交接、大修和出口短路时应进行线圈变形试验,防止因变压器线圈变形累积造成的绝缘事故。对于110kV及以上等级变压器,应逐步开展绕组变形测试与短路阻抗法相互印证工作,提高对变压器绕组变形判断的准确性;对于35kV及以下等级变压器,应坚持应用短路阻抗法开展绕组变形测试工作。
建设单位提前与施工单位沟通,按《输变电工程验收管理标准》要求安排配合验收人员(施工单位技术人员),数量足够、充分,熟悉工程的安装、调试、试验情况,保护专业能够同时配合三个及以上验收点,自动化专业及其他专业能够同时配合两个及以上验收点;
继电保护所
5
验收资料提供不到位,验收人员配合不足。按验收表单要求,施工图纸等需在验收之前提供完整的验收图纸资料,但Байду номын сангаас际执行过程中经常少图纸。
修试所
6
电流互感器未按南网公司《关于开展220kV和110kV系统电流互感器校核工作及明确防范饱和风险有关要求的通知》以及云南电网公司《关于开展35kV及10kV系统电流互感器校核工作的通知》要求,进行励磁特性校核试验。
1.《关于开展220kV和110kV系统电流互感器校核工作及明确防范饱和风险有关要求的通知》。各单位应重视电流互感器及其二次回路参数的管理,自发文之日起,验收时应测量记录保护用的电流互感器二次负载、拐点电动势、电流互感器内阻等数据,并进行计算校核,严把设备并网关;没有相关数据且已运行的电流互感器,预试定检工作时应进行参数测试及校核,完善电流互感器的相关数据。
修试所
10
电容器的一次连接部分不是软连接。
依据《中国南方电网公司反事故措施》(2012年版)。电容器连接线应为软连接,或采用有伸缩节的铜排(或铝排),避免电容器因连接线的热胀冷缩使套管受力而发生渗漏油故障。
修试所
12
GIS设备交流耐压时,宜进行随工验收。
依据《中国南方电网公司反事故措施》(2012年版)GIS设备现场交流耐压时(含交接及检修后的耐压试验),应进行特高频(或超声)局部放电检测。保持运行电压不少于5min时间,并记录局部放电幅值。
变电管理所
10
高压室通风设备电源开关安装在室内。
高压室通风设备电源开关应安装在室外。
变电管理所
11
主控室、高压室进口处电缆沟无防鼠沙墙。
主控室、高压室进口处电缆沟装设防鼠沙墙,沙墙封堵完好,高度至盖板处。新型材料能起到防鼠沙墙作用时,防鼠沙墙可以不装设。
变电管理所
12
高压室、主控室进出电缆未刷防火涂料。
继电保护所
2
小电流接地选线装置、直流监控系统、智能站用电装置等不能进行GPS对时。
在技术协议中应明确该类设备具备GPS对时功能,并督促厂家配置。
继电保护所
3
施工单位为进行二次电缆绝缘检查,在验收时发现电缆绝缘不满足要求。
要求绝缘检查在验收表格中体现
继电保护所
4
施工单位没有足够的验收配合人员,错误理解验收人员提出要求,施工方调试人员组织不到位、测试设备准备不足,保护、自动化、计量三个班组去验收,通常只有一组调试人员和设备,三个验收班组只能相互等。
继电保护所
8
施工单位未对光纤、网线未挂牌。
建议施工单位对光纤及网线进行挂牌(参照二次电缆挂牌),便于运行维护。
继电保护所
9
测控屏内装置电源与遥信电源未分开。
在设计、施工时对测控装置电源、遥信电源采用辐射供电。
继电保护所
10
线路同期电压无同期电压空开。
建议增加同期电压空开,便于运行维护。
继电保护所
11
修试所
4
三级自检不到位,验收方提出的问题施工方经常整改不力或多方推诿。
工程启动验收前应具备的条件:工程本体已竣工,试验和调试工作已完成;已完成自检和初检,各阶段验收的存在问题已处理完毕。
工程启动验收的流程:在施工单位三级自检的基础上,由监理单位进行初检;初检后由建设单位组织存在问题的处理;随后由启委会工程验收检查组进行资料的检查和核查,按比例进行实体抽查和复查,并将结果向启委会报告。
VQC无调试定值,不能进行开环试验。
后台监控机所配置VQC功能应具备投运条件,厂站投运前应做开环试验,开环试验应联动到设备。
《云南电网电气设备装备技术原则》6.1.4.3计算机监控系统提供VQC软件模块,实现对有载调压变压器分接开关档位调节、电容器组投切等综合自动控制。
继电保护所
12
接入UPS设备和UPS容量不满足《南方电网调度自动化系统不间断电源配置规范》。
建设单位提前与施工、设计单位沟通,提前将验收资料送到相关验收部门,若资料不齐可拒绝验收。
继电保护所
6
直流空开需用统一厂家、型号,现场经常发现空开不用统一厂家、型号
建设管理单位提前与施工方沟通,确定好直流空开厂家。
继电保护所
7
二次验收前,监理单位监管作用不足,并未真正监理初验的作用。
要求监理单位对所监理的项目有相应的技术技能,进行验收前监理初验过程。
继电保护所
20
GPS天线未加装防雷器。
建议GPS天线加装防雷器,否则GPS天线容易损坏,影响对时。
继电保护所
21
备自投装置不具备联跳小电的断路器跳位反馈功能。
应按《玉溪电网备自投方案》(玉供电调〔2007〕16号)要求4.3小电联络线断路器跳闸接点应接入备自投装置,备自投装置必须在收到小电联络线断路器跳闸信息后,方可动作。
2.《关于开展35kV及10kV系统电流互感器校核工作的通知》。
修试所
7
新设备充气时未通知验收人员到现场。
1.新设备充气时提前通知验收人员到现场检查充气情况;
2.充气时施工人员应记录充气情况(包含充入气体重量);
修试所
8
安装、调试单位未按《基建项
目验收投产及移交管理业务指导书》提供电子版安装、调试报告。
导电铝排螺丝部分使用搭扣进行绝缘包裹,10kV、35kV隔离开关动触头不进行绝缘包裹。
变电管理所
3
主变35kV、10kV侧进高压室穿墙套管处未装设绝缘包裹。
1.主变35kV、10kV侧进高压室穿墙套管法兰盘及导电部分进行绝缘包裹,螺丝部分使用搭扣进行绝缘包裹。
2.35kV出线套管引流线加装1.5米绝缘包裹。
变电站验收常见问题汇总及执行要求
一次部分
序号
存在问题
执行要求
提出部门
备注
1
验收设备的合格证、技术规范书、说明书等不全或不在现场。
验收现场保证验收所需资料齐全:试验报告、技术规范书、说明书、试验设备检验报告、验收报告、开箱报告等。
修试所
2
验收整改通知单上所列问题整改完毕后监理方经常未签字。
验收整改通知单整改完成后,施工方、监理签字后才提交验收人员复核签字。
修试所
3
隐蔽工程施工时无人通知到现场随工验收,或隐蔽工程施工完成后无证据显示,如照片等。
依据玉溪局输变电工程验收管理标准5.3.3阶段(中间)验收(即随工验收),如隐蔽工程部分、重要试验项目的试验等,必要时由项目责任单位申请,生产技术部组织相关人员配合施工单位进行,并重点检查施工单位是否按图施工,是否按有关规程安装调试及各项反事故措施执行情况。
备自投装置应具备小电的断路器跳位反馈功能。
继电保护所
综合部分
序号
存在问题
执行要求
提出部门
备注
1
主变35kV出线桩头处未装设绝缘包裹。
1.主变35kV、10kV出线套管桩头、法兰盘及导电部分进行绝缘包裹,螺丝部分使用搭扣进行绝缘包裹。
