3:7灰土垫层技术交底
3:7灰土技术要求内容

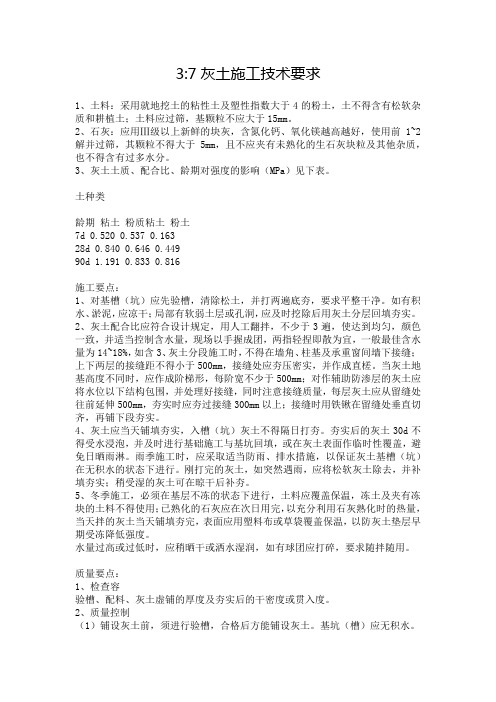

3:7灰土施工技术要求1、土料:采用就地挖土的粘性土及塑性指数大于4的粉土,土不得含有松软杂质和耕植土;土料应过筛,基颗粒不应大于15mm。
2、石灰:应用Ⅲ级以上新鲜的块灰,含氮化钙、氧化镁越高越好,使用前1~2解并过筛,其颗粒不得大于5mm,且不应夹有未熟化的生石灰块粒及其他杂质,也不得含有过多水分。
3、灰土土质、配合比、龄期对强度的影响(MPa)见下表。
土种类龄期粘土粉质粘土粉土7d 0.520 0.537 0.16328d 0.840 0.646 0.44990d 1.191 0.833 0.816施工要点:1、对基槽(坑)应先验槽,清除松土,并打两遍底夯,要求平整干净。
如有积水、淤泥,应凉干;局部有软弱土层或孔洞,应及时挖除后用灰土分层回填夯实。
2、灰土配合比应符合设计规定,用人工翻拌,不少于3遍,使达到均匀,颜色一致,并适当控制含水量,现场以手握成团,两指轻捏即散为宜,一般最佳含水量为14~18%,如含3、灰土分段施工时,不得在墙角、柱基及承重窗间墙下接缝;上下两层的接缝距不得小于500mm,接缝处应夯压密实,并作成直槎。
当灰土地基高度不同时,应作成阶梯形,每阶宽不少于500mm;对作辅助防渗层的灰土应将水位以下结构包围,并处理好接缝,同时注意接缝质量,每层灰土应从留缝处往前延伸500mm,夯实时应夯过接缝300mm以上;接缝时用铁锹在留缝处垂直切齐,再铺下段夯实。
4、灰土应当天铺填夯实,入槽(坑)灰土不得隔日打夯。
夯实后的灰土30d不得受水浸泡,并及时进行基础施工与基坑回填,或在灰土表面作临时性覆盖,避免日晒雨淋。
雨季施工时,应采取适当防雨、排水措施,以保证灰土基槽(坑)在无积水的状态下进行。
刚打完的灰土,如突然遇雨,应将松软灰土除去,并补填夯实;稍受湿的灰土可在晾干后补夯。
5、冬季施工,必须在基层不冻的状态下进行,土料应覆盖保温,冻土及夹有冻块的土料不得使用;已熟化的石灰应在次日用完,以充分利用石灰熟化时的热量,当天拌的灰土当天铺填夯完,表面应用塑料布或草袋覆盖保温,以防灰土垫层早期受冻降低强度。
3:7灰土

技术交底记录
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
施工总说明
该工程为混凝土全现浇结构。
1、垫层混凝土采用C20砼,其它构件砼均采用C30砼。
最大水灰比0.45。
水泥:P.O 32.5;砂子:中砂(河砂);石子:16—31.5mm。
2、钢筋采用HRB335(Φ)fy=300N/mm².
3、钢筋砼保护层厚度:基础40mm,其它30mm.
4、钢筋锚固长度:La=34d;钢筋搭接长度:≥1.4 La。
5、本工程地基要求座落在粘土原土层。
地槽开挖后,按工程实际情况是否
加深达到设计要求,如地基不符合实际要求另行处理。
6、桥底地面采用C25砼现浇,随施工随浇筑.
7、基槽开挖工作面宽度每边不小于1000mm且依槽的深度按规定进行放
坡,并且做好夏季防水工作。
8、桥南侧原水库梯坝需开挖部分具体位置、数量现场定。
9、桥完成后两侧需进行石头护坡,具体位置、数量另行设计。
10、本图未尽事宜,均按现行国家规范及有关规定施工。
灰土地基(灰土垫层)技术交底

2001年月日鲁建5-1
工程名称
分部工程
地基与基础
分项工程名称:灰土地基(灰土垫层)
交底内容:
材料:土采用粘性土及塑性指数大于4的粉土,土内不得含有松软、杂质土,不得使用含有大量有机杂质的土、黑粘土、冻土和夹有冻块的土,土内不得夹有砖头、瓦砾、石块等物,不得使用耕植土,土料应过筛,其颗粒不应大于15mm;石灰应用三级以上新鲜的块灰,含氧化钙、氧化镁愈高愈好,使用前1-2天消耗并过筛,其颗粒不得大于5mm,而且不应夹有未熟化的生石灰块料及其它杂质,也不得含过多的水分。
3、打夯前,应检查夯绳与夯柄有无松动与腐朽、断裂现象。
4、铺设虚灰土的运输道路是否标准,对跳板、便道等进行检查,消除隐患。
5、所用机械的安全技术。
雨期施工:
雨季施工时,应采取适当防雨、排水措施,以保证灰土在基槽(坑)内无积水的状态下进行,刚打完的灰土如突然遇雨,应将松软灰土除去,并补填夯实,稍受湿的灰土可在晾干后补夯。
人员:
机械:可采用蛙式打夯机、平碾、羊足碾及人工夯实(可根据施工现场选用)。
施工方法:①应先清除地基上的草皮、树根、淤泥、耕植土层、杂物和要求深度范围内的软弱土,排除积水,以保证正常施工。同时保证基槽底宽度不小于灰土垫层的设计厚度。
②对基槽(坑)先验槽,消除松土,并打两遍底夯,要求平整干净,如有积水、淤泥应晾干,局部有松软弱土层或孔洞,应及时挖除后用灰土分层回填夯实。
⑤灰土份段施工时,不得在墙角、柱基及承重窗墙下接缝,上下两层的接缝距离不得小于500mm,接缝处应夯压密实,并作成直槎,当灰土地基高度不同时,应作成阶梯形,每阶宽不小于500mm,对作辅助防渗层的灰土,应将地下水位以下结构包围并处理好接缝。每层虚土从留缝处往前延伸500mm,夯实时应夯过接缝300mm以上,接缝时,用铁锹在留缝处垂直切齐,再铺下段夯实。
灰土地基__灰土垫层的技术交底

灰土垫层的技术交底
一、材料要求
土料一般为粘土、粉质土。
石灰要求提前一天浇水熟化过筛,石灰粒径≤5㎜
二、主要机具
压路机、装载机、旋耕机、水准仪、铁锨、筛子、铁耙子等。
三、作业条件
1、地基检验合格、表面平整、轴线及坑宽符合设计要求。
2、制定好灰土铺设方案。
四、工艺流程
抄平——筛灰——铺土、铺灰——旋耕搅拌——找平——碾压。
1、先在基土上设好控制灰土厚度的控制点。
2、用装载机先将筛好的粘土铺设好人工平整,再铺上石灰,人工找平。
3、用旋耕机搅拌直至灰土拌匀为止。
4、人工用铁耙子、铁锨把灰土整平整细。
5、用压路机碾压。
6、每打好一次灰土取样化验一次,合格后方可进行上步灰土施工。
五、质量要求
1、将筛好的石灰和土料按要求配合比拌和均匀,颜色一致。
含水量多时可以晒干,不足时可以浇水湿润,达到用手紧握成团,两指轻捏能碎为宜。
2、石灰粒径≤5㎜。
3、土颗粒粒径≤15㎜
4、厚度偏差±10㎜。
六、注意事项
1、拌好后的灰土应及时铺好夯实,不得隔日夯打。
2、灰土垫层打好后,防止日晒雨淋。
刚打完毕或尚未夯实的灰土,如遭受雨淋寖泡,则应将积水及松软灰土除去并晾干后再补填后夯实。
七、安全标准
操作人员要专心施工,扶夯人员与控制夯线开关人员密切配合,以防止出现意外事故。
地下室3:7灰土地基施工方案

目录一、编制说明 (1)二、编制依据 (1)三、工程概况 (1)3.1工程性质 (1)3.2工程简介 (1)3.3建筑概况 (1)3.4结构概况 (2)四、施工部署 (2)五、施工准备 (2)六、施工方法 (3)6.1施工工艺 (3)6.2填土方法 (4)6.3压(夯)方法 (4)6.4橡皮土的处理方法 (5)七、质量控制与检验 (5)7.1主控项目 (5)7.2一般项目 (5)八、季节性施工 (6)8.1雨期施工 (6)8.2冬期施工 (6)九、应注意的质量问题 (6)十、成品保护 (7)十一、安全文明施工控制 (7)十二、应急预案 (8)12.1目的 (8)12.2应急领导小组机构 (8)12.3应急救援机构职责 (9)12.4应急救援工作程序 (9)12.5应急救援装备 (9)12.6应急救缓药品 (9)12.7机械伤害事故应急措施 (10)一、编制说明本工程地下室条基、独基、局部的筏板下为1.5m厚的3:7灰土垫层,此部分的灰土垫层施工操作难度大, 施工场地有限,工期紧;为了确保灰土地基的施工质量,满足规范及设计要求,以及便于有效的指导施工,特编制此专项方案。
二、编制依据1、《建筑工程施工质量验收统一标准》GB 50300-20152、建筑地基基础工程施工质量验收规范(GB 50202-2002)3、《工程测量规范》(GB50026-2007)4、《建筑工程项目管理规范》(GB/T50326-2006)5、成都基准方中建筑设计有限公司提供的施工图纸6、国家工程建设标准强制性条文、陕西省工程建设标准强制性条文7、《建筑施工手册》第五版三、工程概况3.1工程性质工程名称:车刘村综合改造及安置小区项目地下室工程建设单位:陕西展宇房地产开发有限公司设计单位:成都基准方中建筑设计有限公司监理单位:永明项目管理有限公司施工单位:上海建工七建集团有限公司3.2工程简介本工程位于场地开阔,西侧是新规划道路,东侧为阿房北路,南临枣园西路,紧邻地铁1号线皂河站,与在建汽配城建筑物较近且施工场地有限;本工程为车刘村综合改造及安置小区项目,总建筑面积约229763万平米,我单位承建的为1#、2#、8#、9#、10#、11#、12#楼及部分地下室。
3:7灰土

2、机具:16T压路机。
3、作业条件:基槽钎探完毕,验收合格并按要求办完隐蔽手续方可施工。
4、施工前:应做好水平高程标志,控制标高,按要求皮数施工。
项目(专业)
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督站监制
项目(专业)
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督站监制
技术交底记录

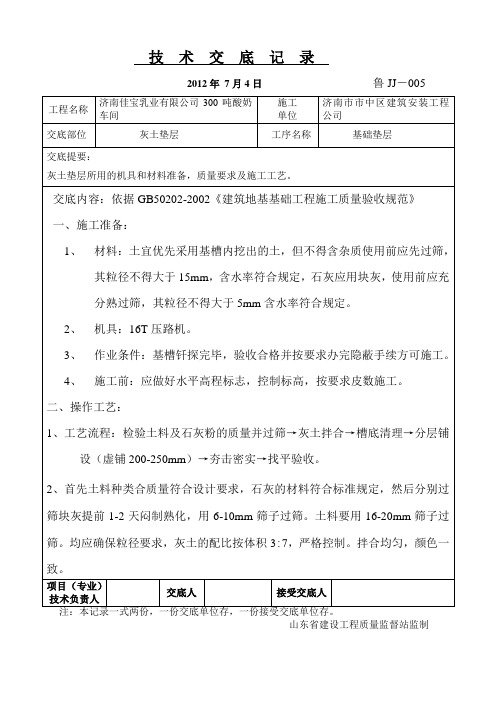

2012年7月4日鲁JJ-005
工程名称
济南佳宝乳业有限公司300吨酸奶车间
施工
单位
济南市市中区建筑安装工程公司
交底部位
灰土垫层
工序名称
基础垫层
交底提要:
灰土垫层所用的机具和材料准备,质量要求及施工工艺。
交底内容:
四、应注意问题
1、每层灰土取样及时,取得试验结果,达到标准方可施工。
留槎接槎严格按规定执行,标高不同时,应作成阶梯型,上下层距离不得小于500mm,槎口应垂直,切齐。
2、石灰应熟化,过筛,粒径<5mm,以防止表面拱裂。
3、灰土配比严格,拌合均匀。
4、进入现场,服从管理,听从指挥,文明施工,注意安全。
交底内容:
3、施工时应适当控制含水率,标准以水握成团,落地松散为宜。如土料水分过大或不足时,应适当晾干或洒水湿润。
4、槽坑底清理干净,灰土分层铺设,用压路机压实。若分段施工,不得在墙角,柱基及承重窗间墙下搭接,(错台)接槎宽度不得小于高度的2倍。
灰土褥垫层技术交底
技术交底记录编号:JD-3工程名称青海师范大学新校区园林景观工程(南区)工程施工单位浙江省建工集团有限责任公司交底部位构筑物打桩、构筑物基础换土区域工序名称灰土褥垫层交底内容:一、适用范围1、素土挤密桩处理区域桩顶铺设500mm厚的2:8灰土褥垫层,压实系数不小于0.97;2、换填土处理的基础换填500mm厚的3:7灰土褥垫层,压实系数大于0.95。
二、材料要求1、土:宜优先采用基槽中挖出的土,但不得含有机杂物。
使用前应过筛,其粒径不大15mm。
含水率应符合规定。
2、石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有未熟化的生石灰块,其粒径不得大于5mm,也不得含有过多的水分。
三、主要机具一般应备有木夯、蛙式打夯机、手推车、筛子(孔径6~10mm和16~20mm 两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线、钢尺等。
四、作业条件1、基坑(槽)在铺打灰土前,必须先行钎探并按设计要求处理完地基,办完验槽手续。
2、桩顶铺设500mm厚的2:8灰土褥垫层,垫层铺设前应将桩顶标高以上的预留松动土层挖除,垫层的压实系数不小于0.97。
施工前应根据工程特点、填料种类、设计压实系数、施工条件等合理确定土料含水率控制范围、铺土厚度(根据选定的机械顶)和夯打遍数等参数。
3、换填土处理的基础,应先完成上下水管道的安装或管沟墙间加固等措施后再进行。
并将沟槽、地坪上的积水和有机杂物清除干净。
4、施工前,测量放线工作应作好水平高程的标志。
如在基坑(槽)或沟的边坡上每隔3m钉上灰土上平的木橛;在室内和散水的边墙上弹上水平线或在地坪上钉好标高控制标准的木桩。
五、操作工艺工艺流程:(素土回填去掉石灰)验土和石灰粉的质量并过筛→灰土拌合→槽底清理→分层铺灰土→夯打密实→找平验收1、首先检查土质和石灰的材料质量是否符合标准的要求;然后分别过筛。
如果是块灰闷的灰,要用6~10mm的筛子过筛;土要用16~20mm筛子过筛。
2、灰土拌合:灰土的配合比除设计要求有特殊规定外,一般为2:8或3:7(体积比)。
三七灰土回填标准工艺
1 适用范围本工艺标准适用于工业与民用建筑室内地坪、室外散水坡的灰土垫层工程;地基处理时,可参照本标准执行。
2 施工准备技术准备进行技术复核,基(土)层标高、管道敷设符合设计要求,并经验收合格。
施工前应有施工方案,有详细的技术交底,并交至施工操作人员。
各种进场原材料规格、品种、材料等符合设计要求,进场后进行相应验收,并有相应施工配比通知单。
通过压实试验确定垫层每层需铺厚度和压实遍数。
材料准备土料宜优先选用黏土、粉质黏土或粉土,不得含有有机杂物,使用前应先过筛,其粒径不大于15mm。
石灰石灰应用块灰,使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。
也可采用磨细生石灰,或用粉煤灰、电石渣代替。
机具准备使用的主要机具:有蛙式打夯机、机动翻斗车、手扶式振动压路机、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、铁耙、铁锹、水桶、喷壶、手推胶轮车等。
作业务件及人员准备基土表面干净、无积水,已检验合格并办理隐检手续。
基础墙体、垫层内暗管埋设完毕,并按设计要求予以稳固,检查合格,并办理中间交接验收手续。
在室内墙面已弹好控制地面垫层标高和排水坡度的水平控制线或标志。
施工机具设备已备齐,经维修试用,可满足施工要求,水、电已接通。
技术人员应熟悉图纸及技术要求,向相关人员进行技术交底,操作人员应经培训上岗。
3工艺流程基本规定在垫层工程施工时,应严格参照本施工技术标准。
垫层材料应按设计要求和《建筑地面工程施工质量验收规范》(GB 50209—2002)的规定选用,并应符合国家标准的规定;使用前,应报监理验收,合格后方准使用。
垫层工程所采用拌合料的配合比应按设计要求确定。
垫层下的沟槽、暗管等工程完工后,经检验合格并做隐蔽记录,方可进行灰土垫层工程的施工。
垫层的铺设,应待其下一层检验合格后方可施工上一层。
铺设前与相关专业的分部(子分部)工程、分项工程以及设备管道安装工程之间,应进行交接检验。
三七灰土技术交底
③复压时打开振动装置,弱振两遍,强振两遍,当压实密度达到设计和规范要求时复压停止。
④终压时压路机静压两遍。
⑤碾压时,留接槎符合规定:灰土分段施工时,要严格按施工规范的规定操作。上下两层灰土的接槎距离为500mm,纵向行与行之间的轮迹重叠压实不小于0.3m。当灰土基础标高不同时,应作成阶梯形,接槎时应将槎子垂直切齐台阶高度不大于0.3m,宽度不大于1.0m。
(1)灰土回填方法及工艺:
1)灰土拌合:
①检查土质和石灰的材料质量是否符合标准的要求;然后分别过筛,如果是块灰,要用6~10mm的筛子过筛;土要用16~20mm筛子过筛。
②结合工程实际情况,采用装载机拌合(一铲灰两铲土)。
③灰土的配料必须严格按体积比3:7进行配置。
④灰土拌和必须均匀,颜色要一致,并控制好灰土的含水量,达到用手紧握成团、用指轻捏即碎为最佳。若水分过大或不足时,应晾干或洒水湿润,气温较低时,可允许撒盐水。
一、施工准备
1、基坑(槽)地基处理施工前,必须办完验槽手续。
2、回填前应将地坪上的积水和有机杂物清除干净。
3、施工前,测量放线工作作好水平高程的标志,在基坑的边坡上每隔3m钉上每层灰土虚铺上平的木橛,灰土换填厚度为25cm一层。
二、材料要求
ቤተ መጻሕፍቲ ባይዱ1、材料要求
(1)土:宜采用粉质黏土,不宜使用块状粘土和砂质粉土,不能含有机杂物、松软杂质,使用前必须过筛,其粒径不大于15mm,且含水率符合规定。
四、质量标准
1、回填必须分层碾压密实,每层厚度不得大于250mm,夯实系数不小于0.95,换填夯实后承载力特征值不小于180kpa。
2、基本项目:级配3:7灰土均匀正确、虚铺厚度符合规定,夯压密实。分层留槎位置、方法正确、接槎密实、严整。
三七灰土填筑工艺性试验技术交底
交底记录编号: JZSG-8-01-02-LJ-006水平分层布料,推土机整平,振动压路机振动碾压夯实,工艺流程图如下:三七灰土填筑工艺流程图五、资源配置1、人员配置序号岗位数量工作内容备注1 挖机司机 1 场地平整清理2 压路机司机 1 碾压3 推土机司机 1 整平4 平地机司机 1 整平5 汽车司机 4 运输填料6 洒水车司机 1 洒水7 小型打夯机操作手 4 边角处夯实8 杂工 4 配合整平碾压本工艺性试验由一分部路基队负责。
拟投入工艺试验的共有31人,其中管理人员13人,作业人员18人,拟投入工艺试验的主要施工机械有推土机、挖掘机、压路机、平地机、装载机。
2、仪器设备配置投入试验段施工机械表序号设备名称规格型号单位数量状态备注1 挖掘机SK460 台 1 良好2 振动平碾徐工22T 台 1 良好工作原理:埋在地表的沉降底板随地基沉降而下沉,通过连接在上面的测杆的传递测量其高程,测杆高程减去杆长即为沉降板高程,每次沉降差就是地表沉降值。
3、运输及卸料控制填料采用集料站集中拌和供应,自卸汽车在运输过程中,为避免填料的含水量流失,采取覆盖和尽量减少运输时间等措施。
填筑前首先放出线路中桩和填筑边线,每10m钉出边线木桩,为保证路基边缘的压实度,边线应比设计线每边宽出50cm。
自卸汽车按照单车运量22m³计算,按照不同的松铺厚度,填筑前用石灰按照既定的铺筑厚度画好网格,卸料时按照每个网格卸料控制,以达到控制松铺厚度的目的。
序号虚铺厚度(cm)摊铺面积(m2)网格宽度(m)网格长度(m)备注1 30 73 9 82 35 63 8 7.93 40 55 8 6.9倾倒在网格内的填料,在摊铺前检查填料是否均匀。
填料在填筑范围内重复以上填筑顺序,且每层均保证达到所在位置压实标准。
填料的摊铺采用推土机,保证每一填层的平整度及层厚的均匀,摊平过程中不断用铁锹挖洞检查松铺厚度。
在相邻两区段上下两层填筑接头处须错开不小于3m 的距离。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
附件3项目支出绩效自评表填写样例
页脚内容
7
西安市未央区先锋村城中村改造住宅安置
楼10、13#楼工程地下车库
3:7灰土技术交底
西安市未央区先锋村城中村改造住宅安置楼10、13#楼工程地下
车库3:7灰土垫层施工。 10#楼(25轴以东7.1m范围内、v轴以北
w轴以南、19轴以西8.5m范围内、s轴以南5m范围内,不做灰土);
13#楼(19轴以西8.6范围内、p轴以北3.5m范围内、25轴以东7.1m
范围内、L轴以南6.15范围内不做灰土)。车库部分灰土厚度为
300mm,25轴向东延伸500mm处以东、c轴以南除主楼挤密桩范围
内不做灰土,其余灰土厚度为400mm。
一、施工依据:
《建筑工程施工质量验收统一标准》 GB50300-2001
《建筑地基基础工程施工质量验收规范》 GB50202-2002
西安市未央区先锋村城中村改造住宅安置楼工程建筑及结构施
工图纸
二、交底内容:
1、范围
交底内容适用于先锋花园安置小区地下车库工程灰土基础垫层
施工。
2、施工准备
2.1材料及主要机具:
附件3项目支出绩效自评表填写样例
页脚内容
7
2.1.1土:宜优先采用基槽中挖出的土,但不得含有有机杂物,
使用前应先过筛,其粒径不大于15mm。含水量应符合规定。
2.1.2石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不
得含有粒径大于5mm的生石灰块,也不得含有过多的水分。
2.1.3主要机具有:一般应备有木夯、蛙式打夯机、小型压路机、
手推车、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、
耙子、平头铁锹、胶皮管、小线和木折尺等。
2.2作业条件:
2.2.1基坑(槽)在铺灰土前必须先行钎探验槽,并按设计和勘
探部门的要求处理完地基,办完隐检手续。
2.2.2基础外侧打灰土,必须对基础,地下室墙和地下防水层、
保护层进行检查,发现损坏时应及时修补处理,办完隐检手续;施工
过程中不得碰坏损伤混凝土管桩。
2.2.3施工前应根据工程特点、设计压实系数,土料种类、施工
条件等,合理确定土料含水量控制范围。铺灰土的厚度和夯打遍数等
参数。重要的灰土填方其参数应通过压实试验来确定。
2.2.4施工前,应作好水平高程的标志。如在基坑的边坡上每隔
3m标记灰土上平的控制线,
3、操作工艺
3.1工艺流程:
检验土料和石灰粉的质量并过筛——灰土拌合——槽底清理—
—分层铺灰土——夯打密实——找平——验收。
附件3项目支出绩效自评表填写样例
页脚内容
7
3.2首先检查土料种类和质量以及石灰材料的质量是否符合标准
的要求;然后分别过筛。如果是块灰闷制的熟石灰,要用6~10mm
的筛子过筛,是生石灰粉可直接使用;土料要用16~20mm筛子过筛,
均应确保粒径的要求。
3.3灰土拌合:灰土的配合比应用体积比,设计为3﹕7。基础垫
层灰土必须过标准斗,严格控制配合比。拌合时必须均匀一致,至少
翻拌两次,拌合好的灰土颜色应一致。
3.4灰土施工时,应适当控制含水量。工地检验方法是:用手将
灰土紧握成团,两指轻捏即碎为宜。如土料水分过大或不足时,应晾
干或洒水润湿。
3.5基坑底或基土表面应清理干净。特别是槽边掉下的虚土,风
吹入的树叶、木屑纸片、塑料袋等垃圾杂物。
3.6分层铺灰土:每层的灰土铺摊厚度,可根据不同的施工方法,
按下表选用。
灰土最大虚铺厚度
项次 夯具的种类 重量 (kg) 虚铺厚度 (mm) 备注
1 轻型夯实工具 — 200~250
蛙式打夯机,柴油打夯
机
2 压路机 机重6~10t 200~300
双轮
各层铺摊后均应用木耙找平,与坑(槽)边壁上的木橛或地坪上
的标准木桩对应检查。
3.7夯打密实:夯打(压)的遍数应根据设计要求的干土质量密
度或现场试验确定,一般不少于三遍。人工打夯应一夯压半夯,夯夯
附件3项目支出绩效自评表填写样例
页脚内容
7
相接,行行相接,纵横交叉。
3.8灰土分段施工时,不得在墙角、柱基及承重窗间墙下接槎。
上下两层灰土的接槎距离不得小于500mm。
3.9灰土回填每层夯(压)后,应根据规范规定进行环刀取样,
测出灰土的质量密度,达到设计要求时,才能进行上一层灰土的铺摊。
用贯入度仪检查灰土质量时,应先进行现场试验以确定贯入度的
具体要求。环刀取土的压实系数用dy鉴定,灰土为0.95。
3.10找平与验收:灰土最上一层完成后,应拉线或用靠尺检查标
高和平整度,超高处用铁锹铲平;低洼处应及时补打灰土。
3.11雨、冬期施工:
3.11.1基坑(槽)或管沟灰土回填应连续进行,尽快完成。施工
中应防止地面水流入槽坑内,以免边坡塌方或基土遭到破坏。
3.11.2雨天施工时,应采取防雨或排水措施。刚打完毕或尚未夯
实的灰土,如遭雨淋浸泡,则应将积水及松软灰土除去,并重新补填
新灰土夯实,受浸湿的灰土应在晾干后,再夯打密实。
4、质量标准
主控项目:
1、灰土配合比。土料、石灰或水泥材料质量、配合比用体积比
拌和均匀,应符合设计要求;观察检查,必要时检查材料试验报告。
2、压实系数。首先检查分层铺设的厚度,分段施工时,上下两
层搭接的长度,夯实时的加水量,夯实遍数。按规定检测压实系数,
结果符合设计要求。检查施工记录。
附件3项目支出绩效自评表填写样例
页脚内容
7
一般项目:
1、石灰粒径。≤5mm,检查筛子及实施情况。
2、土料有机质含量。≤5%,检查焙烧试验报告。
3、土颗粒粒径。≤15mm,检查筛子及实施情况;
4、含水量。±2%,与要求的最优含量比较,观察检查现场和检
查烘干报告。
5、分层厚度偏差。±50mm,与设计要求比较。尺量检查。
施工前检查土料、石灰(水灰)材质、配合比及拌和均匀。施工
中检查分层铺设厚度、分段施工上下层搭接长度、加水量、夯压遍数
及压实系数。施工结束后,检查形成施工记录或检验报告。
灰土地基工程质量检验标准
项目 序号 检 查 项 目 允许偏差或允许
值(mm)
检 查 方 法
主
项
控
目
1 配合比 设计要求
观察检查及材料试
验报告
2
压实系数 设计要求 检查施工记录
一
般
项
目
1
石灰粒径(mm) ≤5 筛分法
2
土料有机质含量(%) ≤5 焙烧法
3
土颗粒粒径(mm) ≤15 筛分法
4 含水量(与要求的最优含水量比较)(%) ±2 烘干法
5 分层厚度偏差(与设计要求比较)(mm) ±50 尺量检查
6 表面平整度 ≤10 2m靠尺检查
7 标高偏差 ±10 水准仪检查
5、成品保护
5.1施工时应注意妥善保护定位桩、轴线桩,防止碰撞位移,并
附件3项目支出绩效自评表填写样例
页脚内容
7
应经常复测。
5.2对已施工的静压管桩要妥善保护,防止回填灰土时碰撞或损
坏。
5.3夜间施工时,应合理安排施工顺序,要配备有足够的照明设
施,防止铺填超厚或配合比错误。
5.4灰土地基打完后,应及时进行基础的施工和地坪面层的施工,
否则应临时遮盖,防止日洒雨淋。
6、应注意的质量问题
6.1未按要求测定干土的质量密度:灰土回填施工时,切记每层
灰土夯实后都得测定干土的质量密度,符合要求后,才能铺摊上层的
灰土。并且在试验报告中,注明土料种类、配合比、试验日期、层数
(步数)、结论、试验人员签字等。密实度未达到设计要求的部位,
均应有自理方法和复验结果。
6.2留、接槎不符合规定:灰土施工时严格执行留接槎的规定。
当灰土基础标高不同时,应作成阶梯形,上下层的灰土接槎距离不得
小于500mm。接槎的槎子应垂直切齐。
6.3生石灰块熟化不良:没有认真过筛,颗粒过大,造成颗粒遇
水熟体积膨胀,会将上层垫层、基础拱裂。务必认真对待熟石灰的过
筛要求。
6.4灰土配合比不准确:土料和熟石灰没有认真过标准斗,或将
石灰粉花洒在土的表面,拌合也不均匀,均会造成灰土地基软硬不一
致,干土质量密度也相差过大。应认真做好计量工作。
附件3项目支出绩效自评表填写样例
页脚内容
7
6.6雨期不宜做灰土工程,适当考虑修改设计。否则应编好分项
雨季施工方案;施工时严格执行施工方案中的技术措施,防止造成灰
土水泡等质量返工事故。
交底人: 接受交底人:
陕西建工第二建设集团有限公
司
先锋花园项目部
2016 年 7 月 1 日
