工程量确认单分现场草签单和正式确认单
建筑工程工程量确认单模板

建筑工程工程量确认单模板在建筑工程中,工程量的确认是一项至关重要的工作。
它不仅关系到工程的成本核算、进度控制,还对工程的质量和最终的结算有着直接的影响。
为了确保工程量的准确无误,需要使用规范、清晰的工程量确认单。
下面为您提供一份建筑工程工程量确认单的模板,并对其各个部分进行详细的说明。
一、工程名称在此处填写具体的建筑工程项目名称,确保名称准确、完整,能够清晰地反映出所涉及的工程内容。
二、工程地点写明工程的具体地理位置,包括所在的城市、区域、街道地址等详细信息,以便于准确识别工程的位置。
三、施工单位填写负责施工的单位名称,要与合同中签订的施工单位名称一致。
四、建设单位填写工程项目的建设单位名称,即工程项目的投资方或业主。
五、监理单位填写负责监督工程施工的监理单位名称。
六、确认单编号为每一份工程量确认单赋予一个唯一的编号,以便于管理和查找。
编号可以按照一定的规则进行编制,如项目名称缩写、年份、流水号等。
七、确认日期填写进行工程量确认的具体日期。
八、分部分项工程名称详细列出本次确认工程量所涉及的分部分项工程名称,如基础工程、主体结构工程、装饰装修工程等。
九、工程部位明确说明本次工程量确认所对应的具体工程部位,例如某栋楼的第几层、某个区域的具体位置等。
十、工程量计算式及说明这是工程量确认单的核心部分之一。
施工单位应详细列出工程量的计算式,并对计算过程和依据进行简要说明。
计算式应清晰、准确,便于审核和理解。
同时,对于一些特殊情况或需要特别说明的事项,应在说明部分进行详细阐述。
例如,如果在计算土方工程量时,遇到了地下障碍物需要额外处理,应在说明中注明障碍物的情况、处理方式以及对工程量的影响。
十一、施工单位申报工程量施工单位根据实际完成的工作量,填写申报的工程量数量。
此数量应经过施工单位的内部审核和确认,确保其准确性。
十二、监理单位审核工程量监理单位根据施工单位提供的资料和现场实际情况,对申报的工程量进行审核。
工程量现场确认表(模板)

对应签证单编号:
日期:
年
月
日
合同名称
合同编号
工程内容或附图
施工单位
签名:
单位名称(盖章):
监理单位
签名:
单位名称(盖章):
城控部
副总经理(工程)
注:1、本工程量现场确认表一式四份,施工单位,监理单位各存一份,建设单位项目部和地产成控部各存一份。
2、工程量现场确认表必须附现场施工彩色照片(有日期)。
3、本工程量现场确认表必须经过施工单位、监理单位、建设单位三方现场共同收方计量签名确认(盖公章)方为有效。
4、现场确认资料必须真实、准确、数据详细。
工程施工现场确认单(完整版)

工程施工现场确认单
2012年 4月 26日
工程名称 求是小学西侧外墙加固
承包工程项目
墙体拆除、混凝土梁柱拆除 项目承包方
项目发包方 第三十七中学 李永 (乙方) (甲方) 新增混凝土柱拆除,柱为 4m3,新增混凝土梁拆除 4.5m3,人工拆除混
凝土 1700元/m3。
垃圾清运 16车,每车 180元,垃圾倒运至装车点人 工 5个,每人 100元。
工程项目
确认内容 乙方代表(签字): 甲方代表(签字):
工程施工现场确认单
2012年 4月 25日
工程名称 求是小学西侧外墙加固
承包工程项目
墙体拆除、混凝土梁柱拆除 李永 项目承包方
项目发包方
第三十七中学
(乙方) (甲方) 新增混凝土柱拆除,柱为 4m3,新增混凝土梁拆除 4.5m3,人工拆除混
工程项目
确认内容 凝土 1700元/m3。
垃圾清运 16车,每车 180元,垃圾倒运至装车点人 工 5个,每人 100元。
乙方代表(签字): 甲方代表(签字):。
工程量确认单和完签单

工程量确认单和完签单
工程签证单是图纸以外发生的工程内容。
工程量确认单是现场经过实际测量而确定图纸上某项工程发生的量。
现场经济签证包括:
(1)零星用工。
施工现场发生的与主体工程施工无关的用工,如定额费用以外的搬运拆除用工等。
(2)零星工程。
(3)临时设施增补项目。
(4)隐蔽工程签证。
(5)窝工、非施工单位原因停工造成的人员、机械经济损失。
如停水、停电,业主材料不足或不及时,设计图纸修改等。
(6)议价材料价格认价单。
结算资料汇编规定允许计取议价材差的材料,需要在施工前确定材料价格。
(7)其它需要签证的费用。
现场工程量确认单

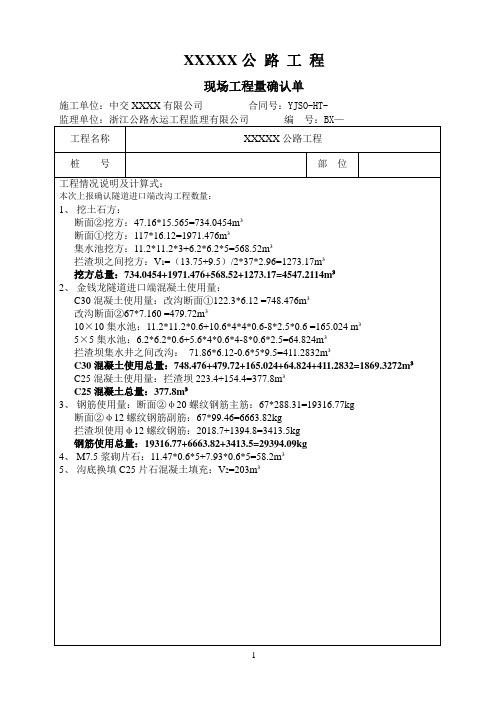

现场工程量确认单
施工单位:中交XXXX有限公司合同号:YJSO-HT-
监理单位:浙江公路水运工程监理有限公司编号:BX—
工程名称
XXXXX公路工程
桩号
部位
工程情况说明及计算式:
本次上报确认隧道进口端改沟工程数量:
1、挖土石方:
断面②挖方:47.16*15.565=734.0454m³
2、金钱龙隧道进口端混凝土使用量:
C30混凝土使用量:改沟断面①122.3*6.12 =748.476m³
改沟断面②67*7.160 =479.72m³
10×10集水池:11.2*11.2*0.6+10.6*4*4*0.6-8*2.5*0.6 =165.024 m³
5×5集水池:6.2*0.6+5.6*4*0.6*4-8*0.6*2.5=64.824m³
3、钢筋使用量:断面②φ20螺纹钢筋主筋:67*288.31=19316.77kg
断面②φ12螺纹钢筋副筋:67*99.46=6663.82kg
拦渣坝使用φ12螺纹钢筋:2018.7+1394.8=3413.5kg
钢筋使用总量:19316.77+6663.82+3413.5=29394.09kg
4、M7.5浆砌片石:11.47*0.6*5+7.93*0.6*5=58.2m³
断面①挖方:117*16.12=1971.476m³
集水池挖方:11.2*11.2*3+6.2*6.2*5=568.52m³
拦渣坝之间挖方:V1=(13.75+9.5)/2*37*2.96=1273.17m³
挖方总量:734.0454+1971.476+568.52+1273.17=4547.2114m³
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程量确认单分现场草签单和正式确认单
摘要:
1.工程量确认单的概述
2.现场草签单与正式确认单的区别
3.如何正确使用工程量确认单
4.工程量确认单的重要性
正文:
【一、工程量确认单的概述】
工程量确认单,是指在建筑工程中,对工程项目的工程量及其相关内容进行确认的一种文书。
它是确保工程项目按照设计要求和合同约定进行施工的重要依据,对于保证工程质量和工程进度具有重要意义。
【二、现场草签单与正式确认单的区别】
1.现场草签单:现场草签单是在施工过程中,对已完成的工程量进行初步确认的一种临时性文书。
它由施工方和监理方共同签字,以确认已完成的工程量。
现场草签单具有一定的法律效力,但需要正式确认单进行最终确认。
2.正式确认单:正式确认单是在工程项目竣工后,对已完成的工程量进行最终确认的一种正式文书。
它由施工方、监理方和业主方共同签字,具有法律效力。
正式确认单是结算工程款的重要依据。
【三、如何正确使用工程量确认单】
1.在施工过程中,应按照设计要求和合同约定进行施工,确保工程质量。
2.完成工程项目后,施工方应向监理方提交现场草签单,进行初步确认。
3.监理方应认真核对现场草签单上的内容,确保工程量的准确性。
4.工程项目竣工后,施工方、监理方和业主方应共同签署正式确认单,进行最终确认。
5.正式确认单签署后,施工方应根据确认的工程量进行工程款的结算。
【四、工程量确认单的重要性】
1.确保工程质量:工程量确认单是施工过程中对工程量的确认,有利于及时发现和纠正工程质量问题。
2.保证工程进度:工程量确认单可以帮助各方了解工程项目的施工进度,确保工程按照合同约定的时间完成。
3.结算工程款:正式确认单是工程款结算的重要依据,有利于确保施工方得到合理的报酬。
4.减少纠纷:工程量确认单可以明确各方的权益,避免因工程量不清而产生的纠纷。
