铁路工程混凝土冬季施工分析

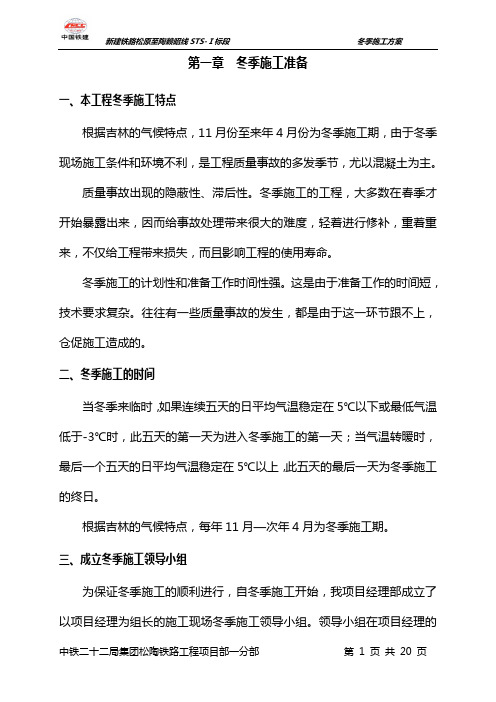

冬季施工方案

第一章冬季施工准备一、本工程冬季施工特点根据吉林的气候特点,11月份至来年4月份为冬季施工期,由于冬季现场施工条件和环境不利,是工程质量事故的多发季节,尤以混凝土为主。
质量事故出现的隐蔽性、滞后性。
冬季施工的工程,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,轻着进行修补,重着重来,不仅给工程带来损失,而且影响工程的使用寿命。
冬季施工的计划性和准备工作时间性强。
这是由于准备工作的时间短,技术要求复杂。
往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的。
二、冬季施工的时间当冬季来临时,如果连续五天的日平均气温稳定在5℃以下或最低气温低于-3℃时,此五天的第一天为进入冬季施工的第一天;当气温转暖时,最后一个五天的日平均气温稳定在5℃以上,此五天的最后一天为冬季施工的终日。
根据吉林的气候特点,每年11月—次年4月为冬季施工期。
三、成立冬季施工领导小组为保证冬季施工的顺利进行,自冬季施工开始,我项目经理部成立了以项目经理为组长的施工现场冬季施工领导小组。
领导小组在项目经理的领导下,做必要的冬季施工前期准备工作,全权负责冬季施工期间的生产管理和技术保障工作。
组长:副组长:组员:冬施领导小组根据实际工程进度情况,编制冬施方案,对施工工序安排、冬季施工措施、现场施工布置、人机料准备工作、安全防火措施、测温制度和质检制度的落实等工作进行全面部署。
由项目部总工程师主持召开冬施交底会议,组织有关人员进行专业培训,学习相关知识,明确职责,经考试合格后上岗。
工程部门要准确掌握近期天气变化情况,及时调整施工安排,防止寒流突袭受损;由项目部专职试验员负责测量冬施期间的室外气温、施工场区(及暖棚)内气温及混凝土的出机、入模、养护温度并作好记录,严防结构受冻。
四、施工准备1、技术准备⑴认真熟悉施工图纸,熟悉要进行冬期施工部位的设计意图,保证冬施质量。
⑵组织施工人员冬施有关的规程、规范、图集。
2、现场准备⑴进入冬施前,材料部门提前组织有关机具、保温保暖设备、材料进场。
季节性冻土地区隧道冬季施工防寒保温措施

季节性冻土地区隧道冬季施工防寒保温措施季节性冻土就是冬季冻结春季融化的土层,它主要受季节性的影响,我国季节性冻土区大约有513.7万平方千米的面积,占全国面积的53.5%。
本文对这一类型的白音察干至永泰公段高速公路隧道工程,冬季施工防寒保温的措施进行详细讲解,提出了相关技术难点,从这些难点上克服困难,最后总结出有效的技术措施,希望能够给施工部门带来更可贵的技术经验。
标签:季节性冻土区;隧道冬季施工;防寒保温目前,修筑公路、铁路工程,大多需要建造隧道用来更好的通车。
由于低下隧道气温低,施工作业能力需要高,所以其中的防寒保温措施的使用也是非常重要的。
我国内蒙古地区的公路白音察干至永泰公段高速公路隧道施工存在这样的技术难点,我们就以此工程的施工现状为主讲述其防寒保温的技术特点与措施。
一、季节性冻土地区隧道冬季施工防寒保温难点(一)能源消耗增大白音察干至永泰公段高速公路地处内蒙高原,属典型的温带大陆气候,日照强烈、气候干燥而少雨,且降雨量集中主要分布在7-9月份,暴雨多、年降雨量在150-350mm,盛行西北风,季节温差大,日温差大,最低气温-32.8℃,由于对此项工程的冬季施工需要的防寒保温工作时间长、用料多的特点,无论是用锅炉还是其他方式,都要保证机械、人员生存在一个温度相对较为适宜的环境中,所以长时间的消耗能源,对煤炭、水、电的使用量不断增加,造成施工成本也随之增长。
在锅炉使用中,其额定功率必须满足冬季施工的中、后期有效使用率的60%~80%,这就造成锅炉使用时长不断增加,能源浪费较为严重的现象出现。
(二)防寒保温覆盖面小冬季隧道施工作业,必须保证混凝土施工、洞内和洞口、洞外供水管和排水管、施工人员及机械设备都得到有效的防寒保温的支持,但是目前来看,一旦冬季施工作业开始,随着工程时间不断延长,施工范围的不断增加,导致防寒保温工作面也随之扩展,顾忌不到的地方有很多,各个区域温度不尽相同,甚至会出现较多区域因无法获得正常温度而停工的现象。

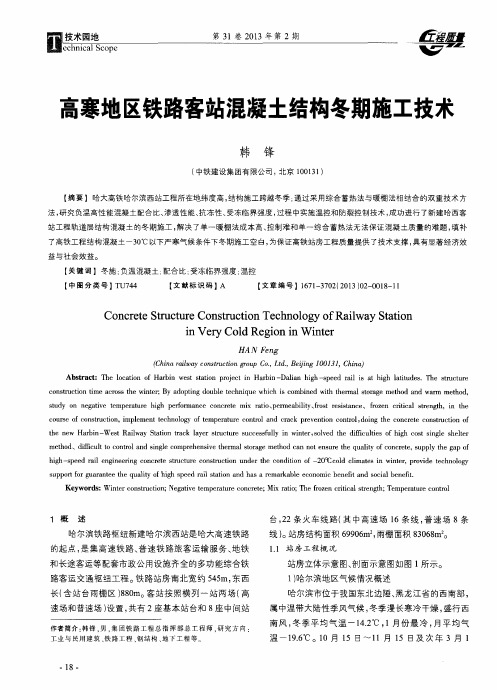

高寒地区铁路客站混凝土结构冬期施工技术

e c h ni c a l S c o p e
第3 1 卷2 0 1 3年 第 2期
高寒地区铁路客站混凝土结构冬期施工技术
韩 锋
( 中铁 建设 集 团有 限 公 司 , 北京 1 0 0 1 3 1 )
【 摘要 】哈大高铁 哈尔滨西站工程 所在地纬度高 , 结构施工跨越冬季 ; 通 过采 用综合蓄热法 与暖棚法相结合 的双重技术 方 法, 研究负温高性能混凝土配合比、 渗透性能、 抗冻性、 受冻临界强度 , 过程 中实施温控和防裂控制技术 , 成功进行 了新建哈西客 站工程 轨道层结构混凝土 的冬期施工 , 解决 了单一暖棚法成本高、 控 制难和 单一综合 蓄热 法无 法保证混凝土质量 的难题 , 填 补 了高铁 工程结构混凝土一3 0 ℃以下严寒气候 条件下冬期施工空 白, 为保证 高铁站房工程质量 提供 了技术支撑 , 具有显著 经济效 益与社会效 益。 【 关键 词 】冬 施 ; 负温混凝 土 ; 配合 比 ; 受冻临界强度 ; 温控 【 中图分类号 】 T U7 4 4 【 文 献标识码 】A 【 文章编号 】1 6 7 1 — 3 7 0 2 ( 2 0 1 3) 0 2 — 0 0 1 8 — 1 1
h i g h — s p e e d r a i l e n g i n e e r i n g c o n c r e t e s t uc r t u r e c o n s t uc r t i o n u n d e r t h e c o n d i t i o n o f一 2 &C c o l d c l i ma t e s i n wi n t e r , p r o v i d e t e c h n o l o g y
ห้องสมุดไป่ตู้
3.12沥青混凝土路面冬季低温施工措施

沥青混凝土路面冬季低温施工措施摘要:因工期要求沥青混凝土路面不可避免的要在冬季低温季节施工,为保证质量,必须采用有效施工措施,公路和铁路等交通行业的建设也得到了广泛的开发。
其中,高质量沥青混凝土材料在交通建设中路面的建设上起到重要作用。
关键词:沥青混凝土路面冬季低温施工措施引言对沥青混凝土路面的施工来讲,应根据施工现场的气候、地形环境、设计文件等影响因素,来选择施工工艺。
施工方便快速,经济耐久,维修方便,可再生利用;易于机械摊铺操作,因而在高等级公路、市政道路中被广泛应用。
为此,为了保证本项目沥青路面在冬季能顺利施工,在咨询有关路面专家后,提出了沥青混凝土路面冬季低温施工措施,以便在保证工程质量的同时,延长本工程沥青混凝土路面的可施工时间,加快工程进度。
1.沥青混合料强度形成机理及施工温度场2.沥青混凝土冬季施工中存在的主要问题2.1沥青混合料温度在冬天下降快,报废率比较高2.2施工质量无硬性指标,较难控制3.针对冬季低温施工采取了以下措施4.冬季沥青混凝土路面施工质量分析4.1沥青混凝土的选料及配比4.2沥青混合料的运输要求4.3控制及分析沥青混凝土温度4.结束语既然由于各种原因的影响,使得我们需要在冬季低温下施工沥青混凝土道路面层,那我们就需要根据实际情况,编制冬季施工专项方案,为了保证冬季沥青混凝土路面施工的质量,要加强对施工管理部门的管理,保证施工工作人员的安全,检测施工技术和施工方案的合理化,以期保证在规定时间内完成公路的施工。
参考文献[1]《公路沥青路面施工技术规范》JTG F40-2008[2]《城镇道路工程施工与质量验收规范》(CJJ 1-2008)[3]《城镇道路工程施工与质量验收规范》CJJ 1。
古洛铁路冬季施工方案

新建古洛铁路古莲至洛月牙湖段工程冬季施工方案编制:审核:批准:中铁十三局集团有限公司古洛铁路工程指挥部二〇一〇年十月十三日目录一、编制原则 (2)二、冬季施工特点 (2)三、冬季施工项目 (3)四、施工准备 (3)五、冬季施工措施 (4)1、作业前准备 (4)2、铺轨冬季施工 (4)3、架梁冬季施工 (5)六、安全与防火 (6)七、安全质量检查制度 (7)八、冬期施工的其它注意事项 (7)冬季施工方案1、编制依据根据大自然气候条件,工程施工部位的实际情况和技术质量要求,施工图纸及图集,《客货共线铁路轨道工程施工技术指南》(TZ201-2008)、《建筑工程冬期施工规程》(JGJ 104—97)和《铁路架桥机架梁规程》(TB10213)编制。
根据《铁路混凝土与砌体工程施工规范》要求,•冬季施工因施工分项工程不同,要求有所不同。
•冬季施工的起止日期为:当冬天到来时,如连续五天的日平均气温稳定在5℃以下,则此5天的第一天为进入冬季施工的初日,当气温转暖时,最后一个5天的日平均气温稳定在5℃以上,则此5的最后一天为冬季施工的终日。
(日平均气温是1d内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面以上1.5m处,并远离热源的地方测得的)。
根据大兴安岭地区多年气温资料,冬期施工以10月10起到次年4月30止,历时6个多月。
2、冬季施工特点1、冬季施工由于施工条件及环境不利,•是工程质量事故的多发季节,尤以砼工程居多。
2、质量事故出现的隐蔽性、滞后性。
即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,•轻者进行修补,重者重来,不仅给工程带来损失,•而且影响工程的使用寿命。
3、冬季施工的计划性和准备工作时间性强。
这是由于准备工作的时间短,技术要求复杂。
往往有一些质量事故的发生,•都是由于这一环节跟不上,仓促施工造成的。
3、冬季施工项目古洛铁路项目冬季主要进行轨道铺设及桥梁架设施工。
冬季施工(铁路工程)安全质量保证措施

(建筑工程安全)冬季施工(铁路工程)安全质量保证措施20XX年XX月安全质量技术组织措施公司领导对本工程的安全质量技术工作高度重视,组织骨干力量,成立了施工领导小组,成员如下:组长:XX副组长:XX组员:XX壹、冬季施工质量保证措施1、认真贯彻执行施工规范中有关冬季施工的要求,确保工程质量。
组织职、民工于冬季来临前认真学习有关文件和要求,结合施工技术规范进行冬季施工技术交底,将施工贯彻到每壹个参和施工的人员中。
2、进入冬季施工的条件,路基工程:预计连续10昼夜之上平均气温于-3 C以下,或当昼夜平均温度-3 C之上,但冻土未完全融化时,路基施工按冬季施工要求执行。
砼工程:预计连续5昼夜之上平均气温于5C以下;砌石工程:连续5昼夜之上平均温度于5 C 以下或当昼夜平均温度于-3 C之上,施工按冬季施工要求执行。
灌注砼温度不低于+5 °C,细小构件不应低于+10 °C,达不到之上温度时禁止灌注。
3、当用硅酸盐水泥或普通硅酸盐水泥配制砼,其抗压强度达到要求的30%前,或用矿碴水泥配制砼,其抗压强度达到要求的40% 前,均不得受冻。
C15及其以下的砼,当其抗强度未达到5Mpa前1亦不得受冻。
4、冬季施工灌注混凝土前,应适先清除模板及钢筋上的冰雪和污垢,做好新旧混凝土施工缝的清理及保温工作。
拌制混凝土时,水及骨料应按工地实际,进行热工计算后试拌,首先将水加热,但不应高于+80 C,当骨料不加热时,水可加热至+80 C之上,但应先投入骨料和已加热的水,拌匀后于投入水泥,水泥不能直接加热,宜于使用前运入暖棚内预热。
混凝土搅拌时间应较常温施工延长50 %,当拌合的混凝土出现坍落度减小或发生速凝现象时,应重新调整拌合料的加热温度。
骨料不得混有冰雪、冻块及易被冻裂的矿物质,任何情况下均不准用带有冰层的砂石骨料拌制混凝土,拌制设备宜设于温度不低于10 c的厂房和暖棚内。
5、混凝土的运输容器应有保温设施。
高铁制梁场冬季施工方案—终
合福铁路客运专线合福铁路安徽段站前二标三分部夏阁制梁场冬季施工方案编制:复核:审核:中铁十三局集团合福铁路三分部二0一二年十一月目录1 编制目的 (1)2 适用范围 (1)3 工程简介 (1)3.1工程范围 (1)3.2气象条件 (1)4 施工准备 (3)5 冬期混凝土施工的要求 (4)6 混凝土施工措施 (4)6.1原材料防冻措施 (4)6.2砼的搅拌 (6)6.3砼的运输 (7)6.4砼的浇筑 (8)6.5砼施工供热措施 (9)6.6砼的养护 (10)7 冬期负温下钢筋工程的施工 (12)8 冬期箱梁孔道压浆施工 (13)8.1方案概述 (13)8.2压浆施工 (14)8.3桥梁支座灌浆施工 (15)9 温度监控 (17)9.1冬期混凝土温度检查内容 (17)9.2冬期混凝土温度检查频率 (17)10 冬期施工保证措施 (18)10.1工序节点的计划调控措施 (18)10.2质量保证体系及质量控制措施 (19)11.冬期施工安全保证措施 (19)合福铁路安徽段站前二标三分部夏阁制梁场冬季施工方案1 编制目的为保证冬季箱梁施工有序进行,提高箱梁施工质量,特制定本方案。
结合自身施工特点组织冬季施工,确保冬季施工正常进行。
2 适用范围本方案仅适用于合福铁路站前二标三分部夏阁制梁场。
3 工程简介3.1 工程范围合福铁路站前二标三分部夏阁箱梁预制场,承担了代桥河特大桥、柘皋河特大桥、夏阁经济开发区特大桥533孔简支双线箱梁的生产,起迄里程DK32+058.07~DK60+744.38,全长28.68631Km,设有533孔,包括22孔24m、511孔32m简支双线箱梁和5联连续箱梁。
夏阁制梁场选择DK58+800为中心里程,DK58+712-DK58+888线路右侧作场址,采用“一”字型梁场布局进行梁场平面规划。
3.2 气象条件合肥、巢湖地区位于亚热带湿润季风气候区,气候温和,四季分明,雨量集中;多年平均降水量为982mm,最大年降水量为1459mm,最小年降水量为573mm;多年平均气温15.7℃,极端最高气温41℃,极端最低气温-20.6℃;无霜期长,多年平均无霜期为227天。
高寒地区通信铁塔基础施工浅析
高寒地区通信铁塔基础施工浅析摘要:哈佳铁路是地处黑龙江东北部,属于高寒地区,年平均气温3℃,冬长夏短,有霜期达225天左右,冬季从11月份至来年4月份,达6个月左右。
哈佳铁路为我国重点铁路工程,线路全长343km,四电工程2015年10月份开工,2018年9月份开通,工期较紧。
为了合理安排施工,最大化的利用有效时间,本文主要研究通信铁塔基础在冬季的施工及防冻养护。
关键词:高寒通信铁塔铁塔基础防冻养护铁路哈佳1 混凝体冬季施工方案混凝土的养护应遵守下列规定:1.1 混凝土基础灌注完毕后的12h内,当温度<5℃时,不得洒水,当温度>=5℃,其外表面应覆盖并浇水养护,在高温有风天气灌注后2~3h内在基础表面浇水养护;1.2 浇水养护时间:对硅酸盐水泥不得少于7d,对掺用缓凝型外加荆或有抗渗要求的混凝土不得少于14d;1.3 浇水次数应以保持混凝土表面经常湿润为准;气温低于5℃时不得浇水养护。
1.4 混凝土基础的强度应满足设计要求。
在日平均温度低于+5℃和最低温度在-3℃以下时,采取相关混凝土基础养护措施,铁塔基础采用暖棚法和毛毡保温法合理有效的养护措施,在满足施工质量、施工进度要求的基础上,以确保降低成本。
冬施前后期,最低气温在5℃以上,顶板上表面覆盖一层塑料薄膜、一层毛毡保温。
顶板下表面在竹胶板下支撑龙骨间黏设20mm厚聚苯板保温或在作业层内生火炉加温加热炉搭设防护罩,避免直烤上部模板。
每施工段生6个火炉平均每50m2一个。
冬施中期,最低气温在10℃左右,顶板上表面覆盖一层塑料薄膜、两层毛毡保温,顶板下表面在竹胶板下支撑龙骨间黏设50mm厚聚苯板保温或在作业层内生火炉加温。
每施工段生8个火炉,平均每40m2一个。
当寒流来临,最低气温低于15℃时,应避免混凝土浇筑。
如无法避开时顶板上表面保温层增加至3~4层,作业层内火炉增加为10个,平均每30m2一个。
2 混凝土冬季施工流程3 暖棚搭设铁塔基础坑一般为10m×10m大小,在基础坑挖好后绑扎钢筋、支模、混凝土浇筑、养护宜都应在暖棚内进行。
混凝土搅拌站冬季施工措施
混凝土搅拌站冬季施工措施篇一:混凝土搅拌站冬季施工混凝土搅拌站冬季施工措施每年11月下旬开始,我国的黑龙江、吉林、辽宁、新疆、西藏、内蒙古等大部分地区都步入了降雪寒冷天气。
寒冷的气候环境条件对我们搅拌站产品的使用提出了严峻的挑战,为了能使搅拌站在恶劣的气候条件下顺利使用,需要我们的客户及售后服务工程师掌握一些必备的产品冬季维护保养知识。
下面我们就来聊一聊,怎么样来呵护我们的产品。
一、供水系统冬季保养须知1、水泵需按要求定期润滑;2、水泵长时间停止使用时,需将管内的水放干净,如装了截止阀的,特别注意放空截止阀处的水;3、冬季使用需保障管内水流正常流动,为防止冻结可增加保温管路;4、定期查看供水管路的接头,因为接头处容易积存水。
5、如遇水泵结冰卡住叶片导致电机堵转,请立即关闭水泵电源,用热水浇水泵壳体化冰直至电机轴能自由盘动,不得强行开启水泵以免造成部件损坏。
二、供气系统冬季保养须知(一)、冷凝水排放:冷凝水排放涉及到整个气动系统,从空压机、气罐、管道系统及空气过滤器和自动排水器等。
在作业结束时,应将各处冷凝水排放掉,以防夜间温度低于零度,导致冷凝水结冰。
由于夜间管道内温度下降,会进一步析出冷凝水,故气动装置在每天运转前,也应将冷凝水排出,注意查看自动排水器是否工作正常,水杯内不应存水过量。
(二)、检查润滑油:1、在气动装置运转时,应检查油雾器的滴油量是否符合要求,油色是否正常,即油中不应混入灰尘和水分等;2、油雾器最好一周补油一次:补油时要注意油量减少情况。
若耗油量太少,应重新调整滴油量;调整后的油量仍少或不滴油,应检查油雾器进出口是否装反,管道是否堵塞。
要了解所含润滑油量是否适度,其方法是将一张清洁的白纸放在换向阀的排气口附近,阀在工作三至四个循环后,若白纸上只有很轻的斑点,表明润滑良好,油雾含量适合。
(三)、空压机的维护:1、漏气检查,查看是否有漏气情况;2、电机三角传动带是否松动、老化;3、特别注意空压机曲轴箱内机油的补充,机油不得低于视油镜的下限,并按空压机铭牌补充或更换符合冬季使用粘度的机油。
浅析轨道工程冬期施工安全质量管理
浅析轨道工程冬期施工安全质量管理摘要:轨道工程一般分为地面线、高架线和地下线三种环境,根据不同环境冬期施工可采用蓄热法、暖棚法、加热法等施工方法。
本文主要以暖棚法为例,对如何提高轨道工程在冬期施工安全质量进行论述。
关键词:轨道工程冬期施工暖棚法安全质量管理前言许多地下工程尤其是地铁建设工程,投资额大,周期长,投资者为了按期通车,早日实现社会效益,往往要求施工单位进行冬期施工以缩短工期。
轨道工程作为地铁建设工程的一个单位工程,施工期间也存在跨越冬季的情况。
在我国东北地区冬季寒冷、时间长,需采取相应措施保障轨道工程冬期施工期间安全质量处于可控状态。
1.冬期施工质量管理1.1钢筋施工质量管理钢筋在运输和装卸过程中应防止碰撞和刻痕,进场钢筋采用阻燃篷布覆盖并下垫。
钢筋加工棚采用加厚篷布进行封闭,棚内放置电暖气进行加热,保证棚内温度维持0℃以上。
当环境温度低于-20℃时,钢筋不得进行冷弯加工,如需加工应在加热棚内进行并及时运至现场使用,场地暂存钢筋需用阻燃篷布覆盖保温。
U型槽、场段线、车站等露天地段温度较低时,钢筋绑扎、道床浇筑前采取热风机加热方式进行预热。
1.2混凝土施工质量管理冬施前需进行冬施用混凝土配合比验证。
通过对原材料加热、运输车罐体包裹等保温措施,确保其出机温度不低于10℃。
施工现场对溜灰槽、下灰管、灰斗采用保温棉包裹并敷设电热丝,混凝土出机前20min开启电热丝加热,溜灰槽和灰斗上部加盖保温阻燃篷布。
混凝土浇筑前,应清除模板和钢筋上的冰雪和污垢,且浇筑前12小时采用热风机对作业面环境进行预热,保证环境、钢筋、模板、基底面等温度维持5℃以上。
混凝土运输至现场后应立即浇筑,确保混凝土入模温度不低于5℃,且连续浇筑,间断时间不得超过30分钟。
混凝土养护期间车站站台一侧用阻燃篷布封闭,区间洞口及洞内每隔300m处分别设置A级阻燃棉帘进行封闭,形成多个密闭暖棚。
道床养护时覆盖保温材料,在暖棚两侧和中间各布置1台暖风机,对暖棚内不间断加热,确保道床养护温度维持5℃以上,保证道床养护质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
铁路工程混凝土冬季施工分析
摘要:我国北部地区有着较长的寒冷冬季,而冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,因此,在工程即将进入冬季施工前,有必要对冬季施工中应注意的一些问题进行探讨,做到防患于未然,以保证工程质量,消除安全隐患。
本文主要分析了冬季混凝土施工的相关问题,为提高铁路工程冬季施工质量提供了一些建设性的意见。
关键词:铁路工程;混凝土;冬季施工
前言:
我国北方地区一般有较长的寒冷季节,由于受到工期的制约,许多路桥工程必须被安排在冬季,这就给工程中的混凝土施工增加了一定的要求和难度。
冬期施工是指当环境昼夜平均气温连续3天低于5℃或最低气温低于-3℃时混凝土、钢筋混凝土、预应力混凝土及砌体工程的施工。
因此混凝土工程在整个冬季施工中有很重要的作用,要想做好冬季施工,保证工程质量,就要做好加强混凝土的施工及管理工作。
一、混凝土冬季施工的原理
混凝土拌和物浇灌后,凝结和硬化的强度主要靠水泥水化作用。
水泥的水化作用速度,不仅与混凝土本身组成材料和配比有关,还与温度有关。
温度上升,水化速度加快,强度增长也跟着增加;温度下降,水化速度就减慢,强度增长也降低。
由此,在混凝土冬季施工中,最需要注意的关键处就是水的形态变化,这是影响混凝土强度增长的重要因素。
对此,国内外的许多学者进行过大量的水在混凝土中的形态的试验,实验结果表明,新浇筑的混凝土在冻结前有一段修养期,可以增加内部液相,减少固相,加速水泥的水化作用,而且受冻前混凝土的修养期越长,强度损失就越小。
当混凝土处于正常温度条件下时,若是继续进行养护,其强度还会增长,增长的幅度就视实际情况而定。
若考虑到预养和后期养护,对于预养期长,获得初期强度较高的混凝土受冻后,后期强度几乎没有损失。
而对于安全预养期短,获得初期强度比较低的混凝土受冻后,后期强度都有不同程度的损失。
因此,在混凝土冻结前,应该使其有一个在正常温度下的预养期,以加速水泥的水化作用,使其受冻害程度减到最小。
二、混凝土冬季施工方式
混凝土冬季施工,主要需要解决的问题就在于防止混凝土早期冻害,确定混凝土的最短养护期,保证混凝土后期强度和耐久性。
一般来说,在实际工程中,可以有若干个不同的冬季施工方案。
但要根据施工时的气温情况、工程结构状况、工期紧迫程度、水泥的品种及价格、减少剂、抗冻剂的性能、保温材料的性能及价格及其热源的条件等来选择合理的施工方法,使得工期最短、施工费用最低,而且工程质量优良。
目前,一般混凝土冬季施工都采用调整配合比方法、蓄热法、
外部加热法、掺抗冻外加剂法四种方法。
2.1调整配合比方法,主要是用0℃左右的混凝土施工。
第一,可选择适当品种的水泥增强混凝土的抗冻能力。
常见的用早强硅酸盐水泥,这种水泥水化作用时,放热较大,尤其早期的放热强度最高。
第二,降低水灰比,可稍增加水泥用量,以增加水化热量。
第三,在混凝土中掺加早强外加剂,缩短凝结时间,提高早期强度。
第四,选择颗粒硬度高和缝隙少的集料,使其热膨胀系数和周围砂浆膨胀系数相近。
第五,保持混凝土配比的基础上,在水泥浆中掺用引气剂,生成的气泡相应的增加了水泥浆的体积,改善其粘聚性和保水性,缓冲水结冰所产生的冰胀力,提高混凝土抗冻性。
2.2蓄热法主要用于气温-10 ℃左右,结构比较厚大的工程。
这种方法主要是由外部对原材料进行加热,在混凝土搅拌、运输和浇灌中都有足够的热量,使水泥水化放热较快,并在温度下降后,使混凝土有较好的抗冻能力。
蓄热法是较为简易的方法,也是较常采用的方法。
2.3外部加热法主要用于气温-10 ℃以上,而构件并不厚大的工程。
这种方法通过加热混凝土构件周围的空气,将热量传给混凝土,或直接对混凝土加热,使之能处于正常温度下正常硬化。
2.4在混凝土中掺抗冻外加剂法主要用在-10~-15 ℃之间的气温中。
这种方法在拌和物中掺加能降低水的冰点的外添加剂,使混凝土在零下温度仍处于液态,能继续进行水化作用,从而保证混凝土强度增长。
三、冬期混凝土施工的技术措施
首先是在质量上的保证措施。
主要包括以下几点:首先是要建立一个完善的质量保证体系和管理制度。
其次就是完善质检以及实验体系,要严格的执行三级检验制度。
其次就是加强对于施工过程的控制。
再次就是安全的保证措施。
包括:对于养护的管路以及设备要一周检修一次,并且设备要安排专门的工作人员来进行负责,严防火灾等。
最后就是要求所有的工作人员都应该注意自己的安全问题,负责高空作业的人员要系好安全带并且穿防滑鞋,工作人员上下支架的时候要谨慎小心,加强个人安全防护工作来避免事故的发生。
铁路的简支箱梁预制的施工最主要的就在于对混凝土温度的控制,并且这个温度的控制主要包括了对混凝土原材料以及施工中各个环节的具体管理和控制。
下面主要就混凝土各个环节的具体控制进行分析:
3.1混净土搅拌。
冬期施工中的混凝土原材料需要在搅拌的时候进行加热,经过计算在温度低于8度的时候,只需要进行加热就可以满足温度的需求,但是在温度低于零下8度的时候就需要把原材料放在一个封闭的空间之内,然后在房间内进行供暖的方法来提高原材料的温度以保证其温度可以满足要求。
其中对于温度的规定,首先对于拌合水来说其温度要求准确并且其供应应该及时,这样才可以保证混凝土的坍落度可以保持一致。
在施工时要让拌合物的温度保持一致,这就需要我们对水的加热温度经常进行调节。
其次,在冬期对混凝土进行搅拌时,
对于投料的合理顺序应该和材料所需要的加热条件互相适应。
应该首先投入加热水以及骨料,等到搅拌一定时间之后等温度降低到40度时,再投进水泥进行搅拌,直到规定的时间。
在进行投料的时候,一定要注意不可以把带有冰雪或者冻团的骨料加入到搅拌机内,因为一旦这些带有冰雪以及冻块的骨料进入搅拌机内时就会给拌合物的温度带来非常大的损失,并且如果这些冻快如果其直径大于8厘米的话是很难在搅拌机内进行粉碎的。
最后就是对拌合站的料仓和输送等都需要进行封闭式的保温处理,或者是通过设置热水罐、火炉等进行保温。
3.2混凝土运输。
为了防止在运输的过程之中出现混凝土的塌落度出现变化,就需要对运输工具进行严格挑选,要让运输工具可以具有保温防风的功能,并且还应该做到严密、不漏水等,梁场采用混凝土搅拌车运输混凝土,要保持运输混凝土的道路平坦畅通,保证混凝土在运输过程中保持均匀性,运到浇筑地点时不分层、不离析。
其次对混凝土搅拌车采取保温隔热措施。
第三当罐车到达浇筑现场时,使罐车高速旋转20~30s,再将混凝土拌合物喂入地泵受料斗。
第四混凝土的罐车应该采用篷布以及土工布来进行包裹以尽可能的减少在中间会出现的倒运环节,可以有效的缩短运输的时间,这样可以减少在运输过程中混凝土热量的散失。
3.3冬期混凝土的浇筑。
在冬期进行混凝土的浇筑之前要首先清除在模板以及钢筋上的冰雪或者污垢等,浇注之前应该采取防风和防冻等保护措施,在模板的底面以及侧面直接接通蒸汽来有效的对模板进行预热和保温工作。
在顶面搭设棚架或者混凝土浇筑采用从中间向两边全断面的防风就可以有效的减少混凝土在这个过程中的散热面积来进行保温工作。
四、结束语
混凝土冬季施工不但大大增进了施工进度,而且创造了良好的效益。
但由于北方冬季气温的多变性,哈大客运专线苏家屯12#梁场混凝土冬季施工还有待于进一步研究。
参考文献
[1]中国混凝土外加剂协会.混凝土结构外加剂标准应用指南[M].中国标准出版社.2004.
[2]翟春华.浅淡混凝土冬季施工[J].黑龙江科技信息.2009.。
