桩头处理方案
基桩桩头处理方案

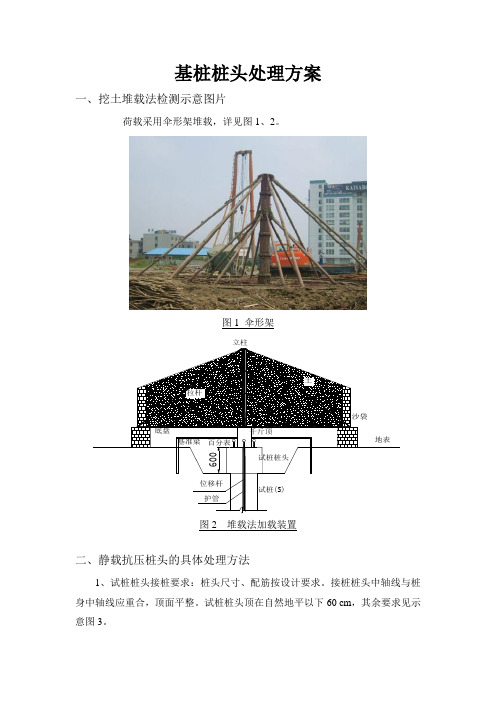

基桩桩头处理方案一、挖土堆载法检测示意图片荷载采用伞形架堆载,详见图1、2。
图1 伞形架基准梁护管位移杆百分表沙袋地表600底盘拉杆试桩桩头千斤顶土试桩(S)图2 堆载法加载装置二、静载抗压桩头的具体处理方法1、试桩桩头接桩要求:桩头尺寸、配筋按设计要求。
接桩桩头中轴线与桩身中轴线应重合,顶面平整。
试桩桩头顶在自然地平以下60 cm ,其余要求见示意图3。
图3试桩桩头配筋示意图(1)抗压试桩要求灌至自然地面(钢筋笼也通到自然地平以下60 cm),扩大头可在成桩10天后按要求制作。
(2)试桩处理桩头扩大直径1.2~1.4倍(一般直径增大300~500㎜)、扩大头高度宜为1.5倍桩径。
接桩桩头中轴线与原桩身中轴线应重合,顶面制造平整。
2、混凝土桩应先凿掉桩顶部的破碎层和软弱松散混凝土。
3、桩头处理用主筋和箍筋的规格与原桩身钢筋规格相同,箍筋间距桩头试压顶面以下三道@50、其它为@100;主筋应全部直通至桩顶混凝土保护之下,各主筋应在同一高度上;桩顶下应设置钢筋网片2-3层,间距50mm。
4、混凝土强度等级宜比桩身混凝土提高2个等级,且不得低于C35;建议采用C40以上掺早强剂类的商品混凝土。
5、试桩的桩头处理部位混凝土龄期应满足14天以上(按照本方案处理)。
三、平板反压抗拔法检测示意图片抗拔设备安装详图见图4、5。
图4 抗拔试验试验装置油压表高压油泵高压油管反力筋(3级钢筋)反力梁锚桩千斤顶锚桩试桩(T)地表百分表位移杆护管基准梁拉杆钢圈垫块(剖面示意图)锚桩试桩锚桩反力梁承压板(平面示意图)图5 锚桩法竖向抗拔静载荷试验装置示意图二、平板反压抗拔法检测桩头的具体处理方法试桩桩头主筋的要求:桩头配筋按设计要求的规格数量接接至自然地坪以上1500㎜,钢筋接头中轴线与桩身中轴线应重合(本工作可在检测前进行准备)。
桩头处理方案

津南区渌水道(双林农场)A地块公共租赁住房项目桩头处理施工方编制人:________________初审人:________________审核人:________________审批人:________________河北大元建业集团股份有限公司年月一、适用范围本方案仅适用于津南区渌水道(双林农场)公共租赁住房项目A 地块泓林园基础施工过程中的桩头处理工作。
二、工程概况本项目为津南区渌水道(双林农场)公共租赁住房项目A地块,位于天津市津南区渌水道,设计总建筑面积约109526.68m2,其中地上总建筑面积约88692.02 m2,地下总建筑面积约20834.66 m2。
桩基采用混凝土强度等级为C35的P8抗渗混凝土钻孔灌注桩,桩径为600mn及700mm三、施工准备3.1 技术准备( 1 )施工前应进行技术交底及工和操作工人岗前培训。
(2)根据设计与规范要求确定防水材料的品种、性能及需用量计划。
3.2 材料准备(1)原材料通过抽样检查、试验,确认验收合格;(2)按照配合比要求做出样板块,并通过验收确认。
3.3 主要机具(1)切割桩头的专用盘锯、空气压缩机、风镐;(2)钢丝刷、滚筒、软毛刷、凿子、錾子、扫把、锤子、刮板等。
3.4 作业条件(1)桩基已通过监测和验收,并已办好移交手续。
(2)做好定位放线、桩位复核工作,并通过验收。
(3)桩周的硷垫层和承台处的砖胎膜已施工完毕,并通过验收。
(4)施工期间做好降排水工作,破桩头若发现渗漏水,应先采取措施并将渗漏水止住。
四、施工工艺4.1 工艺流程定位放线—人工打凿桩头砼—水泥基渗透结晶型防水涂料—聚合物水泥砂浆—养护—安装遇水膨胀止水条。
4.2 操作工艺在混凝土灌注桩上划出标高红线,然后采用专用盘锯进行切割,切割完成之后用风镐剔凿,断桩后用塔吊把截断下来的桩头吊出运走。
桩头外露钢筋过长者用气焊切割至要求标高。
最后将桩头进行处理直至达到防水层施工要求。
4.2.1 水泥基渗透结晶型防水涂料施工(1)洗刷基层,对蜂窝麻面等劣质表面进行处理,局部缺陷采用聚合物水泥砂浆修补并找平;(2)湿润基层,刷第一度水泥基渗透结晶型防水涂料。
桩头锚固长度不够处理方案

桩头锚固长度不够处理方案桩头锚固长度不够?别慌,这里有妙招!嘿,伙计们,今天咱们聊聊那个老生常谈但又让人头疼的问题——桩头锚固长度不够怎么办?是不是每次看到这个问题就感觉像是遇到了“拦路虎”?别急,今天我就带你一起揭开这个难题的神秘面纱。
得明确一点,桩头锚固长度不够可不是闹着玩的,这可是关系到整个建筑的安全啊!想象一下,你辛辛苦苦建起的房子就像一棵大树,而桩头就是树根,锚固长度就是树根的深度。
如果树根不够深,这棵树能稳稳当当吗?答案显而易见。
所以,当遇到桩头锚固长度不够的情况时,我们得先冷静下来,别慌,别急,别冲动,我们要用智慧去解决问题。
那么,问题来了,如何解决呢?别急,别急,让我来给你支几招。
咱们得好好检查一下,看看到底是哪里出了问题。
是设计上的疏忽,还是施工过程中的失误?如果是设计上的,那就赶紧找专业人士来帮忙,重新调整设计方案;如果是施工过程中的,那就得严肃对待,严格按照规范来操作。
接下来,咱们可以采取一些临时措施,比如增加支撑、使用加固材料等,来暂时提高锚固效果。
但是,这些方法只是权宜之计,不能从根本上解决问题。
所以,要想彻底解决这个问题,还得从源头上下手。
比如,我们可以优化设计,确保桩头锚固长度足够;或者在施工过程中加强监管,确保每一步都符合标准。
当然啦,解决桩头锚固长度不够的问题也不是一件容易的事情,需要我们付出很多努力和时间。
但是,只要我们用心去做,相信一定能够找到最合适的解决方案。
毕竟,我们是为了自己的安全着想嘛!我想说,面对问题时,我们不能慌张失措,而是要冷静思考,寻找最佳的解决方案。
只有这样,我们才能化险为夷,将问题转化为机遇,让我们的生活更加美好。
所以,面对桩头锚固长度不够的问题时,不要慌张,不要急躁,要冷静下来,用智慧去解决问题。
相信我,你一定能够找到最合适的解决方案的!加油吧,伙伴们!。
桩基补桩头、桩头处理方案较全面

CFG桩补桩施工方案编制:审核:赵江审批:二〇一三年六月十三日CFG桩补桩方案一、编制原因我单位施工的888881#、2#、5#、6#楼桩基工程。
地基采用CFG复合地基,筏板基础。
土方开挖后,有个别桩浅部断桩,针对个别断桩进行补桩。
二、施工准备1、人员组织现场总负责人(项目经理):现场施工负责人:赵江龙现场安全负责人:现场技术负责人:现场质量负责人:3、混凝土供应混凝土由商品混凝土拌合站集中拌合,混凝土罐车运输。
三、施工工艺1、桩头土开挖将桩周围土开挖成下口直径500mm、上口直径700mm的圆坑,坑底高程至断桩处桩头以下5cm,人工夯击密实。
2、桩头处理将桩头凿至新鲜混凝土面,桩顶面大致水平,将桩头混凝土凿毛,清理干净,不得有泥土存在,将坑底混凝土碴清出坑外。
3、混凝土浇筑用比桩混凝土高一标号的混凝土浇筑至桩顶设计高程+5cm。
混凝土拌合站集中拌合,混凝土罐车运输,人工装入基坑,用50振动棒分层振捣密实,分层厚度不得大于50cm。
CFG桩补桩示意图见图1图1 CFG桩补桩示意图四、工艺要点1、基坑开挖完成后底部必须夯击密实。
2、浇筑混凝土前必须保证桩头顶面干净,无碎渣、尘土。
3、浇筑混凝土前必须在桩头顶面洒水,保证桩头湿润。
4、混凝土浇筑完成后顶面覆盖塑料薄膜,上面加土覆盖。
五、质量保证措施1、施工技术三级交底工程开工之前,由项目部工程部向项目队工程部进行施工技术交底,项目队工程部向施工队队长、技术员进行施工技术交底,施工队长、技术员向工班长、施工工人进行施工技术交底。
施工队向工班长进行交底时,项目队工程部派人参加,对施工交底内容进一步解释,说明,使每位施工工人都能熟练掌握施工技术要点。
2、加强施工阶段的质量控制严格按照施工方案中的路堑开挖施工方法、工艺要点、施工注意事项、质量标准和质量保证措施搞好施工各阶段中的质量控制工作,有关人员各负其责,逐项逐级把好关,以确保施工阶段的质量控制有序。
3、加强质量检查每道工序完成后,报现场技术员经自检合格后报监理工程师检验,监理工程师检验合格并同意后方可进行下道工序施工,混凝土浇筑期间现场技术员全过程旁站。
桩头处理方案

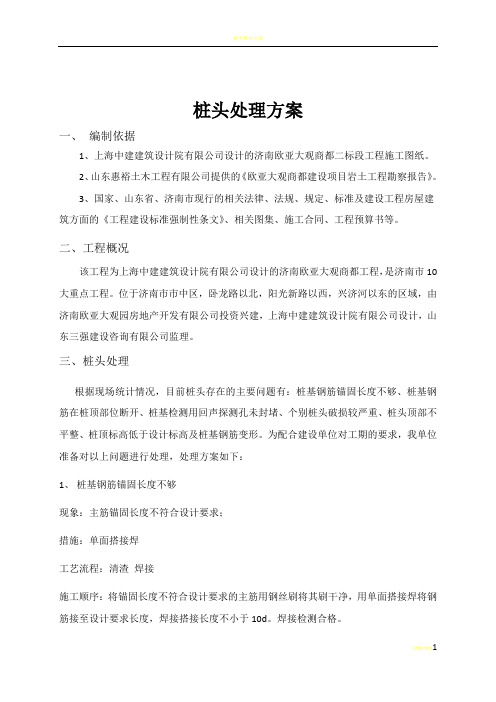

桩头处理方案一、编制依据1、上海中建建筑设计院有限公司设计的济南欧亚大观商都二标段工程施工图纸。
2、山东惠裕土木工程有限公司提供的《欧亚大观商都建设项目岩土工程勘察报告》。
3、国家、山东省、济南市现行的相关法律、法规、规定、标准及建设工程房屋建筑方面的《工程建设标准强制性条文》、相关图集、施工合同、工程预算书等。
二、工程概况该工程为上海中建建筑设计院有限公司设计的济南欧亚大观商都工程,是济南市10大重点工程。
位于济南市市中区,卧龙路以北,阳光新路以西,兴济河以东的区域,由济南欧亚大观园房地产开发有限公司投资兴建,上海中建建筑设计院有限公司设计,山东三强建设咨询有限公司监理。
三、桩头处理根据现场统计情况,目前桩头存在的主要问题有:桩基钢筋锚固长度不够、桩基钢筋在桩顶部位断开、桩基检测用回声探测孔未封堵、个别桩头破损较严重、桩头顶部不平整、桩顶标高低于设计标高及桩基钢筋变形。
为配合建设单位对工期的要求,我单位准备对以上问题进行处理,处理方案如下:1、桩基钢筋锚固长度不够现象:主筋锚固长度不符合设计要求;措施:单面搭接焊工艺流程:清渣焊接施工顺序:将锚固长度不符合设计要求的主筋用钢丝刷将其刷干净,用单面搭接焊将钢筋接至设计要求长度,焊接搭接长度不小于10d。
焊接检测合格。
2、桩基钢筋在桩顶部位断开现象:主筋断裂;措施:双面搭接焊工艺流程:清理桩头凿桩清渣焊接补混凝土施工顺序:将有断裂主筋的桩头清理干净,观察断裂处其它主筋是否有类似征兆,桩头缺筋部位的混凝土用錾子凿去使原主筋露出不小于5d的长度,凿去的混凝土底面应留成平直面或略向桩中心倾斜,不得留成向桩外倾斜的坡度,用钢丝刷将待焊接的钢筋刷干净,用双面搭接焊将钢筋接至设计要求长度。
将槽内残余混凝土渣清理干净,支设环形模板,并将周边用彩条布围护防止杂物掉入。
经监理检查验收后,使用高强无收缩灌浆料进行浇筑,浇筑前必须用水湿润基层。
焊接检测合格。
3、桩基检测用回声探测孔未封堵现象:桩身有空洞;措施:细沙回填;工艺流程:清理薄壁管筛沙回填分层捣实施工顺序:先将薄壁管伸出桩基部分切除,然后采用细沙进行回填,回填用细沙采用人工过筛。
桩头不合格处理方案

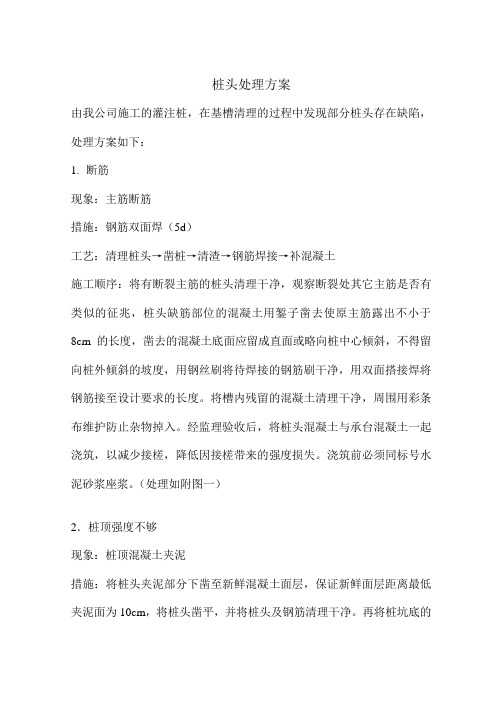

桩头处理方案由我公司施工的灌注桩,在基槽清理的过程中发现部分桩头存在缺陷,处理方案如下:1.断筋现象:主筋断筋措施:钢筋双面焊(5d)工艺:清理桩头→凿桩→清渣→钢筋焊接→补混凝土施工顺序:将有断裂主筋的桩头清理干净,观察断裂处其它主筋是否有类似的征兆,桩头缺筋部位的混凝土用錾子凿去使原主筋露出不小于8cm的长度,凿去的混凝土底面应留成直面或略向桩中心倾斜,不得留向桩外倾斜的坡度,用钢丝刷将待焊接的钢筋刷干净,用双面搭接焊将钢筋接至设计要求的长度。
将槽内残留的混凝土清理干净,周围用彩条布维护防止杂物掉入。
经监理验收后,将桩头混凝土与承台混凝土一起浇筑,以减少接槎,降低因接槎带来的强度损失。
浇筑前必须同标号水泥砂浆座浆。
(处理如附图一)2.桩顶强度不够现象:桩顶混凝土夹泥措施:将桩头夹泥部分下凿至新鲜混凝土面层,保证新鲜面层距离最低夹泥面为10cm,将桩头凿平,并将桩头及钢筋清理干净。
再将桩坑底的土进行平整,用1:2的水泥浆砌砖胎膜,砖胎膜顶高于垫层底。
砖胎膜外侧的空间分层回甜土,进行夯实,坑周围用彩条布维护防止杂物掉入坑内。
绑扎好钢筋后,经监理验收后,将桩头混凝土与承台混凝土一起浇筑,以减少接槎,降低因接槎带来的强度损失。
浇筑前必须同标号水泥砂浆座浆。
2.保护层不够现象:主筋外露措施:人工挖槽,挖槽宽度沿桩边外扩20cm,挖槽深度为露筋部位下10cm,将原桩体混凝土面用钢丝刷清理干净后,用土回填夯实,用1:2的水泥浆砌砖胎膜,砖胎膜顶高于垫层底。
砖胎膜外侧的空间分层回甜土,进行夯实,坑周围用彩条布维护防止杂物掉入坑内。
绑扎好钢筋后,经监理验收后,将桩头混凝土与承台混凝土一起浇筑,以减少接槎,降低因接槎带来的强度损失。
浇筑前必须同标号水泥砂浆座浆。
桩头缺陷处理方案
展望
010203 Nhomakorabea04
加强桩头缺陷预防措施,减少 桩头缺陷的发生。
开展桩头缺陷检测技术研究, 提高检测的准确性和效率。
研发更加高效、环保的桩头缺 陷处理方法,提高处理效果和
降低成本。
加强桩头缺陷处理后的监测和 维护工作,确保处理效果的持 久性和建筑结构的安全性。
THANKS
谢谢您的观看
处理效果
经过预防措施处理,桩头的结构安全和防水性能得到了提 升,保证了地铁站的正常使用和安全运行。同时,也延长 了桩头的使用寿命和维护成本。
05
结论与展望
结论
桩头缺陷对建筑物质 量影响严重,需要采 取有效措施进行处理 。
桩头缺陷处理需要综 合考虑结构安全性、 耐久性和经济性等因 素。
针对不同的桩头缺陷 类型和程度,应采取 不同的处理方法。
进行裂缝修补和防水处理。
处理效果
经过修复工程,桩头破损现象得 到了有效治理,桥梁结构安全和 防水性能得到了提升,延长了桥
梁的使用寿命。
某大楼桩头的加固工程
工程背景
某大楼在建造过程中,由于地质条件和施工工艺等原因,桩头出 现了沉降和倾斜现象,影响了大楼的结构安全。
处理方法
采用加固和纠偏相结合的方法,先对桩头进行加固处理,然后进行 纠偏和调整。
通过拍照或录像,将桩头 表面情况记录下来,以便 后续分析。
超声波检测法
脉冲反射法
通过发射超声波到桩头内部,利 用反射回来的信号检测内部缺陷 。
衍射时差法
通过测量超声波在桩头内部传播 的时间,计算出桩头的厚度和缺 陷位置。
雷达检测法
脉冲雷达法
通过发射脉冲雷达信号到桩头内部, 接收反射回来的信号,分析信号的衰 减和反射情况,判断内部缺陷的位置 和大小。
桩头处理方案
桩头处理方案桩头部位,桩身侧面与底板垫层结构连接不得有裂缝,如有裂缝,须将裂缝剔成V槽并润湿,将刚性堵漏材料加水后搅拌成腻子状填入裂缝中,浇水养护不小于8小时,桩身周围250mm 的范围内应为麻面,不得压光。
桩头部位防水处理示意图如下:图3 桩头防水处理示意图(单位:mm)具体施工步骤为:首先,涂刷三遍渗透结晶,涂刷范围为自桩头边缘向外250mm和桩头。
在涂刷前,对于已经终凝的混凝土,用清水将待刷面润湿至饱和,但表面不得有明水,新浇筑的混凝土在初凝后即可进行涂刷。
将水泥基渗透结晶型材料的粉料与干净水按照质量比5:2的配比用电动搅拌器搅拌至均匀(一般3~5分钟)。
涂刷采用毛刷配合滚刷施工,操作时将粘好浆料的滚刷在基层上来回用力圆弧形涂刷,使浆料充分揉进混凝土的毛糙面中,对于桩头的钢筋部位使用毛刷进行局部涂刷。
一次所搅拌的涂料以30分钟内用完为宜。
每涂刷一遍涂料后,只要涂料面发白就必须喷雾养护,约4小时后涂刷下遍涂料,并且在进行下遍涂料时,上涂料面须保持湿润状态。
养护需要用干净水、养护时间、次数随着天气温度、涂层的干燥程度而定,施工后的涂层每天不少于8次,一般要求养护3天。
《TPE地下底板防水施工方案》其次,用非固化刮涂桩头部位,桩头边缘向外环桩250mm和桩根部向上1/2。
施工前,采用滚刷对需刮涂非固化区域进行涂刷基层处理剂,细部使用毛刷涂刷。
涂刷时薄厚均匀,不漏底、不堆积。
当涂刷的基层处理剂干燥(或不粘手)时即可进行非固化刮涂。
在热熔非固化过程中,需要不停搅拌涂料,以使涂料充分热熔,待非固化完全熔化呈液体状态、温度达到120℃时使用刮板进行刮涂施工,非固化刮涂厚度为2.0mm.最后,铺贴SBS防水卷材。
卷材边缘要与桩头轮廓吻合,两者之间缝隙不得超过5mm。
在非固化刮涂完后铺贴卷材,并压实。
灌注桩,桩头接桩处理方案
混凝土灌注桩桩头接桩处理
1.清除桩头上部土层,并凿除桩头顶部破碎层及软弱不密实的砼,并冲洗干净。
2.桩头顶面应平整,桩头中轴线与桩身上部的中轴线应重合。
3.桩头主筋应全部直通至桩顶混凝土保护层之下,各主筋应在同一高度上。
4.距桩顶1倍桩径范围内,宜用厚度为3~6mm的钢板围裹或距桩顶1.5倍桩径范围内设置箍筋,间距不宜大于100mm。
桩顶应设置钢筋网片3层,间距60~100mm。
5.将护筒安装在静载试验桩的桩身上,接桩处理后的桩顶面到护筒顶面距离不得小于800mm,护筒安装完毕后,护筒外围回土填实。
6.在护筒内灌注混凝土,顶部应抹平。
桩头混凝土强度等级宜比桩身混凝土提高1~2级,且不得低于C30,同时应留有2组试块。
7.试桩静载试验前应将试块送检,其强度应不小于桩身混凝土强度时,方可进行试验。
桩头破除施工方案
桩头破除施工方案在桩基工程中,桩头的破除是一个重要且复杂的施工环节。
桩头破除的工程施工方案直接关系到整个工程的顺利进行和工程质量的保障。
本文将针对桩头破除这一施工环节进行详细的讨论和分析,提出一套可行的施工方案。
1. 桩头破除工程概述桩头破除是桩基工程中的一个关键环节,其主要目的是将桩顶部分破除,以便进行后续的重新组织和处理。
桩头破除主要包括以下几个步骤:•确定桩头破除方法。
根据桩的类型、直径、深度等因素,选择合适的桩头破除方法;•准备破除设备和工具。
包括破碎锤、钢钎、冲击器等;•施工前准备工作。
对周围环境进行清理和围护,确保安全施工;•进行桩头破除作业。
根据预定方案进行桩头破除作业;•清理和检查。
确保桩头破除彻底,并对破碎物进行清理和排除。
2. 桩头破除方法2.1 钻孔劈裂法钻孔劈裂法是一种常见的桩头破除方法,通过在桩头部钻孔,再用液压劈裂器施力分裂桩头,达到破除的效果。
这种方法适用于直径较小的桩身。
2.2 钢钎冲击法钢钎冲击法是利用锤击或冲击器等工具对桩头进行冲击,使桩头产生破坏并逐渐破除的方法。
这种方法对于一些坚固的桩身效果较好。
2.3 气割法气割法是利用氧气与燃气的燃烧产生高温高压气体,对桩头进行燃烧破坏的方法。
这种方法适用于桩头较硬的情况。
3. 施工方案3.1 桩头破除前的准备工作•对施工现场进行勘察,确保无障碍物;•设置警示标志,做好安全围护;•准备破碎锤、钻孔机、冲击器等施工设备和工具;•确保作业人员具备相关操作技能和安全防护措施。
3.2 桩头破除过程•根据实际情况选择合适的破除方法;•严格按照操作规程进行桩头破除作业;•保持通风良好,防止气体中毒等危险情况发生;•定期检查设备和工具的工作状态,确保施工顺利进行。
3.3 桩头破除后的清理工作•对破碎的桩材进行清理和搬运,防止堵塞排水口等问题;•对施工现场进行清理,恢复原状;•对破碎锤、钻孔机等设备进行检查和维护,做好防腐处理。
4. 施工质量控制•针对不同桩身材质和直径,选择合适的破除方法;•对桩头破除后的质量进行检查,确保破除彻底且不影响后续工程;•定期对破碎锤、冲击器等设备进行维护,延长使用寿命。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
TA1-1 施工方案报审表
工程项目名称:石武铁路客运专线
施工合同段:SWZQ-5标 编号:
致:武汉桥梁建筑工程监理有限公司石武客专河南段项目部:
我单位根据施工规范的有关规定已编制完成171承台桩头的处理方案,并经我
单位技术负责人审查批准,请予以审查。
附: 171承台桩头处理方案
承包单位(章)
技术负责人
日 期
专业监理工程师审查意见:
专业监理工程师
日 期
总监理工程师审核意见:
监理站(章)
总监理工程师
日 期
171承台桩头处理方案
1、编制依据
1)、《客运专线铁路桥涵工程施工质量验收暂行标准》铁建设
[2005]160号)
2)、《客运专线铁路桥涵工程施工技术指南》(TZ213-2005);
3)、《施工图设计文件》
4)、《铁路混凝土工程施工质量验收补充标准》(铁建设[2005]160
号);
2、接桩处理方案
1)处理方法
将桩基凿除至质量不合格部分以下0.5m,并露出新鲜混凝土和碎石
为至,然后进行砼灌注施工,利用直径1.2m圆形钢护筒作为模板,并涂
脱模剂,砼强度等级与处理桩基相同强度等级,砼采用插入式捣固棒分层
捣实,分层厚度不大于40cm。拆模后采用原壮土分层回填夯实,桩基处
理示意如图2-1。
不
合
格
部
分
桩
长
图2-1桩头处理施工示意图
2)、质量保证措施
当桩基砼强度达到设计强度的70%后,再请监理见证,第三方检
测单位检测合格后,方进行下道工序施工。
