塔吊周围支护方案(10.6.12)
(完整版)塔吊基坑防护方案

塔吊基坑防护方案
1、塔吊基坑四周砌筑240厚砖墙,自塔吊基础顶面起每2米加设一道200*240圈梁,配筋4Ф12,ф6@250,C20混凝土浇筑。
2、道路一侧砖墙底部砌筑2米高1米长扶壁墙。
3、四面砖墙内侧水平方向使用4.5米钢管、顶托和木方(竖向放置)顶紧,水平钢管自塔吊基础顶面起1.2米和2.4米高度布置两道,再往上每1.5米布置一道。
立杆布置四根。
钢管架严禁与塔吊标准节连接,应避开塔吊标准节并且不影响塔吊的拆除。
4、砖墙顶部应高出周围硬化场地200以上作为挡水台,顶部铺设木板和单层彩钢板防雨,单侧找坡2%。
5、砖墙外侧人工回填,并分层夯实。
6、施工顺序:砌筑砖墙→施工第一道圈梁→内侧搭设钢管架→外侧分层回填→砌筑砖墙→施工第二道圈梁……
7、塔吊基坑防护的施工时间应在基础肥槽回填的同时进行,施工完成后周边应避免大量堆载。
8、若塔吊基坑防护先于基础肥槽回填施工,则水平钢管在靠建筑物一侧先穿上顶托但不顶紧,待基础肥槽回填完以后再顶紧。
后附简图。
塔吊基础承台基坑支护方案

塔吊基础承台基坑支护方案土,塔吊基础承台钢板桩支护在混凝土达到强度要求后拆除。
二)、编制依据1.国家相关法律法规;2.工程施工组织设计及施工图纸;3.相关技术标准及规范;4.现场地质勘察报告及监测数据。
三、地质情况本工程地质情况复杂,主要分为上覆土层、软土层、坚硬夹层和基岩层。
其中,软土层厚度较大,淤泥层厚度达18~20米,承台均在淤泥层内。
经过地质勘察和监测数据分析,确定了采用钢板桩支护的方案,以确保工程的安全和质量。
四、钢板桩支护施工1.施工前应对基坑周边地面进行挖掘,使其达到标高-3.700m,同时周围3m外按照1:2的坡度进行放坡,并在基坑周边设置一圈1.2m高的安全网进行防护。
2.钢板桩安装前,应将基坑内土方清理干净,确保桩身与土壤紧密贴合。
如有超过0.5米高差的土方,应配合小勾机进行清理。
外露桩要及时锯断,以防止土方压断工程桩。
3.钢板桩支护后,应及时进行22工字钢支撑的安装,以增加支撑的稳定性。
支撑的位置和数量应按照设计要求进行布置。
4.钢板桩安装完成后,应对其进行检查,确保其符合设计要求。
如有问题,应及时进行调整和处理。
5.钢板桩支护在混凝土达到强度要求后拆除,拆除时应注意安全,防止对周围环境和设施造成影响。
五、基坑监测与应急措施1.在基坑开挖前,应进行地质勘察和监测数据分析,确定支护方案,并制定相应的应急措施。
2.在施工过程中,应对基坑进行实时监测,及时发现和处理问题。
3.如遇突发情况,应立即启动应急预案,采取相应措施,确保施工安全。
六、其它注意事项1.施工现场应严格按照相关法律法规和安全规范进行管理,确保施工安全。
2.施工过程中应注意环保和文明施工,防止对周围环境造成污染和影响。
3.施工完成后,应对现场进行清理和整理,恢复原貌。
4.施工过程中,如有问题和疑问,应及时与设计单位和监理单位进行沟通和协调。
项目|公差|长度|±50mm|垂直度|≤1:200|水平度|≤1:500|偏斜度|≤2%|5)当钢板桩打至设计标高时,应及时测量其长度和垂直度。
塔吊吊装半径内防护措施

塔吊吊装半径内防护措施塔吊作为一种用于吊装和搬运重物的机械设备,其操作半径内的防护措施非常重要。
以下是一些常见的塔吊吊装半径内的防护措施。
1.设置警示标志:在塔吊周围设置明显的警示标志,如警示带、标志牌等,以提醒人员注意危险区域。
2.划定工作区域:在塔吊周围划定明确的工作区域,并设置围栏或其他隔离设施,以防止未经许可的人员进入。
3.安装安全防护网:在塔吊的半径范围内,可以安装安全防护网,用于防止物体从塔吊上掉落,保护周围人员的安全。
4.安排专人监护:在塔吊吊装过程中,应派专人进行监护,负责指挥吊装作业并保持通讯畅通,及时发出警报并采取相应的应急措施。
5.进行安全培训:所有参与塔吊吊装工作的人员都应接受相应的安全培训,了解各种风险,并掌握正确的操作方法。
6.定期检查维护:对塔吊设备进行定期检查和维护,确保其正常运行和工作环境的安全。
7.控制风险:在塔吊吊装半径内,要根据实际情况采取措施,如在高风天气停止吊装作业,避免风险的发生。
8.使用吊具和安全装备:在吊装作业中,应选择合适的吊具和安全装备,并进行正确的使用和固定,以确保物体的稳定和安全。
9.预防电气风险:塔吊工作过程中存在电气风险,要确保所有电气设备的顺利运行,并采取相应的防护措施,如使用防护遮盖、绝缘隔离等。
10.做好在建筑或结构物周围工作的人员的安全防护,如佩戴安全帽、安全鞋等,并设立指定通行通道,确保人员的安全。
总之,塔吊吊装半径内的防护措施是非常重要的,对于保障工地安全和人员的生命财产安全有着重要的作用。
不仅需要在塔吊设备上采取各种安全措施,还需要通过督导和培训确保各个环节的安全。
只有全面做好防护措施,才能够有效降低塔吊吊装过程中的风险,并保障施工工作的顺利进行。
塔吊覆盖区域安全防护施工方案

塔吊覆盖区域安全防护施工方案一、工程概况本工程为平顶山恒宇·东城国际2#楼A、B座:结构形式为框架剪力墙结构,A座地下2层;地上22层;B座地下3层;地上31层。
主要由地下停车场,主楼及裙楼组成,建设地点平顶山矿工路与诚朴路交叉口东南角,场地十分狭小,且施工楼层周围被原建筑物包围,又有人行通道道路,由于场地原因,为满足施工需要根据现场实际情况,覆盖范围包括许多原建筑及通道,为保障施工安全,必须对塔吊施工覆盖区域进行安全防护。
二、施工准备1.根据现场实际测量绘制总平面布置图;2.对施工作业班组进行安全技术交底;3.安排施工作业计划,并根据计划提出机械材料投入计划;4.清除现场障碍:配合建设单位将施工区域内所有障碍物进行清理拆除或搬迁。
5.进场的所有材料必须满足相关规范要求,有出场合格证,需要复检材料必须进行复检,复检合格后方可用于现场。
6.施工作业人员必须有上岗证操作证,人员已落实。
7.施工所需的机械已准备到位。
三、安全防护方法及现场管理根据现场实际情况:对防护区域采用钢管脚手架进行安全防护。
安全防护所需脚手架钢管采用Φ48.3×3.6钢管,全部钢管进行除锈刷漆,两遍防腐漆两遍面漆,面漆颜色采用黄黑相间,竹架板采用标准楠竹架板,木板采用50厚松木板,对现场防护区域共分为9个区。
1.针对住院部西侧道路防护,为方便人员通行及人员安全,搭设安全通道通道宽度6m,长度38m。
高度5m。
立杆间距1.5m,立杆下方设置木垫板,两侧设置水平杆,4m高位置设置第一层防护层,第一层防护采用50厚松木板,4.6m位置设置第二层防护第二层防护采用竹架板。
上部预留400高进行封闭,防止物体坠落后弹出防护层,出现安全事故,通道内设置斜撑,增加架体承载力和稳定性。
防护通道两侧连续布置剪刀撑,防护棚周围采用密目网进行全部围护,考虑紧靠基坑一侧存在物体从侧面进入的隐患,特对靠基坑一侧采用15厚竹胶板进行全部封堵。
塔吊靠路边方案

塔吊靠路边方案引言在建筑及工程现场施工中,塔吊是不可或缺的设备之一,它能够起重和搬运大量重型材料。
然而,塔吊在现场设置期间占用了大量的空间,尤其是在城市及狭小道路等环境中。
为了节约用地和确保交通安全,需要采取适当的措施将塔吊设置在靠近路边的位置。
本文将介绍一种塔吊靠路边的方案,旨在最大程度地减少对交通的影响,并确保塔吊设备的安全运行。
方案概述塔吊靠路边方案将塔吊的设置位置尽可能靠近道路边缘,通过合理的规划和安全措施,确保塔吊在设置期间不会对交通造成影响。
方案具体实施步骤步骤一:现场勘察和规划在设置塔吊之前,需要进行全面的现场勘察和规划。
主要包括以下几个方面:1.交通流量调查:针对设置位置周边的道路进行交通流量的调查,确定交通峰值时段和路段。
2.空间规划:根据塔吊的尺寸和现场条件,确定最佳的设置位置和方向,尽量将塔吊靠近道路边缘,减少对道路的影响。
3.道路管制措施:根据交通流量调查结果,规划合理的道路管制措施。
例如,设置交通标志、警示标志以及临时交通信号灯等,确保设置期间的交通流畅安全。
步骤二:安全标志设置在塔吊设置区域周围,应设置明显的安全标志。
主要包括以下几个方面:1.限速标志:根据具体道路条件,设置合理的限速标志,并进行适当的标识,提醒过往司机注意减速。
2.塔吊标志:在塔吊周围设置明显的塔吊标志,包括塔吊的高度和占用范围等信息。
3.禁停标志:在塔吊设置区域周围设置禁止停车标志,防止非施工车辆占用空间。
步骤三:交通管制措施为了保证塔吊设置期间的交通安全和流畅,需要采取一系列交通管制措施。
主要包括以下几个方面:1.临时交通信号灯:根据交通流量调查结果,确定需要设置临时交通信号灯的路段,确保交通流畅。
2.交通护栏:根据设置区域的大小和交通情况,设置适当的交通护栏,保护设置区域和过往车辆之间的安全。
3.马路坑控制:在塔吊设置区域周围设置马路坑控制措施,确保塔吊、施工人员和过往车辆的安全。
方案效益采取塔吊靠路边方案能够带来以下效益:1.节约用地:通过将塔吊设置靠近道路边缘,最大程度地节约用地,提高施工现场的效率。
(塔吊占用马路)安全围护方案

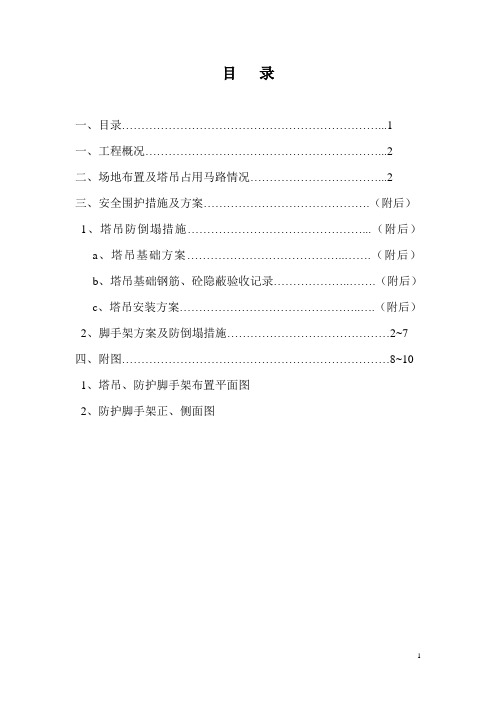

目录一、目录 (1)一、工程概况 (2)二、场地布置及塔吊占用马路情况 (2)三、安全围护措施及方案…………………………………….(附后)1、塔吊防倒塌措施………………………………………...(附后)a、塔吊基础方案…………………………………..…….(附后)b、塔吊基础钢筋、砼隐蔽验收记录………………..…….(附后)c、塔吊安装方案………………………………………..….(附后)2、脚手架方案及防倒塌措施……………………………………2~7四、附图……………………………………………………………8~101、塔吊、防护脚手架布置平面图2、防护脚手架正、侧面图(1#塔吊占用马路)安全防护方案一、工程概况商业住宅祁连山路、丰翔路地块居住小区(中裕豪庭)工程位于上海市宝山区环镇北路、祁连山路口。
本工程总建筑面积为57965.98平方米。
其中,包括:高层住宅楼4栋,均为地下1层、地上18层框架剪力墙结构;联体别墅8栋,均为地上3层、地下1层框架结构;以及附建式地下人防车库,地上为商业配套公建。
二、现场塔吊布置及占用马路情况根据本工程设计总图以及现场场地实际情况,其中4栋高层安装2台塔式起重机装置(塔吊),1#房和2#房公用一台(1#塔吊),3#房和4#房公用一台(2#塔吊)。
由于场地的局限性等因素,1#塔吊安装的位置水平臂架已超出围墙外10m左右,至马路上空,而且在马路旁有公用电线及电线杆。
(附图)三、安全防护措施及方案1、塔吊防倒塌措施a、塔吊基础方案(附后)b、塔吊基础钢筋、砼隐蔽验收记录(附后)c、塔吊安装方案、验收合格文件(附后)2、脚手架防倒塌措施a、防护脚手架搭设方案:(1)脚手架搭设形式防护脚手架采用落地式脚手架,底部四排扣件式钢管脚手架,因马路旁有公用电线,所以上部为两排毛竹式脚手架,脚手架的地基必须平整夯实,上铺80厚道碴,浇100㎜厚素石砼,并垫木方。
脚手架搭设尺寸为横距1500㎜,纵距2000㎜,步距1800㎜,内立杆距离围墙300㎜。
塔吊入口封闭措施
第一节塔吊入口封闭措施
1.基本要求:塔吊最底部及每层楼板处入口四周进行封闭处理,塔吊中心点直径3m内禁止堆放材料。
2.制作材料:25×25方钢龙骨、户外高清喷布、铁线(定方钢龙骨)、强力胶(粘贴喷布)。
3.制作工艺:a.方钢龙骨与塔吊标准节绑扎固定;
b.使用强力胶将高清喷布粘在方钢龙骨上。
塔吊围护平面图
塔吊围护立面图(无门侧)
塔吊围护立面图(有门侧)
示意图
第二节塔吊最底部部防水措施
塔吊最底部防水措施:在塔吊根部做2500×2500水泥砂浆垫层,垫层向外
找坡,垫层中心最厚处50mm,边缘最薄处10mm。
塔吊最底部防水措施
第三节塔吊附着防护措施
塔吊附着刷@200红白油漆,附着与楼板接触部分采用模板包裹防护,模板刷@200红白油漆。
塔吊专项施工方案(最终版)
塔吊专项施工方案(最终版)一、方案背景随着建筑行业的快速发展,塔吊在施工中扮演着重要的角色。
然而,塔吊作为一种特殊的施工设备,其使用需要严格的规范和操作流程。
因此,制定一份科学、安全的塔吊专项施工方案至关重要。
二、施工前准备1.人员配备:合格的司机、指挥员和维护人员。
2.设备检查:确保塔吊设备完好,包括机械部分、电气系统等。
3.现场环境检查:确保施工现场空旷,无障碍物。
三、施工流程1.塔吊组装:按照操作手册进行组装,确保每个部件牢固连接。
2.塔吊调试:进行基础调试,确保操作正常。
3.安全培训:对相关人员进行安全培训,提高安全意识。
4.施工操作:按照施工计划进行操作,注意信号指挥。
四、安全措施1.周边隔离:施工现场周边设置隔离栏,确保安全通道。
2.风速监测:定期进行风速监测,超过限定值需停止作业。
3.定期检查:定期对塔吊进行检查,确保设备稳定运行。
4.事故处理:建立事故处理机制,一旦发生事故需及时处理。
五、环保措施1.噪音控制:采取降噪措施,减少施工噪音对周边环境的影响。
2.废弃物处理:对施工废弃物进行分类处理,确保环境卫生。
3.能源节约:合理使用电力资源,减少能源浪费。
六、施工结束1.拆除清理:施工结束后,对塔吊进行拆除和清理。
2.材料归库:将材料归库,确保无遗失。
3.总结汇报:对施工过程进行总结,汇报经验和教训。
本文根据最终版的要求,详细展示了塔吊专项施工方案的制定过程和具体内容,旨在确保施工过程中的安全、环保和高效。
希望该方案能为相关施工方提供参考,规范施工行为,促进行业发展。
塔吊基础侧边深基坑支护方案
塔吊基础侧边深基坑支护方案
一、概况:
10#楼塔吊型号为QTZ63(5510),基础尺寸6000×6000×1100mm,基础混凝土重量100t,初始高度25m塔身重量约50t,合计重量150t。
该塔吊基础位于10#楼北侧11~17轴之间,其南侧边距L轴处筏板基础100mm,基底标高-7.23m。
紧邻该塔吊基础的电梯井基底标高为-9.03m,比塔吊基底低1.8m,需要进行基坑支护。
二、支护方案:
1、支护方法:根据土质及深度情况,采用型钢支护,将16#工字钢打入电梯井基底下4m,净间距300mm,在塔基范围内的间距150~200mm,支护桩上部用16#工字钢进行横向水平拉结,增加整体刚度。
2、物资准备:
16#工字钢15根,9m定尺;E43电焊条2包;Ф16圆钢8m;模板及木枋等;长臂挖土机。
3、施工流程
材料准备压支护桩横向拉结深基坑开挖筏板基础施工拔桩
工字钢入土的端部加工成V形桩尖,便于压入。
拔桩作业在该处筏板基础混凝土终凝后即安排实施。
拔桩前将Ф16圆钢制作的吊环与工字钢作可靠的焊接。
三、安全事项:
1、挖土机压桩时停靠在塔吊西侧,距已开挖的基坑边不小于1.5m;
2、压桩过程中密切注视边坡情况,确保人员和设备的安全;
3、拔桩时钢丝绳、索具与吊环应做可靠锁扣,避免伤人;
4、深基坑开挖前应将地下水位降至坑底500mm以下,直至筏板基础浇筑完成。
其间,要确保供电正常,防止因停电或跳闸导致降水中断。
塔吊覆盖区域安全防护施工方案
塔吊覆盖区域安全防护施工方案XXXXXX编制了一份塔吊覆盖区域安全防护施工方案。
该工程位于河南省焦作市解放区新华北街与北环路交叉口,是一座框架剪力墙结构的住宅楼,地下1层,地上17/11/6层。
施工楼层北侧、东侧紧邻3栋居民楼,且临近施工场地一侧有人行通道道路。
为保证居民楼及居民出行安全,施工人员决定对塔吊施工覆盖区域范围内的居民人行通道进行安全防护。
施工前,施工人员进行了实际测量,并绘制了总平面布置图。
对施工作业班组进行了安全技术交底,并安排了施工作业计划。
清除现场障碍,配合建设单位将施工区域内所有障碍物进行清理拆除或搬迁。
进场的所有材料必须满足相关规范要求,有材料合格证,需要复检材料必须进行复检,复检合格后方可用于现场。
施工作业人员必须有上岗证操作证,人员已落实。
施工所需的机械已准备到位。
根据现场实际情况,施工人员采用钢管脚手架进行安全防护。
安全防护所需脚手架钢管采用Φ48.3×3.6钢管,全部钢管进行除锈刷漆,两遍防腐漆两遍面漆,面漆颜色采用黑黄相间,竹架板采用标准楠竹架板,木板采用施工模板。
竹架板、模板必须固定牢固。
现场防护区域共分为4个区,搭设依据《建筑施工扣件式钢管脚手架安全技术规范》130-2011.1.针对4#楼北侧围墙外小区居民道路防护及车房、自行车棚防护,我们将搭建防护棚和安全通道。
通道宽度为2.5米,长度为16米,高度为6米。
立杆间距为3米,立杆下方设置木垫板,两侧设置水平杆。
在5米高的位置设置第一层防护层,采用施工模板。
在5.7米的位置设置第二层防护,采用竹架板。
我们将预留300米的高度进行封闭,以防物体坠落后弹出防护层,造成安全事故。
在通道内设置斜撑,以增加架体承载力和稳定性。
防护通道两侧将连续布置剪刀撑。
具体搭设效果图见附图。
2.针对两栋居民楼之间通道的防护,我们将搭建安全通道。
通道宽度为4.5米,长度为15米,高度为6米。
立杆间距为3米,立杆下方设置木垫板,两侧设置水平杆。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
塔吊周围支护方案
武汉万安科技产业有限公司开发的万安科技产业基地1#、5#、
6#楼项目位于武汉市东西湖区吴家山革新大道以西,七支沟以东,
总用地面积28445.65 m2,建筑占地面积11300.8 m2
拟建建筑物的±0.000标高(绝对标高)为22.85m。塔吊设置
于拟建物1#楼④-⑤/○D轴、5#楼⑤-⑥/○D轴处,其塔吊基础承台
标高为-5.90m左右。
由于塔吊桩施工等原因,因此在1#楼、5#楼塔吊桩施工完成后
再对其周边的土体进行有效防护。塔吊安装完成后,必须对塔吊坡脚
加以保护,采用240厚灰砂砖做圆形挡土墙至自然地面,再对塔吊基
础边坡进行土方回填,并按1:1.2修坡。土体回填夯实后,坡面采
用土钉挂钢筋网喷射混凝土护坡。土钉长度L=1.2-1.5m(Ф18螺纹
钢筋),呈梅花形布置,水平间距1.0-1.5m。周边地面采用C15素砼
硬化,厚50mm左右,反向坡坡度3%。钢筋挂网完成后进行混凝土C20
厚100mm。并在基坑土体周边按水平间距1.8-2.5m设置,垂直间距
2.5-3.0m设置泄水孔将滞水导出,沿塔吊基坑底按截面尺寸250×
250设置排水沟,将水流导入坑内集水井,坡度为3%0。
武汉新建总建设集团有限公司
万安科技产业基地项目部
2010.3.20
万安科技产业基地一期工程
塔
吊
周
围
支
护
方
案
编制:
审批:
武汉新建总建设集团有限公司
