施工组织设计第二册
施工组织设计(第二版)

第一章概述1.1 编制说明1.1.1本施工组织设计编制主要依据该工程主体建筑物结构及布置型式,施工导流和渡汛方式,水文地质、地形地貌和施工总进度要求等特点,按照“满足施工需要,精心安排组织,经济合理,统筹集中与灵活分散布置”的原则编制。
1.1.2 本施工组织设计编制主要应用我局花滩水电站和老挝南累克电站大坝等同类型工程施工管理中的成功经验,结合梯子洞水电站特定的施工要求合理编制而成, 确保工程施工进度和施工质量,争创优质工程。

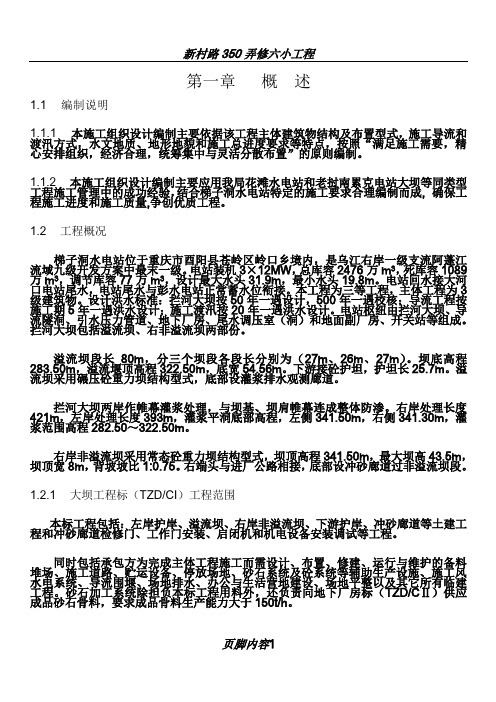

1.2 工程概况梯子洞水电站位于重庆市酉阳县苍岭区岭口乡境内,是乌江右岸一级支流阿蓬江流域九级开发方案中最末一级。
电站装机3×12MW,总库容2476万m3,死库容1089万m3,调节库容77万m3,设计最大水头31.9m,最小水头19.8m。
电站回水接大河口电站尾水,电站尾水与彭水电站正常蓄水位衔接。
本工程为三等工程,主体工程为3级建筑物。
设计洪水标准:拦河大坝按50年一遇设计,500年一遇校核;导流工程按施工期5年一遇洪水设计;施工渡汛按20年一遇洪水设计。
电站枢纽由拦河大坝、导流隧洞、引水压力管道、地下厂房、尾水调压室(洞)和地面副厂房、开关站等组成。
拦河大坝包括溢流坝、右非溢流坝两部份。
溢流坝段长80m,分三个坝段各段长分别为(27m、26m、27m)。
坝底高程283.50m,溢流堰顶高程322.50m,底宽54.56m。
下游接砼护坦,护坦长25.7m。
溢流坝采用碾压砼重力坝结构型式,底部设灌浆排水观测廊道。
拦河大坝两岸作帷幕灌浆处理,与坝基、坝肩帷幕连成整体防渗。
右岸处理长度421m,左岸处理长度393m,灌浆平洞底部高程,左侧341.50m,右侧341.30m,灌浆范围高程282.50~322.50m。
右岸非溢流坝采用常态砼重力坝结构型式,坝顶高程341.50m,最大坝高43.5m,坝顶宽8m,背坡坡比1:0.75。
右端头与进厂公路相接,底部设冲砂廊道过非溢流坝段。
新建铁路施工组织设计2(第二篇)

人。

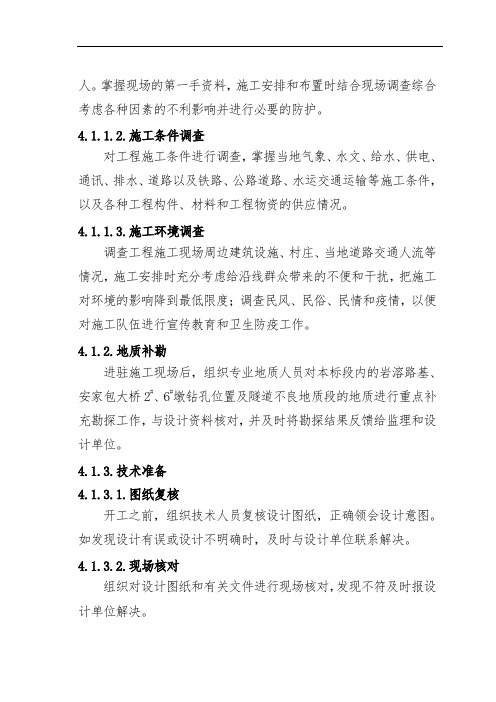

掌握现场的第一手资料,施工安排和布置时结合现场调查综合考虑各种因素的不利影响并进行必要的防护。
4.1.1.2.施工条件调查对工程施工条件进行调查,掌握当地气象、水文、给水、供电、通讯、排水、道路以及铁路、公路道路、水运交通运输等施工条件,以及各种工程构件、材料和工程物资的供应情况。
4.1.1.3.施工环境调查调查工程施工现场周边建筑设施、村庄、当地道路交通人流等情况,施工安排时充分考虑给沿线群众带来的不便和干扰,把施工对环境的影响降到最低限度;调查民风、民俗、民情和疫情,以便对施工队伍进行宣传教育和卫生防疫工作。
4.1.2.地质补勘进驻施工现场后,组织专业地质人员对本标段内的岩溶路基、安家包大桥2#、6#墩钻孔位置及隧道不良地质段的地质进行重点补充勘探工作,与设计资料核对,并及时将勘探结果反馈给监理和设计单位。
4.1.3.技术准备4.1.3.1.图纸复核开工之前,组织技术人员复核设计图纸,正确领会设计意图。
如发现设计有误或设计不明确时,及时与设计单位联系解决。
4.1.3.2.现场核对组织对设计图纸和有关文件进行现场核对,发现不符及时报设计单位解决。
4.1.3.3.接桩复核交接桩完成后,立即组织复测,延伸到两端相邻标段进行闭合,水准点复测采用精密水准仪,导线点复测采用全站仪,对所有复测均按铁路测量规范要求进行。
复测成果表报监理工程师审批后,用于施工放样。
4.1.3.4.编制实施性施工组织设计组织技术人员按要求编制实施性施工组织设计,报监理工程师和建设单位代表批准后用于指导施工。
4.1.3.5.试验准备进场后,及时组建工地试验室,安装、调试试验设备,并按规定进行标定,报监理工程师验收后,再进行各种试验工作。
4.1.3.6.技术交底根据施工任务划分,对各项目进行技术交底。
技术交底包括:测量桩交接、施工图纸、技术规范、施工进度计划、施工方案、安全、质量措施。
技术交底做到准确、详细,以指导各项目队的施工。
施工组织设计2

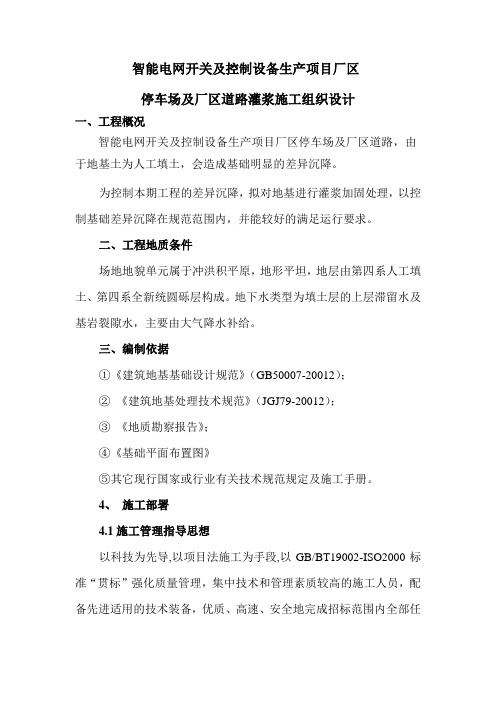

智能电网开关及控制设备生产项目厂区停车场及厂区道路灌浆施工组织设计一、工程概况智能电网开关及控制设备生产项目厂区停车场及厂区道路,由于地基土为人工填土,会造成基础明显的差异沉降。
为控制本期工程的差异沉降,拟对地基进行灌浆加固处理,以控制基础差异沉降在规范范围内,并能较好的满足运行要求。
二、工程地质条件场地地貌单元属于冲洪积平原,地形平坦,地层由第四系人工填土、第四系全新统圆砾层构成。
地下水类型为填土层的上层滞留水及基岩裂隙水,主要由大气降水补给。
三、编制依据①《建筑地基基础设计规范》(GB50007-20012);②《建筑地基处理技术规范》(JGJ79-20012);③《地质勘察报告》;④《基础平面布置图》⑤其它现行国家或行业有关技术规范规定及施工手册。
4、施工部署4.1施工管理指导思想以科技为先导,以项目法施工为手段,以GB/BT19002-ISO2000标准“贯标”强化质量管理,集中技术和管理素质较高的施工人员,配备先进适用的技术装备,优质、高速、安全地完成招标范围内全部任务,为该工程作贡献。
4.2施工总目标4.2.1 质量目标分项工程100%合格,创优良工程。
4.2.2 工期目标: 施工工期30天,提前2天完成施工任务。
4.2.3 安全目标杜绝死亡及重伤事故,轻伤频率控制在0.6‰以内。
4.2.4 文明施工目标坚决执行有关规定,确保达到市级文明施工达标现场。
4.2.5 环保卫生目标不污染施工区所有道路,不排放未经处理的污水,夜间施工尽量减少扰民,把噪音、粉尘污染降到最低限度。
4.3施工组织机构(1)科学选择施工方案,优化配置各种资源,合理安排施工作业面,强化质量安全意识,配备先进适用的技术装备、优质、快速、安全地完成工程施工任务。
本工程采用项目法组织施工,建立强有力的项目领导班子,全权负责本工程的质量、安全、进度、文明施工及工程成本管理。
(2)项目经理部下设四部一室。
即工程技术部、物资供应部、财务部、安全质量部、办公室。
第2套施工组织设计(新)

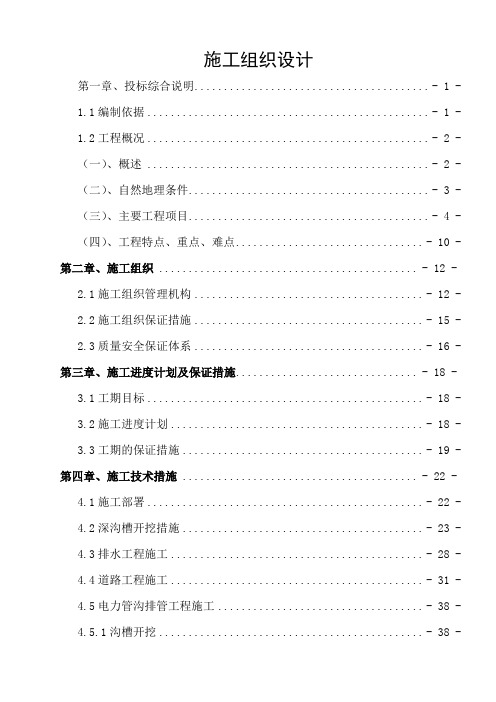

施工组织设计第一章、投标综合说明........................................ - 1 -1.1编制依据................................................ - 1 -1.2工程概况................................................ - 2 -(一)、概述 ................................................ - 2 -(二)、自然地理条件......................................... - 3 -(三)、主要工程项目......................................... - 4 -(四)、工程特点、重点、难点................................ - 10 -第二章、施工组织 ............................................ - 12 -2.1施工组织管理机构....................................... - 12 -2.2施工组织保证措施....................................... - 15 -2.3质量安全保证体系....................................... - 16 -第三章、施工进度计划及保证措施............................... - 18 -3.1工期目标............................................... - 18 -3.2施工进度计划........................................... - 18 -3.3工期的保证措施......................................... - 19 -第四章、施工技术措施 ........................................ - 22 -4.1施工部署............................................... - 22 -4.2深沟槽开挖措施......................................... - 23 -4.3排水工程施工........................................... - 28 -4.4道路工程施工........................................... - 31 -4.5电力管沟排管工程施工................................... - 38 -4.5.1沟槽开挖............................................. - 38 -4.5.2电缆保护管安装....................................... - 39 -4.5.3过路、预埋电缆保护管施工............................. - 40 -4.5.4电缆工作井施工....................................... - 40 -4.6桥梁工程施工........................................... - 42 -4.7涵洞工程施工........................................... - 48 -第五章、工程质量保证措施..................................... - 54 -5.1工程质量目标........................................... - 54 -5.2质量保证措施........................................... - 54 -5.3重点及关键部位质量控制措施............................. - 58 -第六章、施工机械配置、劳动力安排及材料计划................... - 65 -6.1施工机械的配备......................................... - 65 -6.2工程检验、测量、试验器具安排........................... - 65 -6.3劳动力计划安排......................................... - 66 -第七章、安全生产、文明施工和环境控制措施..................... - 67 -7.1安全施工措施........................................... - 67 -7.2文明施工措施........................................... - 71 -7.3环境保护措施........................................... - 72 -7.4地下管网及周围建筑物的保护措施......................... - 74 -第八章、冬季、雨天施工和夜间施工措施......................... - 76 -8.1冬季施工措施........................................... - 76 -8.2雨天施工............................................... - 77 -8.3夜间施工措施........................................... - 78 -第九章、民工工资支付保证措施................................. - 80 -第十章、施工现场总平面布置................................... - 81 -10.1施工基地.............................................. - 81 -10.2施工现场临设.......................................... - 81 -附表一、拟投入本标段的主要施工设备表....................... - 84 -附表二、拟配备本标段的试验和检测仪器设备表................. - 85 -附表三、劳动力计划表....................................... - 86 -附表四、计划开、竣工日期和施工进度横道图(附后)........... - 87 -附表五、施工总平面图(附后)............................... - 88 -附表六、临时用地表......................................... - 89 -第一章、投标综合说明1.1编制依据1、2010年3月由双流瑞恒投资有限公司发布的《星空路南段道路工程施工招标文件》项目编号:XXH2008-019/SG及《工程量清单》。
施工组织设计2

城区天坛变电站所带配电站室改造工程 施工组织设计
北京城区供电开发总公司 2015年11月 1
目录 一、项目管理机构 ........................................................................................................................... 2 第一章 项目组织机构图 ................................................................................................................. 2 第二章 项目管理部人员主要工作职责 ......................................................................................... 2 二、施工组织设计 ........................................................................................................................... 5 第一章 施工方案和技术措施 ......................................................................................................... 5 第二章 施工进度计划及保证措施 ............................................................................................... 24 第三章 质量目标和质量保证措施 ............................................................................................... 28 第四章 安全防护及文明施工措施 ............................................................................................... 38 第五章 环保措施 ........................................................................................................................... 46 第六章 施工现场平面布置 ........................................................................................................... 51 第七章 劳动力计划及保证措施 ................................................................................................... 53 第八章 材料设备采购及供应计划 ............................................................................................... 54 第九章 承包方与发包方及监理单位的配合措施 ....................................................................... 56 第十章 计划、统计和信息管理 ................................................................................................... 57 第十一章 冬季期施工技术组织措施 ........................................................................................... 60 附表一:拟投入本工程的主要施工设备表 ................................................................................. 62 附表二:拟配备本工程的试验和检测仪器设备表 ..................................................................... 64 附表三:劳动力计划表 ................................................................................................................. 66 附表四:计划开、竣工日期和施工进度网络图 ......................................................................... 67 附表五:临时用地表 ..................................................................................................................... 68 附表六:拟分包项目情况表 ......................................................................................................... 69 三、施工组织确认书 ..................................................................................................................... 70 四、技术偏差表 ............................................................................................................................. 71 2
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
六、工期进度安排 6.1 施工总体计划 我集团公司于2005年12月底进场,进行施工准备。计划2006年2月20日基桩开工, 2006年6月30日完工。2006年4月1日下部立柱、盖梁开工, 2006年9月15日完工。上部大梁预制计划开工日期为2006年4月1日,计划竣工日期为2006年9月30日,2006年6月15日开始架梁,2006年10月31日梁架设完毕。2006年7月15日桥面系开工,2006年12月20日完工。日历时15个月,详见附表7“施工总体计划表”。 6.2主体工程施工具体思路 6.2.1路基土方 全段填土方约73万方,挖方49万方,特殊路基处理8.7万方,计划投入4个路基土方施工队,月进度3万方/月·队。 6.2.2涵洞、通道 本标段主线涵洞通道8道,吴城互通涵洞6道,共计14道,拟投入5个专业施工队。 6.2.3桥梁 桥梁工程是本项目的关键工程,约计基桩134根,计划投入10台钻机平行流水施工作业,为上部施工打下基础;桥梁墩台及上部施工计划投入4个专业队伍。 预应力空心板预制计划多设预制梁槽,确保构件出坑到开始浇筑结构整体砼的时间不大于90天。 箱梁预制多设制梁台座,计划按半幅安装推进配备设置。桥梁工程是本项目的关键工程。 6.3 计划进度的保证措施 6.3.1早进场、早开工 在我集团公司接到中标通知书后,立即进行施工动员,从速选调先遣施工队伍及机械设备进入施工现场,修建临时工程,为后续人员、机械设备、材料早日进场做好准备。 6.3.2加强协调,搞好各方面关系 ①加强与各级政府,公检法部门、土地管理机构及村民间的协调关系,熟悉各种法规,减少干扰,求得支持; ②加强与材料供应商的协调,做到供料及时; ③加强与相邻承包商的关系,互相支持加快进度。 6.3.3制订详细的工程进度计划 制定总体施工进度计划。 “日保旬、旬保月、月保季、季保年”,并留出富裕时间。根据实际情况及时调整和完善,堵死漏洞,确保进度,做到科学使用人力、材料和机械设备。 6.3.4采用先进的施工技术和管理方法 采用先进的施工技术和管理方法,推行新技术、新工艺,加强管理,提高队伍素质。优化施工方案,优化配套机械设备,以最佳设备和方案赢得时间,保证工期。 6.3.5加大投入、采用先进的进口设备 投足人、材、物,保证工程需要。土方、桥梁等大型重点施工设备,多采用先进的进口设备,提高生产率。 6.3.6科学安排施工 根据现场实际情况,适时调整施工部署,优化施工方案,优化资源配置。强化施工调度、指挥与协调工作,安排好各工序间的衔接,采用网络控制技术进行动态管理,对重点项目、关键工程给予重点安排和高度重视,切实做到抓关键,保重点,减少中间环节,提高决策速度和工作效率。 6.3.7开展劳动竞赛、奖优罚劣 积极开展劳动竞赛,适时掀起施工高潮,重奖重罚,调动职工生产积极性,必要时发挥政治动员作用。明确各生产单位的施工任务,制定阶段性目标和相应的奖罚条例。
七、主要工程项目的施工方案、施工方法 及重点(关键)、难点施工方案、方法及其措施
7.1 施工准备 7.1.1技术准备 项目总工程师组织技术人员参加业主的技术交底,并组织有关施工技术人员进行现场核对,若位置与实地不符,立即以书面形式上报监理工程师及设计代表及时纠正。 7.1.2建立施工测量控制网 ① 进行导线点的复测及加密; ② 进行水准点复测与加密; ③ 恢复中线; 完成上述工作后,对成果进行分析、计算与整理,将结果上报监理工程师审批。 7.2 路基工程 7.2.1 施工放样、清理与掘除 依照规范的要求放出路基中线和边线,并对路基范围内的杂物和清表土 进行清理并运至路基之外。 7.2.2 路基挖方 a.开挖临时截水沟 路堑上侧截水沟在地势比较平坦时采用挖掘机进行开挖,地势比较陡峭时采用人工进行开挖,开挖的土方堆放在截水沟外侧,临时截水沟位置设在设计截水沟位置上,开挖尺寸宽60cm,深50cm。 b.路堑开挖 路堑开挖计划采用自卸汽车配合挖掘机施工,开挖分段、分层自上而下进行,开挖边线应保持在设计边坡以内30cm左右,剩余土方待刷边坡时由人工削除,严禁超挖。在开挖过程中,如遇土质变化需修改边坡坡度时,要及时报监理工程师审批。 开挖的土方应首先考虑本桩利用,若需调运土方时,应及时进行清除和移送。 当开挖即将到达路槽设计标高时,应预留20cm左右厚度,用冲击式压路机对路基冲击压实,达到冲击压实效果后,既可进行路槽整理。 c.整修路槽 待冲击式压路机冲击压实后,首先由推土机初平,而后再由人工挂线配合平地机精平,多余的土方运出路基之外,经含水量调整后使用重型压路机碾压,使土方压实度达到96%以上为止。 7.2.3路基挖石方 石方爆破采用松动爆破和控制爆破的方法施工,以确保周边环境的安全。 7.2.4路基填方: ① 路基取土: 路基用土在试验合格后,按规范要求进行取土。 ② 试验段: 机械配置:挖掘机1台、15t自卸汽车10辆、推土机1台、 PY180平地机1台、18t-21t铁三轮1台、W1603D振动压路机2台、辅助机械:6000L洒水车1台、拖拉机带农用铧犁一台。 土方填筑试验: 土方填筑试验段位置选在经清理掘除且冲击式压路机进行冲击压实后,通过自、抽检合格的路基上进行。计划作两段,每段长度不小于100m,一段松铺厚度为25cm,另一段松铺厚度为30cm,通过试验以便找到适用于碾压相应土方的施工机械及其组合,能达到最佳压实效果时土的含水量、土的松铺厚度及松铺系数、机械需碾压的遍数以及工作效率等,写出试验段总结报告,报请驻地监理工程师审批,只有得到监理工程师认可后,方可进行土方大规模施工,否则应将试验段全部推除重新试验,直到满足要求为止。 ③ 土方填筑施工: 在试验段成功后,就可在经清理掘除且冲击式压路机进行冲击压实后的路基上或经特殊处理的路基上进行大面积土方填筑.为使路堤边缘压实度满足规范要求,填筑边线每边应比路堤坡脚线宽30cm左右。 现场施工人员应根据技术人员所计算的卸土间距指挥卸车,使用推土机进行初平。 初平后,试验人员应及时现场取样进行含水量试验,并将结果通知施工人员,依照试验结果进行含水量调整,使之达到最佳含水量附近。 精平:土方碾压前的整平工作由平地机实施,确保碾压前土方表面平整度在1.5cm以下。 土方的碾压:碾压设备选用不低于试验段所采用的机械吨位,碾压时应遵循先轻后重、先慢后快的原则,碾压遍数应不少于试验遍数。 土方压实度检验:土方压实度采用环刀法或灌砂法进行检测。土方碾压成型后应及时进行自检,自检合格后报请监理工程师抽检,抽检合格后方可进行下一层土方填筑。若自检或抽检不合格应及时进行补压,直至满足规范要求为止。 当路基填筑达到设计标高后,应超填10cm,并压实,然后用冲击式压实机进行冲击碾压。 ④ 路基成型整修:路基填筑完成并经冲击压实后,即可恢复各控制桩,检查路基的中线位置、宽度、纵坡、横坡、边坡及相应标高。路基边坡采用人工配合机械成型,路基表面采用人工配合推土机、平地机整平,多余的土方运出路基之外,不足部分采用与路基表面相同的素土填平压实,所填素土层不小于10厘米,否则把压实的路基打松、再填土、重新压实。
7.2.5特殊路基处理 根据设计图纸要求,本标段部分路堤应进行软土地基处理 7.2.5.1处理深度H≤2.5m的路堤地基处理 a施工准备 在进行软土地基处理之前,工程技术人员首先应根据设计图纸及现场实际情况确定软土地基处理范围及深度,超出设计范围的应及时通知现场监理。测量人员及时放出软土地基处理的边线及深度,并用白灰做标记。 b清除淤泥 对于稻田、池塘内的淤泥,计划用自卸汽车配合挖掘机进行清除,并将其运到弃土场内。 c换填 淤泥清除完毕后,即可回填透水性材料,回填计划全宽度、分层铺筑,每层松铺厚度不大于30cm,推平机初平,刮平机精平,整平后使用18T以上振动压路机碾压,压实度达到标准后,即可回填下一层。 d铺筑上层砂垫层 回填土方至处理深度顶面时,立即铺筑砂垫层,厚度30cm,推土机初平,洒水,刮平机精平,即可进行碾压. 7.2.5.2处理深度2.5m<H≤4m的路堤地基处理 处理方法与处理深度H≤2.5m的路堤地基处理基本相同。所不同的是清除淤泥之后,换填厚度大于2.5m,进行抛石挤淤。 7.3 通道及涵洞工程 本标段通道涵洞共计17道,其跨径型式为2.5m、4m、6m,跨径2.5m、4m的涵洞采用整体式基础,跨径6m的涵洞采用分离式基础,分离式基础间设置支撑梁。 7.3.1施工放样 在钢筋砼盖板涵开工之前,测量人员应仔细、精确地放出涵洞的纵、横轴线,再根据设计图纸放出涵洞基础边线,并用石灰撒线做标记。基础开挖深度由固定在基础四角的木桩高程控制,在施工期间做好木桩的保护工作,严防施工人员撞动木桩。 7.3.2涵洞砼的拌合与运输 涵洞所需砼全部在拌合站集中拌合,拌合时每一盘的拌合时间不得少于3分钟,拌合好的砼在运往施工现场之前,现场试验人员应对其坍落度进行检查,合格后方可运往施工现场。运输道路宽敞的使用砼搅拌运输车运送,运输道路狭窄的计划采用农用
