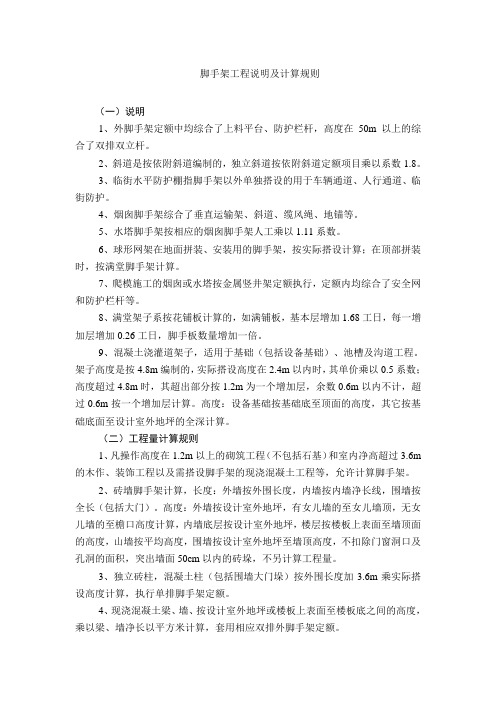

脚手架工程说明及计算规则(一)说明1、外脚手架定额中均综合了上料平台、防护栏杆,高度在50m以上的综合了双排双立杆。
2、斜道是按依附斜道编制的,独立斜道按依附斜道定额项目乘以系数1.8。
3、临街水平防护棚指脚手架以外单独搭设的用于车辆通道、人行通道、临街防护。
4、烟囱脚手架综合了垂直运输架、斜道、缆风绳、地锚等。
5、水塔脚手架按相应的烟囱脚手架人工乘以1.11系数。
6、球形网架在地面拼装、安装用的脚手架,按实际搭设计算;在顶部拼装时,按满堂脚手架计算。
7、爬模施工的烟囱或水塔按金属竖井架定额执行,定额内均综合了安全网和防护栏杆等。
8、满堂架子系按花铺板计算的,如满铺板,基本层增加1.68工日,每一增加层增加0.26工日,脚手板数量增加一倍。
9、混凝土浇灌道架子,适用于基础(包括设备基础)、池槽及沟道工程。
架子高度是按4.8m编制的,实际搭设高度在2.4m以内时,其单价乘以0.5系数;高度超过4.8m时,其超出部分按1.2m为一个增加层,余数0.6m以内不计,超过0.6m按一个增加层计算。
高度:设备基础按基础底至顶面的高度,其它按基础底面至设计室外地坪的全深计算。
(二)工程量计算规则1、凡操作高度在1.2m以上的砌筑工程(不包括石基)和室内净高超过3.6m 的木作、装饰工程以及需搭设脚手架的现浇混凝土工程等,允许计算脚手架。
2、砖墙脚手架计算,长度:外墙按外围长度,内墙按内墙净长线,围墙按全长(包括大门)。
高度:外墙按设计室外地坪,有女儿墙的至女儿墙顶,无女儿墙的至檐口高度计算,内墙底层按设计室外地坪,楼层按楼板上表面至墙顶面的高度,山墙按平均高度,围墙按设计室外地坪至墙顶高度,不扣除门窗洞口及孔洞的面积,突出墙面50cm以内的砖垛,不另计算工程量。
3、独立砖柱,混凝土柱(包括围墙大门垛)按外围长度加3.6m乘实际搭设高度计算,执行单排脚手架定额。
4、现浇混凝土梁、墙、按设计室外地坪或楼板上表面至楼板底之间的高度,乘以梁、墙净长以平方米计算,套用相应双排外脚手架定额。
建筑工程脚手架计算规则及有关说明

(一)综合脚手架1.综合脚手架适用于一般工业与民用建筑工程,均以建筑面积计算,建筑面积按照《建筑工程建筑面积计算规范》计算。
2.单层建筑物的檐高,应自室外地面至檐口滴水的高度为准。
多跨建筑物如高度不同时,应分别按不同高度的建筑面积计算综合脚手架。
多层建筑物层高或单层建筑物高度超过6m,除计算综合脚手架基本费外,每超过1m再计算一个增加层,超过增加层工程量等于该层建筑面积乘以增加层数。
超过高度大于0.6m,按一个超高增加层计算。
例某单层工业厂房檐口标高7.2m,室外地面标高0.45m,建筑面积2000m2,计算综合脚手架费用解该工程檐高=7.2+0.45=7.65m,7.65-6=1.65,应该计算2个超高层套用定额A10-1 1593.07×20=31861.4元套用定额A10-2 337.13×2×20=13485.2元合计直接工程费 =31861.4+13485.2=45346.6元3.内浇外砌建筑物,按综合脚手架费用乘以0.9计算。
大板、大模板建筑,按综合脚手架费用乘以0.5计算4.综合脚手架内容包括挖墙砌筑及装饰、内墙砌筑用架。
当建筑工程(主题结构)与装饰装修工程是一个施工单位时,建筑工程按综合脚手架子目全部计算,装饰装修工程不再计算,当建筑工程(主体结构)与装饰装修工程不是一个施工单位施工时,建筑工程按综合脚手架子目90%计算,装饰装修工程另按实际使用外墙单项脚手架或其他脚手架计算。
5.不能以建筑面积计算脚手架,但又必须搭设的脚手架,均实行单项脚手架定额(二)檐高20m以上外脚手架增加费2003年定额将垂直运输与高层外脚手架增加费放在一个分部,2008年定额将高层脚手架增加费放入脚手架分部,垂直运输单列一个分部。
檐高20m以上外脚手架增加费的工程量计算规则类似于垂注运输的工程量计算规则。
1.凡建筑物檐高20m以上者,以建筑物檐高与20m之差,除以3.3m(余数不计)为超高折算层层数(除以下的第五、六款外),乘以按本条第三款计算的折算层面积,计算工程量。
11.工程量计算规则及单价说明

工程量计算规则及单价说明第一部份:工程量计算规则说明1. 规则之适用性本规则适用于工程进行前工程量清单之编制,亦适用于工程进行中工程变更、签证核算及完成后之决算。
2. 计量单位除另有说明外,以下计算单位须一致采用:a.以重量为单位之项目- 公斤(kg)b.以体积为单位之项目- 立方米(m3)c.以面积为单位之项目- 平方米(m2)d.以长度为单位之项目- 米(m)e.以套为单位之项目 - 套(Set)f.以件为单位之项目 - 数量(No.)g.没有数量之项目 - 项目(Item)3. 计算净量除另有说明外,工程量之计算须为完成后之净量。
4. 最小量之扣除有关最小空位之扣除,是指与边界线不相连之空位。
由部分边界线向外伸展而成之空位,不论大小,必须扣除。
5. 弧度工程弧度工程须分别说明,但不分弧度大小。
第二部分:单价说明1.投价依据投标图纸、国家与地方现行规范、工程量计算规则及单价说明、工程量清单中的项目说明等应一并参阅并据此投价。
2.修复“修复”一词包括在损坏地方加以修补至与周围同样工程有一样表面、颜色、周围现存工程相称,令业主/监理单位/总承包人完全满意。
3.如所述在工程量清单说明中出现“如所述”字样是指有关之工程规范及单价说明所要求之材料及施工质量标准。
4.如前所述说明中包括“如前所述”字样是简化了工程量清单中曾经出现之相同项目说明。
5.认可“批准”、“认可”、“指示”等词语是指由业主或业主授权的机构如设计单位、监理单位或总承包人发出之批准或指示。
对承包人所提议的替用物料及工艺方法,业主有权考虑接纳。
承包人不能使用没有被业主认可的替用物料及工艺方法。
上述之认可,不一定表示会有额外的经济补偿,除非此等费用在认可前已获批准。
在任何情况下,上述之认可不会解除承包人在合同上的责任。
6.重叠量除非工程量计算规则有特别规定,工程量中将不包括任何重叠量。
材料如钢丝、配筋、柔性垫料及类似材料须有要求程度之重叠,投价须已包括此等重叠量。
室外工程部分说明

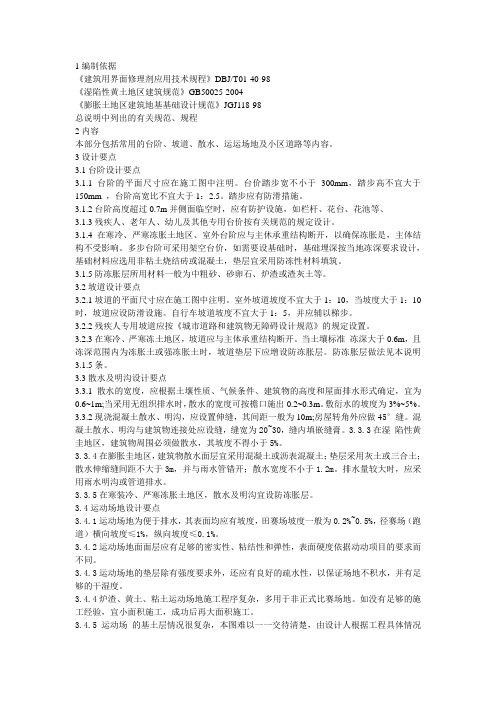

1编制依据《建筑用界面修理剂应用技术规程》DBJ/T01-40-98《湿陷性黄土地区建筑规范》GB50025-2004《膨胀土地区建筑地基基础设计规范》JGJ118-98总说明中列出的有关规范、规程2内容本部分包括常用的台阶、坡道、散水、运运场地及小区道路等内容。
3设计要点3.1台阶设计要点3.1.1台阶的平面尺寸应在施工图中注明。
台价踏步宽不小于300mm,踏步高不宜大于150mm ,台阶高宽比不宜大于1:2.5。
踏步应有防滑措施。
3.1.2台阶高度超过0.7m并侧面临空时,应有防护设施,如栏杆、花台、花池等、3.1.3残疾人、老年人、幼儿及其他专用台价按有关规范的规定设计。
3.1.4在寒冷、严寒冻胀土地区、室外台阶应与主休承重结构断开,以确保冻胀是,主体结构不受影响。
多步台阶可采用架空台价,如需要设基础时,基础埋深按当地冻深要求设计,基础材料应选用非粘土烧结砖或混凝土,垫层宜采用防冻性材料填筑。
3.1.5防冻胀层所用材料一般为中粗砂、砂卵石、炉渣或渣灰土等。
3.2坡道设计要点3.2.1坡道的平面尺寸应在施工图中注明。
室外坡道坡度不宜大于1:10,当坡度大于1:10时,坡道应设防滑设施。
自行车坡道坡度不宜大于1:5,并应辅以梯步。
3.2.2残疾人专用坡道应按《城市道路和建筑物无障碍设计规范》的规定设置。
3.2.3在寒冷、严寒冻土地区,坡道应与主体承重结构断开。
当土壤标准冻深大于0.6m,且冻深范围内为冻胀土或强冻胀土时,坡道垫层下应增设防冻胀层。
防冻胀层做法见本说明3.1.5条。
3.3散水及明沟设计要点3.3.1散水的宽度,应根据土壤性质、气候条件、建筑物的高度和屋面排水形式确定,宜为0.6~1m;当采用无组织排水时,散水的宽度可按檐口施出0.2~0.3m。
敷衍水的坡度为3%~5%。
3.3.2现浇混凝土散水、明沟,应设置伸缝,其间距一般为10m;房屋转角外应做45°缝。
混凝土散水、明沟与建筑物连接处应设缝,缝宽为20~30,缝内填嵌缝膏。
安装工程说明及工程量计算规则

安装工程说明及工程量计算规则一、安装工程说明1. 工程范围安装工程的范围包括但不限于以下内容:•电气设备的安装调试;•电缆桥架、线槽、线管等敷设;•电气管件的安装;•消防设备的安装;•工地照明、防爆灯的安装;•公共区域照明的安装;•通讯、数据线路敷设等。
2. 质量保证安装工程的质量保证应符合国家相关标准,保证工程的可靠性、安全性和耐久性。
特别是在电气设备的安装调试中,应严格遵守国家的相关标准和规定,确保设备的安全运行。
3. 进场条件在进行安装工程之前,应满足以下条件:•工地具备完善的安全防护措施;•工地具备施工必需的各种手持工具;•工地具备必要的特种设备;•工地具备必须的安装材料。
4. 安全管理在安装过程中,应严格执行安全生产管理要求,做好施工现场的安全管理工作,确保工人的人身安全。
同时,要对施工过程中的各种危险因素做好预先评估,确保施工过程中的安全。
二、工程量计算规则在进行安装工程时,需要计算工程量,以便做好预算和进度控制。
下面是一些常见安装工程的计算规则。
1. 钢管的用量计算在进行电气管件的安装时,往往需要使用钢管。
钢管的用量计算可以按照以下公式进行:钢管长度 = 径向长度 + 弯头伸出长度 + 端头余量长度 + 伸出长度其中,径向长度为两端法兰之间的距离;弯头伸出长度是弯头插入钢管长度;端头余量长度是留给法兰螺栓的长度;伸出长度是指钢管与设备或设施之间的距离。
2. 线缆的用量计算在进行电气设备的安装时,常常需要敷设电缆。
电缆的用量计算可以按照以下公式进行:电缆长度 = 敷设长度 + 垂直长度 + 弯曲伸长长度 + 盘绕长度 + 端头余量长度其中,敷设长度为电缆的实际敷设距离;垂直长度是指电缆从一面空气挂钩至另一面空气挂钩的垂直段长度;弯曲伸长长度是电缆在弯曲处伸长的长度;盘绕长度是指电缆在盘绕时扯长的长度;端头余量长度是留给接头的长度。
3. 灯具的用量计算在进行公共区域的照明安装时,要计算灯具的用量。

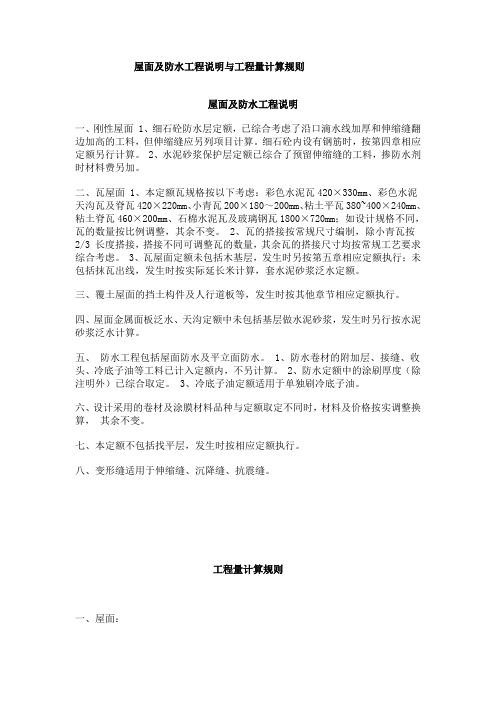

屋面及防水工程说明与工程量计算规则

屋面及防水工程说明与工程量计算规则屋面及防水工程说明一、刚性屋面 1、细石砼防水层定额,已综合考虑了沿口滴水线加厚和伸缩缝翻边加高的工料,但伸缩缝应另列项目计算。
细石砼内设有钢筋时,按第四章相应定额另行计算。
2、水泥砂浆保护层定额已综合了预留伸缩缝的工料,掺防水剂时材料费另加。
二、瓦屋面 1、本定额瓦规格按以下考虑:彩色水泥瓦420×330mm、彩色水泥天沟瓦及脊瓦420×220mm、小青瓦200×180~200mm、粘土平瓦380~400×240mm、粘土脊瓦460×200mm、石棉水泥瓦及玻璃钢瓦1800×720mm;如设计规格不同,瓦的数量按比例调整,其余不变。
2、瓦的搭接按常规尺寸编制,除小青瓦按2/3 长度搭接,搭接不同可调整瓦的数量,其余瓦的搭接尺寸均按常规工艺要求综合考虑。
3、瓦屋面定额未包括木基层,发生时另按第五章相应定额执行;未包括抹瓦出线,发生时按实际延长米计算,套水泥砂浆泛水定额。
三、覆土屋面的挡土构件及人行道板等,发生时按其他章节相应定额执行。
四、屋面金属面板泛水、天沟定额中未包括基层做水泥砂浆,发生时另行按水泥砂浆泛水计算。
五、防水工程包括屋面防水及平立面防水。
1、防水卷材的附加层、接缝、收头、冷底子油等工料已计入定额内,不另计算。
2、防水定额中的涂刷厚度(除注明外)已综合取定。
3、冷底子油定额适用于单独刷冷底子油。
六、设计采用的卷材及涂膜材料品种与定额取定不同时,材料及价格按实调整换算,其余不变。
七、本定额不包括找平层,发生时按相应定额执行。
八、变形缝适用于伸缩缝、沉降缝、抗震缝。
工程量计算规则一、屋面:1、刚性屋面按设计图示面积计算,细石混凝土防水层的滴水线、伸缩缝翻边加厚加高另计;不扣除屋面排烟道、通风孔、伸缩缝、屋面检查洞及0.3m2以内孔洞所占面积,洞口翻边也不加。
屋面检查洞盖另列项目计算。
09.工程量计算规则及单价说明_修正版
XX地块项目XX地块XX工程工程量计算规则及单价说明工程量计算规则及单价说明部份:工程量计算规则说明规则之适用性本规则适用于工程进行前工程量清单之编制,亦适用于工程进行中工程变更、签证核算及完成后之决算。
2 . 计量单位除另有说明外,以下计算单位须一致采用: 以重量为单位之项目以体积为单位之项目以面积为单位之项目以长度为单位之项目以套为单位之项目以件为单位之项目没有数量之项目a.b.c.d.e.f.g.公斤(kg)立方米(m3)平方米(m2)米(m)套(Set)数量(No.)项目(Item)每次量度须计至最接近的在项目叙述中说明构件尺寸时,本条不适用。
10m(即5mm或以上当作10mm 5mm以下不理会)。
3 . 清单用单位工程量计算至最接近之整数单位。
小于半个整数单位者将不理会,大于或等于半个整数单位都当作一个整数单位。
如按本条导致某个项目被完全删除,此项目将当作有一个整数单位之工程量。
在决算更改工程或重新计算清单时,工程量单位为立方米(m3))平方米(m2)、延长米(m)之项目,增减需计算至最接近0.1m3、0.1m2、0.1m,为公斤(kg)之项目,则计算到取接近1m及1kg。
4 . 计算净量除另有说明外,工程量之计算须为完成后之净量。
5 . 最小量之扣除有关最小空位之扣除,是指与边界线不相连之空位。
由部分边界线向外伸展而成之空位,不论大小,必须扣除。
6 . 弧度工程弧度工程须分别说明,但不分弧度大小。
1.第二部分:单价说明1 . 投价依据投标图纸、国家与地方现行规范、工程量计算规则及单价说明、工程量清单中的项目说明等应一并参阅并据此投价。
2 . 估值当工程量清单中出现“估值”字样,该项目之造价即由投标人承担风险,决算时不作调整。
若此类项目没有投价,造价即视作已包括在清单内其他项目单价中。
3 . 材料供应价之调整若工程量清单之项目中出现“料值”字样,其定义为:业主指定材料的估算供应价,此供应价包括该项目材料交付到施工现场之价格,投标人须自行加上卸货、保管、材料损耗、安装、安装所需之辅助材料如水泥、砂浆、临时措施、施工管理费、利润、及所有其他相同性质项目之收费。
建筑说明及计算规则
总说明一、《江西省建筑工程消耗量定额及统一基价表》(以下简称建筑定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2003)(以下简称《规范》)和《全国统一建筑工程基础定额》(GJD—101—95)及《全国统一建筑工程基础定额》(江西省单位估价表)(2000年)基础上,结合我省具体情况进行编制的。
二、建筑定额既是实行工程量清单计价办法时配套的消耗量定额,同时也是实行定额计价办法时的全省统一基价表。
它适用于我省境内工业与民用建筑的新建、扩建、改建工程。
三、建筑定额的作用1.是完成规定计量单位分项工程计价的人工、材料、施工机械台班消耗量标准。
2.是编制概算定额、估算指标的依据。
3.是编制施工图预算、编制招标标底、投标报价的依据。
4.是确定工程造价办理工程结算的依据。
5.是企业内部经济核算的基础。
四、建筑定额章节划分和表现形式主要内容分为三部分:第一部分为工程项目、第二部分为施工技术措施项目、第三部分为附录。
建筑定额章、节划分按《规范》统一项目编码设置。
定额基价的表现形式由人工费、材料费、机械费三项组成。
五、建筑定额中的基价,是全省计算建筑产品工程费的基础价。
各地区不得另编基价表。
六、建筑定额是依据现行有关国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。
执行定额计价办法时,除规定允许调整、换算者外,一般不得因具体工程的人工、材料、机械消耗与定额规定不同而改变消耗量。
七、建筑定额消耗量是完成规定计量单位的合格产品所需的人工、材料、机械和必要的施工措施费用标准,是按照正常的施工条件,目前我省建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。
八、建筑定额中的消耗量和价格的确定1.人工工日消耗量:定额中的人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差及辅助用工。
工程量计算规则及单价说明 土建部分
工程量计算规则及单价说明土建部分目录1.0总则2.0打桩工程3.0连续墙工程4.0土石方工程5.0结构工程6.0砌体工程7.0门与卷帘工程8.0饰面工程9.0屋面工程10.0玻璃工程11.0金属结构工程12.0木结构工程13.0排水工程14.0工程基本措施项目之价款说明1.0总则1.1 工程量清单主要功能是全面地列出所有可能影响工程施工造价的项目,并对每个项目的数量与性质给予描述和说明,以便投标单位能在一个统一标准基础上作出符合实际情况的报价。
1.2 一旦投标单位对工程量清单作出报价并为业主所接纳后,该清单就成为一份具有约束力的合同文件的一部分,用来作为工程中期付款及竣工决算的依据,同时它也是业主对各投标单位的报价进行评估的依据。
1.3 投标单位必须对整个工程量清单进行完整的报价、计算、汇总,并在各指定的位置上签名。
1.4 工程量清单中每一分项的合计价款须结转到投标报价款汇总表内,汇总表上的总计应该与投标单位在投标书中所报出的报价相一致。
1.5 投标价不能因在工程量清单中对数字的加减、结转、汇总中存在差错而作出修改或更正。
1.6 工程量清单中的总误差额将以一个增/减百分比套用于原各投标单价上(不包括工程基本措施费用、暂定单价、暂定金额与指定金额,但包括指定金额上的利润与配合费)作为工程结算及变更等估值依据。
该百分比是将总误差额对比原投标价(扣除工程基本措施费用、暂定单价、暂定金额与指定金额,但包括指定金额上的利润与配合费)而计算的。
若该百分率小于0.25%,单价不予调整。
1.7 如果投标单位认为工程量清单中的项目与数量还不足以包含其施工费用的话,他可以在相应的位置上增添项目和价款。
该价款将计入投标报价中。
1.8 如果工程量清单的工程量与图纸或设计说明中所显示的数量不一致时,施工的工程量应以图纸或设计说明所显示的数量为准,投标单位在该项目上填报的总价款是不允许作调整的。
1.9 对于工程量清单中没有填报单价的总价的项目,其费用将视为已包含在其它项目的价款中了。
2009建设工程计价定额说明及工程量计算规则(措施)
T.措施项目册说明一、措施项目指为完成工程项目施工,发生于该工程施工前和施工过程中技术、生活、安全等方面的非工程实体项目。
二、本措施项目定额综合单价,是根据中华人民共和国国家标准《建设工程工程量清单计价规范》(GB50500—2008)、《全国统一建筑工程基础定额》(GJD—101—95)、《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002)、《全国统一安装工程基础定额》(GJD208-2006)、《全国统一市政工程预算定额》(GYD-301~308-1999)、2004年《四川省建设工程工程量清单计价定额》以及现行国家产品标准、设计规范和施工质量验收规范、安全操作规程,并结合四川省目前设计、施工、招投标的实际情况进行编制的。
三、措施项目费指为完成工程项目施工、发生于该工程施工前和施工过程中技术、生活、安全等方面所需的非工程实体项目费用。
各专业通用项目内容包括:1.安全文明施工费:是指工程施工期间按照国家现行的建筑施工安全、环境保护、施工现场环境与卫生标准和有关规定,购置和更新施工安全防护用具及设施、改善安全生产条件和作业环境、保护环境所需要的费用。
包括:(1)环境保护费:是指施工现场保护环境所需要的各项费用。
(2)文明施工费:是指施工现场文明施工所需要的各项费用。
(3)安全施工费:是指施工现场安全施工所需要的各项费用。
(4)临时设施费:是指施工企业为进行建设工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用等。
临时设施包括:临时宿舍、文化福利及公用事业房屋与构筑物、仓库、办公室、加工厂以及规定范围内道路、水、电、管线等临时设施和小型临时设施。
临时设施费用包括:临时设施的搭设、维修、拆除费或摊销费。
除本定额另有规定外,安全文明施工费中的文明施工费、安全施工费、临时设施费计价按《四川省建设工程安全文明施工措施费计价管理办法》实施管理。
2.夜间施工费:是指因夜间施工所发生的夜班补助费、夜间施工降效、夜间施工照明设备摊销及照明用电等费用。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
YA.9室外工程
说明
一、本分部适用于建设场地范围内的道路、涵管、室外排水管道工程。
二 、 本分部已综合考虑了各种不同的施工方法 、 施工机具及材料场内小搬运 , 在执行
中除另有注明者外 , 均不得换算 , 亦不增加运输费用 。 本分部各子目中 , 凡未列明
细机械台班者 , 该机械使用费均以元表示,已综合考虑在内。
三、混凝土及砂浆的标号配合比与设计要求不同时,允许按附录换算。
四、道路:
1. 挖路槽和培路肩是按普通土考虑的,如为砂砾坚土或旧路面时,定额子目工日乘以系数
1.53 。
2. 混凝土路面已包括伸缩缝,不得另计。
3. 灰土基础子目如和设计用料比例不同时允许换算,但数量不变。
4. 土边沟 、 砖砌和毛石边沟断面是分别按 0.17 ㎡ 、 0.2 ㎡考虑的 , 与设计断面不同
时 , 可按比例换算。
5 场地硬化执行本分部相应子目。
五、涵管:
1. 钢筋混凝土涵管是按平口考虑的,有效长度为 1000mm 。
2. 涵洞底槽的垫层及面层按装饰装修工程 B.1 分部的相应子目列项。
六、室外排水管道:
1. 室外排水管道的沟深 , 是以自然地面至垫层面 2m 以内为准 , 如沟深在 3m 以内
者 , 合计工乘以系数 1.11 ; 5m 以内合计工乘以系数 1.18 ; 5m 以上合计工乘以系数
1.31 。
2. 室外排水管道不论人工铺管或机械铺管均执行本分部相应子目。
3. 室外排水管道子目中未包括土方工程及管道垫层、基础,应按有关分部的相应子目列项。
4. 室外排水管道的试水所需工料,已包括在相应的定额子目内,不得另行增加。
5. 围管座槽深超过 5m 时,相应子目人工乘以系数 1.31 。
工量计算规则
一、道路:
1. 各种道路的路槽 、 路基 、 路面应按设计图示尺寸以体积计算 。 不扣除雨水井 、 下
水井所占的体积 。
2. 培路肩以实培夯实体积计算。
3. 混凝土路面边缘加固如需用钢筋时,应按设计图示规定计算,执行 A.4 分部的相应子目。
4. 混凝土路面切缝按设计图示尺寸以长度计算。
5. 人行道按设计图示的铺设面积计算。
6. 路边石铺设按设计图示的长度计算 , 如设计规格与本分部不同时 , 可以换算 , 但
人工及砂浆用量不变。
二、混凝土涵管垫层按设计图示尺寸以体积计算。涵管铺设按设计图示长度计算。
三、室外排水管道:
1. 室外排水管道与室内排水管道的分界点,以室内向外排出的第一个排水检查井为界。
2. 在计算各种排水管道的长度时,应以设计图示管道中心线的长度为准,其坡度的影响不
予考虑 。
3. 排水管道铺设按设计图示尺寸以长度计算 。 扣除排水检查井和连接井等所占的长度 。
扣除的长度为检查井的内部直径或与管道同轴线的内边长。
4. 排水管道铺设 , 不分土壤类别 , 均按本分部中相应的项目计算 。 如有异形接头 ( 弯
头和三通等 ) 时 ,应全部按管道的长度计算,不再单独考虑。
5. 围管座按设计图示尺寸以体积计算。
6. 窨井铸铁盖板按设计图示数量计算。地沟铸铁盖板按设计图示尺寸以面积计算。
7. 铸铁花饰栏杆围墙按设计图示尺寸以面积计算。
定额解释
1. 挖路槽如何执行定额?
答:挖路槽可按 A.1 分部挖土方相应子目乘以系数 0.8 计算。
2. 厂区道路级配碎石垫层如何套定额?
答:可按子目 9-9 进行换算,取消子目内天然砂石、粘土、水的用量,增加级配碎石 11m3,
中粗 砂2.87m3 , ,其他不变。
3. 室外排水的铸铁排水管如何套定额?
答:可借用安装定额 C.8.1 中编码 030801001 承插铸铁管下的相应子目。
