工程项目冬期施工措施

工程项目冬期施工措施

工程项目冬期施工措施引言冬季是工程项目施工中面临的一项重要挑战。

低温、冰雪和湿度变化等恶劣天气条件会对施工进程和工作效率产生不利影响。

为了提高冬季施工条件,需要采取一系列措施来保证工程的顺利进行。

本文将介绍一些有效的冬季施工措施,以应对这些挑战。

1. 施工材料的保温在冬季施工中,由于低温的影响,施工材料如混凝土、沥青等可能会受到冻结或固化的影响,从而导致施工进度延误。

为避免这些问题的出现,可以采取以下措施: - 提前加热施工材料,确保其达到适宜的施工温度; - 在施工现场为施工材料设置临时保温措施,如使用保温棚或加热设备。

2. 施工设备的保养冬季的低温环境对施工设备的使用和正常操作提出了更高的要求。

为确保施工设备的正常运行,需要采取以下措施: - 定期检查和保养施工设备,确保其在低温环境下的性能稳定;- 对于液压系统、润滑系统等关键部件,需要使用防冻液以防止结冰; - 在长时间停机时,需保证设备的良好防护,避免雨雪和结冰对设备造成损害。

3. 施工区域的排水冬季降水量较大,容易导致施工区域积水、泥浆等问题。

为保证施工进度和工作安全,需要采取以下措施: - 做好施工区域的排水系统设计,确保排水畅通; - 定期检查和清理排水设施,确保其正常运行; - 在施工现场设置防护设施,避免泥浆、积水等对施工人员和设备造成影响。

4. 施工人员的防寒措施冬季寒冷的气候条件对施工人员的工作效率和身体健康造成影响。

为确保施工人员的安全和健康,需要采取以下措施:- 提供合适的防寒工作服和防寒装备,如保暖衣、手套、帽子等; - 定期进行健康检查,确保施工人员身体状况良好; - 配备必要的暖气设施,如暖风机、暖炉等,为施工人员提供室内休息场所。

5. 施工进度的合理安排冬季天气条件不稳定,会对工程项目的进度产生影响。

为确保施工进度的合理安排,需要采取以下措施: - 制定详细的冬季工程施工计划,考虑天气条件、工作量等因素; - 在施工计划中预留一定的时间用于天气原因引起的工期延误; - 加强与供应商和合作方的协调,保证材料和设备的及时供应。

冬期施工安全措施与管理

冬期施工安全措施与管理

冬期施工安全措施与管理冬季是施工工作中的一个特殊时段,因为低温、大风、雪、冰等天气条件会对施工现场安全带来一定的威胁。

为了保证冬季施工的顺利进行,需要采取一系列的安全措施和管理措施。

以下是冬期施工安全措施与管理的一些建议:1.加强施工现场的安全巡查:在低温条件下,设备、材料和施工工艺可能会受到一定的影响,需要加强对施工现场的安全巡查。

巡视员应定期检查施工现场的设备是否正常运行,材料是否符合要求,并检查施工工艺是否存在危险因素。

2.加强劳动保护:冬季低温天气对工人的身体健康有一定影响。

在低温条件下,工人易受寒冷天气引起的冻伤、感冒等疾病的侵害,因此应加强对工人的劳动保护。

包括提供足够的保暖设备,例如保温服、保温鞋等,以及提供热水、热饮等。

3.安全培训和教育:在冬期施工前,应对施工人员进行安全培训和教育,使他们了解冬期施工的安全风险和防范措施。

培训内容包括佩戴个人防护装备的方法、防止冻伤的措施、危险区域的警示标志和安全规章制度等。

4.提升设备的维护和检修:低温条件下,设备的正常运行可能会受到影响。

为了保证设备的安全运行,需要加强设备的维护和检修工作。

定期检查设备的电气系统、机械系统等,排除故障,并做好设备的防冻、防雪等措施。

5.防止冰冻和打滑:冬季施工现场容易出现冰冻和打滑的情况,对施工现场的道路和平台进行冰雪清理工作是十分必要的。

清理路面上的积雪和冰,使用防滑材料,例如螺丝钉和防滑垫等,以提高施工场地的安全性。

6.安全设施和警示标识的设置:在施工现场设置符合要求的安全设施和警示标识,例如安全帽、安全绳、警示标志等,以提醒工人注意安全,并防止意外发生。

7.加强施工队伍的管理:施工队伍的管理是冬期施工安全的关键。

施工队伍应聘请有经验的工人,训练和指导他们遵守安全规章制度,并建立健全的施工安全管理制度。

总之,冬季施工安全措施与管理是为了提高施工现场的安全,在恶劣的天气条件下保证工人的身体健康和施工的顺利进行。

土方工程冬期施工措施

土方工程冬期施工措施

土方工程冬期施工措施冬季由于气温低、天气严寒而给土方工程施工带来了很大的困难,同时也会对施工的质量和进度产生影响。

为了保证冬季土方工程的顺利进行,必须采取相应的措施。

1.预先做好准备工作:在冬季施工前,要提前对工地进行清理,清除积雪和冰层。

同时,要制定施工计划,明确工期和施工任务,合理安排人员和机械的到位时间。

2.保护现有土方:在采取土方施工之前,必须对现有的土方进行保护。

要加强现场管理,确保施工区域没有积水,防止地面结冰。

对于已经进行土方施工的地方,要注意覆盖保温物料,使土方保持一定的温度,防止冻害。

3.激活冰团:对于已经冻结的土方,可以采用激活冰团的办法来提高土方的可挖掘性。

激活冰团的方法可以是喷水、冲击或者采用机械破碎等方式,使土方变得松软易挖。

4.使用保温材料:冬季施工时,可以通过使用保温材料来减少土方结冰的可能。

比如在土方表面铺设一定厚度的稻草、木屑、塑料膜等保温材料,可以防止土方的结冰。

5.合理安排施工时间:冬季施工时,要根据气温和天气情况合理安排施工时间。

避免在温度特别低的时候进行施工,以免影响施工质量和人员的健康。

6.使用保温设备:在冬季施工中,可以使用一些保温设备来提高施工效率和施工质量。

比如可以使用风筒、电热毯等设备对土方进行加热,提高土方的可塑性。

7.注意施工队伍的保暖:在冬季施工中,要注意保护施工人员的身体健康,确保施工人员有良好的保暖条件。

可以为施工人员配备保暖衣物、保温饮品等,确保施工人员的体温正常。

8.加强施工机械的维护:冬季施工过程中,由于低温原因,施工机械容易出现故障。

因此要加强对施工机械的维护保养工作,确保施工机械的正常运行。

9.加大施工进度管理:在冬季施工中,由于天气条件的限制,施工时间可能受到影响。

因此要加强施工进度的管理,合理安排施工任务和时间,确保施工进度的合理完成。

10.开展技术交流和经验总结:冬季施工是一个比较特殊的施工阶段,需要积累经验和总结经验。

冬期施工措施_secret

冬期施工措施_secret

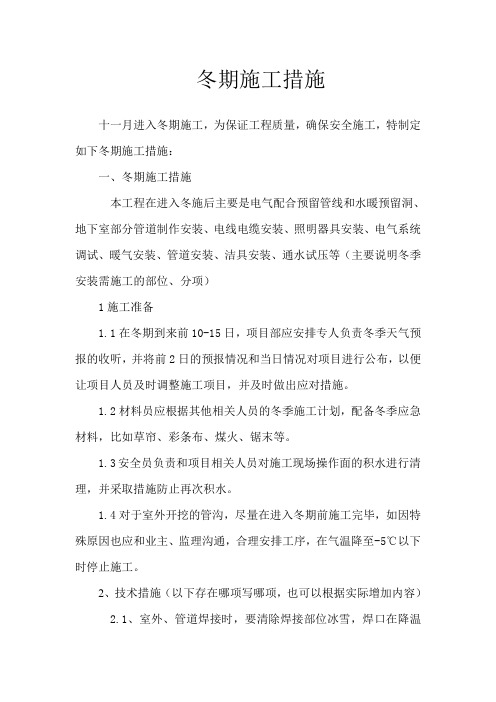

冬期施工措施十一月进入冬期施工,为保证工程质量,确保安全施工,特制定如下冬期施工措施:一、冬期施工措施本工程在进入冬施后主要是电气配合预留管线和水暖预留洞、地下室部分管道制作安装、电线电缆安装、照明器具安装、电气系统调试、暖气安装、管道安装、洁具安装、通水试压等(主要说明冬季安装需施工的部位、分项)1施工准备1.1在冬期到来前10-15日,项目部应安排专人负责冬季天气预报的收听,并将前2日的预报情况和当日情况对项目进行公布,以便让项目人员及时调整施工项目,并及时做出应对措施。

1.2材料员应根据其他相关人员的冬季施工计划,配备冬季应急材料,比如草帘、彩条布、煤火、锯末等。

1.3安全员负责和项目相关人员对施工现场操作面的积水进行清理,并采取措施防止再次积水。

1.4对于室外开挖的管沟,尽量在进入冬期前施工完毕,如因特殊原因也应和业主、监理沟通,合理安排工序,在气温降至-5℃以下时停止施工。

2、技术措施(以下存在哪项写哪项,也可以根据实际增加内容)2.1、室外、管道焊接时,要清除焊接部位冰雪,焊口在降温到100℃以前不得接触冰雪,故地下室管道加工预制时尽量在室内作业。

2.2、对大管径钢管焊接时要求按规范打好坡口,-5℃时在施焊前应对管道焊接部位进行预热。

2.3、地埋管和地暖在冬季施工时,施工温度不应小于0℃,可以在室内采用封闭、电暖、火炉等升温措施,否则,应停止施工。

2.4、对于水暖管道和洁具的试水、打压应该尽量改在冬期施工前,特殊情况下,应在试水打压后及时送暖,在确认业主不能在0℃前送暖的情况下,应该将管内积水用排气量不小于0.6m3/min空压机吹出。

2.5、对于已完工,但没有进行竣工验收的工程,应在保修期日,冬期来临之前,用书面形式通知业主,告知:除非正常送暖否则试水应及时进行排水。

2.6、冬期施工室外电缆时,尽量在工作温度-5℃以上施工,否则,应采用电缆通电加热法施工,但在加热前,一定对电缆的绝缘进行全面检测合格。

冬雨季施工保证措施

冬雨季施工保证措施

冬雨季施工保证措施一、冬期施工(一)混凝土冬期施工质量检查除应符合现行国家标准《混凝土结构工程施工质量验收规范》GB 50204以及国家现行有关标准规定外,尚应符合下列规定:1、应检查外加剂质量及掺量;外加剂进入施工现场后应进行抽样检验,合格后方准使用;2、应根据施工方案确定的参数检查水、骨料、外加剂溶液和混凝土出机、浇筑、起始养护时的温度;3、应检查混凝土从入模到拆除保温层或保温模板期间的温度;4、采用预拌混凝土时,原材料、搅拌、运输过程中的温度检查及混凝土质量检查应由预拌混凝土生产企业进行,并应将记录资料提供给施工单位。

(二)混凝土养护期间的温度测量应符合下列规定:1、采用蓄热法或综合蓄热法时,在达到受冻临界强度之前应每隔4h- 6h 测量一次;2、采用负温养护法时,在达到受冻临界强度之前应每隔2h测量一次;3、采用加热法时,升温和降温阶段应每隔th测量一次,恒温阶段每隔2h 测量一次;4、混凝土在达到受冻临界强度后,可停止测温;(三)养护温度的测量方法应符合下列规定:1、测温孔应编号,并应绘制测温孔布置图,现场应设置明显标识;2、测温时,测温元件应采取措施与外界气温隔离;测温元件测量位置应处于结构表面下20mm处,留置在测温孔内的时间不应少于3min;3、采用非加热法养护时,测温孔应设置在易于散热的部位;采用加热法养护时,应分别设置在离热源不同的位置。

(四)混凝土质量检查应符合下列规定:1、应检查混凝土表面是否受冻、粘连、收缩裂缝,边角是否脱落,施工缝处有无受冻痕迹;2、应检查同条件养护试块的养护条件是否与结构实体相一致;3、采用电加热养护时,应检查供电变压器二次电压和二次电流强度,每一工作班不应少于两次。

(五)模板和保温层在混凝土达到要求强度并冷却到5℃后方可拆除。

拆模时混凝土表面与环境温差大于20℃时,混凝上表面应及时覆盖,缓慢冷却。

(六)混凝土抗压强度试件的留置除应按现行国家标准《混凝土结构工程施工质量验收规范》GB 50204规定进行外,尚应增设不少于2组同条件养护试件。

冬雨季施工安全措施方案(通用3篇)

冬雨季施工安全措施方案(通用3篇)

冬雨季施工安全措施方案(通用3篇)百度百科是一部内容开放、自由的网络百科全书,旨在创造一个涵盖所有领域知识,服务所有互联网用户的中文知识性百科全书。

在这里你可以参与词条编辑,分享贡献你的知识。

以下是小编为大家收集的冬雨季施工安全措施方案(通用3篇),仅供参考,欢迎大家阅读。

【篇一】冬雨季施工安全措施方案一、根据工程特点和施工进度的安排要求,在满足国家规范、安全施工管理规定的前提下,针对施工部位,认真组织有关人员分析施工特点,制定科学合理的雨季施工措施,对雨季施工项目进行统筹安排;二、设专人负责记录天气预报,及时了解长季、短季、即时天气预报,准确掌握气象趋势,防止暴风雨突然袭击,指导施工有利于合理安排每日的工作;三、做好施工人员的雨季施工培训工作,组织相关人员进行一次全面检查,检查施工现场的准备工作,包括临时设施、临时用电、机械设备等;四、做好施工人员的雨季施工培训工作,组织相关人员进行一次全面检查,检查施工现场的准备工作,包括临时设施、临时用电、机械设备等;五、按现场施工平面图的要求,做好现场排水,保证雨后路干,道路畅通;按照施工方案,提前做好现场排水设施,现场排水采取明沟与暗管相结合,设集水井汇水,排入市政排水管道或用水泵强制排水,保证本工程雨天施工期间现场排水畅通,在雨后地面不积水,能最大限度的减少雨水对施工的影响,确保施工生产的顺利进行。

六、提前准备好雨季施工所需的材料、雨具及设备,料场周围应有畅通的排水沟,以防积水。

堆在现场的配料、设备、材料等必须避免存放在低洼处,必要时应将设备垫高,同时用油布盖好,以防雨淋日晒,并有防腐蚀措施;七、高处作业时,应先对作业面检查、清理,做好防滑措施,并加强对安全带、安全网的检查,彻底杜绝事故隐患,确保人身安全;八、所有机电设备应设有防雨罩或置于棚内,并有安全接零和防雷装置,移动电闸箱有防雨措施,漏电保护装置可靠,保证雨季安全用电;使用用电设备前,对其进行绝缘摇测,达不到绝缘要求的电动工具严禁使用;九、对敷设的电缆及导线两端用绝缘防水胶布缠绕密封,防止进水影响其绝缘_;现场机电设备都应有防雨措施,照明线检查有无混线、漏电、线杆有无埋设不牢、腐蚀等情况,要及时处理,保证正常供电。

冬期施工的安全技术措施

冬期施工的安全技术措施冬季是严寒季节,为确保施工安全顺利进行,建筑施工中需要采取一些特殊的安全技术措施。

以下是冬季建筑施工安全技术措施。

一、防寒保暖措施防寒保暖是冬季建筑施工必须重视的一个方面。

因此,施工人员在进行冬季施工过程中,必须注意做好个人防寒保暖措施,以免受冻伤。

1. 穿戴保暖衣物和防滑鞋,衣服要宽松,随意活动,热身减少肌肉拉伤,指甲要剪短,避免手部受伤。

2、保持头部、脖子和手脚的温暖,特别是耳朵和鼻子,需要使用毛线鞋帽、围巾等。

3、在特殊情况下需要做好防冻工作,如伏法、穿越冰雪地区施工、深水基坑切割支护等。

二、防滑措施在冬季建筑施工中,地面的滑动是诱发事故的主要根源。

因此,为了避免由于滑动引起的事故,必须采取相应的防滑措施。

1、施工现场和通道的冰和积雪必须及时清理,实行24小时巡逻。

2、在施工场地周围铺设红外线探测器或震动传感器,确保安全。

3、正确使用冰钉、隔热钉等,以确保施工的稳定和安全。

三、严格实行施工制度冬期施工需要加强综合施工管理,特别是对安全管理的规定,必须严格执行。

必须严格按照安全生产制度进行施工,对违规行为,要有具体的处罚措施。

1、禁止违规操作,禁止未经许可施工。

2、建立安全检查制度,完善安全监测和质量检查体系。

3、在施工现场进行安全教育和培训,强化安全管理水平。

四、多措并举确保施工质量在冬季建筑工地中,由于气温低下,施工材料硬度较大,很容易使施工质量出现一定的影响,因此,加强施工的质量管理非常必要。

1、严格施工技术要求,加强施工现场治理,保证施工标准。

2、加强施工质量监控,实行日常检查和定期检查。

3、强化施工材料的检查,保证施工材料正常使用。

冬季施工是冬季建筑施工过程中非常重要的一部分,重要的是要做好安全管理,加强施工质量和安全控制。

施工中必须注意人员安全、工程质量、物资和机械设备的保养。

在未进行施工之前,必须制定详细的安全措施和应急预案,并保持进度,做好各项施工工作。

冬季施工措施

冬季施工措施一、冬季施工措施1.进入冬季施工后,加强施工人员安全、技术培训,加强思想教育,提高安全意识,规范施工工艺,严禁违章操作。

2.施工人员配备齐全的劳保用品,特别注意夜班施工人员的防寒防冻及照明措施。

3.当气温连续3 天以上低于0℃时,应加强机头前方土体观测,注意是否有冻土层出现,若出现冻土,则必须放慢顶进速度,适当增减顶力。

4.顶管作业开始后,必须保证24小时作业,不间断顶进,严禁间歇施工作业。

5.出土起吊时,作业人员要严格检查料斗和吊钩的连接,吊钩起吊时施工人员必须施以搀扶力,严防起吊过程中吊钩、料斗滑移。

6.气温回升过程中,要对沉井周边边坡进行监测,以防气温回升边坡松动垮塌,排出安全隐患。

7.施工人员做好顶管施工记录。

二、越冬工程维护1.越冬工程保温维护,应就地取材。

2.施工场地及建筑物周围已做好排水措施,以防地基及基础被水浸泡。

3.混凝土工程停、缓建时,砼都具有足够强度。

4.有沉降观测要求的建筑物,已会同有关部门做沉降观测记录。

三、冬季施工安全措施1.做好冬期施工的职工防火、防爆、防冻、防风、防滑、防触电、防中毒教育。

2.严格执行冬期施工用火规定,易燃易爆场所严禁点火取暖,室内取暖及工程保暖设专人管理。

施工现场不得随意点火,因工程需要保暖生火,经项目安全员检查后发用火证。

3.脚手架及上下人梯,及时清扫积雪,有防滑措施,从事高空作人员,挂好安全绳,衣着灵便。

4.解冻后及时检查脚手架是否下沉,及时整修。

5.电源开关,控制箱等设施搭防雪蓬,加强线路检查,防止漏电,并设触电保护器。

6.对大型机械加强维修,检查满足冬期施工需要,对塔吊及时检查电器传动部位。

7.钢筋对焊机在使用完后,要将冷却水放净。

冬期施工措施方案

冬期施工措施方案
为了保证冬季施工的安全和顺利进行,我们制定了一系列冬期
施工措施方案,具体如下:
一、安全措施
1.防滑措施:在施工现场和进出口处需铺设防滑垫,在坡度较
大的区域需设置护栏,以预防工人滑倒和摔伤。

2.通风措施:由于冬季空气干燥,需要严格控制施工现场的温
度和湿度,以避免建筑物表面结霜或结冰,影响施工质量。

3.防护措施:在进行高空作业时,应使用安全带和防护网,防
止工人失足摔落。

二、施工措施
1.施工设备保护:施工设备需要加装保护罩,以防止设备冻结
或者损坏。

2.保温措施:对于道路和水泥构筑物等,需要在建筑物和地面
之间加装保温材料,以保证施工质量。

3.加速施工进度:在冬季施工中,我们可以采取两种加速工期
的措施——延长施工时间或增加施工人数。

三、环保措施
1.污水处理:由于冬季降雨量较少,为避免污水的浸泡和腐蚀,我们需要加强污水处理,保持环境卫生。

2.噪音控制:冬季空气湿度小,声音传播范围广,加强噪音控制,避免扰民。

以上是我们所制定的冬期施工措施方案,我们会严格执行,确保施工质量和安全。

冬雨季施工措施(完整版)

冬、雨期施工措施一、冬期施工准备(一)施工场地的准备工作1、施工场地积雪清扫后,积雪不应堆放在机电设备、构件堆放场地附近。

2、保证消防道路的畅通。

3、工地暂时供水管道用岩棉管保温,埋地部份埋入地面以下冻土层深度以下或者表面覆盖塑料膜保温。

(二)保温材料的准备1、基槽选用保温性能好的岩棉毡。

2、钢模板的保温,选用轻质、防火、保温性能好的聚苯乙烯泡沫板、岩棉。

3、砼表面覆盖保温:选用隔气性能好的塑料薄膜、保温性能好的岩棉毡、稻草编制的草帘等。

(草帘由于易燃、易散开,需用玻璃丝包装后使用)4、施工仪器仪表准备。

5、大气温度测量:木制300×300×400m m 百叶箱、最高最低温度计。

6、砼测温:棒型温度计、便携式电子测温仪。

7、室内温度:干湿温度计。

8、各种测温表格及文具。

二、冬期施工管理(一)、冬期施工方案管理1、项目技术人员熟悉设计图纸,编制有针对性、操作性的冬施方案。

2、冬期施工方案必须经总工程师审批。

3、入冬前,应按经过审批的冬施方案进行交底,并做好检查工作,设专人分工负责。

(二)、冬期施工测温管理工作1、各施工现场要在入冬前建立测温组织,每日对天气温度、混凝土温度、砂浆温度进行观测。

项目技术负责人负责本工程的测温工作,并指定专人测温。

专职测温人员要认真负责,测试数据真实可靠。

2、测温时间和所测温度值应详细记录,整理数据。

每天、每层、每施工段住手测温后,由技术员审阅测温记录签字后交技术负责人审查。

技术员定期将测温记录归入技术档案,以备存查。

3、测温人员应保持与供热、保温人员的联系,如发现供热故障或者保温措施不当使温度急剧变化或者降温过快等情况,应即将向技术负责人报告进行处理。

4、派驻项目的质量检查人员,每天要抽查测温情况,将其纳入质量控制的范围。

(三)冬期施工保温工作管理1、水源及消火栓要提前做好保温工作,防止受冻。

2、暂时工程的水管、供热管道必须在入冬前做好保温维护工作,保证冬期施工时能正常供水供热。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1
新麻高速公路Ⅱ标冬期施工措施
一、 概述
根据当地多年气温资料,当室外日平均气温连续5天低于5℃时,
若需要进行混凝土、钢筋混凝土、预应力混凝土等工程施工时,必须
采用冬期施工措施,国内外冬期施工的经验得出:混凝土冬期施工的
关键问题是如何根据不同的地区、温差,不同的部位,采取不同的加
热保温等技术措施,确保混凝土在低于+5℃环境中的施工质量。
桥、涵混凝土冬期施工的加热、保温具体措施主要有暖棚蓄热法,
热拌混凝土、蒸汽加热泵送混凝土,热源主要为火炉、锅炉蒸汽和电
力。下面根据收集的资料及具体情况介绍我部桥、涵混凝土的冬期施
工拟采取的措施。

二、 混凝土拌制
1、当日平均气温大于5℃时,混凝土的拌制仍采用常规的施工
方法。当日平均气温小于或等于5℃时,混凝土的拌制必须采取冬期
施工方法。拌制混凝土的各项材料的温度,应满足混凝土拌合物拌合
成后所需要的温度。当材料原有温度不能满足需要时,应首先考虑对
拌合用水加热,如仍不能满足需要时,再考虑对集料加热,每次预热的
材料数量按一次浇筑的混凝土量计算。根据需要,我们在拌合站各设
置蒸汽锅炉一个,用于对拌合用水或集料进行加热,施工时应注意:
水泥只保温,不得加热。当骨料不加热时,水可加热到100℃,但水
泥不应与80℃以上的水直接接触。投料顺序为先投骨料和已加热的
2

水,充分拌合后,然后再投入水泥进行拌合。
各项材料需要加热的温度,亦可参考《公路桥涵施工技术规范》
(JTJ041)冬期施工的热工计算公式计算确定,但不得超过下表的规
定。
拌合水及骨料最高温度(℃)
项 目 拌 合 水 骨 料
强度等级小于52.5的普通硅酸盐水泥、矿渣硅酸盐水泥
80 60
强度等级大于52.5的普通硅酸盐水泥、矿渣硅酸盐水泥
60 40
注:施工时,砼出罐时的温度应不低于10℃,入模时的温度不得低于5℃。

冬期搅拌混凝土时,骨料不得带有冰雪和冻结团块。并应严格控

制混凝土的配合比和坍落度;投料前,应先用热水或蒸汽冲洗搅拌机。
砂石料入机温度不得低于5℃。水泥不加热,应储藏于室内,保
持与室内同温,水加热至40℃~60℃。搅拌时按照砂、碎石、水、
水泥的顺序进行,不得颠倒,以免发生假凝现象。
冬期施工用的混凝土,为保证其和易性、流动性,应稍加延长拌
和时间,但因采取热拌工艺,拌和时间太长也会影响混凝土的质量和
参数,混凝土搅拌时间一般应较常温时延长50%。
为提高混凝土早期强度,混凝土入模坍落度应在8㎝~12㎝范
围内,入模温度不低于10℃,施工时可通过调整配合比,增加部分
水泥用量,掺配高效干粉减水剂等措施,使混凝土质量均能符合设计
和规范要求。
三、 混凝土输送及管道布置
1、泵送混凝土
冬期混凝土输送宜使用泵送混凝土。混凝土输送泵处加设小暖
3

棚,棚内设火炉供热,以保证输送泵在10℃~15℃的环境下正常工
作。
为保证混凝土输送畅通,要控制适当的温度,当要求混凝土入
模温度在10℃时,出罐温度一般控制在13℃~18℃。
2、管道的布置及要求
为减少混凝土输送过程中的热量损失或冻结,所有直接和冷空气
接触的输送管道(直、弯管接头)都需用特制的保温棉布包裹起来。
为防止混凝土接触冷管而冻结,对管道预先加热。预热温度不得超过
40℃,加热可采用蒸汽法进行,使管道温度与混凝土温度相同为宜。
在输送混凝土前,打开最低段的接头,放出冷却积水,而后进行混凝
土输送。
由于冬期气温低,输送管夹子容易脱扣、断裂,所以尽量使用长
管,少用弯管,减少夹子数量。
3、输送车运输。为确保混凝土的入模温度,混凝土从搅拌机出
来后,如运距较远,应采取有保温措施的输送车运输。
四、 凝土浇筑
1、混凝土浇注
混凝土在浇注前应清除模板、钢筋上的冰雪和污垢。混凝土浇筑
前,要对暖棚进行预热,始终保持棚内最低温度不低于10℃。要将
模内杂物清理干净,用温水清洗。模板、钢筋、管道经过预热,表面
温度达5℃以上。每段混凝土都以厚60㎝左右分层浇筑。采用插入
式振捣器时,特别注意钢筋密集的底层、根部的振捣,避免管道碰损。
4

五、 混凝土养护
当日平均气温高于10℃时,混凝土施工完成后仍采用通常的养
生方法,洒水养生法、塑料布保水养生法。如在0℃以上施工时,混
凝土浇筑完毕后,立即在顶板上覆盖0.03㎜的塑料布,塑料布外覆
盖防寒被即可。如气温在0℃~-20℃时,除采用塑料布外覆盖防寒
被外,还必须采用暖棚蓄热法施工,以火炉等加热设备加热暖棚空间,
具有简单、安全、可靠的优点,大气温度≥-20℃时,可保证棚内温
度在10℃左右。
1、暖棚结构
暖棚的严密程度对于暖棚影响很大,特别是在大风天气,所以应
对暖棚结构、篷布进行详细设计,搭接部位应采取特殊措施。暖棚钢
管做骨架,外罩棉毡布或草帘、塑料布各一层。棉毡布按暖棚尺寸及
互相搭接减少漏风的要求进行特殊加工。
(2)冷风渗透热量有下列几种因素:风影响的附加耗热量,高
度影响的附加耗热量,因门窗开启而增加耗热量,冷材料及人进入增
加的耗热量,管理输送损失而增加的耗热量,及不可预见的附加耗热
量。
3、暖棚内采暖设施
暖棚内采暖设施主要为火炉,火炉根据需要选用不同类型。
火炉的布设应根据暖棚空间所需的热量进行计算。暖棚内根据
需要可挂日光灯管,用以补充棚内热量,使棚内气流均匀,温差最小。
4、暖棚内温度控制
5

由于大气温度较低,棚内外温差悬殊,棚内底部与顶部温差亦
较大,按设计要求棚内温差不大于10℃,为达到此目的,可在棚内
空间设置两道温度屏障,以减弱热空气在竖向的对流速度。如棚顶温
度大于40℃时,可掀开部分棚顶蓬布,散开部分热量。尤其须注意
控制混凝土各部温差不大于25℃。
5、温度测试
混凝土冬期施工,应按时测量水和骨料,混凝土出罐和入模温度,
测量构造物中央和四周的温度以及混凝土温度变化情况,使混凝土内
外温差不超过25℃,混凝土表面温度平均保持在15℃左右,最低处
不低于+5℃,降温速度不超过1℃/h。如发现温度下降过快或遇寒流
袭击,应立即采取补加保温层或人工加热等措施,以防混凝土受冻,尤
其注意加强混凝土养生期的温度观测。根据实际情况,在暖棚内设置
观测点,各观测点按混凝土浇筑完毕时间算起,每隔2h测一次温度;
外界气温在每天7时、12时、16时和午夜零时4个时间进行测定并
记录。
六、 安全技术措施
1、桥梁上部结构的施工均在高空条件下进行,因此必须遵守高
空作业的安全技术规程,完善防滑、护栏、安全网等设备。
2、由于暖棚内热源很多,必须加强防火。备足消防器材,暖棚
内禁止吸烟及明火作业,电焊前要采取安全措施。
3、建立安全防火组织,值班生产的队长、工长、班长为各级安
全防火负责人,确保生产安全。
6

4、加强安全保卫的巡回查岗和工程队长值班制度、监督检查,
并强调值班人员要忠于职守,各负其责。
5、其它未及事项请遵照有关手册的规定执行。
