临建彩钢活动房施工方案

合集下载

临设彩钢板房施工方案

临设彩钢板房施工方案

第一章工程概况本工程为LJ-7标工地实验室改造工程,一层为封闭式生产区,建筑层高2.7M,建筑面积约为300㎡,采用彩钢板+轻型钢结构形式,外墙为100MM厚,隔墙为75MM厚。

屋顶设置采光板;门窗采用塑钢材质。

第二章编制依据1、《钢结构工程施工质量验收规范》GB 50205-20012、《屋面工程质量验收规范》GB50207 -20023、《建筑门窗质量验收规范》GB50210 -20014、《活动隔墙质量验收规范》GB50210 -2001第三章施工准备l、施工前应认真组织相关技术。

2、检查场内三通一平的情况,对现场的生活用水、污水排放等确保畅通,堆放板材及构件的场地应高出出路面10CM,以防积水。

3、根据工程的实际施工需要,现场需接通380V或220V电源,计算好所需足够的电源线,作好分配电箱的接地工作。

严格按规范中的施工临时用电标准执行,确保施工安全、正常供电。

4、拟定送货车辆的行进路线及材料进场后的堆放场地、堆放位置,确保道路畅通,以不影响施工为准。

5、对土建基础的平面尺寸及水平等进行测量、复核,以确保施工顺利进行。

第四章彩板房常用主、辅材料1、结构用钢建筑结构使用的型钢为热轧钢板和型钢,以及冷压成型的薄壁型钢。

在本工程中使用的主要是:工字钢、角钢、方钢管、C 型钢及钢板。

2、焊接材料焊接焊条均为E43型手工电弧焊焊条,其性能应符合低碳钢和低合金钢电焊条标准的有关规定,其牌号应符合国际GB/T5117—95和GB/T5115-95要求。

所用的电焊条均应附有合格的《产品质量证书》并符合设计元件和国家标准的要求。

3、拉铆钉自攻螺钉普通螺栓及铝型材:拉铆钉及铝型材是将彩钢夹心板连接起来的一种常用材料。

铆钉、铝型材应具有良好的塑料,应符合GB/T3190-96和GB/T3880-97和要求。

膨胀螺栓:用于彩色钢板、连接构件与砌体或混凝土结构固定,中距:350mm~700mm钢立柱预埋钢板采用10厚钢板上焊接∮12锚固筋,锚固平直长度250mm.普通螺栓是轻钢结构常用紧固件。

彩钢房施工方案

彩钢房施工方案

彩钢房施工方案1. 引言彩钢房,也称为彩钢板房或活动板房,是一种轻型钢结构房屋,广泛应用于工地临时办公、仓储、住宿等场所。

本文将介绍彩钢房的施工方案,包括设计、材料准备、施工流程等内容。

2. 设计彩钢房的设计需要考虑承载力、抗震性、防火性等因素。

设计阶段需根据使用需求确定房屋规格、布局及构造形式。

同时,需考虑周边环境、气候条件等因素,以确保彩钢房的安全和舒适性。

3. 材料准备彩钢房的构造主要包括钢结构和彩钢板,施工前需要准备好相应的材料。

钢结构一般采用优质钢材,如Q235B等,彩钢板采用镀锌板或有机涂层板。

此外,还需要准备焊接材料、螺栓、螺丝等辅助材料。

4. 施工流程4.1 地基处理彩钢房施工前需进行地基处理,确保地面平整稳固。

处理方法包括清理杂物、挖掘基坑、填充土方等。

4.2 钢结构安装钢结构的安装是彩钢房施工的核心环节。

按照设计要求,将预制好的钢柱、钢梁等构件按序安装起来。

采用焊接、螺栓连接等方式固定构件。

4.3 彩钢板安装钢结构安装完成后,开始进行彩钢板的安装。

将预制好的彩钢板按照设计要求固定在钢结构上。

采用螺丝连接或特殊接口连接等方式,确保彩钢板的牢固性和密封性。

4.4 屋面和屋面排水系统安装屋面是彩钢房的重要组成部分,需要进行屋面板的安装。

同时,还需安装排水系统,确保雨水能够顺利排出。

4.5 墙体安装彩钢房的墙体通常采用彩钢板加保温材料构造。

安装时,先固定保温材料,再将彩钢板固定在保温材料上。

4.6 内部装修彩钢房施工完成后,可以进行内部的装修工作。

包括地面铺设、墙面装饰、天花板安装等。

5. 安全和质量保证彩钢房施工过程中,需严格按照相关规范和标准进行操作,确保施工质量和安全。

同时,施工现场应做好安全防护工作,保证施工人员的人身安全。

6. 后期维护彩钢房的后期维护工作主要包括定期检查,及时修复破损部分,保持房屋外观和功能的正常状态。

另外,还需定期进行防腐、防水等处理,以延长彩钢房的使用寿命。

彩钢房临建施工方案

彩钢房临建施工方案

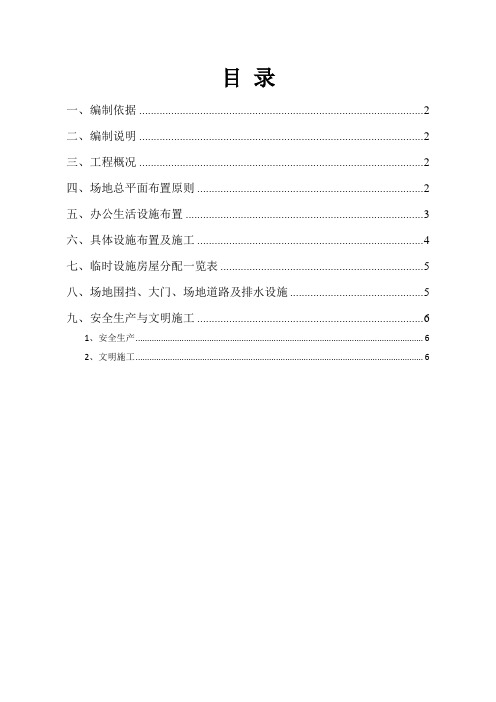

目录一、编制依据 (2)二、编制说明 (2)三、工程概况 (2)四、场地总平面布置原则 (2)五、办公生活设施布置 (3)六、具体设施布置及施工 (4)七、临时设施房屋分配一览表 (5)八、场地围挡、大门、场地道路及排水设施 (5)九、安全生产与文明施工 (6)1、安全生产 (6)2、文明施工 (6)一、编制依据1、《内蒙古自治区建筑施工现场管理标准》;2、《建筑施工现场管理标准图集》;二、编制说明根据《内蒙古自治区建设工程现场文明施工管理方法》、针对该工地的实际情况,对整个施工场区的现场文明施工作整体的规划,并在项目经理部内部进行讨论,进行详细的深化。

并考虑其实用性、经济可行性的同时,尽可能地使施工现场美观大方、整洁,一切按照标准化文明工地的要求来实施,做到优质工程质量与安全文明施工双向进行,齐头并进。

为保证临建工程质量和安全目标,为工人创建一个优美舒适的工作和生活环境,结合业主方要求,在经过认真研究后,特制定本方案,作为临建施工的依据。

三、工程概况工程名称:哈头才当水源地移民安居住房(一期工程)建设单位:乌审旗图克镇人民政府施工单位:鄂尔多斯市华友建筑有限责任公司设计单位:内蒙古筑友建筑设计咨询有限责任公司监理单位:河南省万安工程建设监理有限公司本工程建设面积21739、5平方米(住宅总面积:14959、61㎡,商业楼总面积:5764、85㎡,储备间总面积:1015、04㎡)。

四、场地总平面布置原则本工程工期紧、任务重,是我公司的重点工程。

有效利用场地将是本工程的重点和关键。

在进行现场平面布置时,我们将遵循以下几个原则:1、临时设施布置除满足有关文明施工现场的要求,满足甲方及监理要求,同时避免频繁搬迁外,还应充分考虑现场场地分布的实际情况。

2、场地配备的二级配电箱可以满足相应的功率要求。

3、消防设施的布置满足防火要求。

具体施工平面布置详见平面布置图。

五、办公生活设施布置1、项目部办公区:项目部办公区位于A区西侧。

活动房施工方案

活动房施工方案

活动房施工方案第1篇:活动房施工方案活动房施工方案1.彩钢板活动房概况彩钢板活动房为轻钢结构简易活动房工程,搭建房屋规格:3640×5620/间,局部根据设计搭设情况进行调整。

结构设计:彩钢板活动房为轻钢结构,采用C型钢,角铁主梁及连系片梁,楼房下层前后均采用40×80(1.8mm左右壁厚)C型钢,需要拼接的构件用螺丝拼接,要求满足有关规范手册外,须满足等强、等刚度要求。

内墙、封檐及栏杆板均采用50系列玻璃棉板,前墙、后墙、山墙采用50系列玻璃棉板,顶板采用50系列玻璃棉板。

屋面与墙体彩钢板采用铝型材和抽芯柳钉相固定。

落水系统采用屋面外挑20cm,自由落水。

窗采用塑钢窗,门采用50系列玻璃棉板。

2.选址的基本要求1)按照施工现场总平面图位置布置,符合安全、消防要求。

2)活动房不得设置在高压线下,也不得设置在沟边、崖边、江河岸边、强风口处等影响安全的地点。

3)现场活动房实行封闭管理,与作业区、居民区保持有效距离。

3.搭设的基本要求1)搭设活动房,必须符合坚固、安全、防潮、保暖、通风明亮和消防安全规定,不影响周边环境要求,方便民工生活,有利于健康。

2)活动房应确保主体结构安全,设施完好。

活动房应具有抵御7级大风的能力和强度,其搭设高度不宜超过二层,在平坦空旷地宜搭建一层。

3)活动房设置可开启式窗户,高度不小于1.2m,宽度不小于1.2m,保证良好的通风条件,室内高度不低于2.6m,宿舍门、窗玻璃齐全,地坪采用硬化措施。

4.施工准备计划 4.1.施工现场准备1)本活动房场地已按照总平面图要求全部清场完毕,且现场场地已经平整好,场内运输道路和施工临时道路已修好。

2)施工用电:本工程施工用电采用架空线,在总配电箱中引出,在施工现场设置三个配电箱,所有配电电源均从总配电箱中引出。

3)现场施工人员临时住宿,结合施工现场的具体情况,合理安排。

4.2.施工技术准备积极组织技术人员认真审阅图纸,向施工人员进行搭设方案交底,把工程的设施内容,施工技术要求等向施工人员讲解清楚,落实施工计划。

彩钢板活动房施工方案

彩钢板活动房施工方案

彩钢板活动房施工方案1. 引言彩钢板活动房是一种以彩色涂层钢板作为外墙材料,结构以钢材为主要构件的临时建筑。

它具有快速搭建、灵活移动、环保节能等特点,被广泛应用于工地临时办公、生活宿舍、展示展览等场所。

本文将详细介绍彩钢板活动房的施工方案,包括基础处理、钢结构安装、墙板安装、屋面安装等内容。

2. 基础处理彩钢板活动房的基础处理是确保整个建筑结构稳定的关键。

在施工之前,需要对基地进行勘测,确定地基是否承载能力足够。

如果地基不稳定或地下水位较高,需要进行相应的处理,如加固地下基础、排水等。

接下来,根据设计要求进行基础开挖,在基坑中铺设钢筋网,浇筑混凝土基础。

3. 钢结构安装彩钢板活动房的主体结构采用钢材组成,主要包括立柱、横梁和屋面桁架等。

钢结构的安装需要按照设计图纸进行,先安装立柱,然后安装横梁和屋面桁架。

在安装过程中,要确保每个构件的位置准确且牢固连接,以确保整个结构的稳定性。

安装完成后,进行结构的检查和调整,确保没有明显的偏差或变形。

4. 墙板安装彩钢板活动房的墙板采用彩色涂层钢板制作,具有轻质、耐用、隔热等优点。

墙板的安装是彩钢板活动房建造的重要步骤。

首先,在钢结构框架上设置支撑杆,然后将墙板安装在支撑杆上。

安装墙板时需要注意预留门窗洞口,并按照设计要求进行固定。

安装完成后,检查墙板的垂直度和平整度,确保墙体的结构牢固。

5. 屋面安装彩钢板活动房的屋面采用彩色涂层钢板制作,具有防水、耐腐蚀、隔热等特点。

屋面的安装是保证彩钢板活动房防水性能的重要环节。

在安装屋面前,先在屋面桁架上进行防水处理,如铺设防水膜。

然后,将屋面板安装在屋面桁架上,并用螺丝固定好。

安装完成后,进行屋面的检查,确保无渗水现象。

6. 安装配套设施彩钢板活动房除了建筑结构外,还需要安装一些配套设施,如门窗、内部隔断、电器设备等。

根据设计要求,按照相应的顺序进行安装。

安装门窗时要注意与墙体的密封连接,确保室内的防水性能。

安装内部隔断时要根据实际需求确定隔断的位置和数量,确保空间的合理利用。

彩钢板活动房施工方案

彩钢板活动房施工方案

彩钢板活动房施工方案彩钢板活动房是一种以彩钢板为主要建材搭建而成的临时性建筑物,具有拆装快捷、环保节能、造价低廉等诸多优点,因此被广泛应用于工地临时办公室、生活宿舍、仓库、商店等场所。

下面是一份详细的彩钢板活动房施工方案,供参考。

一、施工前准备工作1.确定活动房的用途和规格,包括活动房的长度、宽度、高度、隔断数量和布局等。

2.进行场地勘察,确保场地平整、排水良好。

3.准备所需的施工工具和设备,包括各种手动工具、电动工具和起重设备等。

4.确定彩钢板活动房的基础设计,包括地基的类型和厚度,以及底盘的制作和安装。

二、基础施工1.清理场地,除去杂草和垃圾,确保场地平整。

2.按照地基设计进行基础施工,一般采用混凝土地基,包括基槽挖掘、基础浇筑和基础养护等步骤。

3.制作底盘,一般采用钢材焊接制作,确保牢固稳定。

4.安装底盘,将底盘与基础连接,使用膨胀螺栓或焊接方式固定。

三、彩钢板安装1.测量和切割彩钢板,根据实际需要进行测量和切割,确保尺寸准确。

2.安装彩钢板,将彩钢板按照设计图纸要求安装,先安装主梁和次梁,再安装墙面和屋面。

3.连接彩钢板,使用螺栓和螺母将彩钢板连接起来,确保牢固可靠。

4.安装门窗,将门窗按照设计要求安装在彩钢板上。

5.安装屋顶防水层,使用防水胶带或沥青卷材等材料,确保彩钢板活动房的防水性能。

四、内部装修1.安装隔断,根据设计要求安装隔断,可以使用彩钢板或轻钢龙骨加石膏板等材料。

2.安装地面材料,可以使用木地板、地板砖或环氧地坪等材料,根据实际需要选择。

3.安装室内门窗,根据设计要求安装室内门窗,确保使用方便。

4.安装灯具和电器设备,根据设计要求将灯具和电器设备安装在适当的位置。

5.进行内部装修,包括油漆、贴壁纸、安装吊顶等工作,使彩钢板活动房内部更加美观和舒适。

五、收尾工作1.进行安全检查,确保彩钢板活动房的安全性能,包括消防安全、电气安全等。

2.进行场地清理,清除施工过程中的垃圾和杂物,保持环境整洁。

彩钢活动房施工方案(施

彩钢活动房施工方案(施--工方轻型结构临建房屋安全施工方编制单位:彩钢活动房安全施工方案、用料明细表:二、安装:1、安装前准备工作1.1机具和材料准备1.1.1主要机具:手电钻、冲击钻、电锤、拉铆枪、钻头、锤头。

1.1.2放样工具:线坠、墨斗、水平尺、水管、钢卷尺、线绳。

1.1.3安装工具:螺丝刀、铁锤、壁纸刀、活搬手、钳子。

1.1.4安装小料:自攻钉、膨胀螺栓、水泥钉、螺栓、拉铆钉、电焊条、螺丝。

1.1.5辅助工具:密封胶、胶枪。

1.1.6配合工具:人字梯、马凳。

1.2材料运输1.2.1勘察道路情况,选择最佳运输路线。

1.2.2材料运输应按照安装顺序成套进行,先安先运,后安后运。

1.2.3不同构件应选择不同的运输方法。

如:窗、门、人字架应立放,相互间用非金属材料隔开,五金件要相互错开。

1.2.4构件要轻拿轻放,不得撬、甩、摔依次提取码放。

1.2.5装车仔细、绑扎合理牢靠,保持清洁,防止车辆颠振损坏构件。

1.2.6构件在运输、保管和施工中,应采取防止损坏,变形,丢失的措施。

1.3看护、清点、修理1.3.1材料进场后应设专人看护,严防丢失。

1.3.2安装前,应按照板房构件明细表对构件仔细清点,对缺少的构件及时上报名称、规格、数量;对变形、掉漆的构件应及时修理;对物件表面的油污、泥砂、灰尘等杂物清理。

1.4基础验收根据我公司提供的板房基础条件,对板房基础进行验收。

主要内容:混凝土强度,基础标高,上表面平整度,基础宽度,几何尺寸。

2、标准板房安装2.1放线按照图纸尺寸,利用墨斗在板房基础上弹出板房安装位置线,用勾股弦法规方。

用水平管在基础四周给出相对标高点,标点数量每根地梁上不少于2个点。

2.2地梁安装将地梁抬放至板房基础上,根据板房安装位置线找正地梁,地梁与轴线位置允许偏差3毫米。

根据基础四周给定的相对标高找正地梁标高。

调整地梁标高时,应以最高基础为基准,利用水平尺,变尺进行。

地梁标高允许偏差:冋一根地梁两端± 5mm两梁接头± 5mm跨间± 10mm地梁找正后,利用电锤打孔,安装膨胀螺栓,膨胀螺栓数量应符合设计要求(膨胀螺栓规格M10X 100,节点见详图),栓孔深度应与螺栓长度相符,螺栓安装后,应与基础面保持垂直劉节总糰2.3立柱安装安装顺序:柱f圈梁f调节拉杆将立柱抬至安装位置竖起,使柱下卡码卡于地梁上,角立柱用3个M12X 30螺栓与地梁相连接,中间立柱,山墙立柱用2个M12X 30 螺栓连接到地梁上。

活动板房临建施工方案

活动板房临建施工方案
一、施工前准备工作
1.1 方案制定
在进行活动板房临建施工前,需要制定详细的施工方案,包括施工流程、所需
材料和人员配备等内容。

1.2 材料准备
确保所需材料的充足性和质量,包括活动板房的主体材料、连接件、固定件等。

1.3 人员培训
确保施工人员具备相应的施工技能和安全意识,可以熟练操作工具和材料。

二、施工流程
2.1 地基准备
在选择施工地点后,需要进行地基的准备工作,包括清理地面、夯实土壤等。

2.2 基础施工
根据施工方案进行基础的施工工作,确保活动板房的基础牢固、稳定。

2.3 主体搭建
根据预先制定的主体搭建方案,进行活动板房主体的搭建工作,包括墙体、屋
顶等的安装。

2.4 内部装饰
完成主体搭建后,进行活动板房内部的装饰工作,包括地面铺设、墙面装饰等。

2.5 设备安装
根据设计要求,安装活动板房所需的设备,例如门窗、灯具等。

三、施工验收
3.1 竣工验收
在活动板房施工完成后,进行竣工验收工作,确认活动板房的建造符合设计要求。

3.2 安全评估
进行活动板房的安全评估,检查施工质量和安全性,确保活动板房的使用安全。

四、施工总结
活动板房临建施工是一个复杂的工程,需要充分准备和合理安排施工流程,确
保施工质量和安全。

通过本施工方案的执行,可以保证活动板房的建造质量、使用安全,满足相关设计要求和使用需求。

彩钢板活动房施工方案

彩钢板活动房施工方案清晨的阳光透过窗帘的缝隙,洒在了我的办公桌上,我的大脑像被激活的电脑芯片,开始飞速运转。

10年的方案写作经验仿佛一幕幕电影,在我脑海中回放。

现在,就让我以“彩钢板活动房施工方案”为题,为大家展示一下我的思路。

一、项目背景及目标项目背景:随着我国经济的快速发展,建筑行业的需求日益旺盛。

彩钢板活动房作为一种新型的建筑形式,以其快速、经济、环保的特点,受到广大用户的青睐。

本次项目旨在为某工地提供一套高效、安全的彩钢板活动房施工方案。

项目目标:确保施工过程安全、高效、环保,满足甲方需求,按时完成施工任务。

二、施工准备1.人员准备:组建一支专业的施工队伍,包括项目经理、技术人员、施工人员等,确保项目顺利推进。

2.材料准备:采购优质的彩钢板、型钢、连接件等材料,满足施工需求。

3.设备准备:配置合适的施工设备,如起重机、电焊机、扳手等。

4.施工图纸及技术规范:熟悉施工图纸,了解项目要求,掌握相关技术规范。

三、施工流程1.基础施工:按照设计图纸进行基础施工,确保基础牢固、水平。

2.钢结构安装:按照施工图纸,将彩钢板、型钢等材料进行组装,形成钢结构框架。

3.屋面施工:安装屋面板,确保屋面防水、保温、隔热等功能。

4.墙面施工:安装外墙板,确保墙面平整、美观。

5.门窗安装:按照设计要求,安装门窗,确保门窗开关顺畅、密封性能好。

6.室内装修:进行室内装修,包括地面、墙面、天花板等。

7.给排水、电气施工:按照设计要求,进行给排水、电气施工。

8.验收:完成施工后,组织验收,确保项目符合甲方要求。

四、施工关键技术1.彩钢板安装:采用高强度自攻钉,确保彩钢板与型钢连接牢固。

2.防水处理:采用防水涂料、防水卷材等材料,确保屋面、墙面防水性能。

3.保温隔热:采用优质保温材料,提高活动房的保温隔热性能。

4.安全防护:施工现场设置安全防护措施,如安全网、防护栏等。

五、施工安全及环保措施1.安全培训:对施工人员进行安全培训,提高安全意识。

彩钢活动房施工方案施工方案

轻型结构临建房屋安全施工方案编制单位:河南天宏建筑安装工程有限公司彩钢活动房安全施工方案一、用料明细表:二、安装:1、安装前准备工作1.1机具和材料准备1.2材料运输1.3看护、清点、修理1.4基础验收根据我公司提供的板房基础条件,对板房基础进行验收。

主要内容:混凝土强度,基础标高,上表面平整度,基础宽度,几何尺寸。

2、标准板房安装2.1放线按照图纸尺寸,利用墨斗在板房基础上弹出板房安装位置线,用勾股弦法规方。

用水平管在基础四周给出相对标高点,标点数量每根地梁上不少于2个点。

2.2地梁安装将地梁抬放至板房基础上,根据板房安装位置线找正地梁,地梁与轴线位置允许偏差3毫米根据基础四周给定的相对标高找正地梁标高调整地梁标高时,应以最高基础为基准,利用水平尺,变尺进行。

地梁标高允许偏差:同一根地梁两端± 5mm两梁接头± 5mm跨间± 10mm地梁找正后,利用电锤打孔,安装膨胀螺栓,膨胀螺栓数量应符合设计要求(膨胀螺栓规格M10X 100,节点见详图),栓孔深度应与螺栓长度相符,螺栓安装后,应与基础面保持垂直。

2.3 立柱安装安装顺序:柱T圈梁T调节拉杆将立柱抬至安装位置竖起,使柱下卡码卡于地梁上,角立柱用3个M12X 30螺栓与地梁相连接,中间立柱,山墙立柱用2个M12X 30螺栓连接到地梁上。

走道托架可随柱一起安装。

即在地面将走道托架与柱连接,使之为一体,走道架上端用2个M12X 30螺栓与立柱角钢固定,下端待走道板安装并调节好后,用2个M5X 35自攻钉与立柱固定。

立柱安装完,应立即安装圈梁和调节拉杆。

柱与拉杆最好交替安装。

安装圈梁和调节拉杆的同时,校正立柱垂直度(沿墙板方向)。

柱垂直度用磁力线坠测量,柱垂直度允许偏差为L/100 ,< 10mm2.4 楼面一字梁系统安装安装顺序:一字梁-水平支撑-楼面檩条借助柱上二层调节拉杆基座设置单滑轮,将一字梁吊起至安装位置。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1
2020年4月19日

临建彩钢活动房施
工方案
文档仅供参考,不当之处,请联系改正。

1
2020年4月19日

临 建 彩 钢 活 动 房



编制人:
审核人:
审批人:

北京诚栋国际营地集成房屋有限公司
9月
文档仅供参考,不当之处,请联系改正。
2
2020年4月19日

目 录
一、工程概况…………………………………………………………第3

二、编制依据…………………………………………………………第3

三、安装前准备工作……………………………………………… 第3

3.1 机具和辅料准备………………………………………… 第3页
3.2 材料运输……………………………………………………第3

3.3看护、清点、修理………………………………………… 第4

3.4 基础验收……………………………………………………第4

四、房屋安装…………………………………………………………第4

4.1 地梁安装……………………………………………………第5

4.2 结构安装…………………………………………………… 第6

4.3外墙板安装……………………………………………………第8

4.4 窗安装……………………………………………………… 第9
文档仅供参考,不当之处,请联系改正。
3
2020年4月19日


4.5 门安装……………………………………………………… 第9

4.6 屋面板安装………………………………………………… 第9

4.7 内隔墙板安装………………………………………………第11

4.8 补漆…………………………………………………………第11

五、质量要求…………………………………………………………第11

5.1 钢构件质量要求……………………………………………第11

5.2 墙板与屋面板安装质量要求………………………………第11

5.3门窗安装允许偏差………………………………………… 第12

5.4五金件安装质量要求……………………………………… 第12

六、工程验收…………………………………………………………第12

文档仅供参考,不当之处,请联系改正。
4
2020年4月19日

一、工程概况:
本工程为平房乡平房村集体土地租赁住房项目(一期A地块)
2#、3#住宅楼及地下室工程的,临时建筑的彩钢活动房工程。主要用
途为生活区工人宿舍、食堂、卫生间,办公区域的仓库、食堂、卫生
间等用房。
主体为轻钢结构,主要钢材采用C80、C60型钢;外墙板为
50mm岩棉、隔断板为50mm岩棉彩钢复合板。
前后双向排水,排水坡度20%。
二、编制依据:
项目部工程方案图纸
《建设工程施工现场临建房屋技术规程(轻型钢结构部分)》DBJ
01-98-
《压型金属板设计施工规范》YBJ216-88
《建筑屋面工程施工质量验收规范》GB50207-
《建设工程临建房屋应用技术标准》DB11/693-
三、安装前准备工作
3.1 机具和辅料准备
3.1.1 主要机具:手电钻、冲击钻、电锤、拉铆枪、钻头、锤头。
