电缆沟及电缆井的施工方案

合集下载

电缆沟施工方案

电缆沟施工方案

电缆沟施工方案五、施工方案和施工方法(一)、施工方案根据本工程的工程情况和特点,施工总体安排为:施工分三个施工段、四个步骤进行施工,三个施工段分别为第一施工段:灞河-港务西路段,全长2127米。

第二施工段:港务西路-港务大道段,全长2320米。

第三施工段:港务大道-纺渭路段,全长1605米。

四个步骤即先进行电力管沟土方工程的施工,再进行电力管沟的施工,然后进行电缆井的施工,最后进行电缆支架的安装,施工中各个施工段之间采用平行作业,工序之间采用流水作业。

(二)、钢筋混凝土电力管沟工程施工方法1、开挖基础开挖沟槽时,派专人指挥土方机械及施工车辆,挖土时严禁超挖,保证基底10-20厘米预留土,人工清底,基础压实度符合施工规范的要求,开挖宽度、深度及放坡符合规范规定的施工要求。

2、C15混凝土垫层待基底素土夯实完成后,进行测量放线,浇打C15混凝土垫层振捣密实,表面应抹平压光。

浇筑混凝土垫层时,严格控制根蒂根基面高程,允许偏差宜比设想根蒂根基面低,但不应大于10mm。

采用商品混凝土,严格控制混凝土坍落度,不合格的混凝土不准使用。

混凝土用平板振捣器振至密实,密实标志是混凝土停止下沉,不再冒出气泡,表面呈现平坦,泛浆。

3、电缆沟及检查井底板、墙、顶板钢筋制作(1)、钢筋进场检验:每批钢筋进场必需具有原材质量证明书,其质量必需符合GB/T99及95-95等有关标准的规定。

原材复试符合有关标准请求,且见证取样数必需≥总实验数的30%,钢筋进场应按批检查和验收。

进场热轧光圆钢筋必需符合《普通低碳钢热轧圆盘条》(GB701)和《钢筋混凝土用热轧光圆钢筋》(GB)的规定;进场热轧带肋钢筋必需符合《钢筋混凝土用热轧带肋钢筋》(GB1499)的规定。

热轧钢筋进场时每批由同炉号、同商标、同规格、同交货状况、同冶炼方法的钢筋≤60T可作为一批;但每批应≤6个炉号、每炉号含碳量之差应≤0.02%、含锰量之差≤0.15%。

原材料实验报告单下部栏内必需填上“根据HRB335标准”,该组钢筋力学性能符合HRB335手艺条件:屈强比大于1.25,屈标比小于1.3。

电缆沟及电缆井现场施工方法

电缆沟及电缆井现场施工方法

电缆沟及电缆井现场施工方法电缆沟及电缆井的施工是电力工程、通信工程等领域中重要的一环。

正确的施工方法可以保证电缆线路的安全稳定运行。

本文将详细介绍电缆沟及电缆井的现场施工方法,包括前期准备工作、施工步骤和注意事项。

一、前期准备工作1. 项目评估在施工前,需要对项目进行评估。

评估内容包括施工区域的地质条件、环境要求、电缆井和电缆沟的设计图纸等。

评估结果将影响后续施工方案的制定。

2. 施工方案制定根据项目评估结果,制定合理的施工方案。

施工方案应包括施工顺序、施工步骤、材料和设备选择等内容。

在制定施工方案时,需要考虑到施工过程中可能遇到的问题,并制定相应的应对措施。

3. 材料和设备准备准备所需的施工材料和设备。

常用的材料包括电缆、电缆井盖、沙土等。

设备方面包括挖掘机、压土机、钢筋切割机等。

确保材料和设备的质量符合要求,并做好储备工作,避免施工过程中的不必要延误。

4. 施工人员培训对施工人员进行培训,确保他们掌握正确的施工方法和操作技巧。

培训内容包括安全操作规程、工作流程、紧急情况处理等。

培训的目的是提高施工人员的专业素质,保证施工过程中的安全性和高效性。

二、施工步骤1. 施工现场布置在施工开始前,需要对施工现场进行布置。

根据施工方案确定电缆沟和电缆井的位置和尺寸,并标明清晰的施工范围。

确保施工现场的安全有序,减少施工中的意外事故发生。

2. 挖掘电缆沟和电缆井根据施工方案,使用挖掘机挖掘电缆沟和电缆井。

挖掘过程中需要注意挖掘深度、宽度和坡度的控制,以及斜坡和梯级的设置。

挖掘完成后,要进行土方整理,确保沟槽均匀,土方稳定。

3. 安装电缆沟和电缆井在挖掘完成后,需要安装电缆沟和电缆井。

根据设计要求,正确铺设电缆,并在沟槽深度大于1米时设置沟底铺垫。

电缆井的安装包括基座、井壁和井盖的固定。

4. 填筑土方填筑土方是为了保护电缆和电缆井的安全。

填筑土方前,需要进行土方检查,确保土方符合施工要求。

填筑土方时,一般采用分层夯实方法,注意每层填土的厚度和夯实程度。

电缆沟电缆管电缆井专项施工方案

电缆沟电缆管电缆井专项施工方案

电缆沟电缆管电缆井专项施工方案一、项目概况电缆沟、电缆管、电缆井施工是电力、通信等行业的重要项目,用于敷设和保护电缆,确保电力和通信的正常传输和使用。

本项目的施工内容包括电缆沟的开挖、电缆管的安装与连接、电缆井的建设等。

二、施工准备1.项目组织成立专门的项目组织机构,设立项目经理、技术负责人等职位,并明确各职责和任务,确保施工的顺利进行。

2.施工人员培训培训施工人员,包括操作电动工具、施工设备的使用方法以及安全操作规程等,提高施工人员的技术水平和安全意识。

3.施工设备与材料采购根据项目需求,采购合适的施工设备和材料,包括挖掘机、电动铲车、电缆管等,确保施工的顺利进行。

4.施工方案编制与审批编制详细的施工方案,包括施工流程、施工工序、施工机械与材料的配置等,经过相关部门的审批后方可开始施工。

三、施工过程1.土方开挖选取合适的施工机械,进行电缆沟的土方开挖工作。

根据设计要求,控制开挖深度、宽度和坡度等。

2.电缆管安装将电缆管按照设计要求进行安装,包括挖槽、铺设管道、固定等。

3.电缆管连接对已安装的电缆管进行连接,包括管道间的连接和管道与电缆井的连接等。

4.电缆井建设根据设计要求,建设电缆井,包括开挖、加固、灌浆、安装井盖等。

5.敷设电缆经过前述工序后,进行电缆的敷设工作,将电缆放入电缆管内,并进行必要的固定和保护工作。

6.施工验收施工完成后进行相关部门的验收,确保施工质量和安全符合规范。

四、施工安全1.安全教育对施工人员进行安全教育,包括操作安全、防止事故的预防措施等,提高安全意识和技能。

2.施工现场管理设立施工现场标志,保持施工现场的整洁和安全,设置警示标志,确保人员和设备的安全。

3.安全防护施工人员必须佩戴安全帽、防护鞋、手套等个人防护用品,使用安全绳等安全设备。

4.安全检查定期进行安全检查,排查施工现场的安全隐患,并及时采取相应的措施进行整改。

五、施工质量控制1.施工设计与要求根据设计图纸和工程要求,确保施工过程中各环节的质量合格。

电缆沟施工方案

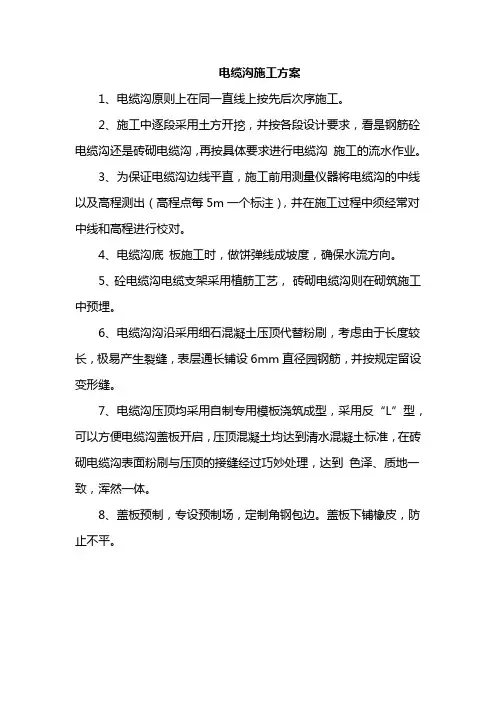

电缆沟施工方案

电缆沟施工方案
1、电缆沟原则上在同一直线上按先后次序施工。

2、施工中逐段采用土方开挖,并按各段设计要求,看是钢筋砼电缆沟还是砖砌电缆沟,再按具体要求进行电缆沟施工的流水作业。

3、为保证电缆沟边线平直,施工前用测量仪器将电缆沟的中线以及高程测出(高程点每5m一个标注),并在施工过程中须经常对中线和高程进行校对。

4、电缆沟底板施工时,做饼弹线成坡度,确保水流方向。

5、砼电缆沟电缆支架采用植筋工艺,砖砌电缆沟则在砌筑施工中预埋。

6、电缆沟沟沿采用细石混凝土压顶代替粉刷,考虑由于长度较长,极易产生裂缝,表层通长铺设6mm直径园钢筋,并按规定留设变形缝。

7、电缆沟压顶均采用自制专用模板浇筑成型,采用反“L”型,可以方便电缆沟盖板开启,压顶混凝土均达到清水混凝土标准,在砖砌电缆沟表面粉刷与压顶的接缝经过巧妙处理,达到色泽、质地一致,浑然一体。

8、盖板预制,专设预制场,定制角钢包边。

盖板下铺橡皮,防止不平。

电缆沟工作井施工方案

电缆沟工作井施工方案

电缆沟工作井施工方案一、项目背景电缆沟是电力、通信、广播电视等行业用于敷设电缆的重要基础设施,而工作井则是电缆沟中的一个重要组成部分。

工作井的施工方案对于保证电缆沟的正常运营起着关键的作用。

二、施工目的工作井施工的主要目的是为了: 1. 提供安全、便捷的电缆维护及敷设环境; 2. 保证电缆线路的正常运行; 3. 防止外界因素对电缆的损坏; 4. 确保施工质量,并符合相关的法律法规和标准要求。

三、施工方案1. 前期准备工作施工前,必须进行充分的准备工作以确保施工的顺利进行。

主要包括以下内容:- 制定详细的施工方案,明确施工步骤及工期; - 确定施工人员及相关施工设备,并进行培训和安全教育; - 准备所需材料及工具,并做好库存管理; - 处理施工现场,清除障碍物,并确保施工区域安全; - 检查施工图纸及相关设计文件,确保施工符合要求。

2. 工作井施工2.1 施工人员进场及验收 - 施工人员按照规定时间进入施工现场,并按要求验收相关证件; - 检查施工设备的使用状况,并进行必要的维护保养; - 协助施工人员进行施工区域的划定,确保施工安全。

2.2 井的开挖和土方处理 - 根据设计图纸和规范要求,确定井的位置和尺寸,并进行测量; - 根据井的尺寸和形状,选择合适的施工方法进行开挖,如机械开挖或人工开挖; - 对开挖的土方进行处理,包括清理、运输和堆放,确保施工现场整洁。

2.3 井底垫层施工 - 清理井底的杂物和泥土,确保井底干燥、平整; - 在井底铺设一层合适的垫层,以防止电缆受到外界挤压或损坏; - 垫层材料可选择混凝土、砂石等,根据实际情况进行选择。

2.4 井筒施工 - 在井底上方、与地面平行的位置进行井筒施工,井筒高度一般为1-2米; - 选择合适的材料,如砖、混凝土等,进行井筒的砌筑; - 井筒内侧进行抹灰处理,保证井内光滑、无悬挂物。

2.5 井盖安装 - 在井筒顶部安装井盖,井盖一般由铁板、混凝土等材料制成; -井盖的尺寸和重量应根据实际需要进行选择,并保证其安全可靠。

地下高压电缆工程施工方案

地下高压电缆工程施工方案

地下高压电缆工程施工方案一、工程概述本工程为地下高压电缆敷设工程,主要包括电缆隧道、电缆井、电缆沟等设施的施工。

工程地点位于城市中心区域,施工环境复杂,交通繁忙。

工程内容包括新修电缆隧道 600 米,新修电缆井 10 个,电缆沟 500 米,以及相关的电缆接头、终端制作和调试。

二、施工准备1. 人员准备:组织具有丰富经验的施工队伍,包括施工人员、技术人员、安全人员等,并对施工人员进行安全教育和技术培训,确保施工人员熟悉施工图纸、施工工艺及安全操作规程。

2. 材料准备:根据设计及施工图要求,提前准备好相关材料,包括电缆、电缆接头、电缆终端、隧道内支架、电缆沟盖板等。

3. 设备准备:准备足够的施工设备,包括挖掘机、装载机、吊车、运输车辆、发电机、电缆试验设备等。

4. 施工许可证:办理施工许可证,确保施工合法合规。

三、施工流程1. 电缆隧道施工:采用挖掘机开挖隧道,人工清理隧道内的杂物,确保隧道内环境清洁。

隧道内设置足够的支架,固定电缆。

2. 电缆井施工:根据设计位置,采用挖掘机开挖电缆井,人工清理井内杂物。

电缆井内设置足够的空间,以便进行电缆接头和终端的制作。

3. 电缆沟施工:采用挖掘机开挖电缆沟,人工清理沟内杂物。

电缆沟内设置盖板,确保电缆安全。

4. 电缆敷设:将电缆从隧道一端敷设至另一端,过程中注意电缆的弯曲半径,避免损伤电缆。

电缆敷设完毕后,进行电缆接头和终端的制作。

5. 电缆试验:对敷设完毕的电缆进行试验,包括绝缘测试、接地电阻测试等,确保电缆符合要求。

6. 调试:对电缆接头、终端进行调试,确保电缆系统正常运行。

四、施工要求1. 施工过程中,严格遵守国家法律法规,确保施工安全、环保。

2. 严格按照设计图纸和施工工艺进行施工,确保工程质量。

3. 加强施工现场管理,确保施工秩序井然,施工材料整齐堆放。

4. 做好施工现场的安全防护,包括设置警示标志、安全防护设施等。

5. 定期对施工人员进行安全教育和技术培训,提高施工人员的安全意识和技能水平。

电缆沟、电缆管、电缆井专项施工方案

电缆沟、电缆管、电缆井专项施工方案

电缆沟、电缆管、电缆井专项施工方案新建电缆沟、电缆管道敷设、电缆井专项施工方案第一章工程概况一、工程概况(一)施工范围施工内容包括新建配电综合楼外混凝土电缆沟、配电综合楼至监狱内混凝土电缆沟、电缆管道敷设、电缆井。

混凝土电力沟位置概述。

电缆管道敷设包括。

电缆井包括:相关直线井、转角井、三通井、四通井。

二、工程气象水文地质简况2.1气象条件昆明属北纬低纬度亚热带-高原山地季风气候,由于受印度洋西南暖湿气流的影响,日照长、霜期短、年平均气温15℃,年均日照2200小时左右,无霜期240天以上。

气候温和,夏无酷暑,冬无严寒,四季如春,气候宜人,年降水量1035mm,具有典型的温带气候特点,城区温度在~29℃之间,年温差为全国最小。

2.2气温昆明全年温差较小,市区年平均气温在15℃左右,最热时月平均气温19℃左右,最冷时月平均气温8℃左右。

历史上年极端气温最高31.2℃,最低-7.8℃。

由于温度、湿度适宜,日照长,霜期短。

昆明日温差较大,紫外线强度较高,一天之中有四季,有遇雨变成冬之说,在冬、春两季,冬季日温差可达12~20℃,夏季日温差为可达4~10℃。

2.3降水量昆明市春季温暖,干燥少雨,日温变化大。

夏无炎夏,雨量集中,降雨量占全年雨量的60%以上,均匀气温22℃。

秋季温凉,天高气爽,雨水减少,霜期入手下手。

冬无严寒,日照足够,晴和少雨。

每个月晴天均匀在20天左右,日照230小时左右,雨日4天左右,全月降雨量仅占全年的3--5%。

全年降水量在时间分布上,明显地分为干、湿两季。

5~10月为雨季,降水量占全年的85%左右;11月至次年4月为干季,降水量仅占全年的15%左右。

三、工程特点及施工条件3.1钢筋混凝土电缆沟3.1.1过路电缆沟为1.2*1.2m钢筋混凝土整体现浇钢筋混凝土布局,内净宽 1.2m,净高 1.2m,底板、顶板均为0.2m 厚钢筋混凝土,沟壁为0.3m厚钢筋混凝土,在寺瓦路路口及综合管线支管处电缆沟需根据请求下卧。

室外电缆井及电缆沟专项施工方案设计

室外电缆井及电缆沟专项施工方案设计

一、编制依据及原则1.1编制依据(1)《电缆敷设》(94D164)(2)《地沟及盖板》(02J331)(8)招标文件规定的适用于本工程的各种施工规范;(9)中民投宁夏(盐池)新能源综合示范一期2GW光伏并网发电工程施工图。

(10)我单位现有的施工技术、管理水平和机械设备配备能力及从事相关工程的管理经验。

1.2 编制原则(1)在充分理解施工图纸的基础上,采用先进、合理、经济、可行的施工方案。

(2)在施工组织中体现环保意识,保护环境,并有较周密的环保措施。

(3)施工工艺与施工规范、设计要求相符,并力求达到完善。

(4)施工任务划分合理,施工进度安排符合实际情况。

(5)采用先进、配套的施工设备和技术,确保工程质量和工期。

(6)针对本工程的地质情况和气候特征,有目的地优选施工方案。

二、工程概况2.1工程简介本工程位于中民投宁夏(盐池)新能源综合示范一期2GW光伏并网发电工程中,为光伏厂区至110kV升压站户外电缆沟,具体内容为:电缆沟长4.7公里,结构为素混凝土。

三、施工安排3.1 施工进度安排计划施工时间40天计划开工时间:2015年11月26日计划完工时间:2012年1月6日3.2 施工任务的安排施工人员组织机构表序号工种名称计划人数1 砼工102 钢木工154 机操工 25普工8 合计353.3主要施工机具设备安排:根据各工种工程量总计划、工程预算指标,以及人员、材料计划得出施工机具需求量计划,并根据准备进场的施工机械设备用量情况计算出用电负荷。

主要施工机具、设备清单。

拟投入的主要施工机械设备表序号机械或设备名称数量自有或租赁1 履带式挖掘机2 租赁2 自卸汽车8 租赁3 电动潜水泵4 自有4 柴油发电机 2 自有5 砼拌和机 2 自有6 插入式砼振动器 6 自有7 平板振动器 4 自有主要检验机具配置表序号名称单位数量规格型号备注1 水准仪台2 DS-22 经纬仪台 23 塔尺把 2 3M4 检测尺把 2 1m5 检测尺把 2 2m6 钢卷尺把 2 10m7 钢卷尺把 4 3m8 钢板尺把 2 1m9 水平尺把 1 2m10 水平尺把 2 1m四、电缆井及电缆沟施工4.1施工流程电缆沟井及过道路电缆沟:定位放线→沟槽开挖→垫层→模板安装→底板混凝土浇捣→电缆沟壁模板安装→混凝土浇捣→拆模→电缆支架安装→-5×50镀锌扁钢安装→电缆沟盖板覆盖。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

电缆沟及电缆井的施工方案
一、编制依据及原则
1.编制依据
(1)《建筑地基基础设计规范》GB50007-2002;(2)《混凝土结构设计规范》(GB50010-2010)(3)《建筑抗震设计规范》(GB50011-2010)
(4)《构筑物抗震设计规范》GB50191-93
(5)《建筑地基处理技术规范》(JGJ 79-2002)(6)《35Kv及以下电缆敷设图集》(94D101-5)(7)我单位进一步现场踏勘所掌握的情况和资料;(8)招标文件规定的适用于本工程的各种施工规范;
二、工程概况
1.工程简介:
施工数量表:
二、施工准备计划及施工方案
1.施工人员表:
2.拟投入的主要施工机械设备表
3.主要检验机具配置表
4.工程投入的主要物资
三、电缆井及电缆沟施工
1.施工流程:
电缆沟井及过道路电缆沟:定位放线→沟槽开挖→垫层→底板钢筋绑扎和模板安装→底板混凝土浇捣→排架搭设→板墙钢筋绑扎→内模板和顶板模板安装→顶板钢筋绑扎→外模板安装→混凝土浇捣→拆模→-6×60镀锌扁钢安装→沟壁粉刷。

2.工程测量
测量控制是施工的根本,因此我们将根据《工程测量规范》和甲方、监理机构所提交的坐标点、高程点、《平面布置图》进行施工控制网测量。

对甲方、监理机构所提交的坐标点、高程点位进行复测,并对场区内的现状地面标高进行统一复测,建立场区平面控制网,绘制控制网桩位图,施工控制网桩位及测量资料须经各方审定签认后方可实施。

3.电缆沟施工准备
1.沟槽开挖
本工程现场土质情况较好,采取人工配合机械严格按施工设计边坡进行,边坡为1:0.3,沟槽两侧留0.3m的操作面宽。

若遇到周边环境较差不适合机械开挖的段面,采用人工进行开挖。

在开挖过程中将开挖出的余土就近堆放,但堆放点距沟槽边不少于5米。

沟底应按千分之三设置纵坡,每50米设置设置φ500深0.5米的集水井,沟槽开挖过程中及结构施工中,均应进行临时施工排水,用水泵将集水抽排至施工范围外的排水系统,保持管道施工在无水条件下进行。

电缆沟施工后沟槽不得长期停置,应及时回填以保证沟槽回填的质量。

在施工管道时,开挖到设计标高,请设计人员、监理、业主现场验槽后,确保电缆沟基础达到设计要求。

2.基坑围护
电缆沟井四面采用放坡形式,并采用砂浆护坡,坡比为1:0.5。

3.定位放线和沟槽开挖
1.根据设计总平面图布置的电缆沟坐标,利用已建立的全站平面及高程控制网用全站仪进行投、分点定位并放出基坑开挖灰线和平面坐标轴线控制桩并兼作高程控制点(标出高程读数)。

所有控制桩布设确定后应定期复核,控制桩根部采用C20混凝土进行坞桩,以确保坐标和高程控制的准确。

2.沟槽开挖用1m³反铲挖土机主挖,挖土时应由施工员跟机指挥。

基底及边坡应留300mm余量辅以人工修挖,以确保基底和边坡的平直及平整。

沟槽挖土时应由技术员用水准仪跟测,用顶部涂大红漆的小竹桩钉出标高控制桩,小竹桩布设间距为1m²点,确保基坑开挖标高符合设计图纸要求。

3.在沟槽开挖过程中,如发现基坑底土质为回填土、松土或挖土过程中出现不明地下设施及发现土质不符设计要求时应立即停止挖土作业,及时向业主、设计、监理部门汇报,待上述部门作出书面的明确答复、妥善处理意见并实施后才能继续作业。

4.沟槽开挖后及时进行垫层施工,垫层混凝土C15。

垫层厚度根据电缆沟沟底排水坡度进行施工,确保沟底泄水一次
施工完成,排水管道随垫层施工一起施工完成,保证电缆沟砌筑完成后排水通畅。

4.排管基础
大片垫层采用排砌,严格控制砼管基础强度,必须达到C20以上,振动密实无蜂窝,基础中线每侧宽度允许偏差0~10mm。

排管砼基础浇捣时注意不要让插入棒接触到排管模板,立模时要注意模板平整度及上油。

5.排管安装
排管安装前必须垫稳,缝宽应均匀,管道内不得有泥土砖石、砂浆、木块等杂物。

6.电缆沟体及桥支架的接地扁铁一定要用电焊机焊接牢固,确保接地要求。

7.砖砌电缆井
1.根据井的尺寸,在砼基础上定出中心,量出内径。

用砖沿四周铺砌,铺砌时要做到上下两砖错缝,砖与砖之间砂浆饱满,井壁砂浆抹面压光,并严格按施工图施工。

方井的长宽,圆井的直径允许偏差±10cm。

2.预制盖板。

为达到电业部门要求采用钢模制作,能保证盖板平直度和质量,具体操作时切实注意预制盖板养护期,做到不到养护期不使用的原则,以保证预制件的质量达到设计要求的强度。

8.盖板安装时必须完整无损,安装平衡,位置正确,井盖的高程与路面一致。

9.压顶清水混凝土
在沟壁粉刷完成后根据粉刷层厚度进行电缆沟压顶模板制作和钢筋安装,在电缆沟两边阳角处制作装饰圆线。

模板支安装时拼缝处采用海面条进行密封,模板拼缝处保证模板拼缝无高低,内衬“铝塑板”,保证拆模后没有模板拼缝,混凝土呈“镜面”。

混凝土振捣时振捣棒在振捣过程中上下略有抽动,上下混凝土振动均匀,使混凝土中的气泡充分上浮消散。

振捣棒移动间距为40cm,为保证混凝土密实,混凝土振捣时间控制在50秒。

混凝土第一次浇筑后,再隔20分钟进行第二次复振,二次振捣后对于装饰圆线处采用铁板进行搅动,确保装饰圆线处的气泡全部消散后再进行收光。

振捣完毕后用刮尺刮平,再用木抹子和铁板压平、压实,并采用水平仪进行抄平,确保混凝土表面误差必须控制在2mm 内。

拆模板之前对混凝土充分洒水进行养护,待拆模后,在混凝土表面再洒一道水,然后用无纺布覆盖,边角接茬部位
要严密并压实,养护时间不少于7天。

拆模后边角制作木框护角,待电缆沟盖板安装时方可拆除。

10.电缆沟沟底找坡
电缆沟沟底找坡采用“沟中沟”形式,在靠集水井侧制作R=30的排水沟,沟中泄水为2‰~3‰,集水井间隔为30m,电缆沟另一侧至排水沟泄水为1‰。

电缆沟沟底找坡采用细石混凝土,先制作排水沟,确保排水沟线条顺直。

11.电缆沟回填
回填前先清除槽底积水及杂物,沟槽两侧同步人工回填高差不超过0.3米,采用电动夯进行压实,回填土密实度按规范要求压实。

回填时,按基坑的排水方向,由高至低分层进行,分层厚度小于0.3米。

沟槽内不得回填淤泥质土或含有机物的大块状物。
