混凝土冠腰梁施工方案
腰梁、冠梁、支撑梁模板方案

腰梁、冠梁、支撑梁模板方案清晨的阳光透过窗帘,洒在桌面上,我泡了一杯热咖啡,准备开始一场关于腰梁、冠梁、支撑梁模板方案的创作。
这个过程就像烹饪一道美味佳肴,需要精心准备各种食材,再将它们融合在一起,呈现出最佳的味道。
我们要明确这个方案的目的。
腰梁、冠梁、支撑梁是建筑结构中非常重要的部分,它们承担着重要的支撑和承载作用。
因此,我们的目标是确保这些梁的模板施工质量,提高施工效率,降低成本。
一、模板设计1.模板选材模板选材是关键,我们要选择质量好、强度高、耐磨损的材料。
目前市场上常用的模板材料有钢模板、木模板、塑料模板等。
钢模板虽然强度高,但重量大,施工不方便;木模板轻便,但耐久性较差;塑料模板则介于两者之间。
综合考虑,我们选择塑料模板作为主要材料。
2.模板设计(1)模板尺寸要准确,避免出现缝隙,影响施工质量。
(2)模板连接部位要牢固,防止施工过程中脱落。
(3)模板表面要光滑,便于脱模。
二、模板施工1.施工准备施工前,要对施工现场进行清理,确保施工现场平整、干净。
同时,要对施工人员进行技术培训,确保他们熟悉模板施工工艺。
2.模板安装(1)按照设计图纸,将模板摆放到位。
(2)模板连接部位要牢固,使用专用连接件进行连接。
(3)模板与梁体之间要填充密实,避免出现缝隙。
(4)模板安装完成后,要进行验收,确保施工质量。
3.模板拆除(1)按照施工顺序,从上往下逐层拆除。
(2)拆除过程中,要避免损坏模板和梁体。
(3)拆除后的模板要及时清理、归类,便于下次使用。
三、施工质量控制1.施工过程控制(1)严格遵循施工方案,确保施工工艺正确。
(2)加强施工现场管理,确保施工安全。
(3)对施工人员进行质量意识培训,提高施工质量。
2.施工验收(1)验收标准:按照相关规范和设计要求进行验收。
(2)验收方法:采用实地测量、观察、检查等方法。
(3)验收结果:对验收合格的部位进行标记,不合格的部位进行整改。
四、成本控制1.材料成本控制(1)合理选用模板材料,降低材料成本。
混凝土冠梁施工方案

混凝土冠梁施工方案一、引言混凝土冠梁是建筑工程中常见的结构构件之一。
它具有高强度、耐久性强、施工便利等优点,在各类建筑中得到广泛应用。
本文将针对混凝土冠梁的施工方案进行详细介绍,以确保施工过程顺利进行。
二、施工前准备1. 设计方案确认:在正式开展施工前,施工单位应与设计单位进行充分沟通,确认混凝土冠梁的设计方案。
施工单位应详细了解设计方案的要求,确保施工符合设计要求。
2. 材料准备:施工前,应对所需材料进行充分准备。
材料包括混凝土、钢筋、模板等。
合理的材料准备可以保证施工过程的顺利进行。
3. 工具设备准备:施工前需要准备好相应的工具和设备,如搅拌机、升降机等。
确保工具设备正常使用,减少施工中的人力成本和时间成本。
三、施工步骤1. 模板搭设:按照设计图纸要求,进行模板的搭设。
搭设时要保证模板结构稳定,尺寸精确。
在模板中设置好支撑架,以便于施工人员在模板上作业。
2. 钢筋布置:根据设计方案所给出的钢筋示意图,进行钢筋的布置。
在施工过程中要注意钢筋的间距、节点的处理等,确保钢筋的连接牢固。
3. 混凝土浇筑:混凝土的浇筑是冠梁施工中的关键环节。
在浇筑前,要对混凝土浆液进行检查,确保质量满足设计要求。
在浇筑过程中要注意混凝土的流动性以及振捣等操作,以保证混凝土的均匀密实。
4. 养护措施:在混凝土浇筑后,要及时进行养护措施。
养护时间应根据混凝土强度的要求来确定,通常为7-14天。
养护过程中要做好防护措施,以避免外界因素对混凝土的影响。
四、质量控制1. 材料质量控制:在施工过程中,施工单位要进行严格的材料质量把关,确保所使用的混凝土、钢筋等材料符合相关标准。
2. 施工工艺控制:在施工过程中,要按照设计方案及相关规范要求进行工艺控制。
特别注意混凝土的浇筑、振捣等关键环节。
3. 施工现场管理:施工现场要进行严格的管理,确保施工过程中的安全和质量。
施工单位要进行必要的安全教育与培训,保证施工人员的安全意识和施工技能。
冠梁、腰梁施工专项施工方案2017.3.6

一.工程概况1.工程槪述2.场地岩土工程条件二、编制依据三、施工准备•…[•施工基本要求2 •机具准备3 •人力需求4 •冠梁、腰梁施工流程5 •破桩头、清桩面6 •钢筋绑扎7 •模板安装9 •混凝土浇筑20 •混凝土养护四.施工质量控制……「施工质量管理体系2 •施工过程中的质量控制要点五、安全文明和绿色施工• (10)121213141516 1616 18[•安全生产总目标182 •具体施工措施18六、应急措施19[•组织机构192 •管理职责193 •预测与预警机制的建立204 •急救20一.工程概况1.工程概述本项位于南山区深云路(龙珠八路)以东、三号路(深云东路)以南,广深高速以北,原沙河建工村内。
深云路北为已入住的深云村。
现场已有临时围墙,场内含部分原有的废弃临时建筑。
本项U为土方开挖及基坑支护项U,拟建1#、2#地块基坑,基坑周长约1400m, 面积6.4万nV,深度约5.8-13.3moA北SF »云立支2 号地块1号地块(深圳市南山区三号路南侧,原沙河建工村旧址)2•场地岩土工程条件2・i地形、地貌据深圳市标准《地基基础勘察设计规范》(SJG01-2010 )附录A深圳地区地貌图,拟建场地原属山丘台地地貌,后因人工开采石料,现状地势总体平坦,局部低洼,孔口高程在+36.38〜+4 6.66111之间,平均孔口高程+42 • 00m。
2.2地层岩性场地内地层为:第四系素填土、填砂、填石、杂填土,第四系上更新统冲洪积粉质黏上、粗砂,第四系坡积粉质黏土、第四系残积砾粘性土。
下伏基岩为燕山期粗粒花岗岩。
各地层岩性及野外特征自上而下依次描述为:2.2.1人工填土层(Q^l)素填上(地层编号为①1):褐红色、褐黄色、杂色,稍湿-密实,以粘性土为主,含少量碎石。
孔隙比大,密实度及均匀性较差,回填时间大于10年。
标试验贯6个点,标贯击数(未经杆长修正)13~23击,平均18J击。
素填土(砂)(地层编号为①2):主要成份为砂砾,混黏性土,黄褐色,松散,稍湿~饱和,局部夹碎石。
腰梁、冠梁、支撑梁模板方案

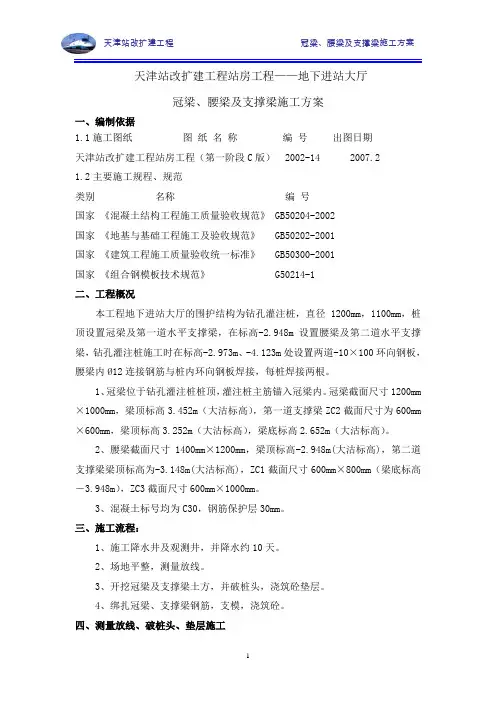

天津站改扩建工程站房工程——地下进站大厅冠梁、腰梁及支撑梁施工方案一、编制依据1.1施工图纸图纸名称编号出图日期天津站改扩建工程站房工程(第一阶段C版) 2002-14 2007.21.2主要施工规程、规范类别名称编号国家《混凝土结构工程施工质量验收规范》 GB50204-2002国家《地基与基础工程施工及验收规范》 GB50202-2001国家《建筑工程施工质量验收统一标准》 GB50300-2001国家《组合钢模板技术规范》 G50214-1二、工程概况本工程地下进站大厅的围护结构为钻孔灌注桩,直径1200mm,1100mm,桩顶设置冠梁及第一道水平支撑梁,在标高-2.948m设置腰梁及第二道水平支撑梁,钻孔灌注桩施工时在标高-2.973m、-4.123m处设置两道-10×100环向钢板,腰梁内Ø12连接钢筋与桩内环向钢板焊接,每桩焊接两根。
1、冠梁位于钻孔灌注桩桩顶,灌注桩主筋锚入冠梁内。
冠梁截面尺寸1200mm ×1000mm,梁顶标高3.452m(大沽标高),第一道支撑梁ZC2截面尺寸为600mm ×600mm,梁顶标高3.252m(大沽标高),梁底标高2.652m(大沽标高)。
2、腰梁截面尺寸1400mm×1200mm,梁顶标高-2.948m(大沽标高),第二道支撑梁梁顶标高为-3.148m(大沽标高),ZC1截面尺寸600mm×800mm(梁底标高-3.948m),ZC3截面尺寸600mm×1000mm。
3、混凝土标号均为C30,钢筋保护层30mm。
三、施工流程:1、施工降水井及观测井,并降水约10天。
2、场地平整,测量放线。
3、开挖冠梁及支撑梁土方,并破桩头,浇筑砼垫层。
4、绑扎冠梁、支撑梁钢筋,支模,浇筑砼。
四、测量放线、破桩头、垫层施工1、施工定位放线根据图纸对冠梁(腰梁)、支撑梁进行定位放线,冠梁(腰梁)按图纸轴线定位,支撑根据其两端距轴线的位置定出。
冠梁及支撑梁施工方案

冠梁及支撑梁施工方案一、介绍冠梁及支撑梁是建筑工程中常见的结构梁,用于增加建筑物的稳定性和承重能力。
本文将详细介绍冠梁及支撑梁的施工方案,包括施工步骤、材料准备、注意事项等内容。
二、施工步骤1. 施工前准备在进行冠梁及支撑梁施工之前,首先要做好施工前的准备工作。
包括对施工现场进行清理,确保施工区域的平整和无障碍物。
同时,对施工所需的材料和设备进行准备,并做好施工员工的安全培训和防护工作。
2. 模板搭设冠梁及支撑梁的施工需要进行模板搭设工作。
根据设计图纸,搭设合适的模板,确保梁的形状和尺寸的准确性。
模板搭设要牢固可靠,以防止在混凝土浇筑过程中出现变形和移位。
3. 钢筋绑扎在搭设好模板后,需要进行钢筋绑扎工作。
根据设计图纸预留的钢筋位置,将钢筋按照一定的间距和要求进行绑扎,以增加梁的承载能力。
钢筋的绑扎要牢固,确保钢筋在混凝土浇筑过程中不发生移位。
4. 混凝土浇筑当模板搭设和钢筋绑扎完成后,进行混凝土的浇筑工作。
混凝土要选择合适的配合比,并使用振捣机进行振捣,以确保混凝土的密实性。
同时,要避免混凝土浇筑过程中的杂质和空隙,以提高冠梁及支撑梁的质量和稳定性。
5. 养护在混凝土浇筑完成后,需要进行养护工作。
包括对混凝土进行湿润保养,避免其过早失水,以确保混凝土的强度和耐久性。
养护时间一般为7天左右,在此期间要避免对梁体施加过大的压力和震动。
三、材料准备1. 模板材料模板材料主要包括胶合板、钢模板等,需要选择质量好、结构稳定的材料。
模板的尺寸和形状要与设计图纸一致,以确保施工的准确性。
2. 钢筋钢筋应选择符合国家标准的优质钢材,根据设计图纸预留的钢筋位置和数量进行采购。
钢筋的直径和间距要符合设计要求,以满足梁的承载能力。
3. 混凝土混凝土的配合比要根据设计要求进行确定,需选择优质水泥和骨料进行配制。
混凝土的坍落度要适中,以方便施工,同时要保证混凝土的强度和稳定性。
四、注意事项1. 安全第一在施工过程中,要始终将安全放在首位。
XXX冠梁及混凝土支撑梁施工方案

XXX冠梁及混凝土支撑梁施工方案一、工程概况:该工程为一座高层建筑项目,包括地下室、地上塔楼及附属建筑。
本方案主要针对XXX冠梁及混凝土支撑梁的施工进行详细规划。
二、工程准备工作:1.梁板材料准备:购置符合规定标准的混凝土、钢筋和模板材料,并进行检查验收。
2.施工人员准备:组建施工队伍,包括施工负责人、技术人员、工人等,确保施工人员技术熟练。
3.施工设备准备:梁板的施工需要使用起重机、模板支撑杆、张拉设备等,确保设备正常运行。
三、施工工艺及步骤:1.混凝土支撑梁施工:(1)梁板的模板搭设:按照设计要求、工艺要求和施工方案搭设支模板,确保模板的牢固和稳定。
(2)钢筋加工和安装:按照设计图纸的要求,将预先加工好的钢筋安装到模板中,确保钢筋的准确位置和牢固连接。
(3)混凝土浇筑:在梁板内侧设置好灌注孔,采用泵送混凝土的方式进行浇筑,保证混凝土的均匀性和密实性。
(4)浇筑后处理:在混凝土初凝后,对梁板进行养护,保持湿润状态,防止过快干燥引起龟裂和开裂。
2.XXX冠梁施工:(1)施工平台准备:搭设支撑架和工作平台,确保施工安全和施工质量。
(2)构造柱混凝土浇筑:根据施工图纸,按照浇筑顺序和工序进行构造柱的混凝土浇筑。
(3)模板搭设:按照设计要求,将XXX冠梁的模板搭设到已经完成混凝土构造柱的上方,确保模板的牢固。
(4)钢筋加工和安装:按照设计要求,在模板中预先加工和安装好的钢筋,确保钢筋的准确位置和牢固连接。
(5)混凝土浇筑:按照工序和浇筑顺序,采用泵送混凝土的方式进行浇筑,确保混凝土的均匀性和密实性。
(6)混凝土初凝后处理:在混凝土初凝后,对XXX冠梁进行养护,保持湿润状态,防止过快干燥引起龟裂和开裂。
(7)拆除模板:混凝土强度达到拆模标准后,拆除模板,并进行必要的修补工作。
四、安全措施:1.施工现场设立安全警示标志,明确施工区域,防止他人非法进入。
2.施工人员必须佩戴安全帽、安全绳等防护工具,确保人身安全。
11b标冠梁、砼支撑、砼腰粱施工方案(修改)1

1、工程概况 (1)2、施工依据 (2)3、施工布置 (2)4、施工措施 (2)4.1分段原则 (3)4.2总体施工顺序 (3)4.3冠梁、给支撑及腰梁设计 (3)4.4施工流程 (3)4.5施工方法 (4)4.6施工技术要求 (5)5、施工进度计划 (5)6、施工资源配置 (6)7、质量保证措施 (6)8、安全文明施工 (7)11b标冠梁、磴支撑及腰梁施工方案1、工程概况无锡市轨道交通一号线11B标段,包括一站半区间,一站即活名路站,半区间为太湖广场站〜活名路站区问(简称太活区问)南段。
附届结构设置了4个出入口、2组风亭和W-1〜W-7出入口。
车站主体长度为528.4m,标准段宽18.7m,开挖深度16.11m,为地下两层岛式车站。
太活区问南段长为127.4m,标准段宽19m开挖深度15.11〜15.74m, 为地下双层双柱三跨框架结构。
区间、车站主体围护结构采用800mrff连续墙+内支撑的支护形式。
活名路站冠梁总长1152m其中结构尺寸为1.0X 1.0m的946.53m,冠梁底部高程为EL3.0m ;绿色广场大洒店前铺盖(第92~79槽段和第121~133曹段)和通扬路口铺盖(第47~51槽段和第161~165槽段)下冠梁结构尺寸为1.0X 1.2m的205.5m,冠梁底部高程为EL2.4m。
太活区问南段区问冠梁总长为266.7门其中结构为0.8X 1.0m的200.5m、结构为1.0X 1.0m的66.2m,冠梁底部高程为EL3.0m。
太活区问南段及活名路站除盾构井外第一道支撑均为钢筋混凝土结构,南段盾构井第一道及第二〜五道部分支撑为钢筋混凝土结构。
太活区问南段碌支撑结构为0.7mX 0.9m,共计15根,总长约为284.13m。
活名路站碌支撑结构形式有两种,即0.7mX0.9m 和铺盖位置的0.9mx 1.2m,共计86根,总长约为1195.8m;其中碌支撑结构为0.9mX 1.2m 的共计18根,总长为334m,碌支撑结构为0.7 x 0.9m的共计68根,总长为1098m。
冠梁腰梁施工技术交底

冠梁、腰梁施工技术交底一、工程概况二、施工工艺流程及施工方法在孔桩灌注完成,且达到龄期强度后,根据现在场实际情况分段进行冠梁施工。
开挖基坑至冠梁底面后,进行底面平整(必要时立底模)及桩顶淤泥及浮碴清除,调平钢筋笼预留钢筋,同时进行钢筋下料。
桩顶处理好后即进行钢筋绑扎、立模、浇混凝土。
钢筋按下料单下料,采用机械加工成型,侧模采用木模板、钢管及方木加固,混凝土采用商品砼,导槽配合砼灌车直卸,插入式振捣器捣固。
2.1 冠梁及腰梁施工工艺流程如图1所示。
2.2 施工方法2.2.1 桩头砼清理冠梁施工前用反铲挖除桩顶部分淤泥,至桩顶。
采用风镐凿除桩顶浮浆至冠梁底标高且露出新鲜混凝土,在浇注混凝土之前需用水润湿。
2.2.2 钢筋制安钢筋施工流程如下:原材料检验→钢筋除锈及加工→测量放线→基底处理→桩顶钢筋调直→焊架立筋及定位→绑扎底层钢筋→绑扎面层钢筋和箍筋→放置垫块及成品保护→清碴及报验。
2.2.3 钢筋加工钢筋加工程序:钢筋除锈→钢筋调直→钢筋切断→钢筋弯曲成型。
钢筋除锈钢筋表面应洁净。
油渍、漆污和用锤敲击时能剥落的浮皮、铁锈等应在使用前清除干净。
在焊接前,焊点处的水锈应清除干净。
钢筋的除锈拟采用电动除锈在除锈过程中发现钢筋表面的氧化铁皮鳞脱落现象严重并已损伤钢筋截面,或在除锈后钢筋表面有严重的麻坑、斑点伤蚀截面时,应降级使用或剔除不用。
钢筋加工加工时要注意以下几点:1、将同规格钢筋根据不同长度长短搭配,统筹排料;一般应先断长料,后断短料,减少短头,减少损耗。
断料时应避免用短尺量长料,防止在量料中产生累计误差。
2、弯起钢筋中间部分弯折处的弯曲直径,不应小于钢筋直径的5倍。
钢筋焊接钢筋连接钢筋直径≤16mm采用绑扎,搭接长度为35倍d。
钢筋搭接时,中间和两端共绑扎三处,并必须单独绑扎后,再和交叉钢筋绑扎;主筋之间或双向受力钢筋交叉点应全部绑扎;钢筋绑扎必须牢固稳定,不得变形松脱和开焊。
主筋之间或双向受力钢筋交叉点应全部钢筋直径大于16mm的连接拟采用电弧焊。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
混凝土冠腰梁施工方案
文件编码(008-TTIG-UTITD-GKBTT-PUUTI-WYTUI-8256)
第五节 混凝土冠梁腰梁施工方案
一、分项工程概况
本工程混凝土压顶冠梁施工主要为旋喷桩、钻孔灌注桩上冠梁施工。本部分
工程工艺相对简单,工程量不大,我司计划采用人工绑扎冠梁钢筋、手推车浇注
商品混凝土成梁。
二、施工工艺
混凝土压顶冠梁施工工艺框图
1、测量放线
按照冠梁布置放出位置线;
2、土方开挖
按照测量放线开挖冠梁施工工作面;
3、桩顶凿除
将桩顶浮浆凿除,剔出钢筋;
4、钢筋绑扎
按照设计制作绑扎冠梁钢筋;
5、支设模板
钢筋绑扎完成后,按照图纸设计的冠梁尺寸支设模板;
6、浇注混凝土
预拌混凝土运至现场浇注。
三、施工要点
1、混凝土结构工程
①对冠梁施工前应编制根据设计图纸结合实际情况、编制具有可操作性的专
项施工方案,报监理单位审核,经总监审批后方可施工。
测量放线
土方开挖
支设模板 钢筋绑扎 凿除浮浆 浇注混凝土 挖机配合 混凝土准备 养护 钢筋加工 模板准备
②冠梁施工前凿除桩头时,桩砼强度应大于设计强度的80%以上,桩顶应凿
至新鲜砼面,出露钢筋应平直,浇筑砼采用商品砼,浇筑前必须清理干净残渣、
浮土和积水。
③施工中应严格控制冠凝土的性能。
④冠梁钢筋采用砂浆垫块,严格控制保护层厚度。
⑤混凝土楼板上的预埋管线(塑料管材),按设计和规范要求采取加强处理及
防止开裂措施,相关费用作为措施费考虑,并列入投标报价中,结算时不作调
整。
2、模板工程
①一般模板工程规则
a.应保证工程结构和构件各部分形状尺寸和相互位置的正确。
b.具有足够的强度、刚度和稳定性,能可靠地承受新浇的混凝土的重量和侧
压力,以及在施工过程中产生的荷载。
c.构造简单,拆装方便,并便于钢筋的绑扎与安装,符合混凝土的浇筑及养
护等工艺要求。
d.模板接缝应严密,不得漏浆。
②模板工程的技术要求
a.所有预埋件及预留孔洞,在安装前应与图纸对照,确认无误后准确固定在
设计位置上,必要时可用电焊或套框方法将其固定。对小型空洞、套框内可满填
软制材料,防止漏浆。
b.测量、放线、弹线工作要时先制定好实施方案,所有测量器具必须符合计
量检定标准,并妥善保管,施工中的轴线、标高、几何尺寸必须测放准确、标注
清楚、引用方便。
c.模板施工前,要求场地干净、平整、模板下口及连接处的混凝土或砌体,
要求边角整齐、表面平直,必要时可能先进行人工修整,以确保模板工程质量。
d.接头处模板、梁柱板交叉处模板,应认真检查,防止烂根、移位、胀模等
不良现象。
e.对己施工完毕的部分钢筋或预埋件、设备管线等应进行检查,若影响模板
施工处应及时整改。
f.模板及其支撑体系应联结整体。
g.安装和浇筑混凝土时,应检查漏浆与变形情况。
3、钢筋工程
冠梁纵筋的连接用搭焊,接头应错开,同一断面的接头面积不应超过50%,
且间隔布置。
①钢筋加工的技术要求:
a.钢筋除锈:钢筋在使用之前必须保证其表面的洁净,清除钢筋表面油渍、
漆污、铁锈等,以便保证钢筋与混凝土之间的握裹力。
b.钢筋调直;调直后的钢筋应保证平直,无局部弯折。无明显擦伤且抗拉强
度不得低于设计要求。
c.钢筋切断:在进行钢筋切断时要长短搭配,统筹排料;一般按照先断长
料,后断短料的原则,以减少损耗,节约钢筋。如发现钢筋有劈裂、偏头或严重
弯头现象,必须切除。如发现钢筋的硬度与该类型有很大出入,应查明原委后再
作处理。
d.钢筋的弯曲成形质量的要求:
ⅰ钢筋弯曲要保证形状准确,平面上没有翘曲不平现象;
ⅱ钢筋末端的净空直径不小于钢筋直径到2 .5倍;
ⅲ钢筋弯曲点处不得有裂缝,对于二级、三级钢筋不得弯过后再弯回来;
ⅳ钢筋成形后允许偏差应符合现行规范验收要求。
①钢筋焊接与机械连接技术要求
a.钢筋焊接技术要求:
ⅰ钢筋的对接应优先采用闪光对焊;当钢筋在I~III级且直径在22mm以下
采用“连续闪光焊”,连续闪光焊能焊接的钢筋上限直径,应根据焊机容量、钢
筋级别等具体情况而定。
ⅱ对焊前应清除钢筋端头约150mm范围内的铁锈、污泥等,以免在夹具和钢
筋间因接触不良而引起“打火”。此外,如钢筋头有弯曲,应予调直或切除。
ⅲ当调换焊工或更换焊接钢筋的规格和品种时,应先制作对焊试样(不少于2
个)进行焊接检测。合格后,才能成批焊接。
ⅳ焊接参数应根据钢种特性、气温高低、实际电压、焊机性能等具体情况由
操作人员自行修正。
ⅴ夹紧钢筋时,应使两钢筋端面的凸出部分相接触,以利均匀加热和保证焊
缝与钢筋轴线相垂直。
ⅵ焊接完毕后,应待接头处由白红色变为黑红色才能松开夹具,平稳地取出
钢筋,以免引起接头弯曲。
ⅶ不同直径的钢筋可以对焊,但其截面比不宜大于。此时,除应按大直径钢
筋选择焊接参数外,并应减小大直径钢筋的调伸长度,或利用短料首先将大直径
钢筋预热,以使两者在焊接过程中加热均匀,保证焊接质量。
ⅷ螺丝端杆与钢筋对焊时,因两者钢号、强度及直径不同,焊接比较困难,
宜事先对螺丝端杆进行预热,或适当减小螺丝端杆的调伸长度。钢筋一侧的电极
应调高,保证钢筋与螺丝端杆的轴线一致。
ⅸ焊接场地应有防风、防雨措施,以免接头区骤然冷却,发生脆裂。当气温
较低时,接头部位可适当用保温材料覆盖。
b.机械连接技术要求
ⅰ钢筋端头的锈、泥沙、油污等杂物应清理干净。然后将钢筋与套筒应进行
试套;对不同直径钢筋的套筒不得串用。
ⅱ机械连接的接头性能应符合《钢筋机械连接通用技术规程》JGJ107-96的A
级接头性能。
ⅲ钢筋机械连接应由该技术提供单位提交有效的型式检验报告。
ⅳ机械连接优先采用钢筋直螺纹套筒接头。(本工程d≥22的钢筋采用直螺纹
套筒接头)
③钢筋安装技术要求
a.施工中钢筋代换应征得设计单位同意后,方可替换。
b.钢筋绑扎的施工工艺:
核对成品钢筋的钢号、直径、形状、尺寸和数量等是否与料单、料牌相符。
如有错漏,应纠正增补。
准备绑扎用的铁丝、绑扎工具(如钢筋钩、带扳口的小撬棍)、绑扎架等。
准备控制混凝土保护层的水泥砂浆垫块和塑料垫块。
划出钢筋位置线。钢筋接头的位置,应根据来料规格,结合规范对有关接头
的位置、数量的规定,使其错开,在模板上划线。
绑扎接头的搭接长度应满足设计与规范有关要求。
4、混凝土工程
浇筑混凝土时,浇筑层的厚度不得超过插入式振捣器作用部分长度的倍值。
混凝土浇筑过程中,要分批做坍落度与原规定不符时,应予调整配合比。
①养护工作的要点:
a.覆盖浇水养护
选用适当的材料对混凝土表面加以覆盖并浇水,使混凝土在一定的时间内保
持水泥水化作用所需要的适当温度和湿度条件。
覆盖养护需符合下列规定:
ⅰ覆盖浇水养护应在混凝土浇筑完毕后12h以内进行。
ⅱ混凝土的浇水养护时间,对采用硅酸盐水泥或矿渣硅酸盐水泥拌制的混凝
土,不得少于7d,对掺用缓凝型外加剂或有抗渗性要求的混凝土,不得少于
14d。
当采用其他品种水泥时,混凝土的养护应根据所采用水泥的技术性能确定。
ⅲ浇水次数应根据保持混凝土处于湿润的状态来决定。
ⅳ混凝土的养护用水与拌制水相同。
ⅴ当日平均气温低于5℃时,不得浇水。
