第五章就地灌注桩基础第一节一般规定第条 本章适用于钻、挖孔灌注桩和沈管灌注桩施工第条 就地灌注桩施工前,如设计要求或施工工艺需要时,应在现场作试桩,以核 对地质和水文地质情况,鉴定桩的承载力,并根据地层情况、施工条件决定适当的施工方法。

试桩方法可参照《试桩试验办法》(见附录4-1)。

钻孔灌注桩施工,必须由有经验的施工人员主持,并掌握钻孔地区地质和水钻孔设备应完好,施工记录应完善。

各种成孔设备(方法)的适用范围,可参考表。

钻孔灌注桩的清孔、吊装钢筋骨架、灌注水下混凝土各工序应连续快速完成。

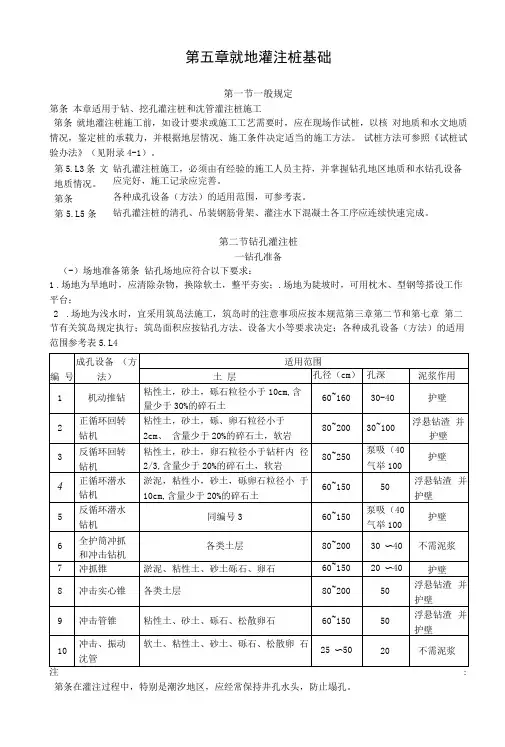

第二节钻孔灌注桩一钻孔准备(-)场地准备第条 钻孔场地应符合以下要求:1 .场地为旱地时,应清除杂物,换除软土,整平夯实;.场地为陡坡时,可用枕木、型钢等搭设工作平台;2 .场地为浅水时,宜采用筑岛法施工,筑岛时的注意事项应按本规范第三章第二节和第七章 第二节有关筑岛规定执行;筑岛面积应按钻孔方法、设备大小等要求决定;各种成孔设备(方法)的适用范围参考表5.L4注: 第条在灌注过程中,特别是潮汐地区,应经常保持井孔水头,防止塌孔。

第5.L3条 文地质情况。

第条第5.L5条第条在灌注过程中,应经常探测井孔内混凝土面位置,及时地调整导管埋深,导管的埋深一般不宜小于2m或大于6m;当拌合物内掺有缓凝剂、灌注速度轻快、导管较坚固并有足够起重能力时,可适当加大埋深。

第5.2. 79条井孔内混凝土面位置的探测,应采用较为精确的器具。

若无条件时,可采用测深锤,锤宜为锥形,锤重不宜小于4kg。

禁止使用其它不符合要求的方法。

灌注将近结束时, 可用取样盒等容器直接取样,鉴定良好混凝土面位置。

第5. 2. 80条当井孔混凝土面接近和进入钢筋骨架时,应注意下列事项:1.混凝土面接近钢筋骨架时,宜使导管保持稍大的埋深,并放慢灌注速度,以减小混凝土的冲击力;.混凝土面进入钢筋骨架一定深度后,应适当提升导管,使钢筋骨架在导管下口有一定的埋深。

钻孔灌注桩相关规范

钻孔灌注桩相关规范

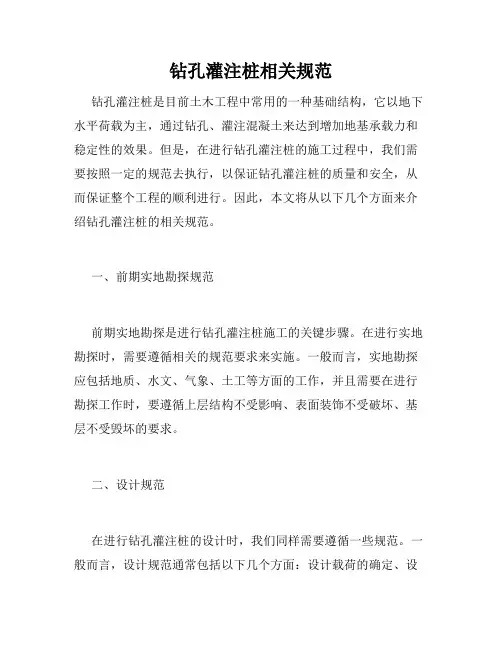

钻孔灌注桩相关规范钻孔灌注桩是目前土木工程中常用的一种基础结构,它以地下水平荷载为主,通过钻孔、灌注混凝土来达到增加地基承载力和稳定性的效果。

但是,在进行钻孔灌注桩的施工过程中,我们需要按照一定的规范去执行,以保证钻孔灌注桩的质量和安全,从而保证整个工程的顺利进行。

因此,本文将从以下几个方面来介绍钻孔灌注桩的相关规范。

一、前期实地勘探规范前期实地勘探是进行钻孔灌注桩施工的关键步骤。

在进行实地勘探时,需要遵循相关的规范要求来实施。

一般而言,实地勘探应包括地质、水文、气象、土工等方面的工作,并且需要在进行勘探工作时,要遵循上层结构不受影响、表面装饰不受破坏、基层不受毁坏的要求。

二、设计规范在进行钻孔灌注桩的设计时,我们同样需要遵循一些规范。

一般而言,设计规范通常包括以下几个方面:设计载荷的确定、设计桩直径与长度的计算、灌注混凝土的配合比确定、压浆及拌合筒参数的选择等。

此外还需要有相应的构造图纸和施工图纸等。

三、施工规范在进行钻孔灌注桩施工时,我们也需要遵循一定的规范。

一般而言,施工规范需要包括以下几个方面:现场勘探后的基层削平、钻孔过程中的安全措施、孔壁处理措施、基础底面洁净程度的检查、确保配筋不错位断裂、混凝土浇筑压实、灌注混凝土强度的检测等。

四、验收规范在进行钻孔灌注桩验收时,我们需要按照相关的规范进行。

验收规范一般包括以下几个方面:钻孔灌注桩的视觉规范检查、钻孔灌注桩的尺寸规格检查、验收灌注混凝土质量的试验、桩强度试验、偏心距试验、侧向位移试验等。

总之,钻孔灌注桩是土木工程中非常重要的一种基础结构,其施工需要遵循一系列的规范,从而保证钻孔灌注桩的质量和安全。

在实际工程中,我们需要根据不同的项目要求,选择适合的规范进行采用,以确保整个工程质量可靠,达到预期效果。

钻孔灌注桩施工规范全

钻孔灌注桩施工规范全

钻孔灌注桩施工规范全一、引言钻孔灌注桩作为一种常用的地基处理方式,被广泛应用于各种工程项目中。

它具有承载能力高、沉降小、适应性强等优点,因此在建筑工程、桥梁工程、水利工程等领域得到了广泛的应用。

为了保证钻孔灌注桩施工质量,提高工程的安全性和可靠性,制定了一系列的施工规范。

本文将介绍钻孔灌注桩施工的规范要求。

二、施工前的准备工作1. 施工前的资料准备:包括相关的设计文件、土质鉴定报告、地质勘察报告等。

2. 施工区域的界定:确定施工区域的范围和边界,确保施工的安全进行。

3. 施工机械和器材的准备:准备好所需的钻机、搅拌机等施工机械,以及配料设备和其它辅助设备。

三、施工过程及要求1. 钻孔施工:a. 钻孔位置的确定:根据设计要求确定钻孔的位置和孔径。

b. 钻孔技术要求:钻孔过程中要注意控制速度和转速,保证孔壁的垂直度和孔径的精确度。

c. 钻孔记录:钻孔过程中要对钻孔的深度、直径等进行记录,确保施工的准确性。

2. 放筒灌注:a. 搅拌料的配制:按照设计要求进行搅拌料的配制,确保其配比和质量。

b. 灌注工艺要求:灌注过程中要注意控制灌注速度和压力,确保桩体的质量。

c. 围护壁的施工:根据需要,在灌注过程中设置围护壁,防止灌注材料漏出。

3. 增加注浆:a. 注浆材料的准备:选用合适的注浆材料,并按照要求进行配制。

b. 注浆施工要求:注浆过程中要注意控制注浆压力和流量,确保注浆质量。

c. 注浆记录:注浆过程中要对注浆压力、流量等进行记录,以备后期检查和分析。

四、施工中的质量控制1. 施工中的质量检测:定期对钻孔、灌注、注浆等施工工艺进行检测和监测。

2. 施工中的质量记录:记录施工过程中的各项数据和指标,用于后期的质量分析和评估。

3. 施工中的质量问题处理:对施工中出现的问题及时处理,并采取相应的措施进行纠正。

五、施工后的检验与验收1. 施工后的检验:对施工完成的钻孔灌注桩进行检测,检查其质量和安全性。

2. 施工后的验收:根据相关标准对钻孔灌注桩进行验收,合格后方可进行后续工作。

钻孔灌注桩技术标准

钻孔灌注桩技术标准

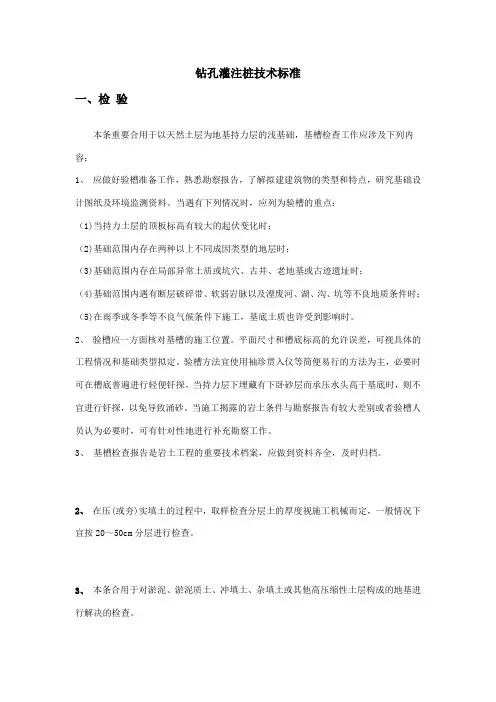

钻孔灌注桩技术标准一、检验本条重要合用于以天然土层为地基持力层的浅基础,基槽检查工作应涉及下列内容:1、应做好验槽准备工作,熟悉勘察报告,了解拟建建筑物的类型和特点,研究基础设计图纸及环境监测资料。

当遇有下列情况时,应列为验槽的重点:(1)当持力土层的顶板标高有较大的起伏变化时;(2)基础范围内存在两种以上不同成因类型的地层时;(3)基础范围内存在局部异常土质或坑穴、古井、老地基或古迹遗址时;(4)基础范围内遇有断层破碎带、软弱岩脉以及湮废河、湖、沟、坑等不良地质条件时;(5)在雨季或冬季等不良气候条件下施工,基底土质也许受到影响时。

2、验槽应一方面核对基槽的施工位置。

平面尺寸和槽底标高的允许误差,可视具体的工程情况和基础类型拟定。

验槽方法宜使用袖珍贯入仪等简便易行的方法为主,必要时可在槽底普遍进行轻便钎探,当持力层下埋藏有下卧砂层而承压水头高于基底时,则不宜进行钎探,以免导致涌砂。

当施工揭露的岩土条件与勘察报告有较大差别或者验槽人员认为必要时,可有针对性地进行补充勘察工作。

3、基槽检查报告是岩土工程的重要技术档案,应做到资料齐全,及时归档。

2、在压(或夯)实填土的过程中,取样检查分层土的厚度视施工机械而定,一般情况下宜按20~50cm分层进行检查。

3、本条合用于对淤泥、淤泥质土、冲填土、杂填土或其他高压缩性土层构成的地基进行解决的检查。

复合地基的强度及变形模量应通过原位实验方法检查拟定,但由于实验的压板面积有限,考虑到大面积荷载的长期作用结果与小面积短时荷载作用的实验结果有一定的差异,故需要再对竖向增强体及地基土的质量进行检查。

对挤密碎石桩应用动力触探法检测桩身和桩间土的密实度。

对水泥土搅拌桩、低强度素混凝土桩、石灰粉煤灰桩,应对桩身的连续性和材料进行检查。

4、预制打入桩、静力压桩应提供经确认的桩顶标高、桩底标高、桩端进入持力层的深度等。

其中预制桩还应提供打桩的最后三阵锤击贯入度、总锤击数等,静力压桩还应提供最大压力值等。

钻孔灌注桩技术规范

钻孔灌注桩技术规范

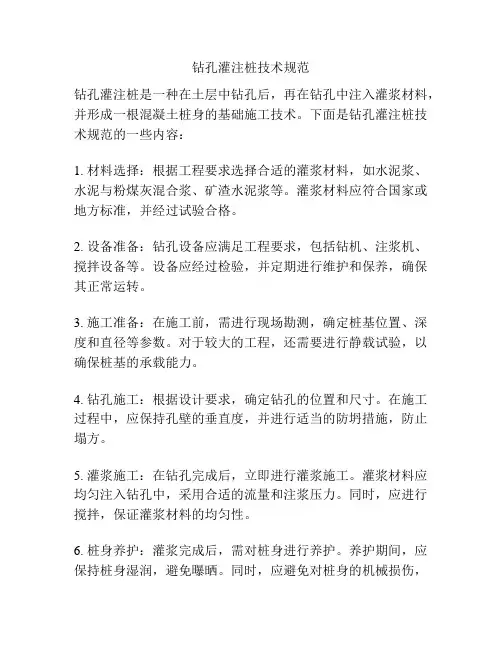

钻孔灌注桩技术规范钻孔灌注桩是一种在土层中钻孔后,再在钻孔中注入灌浆材料,并形成一根混凝土桩身的基础施工技术。

下面是钻孔灌注桩技术规范的一些内容:1. 材料选择:根据工程要求选择合适的灌浆材料,如水泥浆、水泥与粉煤灰混合浆、矿渣水泥浆等。

灌浆材料应符合国家或地方标准,并经过试验合格。

2. 设备准备:钻孔设备应满足工程要求,包括钻机、注浆机、搅拌设备等。

设备应经过检验,并定期进行维护和保养,确保其正常运转。

3. 施工准备:在施工前,需进行现场勘测,确定桩基位置、深度和直径等参数。

对于较大的工程,还需要进行静载试验,以确保桩基的承载能力。

4. 钻孔施工:根据设计要求,确定钻孔的位置和尺寸。

在施工过程中,应保持孔壁的垂直度,并进行适当的防坍措施,防止塌方。

5. 灌浆施工:在钻孔完成后,立即进行灌浆施工。

灌浆材料应均匀注入钻孔中,采用合适的流量和注浆压力。

同时,应进行搅拌,保证灌浆材料的均匀性。

6. 桩身养护:灌浆完成后,需对桩身进行养护。

养护期间,应保持桩身湿润,避免曝晒。

同时,应避免对桩身的机械损伤,以保证桩体的完整性。

7. 质量控制:在施工过程中,应进行质量控制,包括灌浆材料的试验、搅拌比例的控制、灌浆压力和流量的监测等。

对于大型工程,还应进行抽样检验和力学性能试验。

8. 安全措施:施工过程中,应重视安全事项。

工作人员应佩戴防护用具,现场应设置警示标志和防护栏杆,确保施工安全。

9. 桩基验收:桩基完工后,需进行验收。

验收标准按照相关规范执行,包括桩基的直径、深度、垂直度和灌浆质量等指标。

10. 施工日志:施工过程中,应详细记录施工情况和施工参数,包括钻孔、灌浆、养护等环节的数据和图纸。

施工日志应由专业人员填写,并保存至工程档案。

钻孔灌注桩施工技术规范是保证施工质量和工程安全的重要依据,施工单位和监理单位应严格按照规范要求进行施工,并及时记录施工过程中的任何问题和变化,以保证施工质量和工程安全。

同时,监理单位应对施工过程进行监督和检查,及时发现问题和隐患,并提出相应的处理措施,以确保工程质量。

钻孔灌注桩施工规范

钻孔灌注桩施工规范

钻孔灌注桩施工规范钻孔灌注桩是一种常见的基础工程施工技术,广泛应用于建筑、桥梁、港口等工程领域。

为了确保钻孔灌注桩的施工质量和安全性,需要遵循一系列的施工规范。

以下将详细介绍钻孔灌注桩施工的各个环节及相应的规范要求。

一、施工准备1、场地准备施工前,应平整场地,清除杂物,确保施工场地坚实、平整,便于钻机的安装和移动。

同时,要设置好排水系统,防止场地积水影响施工。

2、测量放线根据设计图纸,准确测量桩位,并设置明显的标志。

桩位的偏差应符合相关规范的要求,一般来说,群桩桩位的偏差不应超过 20mm,单排桩桩位的偏差不应超过 10mm。

3、护筒埋设护筒一般采用钢板制作,其内径应比桩径大 200 400mm。

护筒的埋设深度应根据地质情况确定,一般在 10 20m 之间,特殊情况下应加深护筒的埋设。

护筒的中心线应与桩位中心线重合,偏差不得超过 50mm,护筒的倾斜度不得超过 1%。

4、泥浆制备泥浆在钻孔灌注桩施工中起着重要的作用,它可以护壁、排渣和冷却钻头。

泥浆的性能指标应根据地质情况和施工工艺进行调整,一般要求泥浆的比重在 11 13 之间,粘度在 18 22s 之间,含砂率小于 4%。

二、钻孔施工1、钻机安装钻机安装应平稳、牢固,确保在施工过程中不发生倾斜和位移。

钻杆应保持垂直,其垂直度偏差不得超过 1%。

2、钻进速度在钻进过程中,应根据地质情况合理控制钻进速度。

在粘性土层中,钻进速度一般为 1 2m/h;在砂性土层中,钻进速度一般为 05 1m/h。

当遇到坚硬地层时,应采用慢速钻进,并适当增加泥浆的比重和粘度。

3、钻进深度钻进深度应达到设计要求,一般通过测量钻杆的长度来控制。

当钻进接近设计深度时,应放慢钻进速度,并进行清孔。

4、清孔清孔的目的是清除孔底的沉渣,保证桩底的承载力。

清孔可采用正循环清孔或反循环清孔的方法,清孔后的泥浆性能指标应符合要求,孔底沉渣厚度不得超过设计规定,一般不应大于 50mm。

三、钢筋笼制作与安装1、钢筋笼制作钢筋笼应根据设计图纸在钢筋加工场制作,主筋的接头应采用焊接或机械连接,接头的位置应符合规范要求。

钻孔灌注桩施工技术要求

钻孔灌注桩施工技术要求

钻孔灌注桩施工技术要求钻孔灌注桩是一种广泛应用于土木工程中的地基处理方法,具有承载力大、抗震性能好等优点。

为了确保钻孔灌注桩的质量和安全性,施工过程中需要严格遵守一系列技术要求。

本文将介绍钻孔灌注桩施工的技术要求,包括钻孔、灌注、混凝土配合比、强度检验等方面。

一、钻孔要求1. 钻孔位置的确定:根据设计要求和勘察结果,确定钻孔桩的位置和数量。

钻孔位置应避开现有建筑物的基础,距离地下管线、电缆等设施应符合安全规定。

2. 钻孔直径和深度:根据设计要求确定钻孔的直径和深度。

钻孔直径应满足承载力和变形要求,钻孔深度应达到设计要求的稳定土层或岩石层。

3. 钻孔方法:根据地层情况选择合适的钻孔方法,常用的有旋挖钻孔、振动钻孔等。

钻孔过程中,应及时记录钻孔深度、土层及岩石的情况,并注意保持钻孔的垂直度。

二、灌注要求1. 灌注材料:常用的灌注材料为水泥砂浆或高性能混凝土。

灌注材料要求均匀、细腻,配合比应符合设计要求。

2. 灌注方法:灌注过程中,应采取适当的灌注方法,确保灌注材料充实钻孔内,排除空隙。

灌注速度应适中,避免过快或过慢,确保灌注材料的均匀性和质量。

3. 管桩灌注工艺:对于较大直径的桩基,可以采用管灌注技术。

在钻孔的同时安装灌注桩管,并通过桩管将灌注材料灌入钻孔。

三、混凝土配合比要求1. 混凝土强度等级:根据设计要求和土层情况确定混凝土的强度等级。

混凝土强度等级应满足桩基的承载力和抗震性能要求。

2. 水灰比和配合比:确定混凝土的水灰比和配合比,确保混凝土的均匀性、流动性和坍落度。

水灰比应合理,避免过高或过低,影响混凝土的强度和耐久性。

四、强度检验要求1. 钻孔灌注桩的强度检验应符合相关施工规范和工程质量验收标准。

常用的强度检验方法有冲击试验、静荷载试验等。

2. 强度检验的频率:根据工程规模和设计要求确定强度检验的频率。

一般情况下,每组桩至少进行1-2次强度检验。

3. 强度检验的记录和报告:强度检验结果应及时记录,制作强度检验报告,并与设计单位进行验收。

钻孔灌注桩技术规范

钻孔灌注桩技术规范

钻孔灌注桩技术规范钻孔灌注桩技术规范1. 引言1.1 目的1.2 适用范围1.3 参考文件1.4 术语和定义2. 施工前准备2.1 钻孔灌注桩设计要求2.2 地质勘察和水文地质调查2.3 施工准备工作2.3.1 施工方案编制2.3.2 设备和材料准备2.3.3 勘测与标定2.3.4 安全防护措施3. 钻孔灌注桩施工工艺3.1 钻孔工艺3.1.1 钻孔形式3.1.2 钻孔工具和设备3.1.3 钻孔操作流程3.2 灌注工艺3.2.1 灌注孔口的处理3.2.2 高压旋喷混凝土灌注技术 3.2.3 土工合成材料灌注技术3.2.4 灌注过程控制与质量检查4. 施工质量控制4.1 钻孔灌注桩质量验收检验4.2 施工质量记录与报告4.3 问题处理与意见反馈5. 施工安全措施5.1 安全管理责任和制度5.2 施工人员安全教育和培训5.3 施工现场安全防护设施5.4 紧急救援预案6. 环境保护与文明施工6.1 环境影响评估和监测6.2 施工现场噪音控制6.3 施工废弃物处理7. 施工进度控制和工程验收7.1 施工进度计划编制与调整 7.2 隐蔽工程验收与质量抽查7.3 竣工验收与终结报告8. 维修与保养8.1 钻孔灌注桩维修保养要求8.2 维修保养措施与周期9. 技术创新与发展趋势扩展内容:1. 本文档所涉及附件如下:附件1:钻孔灌注桩设计图纸附件2:施工方案编制模板附件3:灌注孔口处理流程图...2. 本文档所涉及的法律名词及注释:- 土木工程法:指土木工程建设规划、设计、施工、监理和验收的法律规定。

- 建设工程质量管理条例:对建设工程质量管理的基本要求和规范进行了详细说明。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

建筑——灌注桩钻孔灌注桩技术规范 (2)2.2.1.1 适用范围 (2)2.2.2 术语 (2)2.2.3 基本规定 (2)2.2.4 施工准备 (3)2.2.5 材料和质量要求 (4)2.2.6 施工工艺 (7)2.2.7 质量标准 (16)2.2.9 安全环保措施 (17)钻孔灌注桩技术规范2.2.1.1 适用范围泥浆护壁钻孔灌注桩按成孔工艺和成孔机械的不同,可分为如下几种,其适用范围如下:1.冲击成孔灌注桩:适用于黄土、黏性土或粉质黏土和人工杂填土层中应用,特别适合于有孤石的砂砾石层、漂石层、坚硬土层、岩层中使用,对流砂层亦可克服,但对淤泥及淤泥质土,则应慎重使用。

2.冲抓成孔灌注桩:适用于一般较松软黏土、粉质黏土、砂土、砂砾层以及软质岩层应用,孔深在20m 内。

3.回转钻成孔灌注桩:适用于地下水位较高的软、硬土层,如淤泥、黏性土、砂土、软质岩层。

4.潜水钻成孔灌注桩:适用于地下水位较高的软、硬土层,如淤泥、淤泥质土、黏土、粉质黏土、砂土、砂夹卵石及风化页岩层中使用,不得用于漂石。

2.2.1.2 编制参考标准及规范1.中华人民共和国国家标准《建筑工程施工质量验收统一标准》(GB 50300-2001);2.中华人民共和国国家标准《建筑地基基础工程施工质量验收规范》(GB 50202-2002);3.中华人民共和国行业标准《建筑桩基技术规范》(JGJ 94-94);4.中华人民共和国国家标准《建筑地基基础设计规范》(GB 50007-2002)。

2.2.2 术语1.灌注桩:先用机械或人工成孔,然后再下钢筋笼、灌注混凝土的基桩。

2.泥浆护壁:用机械进行贯注桩成孔时,为防止塌孔,在孔内用相对密度大于1的泥浆进行护壁的一种成孔施工工艺。

2.2.3 基本规定2.2.3.1 桩位放样允许偏差如下:1.群桩:20mm;2.单排桩:10mm。

2.2.3.2 桩基工程的桩位验收,除设计有规定外,应按下述要求进行:1.当桩顶设计标高与施工场地标高相同时,或桩基施工结束后,有可能进行检查时,桩基工程的验收应在施工结束后进行。

2.当桩顶设计标高低于施工场地标高,送桩后无法对桩位进行检查时,灌注桩可对护筒位置做中间验收。

2.2.3.3 泥浆护壁钻孔灌注桩的桩位偏差必须符合表2.2.3.3 的规定,桩顶标高至少比设计标高高出0.5m,桩底清孔质量要求见表2.2.7-2。

每浇注50m3 必须有1 组试件;小于50m3 的单柱单桩,每根桩必须有1 组试件;每个柱子承台下的桩至少应有l 组试件。

2.2.3.4 工程桩应进行承载力检验。

对于地基基础设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,应采用静载荷试验的方法进行检验,检验桩数不应少于总数的1%,且不应少于3 根,当总桩数少于50 根时,不应少于2 根。

2.2.3.5 桩身质量应进行检验。

对设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,抽检数量不应少于总数的30%,且不应少于20 根;其他桩基工程的抽检数量不应少于总数的20%,且不应少于10 根;对地下水位以上终孔后经过核验的灌注桩,检验数量不应少于总桩数的10%,且不应少于10 根。

每个柱子承台下不得少于1根。

2.2.3.6 对砂子、石子、钢材、水泥等原材料的质量、检验项目、批量和检验方法,应符合国家现行有关标准的规定。

2.2.3.7 粗骨料可选用卵石或碎石,其最大粒径对于沉管灌注桩不宜大于50 mm,并不得大于钢筋间最小净距的1/3;对于素混凝土桩,不得大于桩径的1/4,并不宜大于70mm。

2.2.3.8 为核对地质资料、检验设备、工艺以及技术要求是否适宜,桩在施工前,宜进行“试成孔”。

2.2.4 施工准备2.2.4.1 技术准备1.认真熟悉现场的工程地质和水文地质资料,收集场区内地下障碍物、管网等相关资料。

2.结合场区内的具体情况,编制施工组织设计或施工方案。

3.对现场施工人员进行图纸和施工方案交底,专业工种应进行短期专业技术培训。

4.组织现场所有管理人员和施工人员学习有关安全、文明施工规程,增强职工安全、文明施工和环保意识。

5.进行测量基准交底、复测及验收工作。

6.其他技术准备工作。

2.2.4.2 作业条件L施工平台应坚实稳固,并具备机械、人员操作空间。

2.施工用水、用电接至施工场区,并满足机械及成孔要求。

3.混凝土搅拌站、混凝土运输、混凝土浇筑机械试运转完毕,钢筋进场检验合格,钢筋骨架安放设备满足要求。

4.测量控制网(高程、坐标点)已建立,桩位放线工作完成,或复测验收合格。

2.2.4.3 成孔机械成孔机械根据土质情况进行选用,见表2.2.4.3-1。

潜水钻机技术参数见表2.2.4.3-2,国产回转钻机技术参数见表2.2.4.3-3、表2.2.4.3-4,国产冲击钻机技术参数见表2.2.4.3-5,冲抓钻机技术参数见表2.2.4.3-6,抓斗与套管配套表见表2.2.4.3-7、表2.2.4.3-8。

2.2.4.4 材料进场准备1.钢筋、水泥、砂、石、水等原材料经质量检验合格;2.混凝土拌合所需原材料全部进场,并至少具备1 个工作班用量的储备;3.钢筋骨架加工所需原材料已全部进场,并具备成批加工能力,开钻前宜加工成型1个工作班用量的套数;4.配置泥浆用的黏土或膨润土已进场。

泥浆池和排浆槽已挖好。

2.2.5 材料和质量要求2.2.5.1 材料要求1.水泥:可采用火山灰水泥、粉煤灰水泥、普通硅酸盐水泥或硅酸盐水泥,使用矿渣水泥时应采取防离析措施。

水泥强度等级不宜低于32.5,水泥的初凝时间不宜早于2.5 h 水泥性能必须符合现行国家有关标准的规定,水泥的进场验收应符合以下要求:(1)出厂合格证,内容包括:水泥牌号、厂标、水泥品种、强度等级、出场日期、批号、合格证编号、抗压强度、抗折强度、安定性等试验指标;合格证应加盖厂家质量检查部门印章,转抄(复)件应说明原件存放处、原件编号、转抄人应加盖转抄单位印章(红印为准,复印件无效);合格证的备注栏由施工单位填写单位工程名称及使用部位。

(2)水泥进场取样方法应按《水泥取样方法》(GB l2573-90)进行,通常复试内容包括:安定性、凝结时间和胶砂强度三项。

(3)进场水泥有下列情况之一者,应进行复试,复试应由法定检测单位进行并应提出试验报告,合格后使用:1)水泥出厂日期超出三个月(快硬性水泥超出一个月);2)水泥发生异常现象,如受潮结块等;3)使用进口水泥者;4)设计有特殊要求者。

2.粗骨料:宜优先选用卵石,如采用碎石宜适当增加混凝土配合比的含砂率。

粗集料的最大粒径不应大于导管内径的1/8~1/6 和钢筋最小净距的1/4,且不宜大于40mm,其性能及质量要求如下:(1)颗粒级配一般采用连续级配5~31.5mm、单粒级配16~31.5mm 或20~40mm,有条件时优先选用连续级配。

(2)含泥量限制见表2.2.5.1-14.水:搅拌混凝土宜采用饮用水。

当采用其他来源的水时,水质必须符合国家现行标准的规定。

一般情况下应符合以下规定:(1)水中不应含有影响水泥正常凝结与硬化的有害物质或油脂、糖类及游离酸类等。

(2)污水、pH 值小于5 的酸性水及含硫酸盐量按SO . 24计超过水的质量0.27mg/cm3的水不得使用。

(3)得用海水拌制混凝土。

(4)供饮用的水,一般能满足上述条件,使用时可不经试验。

5.外加剂:采用水下混凝土灌注时,混凝土中一般掺加减水缓凝剂,用于延长混凝土的初凝时间,提高混凝土的和易性,外加剂的质量应符合国家现行标准的规定。

6.钢筋:钢筋进场时应检查产品合格证,出厂检验报告和进场复验报告。

复验内容包括:拉力试验(屈服、抗拉强度和伸长率)、冷弯试验。

具体要求如下:(1)出厂合格证应由钢厂质检部门提供或供销部门转抄,内容包括:生产厂家名称、炉罐号(或批号)、钢种、强度、级别、规格、重量及件数、生产日期、出厂批号;力学性能检验数据及结论;化学成分检验数据及结论;并有钢厂质量检验部门印章及标准编号。

出厂合格证(或其转抄件、复印件)备注栏内应由施工单位写明单位工程名称及使用部位。

(2)试验报告应有法定检测单位提供,内容包括:委托单位、工程名称、使用部位、钢筋级别、钢种、钢号、外形标志、出厂合格证编号、代表数量、送样日期、原始记录编号、报告编号、试验日期、试验项目及数据、结论。

(3)钢筋进场后应进行外观检查,内容包括:直径、标牌、外形、长度、劈裂、弯曲、裂痕、锈蚀等项目,如发现有异常现象时(包括在加工过程中有脆断、焊接性能不良或力学性能显著不正常时)应拒绝使用。

2.2.5.2 质量要求1.钢筋加工前,应对所采用的钢筋进行外观检查,钢筋表面必须洁净,无损伤、油渍、漆污和铁锈等,带有颗粒状或片状老锈的钢筋严禁使用。

2.钢筋加工前,应先行调直,使钢筋无局部曲折。

3.混凝土搅拌按以下规定执行:(1)原材料计量应建立岗位责任制,计量方法力求简便易行、可靠,允许偏差见表2.2.5.2。

(2)外加剂应用台秤计量。

(3)当拌制混凝土受到外界因素的影响时(如砂石含水量的变化),应及时调整和修正配合比,使拌制的混凝土达到设计的要求。

(4)混凝土搅拌的最短时间,强制式搅拌机不少于90s,自落式不少于120s。

(5)混凝土拌和物搅拌必须均匀,且色泽一致。

(6)应在拌制地点和灌注地点分别检查混凝土的坍落度和温度。

4.护筒埋入土中的深度必须满足要求,护筒四周用黏性土回填并分层夯实。

5.桩机就位后,必须平正、稳固,确保在施工中不发生倾斜和移动;为准确控制成孔深度,在桩架或钻具上应设置控制深度的标尺,以便在施工中观测记录。

6.从开始成孔至水下混凝土浇筑完毕,应始终保持护筒内泥浆面高出地下水位1.0 m以上,受水位涨落影响时,应高出最高水位1.5m 以上。

7.成孔过程中应注意地层的变化,随时调整钻进工艺,防止塌孔、缩颈、倾斜等质量缺陷。

8.钢筋骨架在存放、起吊过程中应采取措施防止变形;在安放入孔时,位置要居中,不得碰撞孔壁;安放至设计高程后,应采取措施固定,确保在混凝土灌注过程中不移动。

9.导管在使用前应作水密性试验,安装时要放密封圈并上紧丝扣,在孔中的位置要居中,导管底距孔底300~500mm,上部高出泥浆面不少于300mm。

2.2.6 施工工艺2.2.6.1 工艺流程泥浆护壁钻孔灌注桩的施工工艺流程见图2.2.6.1。

2.2.6.2 操作工艺1.施工平台(1)场地内无水时,可稍作平整、碾压以能满足机械行走移位的要求。

(2)场地为浅水且水流较平缓时,采用筑岛法施工。

桩位处的筑岛材料优先使用黏土或砂性土,不宜回填卵石、砾石土,禁止采用大粒径石块回填。

筑岛高度应高于最高水位1.5m,筑岛面积应按采用的钻孔机械、混凝土运输浇筑等的要求决定。
