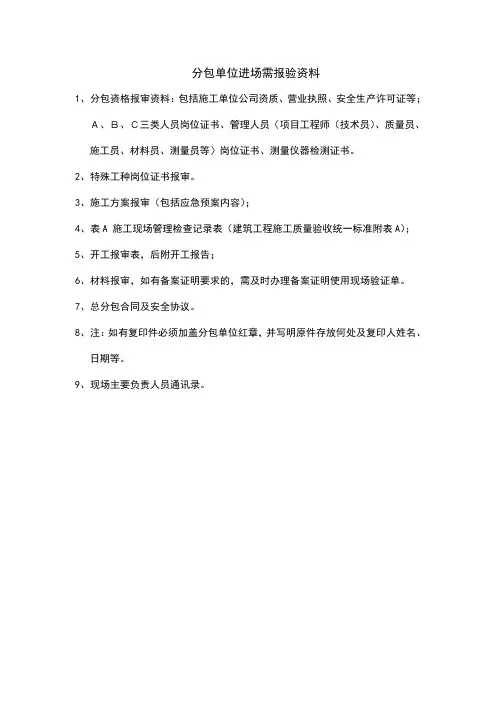

分包单位进场需提供的资料全
分包单位进场需报验资料

分包单位进场需报验资料
1、分包资格报审资料:包括施工单位公司资质、营业执照、安全生产许可证等;
A、B、C三类人员岗位证书、管理人员〈项目工程师(技术员)、质量员、施工员、材料员、测量员等〉岗位证书、测量仪器检测证书。
2、特殊工种岗位证书报审。
3、施工方案报审(包括应急预案内容);
4、表A 施工现场管理检查记录表(建筑工程施工质量验收统一标准附表A);
5、开工报审表,后附开工报告;
6、材料报审,如有备案证明要求的,需及时办理备案证明使用现场验证单。
7、总分包合同及安全协议。
8、注:如有复印件必须加盖分包单位红章,并写明原件存放何处及复印人姓名、
日期等。
9、现场主要负责人员通讯录。
分包单位进场需提供材料清单

分包单位进场需提供材料清单总包对分包安全交底1、单位营业执照;2、单位资质证书;3、安全生产许可证;4、诚信手册;(以上均敲企业章)5、三类人员安全生产岗位证书A (企业法人),B (项目负责人),C (安全员)证;6、人员任命书(项目经理、技术负责人,安全员、质量员四大关键岗位等任命书)及其岗位证书;(敲单位公章)7、项目部管理人员花名册;(姓名、职务、联系电话)8、劳动合同证明复印件;(四大关键岗位)9、相关人员社保凭证清单;(四大关键岗位)10、工资发放证明;(四大关键岗位) (以上每页均敲企业章);11、总包对分包的进场安全总交底;12、安全协议书;(单位法人签字及敲企业章)13、合同备案复印件;(以上材料一式三份)14、合同上的四大关键岗位人员要与现场管理的人员致。
进场后需完成的资料台账15、工人进场进行安全教育、经常性教育、节假日教育、专项安全教育等并留有资料台账;16、对工人进行三级安全教育并留有资料台账;17、安全员每天现场巡视检查,每周安全检查及记录并有资料台账;18、节前节后、消防安全、防汛防台、上级文件要求等等有安全专项检查及记录并留有资料台账;19、项目经理履职尽责,每天进行带班检查并记录并留台账;20、对工人作业前进行安全技术交底留有资料台账;21、特殊工种上报总包(建交委证);22、进场工人和管理人员进行实名制登记(签合同后)。
(需要管理人员和工人的本人身份证到总包处网上登记)。
23、现场需要动火的提前三天到总包开动火作业许可证;24、机械设备进场需通知总包进行验收,并上报机械设备资料;25、安全员每天现场监护检查,每周一上午9;00参加周检查和安全例会;26、双休日、节假日、夜间施工等非正常值班需向总包申请审批,并做好值班会签单及非正常时段作业审批表; (总包提供格式)27、工人工资发放证明;28、工人劳防用品发放记录;29、工人的劳动合同;30、劳务用工,严禁使用超过60周岁以上工人进入施工现场,男性55-60周岁、女性45周岁以上工人需项目开具用工证明,项目负责人签字敲章确认。

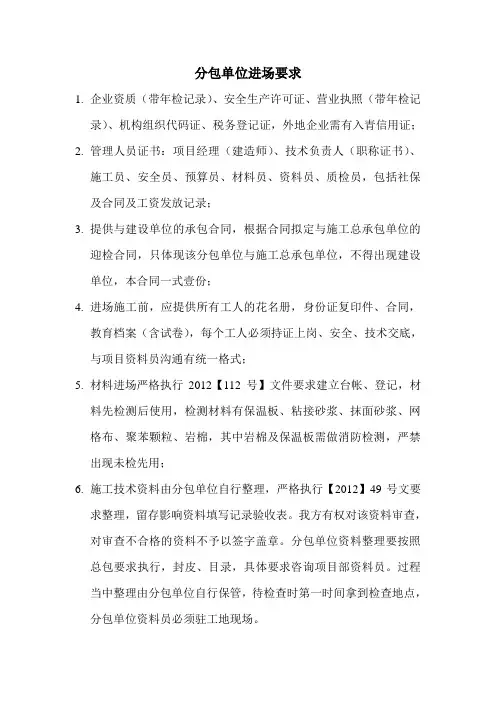

分包进场要求及资料管理办法

分包进场要求及资料管理办法一、分包进场要求1.分包单位必须符合国家相关资质要求,并具有相应的业绩和施工经验。
2.分包单位须具备良好的信誉和声誉,能够按照合同要求保证工程质量和进度。
3.分包单位应当具备足够的施工人员和设备,能够满足工程的需求。
4.分包单位应当具备良好的安全生产管理体系,并能够配备专职安全员负责工地的安全管理。
5.分包单位应当具备良好的环境保护意识和能力,能够按照相关要求执行环境保护措施。
1.进场前,分包单位须向总包单位提供以下资料:(1)公司资质证明文件;(2)工程业绩证明文件;(3)安全生产管理体系文件;(4)环境保护管理体系文件;(5)相关人员的资质证明文件;(7)分包单位施工计划和进度安排。
2.总包单位收到分包单位提供的资料后,应进行审核,并将审核结果告知分包单位。
3.分包单位进场后,应按照合同要求进行分包工程的施工,并提供以下资料:(1)施工日志:记录每天的施工情况、人员到场情况、机械设备使用情况等;(2)施工质量检验报告:分包单位应及时进行施工质量检验,并报告给总包单位;(3)施工进度报告:分包单位应按照合同约定的进度进行施工,并及时向总包单位报告施工进度;(4)安全检查记录:分包单位应每天进行安全检查,并记录检查情况和采取的措施;(5)环境保护报告:分包单位应按照合同约定的环境保护要求进行施工,并及时向总包单位报告环境保护情况。
4.总包单位应定期进行资料的审核和归档,并保留相关资料备查。
5.在工程竣工后,分包单位应向总包单位提供工程竣工报告,并提交相关竣工资料,如竣工图纸、竣工报告等。
以上是关于分包进场要求及资料管理办法的1200字以上的内容。

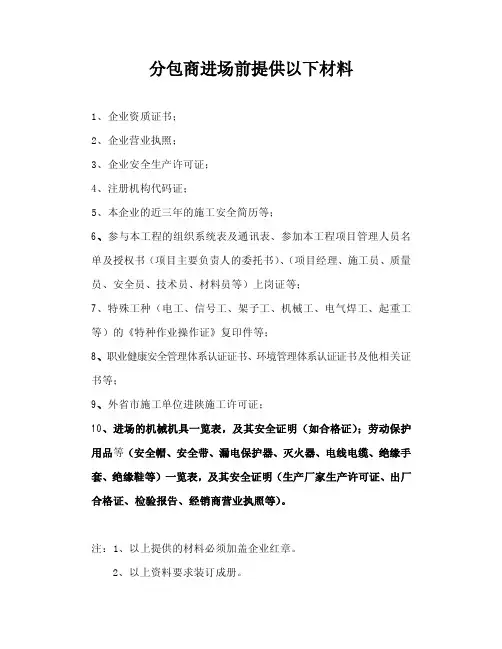

分包商管理资质材料_必须提供

分包商进场前提供以下材料
1、企业资质证书;
2、企业营业执照;
3、企业安全生产许可证;
4、注册机构代码证;
5、本企业的近三年的施工安全简历等;
6、参与本工程的组织系统表及通讯表、参加本工程项目管理人员名单及授权书(项目主要负责人的委托书)、(项目经理、施工员、质量员、安全员、技术员、材料员等)上岗证等;
7、特殊工种(电工、信号工、架子工、机械工、电气焊工、起重工等)的《特种作业操作证》复印件等;
8、职业健康安全管理体系认证证书、环境管理体系认证证书及他相关证书等;
9、外省市施工单位进陕施工许可证;
10、进场的机械机具一览表,及其安全证明(如合格证);劳动保护用品等(安全帽、安全带、漏电保护器、灭火器、电线电缆、绝缘手套、绝缘鞋等)一览表,及其安全证明(生产厂家生产许可证、出厂合格证、检验报告、经销商营业执照等)。
注:1、以上提供的材料必须加盖企业红章。
2、以上资料要求装订成册。
分包单位进场要求

1.企业资质(带年检记录)、安全生产许可证、营业执照(带年检记录)、机构组织代码证、税务登记证,外地企业需有入青信用证;2.管理人员证书:项目经理(建造师)、技术负责人(职称证书)、施工员、安全员、预算员、材料员、资料员、质检员,包括社保及合同及工资发放记录;3.提供与建设单位的承包合同,根据合同拟定与施工总承包单位的迎检合同,只体现该分包单位与施工总承包单位,不得出现建设单位,本合同一式壹份;4.进场施工前,应提供所有工人的花名册,身份证复印件、合同,教育档案(含试卷),每个工人必须持证上岗、安全、技术交底,与项目资料员沟通有统一格式;5.材料进场严格执行2012【112号】文件要求建立台帐、登记,材料先检测后使用,检测材料有保温板、粘接砂浆、抹面砂浆、网格布、聚苯颗粒、岩棉,其中岩棉及保温板需做消防检测,严禁出现未检先用;6.施工技术资料由分包单位自行整理,严格执行【2012】49号文要求整理,留存影响资料填写记录验收表。
我方有权对该资料审查,对审查不合格的资料不予以签字盖章。
分包单位资料整理要按照总包要求执行,封皮、目录,具体要求咨询项目部资料员。
过程当中整理由分包单位自行保管,待检查时第一时间拿到检查地点,分包单位资料员必须驻工地现场。
1.企业资质(带年检记录)、安全生产许可证、营业执照(带年检记录)、机构组织代码证、税务登记证,外地企业需有入青信用证;2.管理人员证书:项目经理(建造师)、技术负责人(职称证书)、施工员、安全员(C证)、预算员、材料员、资料员、质检员,包括社保、合同及工资发放记录,复印件加盖公章;3.进场前提供施工组织设计(方案)报我方审批,提供与建设单位的承包合同,根据合同拟定与施工总承包单位的迎检合同,只体现该分包单位与施工总承包单位,不得出现建设单位,本合同一式壹份;4.进场施工前,应提供所有工人的花名册,身份证复印件、合同,教育档案(含试卷),每个工人必须持证上岗、安全、技术交底,与项目资料员沟通有统一格式;5.材料进场严格执行2012【112号】文件要求建立台帐、登记,材料先检测后使用,需做消防检测必须做消防检测,严禁出现未检先用;6.施工技术资料由分包单位自行整理,留存影响资料填写记录验收表。
分包单位入场手续

分包资质及办理进场手续要求一.进场须知1、持有本项目的施工合同;2、提供(或办理)以下资料,交项目工程室及安全室(复印件除查看原件外,要加盖单位红章):3、企业资质证书;4、营业执照(复印件加盖企业红章);5 、企业法人或法人委托证书;6、企业简介及近两年工程业绩;7、外省市施工单位进京施工许可证;8、本单位当年年审的安全施工许可证;9、项目组织机构图(项目经理、技术员、质量员、安全员、资料员必有,其他人员自定);10、项目经理证书;11、技术、质量、安全、劳动力管理员人员证书:技术人员的职称证书,质量员、安全员、劳动力管理员的证书原件及复印件;12、通讯联系表;13、入场人员花名册及人员身份证复印件:合同签订后一周内,由分包单位到市或区建委外管处办理施工人员注册手续,交区建委或城建科备案;14、特种人员作业证书:负责本项目施工的特种工人的《特种作业操证》原件及复印件(机械工、电工、电气焊工、等);15、健康证或体检证明(食堂工作人员、特种作业、高空高处作业人员等);16、施工人员注册备案手续;17、合同备案手续18、工程施工应急救援预案19、签订消防保卫协议书;20、签订施工安全管理协议书;21、签订临时用电管理协议书;22、签订环境保护管理协议书23、交纳施工保证金;二、上述要求提交(或办理)的资料必须真实有效并与合同文件一致,否则后果自负。
三、上述要求提交(或办理)的资料完成后,到项目部各部门签订会签表。
(附会签表)四、总包相关部门对分包单位所提交资料进行审查,并接受总包入场教育与培训工作。
分包单位进场手续明细表分包队伍入场手续会签栏。
劳务及分包进场前需提材料

劳务及分包进场前需提供材料
1、本市企业:营业执照、资质等级证书、“劳务作业人员工资保证金账户”建立证明资料(复印件,加盖公章)
外地企业:北京市建筑业企业档案管理手册(复印件,加盖公章,年检有效)
2、劳务(专业)分包合同(需备案)及合同洽商、变更月确认情况、分包单位现场负责人授权委托书、劳务施工队长证书(复印件,加盖公章)
3、人员实名制管理资料,人员花名册、身份证复印件名册、备案通知书、岗位技能证书、劳动合同(一式三份必须本人签字按指纹)、人员月度调整网上变更记录及人员增减台帐
4、劳务分包企业《人员考勤表》(劳务盖章并总包备案)、银行代发工资凭证或《工资发放表》(劳务盖章并工人签字)、工资发放公示资料。
5、劳动力月度计划统计报表
6、每月检查记录情况
7、劳务作业人员普法培训记录
8、制作床头卡。
分包单位进场需提供的资料全

分包单位进场需提供的资料全以下是分包单位进场所需提供的安全资料:1.营业执照、资质证书、安全生产许可证的原件和加盖公章的复印件,以及业绩和其他相关证明资料(加盖公章)。
2.项目安全生产组织机构。
3.项目安全生产管理制度。
4.项目主要管理人员分工及联系电话。
5.企业法人、项目经理、项目专职安全员的安全生产考核合格证书,要求看原件、复印件上加盖单位公章。
专职安全员按人数配备50以下一名,50至200人二名,200人以上按5‰配备。
按班组配备兼职安全员,50人以上的班组设2名兼职安全员,并上报兼职安全员登记表。
每10人设群众监督员一名,以保障现场施工安全。
6.进场人员花名册、身份证复印件,进场施工前三天上报并做为安全教育的依据。
临时进场人员必须提前上报花名册,报项目部备案。
7.进场特殊工种操作证原件和复印件,要求加盖单位公章。
8.签定安全生产协议书,与劳务合同同步进行。
9.三级安全教育卡、三级教育试卷,项目部安全教育三日内。
(三级安全教育为项目部级、分包队级、班组级)。
专业分包应自行进行三级安全教育报项目部备案。
10.分包单位所用人员的劳动合同复印件。
11.分包单位所用人员的工伤保险证明文件。
分包方必须是合格分包方,配合总包对进场人员总交底,签订安全协议书、文明施工协议书。
分包单位在进场前应将本单位的安全生产许可证、资质证书、资质证明、营业执照等资料,必须加盖公章,上报给安全员和资料员,确定为是合格分包方,方可进场。
此外,分包单位还需提供以下资料:1.专项施工组织设计(方案)上报总包、安全技术措施审批记录。
2.分包方必须配备专职安全员一名,并持有效上岗证。
3.分包方的(专业)安全应急预案。
4.分包方向总包提供所有进场人员的花名册、身份证复印件、健康证,并提供机械设备验收记录表及机械清单。
5.分包方的分项安全技术交底每次上报一份到总包备查。
6.分包每天的“三上岗、一讲评活动”每周上报一份到总包处备查。
7.分包方每月配合总包对其进行一次安全业绩评定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
分包单位进场需提供的资料(安全)1、营业执照、资质证书、安全生产许可证要求看原件,报加盖公章的复印件,业绩及其他相关证明资料(加盖公章)。
2、项目安全生产组织机构.3、项目安全生产管理制度。
4、项目主要管理人员分工及联系电话。
5、企业法人、项目经理、项目专职安全员的安全生产考核合格证书,要求看原件、复印件上加盖单位公章。
专职安全员按人数配备50以下一名,50至200人二名,200人以上按5‰配备。
按班组配备兼职安全员,50人以上的班组设2名兼职安全员,并上报兼职安全员登记表。
每10人设群众监督员一名,以保障现场施工安全。
6、进场人员花名册、身份证复印件,进场施工前三天上报并做为安全教育的依据。
临时进场人员必须提前上报花名册,报项目部备案。
7、进场特殊工种操作证复印证,要求看原件、复印件上加盖单位公章。
8、签定安全生产协议书,与劳务合同同步进行。
9、三级安全教育卡、三级教育试卷,项目部安全教育三日内。
(三级安全教育为项目部级、分包队级、班组级)。
专业分包应自行进行三级安全教育报项目部备案。
10、分包单位所用人员的劳动合同复印件11、分包单位所用人员的工伤保险证明文件分包方必须是合格分包方,配合总包对进场人员总交底,签订安全协议书、文明施工协议书。
分包单位在进场前应将本单位的安全生产许可证、资质证书、资质证明、营业执照等资料,必须加盖公章,上报给安全员和资料员,确定为是合格分包方,方可进场。
2、专项施工组织设计(方案)上报总包、安全技术措施审批记录。
3、分包方必须配备专职安全员一名,并持有效上岗证。
4、分包方的(专业)安全应急预案。
5、分包方向总包提供所有进场人员的花名册、身份证复印件、健康证,并提供机械设备验收记录表及机械清单。
6、分包方的分项安全技术交底每次上报一份到总包备查。
7、分包每天的“三上岗、一讲评活动”每周上报一份到总包处备查。
8、分包方每月配合总包对其进行一次安全业绩评定。
9、分包方在施工现场动火必须办理动火证后才能动火。
10、分包方必须将特种作业人员操作证原件上报总包审核,审核后退还,将复印件留底备案,操作人员必须持有效证件上岗。
11、分包人员进场必须到总包安全员处办理胸卡(每张胸卡压人民币20元),退场时退还押金。
12、总包提供给分包方的安全物资、安全设施必须在办理交接手续后才能使用。
13、总包方对分包方安全检查不合格后发出的整改通知单,必须在规定的时间内整改完成,并将整改情况反馈给总包安全员。
分包方须向总包方提供如下资料(质量)1、总包对分包进行质量总交底,分包方也必须对施工班组进行质量交底,在分部分项工程开始之前另做有针对性的质量交底,并将交底记录上报总包备案。
2、专项施工组织设计(方案)中包括质量目标和具体保证措施,以及成品保护措施等。
3、分包方必须配备兼职质量员一名,做好分部分项工程的验收记录及检验批评定,资料上报总包备案。
4、质量员对总包(监理、业主、上级部门等)发出的质量整改通知单等,必须及时整改并书面回复整改情况。
5、按时参加总包召开的质量会议。
6、对出现的质量问题应作纠正和预防措施,并有书面记录,上报总包备案。
7、分包方使用的计量器具应有计量局发出的鉴定证书,并复印(盖章)一份上报总包备案。
8、材料在进场前必须向总包上报材料的合格证、准用证、试验报告等材质证明资料,否则不得投入使用。
分包方须向总包方提供如下资料(计划协调管理部)1、进度计划1)根据总包的总进度计划,编制本专业施工总进度计划,如有变更需及时补充调整后的施工总进度计划。
2)每月24日上报总包形象进度和下月进度计划。
3)每周日下午16:30前向总包提供本周质量、安全、文明施工、进度、需协调事宜等各项的完成情况和下周进度计划。
2、甲供材料计划,必须根据总进度计划提前向业主提出进场计划。
3、及时将甲供材料的验收记录及合格证、试验报告、许可证等各种证明资料收集齐全,上报总包。
4、准时参加总包单位组织的工程协调例会。
分包方须向总包方提供如下资料(商务部)1、分包方每月向总包提供当月工程量。
2、分包方每月填写分包考核表。
3、分包方每月进度计划。
4、具体格式分包进场后,在总包商务部领取。
分包方须向总包方提供如下资料(物资部)1、需要使用总包单位物资,必须提前向总包物资部提出书面申请。
2、发现擅自使用总包物资,将按照项目部奖罚制度严肃处理。
分包方须向总包方提供如下资料(技术部)1、分包进场后向总包提交审批后的专业施工方案和技术交底。
2、分包进场后向总包提交审批后的专业深化图纸、设计交底及会审。
3、向总包提交工程变更及洽商单、技术检验报告、材料及半成品的试验与检测、技术问题处理、相关规范规程、季节性的施工技术措施等资料。
4 、提交科研攻关,技术改造,技术革新,新技术、新工艺试验及技术培训的相关资料给总包。
5、设计变更、技术核定单管理办法A.设计变更应由提出单位办理技术核定单,并经设计单位、业主、监理和总承包共同签字认可。
B.施工过程中发生的材料代用,施工做法改变或施工条件变化而需要修改,提出单位应办理技术核定单。
C. 以上设计变更、技术核定单须第一时间报到总包,并原件留档。
6、施工方案管理办法A. 要求各专业承包人提供相应的单位工程施工组织设计应包括:工程概况;主要工作准备计划;施工流水段的划分;主要项目的施工顺序和施工方法;劳动组织;技术措施;工程进度表;分期材料、半成品、劳动力、机具需用量计划表;分阶段的现场平面布置图;保证工程质量的措施;保证施工安全的措施;技术节约措施;经济技术指标的测算等。
B. 施工组织设计按编组分工逐级向下交底,并做到交底明确,书面留底。
C. 各专业承包人严格按照施工组织设计施工,维护其严肃性。
如果条件变化而修改原设计时,应经原审批人同意。
D. 做好施工方案的调整,实行动态管理。
当施工条件发生变化时,编制调整施工方案后,报原审批人审批后执行。
E. 特殊施工过程应编制相应的施工专项方案。
由专业承包单位编制,总包技术负责人参与审核。
7、材质与产品检验A.材料、产品、半成品进场必须随带合格证明,对品名、规格、型号不符或不合格的产品,不得验收使用。
B.对钢材、钢结构、安装设备等,进场时必须有合格证明和复验证明、设备开箱检验记录等。
C.进入施工现场部分材料按规定须复试的,进场后需经过复验才能使用。
D.材料设备的报审程序先报到总包再由总包统一上报到监理。
8、工程测量管理A.工程施工前,对业主提供的基准点进行复核,确认无误后方可使用,对基准点复测有疑问应提出让总包参与复核。
B.工程施工中对建筑物轴线、水准点、坐标控制点进行复测。
C.总包只提供主轴线的控制线和控制标高,其他细部尺寸线分包自行负责。
D.工程竣工后,按规定进行建筑物和市政管线的竣工测量。
9、工程计量管理A.施工中应用的文件、图纸、资料、报表应采用国家法定计量单位。
B.凡新购、修复、安装的计量器具,必须经检定合格后方可使用,并按计量检测要求进行周期检测。
C.各类工程测量、试验、质量评定等使用的计量器具,其种类、规格及精度满足国家施工规范和质量检验标准的要求。
10、隐蔽工程验收与技术复核A.工程施工过程中,应按部位、按工序进行技术复核,未经检查验收的分项不得进入下道工序。
B.对隐蔽工程验收分项,未经监理复核审定不得进入下道工序,并应及时办理隐蔽验收记录,签字盖章齐全。
C.单位工程结束后也要组织业主、设计、监理参加验收,检查施工质量,填写验收评定意见。
11、竣工资料与竣工图编制A.按建设主管部门的规定做好竣工技术资料收集工作。
B.在竣工验收之前,重新绘制竣工图。
C.各专业项目设专人负责编制技术资料和竣工图。
D.其它资料要求按项目有关规定执行。
所有需要向监理、业主提交的资料、文件必须经总包单位资料员报审。
分包方须向总包方提供如下资料(办公室)1、进场管理人员及施工班组班长的联络方式(姓名、职务、传真、邮箱、手机、座机)。
2、进场管理人员的花名册(姓名、性别、身份证号码、家庭住址、进场时间、职务)和身份证复印件。
3、使用总包单位复印机缴纳一定费用,并在资料员处登记签字,工程款中扣除。
项目管理制度为贯彻落实《建设工程质量管理条例》、《关于加强大型公共建筑质量安全管理的通知》等文件和本公司相关管理规定及达到项目工程目标(鲁班奖、白玉兰、优质结构、文明工地、标化工地、中建CI形象金奖),促进工程建设各专业分包方增强质量意识,确保建设工程质量安全,特制订项目部管理制度。
管理涉及内容:安全(文明施工、综合治理)、质量、施工进度、技术管理、商务管理、工程资料、宿舍管理等(包含以上内容但不限于此)。
一、安全文明施工1、每个分包队伍必须配备壹名专职安全员,未配备专职安全员罚款500元,并责令整改。
2、不参加安全检查、安全会议的分包负责任人,处罚200元/次,不按时到会处罚100元/次。
不按时具体为:迟到、早退、指定他人(责任人因公务不在现场,可指定班组长)。
3、每道工序施工前不进行安全技术交底的,处罚50元/次。
4、擅自拆除和挪用安全设施、破坏安全标志、宣传标语、生产设施,处罚200元/次。
5、不执行安全生产规定和施工组织设计、安全施工组织设计相关安全技术措施,处罚100元/次。
6、擅自改变安全技术措施,处罚500元/次。
7、不执行“三上岗一讲评”,处罚30元/次。
8、强令工人违章作业,指挥者处罚500元/次,作业者处罚100元/次。
9、接到“安全隐患整改通知单”逾期不改或整改不到位,处罚150元/次。
10、班组每天不组织班前安全活动,处罚班组长50元。
11、不佩戴胸卡上岗,处罚10元/人*次。
12、发现事故苗子、安全事故不向项目部汇报,处罚100元。
13、特殊作业人员未持有效上岗证,处罚100元/人。
14、不戴安全帽进入施工现场,处罚20元/人,不扣好帽带,处罚10元/人。
15、高空作业(≥2米),不佩带安全带、不系保险钩,处罚50元/次。
16、高空作业时,向上或向下乱抛材料、工具等物件,处罚50元/次。
17、非机械操作人员,使用和玩弄机电设备,处罚30元/次。
18、非电气专业人员擅自拆装电线、电灯等电器,处罚20元/次。
19、非操作人员,任意进入吊装区域,违章者罚款30元/次。
20、高空作业穿高跟鞋或拖鞋操作的,处罚30元/人;上架子、起重机械穿硬底鞋或易滑鞋,违章者罚30元/人;酒后操作违章者罚50元/人* 次。
21、竹扶梯、人字梯无防滑保险措施或缺档腐朽仍在使用的,处罚10元/次。
22、作业人员未按规定通道、人货梯上下,而任意攀登,处罚50元/人*次。
23、脚手架上材料堆放超载,处罚100元/次。
24、任意拆除脚手架的底笆、扶手栏杆、踢脚板、安全围护网,处罚50-100元/次。
25、任意切断脚手架的拉结点,处罚100元/点。
