某排洪渠工程
排洪渠工程施工方案

排洪渠工程施工方案
一、前言
排洪渠工程是在水利工程中非常重要的一部分,对于地方的防洪和排水起着至关重要的作用。
本文将对排洪渠工程施工方案进行详细探讨,包括施工前准备、施工工艺、安全措施等方面内容。
二、施工前准备
1.确定排洪渠的具体位置和长度,绘制详细的工程图纸。
2.对施工现场进行详细的勘察,了解地质情况和周边环境。
3.确定施工所需的材料和设备,并做好采购准备。
三、施工工艺
1.清理施工现场,确保施工区域没有障碍物。
2.进行开挖作业,按照工程图纸的要求进行开挖,保证排洪渠的设计要
求。
3.进行支护工程,确保开挖的地方不会发生坍塌。
4.进行排水管道敷设和连接,保证排水系统的畅通,确保水流顺畅。
5.进行填土和修整工作,保证排洪渠的表面平整,并且符合设计要求。
四、安全措施
1.施工人员必须进行安全培训,遵守作业规程和安全操作规范。
2.对施工现场进行定期检查,及时发现安全隐患并进行整改。
3.使用符合标准的防护设备,保障施工人员的安全。
五、施工验收
1.完成施工后,进行排洪渠的验收工作。
2.对排洪渠的各项指标进行检测,确保符合设计要求。
3.完成验收合格后,可以进行使用。
结语
排洪渠工程的施工是一项复杂的工程,需要严格按照设计要求和施工方案进行操作。
只有做好前期准备、施工工艺、安全措施等方面的工作,才能保证排洪渠的正常使用和效果。
希望本文对排洪渠工程施工方案有所帮助,让排洪渠在水利工程中发挥更大的作用。
排洪渠工程施工方案(3篇)

第1篇本项目为某地区排洪渠工程,旨在改善该地区防洪排涝能力,提高居民生活质量。
排洪渠全长约5公里,设计流量为XX立方米/秒。
工程内容包括:排洪渠本体、进出口、水闸、节制闸、排水口等。
二、施工组织1. 施工队伍(1)项目经理部:负责全面协调、指挥、监督施工现场的各项工作。
(2)施工班组:负责具体施工任务,包括土方开挖、浆砌石、混凝土浇筑、设备安装等。
2. 施工进度安排(1)施工准备阶段:1个月(2)土方开挖阶段:2个月(3)浆砌石、混凝土浇筑阶段:3个月(4)设备安装阶段:1个月(5)竣工验收阶段:1个月三、施工方法及技术措施1. 土方开挖(1)采用机械开挖,人工配合清理。
(2)遵循自上而下分层开挖的原则,确保开挖面的稳定性。
(3)开挖过程中,注意保护地下管线,确保施工安全。
2. 浆砌石施工(1)选用75浆砌石,按照设计要求进行砌筑。
(2)砌筑前,对砌石进行清洗、浸泡,确保砌石质量。
(3)砌筑过程中,注意砌体垂直度、平整度,确保砌体质量。
3. 混凝土浇筑(1)采用商品混凝土,确保混凝土质量。
(2)混凝土浇筑前,对模板、钢筋进行检查,确保满足设计要求。
(3)混凝土浇筑过程中,注意振捣密实,防止出现蜂窝、麻面等缺陷。
4. 设备安装(1)按照设计要求,安装水闸、节制闸等设备。
(2)设备安装前,对设备进行检查,确保设备质量。
(3)设备安装过程中,注意设备之间的协调,确保安装质量。
四、质量保证措施1. 严格执行国家和地方有关工程质量管理的法律法规、标准规范。
2. 施工过程中,加强质量检验,确保工程质量。
3. 建立健全质量保证体系,落实质量责任。
4. 对施工过程中的质量问题,及时整改,确保工程质量。
五、安全文明施工措施1. 严格执行国家和地方有关安全生产的法律法规、标准规范。
2. 施工现场设置安全警示标志,加强安全教育。
3. 施工过程中,做好安全防护措施,确保施工安全。
4. 施工现场文明施工,保持环境卫生,减少施工噪音。
排洪渠工程监理实施细则

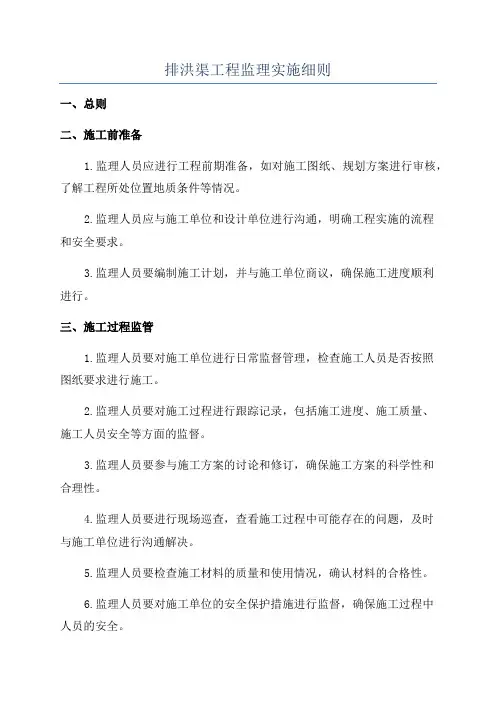

排洪渠工程监理实施细则一、总则二、施工前准备1.监理人员应进行工程前期准备,如对施工图纸、规划方案进行审核,了解工程所处位置地质条件等情况。
2.监理人员应与施工单位和设计单位进行沟通,明确工程实施的流程和安全要求。
3.监理人员要编制施工计划,并与施工单位商议,确保施工进度顺利进行。
三、施工过程监管1.监理人员要对施工单位进行日常监督管理,检查施工人员是否按照图纸要求进行施工。
2.监理人员要对施工过程进行跟踪记录,包括施工进度、施工质量、施工人员安全等方面的监督。
3.监理人员要参与施工方案的讨论和修订,确保施工方案的科学性和合理性。
4.监理人员要进行现场巡查,查看施工过程中可能存在的问题,及时与施工单位进行沟通解决。
5.监理人员要检查施工材料的质量和使用情况,确认材料的合格性。
6.监理人员要对施工单位的安全保护措施进行监督,确保施工过程中人员的安全。
四、施工质量控制1.监理人员要按照施工合同和图纸要求,对施工单位的施工质量进行检查和验收。
2.监理人员要对施工单位的施工工艺进行评估,确保施工过程中的质量控制可靠。
3.监理人员要对施工单位的现场操作进行巡查,及时发现并纠正施工中出现的不合理操作。
4.监理人员要对施工单位的施工设备和施工方案进行审核,确保施工过程中的设备运行正常。
五、施工资料审查1.监理人员要对施工单位提交的施工资料进行评审,包括施工方案、材料供货合同、施工图纸等。
2.监理人员要对施工单位的施工记录进行检查,确认施工情况符合合同要求和工程质量标准。
六、工程竣工验收1.监理人员要对排洪渠工程的竣工情况进行检查和验收,并填写竣工验收报告,提出合理的意见和建议。
2.监理人员要按照工程质量标准,对工程竣工质量进行评估,并提出相应的意见。
3.监理人员要对工程结算文件进行审查,确保施工单位的结算情况合理和合法。
七、工程保修期监测1.监理人员要在工程竣工后,对保修期内的排洪渠工程进行定期巡检,确保工程质量稳定。
排洪渠工程施工方案

排洪渠工程施工方案一、工程概况1. 工程名称:XXX市排洪渠工程2. 工程地点:XXX市3. 工程范围:筹建排洪渠,包括设计、施工、监测等二、工程背景随着气候变化和城市化进程加快,洪水灾害频发已成为城市管理的重要问题。
排洪渠工程是为了解决城市内涝和排涝问题,保障城市居民的生命财产安全,是当前城市建设中的重点工程之一。
本次排洪渠工程旨在改善城市排洪条件,提高城市防洪能力。
三、工程目标1. 解决城市内涝问题,提高城市排洪能力;2. 降低城市水浸面积,减少洪灾损失;3. 保障城市居民的生命财产安全。
四、工程内容1. 设计排洪渠:根据城市地理环境和排洪需要,设计排洪渠的长度、宽度、深度和渠道形式等;2. 施工排洪渠:进行地面的开挖、填土、硬化等工程;3. 完善排洪渠设施:设置涵洞、泄水门、溢流堰等设施,保障排洪渠的通畅性;4. 建设排洪渠相关设施:设置监测站点、排洪泵站等设施,提高排洪渠的管理和运行效率。
五、工程流程1. 前期准备:组织调查、踏勘,确定排洪渠的线路和规模;2. 设计方案:委托专业设计单位进行排洪渠的设计,包括渠道设计、设施布置、工程材料等;3. 施工准备:进行工程标志、施工机械设备选型和购置、材料采购等;4. 施工实施:进行地面开挖、填土、硬化、设施设置等工程;5. 设施建设:设置排洪渠设施,如涵洞、泄水门、溢流堰等设施;6. 完工验收:进行排洪渠的完工验收,确保工程质量和安全;7. 运行管理:组织排洪渠设施的运行管理和维护,保障排洪渠的通畅性和安全。
六、施工方案1. 施工总体思路(1)科学规划:根据设计方案,合理布置施工场地,保障施工的顺利进行;(2)精细施工:严格按照设计要求,确保施工的精准和高效;(3)安全保障:严格执行安全操作规程,确保施工现场的安全。
2. 施工细则(1)地面开挖:根据设计深度和宽度要求,进行地面的开挖,确保排洪渠的规划和完整;(2)填土硬化:进行填土和硬化工程,保障排洪渠的稳定和持久;(3)设施设置:根据设计要求,设置排洪渠设施,包括涵洞、泄水门、溢流堰等;(4)设备购置:购置符合工程要求的施工机械设备,保障施工的顺利进行;(5)材料采购:采购符合国家标准的工程材料,确保施工材料的质量。
排洪渠建设工程

排洪渠建设工程1. 引言排洪渠是一种用于排除积水和减轻水灾危害的基础设施。
它是一条人工或改造的水渠,能够快速、有效地将降雨产生的雨水排除到河流、湖泊或海洋中。
排洪渠建设工程是一项重要的基础设施建设工程,对于保护人民生命财产安全、改善区域水环境质量具有重要意义。
2. 工程目标排洪渠建设工程的目标是建设一条高效、可靠的排洪渠系统,实现以下目标:•提高城市防洪能力,减轻水灾危害;•改善城市水环境质量,防止水污染;•保护农田和农作物免受水灾侵袭;•促进经济发展,提升区域综合竞争力。
3. 工程规划与设计3.1 项目背景排洪渠建设工程的项目背景可包括以下内容:•地理位置:该工程位于XX市XX区;•工程规模:总长度为XX公里,覆盖面积为XX平方公里;•工程预算:总投资额为XX万元。
3.2 工程设计原则在进行排洪渠建设工程设计时,应遵循以下原则:•依据地质地形条件,确定合理的排洪渠走向和水流速度;•考虑地区降雨情况和洪水峰值,进行合理的排洪渠断面设计;•综合考虑环境保护和景观要求,进行排洪渠绿化设计;•结合当地经济发展需求,实现工程的经济合理性。
3.3 工程设计方案排洪渠建设工程的设计方案应包括以下内容:•排洪渠走向图:标明排洪渠的起点、终点和各个节点;•断面设计图:包括排洪渠的宽度、深度等参数;•渠壁和渠底结构设计:选取合适的材料和结构形式;•排洪渠绿化设计:选择适合的植物种类和布局方案。
4. 工程施工4.1 施工准备工程施工前需要进行以下准备工作:•土地征用:根据工程设计方案,进行土地征用申请;•设备采购:采购施工所需的机械设备和工具;•施工人员培训:为工程施工人员提供相关培训。
4.2 施工过程排洪渠建设工程的施工过程主要包括以下步骤:•清理施工场地:清除施工区域内的杂草、石块等障碍物;•开挖排洪渠:使用挖掘机等机械设备开挖排洪渠;•安装渠壁和渠底结构:按照设计方案进行渠壁和渠底结构的安装;•进行绿化工作:根据设计方案进行排洪渠绿化工作。
排洪渠工程施工规范

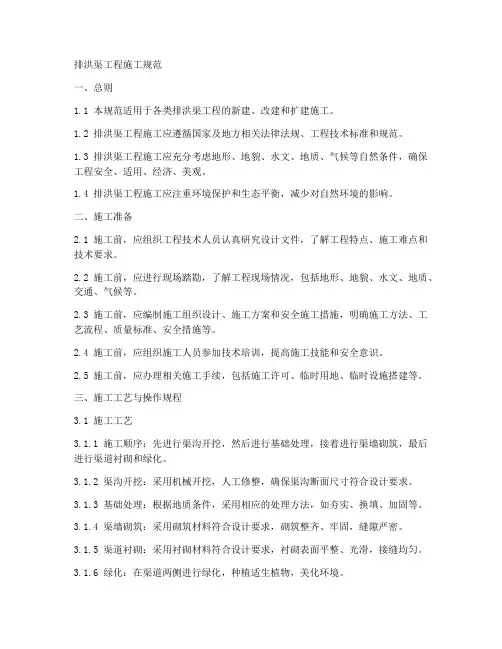

排洪渠工程施工规范一、总则1.1 本规范适用于各类排洪渠工程的新建、改建和扩建施工。
1.2 排洪渠工程施工应遵循国家及地方相关法律法规、工程技术标准和规范。
1.3 排洪渠工程施工应充分考虑地形、地貌、水文、地质、气候等自然条件,确保工程安全、适用、经济、美观。
1.4 排洪渠工程施工应注重环境保护和生态平衡,减少对自然环境的影响。
二、施工准备2.1 施工前,应组织工程技术人员认真研究设计文件,了解工程特点、施工难点和技术要求。
2.2 施工前,应进行现场踏勘,了解工程现场情况,包括地形、地貌、水文、地质、交通、气候等。
2.3 施工前,应编制施工组织设计、施工方案和安全施工措施,明确施工方法、工艺流程、质量标准、安全措施等。
2.4 施工前,应组织施工人员参加技术培训,提高施工技能和安全意识。
2.5 施工前,应办理相关施工手续,包括施工许可、临时用地、临时设施搭建等。
三、施工工艺与操作规程3.1 施工工艺3.1.1 施工顺序:先进行渠沟开挖,然后进行基础处理,接着进行渠墙砌筑,最后进行渠道衬砌和绿化。
3.1.2 渠沟开挖:采用机械开挖,人工修整,确保渠沟断面尺寸符合设计要求。
3.1.3 基础处理:根据地质条件,采用相应的处理方法,如夯实、换填、加固等。
3.1.4 渠墙砌筑:采用砌筑材料符合设计要求,砌筑整齐、牢固,缝隙严密。
3.1.5 渠道衬砌:采用衬砌材料符合设计要求,衬砌表面平整、光滑,接缝均匀。
3.1.6 绿化:在渠道两侧进行绿化,种植适生植物,美化环境。
3.2 操作规程3.2.1 施工人员应按照施工组织设计和施工方案进行操作,严格遵守施工工艺流程。
3.2.2 施工过程中,应定期检查工程质量,发现问题及时整改。
3.2.3 施工过程中,应做好安全防护措施,确保施工人员安全。
3.2.4 施工过程中,应注重环境保护,减少对自然环境的影响。
四、施工质量控制4.1 施工质量控制应贯穿于施工全过程,确保工程质量符合设计要求和标准。
排洪专项施工方案

一、编制说明1. 编制范围:本方案针对排洪渠开挖施工,包括施工准备、施工工艺、质量控制、安全管理、环境保护等内容。
2. 编制原则:确保施工质量,提高施工效率,保障施工安全,保护环境。
3. 编制依据:《建筑工程施工质量验收统一标准》、《建筑工程施工安全规范》、《建筑工程环境保护规范》等相关法律法规和标准。
二、工程概况1. 工程简介:本工程为某地排洪渠开挖施工,全长1000米,渠底宽10米,渠深2米。
2. 自然条件:地形地貌为平原,地质为沙土,水文条件为常年有水,流量较大。
3. 主要工程数量:土方开挖10000立方米,石方开挖500立方米。
4. 工程的主要特点及难点:施工场地狭小,地下管线复杂,施工过程中需保证排洪渠的排水功能。
三、项目管理目标、指标1. 质量目标:确保工程质量达到设计要求,满足规范标准。
2. 工期管理目标:计划工期为30天。
3. 安全生产、文明施工、环境保护目标:实现零安全事故,文明施工,环境保护达标。
四、施工总体部署1. 施工组织机构:成立项目经理部,下设施工、质量、安全、环保等管理部门。
2. 临建设施:搭建施工便道、临时围挡、排水设施等。
五、主要临时结构设计1. 设计概述:根据现场实际情况,设计临时排水设施,确保施工过程中排水畅通。
2. 主要临时结构设计:临时排水管道、排水沟、沉淀池等。
六、主要施工方法和施工工艺1. 施工概述:采用分段开挖、分层施工、分层回填的方法进行施工。
2. 施工测量:根据设计图纸进行现场放样,确保开挖尺寸准确。
3. 工艺流程:土方开挖→石方开挖→排水设施安装→回填土方→验收。
4. 临时工程施工:临时排水管道、排水沟、沉淀池等。
5. 工程主体施工方法:分段开挖,分层施工,分层回填。
七、施工进度计划1. 施工进度计划安排:分阶段进行,确保各工序顺利进行。
2. 施工进度计划网络图:采用横道图表示,明确各工序的施工时间。
八、质量控制1. 施工前对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
排洪渠工程施工方案

排洪渠工程施工方案1. 引言排洪渠工程是为了解决地区内水灾问题,在排除降雨、山洪以及河水泛滥等灾害时,起到排水功能的重要项目。
本文档将详细介绍排洪渠工程的施工方案。
2. 工程概况排洪渠工程位于XX地区,总长度为XX公里。
此工程采用的是开挖型排洪渠,宽度为XX米,深度为XX米。
其主要目标是将该地区的降雨积水迅速排除。
3. 施工步骤3.1 前期准备工作•准备施工人员和设备•搭建施工现场临时设施•制定详细的工作计划和施工方案•确保施工现场的安全措施和环境保护措施得到落实3.2 地表土壤清理在施工前,需要清理地表土壤,包括清除杂物、渣土等。
清理过程中需要注意对环境的保护,将杂物分类处理,确保不会对周边环境造成污染。
3.3 排洪渠开挖根据设计要求,进行排洪渠的开挖工作。
在开挖过程中,需要确保开挖深度和宽度的准确性,同时要注意避免斜坡坍塌和泥石流等安全问题。
3.4 渠底铺设防渗层材料为了防止地下水渗漏进入排洪渠,需要在渠底铺设防渗层材料。
这可以使用PVC防水卷材、土工布等材料进行铺设。
3.5 渠内衬砌工作在排洪渠内侧进行砌筑工作,以增强渠道的稳定性和承载能力。
常用的材料包括砖块、混凝土等。
3.6 渠道整体验收在施工完成后,进行整体验收工作,确保排洪渠工程质量符合设计要求。
4. 施工注意事项•确保施工现场的安全措施得到充分落实,避免事故的发生。
•严格按照施工方案进行作业,确保施工质量。
•注意环境保护和资源节约,减少对周边环境的影响。
•施工中发现问题及时汇报并采取相应措施解决。
5. 施工期望成果•完成按计划施工,保质保量完成工程。
•排洪渠具备良好的排水功能,能够迅速排除降雨积水。
•施工过程中保持施工现场干净整洁。
6. 总结本文档详细介绍了排洪渠工程的施工方案。
在实施施工过程中,需要严格遵循相关规定和操作规程,确保施工质量和工期。
同时,要注意环境保护和安全措施,以减少对周边环境的影响,确保工程顺利完成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
广州科学城中心区蓝轴绿轴排洪渠工程施工组织设计2003年11月5日1 工程说明1.1工程概况广州科学城位于白云山生态保护区边缘,东接黄埔区、北邻白云区、南望珠江、西靠珠江新城。
1998年12月28日正式奠基启动,总体规划面积37.7平方公里,科学城中心区有1.6平方公里。
它是广州市东部发展战略的中心区域,是广州市发展高新技术产业的示范基地。
广州科学城中心区蓝轴、绿轴工程中的“蓝轴”作为东西向主轴线,结合东西向排洪沟渠,布置带状滨水广场,并在中心区两个入口处及市民广场形成开阔湖面。
“绿轴”则是贯穿南北的中央绿化带,由北面山脉、行政广场、中心区主广场、市民文化广场组成,以绿地为主,两旁种植高大乔木。
1.2施工特性排洪渠工程的主要项目:1、排洪渠及支渠挡土墙及护坡工程:土方开挖、土方回填、砂方回填、浆砌石挡墙、浆砌石护坡、干砌石护脚、以及其他相关工程。
2、滚水堰:土方开挖、砼底板、浆砌石、砼排空管槽、埋设铸铁排空管、柱墩及汀步板浇筑、钢筋制作安装、六角形预制块及其他相关工程。
3、C区右岸陡坡段加固:井字明暗梁、砖砌排水沟、浆砌石排水沟其他相关工程。
4、堤顶道路:铺水泥石粉垫层、混凝土面层、铺面砂浆、铺面层材料及其他相关工程。
5、其他临时建筑工程(1)生产、生活供水系统,由发包人提供水点,我方负责从供水点至施工场地内各用水点的材料、安装使用等一切费用。
(2)生产、生活供电系统,由发包人提供供电点,我方负责从供电电源点至施工场地内各用电点的材料、安装配电设备、安装使用等一切费用。
1.3对外交通条件科学城中心区的对外交通主要通过外围萝南公路、珠吉路、丰乐路与周边地区相联系,利用广深高速路解决长距离交通问题。
1.4材料供应条件按招标文件的要求,我方的主要材料将采用广州市重点工程选用品牌,现我方拟考虑采用的有如下几项:①钢筋使用广钢、韶钢、首钢、鞍钢、武钢生产的产品;②水泥使用金羊、五羊、越秀、石井品牌的产品;③球墨铸铁供水管使用新兴铸管、鞍钢铸管品牌的产品;④阀门使用上海冠龙、天津塘沽等品牌的产品;⑤排水管使用广州市政水泥制品厂、新塘大岭山水泥构件厂、金盘岭水泥制品厂、番禺建新、顺德庄头水泥制品厂生产的产品。
以上各项主材将按各生产厂家的实际情况择优录取。
1.5主要工程量我方负责的排洪渠工程主要包括科学城中心区排洪渠及支渠,水塘的开挖,渠两岸的砼护岸,渠坡的稳定的工程措施,五座滚水堰及上下游防护等。
主要工程量见下表:广州科学城中心区蓝轴绿轴排洪渠工程工程量表注:工程量以工程量清单为准我方完成的施工临时设施项目包括(1)施工道路:为完成本标段施工的全部施工临时道路。
(2)现场施工临时设施:为完成本标段施工所需的临时设施,包括施工供电、供排水、供风、砼拌制、运输以及所需的施工厂,还包括施工临时用房、生活用房、仓库等。
2 施工组织机构与施工协调本施工项目将按照合同条款,参照现代的管理模式,从施工计划编制、施工组织机构、技术应用、施工设备、劳动力安排、质量监控、资金使用和成本控制等方面进行科学、周密的组织管理,以达到资源优化配置、人员合理安排,工程优质按期完成。
2.1施工组织机构本施工项目以项目管理的模式进行施工管理。
我们将建立工程项目经理部,全权负责本工程的施工组织管理。
我项目经理部以高效率、高素质、高能力的人员组成原则,并根据本工程的规模、特点,决定成员的组成如下图:2.2拟参加本工程施工的管理人员2.3 施工管理2.3.1技术管理工程的技术管理主要分为四个阶段,即计划、执行、检查和改进措施,简称PDCA 循环。
它包括了施工前的施工图纸会审、施工组织设计编制、技术交底,施工中的技术检查、拟定各项技术措施和实施各种技术规程、进行技术培训,并在施工中总结其中的经验与不足,以便下一阶段的施工工作更好的完成。
只有搞好技术管理,搞好PDCA 循环,才能有效地保证工程质量,为工程带来良好的经济效益,为企业、社会创造出优质、满意的工程。
具体技术措施如下:建立健全的技术管理制度,搞好PDCA循环:包括图纸会审制度,技术责任制,技术交底制度,技术复核审批制度,物料进场检查检验制度,施工日志填写制度,工程质量验收制度和工程技术档案制度。
2.3.2质量管理(1)加强对施工人员的质量意识教育,在施工过程中严格把好质量控制关。
(2)作好各项工序的施工记录,对各种材料进行取样检测,对每道工序的质量按规范进行量测、取样,并真实、完整地记录下相关数据。
(3)注重施工人员的技术能力培养,并对其进行必要的技术培训。
(4)保证施工人员持证上岗,禁绝无相应上岗证的施工人员上岗。
2.3.3施工协调以项目经理部为现场施工的指挥管理机构,全权负责现场施工中的一切事宜。
对外负责与各有关协作单位进行业务联系,疏通协调施工中的各种关系;对内统一指挥,全面协调各专业施工队伍进行施工,以确保工程能按期、按量完成。
项目经理全面统筹和协调整个施工现场管理工作,对施工区的环境保护、内部施工协调、施工安全、卫生、施工用水、用电等负起全部责任,按合同要求保证各专业进场应达到的全部条件。
密切与业主、工程师及各协作单位沟通,虚心听取意见,积极改进工作,在任何情况下配合及支持各有关协作单位的工作。
(1)项目部在每周定期召开协调会议,检查各施工班组进度计划执行情况和工程质量情况,协调解决工程施工中的问题。
(2)各班组应每月提交月进度报告,其主要内容有上月施工进度计划要求和实际完成的累计工程量统计,本月实际完成的工程量统计及工程形象进度;施工中存在的问题以及采取的改进措施等。
3施工总平面布置3.1布置原则施工总布置主要包括生活区、钢筋加工场、木材加工场、石料加工场、仓库、机械设备维修停放场、混凝土预制场、施工道路、施工供水、排水、供电系统等的布置和完善、完建以及业主提供场地的规划、布置。
施工总布置的原则是:紧凑实用、施工方便、经济合理,节约用地。
3.2 生活区布置办公室、宿舍、各辅助设施布置见平面布置图,其建筑面积见下表。
3.3施工工场布置钢筋加工场、木材加工场、石料加工场、仓库、机械设备维修停放场、混凝土预制场等布置见平面布置图,共约1010m2,主要如下:3.4施工用水、电及通讯3.4.1施工用水施工期间的生活用水,可以直接从附近的自来水引用;拌和用水直接利用自来水或河水。
3.4.2施工用电主要分为生活用电和生产用电,电源由业主提供。
工地全线架设380V电线,在各个工作面安接电箱。
生产用电:主要是混凝土系统,、钢筋加工、施工机械及抽水等,同时工地设置一台75KW的柴油发电机作为备用电源。
3.4.3施工期间的通讯:本工程施工期间,在项目部办公室设一部程控电话用于项目部对外通讯联络,主要施工管理人员配备移动电话方便对外联系。
3.5对外、场内施工道路布置3.5.1对外交通科学城中心区的对外交通主要通过外围萝南公路、珠吉路、丰乐路与周边地区相联系,利用广深高速路解决长距离交通问题。
3.5.2场内交通按照减少经济投入,方便施工为原则,场内交通主要依靠现有的交通公路。
并且对现有道路进行必要的修补加固。
3.5.3道路维护施工期间,安排有专职人员组成的养路队,负责对外交通道路和场内施工道路的维护、保养、清理,并加强沿线设施的保护。
考虑到施工中道路使用频密,为保证施工进度及施工安全,施工过程中我方将派专人负责现场交通指挥,随时疏导车辆,及时处理车辆故障和交通事故,尽量减少和避免运输中的相互干扰,保持施工交通顺畅。
3.6施工照明施工期间在作业工作点安装1000W碘钨灯作为照明。
3.7环保措施遵守国家规定的有关法律、条例、遵守业主制定的有关环境保护管理实施办法的规定。
做好施工现场及附近区域的环境保护工作,防止施工活动界限内的土壤冲蚀、河床岸冲刷、淤积、水土流失。
自建的生产、生活设施均按业主的总体规划要求布设,做好全面规划、健全工区的建筑物、道路、生产生活设施、绿化区等,形成整洁有序、协调美观的优良环境。
工程弃渣、废渣运至监理及业主制定的弃渣场地。
生产区建设足够的卫生设施对生活区定期清扫生活垃圾、无毒性的生产废料运到制定地点处理。
4主要分项工程施工方法及技术要求4.1现场施工测量放线4.1.1基准点、基准线、水准点复核根据工程监理提供的测区范围内有关基准点、基准线、水准点的基本资料和数据,组织测量人员用全站仪对其进行复核。
如发现有不符之处,将立刻以书面形式向工程监理反映,共同进行核实。
核实后的数据由工程监理重新以书面形式向我方提供。
4.1.2施工测量控制网点的布设与保护根据工程监理提供的测量基准点增设控制点,组成一个平面轴线控制网,这些增设的控制点必须完全吻合工程监理提供的测量基本数据,且满足规定的施工测量精度要求。
我方将负责保护和保存好全部测量基准点和自己增设的控制点,使之容易进入和通视,防止移动和损坏。
一旦发生移动和破坏将立即报告工程监理,并与其共同协商补救措施。
4.1.3施工测量工作的运作在施测前10天将有关施工测量的意见报告(一式四份)报送工程监理审批,该报告的内容包括施测方法和计算方法、操作规程、观测仪器设备的配置和测量专业人员的设置等。
组织测量人员根据工程监理提供的测量基准准确地测定建筑物的位置,进行放样和完成全部测量数据的计算工作。
全部测量和放样都经工程监理检查,必要时可在工程监理的直接监督下进行对照测量。
4.1.4测量成果的处理检验各测量数据的可靠性,并在现场进行简易平差,对测量成果进行精度评定后,供施工使用,并呈送有关管理部门备案。
要求测量原始记录用正规的《测量记录手簿》记录;即时进行测量技术交底;即时复核测量资料,并填写《测量复核记录》,以便归档。
4.1.5施工测量主要精度指标应符合下列规定:施工测量主要精度指标:(单位:mm)4.2.1基础土方开挖流程图本工程基础土方开挖包括全渠段的渠道及基础土方、滚水堰基础土方、C区右岸陡坡段加固土方开挖共211757.55m3,开挖区表土和清基弃土运至监理机构批准的弃渣场堆弃。
基础土方开挖采用55KW推土机推土,1m3挖掘机挖装,5t自卸汽车运土综合机械化施工。
4.2.3基础土方开挖施工方法4.2.3.1测量放样根据确定的控制点及基线进行构造物基础开挖边线,开挖区开挖轮廓线等测量放样,严格按照有关规范和技术要求施测,并随时根据工程需要进行复测,保证测量成果误差控制在允许误差范围内。
对已测好的开挖线做好标志,堤坝断面放样后对填筑轮廓设立样架,以便于实施开挖或填筑,并控制好开挖坡比。
4.2.3.2土方开挖(1)土方开挖分层土方开挖应从上至下分层分段依次进行,杜绝自下而上或采取倒悬的开挖方法,施工中随时作成一定的坡势,以利排水,开挖过程中避免边坡稳定范围形成积水。
(2)开挖工作面划分土方开挖施工,沿排洪渠轴线B、C、E、F、G五个区各设1个作业面,共5个作业面全渠段进行作业。
