xxxx研发楼施工组织设计

合集下载

研发大厦施工组织设计

研发大厦施工组织设计

研发大厦施工组织设计一、项目概述研发大厦是一个位于城市中心的高档商务写字楼,总建筑面积约为10万平方米,共有30层,主要用于办公和研发活动。

本文档将重点介绍研发大厦施工阶段的组织设计方案。

二、施工组织机构1. 项目经理部•部门职责:负责整个项目的规划、协调和管理,确保施工进度和质量。

•组织结构:项目经理一名,副项目经理一名,项目助理若干。

2. 技术部•部门职责:负责施工过程中的技术方案设计、技术支持和质量控制。

•组织结构:技术总监一名,工程师若干,质检员若干。

3. 施工部•部门职责:负责具体施工工作的组织和协调。

•组织结构:施工经理一名,工长若干,施工人员若干。

三、施工进度计划1. 工程准备阶段•任务:确定总体施工方案,准备施工所需材料和设备。

•时间:预计耗时1个月。

2. 地基与基础施工•任务:进行地基基础的开挖和浇筑。

•时间:预计耗时3个月。

3. 主体结构施工•任务:进行主体结构的施工,包括框架搭建、墙体砌筑等。

•时间:预计耗时6个月。

4. 室内装修•任务:进行室内装修工程,包括隔墙、地面铺设、装饰等。

•时间:预计耗时4个月。

5. 收尾工作•任务:进行设备安装、外立面装饰和周边环境美化等工作。

•时间:预计耗时2个月。

四、质量管理1. 质量目标•目标:确保施工过程中各项工作符合相关标准和规范,达到设计要求。

2. 重点控制环节•关键环节:土建施工、结构安装、装饰装修。

五、安全管理1. 安全管理制度•制度:建立健全的施工安全管理制度,确保施工现场安全。

2. 安全督导•督导:安排专人进行施工现场的安全督导,及时发现和解决安全隐患。

六、总结与展望通过本文档对研发大厦施工组织设计方案的详细介绍,可以看到在施工过程中需要精心设计的各项组织机构和施工进度计划。

只有合理的组织安排和周密的计划才能确保项目的顺利进行并取得预期的效果。

希望在未来的施工过程中,能够按照设计方案有序推进,确保研发大厦的高质量竣工。

某研发中心工程施工组织设计

某研发中心工程施工组织设计

编制说明我公司施工技术人员仔细研究施工图纸后,根据图纸内容及工程场地条件,编制了《雨润办公研发中心工程施工组织设计》,详细地阐述了施工地下室、裙房工程的施工方案。

本施工组织设计中的施工方案部分,我公司技术人员进行了详细的叙述,以精练、准确的介绍,着重突出施工中的主要施工工艺,力争使我公司的技术优势在本工程中得以充分发挥,并创造相应的社会、经济效益。

本施工组织设计中的施工技术措施和施工管理部分,结合雨润办公研发中心工程的特点,经过反复推敲论证后确定的,体现出最优、可行。

本施工组织设计现作为施工指导性文件报业主,我公司将在该工程施工中进一步深化和完善本设计,使之直接运用于施工中。

编制依据1、马鞍山汇华建筑设计有限公司设计的工程施工图;2、雨润办公研发中心工程施工现场实际情况;3、国家现行的有关施工技术规程、工程验收规范及南京市现行的有关规定,公司标准等;4、南京市建设局文件《南京市建设工程现场文明施工管理办法》;5、我公司现有施工力量和技术装备情况;6、我公司在工程施工中总结的经验;7、其他参考资料。

第一章工程概况雨润办公研发中心±0.000以上工程位于南京市雨花大道与郁金香路交汇处,由雨润食品产业集团有限公司投资兴建,马鞍山汇华建筑设计有限公司设计,南京海宁建设工程监理咨询公司监理,江苏东敖建设有限公司承建其中的综合楼、办公楼及相应地下室。

雨润办公研发中心工程总建筑面积27000m2。

主要建有:1层地下室,为人防工程,平时作为停车库等使用,建筑面积7500m2。

综合楼地上7层,建筑面积10150m2,建筑高度29.80m,办公楼地上7层,建筑面积9824 m2。

建筑高度27.0m,±0.00相当于绝对标高25.8 m。

本工程为框架结构,基础采用筏板式基础,抗震设防烈度7度,框架抗震等级为三级。

建筑外装修采用灰麻花岗岩幕墙和玻璃幕墙,白色铝合金门窗。

第一节、工程设计特征一、建筑设计1、主要装修设计做法:办公楼室内装修一览表综合楼室内装修一览表二、结构设计1、混凝土:砼的技术指标应符合设计和有关规范要求,砼强度等级应严格按各施工图说明施工。

科技研发大楼新建工程施工组织设计

科技研发大楼新建工程施工组织设计

科技研发大楼新建工程施工组织设计2013年4月5日目录第一部分编制说明第二部分编制依据第三部分工程概况第四部分项目部组成及管理职责第1章项目部组成第2章项目经理部管理职责第五部分施工管理目标第六部分施工部署第1章部署原则第2章施工顺序和流水段划分第3章检验批的划分第4章材料及施工机械设备安排第5章劳动力安排和工种配备第七部分施工准备第1章组织准备第2章技术准备第3章现场准备第4章劳动力及物资准备第八部分主要项目施工方法第1章工程测量第2章基础工程第3章钢筋工程第4章模板工程第5章混凝土工程第6章脚手架工程第7章砖砌体工程第8章屋面工程第9章楼地面工程第10章装饰装修工程第11章塑钢门窗第12章水暖、消防及电气安装工程第九部分确保工程质量的技术组织措施第1章质量保证体系第2章质量保证制度第3章主要分项工程质量控制措施第十部分确保安全生产的技术组织措施第1章安全管理系统第2章安全管理措施第3章施工用电与机械安全第4章消防管理措施第十一部分确保工期的技术组织措施第十二部分季节性施工措施第一章雨期施工措施第二章风季施工措施第三章冬季施工措施第十三部分确保文明施工的技术组织措施第1章创建文明工地的意义第2章创建文明工地的措施第十四部分地下管线及设施保护措施第十五部分环境保护的措施第十六部分施工场地治安保卫管理计划第十七部分施工减少噪音、降低环境污染的环保措施第十八部分成品保护措施第十九部分防控工程质量通病的技术组织措施第二十部分施工进度计划及保证措施第二十一部分施工现场总平面布置第二十二部分附表,附图第1章施工机械设备计划表第2章劳动力需用量计划第3章施工现场平面布置图第4章拟投入本工程的试验和检测仪器设备表第5章临时用地表第6章总进度计划及施工网络图第一部分编制说明1.本《施工组织设计》是根据《科技研发大楼新建工程》设计施工图、工程量清单、招标文件,现行国家有关技术规范,规程和国家有关现行定额水准,并结合我公司的具体实际情况进行编制的。

[广东]某地区工业研发大厦施工组织设计

[广东]某地区工业研发大厦施工组织设计

第一章总体概述第一节编制说明我局在认真阅读XX大厦工程的合同文件、工程量清单、施工图纸及对现场仔细踩察的基础上,根据工程的特点。

结合我局以往的实际施工经验,编制本工程施工组织设计。

为了符合合同文件的要求,本施工组织设计内容参照合同文件的要求进行编排。

编制时对工期、质量目标、项目管理机构设置、施工进度计划控制、主要工程项目实施的技术方案及措施、安全生产、文明施工和环境保护等诸多因素作了充分考虑,认为是合理可行的,能满足合同文件对本工程的质量、安全、工期、文明施工等方面要求。

第二节编制依据施工组织设计编制的主要依据为:1、XX大厦工程施工合同文件及技术规范与要求;2、合同文件中规定本工程中引用的(不限于)国家和地方现行的有关施工规范、标准;3、本工程设计的图纸;4、有关本工程施工项目的作业指导书;5、本工程的工程量清单;6、我局以往类似工程的施工经验。

7、国家、广东省、深圳市有关建筑施工规范、规程、条例。

第二章工程概况第一节基本概况本工程位于深圳市高新技术南区,深南大道南侧,科技南十路与高新南一道交叉路口东北侧的地块。

高层建筑,属一类研发楼,地上二十四层,地下二层为停车库和部分设备用房。

含战时的两个人防单元,地下一层为停车库和部分设备用房,地上部分1到24层均为大小不等研发单元;屋顶为电梯机房和屋顶水箱。

建筑高度为99.95米,耐火等级为一级,屋面防水等级为Ⅱ级,结构类型为框架-剪力墙结构,抗震烈度为七度,总用地面积8421.02m2,总建筑面积62409.31 m2。

工程±0.000相对的绝对标高为6.000m(黄海高程)。

第二节合同范围、工期及质量要求一、工程范围根据合同文件要求,本工程的合同范围包括土石方、基坑支护、地基与基础、主体工程、建筑装修、屋面及防水、幕墙、金属门窗、给排水、消防、建筑电气、智能化、变配电、通风空调、电梯及室外附属设施、所有预留预埋项目和相关施工图纸所含的所有内容。

研发楼施工组织设计

研发楼施工组织设计

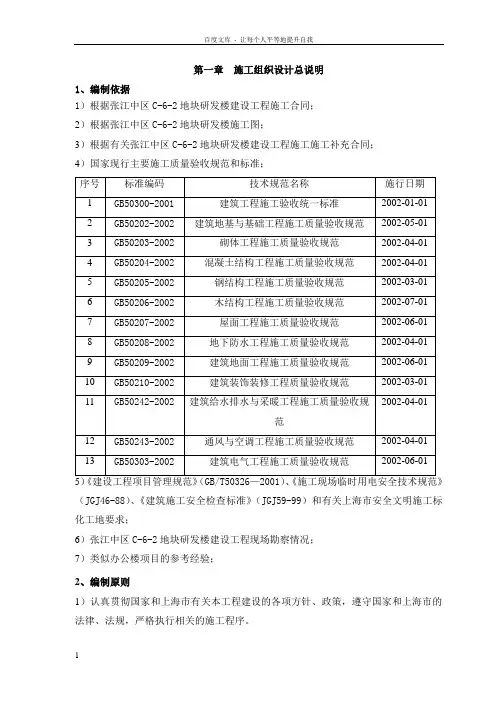

第一章施工组织设计总说明1、编制依据1)根据张江中区C-6-2地块研发楼建设工程施工合同;2)根据张江中区C-6-2地块研发楼施工图;3)根据有关张江中区C-6-2地块研发楼建设工程施工施工补充合同;4)国家现行主要施工质量验收规范和标准;序号标准编码技术规范名称施行日期1 GB50300-2001建筑工程施工验收统一标准2002-01-012 GB50202-2002 建筑地基与基础工程施工质量验收规范2002-05-013 GB50203-2002 砌体工程施工质量验收规范2002-04-014 GB50204-2002 混凝土结构工程施工质量验收规范2002-04-015 GB50205-2002 钢结构工程施工质量验收规范2002-03-016 GB50206-2002 木结构工程施工质量验收规范2002-07-017 GB50207-2002 屋面工程施工质量验收规范2002-06-018 GB50208-2002 地下防水工程施工质量验收规范2002-04-019 GB50209-2002 建筑地面工程施工质量验收规范2002-06-0110 GB50210-2002 建筑装饰装修工程质量验收规范2002-03-012002-04-01 11 GB50242-2002 建筑给水排水与采暖工程施工质量验收规范12 GB50243-2002 通风与空调工程施工质量验收规范2002-04-0113 GB50303-2002 建筑电气工程施工质量验收规范2002-06-01(JGJ46-88)、《建筑施工安全检查标准》(JGJ59-99)和有关上海市安全文明施工标化工地要求;6)张江中区C-6-2地块研发楼建设工程现场勘察情况;7)类似办公楼项目的参考经验;2、编制原则1)认真贯彻国家和上海市有关本工程建设的各项方针、政策,遵守国家和上海市的法律、法规,严格执行相关的施工程序。

序号类别法律法规名称施行日期1 国家《中华人民共和国建筑法》1998-03-012 国家《中华人民共和国安全生产法》2002-11-013 国家《建筑工程质量管理条例》2000-01-304 上海《上海市安全生产条例》2005-03-015 上海《上海市建设工程材料管理条例》2000-01-016 上海《上海市建设工程文明施工管理规定》2009-12-01 2)积极配合业主做好甲方、乙方、设计、监理及甲方指定分包单位的协调工作。

某研发楼工程安全文明施工组织设计

某研发楼工程安全文明施工组织设计

XXXX建设集团XXXX 2#、3#研发楼工程安全文明施工组织设计XXXX建设集团二OXXX年X月X日会签一览表安全组织设计目录一、工程概况二、安全文明组织机构三、现场安全监察记录四、安全生产保证措施五、文明施工保证措施六、消防保证技术措施七、基坑支护方案八、施工总平面布置图九、材料节约措施十、季节性施工措施十一、基础作业安全技术措施十二、施工用电与防护安全技术措施十三、模板施工方案十四、各工种安全技术操作规程附件:安全人员上岗证证件及特殊工种上岗证件复印件项目部安全文明管理目标一、确保本工程施工过程中无重伤以上事故及机械设备、火灾事故的发生,确保创建“安全文明达标工地”。

二、安全岗位,特殊工种持证上岗率达100%,全员教育面达100%以上。

三、施工现场应制订消防制度或消防措施,并记录落实到人。

四、杜绝重大设备及火灾事故。

五、施工现场凡发生轻伤、重伤、死亡及多人险肇事故均应进行登记,并按国家有关规定逐级上报。

六、杜绝重大伤亡事故,轻伤率低于1‰。

编制说明1、本工程为XXXX股份有限公司备料中心(二期)及平衡重车间,在方案编制中按照连续施工编制(安全、文明)施工方案。

2、该工程施工程序以土建工程为主,水电安装与土建相配合并同步进行。

编制依据《建筑施工安全检查标准》《JGJ59-99》,以相关部门规定的要求执行。

3、在施工过程中,如有新增的内容以及发现新的问题,针对本编制的施工组织设计方案(安全、文明)作相应的修改及增补,但必须要有相关部门审批后方可修改。

4、根据施工现场及有关资料的说明:XXXX股份有限公司备料中心(二期)及平衡重车间工程的安全、文明施工组织设计是按照以下几点及施工现场的实际情况进行编制的。

一、工程概况二、安全管理组织机构三、现场安全监察记录四、安全生产保证措施1、加强安全生产宣传教育工作,现场应设置醒目的安全生产标语牌。

2、坚持安全例会制度,每日上班前,每周一上班前一小时,安全员或兼职安全员召集班组人员开会,强调安全工作,解决安全隐患,杜绝事故发生。

某科技研发大楼新建工程施工组织设计

某科技研发大楼新建工程施工组织设计

某科技研发大楼新建工程施工组织设计某科技研发大楼新建工程施工组织设计一、项目概况某科技研发大楼新建工程位于某城市的科技园区,占地面积约10000平方米,总建筑面积约为50000平方米。

大楼地上共有地面8层,地下1层,其中包括研发楼、办公楼、会议中心等功能区域。

本工程计划周期为2年,总投资约为2亿元。

二、施工组织架构1. 总包方:由具有较强实力和经验的建筑工程公司承担,负责工程的全过程管理和施工。

2. 监理方:由专业的工程监理公司承担,负责对施工过程的监察和质量的把控。

3. 设计方:由具有丰富设计经验的设计院负责,根据业主要求和相关规范进行方案设计和施工图绘制。

4. 分包方:根据项目的具体需求,进行分包,包括土建工程、装修工程、机电工程等,由具备相应资质的企业承担。

三、施工组织方案1. 工程管理(1)项目经理:由总包方指派经验丰富的项目经理负责具体项目管理,包括施工过程的组织协调、技术交流和质量把控等。

(2)技术负责人:由总包方派遣符合相关要求的技术负责人,负责编制技术方案、施工图纸的审查和设计变更的处理等。

(3)安全负责人:由总包方指派安全主管负责施工现场的安全管理,负责完善的安全制度和安全操作规程。

2. 施工队伍(1)总包方:由总包方组织主要的施工人员,包括建筑工人、电工和管道工等。

(2)分包方:由各个分包方组织自己的施工队伍,按照总包方的安排进行作业。

3. 施工方案(1)土建工程:根据设计方案进行施工,包括土石方施工、地基处理、地下室建设和主体结构施工等。

(2)装修工程:根据设计方案进行装修施工,包括天花板、地面、墙面和门窗的安装等。

(3)机电工程:根据设计方案进行机电设备的安装和调试,包括空调、照明、给排水等。

4. 管理措施(1)进场管理:在进入施工现场前,对进场人员进行培训,明确安全注意事项,签订安全责任书。

(2)施工现场管理:设立施工现场质量检查组和安全检查组,定期对施工质量和安全状况进行检查和评估。

xx研发大厦施工组织设计

xx研发大厦施工组织设计

xx研发大厦施工组织设计1. 引言本文档旨在描述xx研发大厦的施工组织设计。

xx研发大厦作为一座具有现代化设施的办公楼,其施工组织设计对于项目的顺利进行至关重要。

通过合理的施工组织设计,可以提高施工效率,确保施工质量,减少安全事故的发生,并最大程度地利用资源。

本文将从施工方案、人员组织、进度计划、材料计划等多个方面进行详细论述。

2. 施工方案施工方案是指在施工过程中所采取的技术措施和施工方法。

针对xx 研发大厦的施工方案设计,主要考虑以下几个方面:2.1 建筑结构施工根据xx研发大厦的设计图纸,建筑结构施工主要涉及钢筋混凝土结构的搭建。

在施工过程中,需要合理、安全地布局施工场地,并配备符合质量要求的施工设备和机械。

同时,需要按照标准操作规程进行混凝土搅拌、浇筑、养护等工作。

2.2 电气设备安装xx研发大厦涉及到大量的电气设备安装工作。

施工方案应包括电气设备的布置、线路敷设、开关箱安装等工作。

在施工过程中,需要严格遵守电气安全操作规程,确保电气设备的安装质量和使用安全。

2.3 室内装修工程为了提供一个舒适、高效的办公环境,室内装修工程非常关键。

施工方案应包括墙面装修、地板铺设、天花板安装等工作。

在施工过程中,需要尽量减少对环境的影响,选择环保材料,确保装修质量。

3. 人员组织人员组织是指在施工过程中合理配置施工人员,确保施工进度和施工质量。

对于xx研发大厦的施工人员组织,应考虑以下几个方面:3.1 施工管理人员施工管理人员负责整个施工过程的组织和协调。

他们需要具备施工管理经验和技术知识,能够合理安排施工进度、把控施工质量,处理施工过程中的问题。

3.2 施工人员施工人员是指具备相应技能的工人。

他们需要按照施工方案进行施工,熟悉并遵守相关施工规范,确保施工质量。

3.3 安全管理人员安全管理人员负责施工现场的安全管理工作。

他们需要监督并指导施工人员遵守安全操作规程,保证施工过程中的安全。

4. 进度计划进度计划是指在施工过程中确定施工任务和完成时间的计划,以确保施工按时完成。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录编制依据 (2)第一章、工程概况 (2)第一节、指导思想 (2)第二节、工程概况.......................................... (3)第三节、施工现场特征和工程特点.............................. .3第二章、施工部署 (4)第一节、目标管理 (4)第二节、施工部署 (5)第三节、材料供应......................................... . (7)第四节、施工现场平面布置 (7)第三章、分部分项工程施工方案 (9)第一节、工程测量方案 (9)第二节、土方工程施工方案 (13)第三节、基础工程施工方案 (15)第四节、主体结构施工方案..................................... .23第五节、脚手架工程施工方案 (39)编制依据1、xxxx工程设计施工图。

2、xxxx工程预算书。

3、《建筑工程质量管理条例》4、《建筑安装工程质量检验评定统一标准》5、《建筑安装工程施工及验收规范》6、《建筑安全生产监督管理规定》7、国家现行的有关建筑工程施工及验收强制性标准。

8、上海市有关建筑施工管理条例。

9、上海市有关建筑施工安全生产、文明施工的规定。

10、上海市环境卫生管理条例、及其实施细则。

11、上海市建筑垃圾和工程渣土处置管理规定。

第一章工程概况第一节、指导思想1、本施工组织设计的目的本施工组织设计为xxxx工程施工提供较为完整的纲领性技术文件,用以指导本工程施工与管理。

本施工组织设计是本公司项目管理部管理工作的指导性文件,是本工程目标管理实施的保证措施。

2、本施工组织设计指导思想施工组织设计是用来规划拟建工程从施工准备到竣工验收全过程的一个综合性经济技术文件,它是沟通工程设计和施工之间的桥梁,也是对施工过程实现科学管理的重要手段。

因此,我们编制单位工程施工组织设计,本着按科学规律组织施工,建立正常的施工程序,有计划地展开各项施工过程,合理安排劳动力、机械器具及各项资源,协调好相互的关系,达到“保质量一流,按合同工期交付使用”的服务宗旨,通过编制合理的施工组织设计,用来正确指导施工,达到最佳的经济效益,为业主提供满意的产品。

我公司将继续坚持“严管理、重服务、铸精品、创信誉”的质量方针,质量管理,按项目法施工实施全方位的质量管理,积极采取有效的组织措施,创出一流的质量和一流的工期,来完成这个建筑,为xxxxx工程作出应有的贡献。

本工程将做作为我公司2012年度施工的一个重点工程之一,我们将以崭新的面貌来完成这个重点工程。

施工管理必须严抓扎实,确保实现工程质量、安全、文明施工目标。

第二节工程概况工程名称:xxxxx建设单位:xxxxxxxxxx设计单位:xxxxx有限公司监理单位:上海xxxxx公司施工单位:xxxxx建设有限公司xxxxx工程位于xxxxxxxxxx地块内;南xxxxx,西xxxxx,北xxxxx毗邻,占地面积xxxxxm2。

本工程建筑主体为一栋五层框架楼,总建筑面积8248.5m2;建筑高度23.75m,钢筋混凝土框架结构。

本工程建筑耐火等级二级,屋面防水等级为二级,建筑耐久年限为50年,建筑抗震设防烈度为七度,本工程设计±0.000相当于绝对标高5.000m。

本工程桩基础为直径600钢筋混凝土灌注桩加固地基,C35钢筋混凝土承台及450厚筏板基础,全框架钢筋混凝土结构,±0.000以上墙体为蒸压加气混凝土砌块和石膏板块隔墙,RM5.0混合砂浆砌筑。

第三节、施工现场特征和工程特点一、施工现场特征:本工程三通一平工作已经完成,供施工使用的场地以划分现场围护为界,工程用水、用电由建设单位接至红线边缘,目前能提供的施工用电容量为100KW,水表口径为DG50。

1、场地特征本工程现有场地标高约4.50m。

由于本工程位于厂区交通要道旁,周围地下有电缆、上水管等管线,都在基坑周边施工影响范围之内,加上施工场地狭窄,在开挖时应密切注意,随时与设计、监理联系,以便及时解决问题。

2、气候特征本工程基础施工正处于秋、冬季节,整个主体结构施工正处于冬季,会给施工带来一定的影响。

二、施工现场特点和存在的施工难点:本工程地处厂区交通要道,对工程施工过程中的文明施工要求尤为严格。

1、交通限制:材料、土方、大型施工机械进出场都会受到一定限制,合理安排作业时间,准确编制施工计划、材料供应计划都十分重要,主动与主管部门协调好。

2、噪声限制:夜间施工要尽可能降低噪声,特别是上午八点至下午五点时段内周围单位上班期间,要特别注意,为此编制计划也要特别注意这一条。

3、文明施工:场地要做到硬地施工,车辆外出要清洗,轮胎上的污泥(特别是土方进出期间)。

设专人每天清扫场地、厕所等。

第二章施工部署第一节、目标管理本工程实行项目法管理,具体管理目标如下:1、质量管理目标:力争优质结构,确保达到优良工程的标准;2、安全管理目标:确保安全消防无重大事故,杜绝工伤事故,创安全达标工地;3、工期管理目标:信守合同,按期完工;4、成本管理目标:在确保工程安全和质量的前提下积极开展技术革新,大力采用新技术新工艺,力争节约工料。

5、现场文明管理目标:维护场容场貌,创区级标准化管理达标工地。

第二节、施工部署作为本工程承包方,履行对业主工程质量、进度、安全文明施工总负责的职责,我们将以土建工程为主,打桩、水电安装及装饰工程配合施工,并管理、协调、配合建设单位指定的分包项目施工。

针对本工程工期,结构的特点,科学合理组织协调各工种之间的施工关系,通过各工种施工之间的合理搭接,平衡协调及计划调度,紧密地组织成一体。

同时协调建设单位、监理单位和本单位与各业主指定合作单位的关系,是至关重要的课题。

由于工期十分紧张,施工中采用平行流水作业,以加快进度。

将该工程列为我公司本年度重点工程。

组织计划施工每个单体的土建、水电、装饰等工程,为加快施工进度,对于这些施工内容应实行充分的交叉施工,同时,组织各工种之间的交叉施工,严密安排施工班组和机械材料在各工种之间的配备,进行合理的流水作业,使整个工程施工生产井井有条,紧而不乱,从而确保按时交工。

作为承包方的我们将编制一份周密的施工网络计划,并抓住其中的关键线路。

整个工程大体分为五个阶段,即基础、主体结构、装修、水电安装调试和外配套工程。

为加快施工进度,五个施工阶段尽可能相互衔接,平行流水立体交叉作业。

为了确保工程如期竣工,在机械上配备了1台QTZ60型塔式起重机来解决垂直运输问题,塔吊有效半径为47m,最大起重量4t,最大起重幅度时最大起重量为0.85t独立起升高度为40m。

一、基础施工:本工程砼基础埋深较深,挖土方量较大,为了加快进度,采取二台WY2l0挖掘机开挖,载重汽车驳运,挖出土方全部外运,以加快施工进度。

在挖土动工之前建立工程轴线与标高控制网,由于本工程单体面积较大,须对轴线测量进行严密的复核与保护。

挖土过程中坑底四周设置排水明沟在基坑中央设置排水盲沟,并间隔20-30M设置集水井,井内积水采用潜水泵及时抽除,以确保坑底排水畅通与干燥。

承台及地梁下翻部位土方用人工配合开挖,随挖土进程及时进行地基验槽和垫层浇捣工作,以免基土受到扰动。

二、主体结构施工:主体结构采用脚手钢管搭设排架支撑系统大板木摸进行框架梁、柱、板的模板支设。

,采泵送混凝土进行主体结构的浇筑,从而提高施工进度,确保天棚、现浇钢筋混凝土梁、板面的平整要求。

三、装修工程:装修工程在结构验收后进行,为保证装修工程的顺利进行,杜绝今后屋面、墙面渗漏现象的发生,装修作业面应先完成屋面、外墙砌砖和外门窗的安装。

室内外粉刷同时展开,严格按技术规程施工,重点控制平整度、垂直度、阴阳角及门窗角,杜绝空鼓、裂缝。

楼地面工程是工业厂房的关键工程,我们将采用TT型混凝土磨光机安排有丰富施工经验的施工人员进行施工。

四、水电安装:在主体结构施工时,认真做好水电安装工程的预留、预埋工作。

在装修工程进行的同时进行水电系统管线的敷设、安装。

力争在装修工程完成的同时,水电安装具备调试条件。

五、外配套工程:主体工程完成后即进行室外给排水管线的敷设和道路基层的施工。

外配套的施工力争施工一侧完成一侧,以保证施工用道的通畅。

对于由甲方指定的分包配套施工单位,我们将对其纳入管理范围,积极配合,协调其施工,并尽可能地为其创造工作条件,在施工过程中加强对其施工质量、施工进度、施工安全的督促检查。

第三节、材料供应本工程材料(除甲方指定)均由我单位自行采购,在采购过程中严格控制其质量。

尤其是一些重大的材料和构件,将严格执行准用证制度。

在确认其厂家或供应商的资质、生产能力、供应能力能完全满足工程使用需要的前提下,组织进场。

材料进场后严格执行质量检验,见证取样,送验复试制度,各项手续齐备,并报请监理验收合格后方可入库待用。

1、根据本工程的特点,采用32.5#PO水泥即能满足零星硷体的强度和工程的使用要求。

所采用的水泥必须取得进沪许可证及其相应的质保资料,并按规定进行见证取样、送验复试合格后,用于施工。

施工过程中严格按每一批号进行复试。

2、本工程除小于8mm的用圆钢外,其余钢材均使用三级钢筋,钢材采购进场的同时相应的质保资料全部齐全,同时,严格按规定进行见证取样、送样复试工作合格后用于工程施工。

3、本工程使用的所有材料均必须具有质保资料。

材料到场后实行严格的报验手续,经复试和监理验收审批后使用。

第四节、施工现场平面布置一、施工布置方案(一)、±0.000以下施工阶段(第一阶段)①、根据本工程面积大的特点,结合现场实际情况,基础工程施工中主要是解决模板及钢筋的制作,堆放,周转材料及钢筋的堆放和水平运输,以及硷浇筑设备布设。

②、根据场地情况,现场平面只设生产临建、现场项目办公室,生活设施利用就近民房临时租赁。

现场考虑搭设如下设施. 施工用房:水泥库: 3.6×4.8 =17.28m2③机修间: 3.6×4.8 =17.28m2仓库: 3.6×4.8 =17.28m2钢筋加工棚 4.5×12 =54.00m2木工加工棚 4.5×8.0 =36.00m2③、电管网布置现场已有供水水源,施工时可直接引至各需用地点,管线铺设必须满足整个建筑物用水量需要,供电根据甲方提供的电源,按用电方案进行现场布置。

(二)、±0.000以上主体及装饰施工阶段(第二阶段)±0.000以上主体及装饰施工平面布置与基础施工阶段平面布置基本相同,所不同的是,基坑回填后增设了垂直起重设施,主体结构施工阶段垂直吊装为塔吊,装饰阶段使用井架。

(三)、主要生产生活设施布置①、钢筋加工场设于建筑物西侧。

相关文档
最新文档
