挂篮拆除施工技术交底

合集下载

挂篮安装拆除安全技术交底模板

挂篮安装拆除安全技术交底模板

一、交底目的为确保挂篮安装拆除作业的安全顺利进行,预防事故发生,提高作业人员的安全意识和操作技能,特进行本次安全技术交底。

二、交底对象参与挂篮安装拆除作业的所有人员。

三、交底内容1. 挂篮安装前的准备工作(1)认真检查挂篮各部件的完整性,确保无损坏、变形、锈蚀等现象。

(2)检查挂篮的安装基础,确保其稳固、坚实。

(3)对参与安装人员进行安全教育和技能培训,提高安全意识。

2. 挂篮安装步骤及注意事项(1)按照安装图纸和操作规程进行安装,确保安装顺序正确。

(2)在安装过程中,注意保护挂篮部件,避免损坏。

(3)安装过程中,操作人员应佩戴安全帽、安全带等防护用品。

(4)安装完成后,进行一次全面检查,确保挂篮安装牢固、安全。

3. 挂篮拆除前的准备工作(1)检查挂篮各部件的完好情况,确保无损坏、变形、锈蚀等现象。

(2)检查拆除作业现场的安全防护设施,确保符合安全要求。

(3)对参与拆除人员进行安全教育和技能培训,提高安全意识。

4. 挂篮拆除步骤及注意事项(1)按照拆除图纸和操作规程进行拆除,确保拆除顺序正确。

(2)拆除过程中,注意保护挂篮部件,避免损坏。

(3)拆除过程中,操作人员应佩戴安全帽、安全带等防护用品。

(4)拆除完成后,进行一次全面检查,确保拆除彻底、安全。

5. 事故预防及应急处理(1)在作业过程中,如发现安全隐患,应立即停止作业,及时报告现场负责人。

(2)遇到紧急情况,应立即采取应急措施,确保人员安全。

(3)现场配备必要的安全防护设施,如安全网、防护栏杆等。

(4)定期对作业人员进行安全检查,确保安全措施落实到位。

四、交底要求1. 所有参与挂篮安装拆除作业的人员必须认真阅读本安全技术交底,并严格遵守各项操作规程。

2. 作业过程中,应加强安全意识,严格执行安全操作规程,确保自身及他人安全。

3. 对违反安全操作规程的行为,应立即制止,并报告现场负责人。

4. 本安全技术交底自发布之日起实施,如遇特殊情况,应及时调整。

吊篮拆卸安全技术交底范本模板

吊篮拆卸安全技术交底范本模板

一、交底目的为确保吊篮拆卸过程中的安全,防止事故发生,提高作业人员的安全意识,特进行吊篮拆卸安全技术交底。

二、交底对象参与吊篮拆卸作业的所有人员。

三、交底内容1. 作业前的准备工作- 作业人员必须经过专业培训,取得吊篮操作资格证书。

- 作业前应详细阅读吊篮操作说明书,了解吊篮的结构、性能和安全操作规程。

- 检查吊篮及附属设备是否完好,如有损坏或异常,应及时报告并停止作业。

2. 安全操作规程- 作业人员必须穿戴好个人防护用品,如安全帽、安全带、防护手套等。

- 作业前应检查吊篮的悬挂装置、钢丝绳、安全锁等部件是否完好,确认无误后方可开始作业。

- 严禁酒后作业、疲劳作业。

- 作业过程中应保持注意力集中,严禁无关人员进入作业区域。

3. 吊篮拆卸步骤- 逐步拆除吊篮上的附属设备,如平台、防护栏等。

- 拆卸吊篮上的悬挂装置,注意保护钢丝绳,避免损坏。

- 逐步拆除吊篮本体,注意平衡,防止倾倒。

- 拆卸过程中,应随时检查吊篮的稳定性,确保安全。

4. 注意事项- 严禁超载使用吊篮。

- 严禁在吊篮上堆放杂物。

- 严禁在吊篮上进行焊接、切割等作业。

- 严禁在吊篮上站立或跳跃。

- 严禁在吊篮下进行其他作业。

5. 紧急情况处理- 如遇吊篮失控、倾斜等情况,应立即停止作业,切断电源,确保安全。

- 如遇人员受伤,应立即进行现场急救,并迅速拨打急救电话。

四、交底要求1. 所有作业人员必须认真学习并掌握本交底内容。

2. 作业过程中,应严格遵守安全操作规程,确保自身和他人的安全。

3. 作业完成后,应对吊篮进行检查,确认无误后方可离开作业现场。

五、附则本交底自发布之日起实施,如有未尽事宜,另行通知。

安全第一,预防为主。

希望大家在吊篮拆卸作业中,严格遵守安全操作规程,确保自身和他人的生命安全。

挂篮拆除安全技术交底模板

挂篮拆除安全技术交底模板

一、工程概况1. 工程名称:________________________2. 工程地点:________________________3. 工程规模:________________________4. 施工单位:________________________5. 施工负责人:________________________二、挂篮拆除作业内容1. 挂篮拆除的具体部位及顺序。

2. 拆除过程中需注意的施工环节和操作要点。

三、安全技术交底1. 人员安全(1)所有参与拆除作业人员必须经过专业培训,取得相关操作资格证书。

(2)作业人员必须穿戴好安全帽、安全带、防滑鞋等个人防护用品。

(3)年龄超过55周岁或有心脏病、高血压、眩晕症等病症的员工不得参与高空作业。

(4)特殊工种从业人员严格持证上岗,严禁无证上岗作业。

2. 施工安全(1)拆除前,对挂篮进行全面检查,确保无安全隐患。

(2)拆除过程中,严格控制桥墩两侧的不平衡重量,不大于10吨。

(3)下放底模平台时,速度要同步匀速,防止模板变形。

(4)拆除过程中,严禁破坏原有部件,不允许胡乱进行切割。

(5)拆除过程中,必须对称拆除,防止发生倾覆、坠落等事故。

(6)拆除过程中,严禁违章及冒险作业,严格遵守操作规程。

3. 机械设备安全(1)拆除过程中,所有机械设备必须保持完好,严禁带病作业。

(2)吊装设备应按照相关规定进行检验,确保其安全可靠。

(3)吊装过程中,严格遵循“先下后上,先轻后重”的原则。

(4)吊装过程中,严禁超载、超限、超速等违规操作。

4. 环境保护(1)拆除过程中,严格控制噪音、粉尘等污染物的排放。

(2)拆除产生的废弃物应按照相关规定进行处理,严禁乱倒乱放。

四、应急措施1. 事故发生时,立即停止作业,启动应急预案。

2. 事故发生后,立即向现场安全员或本单位负责人报告。

3. 事故处理过程中,确保现场安全,防止次生事故发生。

五、安全教育培训1. 对所有参与拆除作业人员进行安全技术培训,提高安全意识。

吊篮拆除施工安全技术交底模板

吊篮拆除施工安全技术交底模板

一、工程概况1. 工程名称:__________2. 施工单位:__________3. 施工地点:__________4. 施工内容:__________二、安全技术交底目的为确保吊篮拆除施工过程中的安全,防止意外事故发生,特进行安全技术交底。

三、安全技术交底内容1. 拆除前的准备工作(1)拆除前,应进行全面的安全检查,确保拆除现场无安全隐患。

(2)对拆除人员进行安全培训,提高安全意识,掌握拆除操作技能。

(3)拆除作业区域应设置明显的警示标志,提醒过往人员注意安全。

2. 拆除过程中的安全措施(1)操作人员必须佩戴安全帽、安全带等个人防护用品。

(2)拆除作业前,应检查吊篮及拆除工具的完好性,确保其符合安全要求。

(3)拆除过程中,操作人员应严格按照操作规程进行作业,不得违章操作。

(4)吊篮拆除时,应先拆除吊篮上的附着物,再拆除吊篮主体结构。

(5)拆除吊篮主体结构时,应从上往下逐层拆除,确保拆除过程中的稳定。

(6)吊篮拆除过程中,应保持吊篮与地面垂直,避免倾斜。

(7)拆除过程中,如遇突发情况,应立即停止作业,并采取相应措施确保安全。

3. 拆除后的安全措施(1)拆除完成后,应对拆除现场进行清理,清除残留物,确保现场整洁。

(2)拆除后的吊篮及拆除工具应进行保养、维护,确保其完好。

(3)拆除现场的安全警示标志应保持完好,直至施工结束。

四、安全责任1. 施工单位应负责制定拆除施工安全技术措施,并对施工人员进行安全培训。

2. 施工人员应严格遵守安全技术交底内容,确保自身及他人安全。

3. 施工现场管理人员应加强对施工过程的监督检查,确保安全措施落实到位。

五、应急措施1. 发生意外事故时,应立即停止作业,并迅速采取救援措施。

2. 组织人员进行现场救援,确保受伤人员得到及时救治。

3. 按照应急预案要求,及时上报事故情况,配合相关部门进行调查处理。

六、安全技术交底时间本次安全技术交底时间为:____年____月____日。

吊篮拆除安全技术交底模板

吊篮拆除安全技术交底模板

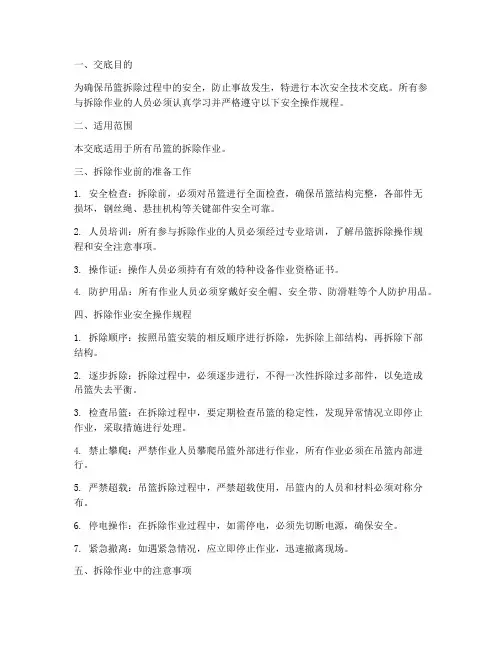

一、交底目的为确保吊篮拆除过程中的安全,防止事故发生,特进行本次安全技术交底。

所有参与拆除作业的人员必须认真学习并严格遵守以下安全操作规程。

二、适用范围本交底适用于所有吊篮的拆除作业。

三、拆除作业前的准备工作1. 安全检查:拆除前,必须对吊篮进行全面检查,确保吊篮结构完整,各部件无损坏,钢丝绳、悬挂机构等关键部件安全可靠。

2. 人员培训:所有参与拆除作业的人员必须经过专业培训,了解吊篮拆除操作规程和安全注意事项。

3. 操作证:操作人员必须持有有效的特种设备作业资格证书。

4. 防护用品:所有作业人员必须穿戴好安全帽、安全带、防滑鞋等个人防护用品。

四、拆除作业安全操作规程1. 拆除顺序:按照吊篮安装的相反顺序进行拆除,先拆除上部结构,再拆除下部结构。

2. 逐步拆除:拆除过程中,必须逐步进行,不得一次性拆除过多部件,以免造成吊篮失去平衡。

3. 检查吊篮:在拆除过程中,要定期检查吊篮的稳定性,发现异常情况立即停止作业,采取措施进行处理。

4. 禁止攀爬:严禁作业人员攀爬吊篮外部进行作业,所有作业必须在吊篮内部进行。

5. 严禁超载:吊篮拆除过程中,严禁超载使用,吊篮内的人员和材料必须对称分布。

6. 停电操作:在拆除作业过程中,如需停电,必须先切断电源,确保安全。

7. 紧急撤离:如遇紧急情况,应立即停止作业,迅速撤离现场。

五、拆除作业中的注意事项1. 天气因素:在大风、雷雨、雾天等恶劣天气条件下,严禁进行吊篮拆除作业。

2. 人员配合:拆除作业过程中,作业人员之间要密切配合,确保作业安全。

3. 监护人员:现场必须配备一名监护人员,负责监督作业过程,确保安全操作。

4. 记录保存:拆除作业结束后,必须做好相关记录,包括作业时间、作业人员、作业内容等。

六、事故处理1. 发现隐患:如发现安全隐患,应立即停止作业,采取措施进行处理。

2. 事故报告:发生事故后,应立即向有关部门报告,并按照规定进行处理。

七、总结通过本次安全技术交底,所有参与吊篮拆除作业的人员应充分认识到安全的重要性,严格遵守操作规程,确保吊篮拆除作业安全顺利进行。

拆除吊篮安全技术交底模板

拆除吊篮安全技术交底模板

一、交底对象本次安全技术交底对象为参与吊篮拆除作业的所有人员,包括但不限于操作人员、协助人员、安全监督员等。

二、交底内容1. 拆除作业前的准备工作(1)作业人员必须经过专业培训,具备相关操作技能,并持有有效的特种作业人员操作资格证书。

(2)作业现场应设置明显的安全警示标志,并配备必要的安全防护设施。

(3)拆除作业前,对吊篮进行检查,确保吊篮各部件完好无损,符合安全要求。

2. 拆除作业过程中的安全注意事项(1)作业人员必须穿戴好个人防护用品,如安全帽、安全带、防滑鞋等。

(2)拆除作业过程中,严禁酒后作业、疲劳作业,确保操作人员精神状态良好。

(3)作业人员应严格按照操作规程进行拆除作业,不得擅自改变作业流程。

(4)在拆除吊篮时,注意检查吊篮钢丝绳、吊具等部件,确保其安全可靠。

(5)拆除吊篮过程中,若发现异常情况,应立即停止作业,并及时上报相关部门。

3. 拆除作业现场的安全管理(1)拆除作业现场应设置安全警戒线,禁止无关人员进入作业区域。

(2)作业现场应配备专人负责安全监督,确保作业过程中安全措施落实到位。

(3)作业人员应保持作业区域整洁,不得乱堆乱放工具、材料等物品。

4. 拆除作业后的工作(1)拆除作业完成后,对吊篮进行彻底检查,确保无遗漏部件。

(2)将吊篮放置在安全区域,并做好标识,防止误用。

(3)对拆除作业过程中产生的废弃物进行清理,确保现场整洁。

三、安全责任1. 作业人员应严格遵守安全技术交底要求,确保自身安全。

2. 安全监督员负责对作业现场进行监督检查,确保安全措施落实到位。

3. 施工单位应确保作业人员接受安全技术交底,并配备必要的安全防护设施。

四、附则1. 本安全技术交底适用于吊篮拆除作业全过程。

2. 本安全技术交底自发布之日起实施,如有变更,以最新版本为准。

3. 作业人员应认真学习本安全技术交底,确保在实际作业中严格执行。

4. 任何单位和个人均有权对本安全技术交底提出意见和建议。

注:本模板仅供参考,具体内容应根据实际情况进行调整。

挂篮拆除施工技术交底

挂篮拆除施工技术交底
3、进行第三部分侧模及其吊挂系统(外滑梁)拆除:
首先将外模脱落到外滑梁上并固定牢固。此时10#墩边跨9#块梁段上的7t砼预制块配重不必取下。将1台25t和1台50t的汽车吊分别支设在10#墩边跨9#块梁段两侧适当位置,利用2台吊车同时吊住外滑梁的两端,松脱或拆除前后吊挂,使侧模及其吊挂系统缓慢且平稳的同步下放至地面。此时注意避开通水施工用电缆。然后拆除10#墩中跨侧单只挂篮,将1台25t吊车支设在桥梁左侧适当位置,1台50t吊车支设在砼拌和站右侧的适当位置,使2台吊车同时吊住外滑梁的两端,松脱或拆除前后吊挂,使侧模及其吊挂系统缓慢且平稳的同步下放至地面。此时可将10#墩边跨9#块梁段上的7t砼预制块配重取下。
先对10#墩2只挂篮进行拆除。
1、进行第一部分内模骨架及吊挂系统拆除:
本工程内模为木模,重量可忽略不计。当9#块砼强度达到5MPa时即可拆除内模,内模骨架及吊挂系统(内滑梁)即可采用1台25t汽车吊2只挂篮先后拆除。
2、进行第二部分底模、平台系统及其他附属设施拆除:
该部分挂篮拆除前要保证9#块梁段预应力张拉到位,且压浆强度达到设计要求。
草郊公路桥挂篮拆除施工
技术交底记录
编号
工程名称
引江济汉通航工程W5-3标草郊公路桥工程
分部工程名称
主桥连续梁
分项工程名称
挂篮拆除施工
施工单位
交底日期
2012年5月5日
交底内容:
草郊公路桥主桥上部结构为45+80+45m三跨预应力混凝土连续箱梁,连续箱梁采用单箱室结构。顶宽12m,箱室底宽6m;梁体高度4.8m~2.3m。该连续梁采用贝雷梁拼装的简易挂篮悬浇逐段施工。砼:C50砼。
一、挂篮结构组成
挂篮共设有2套(4只),目前的位置在两个边跨(各一只)和中跨(两只)。挂篮主要有主梁、外模、前后上、下横梁、底模平台、内外导梁及吊挂系统组成。具体如下:

挂篮拆除技术交底

挂篮拆除技术交底

宁启复线铁路安全交底记录2011年月日一、工程范围本交底适用于我Ⅲ标一分部通榆运河特大桥(正线)(48+80+48)m 连续梁挂篮拆除施工。

二、施工工艺悬臂段10#块张拉完毕后方可进行挂篮拆除作业,挂篮拆除前,必须向所有参加挂篮拆除的作业人员进行技术交底、安全交底,使全体作业人员熟悉挂篮操作性能、操作规程及拆除顺序、要点,严格执行本技术交底。

拆除挂篮作业需2边对称拆除,严禁2边不平衡重超过8t。

1、前期准备拆除钢管围栏及步行板。

2、拆除顺序:拆除内模顶板→拆除挂篮侧模→拆除挂篮底模→拆除A4、A5杆件→拆除横向连接桁架→拆除剩余主桁架→拆除轨道3、拆除内模顶板用倒链挂住箱室内导梁及内模顶板,将其固定,放松原内导梁和挂篮连接的精轧螺纹钢筋,使倒链受力,放松倒链将内导梁及内模顶板下放到箱室内。

待侧模及底模卸除吊之后,用气割解除导梁与模板的连接,用吊车将内模顶板吊至梁下(中跨由于空间较小,将内模顶板解体后,分块将内模顶板吊出)。

内模顶板卸除后,再用吊车将导梁从箱室内抽出并卸下。

4、拆除挂篮侧模利用挂篮预留孔,用倒链、钢丝绳将侧模前后固定在梁上,卸除原挂篮连接外导梁和外滑梁的精轧螺纹钢筋,让外导梁和外滑梁直接落在侧模上,用吊车将外导梁和外滑梁依次抽出并吊至梁下。

然后再用吊车吊住侧模,解除之前固定侧模的倒链,使模板脱离梁体,在用吊车将侧模吊至梁下。

5、拆除挂篮底模(含底模钢板、挂篮底板的分配梁及挂篮前后下横梁)两边侧模卸除后,用倒链代替原来的精轧螺纹钢筋和钢吊带,具体做法为用倒链和钢丝绳将底模前端固定;在利用现在正使用的挂篮预留孔,用倒链将底模后端与梁体固定。

然后在卸除原来的精轧螺纹钢筋和钢吊带,让倒链受力。

因为吊车直接吊底模施工时不方便,需将底模下放一定距离后方可再用吊车卸除底模。

同步放松前后倒链使底模脱离梁体,并保持底模在下放过程中水平。

下放距离为吊车方便吊卸为止,用2辆吊车将底模吊至梁下。

6、拆除前上横梁和主桁架A4、A5杆件内模顶、侧模和底模卸除完后,此时挂篮已不承受模板荷载,挂篮前上横梁上的所有精轧螺纹钢筋、钢吊带及垫梁在卸除模板时已全部卸下,所以现在可以将前上横梁直接用2辆吊车卸下。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
6、平衡及锚固系统:由锚固梁、锚固筋等组成,以使挂篮在灌注砼或空载走行时,具有必要的稳定性。
单只挂篮各组成部分的重量如下:
名称
单重(t)
数量
重量(t)
备注
贝雷桁架主梁
5.94
1
11.88
外模
4.64
2
9.28
底模
2.43
1
2.43
底模平台
11.87
1
11.87
前后上横梁
1.71
1
1.71
前后吊挂系统
对11#墩2只挂篮进行拆除:
当11#墩9#块施工完毕后,直接按照10#墩挂篮拆除步骤进行挂篮的拆除。
三、拆除过程中的安全注意事项
(1)挂篮拆除时,严格控制桥墩两侧的不平衡重量不大于10t。做到对称拆除。
(2)下放底模平台时,速度要同步匀速,防止模板部件发生扭曲或弯折。
(3)挂篮移动前,需对吊挂系统进行全面检查;挂篮走行时,速度不宜太快,且应保持一同滑行的各部件尽量同步;两端挂篮前移速度必须保持一致,防止挂篮倾覆。
为了不影响边跨直线段和边跨合拢段支架施工以及11#墩9#块施工,可将第四部分前后上横梁、主桁架利用走行系统倒退至8#块,暂时推迟拆除时间。注意倒退时必须保证两只挂篮同步。
4、进行第四部分前后上横梁、主桁架、走行系统等桥面结构拆除:
该部分拆除可利用边跨直线段及11#墩9#块施工的同时两只挂篮对称(在不加配重情况下控制在10t以内)拆除,但应在边跨合拢前拆除完毕。该部分可采用1台25t汽车吊在确保安全的情况下灵活拆除。
9、混凝土振捣人员穿绝缘鞋、戴绝缘手套。
10、电焊机、混凝土振捣机具的接电要有漏电保护装置。
审核人
交底人
接受交底人
(11)挂篮拆除必须由专人指挥,有专人打信号,严禁违章指挥,在拆除起吊主梁时必须设缆风绳;
(12)及时掌握天气情况,5级以上大风期间,停止作业并采取相应防范措施,挂篮必须进行妥善锚固。
(13)严格按照操作规程作业,并做好交接班记录。
四、安全文明施工
1、不戴安全帽不准进入施工现场。
2、不系安全带不准高空作业。
(4)挂篮拆除前,需对外模和底模进行全面检查,并清理上面的所有杂物,防止一些较重的部件滚落下来。
(5)挂篮在拆除过程中,应严格按工艺要求及步骤操作,一定要保证挂蓝自身的平衡。
(6)高空作业应将所需工具装在工具带内,传递工具不得抛掷或将工具放在平台和木料上,更不得插在腰带上,且必须佩带安全带。
(7)严禁高空抛物,及时做好物体防坠措施。
2.85
1
2.85
外模吊挂系统
1.48
1
1.48
内模骨架及吊挂系统ቤተ መጻሕፍቲ ባይዱ
3.2
1
3.2
后锚固
0.7
1
0.7
前后支腿
1.87
1
1.87
走行滑道
1.14
2
2.28
合计
49.55
二、拆除施工方法、工艺
在拆除中将挂篮分为四部分拆除:第一部分包括内模及其吊挂系统;第二部分包括底模、平台系统及其他附属设施;第三部分包括侧模及其吊挂系统;第四部分为前后上横梁、主桁架、走行系统等桥面结构,在拆除过程中必须两侧逐步对称拆除。
采用1台25t和1台50t的汽车吊先进行10#墩边跨侧单只挂篮拆除作业,且在拆除挂篮前先对10#墩边跨9#梁段增加2块预制砼块,2块砼预制跨重约7t。将1台25t和1台50t的汽车吊分别支设在桥梁两侧适当位置,利用2台吊车同时吊住前后下横梁的两端,拆除前后吊带和导链,使底模和平台系统缓慢且平稳的同步下放至地面。由于10#墩边跨9#块下面有通水施工用电缆通过。经过与通水施工单位沟通,同意我部在进行边跨9#块底模和平台系统拆除时暂时剪断其电缆,待底模和平台系统落地移走后恢复其电缆。然后拆除10#墩中跨侧单只挂篮,将1台25t吊车支设在桥梁左侧适当位置,1台50t吊车支设在砼拌和站右侧的适当位置,使2台吊车同时吊住前后下横梁的两端,拆除前后吊带和导链,使底模和平台系统缓慢且平稳的同步下放至地面。
草郊公路桥(45+80+45)m连续梁合拢施工顺序为:先边跨合拢再中跨合拢,由于边跨合拢段采用搭设满堂支架法浇筑砼,中跨合拢采用吊架系统浇筑砼。又因为由于受10墩9#块挂篮的影响,边跨直线段和边跨合拢段支架需等到边跨挂篮拆除之后才能进行支架搭设及预压施工;11#墩8#块梁段处的挂篮受10墩9#块挂篮的影响,无法走行至9块梁段进行9#块梁段施工,需先拆除10#墩中跨挂篮。
3、进行第三部分侧模及其吊挂系统(外滑梁)拆除:
首先将外模脱落到外滑梁上并固定牢固。此时10#墩边跨9#块梁段上的7t砼预制块配重不必取下。将1台25t和1台50t的汽车吊分别支设在10#墩边跨9#块梁段两侧适当位置,利用2台吊车同时吊住外滑梁的两端,松脱或拆除前后吊挂,使侧模及其吊挂系统缓慢且平稳的同步下放至地面。此时注意避开通水施工用电缆。然后拆除10#墩中跨侧单只挂篮,将1台25t吊车支设在桥梁左侧适当位置,1台50t吊车支设在砼拌和站右侧的适当位置,使2台吊车同时吊住外滑梁的两端,松脱或拆除前后吊挂,使侧模及其吊挂系统缓慢且平稳的同步下放至地面。此时可将10#墩边跨9#块梁段上的7t砼预制块配重取下。
(8)用机械吊起吊物件前,应先检查机械设备和绳索的安全性和可靠性,起吊后下面不得站人和通行,物件下放,距地面1m时,作业人员方可靠近操作。
(9)吊装前,吊点要正确牢固,起吊时,应拴好溜绳,并听从信号指挥,不得超载。
(10)挂篮拆除前必须认真检查前后上下横梁焊接及固定情况,检查挂篮锚固系统是否牢靠,在拆除前后上横梁时应认真检查横梁上有无松散杂物及小型工具,防止发生坠落事故;
由于中跨挂篮距离砼拌和站储存罐较近,本工程拟采用1台25t和1台50t的汽车吊进行单只挂篮拆除作业。考虑到本工程桥墩两侧容许的不平衡重量最大为10t,故在挂篮拆除时应适当增减配重,配重采用预制砼块。
本工程单只挂篮约49.55t。其中第一部分包括内模骨架及其吊挂系统约3.2t,该部分拆除时不必增加配重;第二部分包括底模、平台系统及其他附属设施约14.3t,该部分拆除时需增减配重;第三部分包括侧模及其吊挂系统约10.71t,该部分拆除时需增减配重;第四部分为前后上横梁、主桁架、走行系统等桥面结构约21.34t,该部分拆除时需增减配重。其具体拆除步骤如下:
草郊公路桥挂篮拆除施工
技术交底记录
编号
工程名称
引江济汉通航工程W5-3标草郊公路桥工程
分部工程名称
主桥连续梁
分项工程名称
挂篮拆除施工
施工单位
交底日期
2012年5月5日
交底内容:
草郊公路桥主桥上部结构为45+80+45m三跨预应力混凝土连续箱梁,连续箱梁采用单箱室结构。顶宽12m,箱室底宽6m;梁体高度4.8m~2.3m。该连续梁采用贝雷梁拼装的简易挂篮悬浇逐段施工。砼:C50砼。
3、模板系统:由底模、侧模、内模及堵头模板组成。
4、吊挂系统:由底平台吊挂系统,外模吊挂梁系统及挂篮走行吊挂系统组成。
1).底平台吊挂系统由前上横梁吊挂、后翼缘板吊挂、后底板吊挂及挂篮走行吊挂组成;
2).外模吊挂系统由外吊挂梁、前上横梁吊挂、后翼缘板吊挂组成;
5、走行系统:由前后支腿、钢轨及轨枕组成,其作用是将所有荷载传递至已灌注节段箱梁上,同时作为挂篮主梁滑移时的滑行设施。
一、挂篮结构组成
挂篮共设有2套(4只),目前的位置在两个边跨(各一只)和中跨(两只)。挂篮主要有主梁、外模、前后上、下横梁、底模平台、内外导梁及吊挂系统组成。具体如下:
1、主梁系统:由24片贝雷桁架拼装而成,挂篮总长12m,箱梁顶面设置滑道。
2、底模平台:由纵梁、纵梁铰座和前、后下横梁组成整体平台,纵梁由型钢加工而成。
先对10#墩2只挂篮进行拆除。
1、进行第一部分内模骨架及吊挂系统拆除:
本工程内模为木模,重量可忽略不计。当9#块砼强度达到5MPa时即可拆除内模,内模骨架及吊挂系统(内滑梁)即可采用1台25t汽车吊2只挂篮先后拆除。
2、进行第二部分底模、平台系统及其他附属设施拆除:
该部分挂篮拆除前要保证9#块梁段预应力张拉到位,且压浆强度达到设计要求。
3、未经专门培训取得上岗证和领导批准的不准操作各种机械设备。
4、除现场持证电工外,不准其他任何人私自拉线用电。
5、上班前不准喝酒。
6、穿拖鞋的不准上班,穿硬底鞋不准高空作业。
7、吊装设备未经检验合格和试吊,不准进行吊装,机械运行时,操作手不准离开机械。
8、在吊装过程中,安排专人进行指挥,确保施工安全。
