挂篮施工安全技术交底一、危险源辨识危险源辨识:触电、起重伤害、物体打击、高处坠落、其他伤害二、临时用电安全控制要点1、现场临时用电一般规定(1)现场的值班与维修电工应负责管辖各自职责范围内的电气设备及线路的正常运行。
(2)临时用电工程中,线路与设备安装、维修,必须由持证电工完成,电工等级应同工程技术要求相适应。
(3)对于施工现场的电气设施必须达到以下要求:①凡是能触及或接近带电体的地方,均应采取可靠绝缘与屏护等措施或保证安全距离;②各类导线的选型,应严格保证规定的荷载流量,安装、敷设应保证安全;③所有电气设备的工作性能和绝缘强度应处于完好状态,且在漏电电流动作保护器的保护范围内;④现场重要(或危险)部位,应有醒目的电气安全标志。
(4)施工现场不得带电作业。
(5)所有配电线路、照明线路不能直接架设于防护栏杆或施工挂蓝上。
要采取相应的隔离措施。
(6)在拉设临时电源线时,电线应架空,过道处必须穿管防护不准乱拉乱接,电源线防车辗物压。
(7)漏电失火时,应先切断电源,用四氯化碳或干粉灭火器,禁止用水或其他液体灭火器泼浇。
(8)发生人身触电时,应立即切断电源,然后用人工呼吸法和胸肚挤压法进行紧急救治。
但未切断电源之前,禁止与触电者接触,以免再发生触电。
(9)各种机械的电气设备,必须装有接地,接零的保护措施,接地电阻不得大于10欧姆,但在一个供电系统上不得同时接地接零。
(10)所有电气设备,都应在二级漏电开关保护之中,电线无破损,插座应完好,严禁不用插头而用电线直接插入插座内。
(11)各类电动工具,要管好、用好,经常保养检查,注油,严禁机械带病运转,各类防护罩应完好无缺。
(12)夜间作业要有足够的照明并经二级漏电保护,灯具应架空或用支架固定,离工作面不低于2m。
不得随便移动临时照明。
2、配电箱安全要求(1)动力、照明应分别设置。
(2)配电箱、开关箱制作安装应满足下列要求:①配电箱采用防火绝缘材料制作,做到通风、散热、防雨、防火;②箱内各种电器,应安装在金属或其他绝缘板上(非木质板),并紧固于箱内。
挂篮安装拆除安全技术交底模板

一、交底目的为确保挂篮安装拆除作业的安全顺利进行,预防事故发生,提高作业人员的安全意识和操作技能,特进行本次安全技术交底。
二、交底对象参与挂篮安装拆除作业的所有人员。

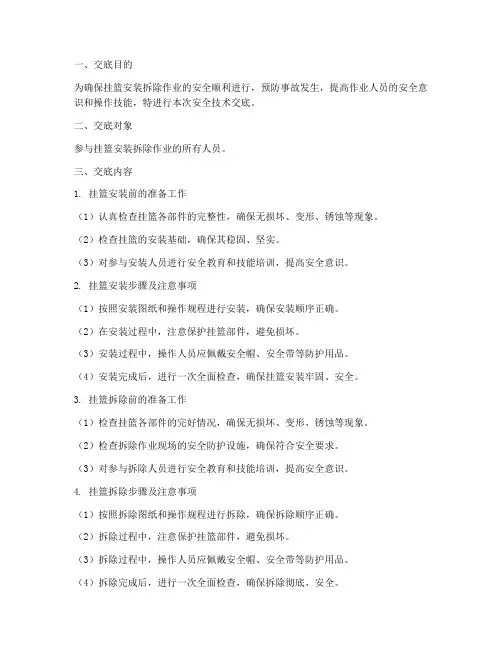

三、交底内容1. 挂篮安装前的准备工作(1)认真检查挂篮各部件的完整性,确保无损坏、变形、锈蚀等现象。
(2)检查挂篮的安装基础,确保其稳固、坚实。
(3)对参与安装人员进行安全教育和技能培训,提高安全意识。
2. 挂篮安装步骤及注意事项(1)按照安装图纸和操作规程进行安装,确保安装顺序正确。
(2)在安装过程中,注意保护挂篮部件,避免损坏。
(3)安装过程中,操作人员应佩戴安全帽、安全带等防护用品。
(4)安装完成后,进行一次全面检查,确保挂篮安装牢固、安全。
3. 挂篮拆除前的准备工作(1)检查挂篮各部件的完好情况,确保无损坏、变形、锈蚀等现象。
(2)检查拆除作业现场的安全防护设施,确保符合安全要求。
(3)对参与拆除人员进行安全教育和技能培训,提高安全意识。
4. 挂篮拆除步骤及注意事项(1)按照拆除图纸和操作规程进行拆除,确保拆除顺序正确。
(2)拆除过程中,注意保护挂篮部件,避免损坏。
(3)拆除过程中,操作人员应佩戴安全帽、安全带等防护用品。
(4)拆除完成后,进行一次全面检查,确保拆除彻底、安全。
5. 事故预防及应急处理(1)在作业过程中,如发现安全隐患,应立即停止作业,及时报告现场负责人。
(2)遇到紧急情况,应立即采取应急措施,确保人员安全。
(3)现场配备必要的安全防护设施,如安全网、防护栏杆等。
(4)定期对作业人员进行安全检查,确保安全措施落实到位。
四、交底要求1. 所有参与挂篮安装拆除作业的人员必须认真阅读本安全技术交底,并严格遵守各项操作规程。
2. 作业过程中,应加强安全意识,严格执行安全操作规程,确保自身及他人安全。
3. 对违反安全操作规程的行为,应立即制止,并报告现场负责人。
4. 本安全技术交底自发布之日起实施,如遇特殊情况,应及时调整。

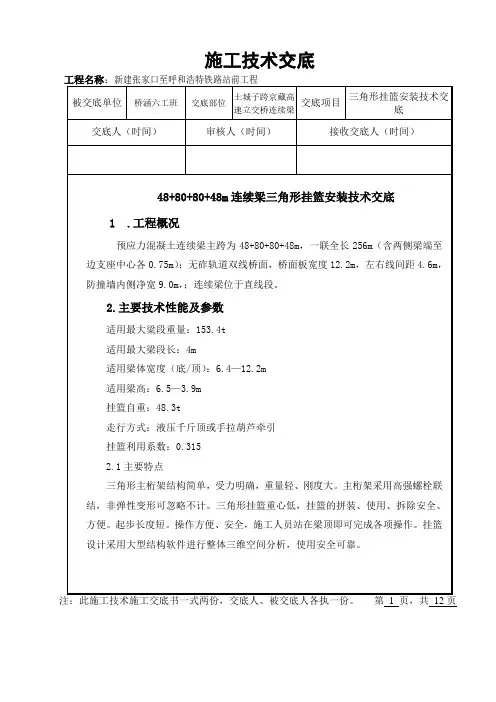

三角形挂篮安装技术交底

5.10高强螺栓在初拧、复拧和终拧时,连接处的螺栓应按一定顺序施拧,一般应由螺栓群中央顺序向外拧紧。
注:此施工技术施工交底书一式两份,交底人、被交底人各执一份。第7页,共12页
施工技术交底
工程名称:新建张家口至呼和浩特铁路站前工程
施工单位
中铁十九局张呼铁路项目经理部2分部桥涵六工班
注:此施工技术施工交底书一式两份,交底人、被交底人各执一份。第2页,共12页
施工技术交底
工程名称:新建张家口至呼和浩特铁路站前工程
施工单位
中铁十九局张呼铁路项目经理部2分部桥涵六工班
交底项目
三角形挂篮安装技术交底
3.2安装垫枕并将垫枕顶面调平。
3.3安装轨道。两侧轨道中心距误差不大于5mm,两侧轨道的中心线与箱梁中心线偏差不大于2mm。轨道要平顺,接头错位小于2mm;横桥断面左右两轨道高差不大于2 mm;轨道锚固钢筋应露出螺帽不小于20mm。精轧螺纹钢筋螺帽必须拧紧以使垫枕及轨道不能自由移动。
3.4拼装单榀主桁架。单榀主桁架在施工场地内水平拼装。高强度螺栓施工严格按JGJ82-91《钢结构高强度螺栓连接的设计、施工及验收规程》。
3.5将前后支座摆放在轨道上。
3.6用吊车将单榀主桁架竖起并吊装至前后支座上,安装主桁架与前后支座的连接螺栓,然后将单榀主桁架临时锚固,防止倾覆。
3.7安装横向联结系。
后锚翼缘板位置接触处应放置斜垫铁以保证后锚精轧钢垂直受力。
2、吊杆
吊杆精扎钢下端必须旋出螺帽20mm,螺帽上加厚度不小于15mm,120*120mm见方的钢板,钢板与螺帽要密贴,如钢板上有焊渣应打磨平整后方可使用。
挂篮上所有精轧螺纹钢筋应铅垂使用,不允许受弯,灌注砼时不得让吊环受力(要完全松开)。

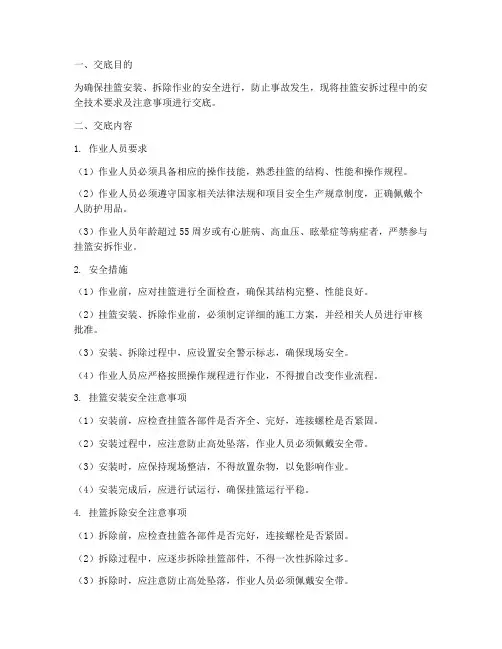

挂篮安拆安全技术交底模板

一、交底目的为确保挂篮安装、拆除作业的安全进行,防止事故发生,现将挂篮安拆过程中的安全技术要求及注意事项进行交底。
二、交底内容1. 作业人员要求(1)作业人员必须具备相应的操作技能,熟悉挂篮的结构、性能和操作规程。
(2)作业人员必须遵守国家相关法律法规和项目安全生产规章制度,正确佩戴个人防护用品。
(3)作业人员年龄超过55周岁或有心脏病、高血压、眩晕症等病症者,严禁参与挂篮安拆作业。
2. 安全措施(1)作业前,应对挂篮进行全面检查,确保其结构完整、性能良好。
(2)挂篮安装、拆除作业前,必须制定详细的施工方案,并经相关人员进行审核批准。
(3)安装、拆除过程中,应设置安全警示标志,确保现场安全。
(4)作业人员应严格按照操作规程进行作业,不得擅自改变作业流程。
3. 挂篮安装安全注意事项(1)安装前,应检查挂篮各部件是否齐全、完好,连接螺栓是否紧固。
(2)安装过程中,应注意防止高处坠落,作业人员必须佩戴安全带。
(3)安装时,应保持现场整洁,不得放置杂物,以免影响作业。
(4)安装完成后,应进行试运行,确保挂篮运行平稳。
4. 挂篮拆除安全注意事项(1)拆除前,应检查挂篮各部件是否完好,连接螺栓是否紧固。
(2)拆除过程中,应逐步拆除挂篮部件,不得一次性拆除过多。
(3)拆除时,应注意防止高处坠落,作业人员必须佩戴安全带。
(4)拆除过程中,应保持现场整洁,不得放置杂物,以免影响作业。
(5)拆除完成后,应对现场进行清理,确保无安全隐患。
三、应急措施1. 发生事故时,立即停止作业,组织人员进行现场救援。
2. 及时向现场安全员或本单位负责人报告,并按照事故处理程序进行处理。
3. 按照事故原因分析,制定整改措施,防止类似事故再次发生。
四、交底要求1. 作业人员应认真听取交底内容,确保理解并掌握安全技术要求。
2. 作业人员应严格遵守操作规程,确保作业安全。
3. 作业过程中,如发现安全隐患,应立即报告,并及时处理。
4. 作业完成后,应进行现场检查,确保无安全隐患。
挂篮安装安全技术交底

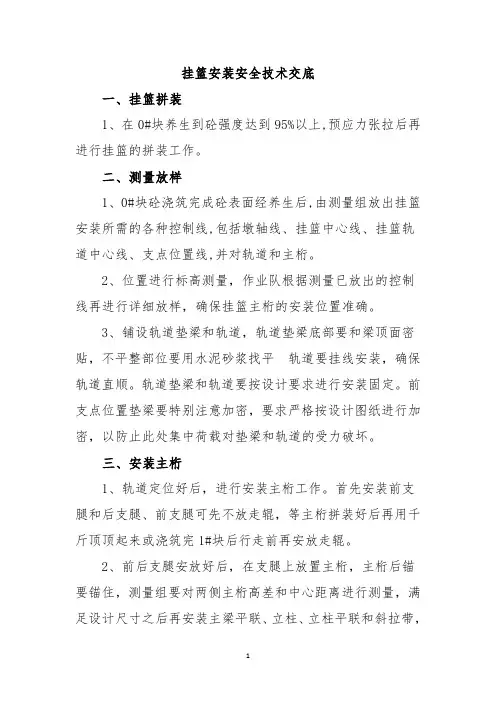

挂篮安装安全技术交底一、挂篮拼装1、在0#块养生到砼强度达到95%以上,预应力张拉后再进行挂篮的拼装工作。
二、测量放样1、0#块砼浇筑完成砼表面经养生后,由测量组放出挂篮安装所需的各种控制线,包括墩轴线、挂篮中心线、挂篮轨道中心线、支点位置线,并对轨道和主桁。
2、位置进行标高测量,作业队根据测量已放出的控制线再进行详细放样,确保挂篮主桁的安装位置准确。
3、铺设轨道垫梁和轨道,轨道垫梁底部要和梁顶面密贴,不平整部位要用水泥砂浆找平轨道要挂线安装,确保轨道直顺。
轨道垫梁和轨道要按设计要求进行安装固定。
前支点位置垫梁要特别注意加密,要求严格按设计图纸进行加密,以防止此处集中荷载对垫梁和轨道的受力破坏。
三、安装主桁1、轨道定位好后,进行安装主桁工作。
首先安装前支腿和后支腿、前支腿可先不放走辊,等主桁拼装好后再用千斤顶顶起来或浇筑完1#块后行走前再安放走辊。
2、前后支腿安放好后,在支腿上放置主桁,主桁后锚要锚住,测量组要对两侧主桁高差和中心距离进行测量,满足设计尺寸之后再安装主梁平联、立柱、立柱平联和斜拉带,形成三角桁架,检查各部位的联接情况和后锚,方可进行下一步的安装工作。
特别对斜拉带的安装误差做全面检查,斜拉带受力要均匀,要绷紧程度一致,不允许出现一根松一根紧的情况。
3、安装主桁中横梁和前横梁,主桁三角桁架形成后,再安装中横梁和前横梁及千斤顶底垫梁。
四、安装吊带1、吊带要按设计要求接长,并保证吊带不能使用错误,吊带销子要两端进行固定,确保吊带不松动。
五、安装底篮1、底篮最好散拼,也可整体拼装,先拼装后横梁,再拼装前横梁,之后进行纵梁的安装。
2、安装底模和侧模3、安装箱内后锚带,对挂篮各部位进行检查。
六、挂篮预压1、预压前准备工作:砂袋按单节最重箱梁重量的1.2倍进行备料。
测量组对挂篮要检查部位进行标高原始数据的测量,并做好标记和记录,每次加载后要测量的数据如下:⑴底篮前横梁各吊带处的竖向位移及跨中挠度变形值。
桥梁施工三角挂篮安全技术交底模板

一、交底目的为确保桥梁施工过程中三角挂篮的安全使用,预防安全事故的发生,特进行安全技术交底,提高全体施工人员的安全意识和操作技能。
二、交底对象全体参与桥梁施工的三角挂篮操作人员、管理人员及现场监理人员。
三、交底内容1. 三角挂篮基本知识- 三角挂篮的组成:主梁、斜撑、吊杆、横梁、模板、行走装置等。
- 三角挂篮的适用范围及承载能力。
2. 安全操作规程- 操作人员必须持证上岗,熟悉三角挂篮的操作规程和保养知识。
- 操作前必须对三角挂篮进行全面检查,确保其结构完整、连接牢固、无变形。
- 吊装三角挂篮时,必须使用专用吊装设备,严禁超载使用。
- 行走过程中,必须保持挂篮平稳,严禁碰撞、挤压周边设施。
- 模板支撑系统必须牢固可靠,严禁出现松动、变形等情况。
- 施工过程中,严禁操作人员随意离开工作岗位,确保施工安全。
3. 安全防护措施- 操作人员必须佩戴安全帽、安全带等防护用品。
- 施工现场必须设置警示标志,明确安全操作区域。
- 施工过程中,必须保持现场整洁,严禁乱堆乱放施工材料。
- 施工现场必须配备消防器材,确保火灾事故能够及时扑救。
4. 应急预案- 遇到突发事件(如设备故障、自然灾害等),操作人员必须立即停止作业,采取有效措施确保人员安全。
- 紧急撤离现场时,必须按照既定路线有序撤离,避免拥挤、踩踏事故。
- 发生安全事故后,必须立即上报,并积极配合事故调查。
四、交底要求1. 施工单位必须将本次安全技术交底内容记录在案,并组织相关人员认真学习。
2. 操作人员必须掌握三角挂篮的安全操作技能,并定期进行考核。
3. 管理人员必须加强对三角挂篮的监督管理,确保安全措施落实到位。
4. 现场监理人员必须对三角挂篮的施工过程进行全程监督,确保施工安全。
五、总结桥梁施工三角挂篮的安全使用是确保桥梁工程顺利进行的重要保障。
全体施工人员必须严格遵守安全操作规程,提高安全意识,确保施工安全。
挂篮施工技术交底

挂篮施工技术交底一、施工前准备1.确认现场:要确定施工现场的具体情况,包括楼号、楼层、施工楼层的具体高度以及楼体结构等基本情况。
应该了解材料提升、人员进出、施工期限等相关信息。
2.制定施工方案:挂篮施工必须按照施工方案进行,方案应包括工程施工图、承重能力计算、悬挂方式、人员配备等。
3.检查施工设备:施工前要对挂篮设备进行检查,检查过程应包括检查篮子、钢丝绳、滑轮、变频器、电动机、限位器、吊钩等。
挂篮设备要符合安全标准,否则就需要对其进行更换或者维修。
4.提高施工安全意识:人员参与施工前,必须先做安全教育,包括检查安全带、安全绳、抓手等安全防护措施,做到任何工作前都要检查自己的安全措施。
二、挂篮架设1.系篮:工人应佩戴好安全带、安全绳、抓手等,协同配合吊车起吊篮子,按照设计方案拉紧齿轮桥,将钢丝绳穿过滑轮,然后拉紧防风绳,挂好限位器和安全绳,确保篮子牢固。
如果要进行高空的低气压挂篮施工,则需要增加防风缆绳数量,保证安全。
2.设备安装:挂篮设备确保安装到位、电器线路和电源满足要求,电缆连接点要牢固、可靠,设备连接处要加装保护罩。
3.检查设施:在挂篮设施架设完毕以后,需要进行设施检查,确保各项设施都符合安全标准,同时也需要检查工作牌,确认工作人员合格。
4.吊篮调整:根据挂篮内的重量,通过调节变频器和钢丝绳的下放量来调整挂篮的高度和方向。
三、施工过程1.检查设备:在施工之前,需要检查各个设备安全可靠、稳定,如果发现问题应及时报告。
2.合理分配工作:在施工期间,应合理分配工人的工作,尽量避免单独作业。
在高处作业时,应做好灰尘防护、吸入毒气防护等措施。
3.稳定气压:低气压挂篮施工需要保持稳定的气压,注意及时调整吸气和排气阀门,确保工人的生命安全。
4.检查悬挂设备:施工过程中应定期检查挂篮的受力情况、设备的稳定性,并及时进行调整。
如果发现设备有问题,应及时停机维修。
四、施工后收尾1.卸下挂篮:施工完毕后,应当及时卸下挂篮设施,并对设备进行检查维修,确保设施恢复到正常运行状态,以便后续的安全使用。
挂篮的安全技术交底模板

一、交底目的为确保施工现场挂篮施工安全,提高作业人员的安全意识,预防事故发生,特进行本次挂篮安全技术交底。
二、交底对象所有参与挂篮施工的作业人员、管理人员及监督人员。
三、交底内容1. 挂篮施工概述挂篮是一种用于桥梁施工的移动式模板支架体系,其主要功能是支撑混凝土浇筑过程中的模板和支架。
挂篮施工具有高空作业、动态变化、多工种交叉等特点,存在一定的安全风险。
2. 挂篮施工安全要求(1)施工前,必须对挂篮进行全面的检查和验收,确保其结构安全、功能完善。
(2)施工过程中,必须严格遵守以下安全操作规程:1)作业人员必须佩戴安全帽、安全带等个人防护用品,正确使用工具和设备。
2)挂篮移动过程中,严禁人员在挂篮上行走、站立。
3)吊装作业时,必须有专人指挥,操作人员和指挥人员必须持证上岗。
4)起重机械的制动器、吊钩、钢丝绳和安全装置必须检查合格,发现异常立即排除。
5)汽车吊作业时,严禁操作人员擅自离开驾驶室,定期对起重设备进行维修保养,并形成记录。
6)禁止人员在起重臂旋转半径范围内停留或行走。
7)吊装时,必须有统一的指挥、统一的信号,严格遵守“十不吊”规定。
8)起吊挂篮部件及其他重物时,应先提升10-20cm,进行起吊试验,确认良好后方可继续起吊。
9)挂篮安装、移位、拆除过程中,必须明确工艺程序,确保各工序安全。
3. 挂篮施工风险及防范措施(1)风险:挂篮结构失稳、吊装作业事故、高空坠落等。
(2)防范措施:1)加强挂篮结构检查,确保其结构安全。
2)吊装作业前,对起重机械进行检查,发现异常立即排除。
3)吊装过程中,严格控制吊装高度和速度,确保吊装平稳。
4)加强作业人员安全教育培训,提高安全意识。
5)设立安全警示标志,提醒作业人员注意安全。
四、交底要求1. 作业人员应认真学习本次安全技术交底内容,了解挂篮施工安全要求。
2. 管理人员及监督人员应加强对挂篮施工的监督检查,确保各项安全措施落实到位。
3. 如遇特殊情况,应立即停止作业,待排除安全隐患后方可继续施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4.2.8走行过程中挂篮偏移时应及时纠偏,防止前后支座与轨道卡死。
5 高强螺栓施工要求
5.1高强螺栓连接副在运输、保管过程中,应轻装、轻卸,防止损伤螺纹。
5.2高强螺栓连接副应按包装箱上注明的批号、规格分类保管,室内存放,堆放不宜过高,防止生锈和沾染脏物。高强螺栓连接副在安装使用前严禁任意开箱。
3.9安装外模走行梁。
3.10用手拉葫芦将挂篮的外侧模沿走行梁拖拉至1号段位置。
3.11安装底模平台后横梁和后吊杆。
3.12安装底模平台前吊杆。。
3.13安装底模平台前后横梁。将底模平台前横梁悬吊在前上横梁上,后横梁悬挂在梁体上。
3.14安装底模平台纵梁。
3.15铺装底模板并调平,然后将底模板点焊在纵梁上。
挂篮的外模板采用墩身平面大模板拼组,可保证箱梁混凝土外观质量。 可变宽轻型门式内模框架,最大限度的保证箱内操作空间。底模平台高度小,可用于施工期间需控制桥下通航、通车净空的悬灌梁桥的施工。
利用精轧螺纹钢钢筋作后锚,抗倾覆系数高,安全可靠。
3 挂篮安装
3.1安装前的准备工作
检查0、1号段底板和顶板预留孔的孔径、位置、垂直度误差是否符合挂篮安装要求;检查挂篮锚固用精轧螺纹钢筋位置、伸出梁顶长度误差是否符合挂篮安装要求;清点挂篮构件、螺栓等连接材料是否齐全,清点挂篮安装用的小型机具、材料是否满足安装需要。确认吊车起重能力是否满足安装工艺需要。
平整场地,挂篮拼装平台需找平,平整度不大于10mm。检查扭矩扳手是否能正常工作,扭矩是否准确。清点材料及构件数量,检查挂篮构件是否有损坏。检查螺栓有无损坏(特别是高强螺栓),有损伤者禁用。螺栓使用前需除锈清洗(但不得用油清洗),丝扣内不得有沙及其它杂物。
拼装前挂篮各杆件与节点板连接处需做除锈、除杂处理,保持各连接面洁净。
3.2安装轨道。两侧轨道中心距误差不大于5mm,两侧轨道的中心线与箱梁中心线偏差不大于2mm。轨道要平顺,接头错位小于2mm;横桥断面左右两轨道高差不大于2 mm;轨道锚固钢筋应露出螺帽不小于20mm。精轧螺纹钢筋螺帽必须拧紧以使垫枕及轨道不能自由移动。
3.3拼装单榀主桁架。单榀主桁架在施工场地内水平拼装。高强度螺栓施工严格按JGJ82-91《钢结构高强度螺栓连接的设计、施工及验收规程》。
3.4将前后支座摆放在轨道上。
3.5用吊车将单榀主桁架竖起并吊装至前后支座上,安装主桁架与前后支座的连接螺栓,然后将单榀主桁架临时锚固,防止倾覆。
3.6安装横向联结系。
3.7安装挂篮后锚。后锚必须用螺旋千斤顶预紧。 3.9安装前上横梁。
3.8拆除0、1号段专用外侧模,露出翼缘板上的外模走形梁吊杆安装孔。
2.主要技术性能及参数
梁体分2个对称T构,单个T构分6个悬臂浇筑段;0#段节段长度8m,重量268.4t连续梁悬臂段采用挂篮悬臂浇筑施工,0#段采用支架浇筑施工。最重梁段为0#块。
2.1主要特点
三角挂篮结构简单,受力明确,重量轻、刚度大。主桁架采用高强螺栓联结,非弹性变形可忽略不计。三角形挂篮重心低,挂篮的拼装、使用、拆除安全、方便。起步长度短。操作方便、安全,施工人员站在梁顶即可完成各项操作。挂篮设计采用大型结构软件进行整体三维空间分析,使用安全可靠。
后锚上扁担梁与挂篮主构架节点A要密贴,每根精轧钢的预拉力以两工作人员用两台螺旋千斤顶和50cm摇杆摇不动为准(务必保证每根精轧钢受力均衡)。
后锚翼缘板位置接触处应放置斜垫铁以保证后锚精轧钢垂直受力。
2、吊杆
吊杆精扎钢下端必须旋出螺帽20mm,螺帽上加厚度不小于15mm, 120*120mm见方的钢板,钢板与螺帽要密贴,如钢板上有焊渣应打磨平整后方可使用。
5.9大六角头高强螺栓拧紧时,只准在螺母上施加扭矩。
5.10高强螺栓在初拧、复拧和终拧时,连接处的螺栓应按一定顺序施拧,一般应由螺栓群中央顺序向外拧紧。
5.11高强螺栓的初拧、复拧、终拧应在同一天完成。
6、安全及保证措施
1、施工中坚持贯彻执行“安全第一,预防为主”的安全方针。严格按有关安全生产的各项规定组织施工,做到安全生产,文明施工。
4.1.6下降底模平台前后吊杆,并将底模平台后横梁悬吊在主桁架外挑架上。
4.1.7拆除底模平台后吊杆和外模走行梁后吊杆。
4.1.8下降内模走行梁前后吊杆,将内模走行梁的后吊点转换至后吊环,然后将后吊杆拆除。
4.1.9拆除挂篮后锚杆,挂篮的抗倾覆力转换至后支座上。
4.1.10拉动主桁架并带动底模平台、外模、内外模走行梁前移。千斤顶活塞到最大行程后回油,同时旋转螺母使螺母随活塞回位。如此循环,直至挂篮就位。
本桥所用M27高强螺栓终拧扭矩为1200N·m. M24高强螺栓终拧扭矩为900N·m, M22高强螺栓终拧扭矩为650N·m,高强螺栓施工要求见附1“高强螺栓施工要求”。
主构架螺栓施拧前应对主构架进行调平,否则主构架扭曲,给后续安装和使用带来不便。 螺栓施工中严禁有硬敲蛮砸及其它野蛮施工现象。
3.1安装垫枕并将垫枕顶面调平。
3.16安装内模走行梁的前后吊杆、吊环及内模走行梁。
3.17用螺旋千斤顶将后锚预紧,调整底模平台前端标高。
3.18安装外侧模下端通长对拉杆并预紧。
3.19底板和腹板钢筋绑扎完成后安装内模及内外模对拉螺杆。
3.20挂篮就位要求
1、后锚
后锚上的每根精轧钢端部须伸出螺帽20mm以上,且螺帽下须安装垫板,垫板要与螺帽密贴。
6、箱梁悬臂施工时,严格控制悬臂部分的载重,除必要的脚手板和工具外(符合设计要求的),不得任意增加载重,在每个节段浇筑混凝土之前,要进行检查,清理多余的载重并运走,不得堆放在箱梁悬臂部分。
7、现场必须有良好的照明设施,保证施工安全。
8、六级以上大风应停止高空作业,确保安全生产。
9、在工地现场设置各种安全标志,危险地区悬挂“危险”、“禁止通行”、“严禁烟火”等标志,夜间施工加强照明,并设红灯示警。
挂篮上所有精轧螺纹钢筋应铅垂使用,不允许受弯,灌注砼时不得让吊环受力(要完全松开)。
4 挂篮移动
4.1挂篮走行程序
4.1.1安装垫枕。
4.1.2按轨道布置图接长轨道。
4.1.3安装走行牵引装置。
4.1.4调整底模平台后横梁与主桁架外挑架之间的钢丝绳长度,使之适合底模平台后横
梁吊点转换的需要。
4.1.5安装外模走行梁后吊环的吊杆,下降外模走行梁前后吊杆,使外侧模脱模,并将外模走行梁后吊点转换至后吊环。
5.3高强螺栓安装前,应以细钢丝刷除去摩擦面上的浮锈和脏物。
5.4高强螺栓的安装应在结构构件中心位置调整后进行,其穿入方向应以施工方便为准,并力求一致。高强螺栓连接副组装时,螺母带圆台面的一侧应朝向垫圈有倒角的一侧。对于大六角头高强螺栓连接副组装时,螺栓头下垫圈有倒角的一侧应朝向螺栓头。
5.5安装高强螺栓时,严禁强行穿入螺栓(如用锤敲打)。如不能自由穿入时,该孔应用铰刀进行修整,修整后孔的最大直径应小于1.2倍螺栓直径。修孔时,为防止铁屑落入板迭缝中,铰孔前应将四周螺栓全部拧紧,使板迭密贴后再进行。严禁气割扩孔。
附件26技术交底书
技术交底书
表格编号
16
项目名称
昌赣客专CGZQ-7标项目经理部一分部一工区
第 1 页
共 12 页
交底编号
工程名称
塘下特大桥
设计文件图号
通桥(2015)2368A-Ⅱ-1
施工部位
塘下特大桥(32+48+32)m连续梁三角挂篮安装技术交底
交底日期
2016.3.5
1.工程概况
塘下特大桥位于江西省泰和县境内,正线塘下特大桥起讫里程为DK246+215.060~DK248+873.140,全桥长2658.080m。33#~36#墩跨越新建垃圾处理厂水泥路,公路与线路大里程夹角85°,采用一联三孔(32+48+32)m 的预应力混凝土双线连续箱梁跨越,梁全长137.5m,采用悬臂浇筑法施工。
4.2.注意事项
4.2.1挂篮走行前应检查挂篮安装预留孔洞的位置、尺寸、垂直度偏差是否符合挂篮安装要求,发现问题时及时处理。
4.2.2悬吊底模平台后横梁的两侧的钢丝绳必须等长,以防止底模平台的扭转。钢丝绳接头处绳卡不得少于4个,且绳卡型号必须与钢丝绳直径相匹配。除直接受力的悬吊钢丝绳外,还必须设置保险钢丝绳。
5、预应力束(筋)张拉时,端部危险区严禁站人,并加设防护措施。张拉后孔道未压注水泥浆前,严禁撞击锚具和预应力束(筋),施工人员亦避开该端部危险区。液压系统在有压力的情况下,严禁拆卸任何零件,高压油管妥善放置和防护,防止弯折,撞击和锐器损伤。张拉操作人员要经过培训持证上岗,要有自我保护意识,不违章操作,在张拉过程中不得以手替代工具。
2、建立健全安全生产组织,严格执行以岗位责任制为中心的各项安全制度。 3、强化安全教育,组织全体施工人员学习有关安全生产的政策和规定,充分认识到安全生产的重要性。
4、箱梁悬臂施工,是高空施工,加上施工作业面窄小,还是多工种联合作业,所以不安全因素随时存在。因此必须采取相应措施,做好安全防护工作,施工平台上下及四周及空档处均应挂设安全网,上下步梯要牢靠方便。平台要满铺脚手板,四周设栏杆,严防高空坠落事故。
4.2.3底模平台前吊杆的调整量必须相等,以避免底模平台扭转。
4.2.4底模平台、外模、内模的下降必须采用螺旋千斤顶匀速缓慢的调整吊杆,禁止瞬间下落而产生较大的冲击。
4.2.5底模平台后吊杆拆除前必须检查确认悬吊钢丝绳符合要求。内外模走行梁后吊杆(环)拆除前必须检查确认后吊环(杆)已可靠锚固。
4.2.6挂篮后锚拆除前必须检查确认后支座与主桁架的连接螺栓、轨道与垫枕和后锚下扁担梁的连接螺栓已全部拧紧。
箱梁为单箱单室、等高度、等截面结构,中支点处梁高3.035m,边支点处梁高3.035m。边支点中心线至梁端0.75m,梁缝分界线至梁端0.1m,边支座横桥向中心距离5.6m,中支座横桥向中心距离5.9m。桥面防护墙内侧净宽9.0m,桥梁宽12.6m,桥梁建筑总宽12.9m,底板宽5.5m。顶板厚度38.5cm,腹板厚度48cm~90cm,底板厚度40cm~60cm,腹、底板厚度均按折线变化。在梁体边支点、中支点共设4个横隔板,隔板中部设有孔洞,供检查人员通过。在0#段中跨梁侧底板处设φ1.5m进人洞,作为梁部桥墩检查通道。
