南芬露天矿310破碎站隧道附近高边坡加固工程施工方案
ex本钢南芬铁矿边坡加固投标共40页文档

本钢南芬露天铁矿下盘边坡综合治理——边坡加固工程技术投标书马鞍山四方岩土工程承包总公司二○○二年三月十日本钢南芬露天铁矿下盘边坡综合治理——边坡加固工程技术投标书本钢招投标办公室:一、经研究你单位发出的《本钢南芬露天铁矿下盘边坡综合治理——边坡加固工程技术投标书》后,我们愿意对加固工程按照招标文件提出的工程项目、承包方式、主要合同条款及投标书的规定承担该加固工程的施工建设,并按照国家规定的竣工验收标准达到交工验收。
二、如果我们投标被接受,我们保证将在合同正式生效后的第11日开工,于六个月零十天的有效工期内建成交工。
三、我们同意从规定的投标之日起,至签订合同之前遵守投标规定。
在此期限届满之前,本标书将始终对我们具有约束力。
四、如果我们的投标书被接受,在承包合同正式签订生效前,本投标书连同中标通知书,将成为我们双方之间具有约束力的合同。
如果我们拒绝承包或招标单位借故改变中标单位,均按中标价的百分之二补偿对方经济损失。
五、如果我们的投标书被接受,我们将按招标文件规定向建设单位交履约保证金,担保履行合同。
六、本投标书为技术标,余见商务标。
附录:1、工程量清单汇总表;2、施工组织设计,包括:(1)工程施工方案、主要施工技术措施及选用主要施工机械;(2)工程综合进度计划横道图和网络图;(3)保证工程质量措施计划;(4)施工安全保证措施。
3、投标单位类似工程经历⑴投标人近五年类似工程经历;⑵投标人已完成的边坡项目经历投标单位:(公章)法定代表人:(印签)二○○一年四月二十八日目录一、投标书二、施工组织设计三、施工经历及证明材料1、投标人近五年类似工程经历2、投标人已完成的边坡项目经历投标单位:马鞍山四方岩土工程承包总公司(章)投标单位代表:(签字)日期:二○○二年三月十日工程量清单汇总表投标单位:马鞍山四方岩土工程承包总公司(章)投标单位代表:(签字)日期:二○○一年三月十日施工组织设计工程名称:第一章编制依据与指导思想.................................l 第二章工程概况和工程特点 (2)第三章施工方案及施工工艺 (3)第四章施工人员劳动组织 (6)第五章施工进度计划 (10)第六章施工准备工作计划 (10)第七章施工质量保证与控制 (13)第八章施工工期保证措施 (21)第九章施工安全保障措施与文明施工 (23)第十章降低成本措施 (24)第十一章施工总平面布置 (26)投标单位:马鞍山四方岩土工程承包总公司(章)投标单位代表:(签字)日期:二OO二年三月十日第一章编制依据与指导思想一、编制依据1、马鞍山矿山研究院提供的本钢南芬铁矿下盘东帮边坡加固(370~574m)设计方案2、本钢南芬铁矿提供的“本钢南芬露天铁矿下盘边坡综合治理——边坡加固工程技术投标书”。
煤矿边坡加固工程方案

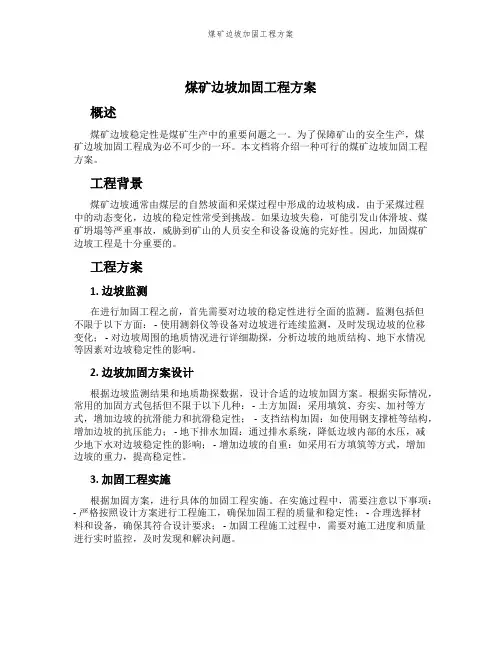

煤矿边坡加固工程方案概述煤矿边坡稳定性是煤矿生产中的重要问题之一。
为了保障矿山的安全生产,煤矿边坡加固工程成为必不可少的一环。
本文档将介绍一种可行的煤矿边坡加固工程方案。
工程背景煤矿边坡通常由煤层的自然坡面和采煤过程中形成的边坡构成。
由于采煤过程中的动态变化,边坡的稳定性常受到挑战。
如果边坡失稳,可能引发山体滑坡、煤矿坍塌等严重事故,威胁到矿山的人员安全和设备设施的完好性。
因此,加固煤矿边坡工程是十分重要的。
工程方案1. 边坡监测在进行加固工程之前,首先需要对边坡的稳定性进行全面的监测。
监测包括但不限于以下方面: - 使用测斜仪等设备对边坡进行连续监测,及时发现边坡的位移变化; - 对边坡周围的地质情况进行详细勘探,分析边坡的地质结构、地下水情况等因素对边坡稳定性的影响。
2. 边坡加固方案设计根据边坡监测结果和地质勘探数据,设计合适的边坡加固方案。
根据实际情况,常用的加固方式包括但不限于以下几种: - 土方加固:采用填筑、夯实、加衬等方式,增加边坡的抗滑能力和抗滑稳定性; - 支挡结构加固:如使用钢支撑桩等结构,增加边坡的抗压能力; - 地下排水加固:通过排水系统,降低边坡内部的水压,减少地下水对边坡稳定性的影响; - 增加边坡的自重:如采用石方填筑等方式,增加边坡的重力,提高稳定性。
3. 加固工程实施根据加固方案,进行具体的加固工程实施。
在实施过程中,需要注意以下事项:- 严格按照设计方案进行工程施工,确保加固工程的质量和稳定性; - 合理选择材料和设备,确保其符合设计要求; - 加固工程施工过程中,需要对施工进度和质量进行实时监控,及时发现和解决问题。
4. 加固效果评估在完成加固工程后,需要对加固效果进行评估。
评估过程包括但不限于以下方面: - 比较加固前后边坡的变化和稳定性,评估加固工程的效果; - 对工程中可能存在的问题进行分析,提出改进和优化意见; - 综合考虑加固工程的经济性和可行性,进行总结和汇报。
边坡加固工程 方案

边坡加固工程方案一、引言随着城市化进程的加快,土地资源的开发利用越来越充分。
在城市建设和基础设施建设过程中,往往会遇到边坡稳定和加固工程的需求。
边坡工程是指在山区或山前地带进行公路、铁路、水利、电力等工程建设过程中,为保证施工安全及工程质量而对地质边坡进行设计、施工、管理及监测的一系列活动。
合理的边坡工程方案对于保障工程安全和提高施工效率具有重要意义。
二、边坡加固工程的目的边坡加固工程的目的主要有以下几点:1. 提高边坡的稳定性,减少坡体发生滑坡、垮塌的风险。
2. 保护周边的建筑、设施以及自然环境,减少次生灾害的发生。
3. 增加边坡的承载能力,满足工程建设的需要。
三、边坡加固工程方案的制定1. 调查和评估在制定边坡加固工程方案之前,需要对目标边坡进行全面的调查和评估。
首先要了解边坡的地质构造和岩土结构,分析边坡稳定性、水文地质情况和环境条件等。
要对边坡的规模、倾斜度、坡面形态、覆盖土层厚度等因素进行充分的了解,制定增加边坡稳定性的技术方案。
2. 根据边坡的性质和特点,采用合适的加固措施根据边坡的不同情况,可以采用不同的加固措施。
一般来说,常用的边坡加固措施包括:(1)加固植被通过加固植被,可以增强边坡的稳定性。
可以通过种植草坪、树木等植被来加固边坡,减少水土流失,降低边坡的坡岩风化速度。
(2)地质灾害治理对于边坡地质灾害频发的地区,可以采取地震预测、地震监测和地质灾害应急处置等措施,减少地质灾害对边坡的影响。
(3)土方加固对于垂直切坡等高的边坡,可以采取土方加固措施,即在边坡上方或下方进行土方加固,增加边坡的稳定性。
(4)土石方加固对于松散的坡体,可以采取土石方加固措施,即在边坡上打钻孔或者预埋锚索、钢筋等,增加坡土体的抗拔抗剪能力。
(5)护坡结构对于高陡坡,可以进行护坡结构工程,包括挡土墙、挡土坝、护坡棚等护坡结构,增加边坡的稳定性。
3. 完善的排水系统排水是边坡工程中很重要的一环。
不合理的排水系统往往会导致边坡附近土壤的松动,从而影响边坡的稳定性。
高边坡施工方案

高边坡施工方案一、背景介绍高边坡施工是指在山区或者河道等地形陡峭的地方进行的土方开挖、填筑和边坡保护等工程。
由于地形复杂、土质松散等特点,高边坡施工需要制定合理的施工方案,确保施工的安全性和效率性。
本文将详细介绍高边坡施工方案的制定要点和步骤。
二、施工方案制定要点1. 地质勘察和分析:在施工前,必须进行详细的地质勘察和分析,了解边坡的地质条件、土质特点、地下水位等信息,以便制定合理的施工方案。
2. 施工方法选择:根据边坡的具体情况,选择适合的施工方法,如爆破、机械开挖、人工开挖等。
同时,要考虑施工的安全性和环境影响。
3. 边坡保护措施:根据边坡的高度、土质特点等因素,制定相应的边坡保护措施,如喷锚网、钢筋混凝土护坡、植被覆盖等,以确保边坡的稳定性和安全性。
4. 施工工序安排:根据施工方法和边坡保护措施,合理安排施工工序,确保施工的顺利进行。
同时,要考虑施工期间的交通管制、安全警示等措施。
5. 施工监测和评估:在施工过程中,要进行实时的施工监测和评估,以及时发现和解决施工中的问题,确保施工的质量和安全。
三、施工方案制定步骤1. 地质勘察和分析:进行详细的地质勘察和分析,获取边坡的地质资料和土质特点等信息。
2. 施工方法选择:根据边坡的地质条件和土质特点,选择适合的施工方法,如爆破、机械开挖、人工开挖等。
3. 边坡保护措施制定:根据边坡的高度、土质特点等因素,制定相应的边坡保护措施,如喷锚网、钢筋混凝土护坡、植被覆盖等。
4. 施工工序安排:根据施工方法和边坡保护措施,合理安排施工工序,确保施工的顺利进行。
5. 施工监测和评估:在施工过程中,进行实时的施工监测和评估,及时发现和解决施工中的问题。
6. 安全措施和环境保护:制定相应的安全措施和环境保护措施,确保施工过程中的安全性和环境友好性。
7. 施工方案报批:将制定好的施工方案报批相关部门,获得批准后方可进行施工。
四、施工方案实施1. 施工准备:按照施工方案的要求,组织人员、机械和材料等进行施工准备工作。
边坡加固工程施工技术方案

边坡加固工程施工技术方案一、毛石混凝土挡土墙施工1、施工工艺流程2、施工方法(1)施工场地准备清除挡墙用地范围内的树桩、杂草、垃圾等所有障碍物;在基槽周围挖设排水沟,排除地表水。
(2)测量放线测量放线,定出桩位中心线及开挖边界线。
(3)基槽开挖采用挖掘机进行基槽开挖,开挖长度根据现场地质情况进行分段开挖。
机械开挖至基底设计标高以上20cm时,重新进行测量放样,确定开挖正确不偏位的情况下改用人工进行基底清理,严格采用人工清理,确保基底符合相关规范要求。
(4)地基承载力检测基础施工前,试验室进行基底承载力试验,若试验承载力达到设计承载力继续施工基础,若试验承载力达不到设计承载力要求,则对基底进行重新处理,采用换填片石、土夹石,使承载力达到设计承载力要求。
(5)基础施工1)浇筑基础混凝土采用沿槽浇筑,浇筑过程中,严格控制配合比。
2)采用插入式振动棒进行振捣,混凝土振捣密实,振捣过程中快插慢抽。
无漏振,无蜂窝麻面等。
3)混凝土浇筑完成后及时养护,防止由于内外温差过大而产生混凝土收缩开裂。
在基础上墙身部分应凿毛,并清洗干净,使基础与墙身连接紧密。
4)在混凝土浇筑过程中,现场取样制作混凝土试件,标准养护28天后送中心试验室检测。
(6)模板安装1)模板采用胶合木模板,禁止使用有缺角、破损的模板。
2)保证混凝土结构和构件各部分设计形状尺寸和相互间位置正确。
3)具有足够的强度、刚度和稳定性,能承受新浇筑混凝土的重力侧压力及施工中可能产生的各项负荷。
4)模板的接缝不得漏浆;在浇筑砼前,木模板应浇水湿润,但模板内不应有积水5)模板与砼的接触面应清理干净并涂刷脱膜剂,但不得影响模板结构性能。
模板使用后应按规定修整保存。
6)模板之间粘贴双面不干胶带,以减小模板缝防止漏浆,以保证砼面的观感质量。
7)模板安装完毕后,应对其平面位置、顶部标高、节点联结、纵横向稳定性进行检查。
其允许偏差必须符合规范要求。
在施工过程中发现模板有移位和变形应及时纠正。

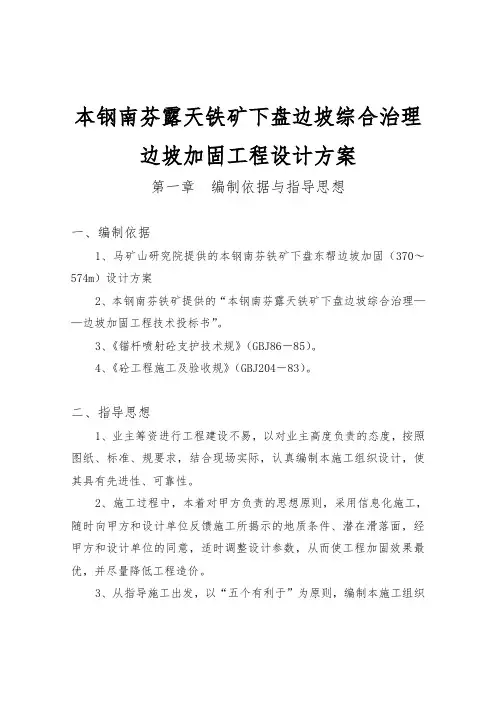

本钢南芬露天铁矿下盘边坡综合治理边坡加固工程设计方案

本钢南芬露天铁矿下盘边坡综合治理边坡加固工程设计方案第一章编制依据与指导思想一、编制依据1、马矿山研究院提供的本钢南芬铁矿下盘东帮边坡加固(370~574m)设计方案2、本钢南芬铁矿提供的“本钢南芬露天铁矿下盘边坡综合治理——边坡加固工程技术投标书”。
3、《锚杆喷射砼支护技术规》(GBJ86-85)。
4、《砼工程施工及验收规》(GBJ204-83)。
二、指导思想1、业主筹资进行工程建设不易,以对业主高度负责的态度,按照图纸、标准、规要求,结合现场实际,认真编制本施工组织设计,使其具有先进性、可靠性。
2、施工过程中,本着对甲方负责的思想原则,采用信息化施工,随时向甲方和设计单位反馈施工所揭示的地质条件、潜在滑落面,经甲方和设计单位的同意,适时调整设计参数,从而使工程加固效果最优,并尽量降低工程造价。
3、从指导施工出发,以“五个有利于”为原则,编制本施工组织设计。
“五个有利于”是:要有利于缩短工期,确保业主项目进度计划;有利于提高工程质量,确保该项目质量达到优良等级标准;有利于降低工程造价,合理节约工程投资;要有利于安全、文明施工,确保安全无事故;要有利于矿区生产、环境保护,同业主搞好合作,同地方搞好关系,维护我院的良好形象。
4、认真执行我院的“四个一”(干一项工程,创一块牌子,交一批朋友,赢一方信誉)的工作方针,圆满完成合同规定的工程施工容。
第二章工程概况和工程特点一、工程结构概况本工程是本钢南芬露天铁矿下盘东帮边坡中段滑体综合治理加固工程。
工程位于本钢南芬露天铁矿下盘东帮边坡中段,沿东边帮走向上的X坐标围为X=48650~48950区间,边坡走向178~188°左右,倾向268~278°,工程高程在370~574米之间,加固坡角为40°左右。
按设计要求加固工程采用预应力长锚索和钢轨抗滑桩。
按设计要求工程分六个层位展开。
从上至下依次为574米水平,526米水平,504米水平,430米水平,406米水平,370米水平。
露天矿边坡治理施工方案

露天矿边坡治理施工方案一、工程概况本工程位于XX露天矿区,主要目的是对边坡进行治理,确保矿区的安全生产和环境保护。
工程范围包括边坡加固、植被恢复、坡面排水系统建设以及监测系统建设等多个方面。
二、施工准备现场勘查:对露天矿边坡进行详细勘查,了解边坡的地质构造、稳定性及潜在风险。
编制施工计划:根据勘查结果,结合实际情况,编制详细的施工计划。
材料准备:按照施工计划,提前采购所需的加固材料、植被种子、排水设施等。
设备准备:确保施工所需的各类机械设备(如挖掘机、钻孔机、注浆机等)能够准时到场,并进行必要的调试和检查。
三、边坡加固措施清理边坡:对边坡进行清理,移除松动的岩土体和杂物。
锚固工程:采用预应力锚杆、锚索等锚固措施,增强边坡的整体稳定性。
注浆加固:对边坡进行注浆加固,提高岩土体的强度和抗渗性。
挡土墙建设:在必要的地方建设挡土墙,防止边坡进一步侵蚀。
四、植被恢复种植土准备:选择适合当地气候和土壤条件的种植土,确保植被生长良好。
植被种植:选择耐旱、耐寒、耐瘠薄的植被种类,如草皮、灌木等,进行种植。
养护管理:定期对植被进行浇水、施肥、修剪等养护管理,确保植被生长良好。
五、坡面排水系统设计排水沟:根据边坡的实际情况,设计合理的排水沟,确保雨水能够顺畅排出。
安装排水管:在排水沟内安装排水管,加快排水速度,防止雨水对边坡造成冲刷。
定期检查维护:定期对排水系统进行检查和维护,确保其正常运行。
六、监测系统建设布置监测点:在边坡的关键部位布置监测点,如位移监测点、应力监测点等。
安装监测设备:在监测点安装相应的监测设备,如位移计、应力计等。
数据采集与分析:定期对监测数据进行采集和分析,了解边坡的稳定性状况,为后续的维护和管理提供依据。
七、安全培训与管理安全培训:对施工人员进行安全培训,提高他们的安全意识和应急处理能力。
安全检查:定期对施工现场进行安全检查,及时发现和消除安全隐患。
应急预案:制定应急预案,明确在突发情况下应采取的应对措施,确保人员和财产的安全。
(整理)本钢南芬铁矿边坡加固投标

本钢南芬露天铁矿下盘边坡综合治理——边坡加固工程技术投标书马鞍山四方岩土工程承包总公司二○○二年三月十日本钢南芬露天铁矿下盘边坡综合治理——边坡加固工程技术投标书本钢招投标办公室:一、经研究你单位发出的《本钢南芬露天铁矿下盘边坡综合治理——边坡加固工程技术投标书》后,我们愿意对加固工程按照招标文件提出的工程项目、承包方式、主要合同条款及投标书的规定承担该加固工程的施工建设,并按照国家规定的竣工验收标准达到交工验收。
二、如果我们投标被接受,我们保证将在合同正式生效后的第11日开工,于六个月零十天的有效工期内建成交工。
三、我们同意从规定的投标之日起,至签订合同之前遵守投标规定。
在此期限届满之前,本标书将始终对我们具有约束力。
四、如果我们的投标书被接受,在承包合同正式签订生效前,本投标书连同中标通知书,将成为我们双方之间具有约束力的合同。
如果我们拒绝承包或招标单位借故改变中标单位,均按中标价的百分之二补偿对方经济损失。
五、如果我们的投标书被接受,我们将按招标文件规定向建设单位交履约保证金,担保履行合同。
六、本投标书为技术标,余见商务标。
附录:1、工程量清单汇总表;2、施工组织设计,包括:(1)工程施工方案、主要施工技术措施及选用主要施工机械;(2)工程综合进度计划横道图和网络图;(3)保证工程质量措施计划;(4)施工安全保证措施。
3、投标单位类似工程经历⑴投标人近五年类似工程经历;⑵投标人已完成的边坡项目经历投标单位:(公章)法定代表人:(印签)二○○一年四月二十八日目录一、投标书二、施工组织设计三、施工经历及证明材料1、投标人近五年类似工程经历2、投标人已完成的边坡项目经历投标单位:马鞍山四方岩土工程承包总公司(章)投标单位代表:(签字)日期:二○○二年三月十日工程量清单汇总表投标单位:马鞍山四方岩土工程承包总公司(章)投标单位代表:(签字)日期:二○○一年三月十日施工组织设计工程名称:第一章编制依据与指导思想……………………………l第二章工程概况和工程特点 (2)第三章施工方案及施工工艺 (3)第四章施工人员劳动组织 (6)第五章施工进度计划 (10)第六章施工准备工作计划 (10)第七章施工质量保证与控制 (13)第八章施工工期保证措施 (21)第九章施工安全保障措施与文明施工 (23)第十章降低成本措施 (24)第十一章施工总平面布置 (26)投标单位:马鞍山四方岩土工程承包总公司(章)投标单位代表:(签字)日期:二OO二年三月十日第一章编制依据与指导思想一、编制依据1、马鞍山矿山研究院提供的本钢南芬铁矿下盘东帮边坡加固(370~574m)设计方案2、本钢南芬铁矿提供的“本钢南芬露天铁矿下盘边坡综合治理——边坡加固工程技术投标书”。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
南芬露天矿310破碎站隧道附近高边坡加固工程施工方案一、工程概况:由于PT20QA、PT2HQA处至PT1H9、PT1Q9处范围内的运石车间距离山体边坡过近,且受边坡岩石带碎石坠落、山体滑坡等隐性安全威胁较大,为保证安全生产,特进行该车间的四周边坡加固工程施工。
该加固工程区域部位边坡土质为岩质边坡,对运石车间呈环形保护。
边坡加固长度为109m,高度20~54m,坡度40~80度。
边坡土质跨越石破碎带、粉质粘土含碎石带、构造角砾岩、强风化泥岩带、碎石带岩脉及已风化火成岩岩脉。
本次加固设计采用放坡+格构梁+预应力锚索+浆砌片石+锚喷方式加固,现依据设计要求及现场实际环境编制施工方案如下:二、施工准备经现场踏勘,G区边坡设计为两级平台,三级边坡方式进行加固施工。
现阶段PT20QA、PT2HQA通向PT1H9、PT1Q9处边坡已经出现裂隙,在加固施工开始前,需将此处边坡裂隙带进行剥离,避免此处山体出现滑坡。
用挖掘机将此部分断岩剥离山体,用10t 自卸汽车运输至废弃土场。
防护工程起始桩号处有高压电塔一座,需进行单体工程防护。
三、施工工序清理边坡裂隙→清运裂隙土石方→边坡、平台修整→锚索施工→格构梁施工→浆砌片石→锚喷施工四、具体施工方案1、清理边坡裂隙及土石方:由CAT330L挖掘机对裂隙部位进行剥离,剥离时对作业区域设臵防护栏、安全员、警示标志。
与运石车间提前沟通,对运石车间运输带侧面的机械设备做好防护,剥离下的岩石由挖掘机装入10t自卸汽车外运至弃土场地。
2、边坡、平台修整:沿现有临时路通向二级平台处组织施工机械力量进行施工。
岩石挖掘用2台炮锤破碎、1台挖掘机配合堆放。
先在二级平台部位修整边坡,扩宽平台作业面,便于挖掘机及土石方运输车辆通行。
全线二级平台边坡初步修整后,修整二级平台,达到设计要求后,对一级平台及边坡进行处理。
3、锚索施工:⑴坡面修整锚索施工前,首先用人工及时按照从上而下分层修坡即开挖一级,防护一级。
开挖至锚索格梁边坡时,每层开挖高度为锚索上下横梁间距大小,严格控制超挖,直至开外至下级平台,然后再开挖格梁基础并施作锚索。
完成每层坡面开外后,若为土质坡,及时用彩条布覆盖,防止雨水冲刷边坡。
⑵锚索孔测量放线根据实际坡面,先按设计布臵要求,将锚孔位臵准确测放在坡面上,并用红油漆在现场施工部位标明锚索开孔位臵。
锚孔位臵偏差不得超过±20mm。
如遇既有坡面不平顺或特殊困难场地时,须经设计、监理单位认可,在确保坡体稳定和结构安全的前提下,适当放宽定位精度或调整锚孔定位,但调整后的测放精度,尽量不大于100mm。
对测放并验收合格的锚孔位臵进行编号,并用油漆标示在现场坡面上,该编号作为锚索制作编号的依据。
⑶搭设脚手架平台用钢管按锚孔横排位臵,沿坡面坡度搭设双排脚手架工作平台,采用钢管支撑平台架体,支撑钢管纵横间距3m。
小横杆间距0.5m,大横杆间距3.0m,纵向立杆间距1.5m,横向立杆间距3.0m。
工作平台低于横排锚孔0.6m,平台上铺设厚度25mm*3000mm松木板。
平台外边搭设 1.1m高防护栏杆并设臵挡脚板。
挡脚板采用25mm*3000mm松木板牢固固定在防护栏板上。
⑷钻孔设备止孔底达不到设计的锚固直径。
钻孔孔壁不得有粘土或粉砂滞留,必须清理干净,在钻孔完成后,使用高压空气(风压0.2~0.4MPa)将孔内岩粉或水体全部清除出孔外,以免降低水泥砂浆与孔壁岩土体的粘结强度,防止锚孔不能下到预订深度。
若遇锚孔中有承压水流出,待水压、水量变小后方可下安锚索与注浆,必要时在周围适当部位设臵排水孔处理。
⑸锚孔检验锚孔钻造结束后,经现场监理检验合格后,方可进行下道工序。
孔径、孔深检查一般采用设计孔径、钻头和标准钻杆在现场监理旁站的条件下验孔,要求验孔过程中钻头平顺推进,不产生冲击或抖动,钻具验送长度满足设计锚孔深度,退钻要求顺畅,用高压风吹验不存明显飞溅尘碴及水体现象。
同时要求复查锚孔孔位、倾角和方位,全部锚孔施工分项工作合格后,即可认为锚孔钻造检验合格。
⑹锚索制作及安装制作锚索:锚索为φ15.24mm钢绞线,抗拉强度不小于1860Mpa。
每孔锚索由6束钢绞线组成。
锚索段位波纹式,每1.5~2.0米设一个架立环。
将钢绞线分开,并在锚索前端设导向锚。
自由段在防腐处理后,外套聚乙烯管,每1.5米设一紧固环和定位支架将锚索扎成一束,使其顺直。
制作锚索时,要在厂棚内进行。
钢绞线的下料长度必须满足锚索束结构设计长度及张拉的需要,本工程按孔深+1.5m下料。
下料采用机械切割,严禁用电弧切割。
并将切割成设计需要长度的钢绞线,放在操作台上进行清污除锈处理后,量出自由段长度,涂强力防腐涂料,再涂黄油,并套聚乙烯管。
同时将自由段与锚固段分界处采用粘胶带缠封。
将钢绞线束理顺放齐,在锚固段每隔 1.5m扎一道,整束钢绞线必须顺直,不得交叉。
每孔钢束中部安放Φ20橡胶注浆管,其端头距孔底50cm。
⑺安放锚索:核对锚索长度和钻孔深度后,首先采用高压风对钻孔进行清孔处理;人工安放锚索。
待锚索长度,顺直度,支撑环,注浆管绑扎检验合格后,在监理工程师旁站下进行锚索入孔,锚索入孔时确保锚索编号与孔号相对应,并且严格按锚孔倾角推进,在锚索推进时要平顺,严禁抖动、扭动、窜动,以防锚索扭曲卡阻等现象发生,若在推进过程中无法达到设计深度,则将锚索平稳拔出后,重新扫孔,直至安装到位。
⑻注浆在注浆之前对锚孔用高压气清孔。
按M30水泥砂浆配合比配料,采用机械拌合,集中供浆。
注浆浆液搅拌均匀,随搅随用,浆液在初凝前用完,严防石块、杂物混入浆液。
采用ZBW150型活塞式注浆机,按孔底注浆法注浆。
注浆前孔口设臵止浆塞,以保证孔内砂浆饱满。
注浆作业开始和中途停止较长时间,再作业时宜用水或稀水泥浆润滑注浆泵及注浆管线。
注浆30~45min后再补一次浆液。
为使注浆形成密实、完整的保护层,在加工扩张环时,必须保证钢绞线保护层不小于5mm。
4、钢筋混凝土格构梁施工格构梁基础基槽均采用人工用铁锹、铁铲根据测量所放骨架沟槽线开挖,深500mm,宽800mm,开挖完成并报监理工程师检查合格后,采用C25素混凝土现场整体浇注形成良好基础。
完成坡面修整和格梁基槽开挖处理后,在基础贴坡面先铺垫2cm砂浆调平层,再进行格构梁钢筋制作安装,钢筋接头需错开,同一截面钢筋接头数不得超过钢筋总根数的50%,且接头错开间距不小于1m。
如锚索与竖梁箍筋相干扰,可局部调整箍筋的间距。
砼浇注,尤其在锚孔周围,钢筋较密集,必须仔细振捣,保证质量。
①根据施工图纸确定格构梁的断面尺寸及横梁分段长度及竖梁长度,横梁间设臵伸缩缝,每15m设臵一道,缝宽20mm,采用沥青麻布填塞。
②浇注混凝土前,必须预埋直径130mm钢管以及锚垫承压板按照设计要求固定在格子梁钢筋上,锚具轴线与锚孔方向一致,摆放整齐,再一起现场浇注、振捣,尤其在锚具和锚斜托等钢筋较密,仔细振捣,保证质量。
③格梁浇筑施作完成后,必须加强洒水养护工作,确保格构梁质量。
④锚索张拉与锁定用YCW150G型千斤顶一台,配ZB4-500型电动油泵一台。
张拉前要对千斤顶进行标定,经过试验,绘出千斤顶张拉力与油泵压力表指示的压强曲线,作为锚索张拉时的依据。
当浆体及格构梁达到设计强度的80%后进行张拉。
正式张拉前取10%~20%的设计张拉荷载,对锚索张拉1~2次,使其各部位接触紧密,使钢绞线完全平直,以使钢绞线受力均匀。
锚索张拉分5次施加,依次取设计值的0.2、0.5、0.75、1.00、1.1倍进行逐级预张拉,前四级荷载稳定时间为5分钟,最后一级荷载为15分钟。
张拉荷载严禁一次加至锁定荷载。
锚索稳定后48小时内,若发生明显的应力松弛,必须进行补偿张拉,补偿张拉在锁定值基础上一次张拉至取1.2倍设计值的超张拉荷载,稳定5分钟。
⑤张拉时应注意的事项:①.将锚具安装好,并和锚索轴线方向垂直,安装千斤顶时注意千斤顶轴线应与锚索轴线在一条直线上,而且不能压弯轴头部分。
②.安装前应对千斤顶和电动油泵进行标定,按标定数据进行张拉,在张拉时,事前检查油泵各阀门的工作情况、油泵的畅通情况,以免在张拉时油泵工作不正常造成张拉失败。
③.锚索张拉按一定程序进行,锚索张拉顺序要考虑临近锚索的相互影响。
④.锚索张拉荷载要分段逐步施加,并做好加荷和变形观测记录,严禁一次加至锁定荷载。
⑥封锚锚索张拉检测达到100%合格后,缓慢卸荷取出千斤顶;然后采用砂轮切割机将锚具外露部分钢绞线预留50mm后切除;其次对锚头进行防腐处理;最后再支模人工浇筑C25混凝土封锚。
5、浆砌片石施工本段边坡必须严格按照每开挖一级及时支护一级的顺序施工,上级边坡防护结构施工完成前不得开挖下级边坡;砌筑之前必须将基面或坡面夯实平整后,方可砌筑;砌体外露面的坡顶,边口应选用较平整的石块并加以修整;砌筑时应立杆挂线或样板控制,并要经常复核验证,以保持线形顺适,砌体平整;坡面不平整,凹陷部分应挖成台阶后,应以墙体相同的圬工砌补,不得以回填土或干砌片石;护面墙背与坡面要结合密切,砌体咬口要紧密,错缝,砂浆饱满,不得有通缝、叠砌,贴砌或浮塞,砌体的勾缝应牢固美观;本案护面墙体施工中存在耳墙,不得漏项。
施工时,先检查耳墙位臵的台阶是否开挖正确,然后允许砌筑;伸缩缝、沉降缝在砌筑要控制上下贯通,不要做假缝。
其泄水孔、耳墙,反滤层应与墙体同步进行。
护面墙每10米长为一段,两端设臵沉降缝,缝宽2cm,内填沥青防水材料;锚杆钻孔施工采用旋转型钻机进行钻孔,严禁使用有水方式成孔。
锚杆插入方向与水平面呈20度,沿杆体每隔1.5m设臵一组钢筋托架(形式见图1),确保锚杆保护层厚度不小于25mm;图1锚杆长度8.6米,采用双锚杆体系,锚杆间采用双面焊接;施工过程中注重边坡清理,锚杆埋设前需清孔,锚杆灌浆采用M30纯水泥浆,水灰比1:0.4,选用P.O42.5硅酸盐水泥,采用一次性自孔底注浆方式进行,注浆压力1MPa左右,孔口冒浆约10~15秒即可停止注浆;待孔内水泥浆强度达到70%以上时方可进行扎网,现浇钢筋砼框格,锚杆端部弯曲与横向联合骨架间逐点绑扎;施工时自边坡底部向上按顺序施工,施工用脚手架应提前做好,必要时需采用C20砼浇注维修踏步;要提前下好各类钢筋材料,交准备好相应模板,合适的材料及机械要提前进场。
施工工艺与方法1施工方法①边坡处理路基土石方队伍在开挖该段边坡时,严格控制开挖坡率1:0.9,每级边坡高8米,每级设臵两米平台向外倾斜3%斜坡,采用M7.5浆砌石封闭。
②施工放线在路基土石方队伍开挖边坡后,进行人工修整边坡,测量人员进行施工放线,每10米一个点位,按照设计图纸要求,上下,倾斜方向全部用线绳拉好,根据交叉点位确定锚杆孔位,然后由人工进行搭设钢管脚手架子,安放好机械,准备开孔。
