2014二建实务笔记29讲 2A320040施工安全控制(一)
二级建造师的工程施工安全控制措施

二级建造师的工程施工安全控制措施二级建造师在施工项目中起着至关重要的作用,他们负责指导和监督工程施工的各个环节,确保工程的安全进行。
在施工过程中,采取适当的安全控制措施是非常必要的,本文将介绍二级建造师在工程施工中应该采取的安全控制措施,并详细描述每个环节的相关要点。
1. 前期准备阶段的安全控制在工程施工前期准备阶段,二级建造师应该在施工项目的规划过程中考虑安全问题,并制定相应的安全控制措施。
具体措施包括:1.1 确定工程施工的风险评估,对可能存在的危险进行识别和评估;1.2 要求施工单位提供详细的施工方案和安全预案;1.3 审查施工方案和安全预案,确保其符合安全要求和法规标准;1.4 制定紧急救援预案,以应对突发事件。
2. 施工过程中的安全控制2.1 安全培训和教育施工前,二级建造师应确保所有工人都接受过相关的安全培训和教育。
他们应该理解并熟悉施工现场的安全规章制度,掌握紧急事故的应急处置方法,并且熟悉个人防护设备的使用方法。
2.2 安全操作规范二级建造师应持续监督和检查施工现场的安全操作规范。
确保工人按照预先设定的安全程序进行工作,避免违反安全规定造成人员伤亡或设备损坏。
2.3 安全设备使用二级建造师应确保工地上的安全设备齐全,如安全带、安全网、防护栏等,并确保这些设备符合国家标准,工人在高空、深坑或其他危险作业环境中必须正确佩戴和使用这些安全设备。
2.4 安全巡视和检查二级建造师要定期进行现场巡视和检查。
发现施工现场中存在的安全隐患和违规行为,及时采取措施予以纠正,确保施工现场的安全。
2.5 危险化学品的管理在施工过程中,有可能涉及到危险化学品的使用。
二级建造师需要监督危险化学品的存储、搬运和使用,并确保符合相关的安全规定。
同时,要做好现场防火和排放废弃物的工作。
3. 施工完成后的安全控制3.1 完工阶段的安全检查在施工完成后,二级建造师应组织安全专项检查。
检查包括设备安全、消防设施、疏散通道等方面,以确保项目的安全符合相关要求。
二级建造师的工程施工安全控制规范

二级建造师的工程施工安全控制规范工程施工的安全控制是保障工人安全、保护环境、确保工程顺利完成的重要环节。
作为二级建造师,我们需要深入了解和遵守工程施工的安全控制规范,以确保施工过程中的安全性和质量。
本文将介绍二级建造师在工程施工中需要关注的安全控制规范。
一、安全生产责任制度在工程施工中,建立健全安全生产责任制度是确保安全的基础。
二级建造师应当明确安全生产责任分工,建立健全安全管理机构,明确相关人员的职责,确保每个工作环节都有相应的责任人。
二、安全生产技术措施为了保障工人的安全,施工现场需要采取一系列的技术措施。
二级建造师应当提前进行施工现场安全评估和风险预控,并采取相应的技术措施,如防护设施的设置、施工工序的合理安排等,以减少事故的发生概率。
三、劳动保护措施工人的劳动保护是施工过程中不可忽视的一环。
二级建造师应当确保施工现场的环境符合卫生和安全要求,提供必要的劳动保护用品,组织工人进行安全教育和培训,同时建立健全的劳动保护制度,确保工人的合法权益。
四、安全教育和培训安全教育和培训是提高工人安全意识和技能的重要手段。
二级建造师应当组织开展针对施工人员的安全培训,包括安全操作规程、事故案例剖析等,以提高工人对安全的认识,并掌握必要的施工技能。
五、应急管理措施施工现场的应急管理是预防和应对突发事故的重要环节。
二级建造师应当制定应急处理方案,并组织演练,以提高应急处理的效率和准确性。
同时,应建立健全应急通讯和报警机制,及时响应和处置突发事件。
六、环境保护措施施工过程中对环境的保护同样重要。
二级建造师应当根据工程特点制定环境保护方案,合理安排施工工序,控制噪音、污染物排放等,采取合适的措施保护周边环境。
七、质量控制措施质量控制是工程施工过程中的重中之重。
通过制定详细的施工质量控制方案、严格执行质量管理制度、加强现场检查和监督等措施,二级建造师能够有效地控制工程质量,减少质量事故的发生。
总结:作为工程施工过程中的重要管理者,二级建造师在工程施工中需要充分了解并遵守工程施工的安全控制规范。
二级建造师如何进行工程施工安全控制

二级建造师如何进行工程施工安全控制工程施工是一个复杂而危险性较高的环节,为了确保施工过程中人员和财产的安全,二级建造师起着至关重要的作用。
本文将探讨二级建造师如何进行工程施工安全控制,以保障施工工地的安全。
1.合理规划与设计合理的规划与设计是工程施工安全的基础。
二级建造师应该根据工程特点和实际情况,制定详细的施工方案,包括安全控制措施、施工工序、材料选择等。
在规划和设计过程中,应重视风险评估和预防措施的制定,以确保施工过程中及时发现并避免潜在的安全风险。
2.严格遵守法律法规二级建造师在施工过程中必须严格遵守相关的法律法规,以确保施工的合法性和安全性。
这包括施工过程中的人员安全、施工材料的质量、施工环境的保护等所有方面。
二级建造师应深入了解并遵守当地的建筑法规和安全生产法规,积极配合监管部门的检查和指导,及时解决施工中出现的安全问题。
3.组织培训与教育二级建造师应该组织相关人员的培训与教育,提高施工人员的安全意识和安全技能。
安全培训应从入职时开始,包括安全操作规程、紧急逃生演练、安全事故案例分享等。
通过定期组织培训,使得施工人员能够及时掌握最新的安全知识和技能,提高应对突发事件的能力。
4.制定安全标准与责任二级建造师应制定严格的安全标准和责任制度,确保施工人员按照标准进行作业并承担起相应的责任。
安全标准应包括工地的设备维护与检查、作业操作规程、安全防护用品的使用等内容。
责任制度则是建立安全责任的分工与追究机制,对违反安全规定的人员严肃处理,以起到警示作用。
5.加强现场管理与监督二级建造师应加强对施工现场的管理与监督,确保施工过程中的安全控制得到有效执行。
这包括现场巡查、安全检查、隐患整改等措施,在及时发现和解决安全风险的基础上,确保施工的顺利进行。
同时,建造师还应与其他参与施工的相关方建立良好的沟通和协作机制,共同维护施工工地的安全。
结论:二级建造师在工程施工安全控制中起到了关键作用。
通过合理的规划与设计、遵守法律法规、组织培训与教育、制定安全标准与责任、加强现场管理与监督等措施,二级建造师可以有效地保障施工工地的安全。
二级建造师如何进行施工工程安全控制

二级建造师如何进行施工工程安全控制施工工程安全是保障建筑项目顺利进行的重要因素之一。
作为二级建造师,我们应当具备对施工工程安全进行有效控制的能力。
本文将从施工管理、安全规范和人员培训等方面,探讨二级建造师如何进行施工工程安全控制。
一、施工管理施工管理是施工工程安全控制的核心要素之一。
二级建造师在进行安全控制时应借助以下方法:1. 制定有效的安全管理计划:根据项目的实际情况,制定详细的施工工程安全管理计划,明确各个环节的责任和要求,确保施工过程中的安全风险得到有效控制。
2. 加强现场巡查和检查:定期进行现场巡查,发现和解决施工过程中存在的安全隐患。
建立安全检查制度,对施工现场进行规范化管理,确保各项安全措施得到落实。
3. 建立健全的安全记录系统:及时记录施工过程中的安全事故和问题,并对其进行分析和总结。
通过学习和借鉴以往的经验,不断完善施工工程安全控制措施。
二、安全规范遵循安全规范是施工工程安全控制的基本要求。
二级建造师应该熟悉并严格执行相关安全规范,包括以下几个方面:1. 建立完善的安全标志和警示牌制度:在施工现场合理设置安全标志和警示牌,提醒工人和管理人员遵守安全操作规程,防止事故的发生。
2. 严格执行施工工程安全技术规范:按照相关规范进行工程各项安全防护设施的设置和安装,确保施工过程中的安全。
3. 加强对材料和设备的管理:对使用的材料和设备进行严格把关,确保其符合安全要求,减少因材料和设备问题而引发的安全事故。
三、人员培训人员培训是施工工程安全控制的关键因素之一。
二级建造师应当重视对施工人员的安全培训工作,包括以下几个方面:1. 安全教育培训:定期组织安全教育培训,向施工人员普及相关的安全知识和操作规程,提高他们的安全意识和应变能力。
2. 技术培训:提供专业技术培训,使施工人员熟悉各项施工操作,减少操作不当导致的安全事故。
3. 安全演练和模拟:通过定期的安全演练和模拟,让施工人员在模拟环境下面对各种突发情况,增强应对能力和自救互救意识。
二级建造师的工程施工安全控制方法

二级建造师的工程施工安全控制方法在建筑领域中,工程施工安全是至关重要的一项指标。
作为二级建造师,掌握有效的工程施工安全控制方法对于确保工程质量和工人安全至关重要。
本文将介绍几种常用的工程施工安全控制方法。
1. 建立安全管理体系建立健全的安全管理体系是保障工程施工安全的基础。
二级建造师应设立安全管理部门或指定专职负责人,并明确职责和权限。
此外,应编制并执行相关的安全管理制度和规章制度,包括施工安全责任制、安全预控制度、事故应急处理预案等。
通过建立安全管理体系,可以形成科学的管理流程和操作规范,减少安全事故的发生。
2. 进行全面的风险评估在施工前期,二级建造师需要进行全面的风险评估,发现施工过程中可能存在的安全隐患。
通过详细的风险评估,可以及时制定相应的措施来消除或减轻风险。
评估过程中应包括对施工环境、人员、设备和材料等的综合考虑,确保施工过程中的各个环节都得到合理的安全保障。
3. 严格执行安全技术措施二级建造师应采取严格的安全技术措施,确保施工现场的安全。
这包括但不限于以下几个方面:- 选择适当的施工方法和工艺,减少安全隐患。
- 建立合理的施工区域划分,确保不同施工活动之间的安全距离。
- 配备必要的安全防护设施,如脚手架、护栏、安全网等。
- 保证施工现场的通风、照明和消防设施齐全有效。
- 加强对各种施工机械设备的安全操作培训,确保工人正确使用设备。
4. 做好安全教育培训工作二级建造师应组织安全教育培训工作,加强工人的安全意识和技能。
培训内容可以包括施工现场行为规范、施工操作技巧、危险源识别与防范等。
通过定期的安全教育培训,可以帮助工人建立安全意识,提高他们的自我保护能力。
5. 加强监督检查二级建造师应加强对施工现场的监督检查,及时发现和纠正安全问题。
监督检查应包括定期巡查和不定期抽查,督促施工单位和工人按照规定的安全措施进行施工。
同时,建造师还应与相关部门建立有效的沟通渠道,共同监督施工现场的安全。

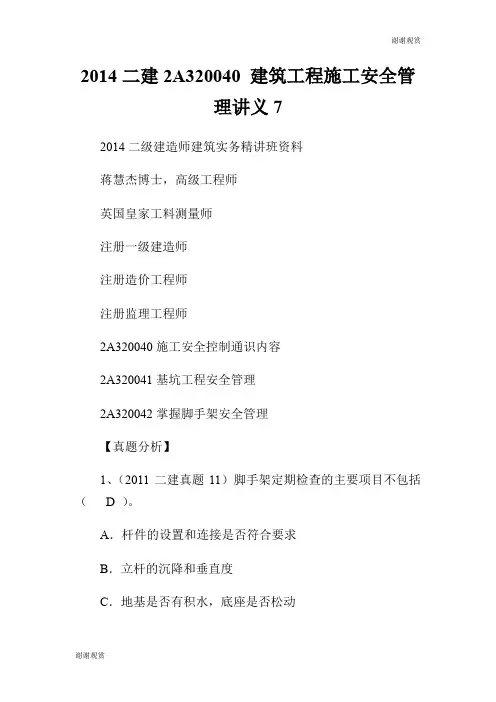

2014二建2A320XX0 建筑工程施工安全管理讲义7.doc

2014二建2A320040 建筑工程施工安全管
理讲义7
2014二级建造师建筑实务精讲班资料
蒋慧杰博士,高级工程师
英国皇家工料测量师
注册一级建造师
注册造价工程师
注册监理工程师
2A320040施工安全控制通识内容
2A320041基坑工程安全管理
2A320042掌握脚手架安全管理
【真题分析】
1、(2011二建真题11)脚手架定期检查的主要项目不包括( D )。
A.杆件的设置和连接是否符合要求
B.立杆的沉降和垂直度
C.地基是否有积水,底座是否松动
D.安装的红色警示灯
2、(2012年6月二建真题24)某检验高度45m的幕地式钢管脚手架工程。
下列做法正确的有(DE )。
A.采用拉筋和顶撑配合使用的连接方式
B.每设完15m进行一次检查和验收
C.停工两个月后,重新开工时,对脚手架进行检查,验收
D.每层连墙件均在其上部可拆杆件全部拆除完成后才进行拆除
E.遇六级大风,停止脚手架拆除作业
2A320043掌握模板工程安全管理
【真题分析】
1、(2012年6月二建真题11)关于模板拆除施工的做法,错误的是(B )。
第12讲:2A320041:掌握脚手架安全控制(三)至2A320049:了解施工机具安全控制

2A320040施工安全控制☆施工安全控制的基本要求:“一方针”:安全第一,预防为主。
“一创建”:安全文明示范工地。
(管理教材P169)“二类危险源”:能量意外释放、约束失效。
“二控制”:年负伤率(0.6%以内)、年安全事故率。
“三级教育” : 进公司(厂)、进项目部(车间)、进班组。
“三级事故”:死亡事故、重大事故(3-9人)、特大事故“三同时”:同时设计、审批,同时施工,同时验收、使用。
“三宝”:安全帽、安全带、安全网。
“三级配电”:总配电箱、分配电箱、开关箱。
“三消灭”:违章指挥、违章作业、“惯性事故”(管理教材P168)“四口”:楼梯口、电梯口、预留洞口、通道口“四不放过”:事故原因不清不放过、责任人未受教育不放过、隐患不消除不放过、责任人未处理不放过。
“五临边”:阳台周边、屋面周边、框架工程周边、卸料外侧边、跑道、斜道边“五查”:查思想、查管理、查隐患、查整改、查事故处理。
"五定":定整改责任人、定整改措施、定整改完成时间、定整改完成人、定整改验收人。
“五检查”:日常性检查、专业性检查、季节性检查、节假日前后检查、不定期检查。
“五标志”:指令、禁止、警告、电力安全、提示(管理教材P177)“五牌一图”:工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产牌、文明施工和环境保护牌及施工现场总平面图。
"六关":措施关、交底关、教育关、防护关、检查关、改进关。
(新管理教材叫七关)“六杜绝”:伤亡事故、坍塌事故、物体打击事故、高出坠落事故、机械伤害事故、触电事故。
2A320041掌握脚手架安全控制一、一般脚手架安全控制要点1.脚手架搭没之前,应根据工种的特点和施工工艺要求确定搭设(包括拆除)施工方案。
2.脚手架地基与基础施工,必须根据脚手架搭设高度、搭设地土质情况与现行国家标准有关规定进行。
当基础下有设备基础、管沟时,在脚手架使用过程中不应开挖,否则必须采取加固措施。
3.脚手架主节点处必须设置一根横向水平杆,用直角扣件扣接在纵向水平杆上且严禁拆除。
二建2Z104030施工质量控制的内容和方法

2Z104030 施工质量控制的内容和方法本节主要考点:重要考点一般考点第三节施工质量控制的内容和方法(重要)(1)施工质量控制的基本环节;(2)施工质量控制的现场质量检查;(3)技术交底、测量控制;(4)施工过程的工程质量验收;(5)施工项目竣工质量验收程序(1)技术准备、现场施工准备的质量控制;(2)工序施工质量控制;(3)施工过程工程质量验收中发现质量不符合要求时的处理办法;(4)施工项目竣工质量验收的依据●历年没有出过考题或出题很少的内容:施工质量控制的依据;施工质量控制的质量文件审核;工程项目划分与编号;材料的质量控制;施工机械设备的质量控制;计量控制;特殊过程的质量控制;成品保护的控制;《工程竣工验收报告》的内容。
2Z104031 施工质量控制的基本环节和一般方法考点:施工质量控制的基本环节施工质量控制应贯彻全面、全过程质量管理的思想,运用动态控制原理,进行质量的事前控制、事中控制和事后控制。
1.事前质量控制编制施工质量计划,明确质量目标,制定施工方案,设置质量管理点,落实质量责任,分析可能导致质量目标偏离的各种影响因素,制定有效的预防措施。
2.事中质量控制事中控制首先是对质量活动的行为约束,其次是对质量活动过程和结果的监督控制。
事中控制的关键是坚持质量标准,控制的重点是工序质量、工作质量和质量控制点的控制。
3.事后质量控制也称为事后质量把关。
事后控制包括对质量活动结果的评价、认定和对质量偏差的纠正。
控制的重点是发现施工质量方面的缺陷,并通过分析提出施工质量改进的措施,保持质量处于受控状态。
考点:施工质量控制的现场质量检查(一)现场质量检查的内容1.开工前的检查,主要检查是否具备开工条件,开工后是否能够保持连续正常施工,能否保证工程质量。
2.工序交接检查,应严格执行“三检”制度,即自检、互检、专检。
未经监理工程师(或建设单位项目技术负责人)检查认可,不得进行下道工序施工。
3.隐蔽工程的检查;4.停工后复工的检查;5.分项、分部工程完工后的检查;6.成品保护的检查。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2A320040施工安全控制☆施工安全控制的基本要求:“一方针”:安全第一,预防为主。
“一创建”:安全文明示范工地。
(管理教材P169)“二类危险源”:能量意外释放、约束失效。
“二控制”:年负伤率(0.6%以内)、年安全事故率。
“三级教育”:进公司(厂)、进项目部(车间)、进班组。
(公司级:国家和地方有关安全生产的方针、政策、法规、标准、规范、规程和企业安全规章制度,本企业安全生产规章制度,劳动纪律和有关事故案例项目部:工地安全制度、施工现场环境、工程施工特点及可能存在的不安全因素,主要危险因素及安全事项,典型事故案例及事故应急处理措施;班组:遵章守纪,岗位安全操作规程,工作衔接配合的安全事项,典型事故案例及事故应急处理措施,防护用品的性能和使用)“三级事故”:死亡事故、重大事故(3-9人)、特大事故“三同时”:同时设计、审批,同时施工,同时验收、使用。
“三宝”:安全帽、安全带、安全网。
“三级配电”:总配电箱、分配电箱、开关箱。
“三消灭”:违章指挥、违章作业、“惯性事故”(管理教材P168)“四口”:楼梯口、电梯口、预留洞口、通道口“四不放过”:事故原因不清不放过、责任人未受教育不放过、隐患不消除不放过、责任人未处理不放过。
“五临边”:阳台周边、屋面周边、框架工程周边、卸料外侧边、跑道、斜道边“五查”:查思想、查管理、查隐患、查整改、查事故处理。
"五定":定整改责任人、定整改措施、定整改完成时间、定整改完成人、定整改验收人。
“五检查”:日常性检查、专业性检查、季节性检查、节假日前后检查、不定期检查。
“五标志”:指令、禁止、警告、电力安全、提示(管理教材P177)“五牌一图”:工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产牌、文明施工和环境保护牌及施工现场总平面图。
"六关":措施关、交底关、教育关、防护关、检查关、改进关。
(新管理教材叫七关)“六杜绝”:伤亡事故、坍塌事故、物体打击事故、高出坠落事故、机械伤害事故、触电事故。
2A320041脚手架安全控制一、一般脚手架安全控制要点1.脚手架搭没之前,应根据工种的特点和施工工艺要求确定搭设(包括拆除)施工方案。
2.脚手架地基与基础施工,必须根据脚手架搭设高度、搭设地土质情况与现行国家标准有关规定进行。
当基础下有设备基础、管沟时,在脚手架使用过程中不应开挖,否则必须采取加固措施。
3.脚手架主节点处必须设置一根横向水平杆,用直角扣件扣接在纵向水平杆上且严禁拆除。
4.脚手架必须设置纵、横向扫地杆。
5.高度在24m以下的单、双排脚手架,均必须在外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置,中间各道剪刀撑之问的净距不应大于15m。
24m以上的双排脚手架应在外侧立面整个长度和高度上连续设置剪刀撑。
剪刀撑、横向斜撑搭设应随市杆、纵向和横向水平杆等同步搭设,各底层斜杆下端均必须支承在垫块或垫板上。
6.高度在24m以下的单、双排脚手架,宜采用刚性连墙件与建筑物可靠连接。
二、一般脚手架检查与验收程序1.脚手架的检查验收应由项目经理组织,项目施工、技术、安全、作业班组负责人等有关人员参加,按照技术规范、施工方案、技术交底等有关技术文件,对脚手架进行分段验收,在确认符合要求后,方可投入使用。
2.脚手架及其地基基础应在下列阶段进行检查和验收:(1)基础完工后及脚手架搭设前。
(2)作业层上施加荷载前。
(3)每搭设完10~13m高度后。
(4)达到设计高度后。
(5)遇有六级及以上大风与大雨后。
(6)寒冷地区土层开冻后。
(7)停用超过一个月的,在重新投入使用之前。
【2012(1)真题24】某检验高度45m的落地式钢管脚手架工程,下列说话正确的有()。
A.采用抗震和满撑配合使用的连墙连接方式B.每搭设完15m,运行一次检查与验收C.停用2个月后,重新开工时,对脚手架检查验收D.每层连墙件都在其上部可拆杆件全部拆除后才进行拆除D.遇六级大风,停止脚手架作业3.检查内容1)杆件的设置和连接;2)地基、底座;3)扣件螺栓;4)24m以上的立杆的沉降与垂直度;5)架体安全措施;6)是否有超载【2011真题11】脚手架定期检查的主要项目不包括()。
A.杆件的设置和连接是否符合要求B.立杆的沉降和垂直度C.地基是否有积水,底座是否松动D.安装的红色警示灯三、附着式升降脚手架(整体提升脚手架或爬架)作业安全控制要点1.附着式升降脚手架(整体提升脚手架或爬架)作业要针对提升工艺和施工现场作业条件编制专项施工方案。
专项施上方案要包括设计、施工、检查、维护和管理等全部内容。
2.安装搭设必须严格按照设计要求和规定程序进行,安装后经验收并进行荷载试验,确认符合设计要求后,方可正式使用。
3.进行提升和下降作业时,架上人员和材料的数量不得超过没计规定并尽可能减少。
4.升降前必须仔细检查附着连接和提升没备的状态是否良好,发现异常时应及时查找原因和采取措施解决。
5.升降作业应统一指挥、协调动作。
6.在安装、升降、拆除作业时,应划定安全警戒范围并安排专人进行监护。
案例某写字楼工程外墙装修用脚手架为一字形钢管脚手架,脚手架东西长68m,高36m。
因架体与建筑物拉结点没有按技术标准和施工方案进行设置,拉结点数量不足,现场安全检查又没有发现这一严重事故隐患,导致在使用过程中脚手架突然向外整体倾覆,架子上作业的3名工人坠落死亡。
问题(1)上述脚手架的拉结点应如何设置?(2)对一般脚手架定期检查应重点检查哪些内容?(3)JGJ59-99中《落地式外脚手架检查评分表》的哪几个检查项目为保证项目?保证项目在检查评分表中起何作用?(4)安全检查通常有哪些形式?分析本案例主要考核对一般脚手架的拉结点设置及定期安全检查内容的程度。
答案(1)上述脚手架应采用刚性连墙件与建筑物可靠连接,并按3步3跨进行设置。
(2)应重点检查:杆件的设置和连结,连墙件、支撑、门洞桁架等的构造是否符合要求,地基是否有积水,底座是否松动,立杆是否悬空;扣件螺栓是否有松动;高度在24m以上的脚手架,其立杆的沉降与垂直度的偏差是否符合技术规范的要求;架体的安全防护措施是否符合要求;是否有超载使用的现象等。
(3)《落地式外脚手架检查评分表》中施工方案、立杆基础、架体与建筑结构拉结、杆件间距与剪刀撑、脚手板与防护栏杆、交底与验收6项内容为保证项目。
保证项目为一票否决项目,在实施安全检查评分时,当一张检查表的保证项目中有一项不得分或保证项目小计得分不足40分时,此张检查评分表不得分。
(4)安全检查的主要形式一般可分为定期安全检查、经常性安全检查、季节性安全检查、节假日安全检查、开工、复工安全检查、专业性安全检查和设备设施安全验收检查等。
*特种作业人员建筑工程施工过程中电工、电焊工、气焊工、架子工、起重机司机、起重机械安装拆卸工、起重机司索指挥工、施工电梯司机、龙门架及井架物料提升机操作工、场内机动车驾驶员等人员为特种作业人员。
案例一某写字楼工程,地下1层,地上15层,框架剪力墙结构。
首层中厅高12米,施工单位的项目部编制的模板支架施工方案是满堂扣件式钢管脚手架,方案由项目部技术负责人审批后实施。
施工中,某工人在中厅高空搭设脚手架时随手将扳白手放在脚手架上,脚手架受振动后扳手从上面滑落,顺着楼板预留洞口(平面尺寸0.25m×0.50m)砸到在地下室施工的王姓工人头部。
由于王姓工人认为在室内的楼板下作业没有危险,故没有戴安全帽,被砸成重伤。
问题:61. 分析该起安全事故的原因。
62. 写出该模板支架施工方案正确的审批程序。
63. 扳手放在脚手架上是否正确?说明理由。
64. 何谓“三宝”和“四口”?本例的预留洞口应如何防护?答案:1. 主要原因包括:该工人违规操作,预留洞口未防护,王姓工人未戴安全帽,现场安全管理不到位,安全意识淡薄。
2. 该施工方案应先由施工的技术负责人审批,该模板支架高度超过8米还应组织专家组审查论证通过,再报监理审批同意。
3. 工具不能随意放在脚手架上,工具暂时不用应放在工具袋内。
4. “三宝”是指安全帽、安全网、安全带。
“四口”是指预留洞口、楼梯口、通道口、电梯井口。
楼板面等处边长为25cm~50cm的洞口,可用竹、木等作盖板盖住洞口,盖板必须能保持四周搁置均衡、固定牢靠,盖板应防止挪动移位。
案例二某省一建筑公司承建了石家庄市开发区某20层住宅楼,总建筑面积2600m2,建筑高度66.32m,全现浇钢筋混凝土剪力墙结构,地下为筏板基础。
工程在外檐装修时采用的是落地式钢管脚手架,脚手架的全部安装拆卸作业,以工程分包的形式交给了该脚手架的设计单位进行。
在进行拆卸作业时,突然架体与支撑架脱离坠落至地面,致使在架体上和地面上作业的20余名工人,除一人从架体上跳入室内幸免外,其余19人中有8人死亡,11人受伤。
经调查,承重螺栓安装不合理,造成螺栓实际承受的载荷远远超过材料能够承受的载荷;脚手架整体超重,实际载荷是原设计载荷的2.7倍;脚手架工程无专项施工方案;施工现场管理混乱,施工设计方案与现场实际情况不符,施工队伍管理松驰。
问题:1.请简要分析这起事故发生的原因。
2.此工程是否需要单独编制专项施工方案或组织专家认证?请说明理由。
3.建筑施工单位项目经理安全生产岗位职责的主要内容有哪些?答案:1.承重螺栓安装不合理,造成螺栓实际承受的载荷远超过材料能够承受的载荷;脚手架整体超重,实际载荷是原设计载荷的2.7倍,这是事故发生的直接原因。
施工管理混乱,规章制度不落实,设计施工方案与现场实际情况不符;盲目和擅自变更施工方案;发现事故隐患不及时整改;施工队伍管理松驰是造成这起重大事故的主要原因。
2.此脚手架工程不仅需要单独编制专项施工方案,而且需要专家认证。
因为按《危险性较大的分部分项工程安全管理办法》,搭设高度24米及以上的落地式钢管脚手架工程需要单独编制专项施工方案。
搭设高度50米以上的落地式脚手架工程的专项施工方案应当由施工单位组织召开专家认证会。
3.施工单位项目经理安全生产岗位职责的主要内容有:A. 对建设工程项目的安全施工负责。
B. 负责落实安全生产责任制度、安全生产规章制度和操作规程;C. 确保安全生产费用的有效使用;D. 根据工程的特点组织制定安全措施计划,消除安全事故隐患;E. 及时、如实报告生产安全事故。
案例三某综合楼工程,地下1层,地上12层,建筑面积28000m2,钢筋混凝土框架结构,由某建筑公司总承包施工。
2006年11月4日上午9时30分左右,木工张某(上班仅3天,未接受过入场三级安全教育)在10层搬运模板时因通道和楼层自然采光不足,不慎从10层电梯井竖向洞口坠落至首层混凝土地板上,当场死亡。
问题:1.简要分析发生这起事故的原因。
2.对电梯井现场需要采取哪些防护?3.项目经理部安全教育的内容主要有哪些?答案:1.这起事故的主要原因有:1) 楼层电梯口防护不到位;2) 楼层内在自然采光不足的情况下没有设置照明灯具;3) 新工人进场求救未进行安全教育;4) 现场安全管理不到位,未能及时发现并整理现场存在的安全隐患。
