gA桥涵施工组织设计

具设备状况及生产管理人员素质和水平。 ➢ 6.先进技术、工艺和先进施工经验的采用 ➢ 7.尽量采用预制成品、构件,拼装施工 ➢ 8.尽量采用机械化施工 ➢ 9.施工方案或方法的经济性 • 首先保证工期、质量和安全,降低工程成本提高经济效益 • 还应优选出技术可能、经济合理施工方法。
пятница, 5 марта
桥涵施组是组织桥涵施工总的计划文件,对桥涵的修建 和顺利进行,人力、物力的合理使用,具有重大意义。除 一般要求外,还应妥善解决主要问题:
➢ (一)调查研究施工条件
是确定施组的重要因素,往往因为客观条件调查研究不 够而造成施工组织的不合理。如不恰当施工方法,不合实 际施工进度图和工地布置等,给施工管理和进度来影响, 甚至造成时间和金钱上的浪费。
• 小桥涵应尽量在路基开工前修建,避免留有缺口。
➢ 2.施工条件—选择施工方案或方法重要因素。 要据所在地区地形、地质、气象、水文、施工季节等
施工条件,选择适合工程结构特点施工方案或方法。
➢ 3.桥涵基础类型—技术较复杂 不同类型基础,施工方法均不同,即使是同类型基础,
也可能有几种施工方法,需慎重选择。
• 首先,按基础类型(扩大、沉井、钻孔、挖孔桩、打入桩、 管桩基础等)选择基础施工方法。
• 其次,按墩台类型选择木、钢模板、滑板、爬模施工方法, 混凝土水平与垂直运输方法,混凝土浇筑与捣固方法
• 第三,按桥跨结构类型选择工厂预制或就地制梁及其相应 的施工方法。
пятница, 5 марта
西南交通大学土木工程学院 李远富 yfli@
• 1)顺序作业法:由一工班顺序地来完成所有桥涵 各项作业,使工期拖长,熟练劳力不能充分发挥专 业作用,机器设备利用率亦会受到影响。
• 2)平行作业法:由几个工班同时顺序完成各桥涵 作业。虽可缩短工期,但需熟练劳力和机器设备数 量会大大增强,而其利用率也因熟练劳力和机器设 备不能充分发挥作用而降低。
пятница, 5 марта
西南交通大学土木工程学院 李远富 yfli@
пятница, 5 марта
西南交通大学土木工程学院 李远富 yfli@
пятница, 5 марта
西南交通大学土木工程学院 李远富 yfli@
因此,须对当地河流、水文地质、地形地貌、气候情况、 当地资源材料、交运条件及生活、供水、供电条件、既有 铁路和公路设备等进行详细调研,作为编施组的依据。
пятница, 5 марта
西南交通大学土木工程学院 李远富 yfli@
第五节 桥涵工程施工组织设计
二、桥涵工程施工组织设计要点
пятница, 5 марта
西南交通大学土木工程学院 李远富 yfli@
第五节 桥涵工程施工组织设计 二、桥涵工程施工组织设计要点 (二)合理选择施工方法——考虑的因素有: ➢ 4.专业化施工 • 专业性强,工种多,技术难度大,应考虑专业化施工。 ➢ 5.施工单位生产能力 • 生产工人文化程度、技术工种、等级、实际水平,现有机
西南交通大学土木工程学院 李远富 yfli@
第五节 桥涵工程施工组织设计
二、桥涵工程施工组织设计要点 (三)正确安排施工组织进度计划 • 是用日历进度图表述,活动均以它为指导。考虑因素:
➢ 1.施工进度图须保持施工过程连续性,工作间相互配合,遵 守技术规程——据工作性质可
西南交通大学土木工程学院 李远富 yfli@
第五节 桥涵工程施工组织设计
二、桥涵工程施工组织设计要点 (三)正确安排施工组织进度计划:
➢ 2.用流水作业法编,提高劳动生产率和发挥机器设 备利用率
• 有顺序作业法、平行作业法、流水作业法和平行流 水作业法。
пятница, 5 марта
(二)合理选择施工方法
➢ 施工特点决定了施工方法多种多样,即便是结构设计定 型化,会因工程所在地区、地形、地质、气候、水文条件 不同,施工方法各异。同一工程,有几种施工方法,不同 方法对施工过程产生不同效果,要从工期、质量、安全、 效益等方面分析比较,选出最佳施工方案。
➢ 一般按分部分项工程选择施工方法:
施工场地受限于峡谷、水流及高空作业等条件,在 狭小施工场地上要聚集相当数量劳力、建材和机具 设备,更需要精心组织和合理设置。
➢ 4.桥涵工程可采用工厂化、机械化施工。
пятница, 5 марта
西南交通大学土木工程学院 李远富 yfli@
第五节 桥涵工程施工组织设计 二、桥涵工程施工组织设计要点
• 1)主导工作:决定完工期限,且彼此相互牵连并有一定严 格顺序的工作,如开挖基坑、修筑基础及墩台等。
• 2)非主导工作:与主导工作施工有牵连,但不影响完工期 限,可和主导工作同时进行,如建盲沟、基坑回填、河道加 固、建导流建筑等。
• 图内仅包括主导工作,非主导工作应据主导工作进度另 作安排,但区分并不非绝对,可互换,如改河、高路堤涵洞 缺口填土因土方量过大,也可能成为控制工期主导工作。
第五节 桥涵工程施工组织设计 二、桥涵工程施工组织设计要点 (二)合理选择施工方法——考虑的因素有: ➢ 1.施工期限—确定施工方案或方法决定因素。 • 单位桥涵工程应据项目总工期或全线或单位工程指导性施
组工期要求,合理地决定其施工期限。
• 一般桥涵工期应在同路段路基土石方完工前完成,以便结 合路基工程进行桥头及锥体护坡填土。
пятница, 5 марта
西南交通大学土木工程学院 李远富 yfli@
第五节 桥涵工程施工组织设计
一、桥涵工程的特点
(二)施工特点
➢ 3.施工人员和机械集中,工作面窄小。
从基础开始到工程全部完工,需要各种专业人员参 与施工,专业多、工种多、工序更多,而且相互交 叉,立体作业。
合集下载

桥涵工程施工组织设计

桥涵工程施工组织设计

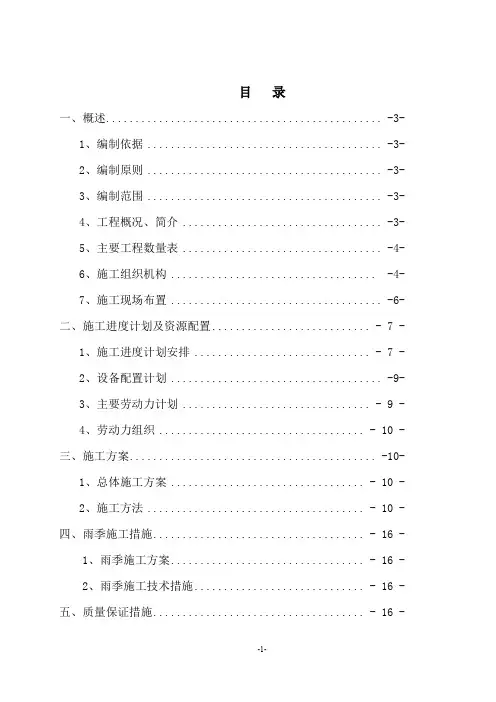

目录一、概述 (3)1、编制依据 (3)2、编制原则 (3)3、编制范围 (3)4、工程概况、简介 (3)5、主要工程数量表 (4)6、施工组织机构 (4)7、施工现场布置 (6)二、施工进度计划及资源配置........................... - 7 -1、施工进度计划安排 .............................. - 7 -2、设备配置计划 (9)3、主要劳动力计划 ................................ - 9 -4、劳动力组织................................... - 10 -三、施工方案 (10)1、总体施工方案 ................................. - 10 -2、施工方法..................................... - 10 -四、雨季施工措施.................................... - 16 -1、雨季施工方案................................. - 16 -2、雨季施工技术措施............................. - 16 -五、质量保证措施.................................... - 16 -1、总体质量目标 ................................ - 16 -2、质量保证体系 ................................. - 16 -3、质量保证措施 ................................. - 17 -六、工期保证措施.................................... - 17 -七、安全保证措施.................................... - 17 -1、基坑开挖施工 ................................. - 17 -2、施工过程控制 ................................. - 18 -八、环境保护保证措施................................ - 18 -1、环保水保目标 ................................. - 19 -2、组织机构和保证体系 .......................... - 19 -3、环境保护措施 ................................ - 19 -九、文明施工........................................ - 19 -1、文明施工目标 ................................ - 19 -2、文明施工的组织与管理 ........................ - 19 -3、施工现场管理 ................................. - 20 -4、现场机械管理 ................................ - 20 -5、现场物资管理 ................................. - 21 -十、突发事件应急预案............................... - 21 -1、事故事件和紧急情况响应措施 ................... - 21 -一、概述1、编制依据1.1、**桥工程施工图设计文件1.2、本工程施工图及相关参考图;1.3、国家相关法律、法规及现行的有关“验标”及相关规程、规范;1.4、现场踏勘所获得的有关资料;1.5、我单位现有的技术、机械施工能力和对以往类似工程的施工经验。

桥涵工程施工组织设计

桥涵工程施工组织设计

桥涵工程施工组织设计一、工程概况本项目为某桥涵工程,位于我国某城市,主要包括一座主线桥梁和两座匝道桥梁。

主线桥梁全长600米,宽25米,采用预应力混凝土连续梁结构;匝道桥梁全长各200米,宽12米,采用预应力混凝土简支梁结构。

工程内容包括桥梁主体结构施工、桥面系施工、附属设施施工等。

二、施工总体思路本项目施工总体思路为:以主线桥梁施工为核心,合理安排施工顺序,确保桥梁结构安全、质量、进度和投资控制目标的实现。

重点关注桥涵工程的关键环节,如桩基施工、模板安装、混凝土浇筑、预应力张拉等,强化施工组织管理,确保工程顺利进行。

三、施工组织设计1. 施工准备(1)认真研究设计文件,了解工程特点、施工条件和施工要求,明确施工任务和目标。

(2)组织施工图纸会审,及时发现和解决施工中的设计问题。

(3)编制施工组织设计,明确施工顺序、施工方法、质量标准和安全措施。

(4)办理施工许可等相关手续,确保工程合法合规施工。

2. 施工顺序本项目施工顺序为:桩基施工→承台施工→墩身施工→模板安装→混凝土浇筑→预应力张拉→桥面系施工→附属设施施工。

3. 施工方法及措施(1)桩基施工:采用旋挖钻机进行钻孔,泥浆护壁,钢筋笼现场制作,混凝土浇筑采用泵送。

(2)承台施工:采用现浇混凝土,模板采用组合式钢模板,支撑系统采用扣件式钢管脚手架。

(3)墩身施工:采用翻模施工,模板为整体式钢模板,支撑系统采用扣件式钢管脚手架。

(4)模板安装:模板安装前进行验收,确保模板结构安全、尺寸准确、接缝严密。

(5)混凝土浇筑:采用泵送混凝土,严格控制混凝土配合比、坍落度、浇筑速度和养护条件。

(6)预应力张拉:采用液压式千斤顶进行预应力张拉,严格按照张拉程序和控制指标执行。

(7)桥面系施工:包括桥面混凝土铺装、防水层施工、伸缩缝安装等,确保桥面质量。

(8)附属设施施工:包括防雷、照明、交通安全设施等,满足使用功能要求。

4. 质量控制(1)严格遵循国家相关法律法规和行业标准,确保工程质量。

桥涵施工组织设计

桥涵施工组织设计

桥涵施工组织设计桥涵施工组织设计一、下部构造施工方案1、系梁和承台的施工〔1〕、基坑的开挖先用全站仪放出基坑开挖范围,用机械或人工开挖至设计基底标高以下10cm,再在其上浇筑一层砂浆垫层。

对于软弱土层可在其上铺一层片石,并夯实,浇筑一层水泥砂浆至设计标高。

开挖时应注意放坡,防止塌方。

为了便于工作,基底四周应预留50~100cm的工作宽度。

〔2〕、基坑的排水为防止雨水和地下渗水对基坑的影响,在基坑四周应设置排水设施。

主要设置如下:在基底四周挖一条排水沟,利用水泵将基坑内的水抽至坑外,另外在基坑顶的四周也应设置排水沟,防止基坑外的水流入基坑内。

〔3〕、钢筋在基底处理好后应尽快进行钢筋的绑扎。

钢筋绑扎前应用全站仪精确放出系梁或承台的平面位置和桩中心,并将桩头凿毛,清理干净,将桩基钢筋弯成喇叭形。

钢筋绑扎严格按标准要求进行,并应设置垫块,控制保护层厚度。

钢筋绑扎时还应注意预埋墩台身钢筋。

〔4〕、砼浇筑在钢筋完成后,即可装模。

模板采用组合钢模板,两相对侧模板用φ16的对拉螺杆连接,并设置适当的支撑,保证模板的稳定性。

模板安装完成后,用仪器校核其平面位置和测量模板顶标高。

在砼浇筑前,应将基底冲洗干净。

砼浇筑应分层进行,分层振捣,一次性浇筑完毕。

浇筑完成后应及时养生。

钢筋绑扎、焊接前应对立柱、台身与系梁、承台的接头处进行凿毛、清渣,以确保接头处砼质量。

同时由测量队放出中心点,焊接绑扎钢筋时,应对其进行校正,并吊锤球检测其垂直度。

完成上述工序后,请监理工程师验收,验收合格后,即可进行下一道工序。

〔2〕、模板桥墩立柱钢模板分节制作,拼装时,其水平与竖直方向的接头处应用φ18螺杆连接。

对桥台肋板模板我部采用组合钢模板拼装。

在模板两侧用φ16的对拉螺杆拉紧,螺杆间距水平方向为80cm,竖直方向为100cm。

施工时预埋PVC管,螺杆穿入PVC管中,拆模后拔掉螺杆并用同标号水泥砂浆堵眼,以保证其砼外表美观。

模板在拼装前,其内外表用抛光机抛光,并涂上一层新鲜机油。

桥涵施工组织设计

桥涵施工组织设计
施工场地整洁
保持施工现场整洁、有序,无杂物、无垃圾,确保施工顺利进行。
施工人员管理
加强施工人员的管理和培训,提高其安全意识和文明施工意识,树 立良好的企业形象。
06
质量保证措施
质量管理体系的建立与运行
建立完善的质量管理体系
包括质量方针、质量目标、质量策划、质量控制、质量保证和质量改进等方面,确保施工 过程的质量控制有章可循。
施工场地大小
根据施工需要,确定施工 场地面积,以满足施工设 备和材料的存放、施工人 员的住宿和办公需求。
施工场地位置
选择交通便利、水电供应 充足、地形平坦且靠近施 工对象的场地位置,以降 低施工成本和提高效率。
施工道路的规划
施工道路设计
根据施工需要和场地条件,设计合理的施工道路, 确保车辆和设备安全、顺畅地进出施工现场。
施工成本控制措施
优化施工方案
通过技术经济比较,选择最优的施工方案, 降低施工成本。
提高设备利用率
合理安排设备进出场时间,加强设备维护保 养,提高设备利用率。
控制材料消耗
制定材料消耗定额,严格控制材料的采购、 运输、保管和使用,减少浪费。
降低人工成本
合理安排劳动力,提高工效,降低人工成本。
成本核算与分析
施工机械的配置
总结词
根据施工需要,选择合适的施工机械,并进行合理的配置,以提高施工效率。
详细描述
在桥涵施工中,需要使用各种施工机械来完成不同的作业任务。应根据施工需 要,选择合适的施工机械,并进行合理的配置。同时,应注重机械设备的维护 和保养,确保其正常运转,提高施工效率。
施工人员的组织
总结词
根据工程特点和人员技能水平,合理组织施工人员,发挥其最大效用。

桥涵工程施工组织设计及附件

桥涵工程施工组织设计及附件

江苏宝华文化发展有限公司山门下喜舍桥涵工程施工投标文件(技术标部分)投标人(盖章):法定代表人或委托代理人(签字或盖章):日期: 2016 年 3 月 26 日目录一、施工组织设计二、其它资料山门下喜舍桥涵工程施工组织设计编制单位:四川省建集团有限公司编制日期: 2016年3月26日目录一、工程概况二、施工总方案、主要的施工方法、工程施工进度计划保证措施、资源(人员和主要机等)的安排三、施工组织技术措施四、施工总平面布置图五、施工进度计划一、工程概况1.1 工程概况本工程位于江苏省南京市句容市宝华镇,该工程为宝华山商业街后部一段桥管涵,该桥涵的主要功能是沟通商业街与外部公路,满足对内、外交通要求。

表1.1-1 工程基本概况表二、施工总方案、主要的施工方法、工程施工进度计划及保证措施、资源(人员和主要机等)的安排2.1施工总方案1.本工程施工组织的指导思想是:以排水、交通连接施工为重点,把握难点,文明、优质、高效地建好本工程,达到设计要求。

2.成立施工能力强,技术水平高,工作经验丰富的项目经理部。

建立健全岗位责任制。

3.深入学习设计文件,熟悉工程相互关系,周密部署,明确质量目标,加强管理。

4.严格贯彻执行质量管理体系标准。

5.高度重视安全生产文明施工,强化环保意识并制定强有力的保障措施。

1.项目管理机构框图特点,我公司精心组织技术人员,结合以往的施工经验,对工程中主要部位施工方法及技术措施进行充分合理的论证。

施工前做好准备工作是保证质量及保证工期的重要前提,为了使整个工程在施工过程中确保安全和确保质量,使施工科学化、规范化,结合工程的特点,现拟定以下措施:1.组织项目领导班子,明确分工,责任到人,严格把好安全质量关,完成工程施工管理工作。

2.由项目领导班子组织专业技术人员进行熟悉合同及熟悉施工图纸,部署好生产流程计划,确保工期。

3.提前做好材料供应商质量保证的评审工作及其材料的试验工作,以确保材料的质量合格,以防由于材料质量问题而引起工程质量事故。

桥涵工程施工方案(3篇)

桥涵工程施工方案(3篇)

第1篇一、工程概况本工程位于XX地区,全长XX公里,包括XX座桥梁和XX座涵洞。

桥梁工程主要包括XX座大桥、XX座中桥和XX座小桥;涵洞工程主要包括XX座圆管涵和XX座盖板涵。

施工期间,需确保施工质量、安全、进度和环境保护。

二、施工准备1. 施工组织设计:成立项目经理部,明确各部门职责,编制详细的施工组织设计,包括施工方案、进度计划、质量保证体系、安全生产措施等。

2. 施工图纸及技术交底:对施工图纸进行核对,确保设计合理、可行。

对施工人员进行技术交底,确保施工人员了解施工要求、质量标准和操作规程。

3. 材料设备准备:根据工程需求,采购必要的建筑材料和施工设备,如钢筋、水泥、砂石、模板、支架等。

4. 施工场地准备:平整施工场地,搭建临时设施,包括办公室、宿舍、食堂、仓库等。

5. 施工测量:进行施工放样,确保桥梁和涵洞的准确位置。

三、施工方案1. 桥梁工程(1)基础工程:采用钻孔灌注桩基础,桩径XXcm,桩长XXm。

桩位偏差控制在±5cm以内。

(2)墩、台工程:墩身采用现浇钢筋混凝土结构,台身采用预制钢筋混凝土结构。

墩身施工时,先进行模板安装,然后浇筑混凝土,待混凝土达到设计强度后,拆除模板。

(3)梁部结构施工:梁部采用预制钢筋混凝土结构,现场组装。

梁体运输、吊装和安装过程中,确保安全、平稳。

2. 涵洞工程(1)圆管涵:采用现浇钢筋混凝土圆管涵,直径XXcm,长度XXm。

涵身施工时,先进行模板安装,然后浇筑混凝土,待混凝土达到设计强度后,拆除模板。

(2)盖板涵:采用预制钢筋混凝土盖板涵,宽度XXcm,长度XXm。

盖板涵安装时,先进行基础处理,然后吊装盖板,最后进行连接。

四、施工进度安排1. 施工前期:完成施工准备、施工图纸核对、技术交底等工作,预计用时XX天。

2. 施工阶段:按照施工方案进行桥梁和涵洞的施工,预计用时XX个月。

3. 竣工验收:完成施工任务后,进行质量检验和验收,预计用时XX天。

桥涵施工组织设计

桥涵施工组织设计一、项目概况本项目是一座桥涵的施工工程,位于地区的一条主干道上,主要用于承载车辆和行人的通行。

桥涵长度为100米,宽度为10米,高度为5米。

施工工期为90天。

二、施工组织设计目标1.安全施工:确保施工过程中工人和设备的安全,防止事故的发生。

2.质量保证:确保施工质量达到设计要求,保证结构的牢固性和使用寿命。

3.提高效率:合理组织施工流程和工序,最大限度地提高施工效率。

三、施工组织设计措施1.项目筹备阶段在项目筹备阶段,建立项目组,明确项目的目标和任务。

进行现场勘查和测量,制定详细的施工方案。

并购买所需的施工材料和设备。

2.施工人员配置根据施工方案,合理配置施工人员,确保施工各项工作能够顺利进行。

包括项目负责人、技术人员、施工队长、普工等。

3.安全管理制定安全管理方案,明确各种安全事故的防范措施,并进行培训,确保施工人员了解安全知识和操作规程。

安排专人负责安全检查和监督。

4.施工流程安排根据施工方案,合理安排施工流程,分为基础施工、桥梁主体施工、装饰和验收等多个阶段。

每个阶段都有明确的工作内容和工作顺序。

5.设备配置和维护根据施工需要,配置所需的机械设备,如塔吊、挖掘机等。

同时对设备进行定期检查和维护,确保设备的正常运行。

6.质量控制制定质量控制方案,对每个施工阶段进行严格的质量检查,确保施工质量符合设计要求。

7.防护措施在施工过程中,设置临时围护栏,确保施工现场的安全。

同时对周边交通进行引导,确保交通流畅和人员安全。

8.施工经费控制制定项目经费预算,严格按照预算进行施工,避免浪费和超支现象的发生。

四、施工组织设计效果评估在施工过程中,根据施工方案进行施工,逐步完成每个施工阶段的工作。

利用现场检查和质量检查等方法,对施工情况进行监督和评估。

评估指标包括施工进度、施工质量、安全事故发生情况等。

若发现问题,及时采取措施进行纠正。

及时沟通和协调各方,确保施工工作的顺利进行。

最终完成施工任务,并完成项目验收。

桥涵项目施工组织设计

施工组织设计第一章总体概述:施工组织总体设想和针对项目实施的重点、难点的分析和解决方案第二章确保工程质量的技术组织措施第三章各分部分项工程的主要施工方法第四章确保工程安全施工的保障措施第五章确保文明施工的技术组织措施第六章安全文明施工的应急救援措施第七章工程投入的主要施工机械设备情况及进场计划第八章施工进度计划和各阶段进度的保证措施第九章项目班子配备情况及劳动力安排计划第十章确保工期的技术组织措施及工期保障措施第十一章冬雨季施工措施施工组织设计附表附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章总体概述:施工组织总体设想和针对项目实施的重点、难点的分析和解决方案第一节工程概况工程名称:聊城高新技术产业开发区农村工作办公室2017年高新区桥涵建设工程施工项目工程地点:聊城高新技术产业开发区质量标准:合格工期要求:总工期为60日历天。

第二节总体设想、方案针对性及施工段划分本工程是重点工程,我公司对本工程非常重视,本着提供良好的服务,参加本次招标项目的投标,并编制本施工组织设计方案。

方案编写前,我公司派专人前往项目施工现场踏勘,并对地周边环境作了调查了解。

根据调查结果,综合考虑本项目的特点、重点,及以往类似道路提升工程的施工经验和我公司的技术、设备、资金能力,在充分熟悉并尊重招标文件的前提下,编写了本施工组织设计方案。

本施工组织设计方案的主要内容包括:工程的重点、难点及对策、总体施工组织、重点部位及关键工序施工方法、施工进度计划、工程质量保证措施、安全生产保证措施。

针对本项目的特点,本方案对总体施工组织、施工计划、桥梁施工、圆管涵施工和箱涵工程等内容作了重点阐述。

本工程分部工程多,工程量大、工期紧。

所以要调配足够的人力、机械设备,进行完善的施工部署,对工程各施工区和施工段进行科学划分,对施工要素进行动态管理,使人力、机械、材料得以合理利用,只有这样,才能确保优质、按期地完成本工程施工任务。

框架桥涵工程涵洞施工组织设计

框架桥涵工程涵洞施工组织设计一、项目概述二、项目背景本项目位于市XX街道,总长度约XXX米。

施工区域主要包括XX公路、XX路、XX路口等关键地点。

该项目的建设目的是改善该地区交通道路拥堵情况,提高交通运输效率。

1.组织架构施工组织应设总指挥部和若干分支指挥部。

总指挥部负责全局规划、协调各个施工分项工程,分支指挥部负责具体的施工任务。

2.施工安全(1)制定并落实施工安全操作规程,明确责任人。

(2)设置安全警示标志,划定施工边界、施工通道和施工区域,并设置岗亭进行全天候监控。

(3)制定施工交通组织和维护方案,确保交通畅通和行人安全。

3.物资准备与运输(1)筹备并配备足够的施工设备,保证施工进度。

(2)制定物资配送计划,及时运输所需的材料和设备。

4.资源调度与协调(1)制定工程进度计划,合理安排施工工序和工程量,确保施工顺利进行。

(2)根据工程进度及时调整施工人力资源,确保施工人员符合要求且充足。

(3)对施工过程中的问题进行及时协调解决,确保施工进度和质量。

5.环境保护(1)制定环境保护措施,对施工过程中产生的噪音、污染等问题进行有效控制。

(2)安排专人负责环境保护工作,监督并随时检查环境保护措施的执行情况。

6.施工方案(1)组织编制施工方案,明确施工工序、施工方法及所需的材料和设备,并进行技术交底。

(2)制定质量控制计划,建立质量检查机制,确保施工质量。

(3)编制施工进度计划,明确每个施工阶段的工期和关键节点,并与监理单位进行沟通和协商。

7.施工技术措施(1)采用先施工后通行的原则,确保施工的持续性和安全性。

(2)对交通组织进行合理安排,确保施工期间交通畅通和行人安全。

(3)完善的施工现场管理和施工防护措施,减少对环境的影响。

8.质量控制(1)建立质量检查制度,对施工过程中的关键节点实行全程监控。

(2)对施工过程中发现的问题,及时整改和纠正,并进行记录和汇报。

(3)由专业人员进行质量验收,确保施工质量符合标准和规范要求。

桥涵工程工程施工方案

桥涵工程工程施工方案一、工程组织设计1、项目概况桥涵工程位于XX市XX县XX街道,项目总投资XX亿元。

施工单位为XX建设公司,施工周期为XX年。

2、施工技术要求根据设计要求,桥涵工程的主要材料为XX,XX,需要符合XX标准。

施工单位要按照设计要求,严格控制材料的质量,保证工程的稳定、安全。

3、工程施工性质桥涵工程为大型水利工程,施工难度大,施工单位需要合理安排人力、机械和材料,确保施工进度和质量。

二、施工组织设计1、工作计划施工单位要编制详细的工作计划,包括施工进度、工程量、人员安排、材料采购等内容。

工程进度要按照设计要求,合理安排,确保工程按时完成。

2、现场布置施工现场要科学布置,设立施工场地、仓库、办公室等设施。

要保证现场通道畅通,材料摆放合理,确保施工安全。

3、施工方案施工单位要制定详细的施工方案,包括挖土、浇筑混凝土、架设桥梁、打桩等工序。

要根据实际情况,合理安排施工流程,确保施工质量。

三、施工安全技术措施1、安全生产责任制施工单位要建立健全安全生产责任制,制定相关安全管理制度和规章,明确施工人员的安全责任,保障施工安全。

2、施工现场安全防护施工单位要配备专业的安全防护人员,并对施工现场进行安全检查。

要设置警示标志,保证施工现场的通道畅通,保护施工人员的安全。

3、安全教育施工单位要加强安全教育,对施工人员进行安全操作培训,提高安全意识,降低事故风险。

四、环境保护1、施工设施保护施工单位要合理利用现有设施,减少对自然环境的影响。

要设立施工垃圾回收站,对施工垃圾进行分类处理,减少对环境的污染。

2、水土保护施工单位要保护周边水域和土壤资源,避免因施工活动造成的水土流失和污染。

要进行水土保护工作,并保证水质的清洁。

3、环保措施施工单位要制定环保措施,减少垃圾产生,提高资源回收利用率,降低环境污染。

综上所述,桥涵工程施工方案是一个涉及多个方面的综合工程,需要综合考虑工程组织、施工组织、安全技术措施和环境保护等内容。
