宿舍楼施工方案
学生宿舍工程施工方案

学生宿舍工程施工方案一、工程概述为了提高学校宿舍的住宿品质和安全性,本次工程旨在对学生宿舍进行维修、改建、装修等工程施工。
主要工作包括宿舍楼外墙、天花板、地板、门窗、给排水管道等的维修和改建,以及宿舍内部的装修装饰,提高宿舍的舒适度和可用性。
二、工程内容1. 宿舍楼外墙维修工程a. 对外墙裂缝、脱落等进行修补和处理b. 外墙涂料更新和防水工程2. 宿舍楼天花板、地板维修工程a. 对天花板进行漏水、开裂等问题进行修复b. 对地板进行翻新、更换等维修3. 宿舍楼门窗维修工程a. 对门窗进行检修、更换等处理4. 宿舍楼给排水管道改建工程a. 对原有给排水管道进行检修、更换b. 对给排水管道进行加固和防水处理5. 宿舍内部装修装饰工程a. 对宿舍内部墙面、顶面、地面进行装修和漆油处理b. 对宿舍内部设施进行整修和美化6. 宿舍公共区域改造工程a. 对宿舍楼道、楼梯、走廊等公共区域进行装修和美化7. 宿舍设施更新工程a. 更新宿舍内的家具、卫生间设备等设施三、施工步骤1. 工程前期准备a. 制定施工计划和方案b. 组织人员进行施工前工程勘察和测量c. 采购所需施工材料和设备2. 施工钢筋验收a. 对原有宿舍楼结构进行钢筋验收,并进行补充加固3. 宿舍楼外墙维修a. 对外墙进行清理和处理b. 进行维修和涂料更新4. 宿舍楼天花板、地板维修a. 对天花板和地板进行拆除和翻新b. 进行漏水、开裂等问题的处理和修复5. 宿舍楼门窗维修a. 对门窗进行检修和更换处理b. 进行防水和密封处理6. 宿舍楼给排水管道改建a. 对给排水管道进行拆除和更换b. 进行加固和防水处理7. 宿舍内部装修装饰a. 对宿舍内部墙面、顶面、地面进行装修和漆油处理b. 对宿舍内部设施进行美化和更新8. 宿舍公共区域改造a. 对宿舍楼道、楼梯、走廊等公共区域进行装修和美化b. 更新公共区域的设施9. 宿舍设施更新a. 更新宿舍内的家具、卫生间设备等设施10. 施工总结验收a. 对整个施工过程进行总结和验收b. 提交施工验收报告四、质量与安全控制1. 施工中严格按照设计要求进行施工,防止误差和疏漏2. 确保施工过程中安全措施完善,防止发生意外伤害3. 对施工材料和设备进行严格把关,确保质量可控4. 施工过程中严格按照相关法律法规进行管理,确保施工合法合规五、环境保护1. 进行施工前景观评估和保护工作,并制定相应的整改措施2. 减少噪音、粉尘等污染物排放,确保施工过程中对环境的影响最小化3. 施工完毕后对宿舍周边环境进行整理和美化,保持环境整洁六、项目安全措施1. 检查材料档案及质量证书,并核对与批准文件是否一致2. 做好施工单位负责人和班组长安全交底,严格遵守施工安全技术规程和安全技术操作规程3. 做好教育防护工作,做好安全生产监督管理工作4. 关于加强施工现场文明施工的建议a. 宿舍工程施工现场进出口设立《今日施工信息牌》,编写每日施工日记,坚持每日送交业主、电信、水电等施工和意见协调单位,做好工序负责人交代b. 在施工现场进行24小时巡逻,禁止冷扎砌筑和科学分类堆放外脚手架、模板、外墙防水材料,即时处理遗留垃圾c. 全面排查现梯工作的隐患,从而制定施工现场有关安全技术和管理制度d. 需要制定施工现场有关安全技术和管理制度e. 控制工期及人工成本等各方面,为业主、进场单位、其他施工单位、具体施工和协调等或办理工程有关事宜提供合适的方案,以解决实际问题f. 在施工现场严格执行《现场动火安全的规定》g. 施工现场做到一启东西一捆一装置,做到物不乱放h. 做到穿戴各种佩戴用具,进行形象清洁工作i. 加强现场各安全设施设备、安全技术作业人员安全教育培训的安排和安排工作等j. 工程部应对负责施工的各单位、各班组,进行承援检查;将加强对负责勘测业务工程的项目守护工程施工人员的现场监督。
员工宿舍修缮工程施工方案

员工宿舍修缮工程施工方案一、工程概况员工宿舍修缮工程是为了提高员工的生活质量,确保宿舍的安全稳定,提升公司形象。
本次修缮工程主要包括宿舍楼的主体结构、墙面、地面、天花板、门窗、水电设施等方面的修复和改造。
二、施工目标1. 确保施工安全,避免安全事故的发生。
2. 保证施工质量,确保宿舍楼修缮后达到预期的效果。
3. 按时完成施工任务,不影响员工正常生活。
4. 减少施工对周围环境的影响。
三、施工方案1. 施工前期准备(1)对宿舍楼进行全面检查,确定需要修缮的部分,制定详细的修缮方案。
(2)办理施工许可等相关手续,确保施工合法合规。
(3)准备施工所需的材料、设备、工具等。
(4)组织施工队伍,对施工人员进行技术培训和安全教育。
2. 施工过程(1)主体结构修缮:对宿舍楼的主体结构进行检测,如有损坏,进行修复或加固。
(2)墙面、地面、天花板修缮:铲除旧涂料,重新粉刷墙面;修复地面破损,重新铺设地砖;更换天花板破损的吊顶,重新安装灯具。
(3)门窗修缮:更换损坏的门窗,提高宿舍的隔音效果和保暖性能。
(4)水电设施修缮:检查水电线路,更换老化电线,确保水电设施安全可靠;增加宿舍内的插座和开关数量,方便员工生活。
(5)其他设施修缮:修复损坏的楼梯扶手、走廊栏杆等,确保宿舍楼设施完善。
3. 施工后期(1)清理施工现场,恢复宿舍楼的正常使用。
(2)对修缮后的宿舍楼进行验收,确保修缮质量。
(3)对验收合格的宿舍楼进行交付使用。
四、施工安全管理1. 制定施工安全管理制度,明确施工安全责任。
2. 对施工现场进行定期检查,确保施工安全。
3. 加强施工人员的安全教育,提高施工人员的安全意识。
4. 落实施工现场的安全防护措施,避免安全事故的发生。
五、施工质量保障1. 制定施工质量标准,明确施工质量要求。
2. 对施工过程进行监控,确保施工质量。
3. 施工完成后,进行质量验收,确保修缮质量达到预期目标。
六、施工进度安排1. 施工前期准备:10天2. 施工过程:30天3. 施工后期:10天总工期:50天七、施工费用预算根据修缮工程的具体情况,预计施工费用为XX万元。
宿舍楼的主要工程施工方案

一、工程概况本宿舍楼工程位于XX大学校园内,总建筑面积约为15000平方米,共六层,包括地上五层和地下一层。
建筑功能为学生宿舍,可容纳1000名学生住宿。
本工程主要施工内容包括地基基础、主体结构、屋面、装饰装修、给排水、电气、消防、通风等。
二、施工组织与管理1. 施工组织架构成立项目经理部,下设施工管理部、技术质量部、安全环保部、物资设备部、财务部等部门,确保工程顺利进行。
2. 施工进度计划根据工程特点,制定详细的施工进度计划,确保各阶段工程按时完成。
3. 施工质量管理严格按照国家有关施工规范、标准和质量要求进行施工,确保工程质量。
4. 施工安全管理加强施工现场安全管理,落实安全责任,确保施工安全。
三、施工方案1. 地基基础工程(1)采用桩基础,桩径为600mm,桩长根据地质情况确定。
(2)桩基础施工采用静压桩施工方法,确保桩基础质量。
(3)地基处理采用碎石垫层,厚度为300mm。
2. 主体结构工程(1)主体结构采用钢筋混凝土框架结构,混凝土强度等级为C30。
(2)钢筋采用HRB400级钢筋,焊接或绑扎连接。
(3)模板采用组合钢模板,支撑体系采用钢管脚手架。
3. 屋面工程(1)屋面防水采用SBS改性沥青防水卷材,厚度为3mm。
(2)屋面保温采用挤塑聚苯板,厚度为100mm。
(3)屋面排水采用天沟、雨水管等设施,确保排水畅通。
4. 装饰装修工程(1)墙面采用乳胶漆涂料,颜色可根据需求定制。
(2)地面采用瓷砖铺贴,规格为600mm×600mm。
(3)卫生间采用防水瓷砖,地面设坡度,便于排水。
5. 给排水工程(1)给水系统采用PP-R管材,排水系统采用PVC-U管材。
(2)卫生间、厨房等区域设置热水供应系统。
6. 电气工程(1)采用三相五线制供电系统,电压为380V/220V。
(2)照明采用节能灯具,插座、开关等设备按规范配置。
(3)设置消防报警系统、应急照明系统等。
7. 消防工程(1)消防水源采用市政供水,设置消防水池。
某学校宿舍楼施工方案

某学校宿舍楼施工方案一、施工前期准备项目策划与团队组建:成立以项目经理为核心的项目管理团队,包括技术、质量、安全、物资等各个职能小组。
现场勘查与评估:对施工现场进行详细勘查,评估地质、环境、交通等因素对施工的影响。
施工图设计与审批:完成施工图纸设计,提交相关部门进行审批,确保设计符合相关法规和标准。
材料与设备准备:根据施工进度计划,提前预订并采购所需的建筑材料、施工机械和设备。
安全措施制定:制定详细的施工安全措施,包括防火、防触电、防高处坠落等。
二、地基处理与基础施工地基处理:根据地质勘查报告,进行地基加固或地基处理,确保地基稳定。
基础施工:按照施工图纸,进行基础的开挖、钢筋骨架的搭设、模板支撑和混凝土浇筑等工作。
三、主体结构施工钢筋工程:按照设计图纸进行钢筋的加工、运输和安装,确保钢筋的数量、位置、间距等符合设计要求。
模板工程:搭设模板支架,进行模板的拼装和固定,确保模板的平整度、垂直度和稳定性。
混凝土工程:按照施工进度计划,进行混凝土的浇筑、养护和拆模,确保混凝土的强度和外观质量。
四、建筑装修与装饰内外墙面装修:根据设计要求,进行内外墙面的抹灰、涂料、瓷砖等装修工作。
地面装修:根据使用功能,进行地面铺设,如水泥地面、地砖、木地板等。
天花板装修:进行吊顶、抹灰、涂料等装修工作,确保天花板的平整度和美观性。
五、给排水与电气安装给排水安装:按照设计图纸,进行给水管道、排水管道、卫生器具等的安装。
电气安装:进行电线电缆的敷设、配电箱的安装、灯具、开关插座等的安装。
六、网络与消防设备安装网络设备安装:按照设计要求,进行网络接口、交换机、路由器等网络设备的安装和调试。
消防设备安装:按照消防要求,进行消防报警系统、自动喷水灭火系统、灭火器等消防设备的安装和调试。
七、室内家具与设备布置家具布置:根据宿舍功能和使用需求,配置相应的床铺、衣柜、书桌、椅子等家具。
设备布置:安装空调、热水器、电风扇等设备,确保设备运转正常,满足学生的生活需求。
工程宿舍楼施工组织方案(3篇)

第1篇一、项目概况本工程为XX市某住宅小区工程宿舍楼,总建筑面积为5000平方米,建筑高度为12层,地上11层,地下1层。
工程结构形式为钢筋混凝土框架结构,基础形式为桩基础。
工程计划工期为12个月。
二、施工组织机构1. 施工项目经理部项目经理部设项目经理1名,负责整个工程的施工组织、协调、指挥和决策;设项目副经理1名,协助项目经理工作;设施工技术负责人1名,负责技术指导和施工方案的制定;设施工安全负责人1名,负责施工过程中的安全管理工作。
2. 施工项目部下设部门(1)工程技术部:负责施工图纸会审、技术交底、施工方案的编制和实施;负责工程进度、质量、安全的监控。
(2)施工管理部:负责施工进度计划、劳动力、材料、设备、资金等资源的配置和管理;负责施工合同的签订、变更和履行。
(3)质量安全部:负责施工现场的安全、文明施工、质量监督和检验;负责施工过程中事故的调查和处理。
(4)物资设备部:负责施工材料的采购、验收、保管和发放;负责施工设备的租赁、维护和管理。
(5)财务部:负责工程预算、结算、资金管理和成本控制。
三、施工进度计划1. 施工准备阶段(1个月)(1)施工现场的勘察和测量;(2)施工图纸会审和技术交底;(3)施工方案的编制和审批;(4)施工人员、材料和设备的进场。
2. 地基基础施工阶段(3个月)(1)桩基础施工;(2)基础梁、柱施工;(3)基础墙、板施工。
3. 主体结构施工阶段(5个月)(1)钢筋混凝土框架柱、梁、板施工;(2)内外墙施工;(3)楼面、屋面施工。
4. 装饰装修施工阶段(2个月)(1)内外墙饰面施工;(2)门窗安装;(3)楼地面、墙面装修;(4)电气、给排水、通风、空调等设施安装。
5. 竣工验收阶段(1个月)(1)工程资料整理;(2)质量、安全、文明施工检查;(3)工程验收。
四、施工质量保证措施1. 施工人员培训:对施工人员进行专业培训,提高施工技能和素质。
2. 施工材料管理:严格执行材料进场验收制度,确保材料质量。
宿舍土建工程施工方案

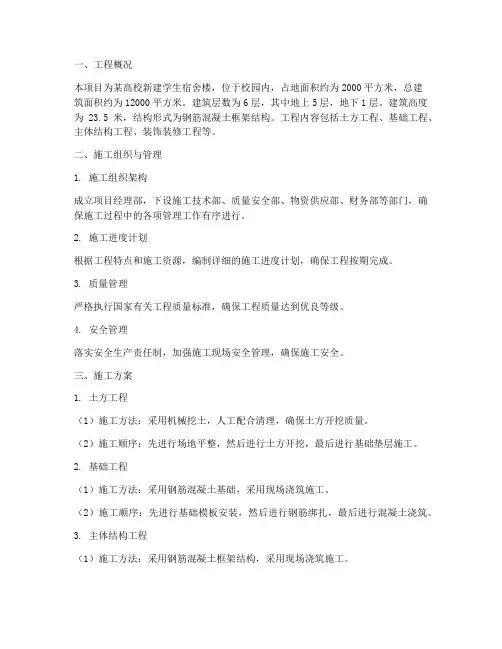

一、工程概况本项目为某高校新建学生宿舍楼,位于校园内,占地面积约为2000平方米,总建筑面积约为12000平方米。
建筑层数为6层,其中地上5层,地下1层。
建筑高度为23.5米,结构形式为钢筋混凝土框架结构。
工程内容包括土方工程、基础工程、主体结构工程、装饰装修工程等。
二、施工组织与管理1. 施工组织架构成立项目经理部,下设施工技术部、质量安全部、物资供应部、财务部等部门,确保施工过程中的各项管理工作有序进行。
2. 施工进度计划根据工程特点和施工资源,编制详细的施工进度计划,确保工程按期完成。
3. 质量管理严格执行国家有关工程质量标准,确保工程质量达到优良等级。
4. 安全管理落实安全生产责任制,加强施工现场安全管理,确保施工安全。
三、施工方案1. 土方工程(1)施工方法:采用机械挖土,人工配合清理,确保土方开挖质量。
(2)施工顺序:先进行场地平整,然后进行土方开挖,最后进行基础垫层施工。
2. 基础工程(1)施工方法:采用钢筋混凝土基础,采用现场浇筑施工。
(2)施工顺序:先进行基础模板安装,然后进行钢筋绑扎,最后进行混凝土浇筑。
3. 主体结构工程(1)施工方法:采用钢筋混凝土框架结构,采用现场浇筑施工。
(2)施工顺序:先进行框架柱钢筋绑扎,然后进行框架梁板钢筋绑扎,最后进行混凝土浇筑。
4. 装饰装修工程(1)施工方法:采用干挂石材、墙面涂料、地砖铺贴等装饰装修工艺。
(2)施工顺序:先进行墙面、地面找平,然后进行涂料、石材等装饰装修材料的安装。
四、施工质量控制1. 土方工程:严格控制土方开挖深度、宽度,确保基础垫层施工质量。
2. 基础工程:严格控制钢筋绑扎、混凝土浇筑质量,确保基础稳定。
3. 主体结构工程:严格控制框架柱、梁、板的钢筋绑扎、混凝土浇筑质量,确保结构安全。
4. 装饰装修工程:严格控制装饰装修材料的质量,确保装修效果。
五、施工安全措施1. 施工现场设置安全警示标志,加强安全教育,提高施工人员安全意识。
学生宿舍楼施工方案
学生宿舍楼施工方案一、背景介绍为了满足学生宿舍的增长需求和改善学生的住宿条件,学校决定修建新的学生宿舍楼。
本文将详细介绍学生宿舍楼的施工方案。
二、总体规划1. 选址学生宿舍楼将选址在校园内合适的位置,考虑到学生活动的便利性和安全性。
2. 设计(1)楼栋结构:采用现代化的建筑设计,建筑面积、楼层数、楼间距等参数将根据具体需求进行确定。
(2)楼内布局:充分利用空间,每层楼将设计多个宿舍房间、洗手间、浴室、学习区等设施,以满足学生的各种需求。
(3)楼外环境:在宿舍楼周边规划绿化带、休闲区等,为学生提供宜居的生活环境。
3. 施工周期根据建筑规模和施工难度,初步估计学生宿舍楼的施工周期为18个月。
三、施工方案1. 土建施工(1)地基处理:在施工前进行地质勘测,确保地基稳固,减少地质灾害的风险。
(2)房屋建造:采用先进的建筑技术和高质量的建筑材料,确保施工质量。
(3)安全措施:施工期间,设立临时围墙和安全警示牌,限制施工区域,并制定详细的施工安全规程,确保施工过程中的人员和设备安全。
2. 设备安装(1)管道铺设:根据设计方案,在完成土建施工后,进行给水、排水和电力管道的铺设。
(2)电气设备安装:根据宿舍楼的用电需求,安装照明设备、电风扇等设备,并配备消防设备和报警系统,确保学生宿舍安全使用电力。
(3)网络设备安装:为学生提供高速稳定的网络服务,安装网络设备和线缆,并覆盖整个宿舍楼范围。
3. 室内装饰(1)宿舍房间:根据学生宿舍标准,装饰并布置每个宿舍房间,提供舒适的床、桌椅、衣柜等基本家具,并提供空调或暖气设备。
(2)公共区域:包括楼道、学习区、休闲区等公共区域的装饰和配置,以提供良好的学习和休息环境。
四、施工期间的管理与监控1. 施工管理(1)项目经理负责统筹协调施工过程,保证施工质量和进度。
(2)建立施工台账,记录施工过程中的关键节点和重要事项,并定期召开施工会议,及时解决问题和协调各方关系。
2. 施工监控(1)设立专业监控人员,全程跟踪施工进度、质量和安全情况。
宿舍楼工程施工组织方案
宿舍楼工程施工组织方案第一章绪论一、项目概况1.1 项目名称:宿舍楼工程1.2 项目地点:XX省XX市XX区XX路1.3 项目业主:XX集团1.4 项目总包单位:XX建设有限公司1.5 项目总造价:XXX万元1.6 工程建设地点:宿舍楼建设地点二、项目建设背景与意义2.1 项目建设背景宿舍楼建设是满足人民日益增长的住房需求,促进城市经济和社会全面协调可持续发展的重要举措。
随着城市化进程的不断加快,住房问题已成为制约城市发展的一个重要瓶颈,大量人员因没有住房或住房条件差而影响其正常的工作和生活。
宿舍楼建设的主要目的是解决城市居民的住房问题,改善城市环境,提高城市居民的居住质量,促进城市经济和社会全面协调可持续发展。
2.2 项目建设意义宿舍楼建设有利于促进城市经济和社会的全面协调可持续发展,有利于提高城市居民的居住质量,有利于解决城市居民的住房问题,有利于改善城市环境,有利于促进城市住房保障工作的顺利开展,有利于满足人民日益增长的住房需求。
2.3 项目建设任务宿舍楼建设任务是在国家有关政策法规的指导下,有序推进,积极稳妥地开展工作,力争项目建设质量高,工期短,安全可靠,投资合理,以期达到较好的社会效益和经济效益。
2.4 项目建设目标宿舍楼建设的目标是要全面实施国家线、城市计划和住房保障政策,按照国家房地产开发规划,统筹城乡建设规划,积极稳妥地开展工作,着力解决城市居民的住房问题,提高城市居民的居住质量,改善城市环境,促进城市经济和社会的全面协调可持续发展。
第二章施工组织设计一、施工组织总体要求1.1 宿舍楼工程施工组织放样时应按照设计规定代金,由负责放样的人员现场核对图纸,对标高要求和墙面垂直平直度等进行详细检查核实。
1.2 宿舍楼工程施工信息管理规定施工单位对设计装置施工进行管理和安全监控,设备管理和进度监控确保工期达标质量材料使用规范;质量抽检率不低于10%,设备安全文明应达到迎接质量检查的检查要求,设施、通道、其他安全消防设备和设施必须达到要求,施工订单一般应在1-2天内完成并上报。
学校宿舍楼装修及安装施工方案
一、项目背景随着我国教育事业的发展,学校宿舍楼的建设和改造工作日益重要。
为了提高宿舍楼的生活环境,提升学生生活质量,我校决定对宿舍楼进行装修及安装施工。
本次施工方案旨在确保施工质量、安全、环保,并按照既定的时间节点完成施工任务。
二、施工范围1. 宿舍楼内部墙面、地面、天花板装修;2. 宿舍楼卫生间、浴室装修及设备安装;3. 宿舍楼公共区域装修及设备安装;4. 宿舍楼消防、电气、网络等配套设施的安装。
三、施工方案1. 施工准备(1)组织施工队伍,确保施工人员具备相应的资质和经验;(2)购置必要的施工材料、设备,确保施工过程中所需物资充足;(3)制定详细的施工计划,明确施工时间节点、质量标准、安全措施等;(4)对施工人员进行技术培训和安全教育。
2. 施工流程(1)拆除原有设施:对宿舍楼内部进行清理,拆除原有墙面、地面、天花板等设施;(2)墙面、地面、天花板装修:按照设计要求进行装修,确保墙面平整、地面防滑、天花板无裂缝;(3)卫生间、浴室装修及设备安装:对卫生间、浴室进行装修,安装洁具、淋浴器、马桶等设备;(4)公共区域装修及设备安装:对公共区域进行装修,安装照明、通风、消防等设备;(5)消防、电气、网络等配套设施安装:按照设计要求进行安装,确保消防、电气、网络等设施正常运行。
3. 施工质量保证(1)施工过程中,严格按照设计要求和施工规范进行操作;(2)对施工人员进行质量检查,确保施工质量符合标准;(3)对施工材料进行检验,确保材料质量合格;(4)对施工过程进行跟踪,及时发现并解决质量问题。
4. 施工安全保证(1)制定安全施工方案,确保施工安全;(2)对施工人员进行安全培训,提高安全意识;(3)施工现场设置安全警示标志,确保施工人员安全;(4)加强施工现场管理,确保施工过程中无安全事故发生。
四、施工进度安排1. 施工准备阶段:1个月;2. 施工阶段:3个月;3. 竣工验收阶段:1个月。
五、施工成本预算根据施工方案,预计本次施工成本约为XX万元。
宿舍工程施工方案范本
宿舍工程施工方案范本一、总体概述宿舍工程是指对宿舍建筑进行改造、装修或新建,以适应学生或工人的住宿需求。
本施工方案将对宿舍工程进行详细规划,并制定一套科学的施工方案,以确保工程顺利进行,质量可靠。
二、项目背景宿舍工程是为了满足学生和工人住宿的需要而进行的建设工程。
通常包括新建宿舍楼、改造旧宿舍、宿舍内部装修等内容。
本项目的背景是学校或企业提出的宿舍需求,需要专业的施工团队进行规划和施工。
三、项目规模根据学校或企业的实际需求确定宿舍工程的规模。
这可能包括需要新建的宿舍楼数量、改造的宿舍面积等具体信息。
在编制施工方案时,需要充分考虑宿舍的数量、面积和结构,以确定所需材料和人力资源。
四、项目目标本宿舍工程施工方案的目标是确保宿舍建筑的质量可靠、安全舒适,满足学生或工人的住宿需求。
具体目标包括:1. 提供满足需求的宿舍房间数量和面积。
2. 保证宿舍建筑结构稳固、安全。
3. 确保宿舍内部设施齐全、功能完善。
五、施工方案1. 地基与基础工程: 根据建筑设计图纸要求,进行地基与基础的施工,确保地基承载力符合要求,基础结构牢固。
2. 主体结构工程: 根据设计图纸进行主体结构施工,包括墙体、梁柱等的建造,保证房间结构牢固、安全。
3. 室内装修工程: 根据设计需求进行室内装修,包括地面铺设、墙面装饰、天花板、门窗安装等,确保宿舍内部设施齐全、美观。
4. 设备安装工程: 对宿舍内的设备设施进行安装,包括照明、插座、空调、卫生间设施等,确保设备正常运行。
5. 绿化及外部环境工程: 对宿舍周边进行绿化和外部环境美化,包括种植草坪、植树、铺设人行道等,提升宿舍周边环境质量。
六、施工组织1. 组织机构: 设立项目部门,明确施工管理责任,建立施工团队,确保施工进度,质量。
2. 施工流程: 根据宿舍工程的实际情况,确定施工流程,合理安排各项工程的施工顺序,在确保质量的前提下,提高施工效率。
七、施工安全1. 安全管理: 制定施工安全管理方案,明确各施工单位的安全责任,加强现场安全监管。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、编制依据1、唐山市吉祥家具有限公司综合宿舍楼工程招标文件。
2、唐山市吉祥家具有限公司综合宿舍楼工程设计图纸。
3、唐山市吉祥家具有限公司综合宿舍楼工程施工现场情况。
4、国家、地方现行的施工及验收规范、规程、标准。
二、工程概况1、简介:工程名称:唐山市吉祥家具有限公司综合宿舍楼工程地理位置:唐山市京唐港开发区建设单位:唐山市宝珠家具有限公司设计单位:唐山钢铁设计研究院有限公司工期:2008年8月20日(初定)—2009年6月15日,日历天数195天。
质量要求:优良等级2、招标范围综合宿舍楼结构建筑施工、给排水工程、消防工程、电器安装工程。
不包括的项目:所有的门窗工程(木门、防火门、玻璃门、塑钢门);二层玻璃隔断;玻璃幕墙;采暖工程。
3、概况拟建的综合办公楼,在海港区42#路与21#路交汇处西北侧厂址内,座落在新厂区的西南部位置。
纵向长59.95米,进深15.55米(外包尺寸),建筑高度18.450米,纵向柱距6.6米,横向柱距6.0米,中间走廊2.4米,一层高3.6米,二至五层均为3.3米,占地面积932.223平方米,建筑面积4659.6平方米。
本工程为框架结构,桩承台基础,垫层为C10砼,全部结构用C30商品砼。
外墙为厚度为300mm、250mm、200mm的加气砼砌体,60厚苯板外钉钢丝网,镶外墙砖,局部玻璃幕墙,内墙200厚加气块墙,木门、塑钢窗、防火门、玻璃门及玻璃隔断,地面镶砖、室内墙面末混合砂浆、白涂料。
屋面防水为4.0mm厚SBS改性沥青油毡卷材防水,PVC塑料排水管。
本工程室内地坪标高土0.000相当于绝对标高3.150 米,室内外地坪差为0.45米。
三、施工准备及平面布置(一)施工准备1、人员准备:为高质高效完成施工任务,确保工期,选用优秀的施工管理人员和素质较高的工人,合理安排劳动力计划,采用动态跟踪管理。
2、技术准备:组织技术人员进行图纸学习,做好技术、安全、质量交底,提出材料、设备计划。
根据施工图及施工实际需要核查所需图纸、规范、标准、图集等技术资料是否齐全有效。
3、施工机具、材料设备准备:制定准确的机具、材料需用计划,按施工所需及时依次进场,保证机械设备的完好状态,以便随时投入使用,抓好材料采购及检验试验工作。
(二)平面布置1、施工现场临时道路详见施工总平面图。
2、施工用水及用电详见施工总平面图。
3、垂直机械的布置:根据现场情况和建筑整体布局,设置提升架1座。
4、生产临时设施的布置(1)、根据该工程的实际情况,施工现场设置砂浆搅拌站一座(具体位置见施工总平面图)。
(2)、在施工现场设置木工场区,该工程钢模板、高强竹胶合板、可调试钢顶柱支承、支承钢管、木楞、木板等现场堆材均设在木工场区。
(3)、在施工现场设置四个钢筋场区,钢筋材料堆放、加工、制作均设在钢筋场区。
(4)、根据现场条件和施工要求设置项目经理、技术质检等办公室及生产用库房、职工宿舍,这些临建设施均按照《河北省现场文明施工标准》搭设。
5、施工平面布置图见附图。
四、主要材料、机具需用计划及劳动力安排计划(一)主要机具、材料需用计划1、根据该工程的实际施工情况,在施工现场设砂浆搅拌站一座,配备两台砂浆搅拌机。
2、钢筋机具:配置一台盘圆钢筋冷拉调直机、二台BX3-120-1的电焊机、一台钢筋闪光对焊机,一台钢筋电渣压力焊机,一台GQB40钢筋切断机、一台GW40A钢筋弯曲机、二台无齿锯。
3、木工机具:配置电动木工机具(MIB2-80/1)一台、圆盘锯一台。
4、垂直运输采用提升机一台。
5、施工阶段的小型机具,根据所提需用量计划,再附加一定的备用量。
6、施工大型设备如塔吊、搅拌机等,需配备足够的易损零部件或总成件。
7、现场设置施工机具设备,管、用、养、修专人负责。
8、拟投入工程主要的材料试验、测量、质检仪器设备表。
9、拟投入该工程的主要施工机具表。
10、主要材料需用计划表。
(二)劳动力安排计划1、为确保该工程按质按期完工,公司将抽调精干人员组建成1个项目经理部,配备技术、质检、安检、施工等管理人员。
2、在基础、主体施工阶段,组成模板、钢筋、混凝土、砌筑四个专业队;在装修工程施工阶段,成立抹灰、水、电安装等专业工作队,并各设工作队长一名。
3、各职能科室现场办公,实行面对面的领导与协调。
4、采取水平立体交叉作业,充分发挥流水施工作业的特点。
5、由项目部根据工期统一协调材料、劳力、机具等。
6、关键项目或部位要组织双套施工操作人员,搞好相应的物资供应和生活保障。
7 劳动力计划安排(见附表)五、施工方案及主要技术措施(一)测量放线施工测量方案1、施测准备工作(1)确定红线桩与主轴线的关系及水准点的绝对高程,熟悉地上、地下标高及业主对测量精度要求,以及地上、地下管线安排等。
(2) 校核全站仪、经纬仪及水准仪,对50米钢尺读数进行调整。
(3) 红线桩、高程点校正。
2、主轴线测设及平面控制网的确定和标高精度要求根据已经校核好的红线桩作为起算依据,用直角坐标法将主轴线联测到统一坐标系统内,然后根据横纵轴线来组成闭合的平面控制网。
3、定位放线3.1在控制网上测定建筑物轴线控制桩。
据轴线桩测定建筑物的龙门桩,然后用石灰撒出挖槽边界线。
根据龙门桩测设的高程钉龙门板,并标出统一标高。
3.2验线:首先检查定位依据的正确性和定位条件的几何尺寸,再检查建筑物控制网和建筑物四周尺寸及轴线间距,轴线控制桩的位置,以及水平标高的允许偏差范围等。
(二)土方施工方案1、挖土施工方案1.1、基槽开挖前,做好轴线控制网的布设及5m外轴线控制桩的保护工作。
1.2、放坡系数不小于1:0.5,采用一立方米反铲履带式挖掘机放坡开挖。
1.3、挖掘机挖至距设计标高200左右,进行二次放线,由施工单位人工清底、修边至符合设计要求。
槽底宽度为基础设计外边尺寸每边加操作面。
1.4、基槽开挖完成后,如需做护壁处理,由甲乙双方根据现场实际情况协商编制详细的施工方案)。
1.5、基槽开挖时如发现地质条件与地质勘察报告不符或有软弱土层人防工事等异常情况应通知设计勘察单位研究处理。
1.6、基础土方挖至设计标高后,进行地基钎探,待验槽合格后,方可进行下道工序的施工。
2、回填土施工方案2.1、槽边回填土应待基础施工完毕并经验收合格后再进行。
2.2、槽边回填土采用合格土料回填,土料采用人工拌和,达到拌和均匀,颜色一致,并控制含水量为14%--18%,现场以手握成团,两指轻捏即碎为宜。
2.3、土应分段分层夯实,上下层接茬部位做成阶梯形,采用蛙式打夯机及轻型振动打夯机,虚铺厚度不大于250mm,夯击不少于四遍。
2.4、土应当日铺填夯实,不得隔日打夯,并避免日晒、雨淋。
2.5、土表面应平整,无松散、裂缝,并及时取样试验,整理相关资料。
(三)模板施工方案1、框架结构采用组合钢模板。
1.1 组合设计模板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式及间距,梁板支撑间距,模板组装形式(就位组装或预制拼装),连接节点大样。
验算模板和支撑的强度、刚度及稳定性。
模板数量应在模板设计时按流水段划分,进行综合研究,确定模板的合理配置数量。
2、组合拼装:2.1拼装场地应夯实平整,条件许可时应设拼装操作平台。
2.2按模板设计图进行拼装,相邻两块板的每个孔都要用U型卡卡紧,龙骨用钩头螺栓外垫碟形扣件与平板边肋孔卡紧。
2.3柱子、剪力墙模板在拼装时应预留清扫口或灌浆口。
2.4模板拼装后进行编号,并涂刷脱模剂,分规格堆放。
2.5放好轴线、模板边线、水平控制标高,模板底口应做水泥砂浆找平层,检查并校正柱子用的地锚是否已预埋好。
2.6柱子、墙钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办完隐检手续。
3、安装柱、墙模板:工艺流程:弹位置线→抹找平层作定位墩→安装柱墙模板→安拉杆或斜撑→办预检3.1按标高抹好水泥砂浆找平层,按位置线做好定位墩台,以便保证柱、墙轴线边线与标高的准确,或者按照放线位置,在柱四边及墙两侧离地5-8cm 处的主筋上焊接支杆,从侧面顶住模板以防止位移。
3.2安装模板:通排柱,先装两端柱,经校正、固定,拉通线校正中间各柱。
墙模板预拼成一定规格,两面同时安装用定型拉片就位固定。
3.3安装柱箍;柱箍可用角钢、钢管等制成,采用木模板时可用螺栓、方木制作钢木箍,柱箍应根据柱模尺寸、侧压力大小在模板设计中确定柱箍尺寸间距。
3.4安装柱、墙模的拉杆或斜撑。
柱模每边设4根拉杆,墙模每2米设一拉杆,用经纬仪控制,用花篮螺栓调节校正模板垂直度。
剪力墙模板加固使用止水对拉螺栓为Ф12,双向间距1000mm 。
(见上页图)3.5将柱、墙模内清理干净,封闭清理口,办理预检。
44.14.24.3梁模板。
4.4 5→5.1 5.2一般梁支柱采用单排,当梁截面较大时可采用双排或多排,支柱的间距应由模板设计规定,一般情况下,间距以60-100厘米为宜。
支柱上面垫10×10厘米方木,支柱加剪力撑和水平拉杆。
离地50厘米设一道,以上每隔4米设一道。
5.3按设计标高调整支柱的标高,然后安装梁底板,并拉线找直,梁底板应起拱,当两端支承梁跨度等于及大于4米时,梁底板按设计要求起拱0.3%,悬臂构件按跨度的0.5%起拱。
5.4绑扎梁钢筋,经检查合格后办理隐检,并清除杂物,安装侧模板,把两侧模板与底板用U型卡联接。
5.5用梁托架或三角架支撑固定梁侧模板。
龙骨间距为75厘米,梁模板上口用定型卡子固定。
5.6安装后校正梁中线、标高、断面尺寸。
将梁模板内杂物清理干净、检查合格后办预检。
6、安装楼板模板:地面夯实→支立柱→安大小龙骨→铺竹胶合板→校正标高→加立杆的水平拉杆→办预检6.1底层地面应夯实,并垫通长脚手板,楼层地面立支柱前也应垫通长脚手板,采用多层支架支模时,支柱应垂直,上下层支柱应在同一竖向中心线上。
6.2从边跨一侧开始安装,先安第一排龙骨和支柱,临时固定在梁上再安第二排龙骨和支柱,依次逐层安装。
支柱与龙骨间距应根据模板设计规范设计规定。
一般支柱间距为80-140厘米,大龙骨间距为60-140厘米,小龙骨间距为40-60厘米。
6.3调节支柱高度,将大龙骨找平。
6.4铺定型组合钢模板块:可从一侧开始铺,每两块板间边肋用U 型卡连接,U型卡每面每两块间至少用两个连接。
每个U型卡卡紧方向应正反相间,不要安在同一方向。
楼板在大面积上均应采用大尺寸的定型组合钢模板块,在拼缝处可用窄尺寸的拼缝模板或木板代替,但均应拼缝严密。
6.5平台板铺完后,用水平仪测量模板标高,进行校正,并用靠尺找平。
6.6标高校完后,支柱之间应加水平拉杆。
根据支柱高度决定水平拉杆设几道。
一般情况下离地面40-50厘米处一道,往上纵横方向每隔1.6米左右一道,并应经常检查,保证完整牢固。
